炸药库施工方案及施工图纸
- 格式:docx
- 大小:221.35 KB
- 文档页数:11
炸药库施工方案一、项目背景想起那年初春,阳光透过薄薄的云层,洒在工地的一角。
我站在那里,望着手中的设计图纸,心里暗自盘算着如何将这个炸药库施工方案做到尽善尽美。
炸药库,这是一个特殊的工程,既要保证安全,又要确保施工质量。
这个项目的重要性不言而喻,它关乎着无数人的生命财产安全。
二、工程目标1.确保炸药库的安全性能,防止任何意外事故的发生。
2.按照设计图纸和施工规范,保证施工质量。
3.提高施工效率,缩短工期,降低成本。
三、施工准备1.招标采购:找到有经验的施工队伍,通过招标采购的方式,选择最优的施工队伍。
2.技术交底:组织施工队伍进行技术交底,确保每个成员都了解施工方案和施工要求。
3.施工图纸:审查施工图纸,确保图纸的准确性和可行性。
四、施工流程1.土建工程:进行土建工程,包括地基处理、基础浇筑、墙体砌筑等。
2.钢结构工程:土建工程完成后,进行钢结构工程,包括钢柱、钢梁的安装,以及屋面的焊接。
3.电气工程:在土建和钢结构工程的基础上,进行电气工程,包括电缆敷设、灯具安装等。
4.给排水工程:确保炸药库的给排水系统畅通无阻,包括管道安装、阀门安装等。
5.防腐工程:对炸药库进行防腐处理,确保库体不受腐蚀。
五、施工重点与难点1.安全防护:炸药库施工过程中,安全防护是重中之重。
要确保施工现场的安全,防止炸药库在施工过程中发生意外事故。
2.防腐处理:炸药库长期处于潮湿环境,防腐处理是关键。
要选择合适的防腐材料,确保库体不受腐蚀。
3.电气工程:炸药库的电气工程要求严格,要确保电缆敷设、灯具安装等环节的安全。
六、施工保障措施1.安全培训:对施工人员进行安全培训,提高他们的安全意识,确保施工过程中的安全。
2.施工监管:设立专门的施工监管部门,对施工现场进行实时监管,确保施工质量。
3.质量验收:对施工质量进行验收,确保炸药库的施工质量符合设计要求。
七、施工进度计划1.土建工程:预计耗时2个月,包括地基处理、基础浇筑、墙体砌筑等。
炸药库施工方案一、编制依据①《爆破安全规程》(GB6722-2003);②《小型民用爆炸物品储存安全规范》(GA838-2009);③《砌体工程施工及验收规范》(GB50203—2002);④《建筑地面工程施工及验收规范》(GB50209—95);⑤《现场施工平面布置图》二、工程简介2.1工程概述此炸药库在大河乡小河厂废旧水泥生产厂旧址南面,具体方位:南面靠山,北面距离项目部380米,东面距离大河店乡至小河村乡村公路200米;西面距离小河村至柳树村乡村公路180米。
现有场地上有碎石,砖块及大量的混凝土建筑垃圾,地面凹凸不平,施工难度大,但从安全角度考虑,远离村庄或乡村公路,周围无居民,炸药库的建成不会对当地居民生活带来心里压力,确保周围村民的出行安全。
炸药库建成之后,主要负责西秦岭隧道爆破施工所需的火工材料。
本炸药库是按十天高速标准化建设指南的理念和要求,严格遵循国家对于火工材料仓库的相关规定实行设计和施工。

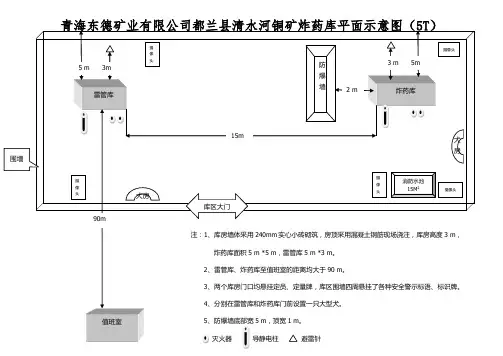

现场勘察方位照片如下:三、平面布置1、库区内设:炸药库、雷管库、防爆墙、消防水池、防雷设施、监控和报警系统、看守房、值班室。
监控视频主机、入侵报警控制设在值班室、围墙、库区大门为双扇铁皮门。
2、安全距离:炸药库和雷管库分别设在库区两端,间距20米;围墙高度2米,顶部设防爬设施;值班室设在与距离两库≥30米处;防爆墙位于两库之间;消防水池位于库区中部,与两库距离均≤10米。
(详见平面布置图)四、建筑结构1、雷管库建设①雷管库为砖混结构,屋顶采用预制楼板,屋顶做防漏水处理,并设隔热设施。
平面尺寸4×6×2.5米,墙体采用37砖墙;②库房基础先开挖宽0.5×深0.5米,然后采用三合土(碎石土也行)夯沉回填至原低于地面0.4米时为止,最后在回填土的基础上浇筑整体钢筋混凝土圈梁高30cm ×宽40cm ;如房屋基础剖面图1(图中尺寸以mm 计); 2Φ102Φ10?8@200(2)换填土钢筋混凝土圈梁37砖墙图1房屋基础剖面图2、炸药库建设①炸药库采用砖混结构。
新疆皮山阿克肖水库导流兼泄洪工程(合同编号:AKX-SG-001)炸药库施工方案编制:林瑞博校核:王书刚审查:雷一平新疆兵团水利水电工程集团有限公司皮山县阿克肖水库导流洞工程项目部二○一六年七月目录一、编制依据 (1)二、工程简介 (1)三、主要工程量 (1)四、平面布置 (2)五、建筑结构 (2)六、施工方法 (4)七、质量控制措施 (8)八、施工人员机械配备 (8)九、施工进度安排 (9)十、施工安全及环保 (9)炸药库施工方案一、编制依据1.《爆破安全规程》(GB6722-2003)2.《小型民用爆炸物品储存安全规范》(GA838-2009)3.《砌体工程施工及验收规范》(GB50203—2002)4.《建筑地面工程施工及验收规范》(GB50209—95)5.《现场施工平面布置图》二、工程简介新疆皮山阿克肖水库导流兼泄洪工程之炸药库(包括值班室)共计182.78m2,其中包括:炸药房54.56 m2,雷管房41.82 m2,值班室86.4 m2。
计划工期:2016年7月20日-2016年8月30日。
此炸药库在塔吉克乡乡政府北面,具体方位:北面靠山,南面距离项目部大约380米,东面距离爆破山体450米;南面距离小河村至柳树村乡村公路180米。
因现有场地主要为粉土,施工行车难度大,所以场面上垫有30公分戈壁料。
但从安全角度考虑,远离村庄或乡村公路,周围远离居民,炸药库的建成不会对当地居民生活带来心里压力,确保周围村民的出行安全。
炸药库建成之后,主要负责阿克肖爆破施工所需的火工材料。
本炸药库是按十天高速标准化建设指南的理念和要求,严格遵循国家对于火工材料仓库的相关规定实行设计和施工。
三、主要工程量四、平面布置1.库区内设:炸药库、雷管库、防爆墙、消防水池、防雷设施、监控和报警系统、看守房、值班室。
监控视频主机、入侵报警控制设在值班室、围墙、库区大门为双扇铁皮门。
2.安全距离:炸药库和雷管库分别设在库区两端,间距33米;围墙高度2.5米,顶部加粘碎玻璃片;值班室设在与距离两库≥150米处;防爆墙位于两库之间;消防水池位于库区中部,与两库距离均≤10米。
附件6贵州省三穗至黎平高速公路第LJ6合同段(YK51+800~K55+500)含天柱支线及联络线7.756公里炸药库规划方案中铁十一局集团第一工程有限公司三黎高速公路LJ-6标项目经理部二〇一二年四月中铁十一局集团第一工程有限公司三黎项目部 炸药库规划方案目 录第一章 编制依据 ..................................................................2 第二章 工程概况 ..................................................................2 第三章 炸药库布置 ...............................................................2 第四章 主要工程数量 ............................................................4 第五章 炸药库文明施工 .........................................................7 第六章 附件 (7)炸药库规划方案一、编制依据1、现行的国家、交通部强制性标准和规范。
2、贵州省天柱县公安局相关技术要求。
3、现场细致的调查资料及本公司现有高速公路施工经验。
4、贵州省交通厅下发的黔交质〔2012〕6号文《贵州省交通建设工程平安工地•施工标准化示范标段创建场站管理办法(试行)》。
二、工程概况本项目挖方共178.3万方,其中软石64.5方,次坚石60.6万方,隧道挖方11万方;均采用爆破方式进行开挖,选用预裂爆破,小型排炮控制爆破技术,进行石方爆破施工;此外,本标段桥梁挖孔桩均采用浅孔爆破施工。
对炸药需求量大;为满足施工需要,拟在靠近互通区修建10T炸药库一座。
三、炸药库布置炸药库设于互通区进入支线便道左侧,距离互通区A匝道约300米。
炸药库设置方案及管理措施一.依据1.中国铁路工程总公司施工单位爆炸物品安全管理办法(试行)。
2.国家的相关文件及规定。
二.设置地点1.金盆地隧道所用炸药库设置在位于竹根河特大桥DK194+275线路右侧,直线距离约50米处的山顶的平地上,距金盆地隧道进口直线距离约200米。
炸药库四周200米范围内无居民居住,无高压电线经过。
炸药库尺寸为30*20米。
附:《金盆地隧道炸药库设置示意图》2.年家湾隧道所用炸药库设置在石湾大桥DK196+785线路左侧,直线距离约150米处的两山间的平地上,距年家湾隧道进口直线距离约200米。
炸药库四周200米范围内无居民居住,无高压电线经过。
炸药库尺寸为30*20米。
附:《年家湾隧道炸药库设置示意图》3.响山寺隧道和香炉山隧道所用炸药库设置在香炉山特大桥DK196+785线路左侧,直线距离约50米处的两山间的平地上,距响山寺隧道出口直线距离约60米。
距南侧高压线200米,炸药库尺寸为30*20米。
附:《响山寺隧道、香炉山隧道炸药库设置示意图》三.设置方案及管理措施(一)设置方案原则:建库选址本着既便于施工生产,又能确保安全的原则。
设立地点远离人口密集区、风景名胜区、水利设施、交通要道高压电线、通信线路、输油管道等,避开了不良地质地貌环境,防止洪水、泥石流、危岩、落石等意外灾害的破坏。
方案:炸药库施工符合建筑规范的要求,具备较好的防盗、防洪、防爆性能,并符合下列要求:1.炸药库和雷管库分别建造,位于炸药库对角线的两个角,直线距离不小于20米,同时在库区设置独立的看守值班室。
2.库房墙体为24厘米的砖混结构,库顶浇注10cm厚混凝土,房间净高2米;库内为水泥地面;库房门宽度为1米;窗内安装防盗铁栏杆;实行双门、双锁,门锁为防撬暗锁;库房设置通风口、防护网。
3.库区周边设置高度为2米的刺铁丝围墙,墙外设置防洪排水沟,不许堆放易燃、易爆物品,远离火源。
4.库区安装独立避雷针,库内安装防爆灯及通讯联络设备;库房周围设置警戒隔离区和明显的警戒标志。
施工技术方案申报表(C-007厂[2011]技案045号)说明:本表一式4 份,由承包人填写,监理机构审核后,随同审批意见承包人、监理机构、发包人、设代机构各1份。
云南阿墨江普西桥水电站引水发电系统、泄洪冲沙洞土建及金属结构、机电设备安装工程炸药库施工方案合同编号:PXQ/C-007批准:审批:编制:中国水利水电第十一工程局有限公司普西桥项目经理部二〇一一年七月炸药库施工方案1工程概况1.1编制依据(1)引水发电系统、泄洪冲沙洞土建及金属结构和机电设备安装工程施工合同(合同编号:PXQ/C-007)(2)国家现行有关技术标准和规程规范:1、《小型民用爆破物品储存库安全规范》GA 838-20092、《爆破安全规程》GB 67223、《民用爆破物品储存库治安防范要求》GA 8374、《建筑物防雷设计规范》GB 500575、《小型民爆器材仓库建设标准》6、《脉冲电子围栏及其安装和安全运行》GB/T79467、《防静电工作服》GB120148、《民用爆破器材工程设计安全规范》GB500899、《个体防护装备职业鞋》GB2114610、《建筑设计防火规范》 GB500161.2概述普西桥水电站位于云南省墨江县雅邑乡普西村普西铁索桥附近河段,是阿墨江规划河段梯级水电站中第二个梯级电站,上游与忠爱桥水电站衔接,下游与三江口水电站衔接。
电站以发电为主,水库总库容5.31×108m³,最大坝高140m,装机容量200MW(2×100MW),枢纽工程为二等大(2)型工程,拦河坝为1级,泄洪建筑物、引水发电建筑物进水口为2级,引水发电建筑物(除进水口)为3级,消能防冲建筑物等次要建筑物为3级,临时建筑物为4级。
枢纽工程由面板堆石坝、右岸溢洪道、左岸泄洪冲沙洞、左岸引水发电系统及导流建筑物等组成。
1.3主要工程量我部承担的引水发电系统、泄洪冲沙洞土建及金属结构、机电设备安装工程包含石方明挖47.82万方,石方洞挖10.06万方。
地下炸药库规划设计一、编制依据1、《小型民用爆破物品储存库安全规范》GA 838-20092、《爆破安全规程》GB 67223、《民用爆破物品储存库治安防范要求》GA 8374、《建筑物防雷设计规范》GB 500575、《小型民爆器材仓库建设标准》6、《脉冲电子围栏及其安装和安全运行》GB/T79467、《防静电工作服》GB120148、《民用爆破器材工程设计安全规范》GB500899、《个体防护装备职业鞋》GB2114610、《建筑设计防火规范》 GB5001611、中华人民共和国主席令第70号《安全生产法》12、国务院令第446号《民用爆炸物品安全管理条例》二、库区选址根据工程分布,施工生产需要,安全需要火工品库设计5个中心临时存放库,各库均有单独道路与便道相接,出入运输方便;库区处于山坳中,远离居民区和高压电线、主要交通要道及国防设施,四周有山体作为自然屏障,安全环境较好。
三、平面布置和内部距离五库区均按统一标准进行设计,结构和设施相同。
1、库区内设:炸药库、雷管库、消防水池、防雷设施、视频监控系统、入侵报警系统、围墙、库区大门等库区外设值班室、监控和报警系统终端设在值班室内。
2、安全距离:炸药库和雷管库分别设在库区两端,间距35M;围墙高度2M,与库房墙体间距≥5M,顶部设防爬设施;值班室设在围墙外,与库区大门距离≥30M;消防水池位于库区中部,与两库距离均≤10M。
(详见平面布置图)四、建筑结构1、雷管库为砖混结构,钢筋混凝土现浇屋面。
平面尺寸5×6M,室内净高3.5M,墙体采用24砖墙,四角设置37构造柱。
基础施工采用整体钢筋混凝土圈梁,屋面采用整体现浇,铺设10×10cm钢筋网,混凝土厚度10cm,屋面采用中间高四周低的方式排水,并加设隔热设施。
2、炸药库平面尺寸6×9M,结构与雷管库相同,考虑到纵向长度较大,墙体在纵向4.5M处加设37构造柱,顶部设钢筋混凝土横梁一道。
目录、工程概况 ........................................................ 1..二、编制依据......................................................... 1..三、炸药库总体布置及前期准备 .......................................... 1.四、施工方法 .......................................................... 4.五、施工计戈U .................................................. &六、质量保证措施 ..................................................... 9.七、安全保证措施 ..................................................... 9.八、民用爆炸物品储存库总平面图 (11)炸药库建设方案一、工程概况本工区施工项目路基挖软石及次坚石、隧道等需采用预裂爆破、光面爆破等爆破方式进行开挖,对炸药的需求量较大,为满足施工需要,拟在本工区建设一座5t炸药库。
二、编制依据1.《爆破安全规程》(GB 6722-2014);2.《小型民用爆炸物品储存库安全规范》(GA838-2009 ;3.《砌体工程施工及验收规范》(GB5020—2011);4 .《建筑地面工程施工质量验收规范》(GB5020—2010);5.《小型民用爆破器材仓库安全标准》(GB1574—1995);6.相关标准化要求三、炸药库总体布置及前期准备1、炸药库布置原则(1)、施工现场的爆炸物品必须储存在公安机关批准并验收合格的临建炸药仓库内。
(2)、库区应与居民区、工厂、公共建筑保持安全距离,并隔离。
xxx水库工程火工品仓库施工方案xxx水库工程项目部2014年09月17日火工品仓库施工方案一、编制依据①《爆破安全规程》(GB6722-2003);②《小型民用爆炸物品储存安全规范》(GA838-2009);③《砌体结构工程施工质量验收规范》(GB50203—2011);二、工程简介2.1工程概述xx水库工程火工仓库位于本标段右岸上坝公路左侧(靠山侧)东面距离村庄500m,北面距离大坝施工区域1.2km。
依据工程分布,施工生产需要、安全需要,火工品房设计有单独道路与上坝公路相接,出入运输方便。
库区处于山坳中,远离居民区、高压电线、主要交通要道及主要建筑设施,四周有山体作为天然屏障,安全环境较好,炸药库的建成不会对当地居民生活带来不便,确保周围村民的出行安全。
炸药库主要负责xx水库工程大坝坝基开挖、灌浆平洞及下游消能区基础爆破施工所需的火工材料。
本火工仓库严格遵循国家对于火工材料仓库的相关规定实行设计和施工。
2.2火工仓库平面布置依据现有地形,火工仓库占地面积约为1550㎡,包含一个20㎡的炸药库房和一座20㎡的雷管库(雷管库与炸药库房相距约35m),两库房之间设计一个防爆土堤,距离炸药库房约11m处设置30m3的消防水池,在库区入口距离雷管库14m处设置一个15㎡的值班室,另从上坝公路中段修建一条交通便道与炸药库连接,路宽3m。
本库按小型民用火工仓物品储存库安全规范设置(火工仓及制品最大库存5000kg,雷管20000发)。
库区围墙采用砖块砌筑,墙厚24cm,墙高3米,每隔5m设一壁柱,墙上设置防爬设施。
各库房及值班室为砖墙结构,墙体24cm砖墙,墙高3m。
地面铺导静电胶板;墙高2米处设窗,窗装钢格栅并安装上下开门;窗下方离地0.2米透气孔。
各库房均采用双层外开钢门(内层门带网格或格栅通风透气,外门全封闭,不设门槛。
围墙大门采用双开铁门,门梁上安置铁丝网防护。
每库房门口配5KG磷酸铵盐干粉灭火器两个,砂箱一个。
施工技术方案申报表(C-007厂[2011]技案045号)说明:本表一式4 份,由承包人填写,监理机构审核后,随同审批意见承包人、监理机构、发包人、设代机构各1份。
云南阿墨江普西桥水电站引水发电系统、泄洪冲沙洞土建及金属结构、机电设备安装工程炸药库施工方案合同编号:PXQ/C-007批准:审批:编制:中国水利水电第十一工程局有限公司普西桥项目经理部二〇一一年七月炸药库施工方案1工程概况1.1编制依据(1)引水发电系统、泄洪冲沙洞土建及金属结构和机电设备安装工程施工合同(合同编号:PXQ/C-007)(2)国家现行有关技术标准和规程规范:1、《小型民用爆破物品储存库安全规范》GA 838-20092、《爆破安全规程》GB 67223、《民用爆破物品储存库治安防范要求》GA 8374、《建筑物防雷设计规范》GB 500575、《小型民爆器材仓库建设标准》6、《脉冲电子围栏及其安装和安全运行》GB/T79467、《防静电工作服》GB120148、《民用爆破器材工程设计安全规范》GB500899、《个体防护装备职业鞋》GB2114610、《建筑设计防火规范》 GB500161.2概述普西桥水电站位于云南省墨江县雅邑乡普西村普西铁索桥附近河段,是阿墨江规划河段梯级水电站中第二个梯级电站,上游与忠爱桥水电站衔接,下游与三江口水电站衔接。
电站以发电为主,水库总库容5.31×108m³,最大坝高140m,装机容量200MW(2×100MW),枢纽工程为二等大(2)型工程,拦河坝为1级,泄洪建筑物、引水发电建筑物进水口为2级,引水发电建筑物(除进水口)为3级,消能防冲建筑物等次要建筑物为3级,临时建筑物为4级。
枢纽工程由面板堆石坝、右岸溢洪道、左岸泄洪冲沙洞、左岸引水发电系统及导流建筑物等组成。
1.3主要工程量我部承担的引水发电系统、泄洪冲沙洞土建及金属结构、机电设备安装工程包含石方明挖47.82万方,石方洞挖10.06万方。
火工品库房施工、验工方案1、工程简介兰新铁路第二双线LXSQZ-2标段DK192+100~DK201+400由中铁五局兰新第二双线工程指挥部第一项目部承担施工。
管段内工程:路基81m,二十里铺特大桥3529m/0.5座,西宁隧道5700m/1座。
2、火工品库房位置针对我管段内的工程特点及工程数量,并进行现场调查,结合实际,我工区拟修建2处火工品库房。
1号库房位于线路DK193+500右侧寺台子村,占地1.5亩;2号库房位于线路DK198+200右侧魏家村,占地2亩。
3、工程量预算、收方方案按照安质部门对炸药库的建设验收达标要求,经技术室测量数据和技术交底方案预算,使用CAD模拟结构精确计算,得出1#炸药库砖结构约230m3,围墙砂浆抹面约5963 m2,防爆沙袋1160袋,地面填砂约1120 m2,钢制防盗门1个。
工班应严格按交底尺寸和数量施工,超出本交底方量将按交底方量收方,低于本方量且工程达标将按现场实际予以验工。
(具体布置见后—布置要求、施工图)4、施工方案3.1、总体施工方案勘察→选址(项目部选址完成后报西宁市公安局到现场核实)→征地→平整场地→场地规划放线→场地硬化及库房修建→城北区气象局提供埋设避雷针施工方案并现场指导施工,城北区公安消防支队进行消防设施规划和现场指导施工→验收。
3.2、工期安排根据总工期及节点工期的要求,1#库房再征地完成后15天内完成。
2#库房开工日期为2010年4月12日、完工日期为2010年4月30日,5月1日正式使用。
3.3、人员、机械设备配置成立火工品库房施工领导小组,组长由项目经理担任,领导小组成员由书记、常务副经理、副经理、总工程师、各部门负责人、技术负责人等组成。
火工品库房的施工由领导小组统筹管理,项目经理为总负责,各部门统一协调,人员、机械设备配置实行动态编制。
3.3.1、人员配置施工现场管理和作业人员配置见表3.1-1。
3.1-1 人员配置表3.3.2、机械设备配置根据工作量及工期要求,主要机械设备配置情况见表3.2-1。
向莆铁路FJ-3A标临时工程设计报审表炸药库设计施工方案单位:三公司项目经理部编制:复核:审批:中铁十四局集团三公司向莆铁路FJ-3A标项目部炸药库设计施工方案为满足爆破器材仓库建设符合国家有关安全规定和施工安全生产需要,专门委托福建省立新爆破工程有限公司进行设计,遵照《爆破安全规程》及GB50089、GB50154和GB15745规范要求,特编制该施工方案。
1、选址根据现场勘察,炸药库位置设在后洋村大坑山内,从东面沿山坡修建一条便到进入库区,值班室建在便道上距库区30m。
库区南、西、北三面紧邻山体并延续,库区与在建铁路被山体所隔离形成一个天然的防爆屏障。
库区距离在建铁路400m,周边400m之内无任何保护物和建筑物,具体见平面布置图。
2、炸药库的组成炸药库由值班室、炸药库以及雷管库组成。
库区周边采用砖墙砌筑围墙。
此外炸药库还配置防雷设置、24小时监控系统和红外线防盗报警系统及照明、消防等设施。
房屋为钢筋混凝土梁柱承重结构,墙体严密隔热。
围墙到最近库房墙角的距离不小于15m,高度不低于2m,墙顶设置防攀越措施,并清除周边5m范围内枯草及易燃物。
库区内各库房的安全距离25m,库房地面平整。
在库区内修建消防水池,并设置消防水管。
库区办公、警卫及生活服务等建筑物与库房距离30m,详见库房布置图。
3、炸药库的外部距离和容量设计每个仓库至其他保护对象允许距离,应先按表1确定各该保护对象的防护等级系数,并以规定的系数乘以表2的距离来确定。
注:表中距离适用于平坦地形,当遇到下列几种特定地形时,其数值可适当增减:1)当建筑物紧靠20~30m 高的山脚下布置,山的坡度为10°~25°时,爆破器材库与山背后建筑物之间距离,与平坦地形相比,可适当减小10%~30%;2)当建筑物紧靠30~80m 高的山脚下布置,山的坡度为25°~35°时,爆破器材库与山背后建筑物之间距离,与平坦地形相比,可适当减小30%~50%;3)在一个山沟中,一侧山高为30~60m,坡度为10°~25°,另一侧山高为30~80m,坡度为25°~30°,沟宽100m 左右,沟内两侧山坡脚下爆破器材库直对布置的建筑物之间的距离,与平坦地形相比,应增加10%~50%;4)在一个山沟中,一侧山高为30~60m,坡度为10°~25°,另一侧山高为30~80m, 坡度为25°~30°,沟宽40~100m ,沟的纵坡4%~10%,爆破器材库沿沟纵深和沟的出口方向建筑物之间的距离,与平坦地形相比,应增加10%~40%。
第二项目经理部炸药库建设设计方案中铁十七局集团宁杭铁路客运专线第二项目经理部炸药库建设设计方案一.黄梅山隧道炸药库建设方案黄梅山隧道位于浙江省湖州市长兴县境内,中铁十七局承建370m,起讫里程为DK148+000~DK148+370,一个作业面施工。
炸药库具体建设方案如下:1、炸药库内共设置炸药库房,雷管、导爆索库房和看守房三间库房。
库与库之间间距为20米,库与围墙之间距离2米。
2、炸药库围墙高2m,采用红砖砌筑,围墙顶部抹成斜三角,上插玻璃片,再架1m高铁丝网,围墙外设警示标牌。
围墙与库房净距不小于5m。
内侧设断面60×60cm排水沟。
3、炸药库、雷管库墙高3m,使用红砖砌筑,墙厚24cm,顶面采用钢筋砼现浇,距地面80cm,及200cm处设通风口(见图),内部钉铁丝网。
4、炸药库、雷管库房门采用双层结构,高1.9m、宽1.1m,门框用Φ10槽钢焊接;内部用木制门外包0.2mm铁皮;外部简易防盗门使用Φ20钢筋焊接边框,内用Φ18钢筋焊接框架,外包2mm厚钢板;围墙大门为两扇式高2m、宽3m,外边框用Φ20钢筋焊接,横向用Φ18钢筋按间距40cm,均布焊接(如图示)外包2mm厚钢板;看守房使用2×1m木门,0.8×1.0m木窗户,木窗涂抹一层防火漆。
5、库房内地面先铺10cm沙石料,然后铺塑料薄膜一层,上浇5cm砼地面,面上抹平。
再砌3排砖墙,墙宽12cm、高30cm,最外层砖墙距库房墙身25cm,砖墙上面平铺3cm厚木板。
6、库房顶采用10cm厚预制板,现浇2cm厚砼,铺设沥青油毡纸一层(边口用沥青密封)。
其上用木头搭设人字三脚架,再铺设石棉瓦屋顶。
7、看守房高为两边3m,中间3.5m,顶上搭圆木,铺设一层石棉瓦后铺5cm粘土层,再铺一层石棉瓦。
房内铺砌5cm砼地面,面上抹平。
8、雷管库和炸药库间筑土坯墙(高2.0m),外侧用红砖围筑,壁厚24cm,中间用粘土回填。
炸药库建设方案一、工程简介二、炸药库的位置根据我标段工程特点及工程数量,经现场调查对比,炸药库选在线路右侧格栏坪村,占地1.7亩。
此处地势平坦,整平碾压后便可修建炸药库。
三、布置原则1、施工现场的爆炸物品必须储存在公安机关批准并验收合格的临建炸药仓库。
2、库区居民区、工厂、公共建筑保持安全距离,并隔离。
平面布置合理,设置验收区、发货区。
贮药点至库区外保护对象的安全允许距离,应按保护对象的防护等级确定。
炸药、雷管要分库设置,距离不小于30m。
地形受到限制时可设置环形防暴墙,库内应设置自动报警装置。
3、库门应为外开式且开启灵活、关闭严密。
库房应具有良好的通风和防爆照明设备和防静电措施,必须符合防爆、防雷、防潮、防火、防鼠、防盗等要求。
4、火工品库应有专人值守。
库存量不准超过公安机关批准的容量。
库内货架应保证牢固、距墙不小于0.1m。
库内堆放的物资距墙应不小于 0.3m,垫高不小于0.2m,放置雷管时必须铺设胶质皮垫,应坚持先进先出的原则。
5、工作人员住房和看守房必须设库外,看守房位置、高度,以能隙望全库和周围情况为准。
四、施工方案1、总体施工方案勘察→选址(项目部选址完成后报保康县公安局到现场核实)→征地→平整场地→场地规划放线→场地硬化及库房修建→保康县气象局指导埋设避雷针、保康县公安消防大队指导安装消防设施→验收2、具体布置情况(保康县公安局提供的临建炸药库设计图纸)2.1、上图为保康县公安局提供的炸药库设计图纸,根据此图纸尺寸,结合实际地形设置,具体布置见附图。
2.2、本项目炸药库房按5t的储量设计,炸药库房全部采用24墙砌筑,屋顶采用钢筋混凝土预制板加隔热层,隔热层采用单坡石棉瓦顶,原木支撑,四周压顶。
2.3、炸药库房内设置移动库储藏炸药,尺寸为长×宽×高=5m×1.8m×2m;雷管库内设置长×宽×高=1.3m×1.8m×2m的保险柜存储雷管。
施工技术方案申报表(葛洲坝[ 2011 ]技案010号)合同名称:南水北调中线一期工程总干渠沙河南~黄河南段合同编号:ZXJ/SG/SH-002 (中线建管局直管项目)沙河渡槽工程第二施工标段承包人:中国葛洲坝集团股份有限公司南水北调中线沙河渡槽工程2标段项目经理部致:长江勘测规划设计研究有限责任公司南水北调中线一期总干渠沙河渡槽工程建设监理部我方今提交南水北调中线一期工程总干渠沙河南~黄河南段(中线建管局直管项目)沙河渡槽工程第二施工标段(ZXJ/SG/SH-002)工程的:□施工组织设计□大营料场爆破物品储存库设计方案□工程测量施测计划和方案□专项试验计划和方案□临时设施设计措施计划请贵方审批。
项目经理:日期:2011 年5月26 日监理机构:长江勘测规划设计研究有限责任公司南水北调中线一期总干渠沙河渡槽工程建设监理部监理工程师:日期:年月日南水北调中线一期工程总干渠沙河南~黄河南段(中线建管局直管项目)沙河渡槽工程第二施工标段合同编号:ZXJ/SG/SH-002大营砂石料场爆破物品储存库设计方案(设计规模:炸药6t,雷管2万发)编制:审核:批准:中国葛洲坝集团股份有限公司南水北调中线沙河渡槽工程二标项目经理部二O一一年七月三十日目录前言一、概述1、爆炸物品储存库位置、隶属关系大营砂石料场爆破物品储存库位于宝丰县大营镇乔岭村东南,距本施工段约53km,库区北部有 1.8km运输道路连接大营镇~观音堂乡级公路,另有 3.8km 运输道路连接207国道,交通方便。
2、设计任务来源我部根据砂石料场石料开采需要,设计该爆炸物品储存库。
3、编制依据(1)《爆破安全规程》(GB 6722)。
(2)《防盗安全门通用技术条件》(GB 17565)。
(3)《民用爆破器材工程设计安全规范》(GB 50089)。
(4)《地下及覆土火药炸药库设计安全规范》(GB 50154)。
(5)《安全防范工程技术规范》(GB 50348)。
xxx水库工程火工品仓库施工方案xxx水库工程项目部2014年09月17日火工品仓库施工方案一、编制依据①《爆破安全规程》(GB6722-2003);②《小型民用爆炸物品储存安全规范》(GA838-2009);③《砌体结构工程施工质量验收规范》(GB50203—2011);二、工程简介2.1工程概述xx水库工程火工仓库位于本标段右岸上坝公路左侧(靠山侧)东面距离村庄500m,北面距离大坝施工区域1.2km。
依据工程分布,施工生产需要、安全需要,火工品房设计有单独道路与上坝公路相接,出入运输方便。
库区处于山坳中,远离居民区、高压电线、主要交通要道及主要建筑设施,四周有山体作为天然屏障,安全环境较好,炸药库的建成不会对当地居民生活带来不便,确保周围村民的出行安全。
炸药库主要负责xx水库工程大坝坝基开挖、灌浆平洞及下游消能区基础爆破施工所需的火工材料。
本火工仓库严格遵循国家对于火工材料仓库的相关规定实行设计和施工。
2.2火工仓库平面布置依据现有地形,火工仓库占地面积约为1550㎡,包含一个20㎡的炸药库房和一座20㎡的雷管库(雷管库与炸药库房相距约35m),两库房之间设计一个防爆土堤,距离炸药库房约11m处设置30m3的消防水池,在库区入口距离雷管库14m处设置一个15㎡的值班室,另从上坝公路中段修建一条交通便道与炸药库连接,路宽3m。
本库按小型民用火工仓物品储存库安全规范设置(火工仓及制品最大库存5000kg,雷管20000发)。
库区围墙采用砖块砌筑,墙厚24cm,墙高3米,每隔5m设一壁柱,墙上设置防爬设施。
各库房及值班室为砖墙结构,墙体24cm砖墙,墙高3m。
地面铺导静电胶板;墙高2米处设窗,窗装钢格栅并安装上下开门;窗下方离地0.2米透气孔。
各库房均采用双层外开钢门(内层门带网格或格栅通风透气,外门全封闭,不设门槛。
围墙大门采用双开铁门,门梁上安置铁丝网防护。
每库房门口配5KG磷酸铵盐干粉灭火器两个,砂箱一个。
依据现有地形沿围墙内外陡坎下和库区内交通路内侧各设宽30cm,深宽30cm主排水沟。
防雷布置按照GB50057规定埋设地网和引线。
详见磨坝峡水库工程火工品仓库平面布置图。
2.3主要工程量三、施工条件3.1火工仓库选址根据设计的相关安全规程和安全规范确定仓库区与其周围村庄、居民点、公铁路、城镇、架空输电线路的最小外部距离进行控制。
同时结合工程施工用量需要进行建设。
3.2“三通一平”条件本火工仓库所在位置地势平坦,修建一条便道与大坝右岸上坝公路连通,交通条件便利,方便大坝施工对火工材料的运输。
生活用水采用项目部水源。
施工用电主要由项目部电源接取,满足施工需要。
场地平整先用装载机和挖掘机整平,然后由振动碾压平压实。
没有明显下降现象,达到施工的要求。
四、施工流程图图1:施工流程图五、施工准备火工仓库选址确定后,对库区、值班室和便道用地的范围和位置进行绘制,并准备规划图纸和用地面积统计表等报批资料,及时上报审批,按计划完成用地的报审和征用工作。
对整个火工仓库场区的熟悉,进行场地简易规划,现场技术员安排测量人员配合放线,进行放出统一高程标高,并下定位桩。
合理安排进场施工人员与施工进度,并在进场前对施工人员进行安全教育培训和施工技术交底。
六、施工方法6.1排水及坡面防护施工前先根据设计图的具体尺寸进行放样,然后挖机开挖刷坡,挖机挖不到的地方采用人工开挖,开挖时测量人员根据开挖情况及时定出基础的标高位置,库房设计地面与道路平齐。
库房开挖完后沿坡面做50cm厚浆砌石防护,坡度为1:0.7,砌筑高度与原地面平齐,浆砌石预留排水孔,排水孔按2*2m梅花型布置。
库房周围浇筑30*30cm排水沟,排水沟厚度10cm,1:0.3的坡度,库房排水沟与道路路边主排水沟连通。
主排水沟两条,沿道路内侧和库房上方陡坎下个一条,两条排水沟在值班室附近连通,主排水沟与库区外的上坝公路截水沟连通,保证库区内排水畅通,具体布置见图纸。
主排水沟的砌筑与库房的建设同时进行。
6.2库房、值班室施工1.基础施工:值班室及库房均采用砖混结构, 20cm混凝土基础。
炸药库、雷管库的基础是一级阶梯砖砌加框架梁基础。
在基底按标高人工砌筑混凝土基础,再根据框架梁的设计要求把钢筋架绑好并固定位置,用木夹板作框架梁模板,按标高沿基础坑围好,搅拌机拌好混凝土后,人工用推车运输混凝土浇注入模,浇注过程中用振动棒捣振,同时控制好框架梁的标高。
具体见下图:基础剖面图。
注意事项:①混凝土梁浇筑强度等级为C20的混凝土;②框架梁的顶面标高,根据现场的设计地面标高定出;③钢筋架要绑扎牢固,根据需要用短钢筋每隔50cm加固,避免浇注砼是错位;④模板必须加固牢固,模板支撑根据开挖情况,每间隔30~40cm设置一斜撑,避免砼浇注过程中出现涨模和爆模现象。
⑤基础梁顶面必须找平压光,不得有石子外露和凹凸不平现象,不允许采用在表面另铺水泥砂浆的方法找平。
2Φ142Φ14φ8@200(2)基础剖面图火工仓库基础剖面图2.构造柱及墙体:构造柱配筋固定后,模板按尺寸搭建,模板四周用木棍支撑加固,防止灌浆时出现涨模和爆模,浇注时加强捣振,避免出现柱体蜂窝。
人工用实心红砖在凝固好的框架梁上砌筑库房墙体,墙身为240mm ,墙高3米。
墙体采用240mm 厚MU7.5粘土砖,M5砂浆砌筑。
砌筑墙体过程中注意墙体的垂直度和墙体的标高,砂浆要抹足够并控制好砂浆的配合比。
内外墙均抹灰一层,要控制墙面抹灰平整,外墙再刷一道白色外墙漆。
3.屋面:库房、值班室均采用混凝土现浇屋面,屋面施工按设计图具体的要求和尺寸大小进行模板的安装,模板安装过程要同时进行支撑,加固,安装模板前要先搭建安装平台,做好各项安全措施。
屋面梁模板安装要严格控制平直度和标高。
屋面模板安装好后,再检查模板是否加固足够,模板底支撑是否满足支护要求,然后进行屋面和屋面梁的钢筋配筋。
钢筋按设计要求用Φ12螺纹钢筋进行100*100mm 布设,绑扎固定后,人工浇筑混凝土,屋面板厚均为100mm ,利用C20密实性细石混凝土。
浇筑过程中要同时进行捣振和抹平,控制好屋面混凝土的标高和平整度。
屋面浇筑时要预留落水管洞和浇注库房门口雨帘。
4.地面及内墙:火工仓库、雷管库地面按设计要求为不发火地面,在上面人工铺设一层导静电橡胶,施工时要控制地面的标高和平整度。
内墙面加衬2米高木板墙。
5.门窗及通风孔:火工仓库和雷管库均设置内外门,内门是外开铁栅门加铁网,外门是乙级防火门;窗口设上下窗为钢百叶窗,加铁栅及铁丝网和内开玻璃窗,加铁栅和铁丝网;通风孔设置在库房侧面墙离地面20cm 处。
6.3消防水池消防水池采用钢板(厚度不小于3mm)焊接而成,长 4.75m宽 2.5m高 2.5m。
周边采用4*6角钢加固,焊接人员持证上岗,钢板焊接接头应仔细检查,水池内部同样采用角钢焊接井字支撑,确保水池满载时不变形不漏水。
6.4防雷设计库区防雷接地设置按GB50057的规定,用40×40mm镀锌扁钢侧埋于火工仓库和雷管库四周外泥皮线下0.7米处,库房四角延伸线与镀锌扁钢交点处用50×50×5mm 镀锌角钢设垂直地极。
离火工仓库和雷管库侧墙4.5米处,设于侧墙平行的防雷接地。
用40×40mm镀锌扁钢侧埋于泥皮线下0.7米处,50×50×5mm镀锌角钢设垂直地极,再在库房侧各设置一根避雷针。
避雷针高度12m-15m,防雷冲击电阻不得大于10欧姆。
6.5围墙库区四周设砖砌围墙,围墙采用24cm砖墙,墙高3米,墙顶用混凝土压顶并设置防爬设施。
围墙具体位置根据现场地形结合图纸设计布置。
施工顺序为:测量放样→开挖基槽→下围墙基础→砌围墙身→墙面粉灰围墙按炸药库平面布置图进行施工,先施工正面处的围墙,再施工两侧和后面围墙地。
进行测量放样设置围墙轴线控制点,开挖基槽采用人工进行,砌筑前红砖必须淋水,拉线砌筑控制围墙顶部高程,机械拌灰,控制好砂浆的配合比。
围墙压顶时,在围墙上设防爬设施。
6.6附属设施建设水、电气设施安装:库区用水量不大,供水主要引用项目部用水;值班室要设置一配电箱,火工仓库,雷管库和设置户外投光灯,根据现场需要调整安装角度,供电引自值班室配电箱。
消防设施:库区除建有消防池外,每库房门口还要配置5KG磷酸铵盐干粉灭火器两个,砂箱一个。
报警系统:库区内还要设置值班室设置报警电话与110联网,设不间断电源、非遥控型报警装置,同时按现场需要安装全方位的监控设施。
报警、监控装置外露地表的电线应套金属管。
七、施工计划7.1主要机械设备7.2 劳动力计划八、工期安排库区建设工期计划为于2013年09月06日~2013年10月05日,为期 31 天。
具体施工步骤工期见下表火工仓库施工计划表九、安全保证措施1、所有人员进入施工现场必须佩戴合格的安全帽,系好下颚,锁好带扣;2、机械操作人员必须持证上岗,不得将机械设备交给无本机种操作证的人员操作;3、搭设、拆除脚手杆、脚手板、钢管、扣件、钢丝绳等材料,向下传递采用绳索吊下,严禁往下投扔,凡有可能受到物体打击的施工现场设置警线戒,作业人员必须佩戴安全帽。
4、高处作业面上的材料堆放平稳,工具随时放入工具袋内,传递物要安全可靠,严禁抛掷;必须在上下两层中间设置密铺棚板或其他隔离设施;5、雷雨天气不得作业,高处人员作业急速下到安全地带。
6 、发现作业环境危及人身安全状况下,有权指令停工,立即报告主管技术员和安全员进行排险。
7、作业过程中受伤立即报告带班技术员或班长,拨打120救护。
十、环境保护措施1、开挖弃料应按要求拉至本标段弃渣场,临时占地在项目完工后需覆盖熟土平整复耕或绿化;2、做好水文地质资料调查,对周围环境实施环境监控,严格控制水资源漏失。
施工对当地水文地质产生的破坏要采取一定的工程措施进行恢复和保护;3、施工区域机械产生超标的噪声,设置隔声屏障、安装通风隔声等控制环境噪声污染措施,确保达到相应声环境功能区要求。
对噪声敏感影响区段及远期可能超标的敏感目标实施跟踪监测,并及时增补和完善防治噪声污染措施;4、在取土坑、弃土堆周边修建必要的临时排水系统,将地表水予以引排;取弃土完成后,取弃土边坡进行满铺草皮绿化,坡脚进行浆砌片石防护;5、弃土堆应本着少占耕地的原则,按设计位置进行弃土;弃土不得随意堆放,占用农田,损坏庄稼;加强施工管理和临时防护措施,严格控制施工中可能造成的水土流失;6、因开挖取土影响周围公共设施必须事先与相关部门联系,不得擅自蛮目开挖。
7、施工中堆料场和运输便道等临时用地尽量不占用基本农田,对用地范围内的耕作表土集中堆存;8、施工完毕,及时清理现场,恢复原样,严格保持现场文明施工。
附件:《炸药库施工图纸》11。
