涂饰工程1、施工工艺标准1.1涂料整体观感涂料整体观感1.1.1涂刷或喷涂色泽均匀,表面平整,整洁无污染,表面无裂缝、漏涂、露底、流坠、刷纹、砂眼、咬色、起疙、起皮和掉粉;1.1.2阴阳角方正顺直,线条顺直,无反锈、毛刺、磕碰、损坏掉角;1.1.3材料交接处、穿墙管、线盒等周边收口细腻顺直,墙面开孔圆滑,空调洞安装装饰盖;1.1.4不得污染门窗、灯具、墙裙、踢脚板、木线条等。
1.2腻子施工腻子施工1.2.1由于石材地面结晶处理时容易导致石材铺贴干硬性砂浆层存水,长期无法干燥,腻子落地容易受潮,腻子施工时不得落地;1.2.2墙面最后一遍腻子采用机械打磨(效率提高3倍,天棚不宜采用),机械打磨后采用人工细砂打磨;1.2.3腻子阴阳角批嵌时采用靠尺+阴阳角尺(长60mm)找平,阳角腻子配合靠尺+细砂纸打磨,防止崩角,阴阳角直线度控制在2mm以内;1.2.4门贴脸、踢脚线、收纳柜等临近墙面腻子批嵌时采用靠尺找平,确保部品与墙离缝1mm以内;1.2.5窗口内角腻子施工时必须在窗框上张贴美纹纸,并按阴阳角标准保证直线度;1.2.6开关插座、灯口、箱体、管道口等周边腻子整齐,并在底涂施工前完成修补打磨,控制与墙离缝。
1.3涂料施工涂料施工1.3.1配制的油漆要一次配完,用100目的钢丝筛过滤后方可使用;1.3.2开关、插座等面板必须于墙面最后一遍面层成活后安装,以防止交叉污染;1.3.3天棚底漆和面漆、墙面底漆和第一遍面漆采用机械喷涂;1.3.4墙面第二遍面漆滚筒顺直刷,严禁横竖交叉混刷,造成色彩不均匀;1.3.5开关插座、灯口、箱体、管道口等周边涂料采用小型辊筒收口,严禁采用排刷收口。
1.3.6注意保持涂料乳胶漆的稠度,立面每遍用同一批涂料,并一次完成,保证颜色一致;1.3.7室内涂料重点关注如下收口:瓷砖上口、踢脚线上口、管道背后和根部、暖气片背后、阴阳角、分色不顺直、门窗口嵌缝粗糙以及吊灯、电扇、开关插座四周及楼地面污染等。
374水性涂料涂饰工程施工工艺标准预览说明:预览图片所展示的格式为文档的源格式展示,下载源文件没有水印,内容可编辑和复制目次1 适用范围 (1)2 引用标准 (1)3 术语 (1)4 材料要求 (1)5 施工准备 (2)6 操作工艺 (2)7 质量控制 (4)8 质量标准 (5)9 成品保护 (6)水性涂料涂饰工程施工工艺标准1 适用范围本标准适用于建筑工程内墙(抹灰墙面和混凝土墙面)的水性涂料涂饰工程的施工。
2 引用标准住宅装饰装修工程施工规范(GB50327—2001)建筑装饰装修工程质量验收规范(GB50210—2001)建筑内外墙涂料应用技术规程(DBJ/T01-42—99)水溶性内墙涂料(JC/T423—91)民用建筑工程室内环境污染控制规范(GB50325—2001)3 术语水性涂料——以水为稀释剂的涂料。
水溶性内墙涂料——以水溶性化合物为基料,加入一定量的填料、颜料和助剂,经过研磨、分散后而成的水溶性内墙涂料。
4 材料要求4.1 用于建筑内墙工程的水性涂料和水性胶粘剂,应符合《建筑内外墙涂料应用技术规程》DBJ/T01—42—99规定的技术要求,并应测定总挥发性有机化合物和游离甲醛的含量,其限量应符合《民用建筑工程室内环境污染控制规范》的要求。
4.2 所用的涂料和半成品(包括现场配制的)均应有产品名称、执行标准编号、种类、颜色、生产厂名、生产日期、贮存期及贴有该批产品的合格证。
4.3 本产品应采用大口塑料桶或内装塑料袋的铁桶包装。
生产厂应随包装件向用户单位提供施工说明书,其内容包括质量指标、施工操作要求、注意事项等。
5 施工准备5.1 作业条件5.1.1 室内抹灰或清水墙上腻子的作业已全部完成。
5.1.2 室内水暖卫管道、电气设备等预埋件均已安装完成,且完成管洞处灰活的修理。
5.1.3 墙面的底子油活已完。
5.1.4 抹灰的灰层已干燥。
5.1.5 做好样板间且经过检验鉴定,符合要求。
SG- 006 B 工程名称建设单位监理单位施工单位交底部位交底日期交底人签字接收人签字交底内容:一、适用范围适用于乳液型涂料、无机涂料、水溶性涂料等水性涂料涂饰工程的质量验收。
二、材料要求2.1 水性涂料涂刷工程所用涂料的品种、型号和性能应符合设计要求。
进场涂料应检查产品合格证书、性能检测报告,并做好进场验收记录。
2.2 民用建筑工程室内用水性涂料,应测定总挥发性有机化合物(TVOC和游离甲醛的含量,其限量应符合下表的规定。
其测定方法应按《民用建筑工程室内环境污染控制规范》(GB50325-2001)的有关规定进行。
表18.1室内用水性涂料中总挥性有机化合物(TVOC和游离甲醛限量测定项目限量测定项目限量TVOC( g/L) < 200游离甲醛(g/kg)< 0.1量,其限量应符合下表的规定。
其测定方法应按《民用建筑工程室内环境污染控制规范》(GB50325-2001)的有关规定进行。
表18.2室内用水性胶粘剂中总挥性有机化合物(TVOC和游离甲醛限量测定项目限量测定项目限量2.4 建筑涂料应按设计要求选用。
2.5 涂饰工程所选用的建筑涂料,其各项性能应符合下述产品标准的技术指标。
2.5.12.5.22.5.32.5.42.5.52.5.62.5.72.5.82.5.92.5.102.5.112.5.122.6水泥色浆、增水剂等。
2.72.7.1乳胶:2.7.2乳胶:《合成树脂乳液砂壁状建筑涂料》JG/T24《合成树脂乳液外墙涂料》GB/T9755《合成树脂乳液内墙涂料》GB/T9756《溶剂型外墙涂料》GB/T9757《复层建筑涂料》GB/T9779《外墙无机建筑涂料》JG/T25《饰面型防火涂料通用技术标准》GB12441《水泥地板用漆》HG/T2004《水溶性内墙涂料》JC/T423《多彩内墙涂料》JG/T003《聚氨酯清漆》HG2454《聚氨酯磁漆》HG/T2660常用刷浆材料有石灰浆、可赛银浆、大白浆、色粉浆、106涂料、107涂料、石灰油浆、硅酸盐类无机涂料、乳液涂料、膨胀珍珠岩喷涂浆料、聚合物水泥浆、喷罩甲基硅醇钠室外带颜色的涂料,应采用耐碱和耐光的颜料。

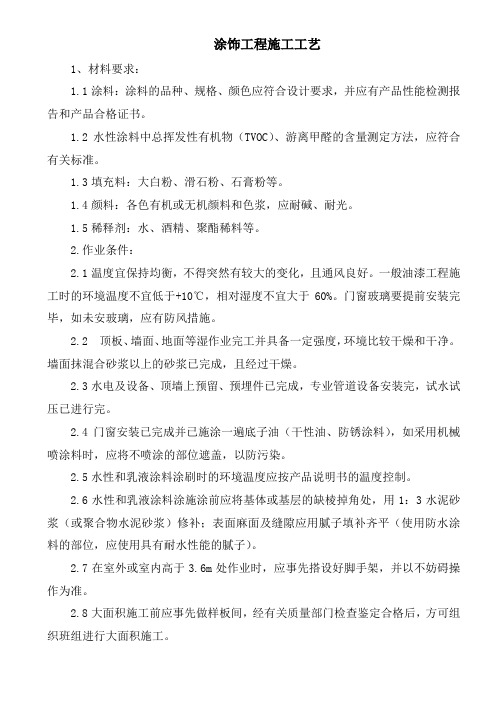

涂饰工程施工工艺1、材料要求:1.1涂料:涂料的品种、规格、颜色应符合设计要求,并应有产品性能检测报告和产品合格证书。
1.2水性涂料中总挥发性有机物(TVOC)、游离甲醛的含量测定方法,应符合有关标准。
1.3填充料:大白粉、滑石粉、石膏粉等。
1.4颜料:各色有机或无机颜料和色浆,应耐碱、耐光。
1.5稀释剂:水、酒精、聚酯稀料等。
2.作业条件:2.1温度宜保持均衡,不得突然有较大的变化,且通风良好。
一般油漆工程施工时的环境温度不宜低于+10℃,相对湿度不宜大于60%。
门窗玻璃要提前安装完毕,如未安玻璃,应有防风措施。
2.2 顶板、墙面、地面等湿作业完工并具备一定强度,环境比较干燥和干净。
墙面抹混合砂浆以上的砂浆已完成,且经过干燥。
2.3水电及设备、顶墙上预留、预埋件已完成,专业管道设备安装完,试水试压已进行完。
2.4门窗安装已完成并已施涂一遍底子油(干性油、防锈涂料),如采用机械喷涂料时,应将不喷涂的部位遮盖,以防污染。
2.5水性和乳液涂料涂刷时的环境温度应按产品说明书的温度控制。
2.6水性和乳液涂料涂施涂前应将基体或基层的缺棱掉角处,用1:3水泥砂浆(或聚合物水泥砂浆)修补;表面麻面及缝隙应用腻子填补齐平(使用防水涂料的部位,应使用具有耐水性能的腻子)。
2.7在室外或室内高于3.6m处作业时,应事先搭设好脚手架,并以不妨碍操作为准。
2.8大面积施工前应事先做样板间,经有关质量部门检查鉴定合格后,方可组织班组进行大面积施工。
2.9操作前应认真进行交接检查工作,并对遗留问题进行妥善处理。
3.施工工艺3.1乳液薄涂料工艺3.1.1 工艺流程:基层处理→施涂封闭底涂→施涂第一遍面涂→施涂第二(三)遍面涂3.1.2操作工艺:(1)基层处理:首先将墙面等基层上起皮、松动及鼓包等清除凿平,将残留在基层表面上的灰尘、污垢、溅沫和砂浆流痕等杂物清除扫净。
用水石膏将墙面等基层上磕碰的坑凹、缝隙等处分遍找平,干燥后用1号砂纸将凸出处磨平,并将浮尘等扫净。
明发集团水性涂料分项工程施工质量验收标准编写:工程管理中心2010年5月水性涂料工程施工质量验收标准1 水性涂料涂饰工程所用涂料的品种、型号和性能应符合设计要求。
2 水性涂料涂饰工程的颜色、图案应符合设计要求。
3 水性涂料涂饰工程应涂饰均匀、粘结牢固,不得漏涂、透底、起皮和掉粉。
4 水性涂料涂饰工程的基层处理应符合第12项的要求。
5薄涂料的涂饰质量和检验方法应符合表1的规定表1 薄涂料的涂饰质量和检验方法6厚涂料的涂饰质量和检验方法应符合表2的规定。
表2 厚涂料的涂饰质量和检验方法7复合涂料的涂饰质量和检验方法应符合表3的规定。
表3 复合涂料的涂饰质量和检验方法8 涂层与其他装修材料和设备衔接处应吻合,界面应清晰。
9 涂饰工程验收时应检查下列文件和记录:1 涂饰工程的施工图、设计说明及其他设计文件。
2 材料的产品合格证书、性能检测报告和进场验收记录。
3 施工记录。
10 各分项工程的检验批应按下列规定划分:室内涂饰工程同类涂料涂饰墙面每50间(大面积房间和走廊按涂饰面积30m2为一间)应划分为一个检验批,不足50间也应划分为一个检验批。
11 检查数量应符合下列规定:室内涂饰工程每个检验批应至少抽查10%,并不得少于3间;不足3间时应全数检查。
12 涂饰工程的基层处理应符合下列要求:1 新建筑物的混凝土或抹灰层基层在涂饰涂料前应涂刷抗碱封闭底漆。
2 基层腻子应平整、坚实、牢固,无粉化、起皮和裂缝;内墙腻子的粘结强度应符合《建筑室内用腻子》(JG/T3049)的规定。
水性漆涂饰工程施工工艺标准1. 前言本工艺标准是为了规范水性漆涂料在建筑墙面、木制品及金属制品表面的应用,提高装饰装修施工质量,保障使用效果,减少环境污染。
本标准适用于建筑墙面、木制品及金属制品表面水性漆涂装施工过程的质量控制。
2. 材料与设备2.1. 材料2.1.1. 水性涂料:应符合国家标准要求,施工前应进行试验,并得到业主、监理、施工方认可。
2.1.2. 环保腻子、底漆、面漆:应符合国家标准要求,施工前应进行试验,并得到业主、监理、施工方认可。
2.1.3. 薄ners灰浆、底材处理剂:应符合国家标准要求,施工前应进行试验,并得到业主、监理、施工方认可。
2.2. 设备2.2.1. 刮板、批刀、滑刀、刷子、滚筒、干燥加速器等常规工具。
2.2.2. 砂光机、吸尘器、薄涂机等特殊设备,必要时选用特殊工具。
3. 工艺流程3.1. 准备工作3.1.1. 根据施工要求及工程质量要求,制定施工方案及施工工艺。
3.1.2. 对施工面进行检查,如地面、角墙、采光、门窗等部分,及时处理属工程隐蔽部位。
3.1.3. 展开施工前会议,明确各人员职责,指定负责人员。
3.1.4. 底材的处理:吸尘、水洗、脱油、脱水、砂光等工序处理好工业粉尘、油污等附著物,使基础材料表面洁净。
3.2. 施工工艺3.2.1. 环保腻子处理:基面腻子处理要求平整度高,成膜性强,不起泡、不发粘、不开裂等现象。
3.2.2. 除尘:涂装面前除去灰尘、杂质等,以保证干燥后表面质量及美观度。
3.2.3. 底漆:采用水性底漆刷涂备好(一般刷涂2次),底漆刷涂必须均匀、细密,不得留有遗漏、虚拱现象。
3.2.4. 收光:底漆完全干燥后,多检查、多补涂,直至达到光润、美观、完好无损的效果。
4. 质量控制4.1. 工人素质:作业人员要持证上岗,熟知施工细节,规范化施工,及时配合监理等部门进行工作,以提高质量。
4.2. 工具使用:各工具应采用合格产品,使用前进行检验。
技术交底记录表C2-1编号03-C2-008工程名称禹州市钧台钧窑遗址博物馆陈列布展工程交底日期2010-7-5施工单位浙江省装饰有限公司分项工程名称水性涂料涂饰工程交底提要水性涂料涂饰工程施工准备、质量要求及施工工艺一、施工准备1.材料准备立邦漆3790抗碱内墙乳胶漆,立邦HN2008内墙乳胶漆,腻子粉等2.机具设备高凳、半截大桶、小油桶、橡皮刮板、钢片刮板、腻子托板、小铁锹、开刀、腻子槽、砂纸、笤帚、刷子、排笔、擦布、棉丝等。
3.作业条件(1)墙面、顶棚腻子层应基本干燥,基层含水率不得大于10%。
二、施工工艺1. 工艺流程基层处理→修补腻子→刮腻子→修补腻子→滚涂第一遍涂料→滚涂第二遍涂料→滚涂第三遍涂料2.操作工艺(1).基层处埋1)抹灰基层在涂饰涂料前应涂刷抗碱封闭底漆。
2)基层腻子应平整、坚实、牢固,无粉化、起皮和裂缝。
(2).修补腻子用水石膏将墙面等基层上磕碰的坑凹、缝隙等处分别找平,干燥后用1号砂纸将凸出处磨平,并将浮尘等清扫干净。
(3).刮腻子刮腻子的遍数可由基层或墙面的平整度来决定,一般情况为三遍,腻子的配合比为重量比,其配合比为:聚酯酸乙烯乳液(即白乳胶):滑石粉或钛白粉:20%羧甲基纤维素溶液=1:5:3.5;具体操作方法为:第一遍用胶皮刮板横向满刮,一刮板接一刮板,接头不得留槎,每刮一板最后收头时,要注意收的要干净利落。
干燥后用1号砂纸,将浮腻子及斑迹磨平磨光,再将墙面清扫干净。
第二遍用胶皮刮板竖向满刮,所用材料和方法同第一遍腻子,干燥后用1号砂纸磨平并清扫干净。
第三遍用胶皮刮板找补腻子,用钢片刮板满刮腻子,墙面等基层部位刮平刮光干燥后,用细砂纸磨平磨光,注意不要漏磨或将腻子磨穿。
(4)涂第一遍乳液薄涂料滚涂顺序是先刷顶板后刷墙面,刷墙面时应先上后下。
先将墙面清扫干净,再用布将墙面粉尘擦净。
乳液薄涂料一般用排笔涂刷,使用新排笔时,注意将活动的排笔毛理掉。
乳液薄涂料使用前应搅拌均匀,适当加水稀释,防止头遍涂料涂不开。
水性涂料涂饰施工工艺标准管勇美发表时间:2015-03-12T13:43:58.540Z 来源:《工程管理前沿》2015年第3期供稿作者:管勇美[导读] 新建筑的砼面基层,先用锤子及錾子凿除其立模时的铁钉,用钳子剪掉外露铅丝。
管勇美苏州柯利达装饰股份有限公司1 适用范围本标准适用于建筑工程内墙(抹灰墙面、砼墙面)的水性涂料涂饰工程的施工。
2 施工准备2.1材料准备:2.1.1涂料:应有产品合格证,出厂日期及使用说明。
室内存放,不得日晒雨淋。
贮存温度不得低于5度,产品自生产之日起在常温下存放期为6个月。
2.1.2腻子材料:大白粉、滑石粉、108胶、羧甲基纤维素等。
2.1.3颜料:各色有机或无机颜料,应耐碱、耐光。
2.2机具准备:2.2.1基层处理工具:开刀、钢丝刷、钳子、锤子或錾子。
2.2.2腻子施工工具:橡皮刮刀、钢板刮刀、铁抹子、腻子托板、砂纸(布)、打磨块、搅拌棒、铝合金靠尺等;2.2.3涂刷施工工具:辊刷、排笔刷、梯子、水桶、涂料盘、滤漆筛、擦布、棉丝、彩条布等。
2.3施工作业条件:2.3.1抹灰的灰层已基本干燥,基层含水率不得大于10%;2.3.2抹灰作业已全部完成,过墙管道、洞口、阴阳角等应提前处理完毕,为确保墙面干燥,各种穿墙孔洞应提前抹灰补齐;2.3.3施工温度不宜低于10度,相对温度不宜大于60%。
大风、大雨、雾雪、风沙等天气不宜施工。
2.3.4面漆涂刷前应保持施工环境清洁干净,并且地面宜施工完,管道设备安装完,试水试压已完成;2.3.5大面积施工前应事先做好样板间,经有关质量部门检查鉴定合格后,方可组织班组进行大面积的施工。
样板间应一直保留到涂料工程竣工验收为止;2.3.6门窗玻璃应提前安装完毕。
2.3.7冬季施工,应采取相应的取暖措施,室内温度不宜低于5℃。
雨季施工,应采取抽湿通风措施。
3 操作工艺流程及操作要点3.1操作工艺流程:基层清理 --喷刷胶水—局部批腻子、接缝或其他特殊部位处理---做阳角---满刮腻子一遍,打磨—做阴角---刮第二遍腻子,打磨---第三遍找补腻子,打磨-—刷(喷)第一遍涂料---复补腻子,打磨---刷(喷)第二遍涂料—打磨—刷(喷)面层涂料—成品保护图3.1水性涂料涂饰施工工艺流程图3.2操作要点:3.2.1基层清理:1)新建筑的砼面基层,先用锤子及錾子凿除其立模时的铁钉,用钳子剪掉外露铅丝,刷防锈漆防锈处理。
水性(溶剂性)涂料涂饰施工工艺标准一、工艺流程:清扫→补缝隙→满刮腻子→磨平→刷底封闭→打磨→第一遍涂(喷)刷→第二遍涂(喷)刷→直至验收合格。
二、操作要求:1、油漆、涂料工程的等级和产品的品种应符合设计要求和现行国家有关标准的规定。
2、油漆、涂料进场应有产品质量证明文件(合格证),应使用行业推荐的产品和环保型产品。
3、油漆、涂料工程的基体或基层的含水率:混凝土和抹灰表面施涂溶剂型油漆涂料时,含水率不得大于8%;施涂水性和乳液涂料时,含水率不得大于10%;木材制品含水率不得大于12%。
4、油漆、涂料干燥前,应防止雨淋、尘土玷污和热空气的侵袭。
5、油漆、涂料工程使用的腻子,应坚实牢固,不得粉化、起皮和裂纹。
腻子干燥后应打磨平整光滑,并清理干净。
外墙、厨房、浴室及侧所等需要使用油漆、涂料的部位,应使用具有耐水性能的腻子。
6、油漆、涂料的工作粘度或稠度必须加以控制,使其在施涂时不流坠、不显刷纹,施涂过程中不得任意稀释。
7、双组份或多组份油漆、涂料在施涂前,应按产品说明规定的配合比根据使用情况分批混合,并在规定的时间内用完。
所有油漆、涂料在施涂前和施涂过程中均应充分搅拌。
8、建筑物中的细木制品、金属构件和制品,如为工厂制作组装,其油漆宜在生产制作阶段进行,最后一遍油漆则在安装后进行;如为现场制作组装,组装前应先刷一遍底子油(干性油、防锈漆),安装后再刷面漆。
9、采用机械喷涂油漆时,应将不喷涂的部位遮盖,以防玷污。
10、成品材料或半成品(包括施涂现场配制的)均应有品名、种类、颜色、制作时间、有效期和使用说明。
11、外墙涂料应使用具有耐碱和耐光性能的颜料,腻子的配合比应符合国家标准的规定。
12、外墙涂料工程分段进行时,应以分格缝、墙的阴角处或水落管等为分界线,同一墙面应用同一批号的涂料。
14、另外特别要注意:门窗扇油漆时,上冒头顶面和下冒头底面不得漏刷油漆。
15、油漆涂料正式施工前,应先做出样板间(块)经建设、监理和施工三方共同验收一致通过后方可正式施工。
明发集团水性涂料分项工程施工质量验收标准编写:工程管理中心2010年5月水性涂料工程施工质量验收标准1 水性涂料涂饰工程所用涂料的品种、型号和性能应符合设计要求。
2 水性涂料涂饰工程的颜色、图案应符合设计要求。
3 水性涂料涂饰工程应涂饰均匀、粘结牢固,不得漏涂、透底、起皮和掉粉。
4 水性涂料涂饰工程的基层处理应符合第12项的要求。
5薄涂料的涂饰质量和检验方法应符合表1的规定表1 薄涂料的涂饰质量和检验方法6厚涂料的涂饰质量和检验方法应符合表2的规定。
表2 厚涂料的涂饰质量和检验方法7复合涂料的涂饰质量和检验方法应符合表3的规定。
表3 复合涂料的涂饰质量和检验方法8 涂层与其他装修材料和设备衔接处应吻合,界面应清晰。
9 涂饰工程验收时应检查下列文件和记录:1 涂饰工程的施工图、设计说明及其他设计文件。
2 材料的产品合格证书、性能检测报告和进场验收记录。
3 施工记录。
10 各分项工程的检验批应按下列规定划分:室内涂饰工程同类涂料涂饰墙面每50间(大面积房间和走廊按涂饰面积30m2为一间)应划分为一个检验批,不足50间也应划分为一个检验批。
11 检查数量应符合下列规定:室内涂饰工程每个检验批应至少抽查10%,并不得少于3间;不足3间时应全数检查。
12 涂饰工程的基层处理应符合下列要求:1 新建筑物的混凝土或抹灰层基层在涂饰涂料前应涂刷抗碱封闭底漆。
2 基层腻子应平整、坚实、牢固,无粉化、起皮和裂缝;内墙腻子的粘结强度应符合《建筑室内用腻子》(JG/T3049)的规定。
水性涂料涂饰工程施工工艺标准(完整常用版)(可以直接使用,可编辑优秀版资料,欢迎下载)水性涂料涂饰工程施工工艺标准一、基本规定1.承担建筑装饰装修工程施工的单位应具备相应的资质。
施工现场质量管理应有相应的施工技术标准,健全的质量、安全管理体系、施工质量检验制度.2.材料进场时尖对品种进行验收.应有产品合格证书、中文说明书及相关性能的检测报告;进口产品应按规定进行商品检验.3.水性涂料涂饰工程施工时应具备施工图、设计说明以及其他设计文件。
4.涂饰工程的基层处理应符合下列要求:⑴建筑物的混凝土或抹灰基层在涂饰涂料前应涂刷抗碱封闭底漆。
⑵混凝土或抹灰基层涂刷乳液型涂料时,含水率应满足水溶性涂料的产品使用要求。
⑶基层腻子应平整、坚实、牢固,无粉化、起皮和裂缝;内墙腻子的粘结强度应符合《建筑室内用腻子》(JG/T3049)的规定。
⑷厨房、卫生间墙面必须使用耐水腻子.5.水性涂料涂饰工程施工的环境温度应在5~35℃之间。
6.涂饰工程应在涂层养护期满后进行质量验收。
二、施工准备(一)材料准备涂料、腻子等。
(二)技术准备1.认真熟悉图纸。
2.编制施工方案并经审查批准。
按批准的方案进行技术交底.3.水性涂料涂饰工程施工前应做样板间,并经有关各方确认。
4。
涂饰基层应做必要的建筑技术处理。
(三)主要机具1。
刷子、排笔、盛料桶、天平、磅秤等。
2、羊毛滚筒、海绵滚筒、配套专用滚筒及匀料板等工具.3、塑料滚筒、铁制雅板等滚压工具。
4、空气压缩机等喷涂设备.5、胶皮刮板、钢皮抹子、电动打磨机、打磨块等。
(三)作业条件1、涂料工程应在抹灰、吊顶、细部、地面及电器工程等完成并验收合格后进行施工.2、墙面涂刷时,脚手架或吊篮已安装并通过验收,马凳搭设完毕,符合安全要求。
3、墙面孔洞已修补:门窗、设备管线已安装,洞口已堵严抹平;不涂刷的部位(采用喷、弹涂时)已遮挡等。
4、内墙面涂刷时,室内抹灰已完成,墙面干燥程度已达到涂饰产品使用说明的有关要求,不喷刷部位已做好遮挡。
(四)施工组织及人员准备专业技术人员应配置合理,劳动力已组织进场。
专业技术人员和特殊工种必须持证上岗,并应进行岗前培训。
三、材料和施工质量控制(一)材料要点水性涂料涂饰工程所用涂料品种、型号和性能应符合设计要求。
材料应具有产品合格证书、性能检测报告和进场验收记录。
1、涂料工程所用的涂料,应有产品名称、执行标准、种类、颜色、生产日期、保质期、使用说明。
2、选用的涂料,在满足使用功能要求的前提下应符合安全、健康、环保的原则。
内墙涂料应选用通过绿色无公害认证的产品。
3、涂饰材料应存放在专用库房,按品种、批号、颜色分别堆放。
材料应存放于阴凉干燥且通风的环境内,其贮存温度应介于5~40℃之间.(二)技术要点水性涂料涂饰工程的颜色、图案应符合设计要求。
(三)质量要点1、水性涂料涂饰工程应涂饰均匀、粘结牢固,不得漏涂、透底、起皮和掉粉。
2、水性涂料涂饰工程的基层处理符合标准要求.3、涂层与其他装修材料和设备衔接处应吻合,界面应清晰。
四、施工工艺(一)合成树脂乳液内墙涂料涂饰工程工艺流程基层处理、填补缝隙、局部刮腻子→磨平→第一遍满刮腻子→磨平→第二遍满刮腻子→磨平→清理、粘帖纸胶带→涂刷底层涂料→复补腻子→磨平、局部涂刷底层涂料→第一遍面层涂料→第二遍面层涂料→清理(二)合成树脂乳液内墙涂料涂饰工程操作工艺1.基层处理、填补缝隙、局部刮腻子:混凝土墙面和抹灰墙面,必须批嵌两遍腻子。
第一遍应注意把气泡、砂眼、塌陷不平的地方刮平,第二遍腻子要找平大面。
2。
磨平:局部刮腻子干燥后,用0~2号砂纸人工或者机械打磨平整。
手工磨平应保证平整度,机械打磨严禁用力按压,以免电机过载受损。
为防止木来板基层泛底变色,木夹板表面应用硝基、醇酸清漆等做封底处理。
3.第一遍满刮腻子:第一遍满刮腻子,施工前将基层面清扫干净,使用胶皮刮板满刮一遍,刮时要一板排一板,两板中间顺一板,既要刮严,又不得有明显接槎和凸处薄刮,凹处厚刮,大面积找平。
4.磨平:待第一遍腻子干透后,用0~2号砂纸打磨平整并扫净。
5。
第二遍满刮腻子:用稀腻子找平,并做到脚顺直、阴阳角方正。
6.磨平:所用砂纸宜细,以打磨后不显砂纹为准.处理好的底层应该平整光滑、阴阳角线通畅顺直、无裂痕、崩角和砂眼麻点。
基平整度以在侧面光照下无明显凹凸和批刮痕迹,无粗糙感觉、表面光滑为合格。
7.清理、粘帖纸胶带:第二遍腻子刮完磨平后,施工现场及涂刷面进行清理,打扫完所有的浮灰,进行降尘、吸尘处理。
然后,对门窗框、墙饰面造型、软包、墙纸及踢脚线、墙裙、油漆面等与内墙涂料分界的地方,用纸胶带或粘帖废旧纸进行遮挡,对已完工的地面也应铺垫挡物,确保涂刷涂料时,不污染其他已装修好的成品。
8.涂刷底层涂料:底层涂料主要起封闭、抗碱和与面漆的连接作用。
其施工环境及用量应按照产品使用说明书要求进行。
使用前应搅拌均匀,在规定时间内用完,做到涂刷均匀,厚薄一致。
9.复补腻子:对于一些脱落、裂纹、角不方、线不直、局部不平、污染、砂眼和器具、门窗框四周等部位用稀腻子复补.10、磨平、局部涂刷底层涂料:待复补腻子干透后,用细砂纸打磨平整、光滑、顺直,然后将底层涂料在此局部涂刷均匀,厚薄一致。
11、第一遍面层涂料:待修补的底层涂料干透后进行涂刷面层。
第一遍面层涂料的稠度应加以控制,使其在放涂时不流坠,不显刷纹,施工过程中不得任意稀释。
其施工环境及用量应按照产品使用说明书要求进行。
使用前应搅拌均匀,在规定时间内用完。
内墙涂料施工的顺序是先左后右、先上后下、先难后易、先边角后大面。
涂刷时,每次蘸涂料后宜在匀料板上来回滚匀或在桶边添料,涂刷的涂膜应充分盖底,不透虚影,表面均匀,不露底、不流坠,色泽均匀,确保涂层的厚度.对于干燥较快的涂饰材料,大面积涂刷时,应由多人配合操作,流水作业,顺同一方向涂刷,应处理好接槎部位,做到上下涂层接头无明显接槎,涂料干后颜色均匀一致。
12、第二遍面层涂料:水性涂料的施工,后一遍涂料必须在前一遍涂料表干后进行。
涂刷面为垂直面时,最后一道涂料应由上向下刷。
刷涂面为水平面时,最后一道涂料应按光线的照射方向刷。
刷涂木材表面时,最后一道涂料应顺木纹方向。
全部涂刷完毕,应再仔细检查是否全部刷匀刷到、有无流坠、起皮或皱纹,边角处有无积油问题,并应及时进行处理。
对于流平性较差、挥发性快的涂料,不可反复过多回刷。
做到无掉粉、起皮、漏刷、透底、泛碱、咬色、流坠和疙瘩。
13、清理:第二遍涂料涂刷完毕后,将所有纸胶带、保护膜、废旧纸等遮挡物清理干净,特别是与涂料分界和的遮挡物,揭纸时要小心,最好用裁刀顺直划一下,再揭纸或撕胶带,防止涂料膜撕成缺口影响美观效果.(三)合成树脂乳液内墙涂料、外墙无机建筑涂饰工程工艺流程基层处理、填补缝隙、局部刮腻子、磨平→涂刷底层涂料→第一遍面层涂料→第二遍面层涂料(四)合成树脂乳液外墙涂料、外墙无机建筑涂料涂饰工程操作工艺1。
基层处理、填补缝隙、局部刮腻子、磨平:同合成树脂乳液内墙涂料涂饰工程的有关要求。
局部刮腻子干燥后,用0~2号砂纸人工或者机械打磨平整.手工磨平应保证平整度,机械打磨严禁用力按压,以免电机过载受损。
打磨后的底层应面平、线直、角方.2。
涂刷底层涂料:同合成树脂乳液内墙涂料涂饰工程的有关要求。
3。
第一遍面层涂料:施工方法主要有刷涂和喷涂两种方法,涂料的稠度应加以控制,使其在施涂时不流坠,不显刷纹,施工过程中不得任意稀释.其施工环境及用量应按照产品使用说明书要求进行.使用前应搅拌均匀,在规定时间内用完.大面积的外墙涂料工程施工,应在建筑物的每个立面自上而下,自左向右进行,涂料的分段施工以分格缝、墙面阴阳角或落水管等为分界线。
涂刷时,蘸涂料量尖适量均匀,刷子起落轻快,涂刷用力均匀,刷涂的厚薄应适当、均匀。
如涂料干燥快,应勤蘸短刷,接槎最好在分格缝处。
采用传统的施工滚筒和毛刷进行涂刷时,每次蘸料后宜在匀料板来回滚匀或在桶轋添料,涂刷的涂膜应充分盖底,不透虚影,表面均匀。
采用喷涂时,应控制涂料稠度和喷枪的压力,保持涂层厚薄均匀,不露底、不流坠,色泽均匀,确保涂层的厚度。
对于干燥较快的涂饰材料,大面积涂刷时,应由多人配合操作,流水作业,顺同一方向涂刷,应处理好接槎部位,做到上下涂层接头无明显接槎部位,涂料干后颜色均匀一致。
4.第二遍面层涂料:水性涂料的施工,后一遍涂料必须在前一遍涂料表干后进行.涂刷面为垂直面时,最后一道涂料由上向下刷。
刷涂面为水平面时,最后一道涂料应按光线的照射方向刷。
全部涂刷完毕,应再仔细检查是否全部刷匀刷到、有无流坠、起皮或皱纹,边角处有无积油问题,并应及时进行处理。
对于流平性较差、挥发性快的涂料,不可反复过多回刷。
做到无掉粉、起皮、漏刷、透底、泛碱、咬色、流坠和疙瘩.五、质量标准薄涂料的涂饰质量和检验方法厚涂料的涂饰质量和检验方法复层涂料的涂饰质量和检验方法六、成品保护(一)内墙涂料的成品保护1.每次涂刷前均应清理周围环境,防止尘土污染涂料,涂料未干燥前不得清扫地面,干燥后也不能挨近墙面泼水,以免沾污饰面。
2。
每遍涂料施工后应将门窗关闭,防止摸碰。
3。
在施工进行中,如遇气温突然下降,应采取必要的措施加以保护.4.最后一遍有光涂料刷涂完毕后,空气要流通,以防涂膜干燥后表面无光或光泽不足。
5.明火不要靠近墙面。
6。
涂料施工完毕,应按涂料使用说明规定的时间和条件进行养护,涂膜完全干燥后才能投入使用.(二)外墙涂料的成品保护1.每次涂刷前均应清理周围环境,防止尘土污染。
涂料未干燥前不得清理周围环境,防止尘土污染。
涂料干后也不得挨近墙面或从窗口、阳台上泼水及乱扔杂物,以免污染涂料面。
2.操作时应注意保护非涂饰饰面不受沾污.涂刷施工完毕后,应及时清除涂料所造成的污染.3。
底部涂料涂刷完毕,不得摸碰。
拆除脚手架时,不得碰坏涂层.4。
涂料施工完毕,应按涂料使用说明规定的时间和条件进行养护,冬期应采取必要的防冻措施.5.在施工过程中,如遇到气温变化,应及时采取措施,保护涂膜,并在适当的位置留好接槎口,暂停施工。
(三)地面涂料的成品保护1.每次涂刷前,均应清理周围环境,防止尘土污染涂料。
2.每遍涂料施工后,应将门窗关闭,防止踩坏或污染涂层。
3.施工中应注意天气变化,如遇下雨,地面返潮,应停止施工;气温下降,应采取必要的措施。
4.涂料在施工及使用过程中,均应注意保护,防止磕碰,禁止穿钉鞋入内。
5.涂料施工完毕,应按涂料使用说明规定的时间和条件进行养护.(四)门窗涂料的成品保护1.涂料施工前,应清理环境,防止尘土污染涂料面。
2。
每遍涂料后都应将门窗用风钩或木楔固定,防止扇、框的涂料粘结而影响质量和美观。
3.及时清理地面、墙面、窗台以及门窗五金配件上的涂料。
4.涂料施工完毕,应有专人负责看管维护,禁止摸碰。
