石膏板隔墙工程施工的重点难点和针对解决措施
- 格式:docx
- 大小:37.25 KB
- 文档页数:4
轻钢龙骨石膏板隔墙工程施工要点轻钢龙骨石膏板隔墙工程施工要点1、弹线、分档在隔墙与上、下及两边基体的相接处,应按龙骨的宽度弹线。
弹线清楚,位置准确。
按设计要求,结合罩面板的长、宽分档,以确定竖向龙骨;横撑及附加龙骨的位置。
作地枕带当设计有要求时,按设计要求作细石混凝土地枕带。
作地枕带应支模板,细石混凝土应振捣密实。
2、固定沿顶、沿地龙骨沿弹线位置固定沿顶、沿地龙骨,可用射钉或膨胀螺栓固定,固定点间距应不大于600mm,龙骨对接应保持平直。
3、固定边框龙骨沿弹线位置固定边框龙骨,龙骨的边线应与弹线重合。
龙骨的端部应固定,固定点间距应不大于lm,固定应牢固。
边框龙骨与基体之间,应按设计要求安装密封条。
4、选用支撑卡系列龙骨时,应先将支撑卡安装在竖向龙骨的开口上,卡距为400~600mm,距龙骨两端的距离为20~25mm。
5、安装竖向龙骨应垂直,龙骨间距应按设计要求布置。
设计无要求时,其间距可按板宽确定,如板宽为900mm、1200mm时,其间距分别为 435mm、603mm。
6、选用通贯系列龙骨时,低于3m的隔断安装一道;3~5m隔断安装两道;5m以上安装三道。
7、罩面板横向接缝处,如不在沿顶、沿地龙骨上,应加横撑龙骨固定板缝。
8、门窗或特殊节点处,使用附加龙骨,安装应符合设计要求。
9、对于特殊结构的隔墙龙骨安装(如曲面、斜面隔断等),应符合设计要求。
10、电气铺管、安装附墙设备按图纸要求预埋管道和附墙设备。
要求与龙骨的安装同步进行,或在另一面石膏板封板前进行,并采取局部加强措施,固定牢固。
电气设备专业在墙中铺设管线时,应避免切断横、竖向龙骨,同时避免在沿墙下端设置管线。
11、龙骨检查校正补强安装罩面板前,应检查隔断骨架的牢固程度,门窗框、各种附墙设备、管道的安装和固定是否符合设计要求。
如有不牢固处,应进行加固。
龙骨的立面垂直偏差应≤3mm,表面不平整应≤2mm。
12、安装石膏罩面板a.石膏板宜竖向铺设,长边(即包封边)接缝应落在竖龙骨上。
石膏板隔墙的施工工艺流程及其注意事项石膏板隔墙是建筑装饰中常用的隔断材料,具有质轻、隔音、阻燃等优点,广泛应用于办公室、商业场所、住宅等各类建筑中。
本文将详细介绍石膏板隔墙的施工工艺流程及其注意事项。
一、施工工艺流程1.布置工地在进行石膏板隔墙施工之前,需要对工地进行布置。
首先需要确保工地的地面平整无杂物,然后搭建好脚手架,并将施工区域进行封闭,避免施工时的粉尘和噪音对周围环境造成影响。
2.定位墙体根据设计图纸和要求,对隔墙的位置进行定位和标注,确定墙体的长度、宽度和高度,并在地面上标出墙体的位置。
3.安装龙骨在确定墙体位置后,需要在地面和天花板上设置龙骨。
首先根据设计要求将竖向龙骨与地面垂直固定,然后安装横向龙骨与顶部龙骨,并确保所有龙骨水平、垂直。
4.安装石膏板在设置好龙骨后,需要根据设计要求将石膏板逐一安装在龙骨上。
首先将石膏板切割好,然后用螺丝钉将石膏板固定在龙骨上,确保板与板之间的接缝处于垂直位置。
5.填充填缝在石膏板安装完成后,需要对板与板之间的接缝进行填充和封缝。
首先使用填缝剂填充板与板之间的缝隙,然后使用镘刀将填缝剂刮平,确保墙面平整光滑。
6.打磨涂装最后对石膏板墙面进行打磨,处理好墙面的平整和光滑度,然后进行涂装。
根据设计要求选择合适的涂料进行喷涂、刷涂或滚涂,并确保涂料均匀与美观。
7.清理和验收在石膏板隔墙施工完成后,需要对工地进行清理,清理掉施工过程中产生的垃圾和杂物。
然后进行隔墙的验收,确保隔墙的质量符合设计要求。
二、注意事项1.安全第一在进行石膏板隔墙施工过程中,需要严格遵守施工安全规范,佩戴好安全帽、手套和工地靴,确保施工人员的人身安全。
2.设计规范在施工前需要仔细阅读设计图纸和相关规范要求,确保施工符合设计要求,避免出现施工错误或不符合规范的情况。
3.材料选择在进行石膏板隔墙施工时,需要选择质量可靠的石膏板和龙骨材料,确保材料的质量优良,避免施工后出现质量问题。
4.施工工艺在进行石膏板隔墙施工过程中,需要严格按照工艺流程进行操作,确保施工质量和效率。
耐火纸面石膏板隔断施工耐火纸面石膏板必须选择符合中家防火规范的产品。
长度为整个空间高度,宽度900或1200mm。
厚度按设计要求,隔墙的安装应待屋面、地面、室内抹灰、玻璃等工序完成后进行。
本工程为单层石膏板隔墙,石膏板排列为竖向排列,龙骨两侧的石膏板排列时应错缝,石膏板板缝面的接缝采用暗缝接缝,石膏板是楔形板边,石膏板与石膏龙骨之间的粘结采用SG建筑胶粘剂,门扇开向石膏板隔墙时,应设置护墙定门装置。
如门碰头或定门器,以防门把手撞击损坏隔墙墙面。
其墙体构造见厂家图集。
隔墙与顶板连接借助于辅助石膏龙骨。
按照使用石膏板的宽度确定龙骨间距,然后按装竖向龙骨上部顶紧辅助龙骨,下部用木楔和斜撑,最后粘贴纸面石膏板,粘贴板必须在龙骨粘结终凝后(不早于4h)进行。
先在板的四周边30mm宽度范围内及龙骨的均匀涂抹3~5mm厚粘结剂。
将板推压挤紧,用橡皮锤敲打,使板与龙骨紧密结合,面板粘贴后应立即检查墙面平整与垂直,发现问题及时较正,粘贴以后将板接缝内杂物清理干净,将腻子嵌入与板平,待嵌缝腻终凝后在接缝处刮底腻子约1mm左右厚,然后立即粘贴接缝带,并用开刀压实刮平,在腻子初凝时用大开刀在接缝带上刮腻子,将石膏板的楔形棱边填满填平。
矿棉板吊顶施工步骤及技术要求1 、安装前,即在中型轻钢涂料龙骨下口拉通线,以控制罩面板安装时缝隙的顺直。
2 、采用复合粘贴安装法,在已安装好的U型轻钢龙骨吊顶骨架上,用自攻螺钉先把纸面石膏板固定在上面,在板缝、螺钉帽处用腻子找平,再在石膏板上按矿棉板尺寸(500或600见方)放线,然后在矿棉板背面抹胶,涂15个点,最后把装饰吸声板粘贴在纸面石膏板上,粘贴时应注意板面平整,板缝平直。
3 、施工中注意装饰板背面的箭头方向和白线方向,必须保持一致,以保证花样、图案的整体性。
4 、安装矿棉板时要戴清洁手套,以免将板面弄脏。
水泥砂浆粉刷工艺流程:基层处理→做灰饼→出柱头→抹底层→抹垫层→抹面层。
配合比为1:3水泥砂浆做垫层, 1:2~1:2.5水泥砂浆做面层,厚度为15~20mm。
石膏板隔墙的施工工艺流程及其注意事项石膏板隔墙是一种常见的室内隔墙材料,其使用广泛,施工加工方便,质量轻巧,还有很好的隔声隔热性能。
下面将详细介绍石膏板隔墙的施工工艺流程及其注意事项。
一、施工准备1. 施工图纸:在进行石膏板隔墙施工前,首先要准备好相关的施工图纸,以方便工人进行施工,保证隔墙施工的准确性。
2. 施工材料:选择好质量的石膏板,其厚度一般为8-12mm,同时准备好其他辅助材料,如石膏板龙骨、螺丝、胶水、钢丝网等。
3. 工具准备:准备好施工需要的工具,如电动螺丝起子、手工螺丝起子、尺子、铅笔、铰链、刀、量角器等。
4. 施工环境:保证施工现场的通风良好,空气流通,保证施工人员的健康。
5. 安全防护:施工现场要设置好安全警示牌,施工人员要佩戴好安全帽、手套和口罩等防护用具。
6. 清理现场:在开始施工前,清理好施工现场,确保地面平整,没有杂物。
二、施工工艺1. 布置基线:首先在需要进行隔墙施工的房间内,用铅笔和尺子在地面上标出需要安装隔墙的位置,并用横线和竖线标出基线,以便进行后续的安装。
2. 安装龙骨:根据基线标注的位置,用龙骨轻钢龙骨定位,将龙骨用铆钉固定在墙体上,注意保持水平和垂直线。
3. 安装石膏板:将预先切好尺寸的石膏板放置在龙骨上,用螺丝将石膏板固定在龙骨上,保持石膏板与龙骨之间的间距均匀。
4. 石膏板表面处理:用刀具将石膏板的接缝处整齐地剪裁、刮平,并用玻璃纤维胶带加固,再用石膏板填缝剂进行填缝处理,经过必要的打磨和修整,使隔墙表面平整。
5. 涂刷表面:对于需要进行装饰的石膏板隔墙,可在填缝结束后进行石膏板隔墙的表面处理和涂刷工作,提高隔墙的装饰效果。
6. 放线检查:隔墙的安装完成后,用放线检查隔墙的垂直度和平整度,确保隔墙的质量符合施工标准。
7. 清理现场:在全部隔墙安装完成后,对施工现场进行清理,清除杂物和垃圾,保持施工现场整洁。
三、注意事项1. 材料选择:选择质量好的石膏板,钢龙骨等辅材,确保施工质量。

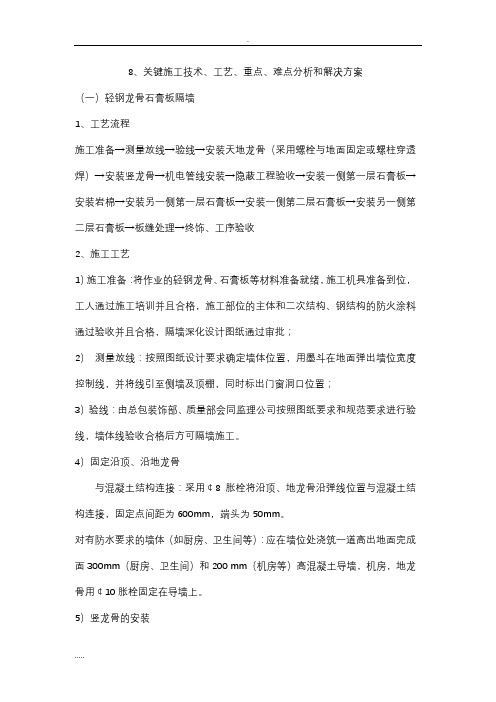

8、关键施工技术、工艺、重点、难点分析和解决方案(一)轻钢龙骨石膏板隔墙1、工艺流程施工准备→测量放线→验线→安装天地龙骨(采用螺栓与地面固定或螺柱穿透焊)→安装竖龙骨→机电管线安装→隐蔽工程验收→安装一侧第一层石膏板→安装岩棉→安装另一侧第一层石膏板→安装一侧第二层石膏板→安装另一侧第二层石膏板→板缝处理→终饰、工序验收2、施工工艺1)施工准备:将作业的轻钢龙骨、石膏板等材料准备就绪,施工机具准备到位,工人通过施工培训并且合格,施工部位的主体和二次结构、钢结构的防火涂料通过验收并且合格,隔墙深化设计图纸通过审批;2)测量放线:按照图纸设计要求确定墙体位置,用墨斗在地面弹出墙位宽度控制线,并将线引至侧墙及顶棚,同时标出门窗洞口位置;3)验线:由总包装饰部、质量部会同监理公司按照图纸要求和规范要求进行验线,墙体线验收合格后方可隔墙施工。
4)固定沿顶、沿地龙骨与混凝土结构连接:采用¢8胀栓将沿顶、地龙骨沿弹线位置与混凝土结构连接,固定点间距为600mm,端头为50mm。
对有防水要求的墙体(如厨房、卫生间等):应在墙位处浇筑一道高出地面完成面300mm(厨房、卫生间)和200 mm(机房等)高混凝土导墙,机房,地龙骨用¢10胀栓固定在导墙上。
5)竖龙骨的安装①按照沿顶、地龙骨固定方式把边框龙骨固定在侧墙或柱上。
靠侧墙(柱)100mm处应增设一根竖龙骨,石膏板固定时与该竖龙骨连接,不与边框龙骨固定,以避免结构伸缩产生裂缝。
②将竖龙骨卡入沿顶、沿地龙骨内,按设计间距由墙的一端开始,逐板排列,开口方向保持一致(竖龙骨上下端不得倒置,以保证使开孔在同一水平面上,便于穿管线),竖龙骨长度应比实际墙高短10-15mm ,保证隔墙适应主体结构的沉降和其他变形。
③天地龙骨和竖龙骨之间不宜先行固定,以便在石膏板安装时可适当调整,从而适合石膏板尺寸的允许误差。
④当隔墙高度超过石膏板长度时,必须在石膏板横向接缝处增设横撑龙骨。
石膏板隔断墙施工主要施工方法前言背景墙以炳漆画的形式展现出一、石膏板隔断墙施工1、施工工艺:弹线→安装沿顶龙骨、沿地龙骨→安装竖龙骨→竖龙骨开口面安装支撑卡→安装横撑龙骨→安装洞口边附加龙骨→水电施工→龙骨调整→隐蔽验收→立一面隔墙板→线管穿线→立另一面隔墙板→检查2、石膏板龙骨为轻钢龙骨,龙骨有沿顶龙骨、沿地龙骨、竖龙骨、横撑龙骨、龙骨支撑卡。
竖向龙骨间距按设计要求。
隔墙最大高度大开间为5000,小开间8000,高度超过规定高度时,适当减小竖龙骨间距。
板材可横铺或纵铺,但板材周边必须落在龙骨上且墙体两面板缝要求错缝处理,以增强其隔声、防火性能。
板材间留5mm接缝,采用暗缝连接。
3、隔墙骨架与四周主体结构固定形式为膨胀螺栓,沿顶、沿地龙骨固定点的水平间距≤800mm,靠墙竖龙骨固定点的垂直间距≤1000mm。
竖向龙骨开口面支撑卡间距为400-600mm。
4、当龙骨框架安装完毕后,进行隐蔽验收,检查龙骨框架的尺寸和垂直度以及结构的有关设施,合格后再安装面板。
5、面板用自攻螺钉固定于龙骨上,固定顺序为:由每件板的中部开始向长边及短边固定,螺钉距板边15mm,螺钉中距为200-300mm,螺钉就位后,螺钉尾应沉入板面深度不超过1mm,并要求钉头长度以穿透板面和轻钢龙骨框架厚度8mm以上,并保证板材与龙骨结合牢固。
6、板材与龙骨每个螺钉固定位置须先做预钻孔,孔径要比螺钉直径小1mm。
板面钉头需做防锈和抹灰处理。
7、有防水要求时,隔墙龙骨安装前,下部需做与踢脚同高的砼导墙,砼标号为C20,并在板的两面及周边涂刷防水涂料。
墙上开洞口时,要在洞口四边增加加强龙骨。
二、粉饰板墙面施工1、材料要求:(1)装饰面板的品种、规格、材质等级,应符合设计图纸要求的规定。
(2)龙骨料一般用红松烘干料,含水率不大于12%,材质不得有腐朽、节疤、劈裂、扭曲等缺陷,并预先经防腐处理。
(3)衬板选用木工板。
(4)装饰面板。
(5)辅料:粘贴剂、防腐剂、乳胶、氟化钠、钉子;小电动台锯、小电动台刨、手电钻、木刨子、大中小槽刨、木锯、细齿刀锯、斧子、锤子、平铲、冲子、螺丝刀、方尺、割角尺、小钢尺、靠尺板、线坠、墨斗等。
第1篇一、概述石膏板隔墙作为一种常见的室内隔断材料,以其轻质、防火、隔音、易施工等优点,广泛应用于住宅、办公楼、商场等建筑中。
本方案旨在详细阐述石膏板隔墙的施工流程、技术要求和质量控制,以确保施工质量和施工效率。
二、施工准备1. 材料准备- 石膏板:应符合国家标准,厚度一般为9mm或12mm。
- 钢筋:用于加固石膏板,增强隔墙的稳定性。
- 钢筋网:用于增强石膏板与基层的连接强度。
- 防水剂:用于提高石膏板的防水性能。
- 转角保护条:用于保护转角处的石膏板。
- 胶粘剂:用于粘结石膏板与基层。
- 封缝膏:用于填充石膏板接缝。
- 防霉剂:用于防止石膏板受潮发霉。
2. 工具准备- 电钻:用于钻孔。
- 电锯:用于切割石膏板。
- 扳手:用于固定螺丝。
- 水泥砂浆:用于填补缝隙。
- 刮刀:用于刮平石膏板表面。
3. 人员准备- 施工队伍:由经验丰富的电工、木工、泥工等组成。
- 施工人员:经过专业培训,熟悉石膏板隔墙施工工艺。
三、施工流程1. 基层处理- 清理墙面,去除松动、脱落的混凝土块。
- 检查墙面平整度,如有凹凸不平,需用腻子填补。
- 涂刷界面剂,提高基层与石膏板的粘结强度。
2. 弹线定位- 根据设计图纸,在墙面上弹线定位,确定隔墙位置。
- 弹线时,注意预留门洞、窗洞等。
3. 铺设钢筋网- 在弹线位置,按照设计要求,铺设钢筋网。
- 钢筋网应与基层牢固连接,防止移位。
4. 安装石膏板- 按照弹线位置,安装石膏板。
- 首先安装顶部石膏板,然后逐步向下安装。
- 石膏板应紧贴基层,无明显缝隙。
5. 固定石膏板- 使用自攻螺丝固定石膏板,螺丝间距不宜过大。
- 螺丝应拧紧,防止石膏板松动。
6. 填充缝隙- 使用封缝膏填充石膏板接缝,使墙面平整。
- 填充后,用刮刀刮平。
7. 转角处理- 在转角处,安装转角保护条。
- 转角处石膏板应紧贴保护条,防止损坏。
8. 防水处理- 在石膏板隔墙底部,涂刷防水剂,提高隔墙的防水性能。
石膏板幕墙工程质量通病与防治措施一、引言石膏板幕墙作为一种常见的建筑幕墙材料,广泛应用于商业建筑和住宅楼等建筑中。
然而,在石膏板幕墙工程中,常常会出现一些质量问题,影响工程的效果和使用寿命。
本文将探讨石膏板幕墙工程常见的质量通病,并提出相应的防治措施。
二、石膏板幕墙工程质量通病分析1. 石膏板表面平整度不达标:在石膏板幕墙施工过程中,由于安装不规范或现场环境不佳等因素,石膏板表面平整度不达标是比较常见的问题。
不平整的表面不仅影响视觉效果,还可能导致墙面吊顶等附件的安装困难。
2. 吊顶龙骨结构不稳定:石膏板幕墙的吊顶龙骨结构是整个工程的重要组成部分。
然而,在实际施工中,龙骨结构的选择不当、固定方式不牢固等问题常常出现。
这可能导致吊顶下垂、开裂等现象,进而影响整个工程的稳定性和安全性。
3. 石膏板接缝不牢固:石膏板幕墙的接缝处如果处理不当,在使用过程中容易出现脱落、开裂等问题。
接缝处的不牢固不仅会影响视觉效果,还可能使墙体局部失去保温、隔音等功能。
4. 石膏板幕墙遗漏施工节点:在石膏板幕墙施工过程中,由于施工人员疏忽或不专业,往往会出现遗漏施工节点的情况。
例如,遗漏施工过程中的扩孔、导线预埋等工序,可能会导致后期工作的困难和工程质量的下降。
三、石膏板幕墙工程质量防治措施1. 加强施工管理:在石膏板幕墙工程施工过程中,应加强施工管理,确保施工人员操作规范。
施工前应进行技术培训,提高施工人员的操作水平,减少施工中的疏忽和失误。
2. 技术规范和验收标准:制定相应的石膏板幕墙施工技术规范和验收标准,明确各项工程质量要求。
施工单位应按照规范和标准进行施工,并定期进行质量检查和验收。
3. 强化施工材料的质量控制:石膏板幕墙施工所使用的材料质量直接关系到工程的质量。
施工单位应选择具有良好声誉的材料供应商,严格控制材料的质量,并按照相关的规范和标准进行使用。
4. 建立完善的质量检验机制:在工程施工过程中,应建立完善的质量检验机制,定期对工程进行抽检。
石膏板隔墙施工方案及技术措施
施工工序流程:
1、双面单层轻钢龙骨石膏板隔墙工序流程:
弹线-固定沿顶、沿地龙骨-安装竖龙骨-配电管安装-安装一侧石膏板-安装保温岩棉-隐检-安装另一侧石膏板一刮嵌缝腻子一分项验收
2、单层单面轻钢龙骨石膏板隔墙工序流程图:
弹线-固定沿顶、沿地龙骨-安装竖龙骨-配电管安装一隐蔽检查一安装石膏板一安装保温岩棉刮嵌缝腻子_分项工程验收
二施工技术措施:
1、弹线:先将基层处理干净,根据图纸要求在结构楼板上放出隔墙位置线、门洞口线及沿顶、沿地龙骨位置线。
2、固定沿顶、沿地龙骨:根据设计墙体要求龙骨选用系列,安装时用射钉将沿顶、沿地龙骨固定在结构楼板上。
固定用射钉固定点最大距离1000mm,距边沿不大于50mm o
3、安装竖龙骨:将竖龙骨的上下两端插入沿顶、沿地龙骨并垂直定位,竖龙骨与沿顶龙骨间应留有10mm空间为结构变位,竖龙骨安装时中心间距400mm,竖龙骨与沿顶、沿地龙骨用抽芯柳钉固定,固定点很多于4个。
预有门窗洞口周边龙骨采用配套的加强龙骨,并与墙龙骨用钏钉连接牢固。
4、石膏板安装:石膏板选用设计要求厚度的石膏板,安装时,用(p3.5x25的自攻螺丝固定,固定间距不小于
300mm o安装完一侧石膏板后,按墙体要求是否填塞岩棉,填塞时将保温岩棉密实的嵌入轻钢龙骨间,通过隐检验收完毕后再安
装另一侧石膏板。
5、接缝处理:在沿顶和沿地部位按照设计要求打密封胶。
石膏板隔墙工程施工方案与技术措施1.施工准备1)隔墙安装前必须保证建筑外围护结构及断水工程全部完工。
2)安装现场保持通风且清洁干燥,地面不得有积水、积垢、油污、杂物等。
3)安装前应按设计要求该对材料品种、规格、数量无误且质量完好。
4)石膏板的搬运、存放、安装应采取相应措施,防止受潮、变形、板面损坏及边角磕碰。
板面严重凹凸不平、边角不整,龙骨锈蚀扭曲的禁止使用。
5)石膏板堆放必须平放,且下面应有垫条(5~6个),考虑楼板承受荷载能力,堆放高度不易过高(1cm=9㎏/m2)。
现场堆放时间不易太长。
6)隔断墙交接处的地面、墙面应平整、坚硬。
对凹凸不平、有浮浆的地方,必须铲除和修复平整。
7)接缝施工,现场温度应高于摄氏5℃。
2.墙体定位按设计要求确定墙体位置,用墨斗在地面弹出墙位宽度线,并将线引至侧墙和顶棚。
同时标出门、窗洞口位置。
然后将各种预留管线纠正到墙位内。
3.安装沿顶、沿地及边框龙骨1)牢固沿顶、沿地龙骨前第一应在沿顶、沿地及边框龙骨底面的两侧粘贴密封胶条,以保证牢固时与布局密封打仗,充裕到达隔声和保温感化。
2)沿顶、沿地龙骨按弹线位置准确放好,用射钉或膨胀螺栓将其与楼板牢固固定,固定点间距600㎜,距龙骨两端头距离5㎜。
如图:3)沿顶龙骨与楼顶压型钢板凹槽连接处采用防火岩棉进行封堵;4)边框龙骨固定方法同沿顶、沿地龙骨固定在侧墙。
对新竣工工程,靠侧墙竖龙骨内150㎜处增加一根竖龙骨,石膏板固定时与该龙骨固定,不与靠侧墙竖龙骨固定,以避免结构伸缩产生裂缝。
5)对有防水要求的墙体(卫生间、厨房等),要在墙位处浇注混凝土地垄墙,隔墙沿地龙骨用Φ3.5射钉(或Φ8膨胀螺栓)固定在混凝土地垄墙上,射钉间距600mm。
4.竖向、横向龙骨的安装1)竖龙骨长度应比实际墙高短5-10mm,以便上下各留一定伸缩缝。
2)将竖龙骨卡入沿顶、沿地龙骨内,按审批图设计间距由墙的一端开始,分档排列,开口方向保持一致(当设计有贯通龙骨时上下端不得倒置,以保证使开孔在同一水平面上)。
石膏板隔墙工程施工的重点难点和针对解
决措施
引言
石膏板隔墙是建筑工程中常见的一种隔断材料,通常用于室内空间的分隔和装修。
然而,在实际施工过程中,会遇到一些重点难点问题,需要采取相应的解决措施来确保工程质量和进度。
本文将详细介绍石膏板隔墙工程施工的重点难点,并提供针对性的解决措施。
一、石膏板尺寸和质量控制
1.1 尺寸控制
石膏板隔墙施工中,石膏板的尺寸精确度要求较高。
一方面,石膏板的尺寸需要与设计图纸保持一致,确保分隔和装修效果;另一方面,石膏板的尺寸误差会对施工进度造成影响。
1.2 质量控制
石膏板的质量问题可能会导致墙体松动、开裂等问题。
因此,
在施工过程中需要注意检查石膏板的表面平整度和强度等质量指标,确保石膏板质量符合要求。
解决措施:
- 使用先进的数控切割设备,提高石膏板尺寸的精确度。
- 在施工前,对石膏板进行严格的质量检查,确保表面平整度
和强度符合标准要求。
二、石膏板固定与安装技术
2.1 固定技术
石膏板的固定是保证墙体稳固的关键,不良的固定技术会导致
墙体松动、开裂等问题。
在施工过程中,需要注意石膏板的固定位置、间距和固定材料的选择。
2.2 安装技术
石膏板的安装需要掌握正确的技术方法,以确保安装质量和施工效率。
在施工过程中,需要注意石膏板的对接、缝隙处理以及石膏板与其他材料的连接等问题。
解决措施:
- 选择适当的固定材料,确保固定位置的牢固稳定。
- 配备专业的施工人员,掌握正确的石膏板安装技术,保证对接、缝隙处理和连接等工艺正确无误。
三、石膏板涂装与装饰
3.1 涂装问题
石膏板施工完成后,需要进行涂装处理,以达到装饰效果。
然而,由于石膏板本身的特性,如吸水性和易吸尘等问题,可能会影响涂装效果。
3.2 装饰问题
在石膏板隔墙工程中,装饰效果是工程质量的重要方面之一。
不同的设计和装饰风格要求针对石膏板表面进行一定的处理。
解决措施:
- 使用适当的底漆和涂料,以提高石膏板的粘附性和涂装效果。
- 对于装饰要求较高的区域,可以采用专业的装饰材料,并经
过专业人员的施工。
结论
石膏板隔墙工程施工中,尺寸和质量的控制、固定与安装技术、石膏板涂装与装饰等问题都是施工过程中的重点难点。
通过合理的
解决措施,可以有效解决这些问题,确保石膏板隔墙工程的质量和
进度。
在实际施工中,应注意施工规范和技术要求,并配备专业的
施工团队,最大程度地降低问题的发生。
