宁安部分兵舍及军官训练中心修整工程技术标
- 格式:doc
- 大小:773.50 KB
- 文档页数:104

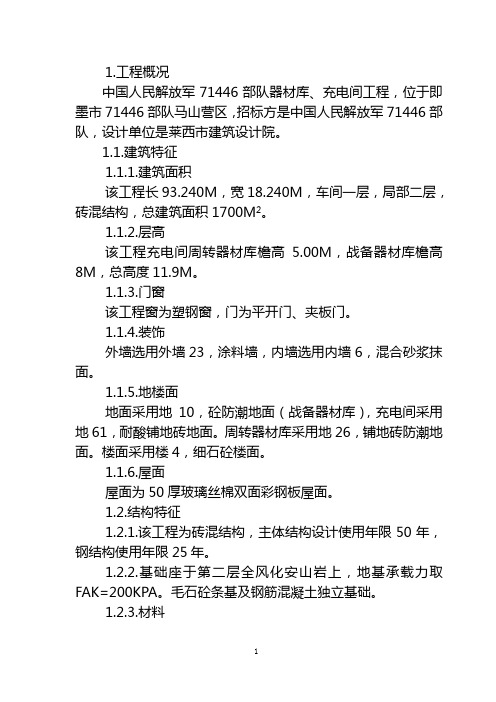

1.工程概况中国人民解放军71446部队器材库、充电间工程,位于即墨市71446部队马山营区,招标方是中国人民解放军71446部队,设计单位是莱西市建筑设计院。
1.1.建筑特征1.1.1.建筑面积该工程长93.240M,宽18.240M,车间一层,局部二层,砖混结构,总建筑面积1700M2。
1.1.2.层高该工程充电间周转器材库檐高5.00M,战备器材库檐高8M,总高度11.9M。
1.1.3.门窗该工程窗为塑钢窗,门为平开门、夹板门。
1.1.4.装饰外墙选用外墙23,涂料墙,内墙选用内墙6,混合砂浆抹面。
1.1.5.地楼面地面采用地10,砼防潮地面(战备器材库),充电间采用地61,耐酸铺地砖地面。
周转器材库采用地26,铺地砖防潮地面。
楼面采用楼4,细石砼楼面。
1.1.6.屋面屋面为50厚玻璃丝棉双面彩钢板屋面。
1.2.结构特征1.2.1.该工程为砖混结构,主体结构设计使用年限50年,钢结构使用年限25年。
1.2.2.基础座于第二层全风化安山岩上,地基承载力取FAK=200KPA。
毛石砼条基及钢筋混凝土独立基础。
1.2.3.材料独立基础C30,柱梁C25,垫层C15。
1.2.4.砌体±0.00以下采用MU40甲级毛石,M7.5水泥砂浆砌筑;±0.00以上内外墙采用MU10烧结粉煤灰砖,M5混合砂浆砌筑。
1.2.5.钢筋φ表示HPB235,Φ表示HRB335。
1.3.承诺工程工期目标:2006年8月28日开工,2006年12月28日竣工(总工期120天)。
1.4.承诺工程质量目标:合格以上。
2.施工部署2.1.施工组织与管理中标后,公司立即与建设单位签订工程施工合同,项目经理部组织人员进入施工现场,进行施工前准备工作,确保工程顺利开工。
根据工程规模,施工准备阶段,约需20人左右。
工程开工,基础、主体施工阶段计划每天60人,装饰阶段每天计划投入80人。
2.2.机械配备该工程施工,现场计划设臵1台JZC350砼搅拌机,1台砂浆搅拌机和2台QT20A起重塔机,保证砼、砂浆的拌制和各种材料的垂直运输、吊装。
训练场改造工程方案模板1. 项目背景随着社会经济的快速发展和军事技术的不断更新,训练场设施也需要与时俱进,不断进行改造升级,以适应新的训练需求和技术要求。
本项目旨在对某训练场进行全面改造,提升其设施设备的性能和功能,提高训练效果和安全水平,满足军队执行各项任务的需要。
2. 工程概况本训练场地处于山地地形,总面积约3000亩,包括训练场地、营房区、教官办公楼、装备库房、维修区、训练设施等。
目前训练场设施老化严重,部分功能设施已无法满足实际训练需求,维护保养困难,存在安全隐患。
因此,急需对训练场进行全面改造,提升其功能性、安全性和可靠性。
3. 改造目标- 提升训练场设施的性能和功能,满足新型武器装备和新型训练需求。
- 优化训练场设施布局,提高训练效果和安全水平。
- 完善训练场基础设施,强化其生产力和保障能力。
- 提高训练场设施的节能环保水平,降低运营成本。
- 强化管控和管理设施,提升保障能力和维护水平。
4. 工程内容4.1 训练场地改造- 对训练场地进行重新规划,优化布局,提高使用效率。
- 修缮训练场道路和道口,完善排水系统,改善交通条件。
- 新建设训练场观测点、战术训练区、射击训练区等。
- 更新训练场标识和标志牌,提高可视度和识别性。
4.2 营房区改造- 对营房区进行全面维修和翻新,改善住宿条件和生活环境。
- 安装新型智能化设备,提高通信、安防和信息化水平。
- 制定防火预案,加强消防安全管理,提高应急处置能力。
4.3 设施设备更新- 更新训练设施和装备,配备最新的模拟器、训练器材和仿真装备。
- 更新通讯设备、视频监控设备、雷达装备等,提高装备的性能和可靠性。
- 安装节能环保设备,降低能耗和排放,改善环境质量。
4.4 基础设施改造- 新建或改造供水、供电、供暖、供气设施,提高基础设施的可靠性和安全性。
- 完善训练场网络和信息化平台,提高数据传输和处理效率。
- 优化垃圾处理系统和卫生设施,提高环境卫生水平和生活品质。
靶场整修工程施工方案一、项目背景某部队靶场已经使用了多年,部分设施已经老化严重,需要进行整修工程,以提高靶场的安全性和可维护性。
二、工程范围本工程的范围包括靶场内十字型主道和各个射击点的整修,具体包括:•清理破损的靶子和靶布,安装新的靶子和靶布;•修复破损的挡板和防护壁垫,安装新的挡板和防护壁垫;•修复或更换老化的射击柱和靶台;•对靶场主道进行翻修,清理破损的混凝土路面,铺设新的路面。
三、工程流程1. 准备工作•工作人员进行现场勘查,制定实际施工方案;•购买或租赁施工所需机具和材料;•购买工程保险和安全帽等必要的安全设备。
2. 施工进场在确认现场安全后,进场施工,进行必要的交通标注和警示。
3. 靶子和靶布的更换•清理旧的靶子和靶布,并将其运送至指定的垃圾堆场;•安装新的靶子和靶布。
4. 挡板和防护壁垫的修复和更换•清理旧的挡板和防护壁垫,并将其运送至指定的垃圾堆场;•对损坏的挡板和防护壁垫进行修复,或更换为新的挡板和防护壁垫。
5. 射击柱和靶台的修复和更换•清理旧的射击柱和靶台,并将其运送至指定的垃圾堆场;•对损坏的射击柱和靶台进行修复,或更换为新的射击柱和靶台。
6. 主道的翻修•清理旧的主道路面,并将其运送至指定的垃圾堆场;•铺设新的路面,保障路面的平整性。
7. 清理工作在施工完成后,清理施工现场和周围区域,以恢复原有的环境状态。
四、人员需求•工程项目负责人;•工程监理员;•挡板和防护壁垫修复人员;•射击柱和靶台修复人员;•主道翻修人员;•清理工人;•安全保障人员。
五、安全措施为保证工程安全,施工团队需严格遵守以下规定:•所有施工人员必须穿戴安全帽、安全鞋和其他必要的防护装备;•所有机具和设备必须检修完好,并经过使用人员培训后方可使用;•要对施工现场进行管控,确保人员和财产安全;•需建立施工现场的紧急预案,以应对突发事件。
六、施工安排•靶子和靶布的更换将在工程开工后的第一天进行;•挡板和防护壁垫的修复和更换将在靶子和靶布的更换后进行;•射击柱和靶台的修复和更换将在挡板和防护壁垫的修复和更换后进行;•主道的翻修将在射击柱和靶台的修复和更换后进行;•清理工作将在所有工程完成后进行。
千里马招标网中国人民解放军山东省临沂军分区训练基地二期升级改造项目项目编号:LTCG采购单位:中国人民解放军山东省临沂军分区代理单位:临沂市鲁泰工程造价有限责任公司二〇一八年九月目录第一章招标公告第二章投标须知第三章项目说明、要求第四章投标文件格式第五章工程量清单第一章招标公告一、采购项目名称:中国人民解放军山东省临沂军分区训练基地二期升级改造项目二、采购项目编号:LTCG三、采购项目分包情况:包号工程名称供应商资格要求预算(万元)军分区训练基地二期升级改造、满足《中华人民共和国政府采购法》第二十二条的相关规定,具有独立法人资格,具有独立承担民事责任及履行合同的能力及相应经营范围;、具有与本次招标内容相符合的经营、履约能力,所投报产品应符合相关国家标准、行业标准及规范,具有良好的售后服务和保障能力;、投标单位须在报名截止时间前在临沂市公共资源交易中心()完成诚信入库,并登陆临沂市公共资源交易网和临沂市政府采购网进行网上报名;、具有建设行政主管部门核发的建筑装修装饰工程专业承包贰级以上(含贰级)的资质,并在人员、设备、资金等方面具备相应的施工能力,拟派出的项目负责人需具备有效的注册建造师资格;、本次招标不接受联合体投标;、与招标人存在利害关系可能影响招标公正性的法人、其他组织或者个人,不得参加投标。
、法律法规规定的其他条件。
四、获取招标文件:、时间:年月日至年月日上午:-:,下午:-:(北京时间,法定节假日除外);、地点:临沂市政务服务中心五楼(北京路号)代理服务号窗口;、方式:、施工资质证书副本(可提供具有二维码复印件);、营业执照副本,(营业执照包含所报项目施工范围);、安全生产许可证;、拟投入本工程的项目经理(建筑工程贰级)及工程所需人员资格证书、身份证、建造师安全生产考核合格证书,项目经理(注册建造师)资格预审合格后不得更换。
、由拟投入本工程的项目经理和授权委托人共同到现场报名,如有借用、挂靠资质等行为,采购单位将上报至主管部门进行通报,依法进行处罚。
施工组织设计第一章综合说明1、工程概况1、工程名称:、2、建设地点:、3、质量标准:达到国家现行验收规范的合格要求。
4、施工周期:以合同为准2、编制说明1、本工程按照施工图、设计说明、设计变更以及现行的国家、地方和部门颁布的有关规范和技术规程执行。
2、本工程采用的技术规范《建筑结构工程施工质量验收规范》GB50205-2001《建筑钢结构焊接技术规范》JGJ81-2002《民用建筑工程室内环境污染控制规范》GB50325-2001《金属与石材幕墙工程技术规范》JGJ133-2001《玻璃幕墙工程质量检验标准》JGJ139—2001《建筑用铝型材、铝板氟碳喷涂层》JG/T133-2000《建筑安全玻璃管理规定》[2003]2116号《建筑玻璃应用技术规程》JGJ113—97《钢化玻璃》GB/T9963-1998《装饰用焊接不锈钢管》GB/T18705-2002《螺纹紧固件应力截面积和承载面积》GB/T16823。
1—1997《绝热用挤塑聚苯乙烯泡沫塑料(XPS)》GB/T10801.2-2002《硅酮建筑密封膏》GB/T14683-93《石采用建筑密封胶》JC/T883-2001《天然花岗石建筑板材》GB/T18601-2001《建筑材料放射性限量》GB/T6566—2001《干挂天然花岗岩饰面建筑板材及其不锈钢配件》JC830.1~830.2—98《建筑装饰装修工程质量验收统一标准》GB50210—2001《工程测量规范》GB50026-93《建设工程项目管理规范》GB/T50326—2001《建筑工程施工质量验收统一标准》GB50300-2001《施工现场临时用电安全技术规范》JGJ46—2005《建筑施工高处作业安全技术规范》JGJ80—91《建筑机构使用安全技术规程》JGJ33-2001《建筑内部装修设计防火规范》GB50222—95《建筑防腐蚀工程施工质量验收规范》GB50212—913、施工布置1、本工程设备齐全,专业性强。
第1篇一、项目背景宁安工程施工项目位于黑龙江省牡丹江市宁安市,项目总投资约XX亿元。
该项目是黑龙江省“五横七纵”高速公路网的重要组成部分,全长XX公里。
项目于XX年XX月开工,预计XX年XX月竣工。
二、项目概况1. 房屋建筑工程宁安工程施工项目包括牡丹江至宁安段全长23.66km改建收费广场3处,即牡丹江收费站、温春收费站、宁安收费站。
取消范家收费站,现有的房建及场区维修后作为本段高速公路的一个养护工区。
新建温春收费站站房面积1440平方米;新建宁安收费站站房面积1604平方米。
2. 机电工程本次招标的机电工程为牡丹江、温春、宁安收费站收费、通信、监控和供电系统设备安装及调试等。
项目设计收费设备均为新增,现有部分收费设备可作为备件使用;为满足联网收费需求,增加通信设备、监控设备;现有安全设施、管道工程不完整,为保证联网收费,应补齐相应设施。
3. 烘干塔基础工程宁安市粮食局石头粮库烘干塔基础工程施工项目是宁安工程施工项目的一部分。
该项目包括烘干塔基础施工,为粮食烘干提供坚实基础。
三、施工特点1. 高标准、高质量宁安工程施工项目严格按照国家相关标准进行施工,确保工程质量达到高标准、高质量。
2. 安全施工项目施工过程中,高度重视安全生产,严格执行安全生产责任制,确保施工安全。
3. 环保施工在施工过程中,注重环保工作,严格执行环保法规,减少施工对环境的影响。
四、项目意义宁安工程施工项目建成后,将有效提高地区交通运输能力,缩短运输时间,降低运输成本,为地方经济发展提供有力保障。
同时,项目还将带动相关产业发展,增加就业岗位,提高地区居民生活水平。
总之,宁安工程施工项目是我国基础设施建设的重要工程,具有重大意义。
在项目建设过程中,我们要全力以赴,确保工程顺利进行,为我国基础设施建设贡献力量。
第2篇一、项目背景随着我国经济的快速发展,交通基础设施的建设成为当务之急。
宁安工程施工项目是黑龙江省牡丹江市宁安市的一项重点工程,该项目总投资约XX亿元,建设工期为XX年。
某··训练基地改造工程施工组织设计山东某公司目录第一章编制说明 (1)第一节编制的主要范围 (1)第二节编制的主要施工内容 (1)第三节编制依据 (1)第二章工程概况 (2)第三章施工现场管理部署 (2)第一节现场组织结构图 (2)第二节施工部署 (3)第三节施工组织 (3)第四章设备、材料供应计划及质量保证措施 (8)第五章分项工程的施工标准、规范及操作要求 (15)第一节施工前准备 (15)第二节铝扣板吊顶施工工艺 (16)第三节防滑地砖施工方案 (21)第四节乳胶漆工程 (26)第五节电气施工方案 (29)第六节不锈钢门安装方案 (38)第七节卫生间防水施工方案 (40)第八节给排水、洁具施工方案 (43)第六章质量通病防治措施 (49)第一节楼地面工程 (49)第二节装饰工程 (55)第三节门窗工程 (58)第四节给排水工程 (61)第七章主要施工机械设备情况及进场计划 (67)第八章计划开、竣工日期和施工进度表 (69)第一节编制说明 (69)第二节施工进度保证措施 (70)第九章质量保证措施及创优计划 (72)第一节工程创优目标 (72)第二节工程质量保证体系 (72)第三节工程质量保证管理制度 (76)第十章施工现场布置及施工道路平面布置图 (80)第一节现场平面布置图说明 (80)第二节施工现场平面、道路 (81)第三节用水用电 (81)第四节材料堆放和垂直运输 (81)第五节现场平面布置图 (82)第十一章施工现场的协作管理及建议 (82)第一节管理班子和管理体制 (82)第二节具体建议:为整体施工质量、工期及交叉施工等问题 (83)第十二章安全文明施工、环境保护及创建标准化工地方案 (84)第一节安全施工措施 (87)第二节各分项工程安全技术措施 (88)第三节消防保证措施 (91)第四节保卫措施 (92)第五节环保措施 (93)第六节文明施工措施 (93)第七节创建安全质量标准化工地方案 (96)第十三章关键施工技术、工艺及工程项目实施的重点、难点和解决方案 (101)第一节本工程项目关键施工技术、工艺及项目实施重点、难点 (102)第二节施工重点、难点、特殊部位处理方法及措施 (102)第十四章季节性施工措施 (109)第十五章工程成本控制节支降耗组织和技术措施 (111)第十六章竣工后的保修服务 (113).项目经理部施工技术、管理人员情况一览表 (115).拟投入的主要材料进场计划 (116).拟投入劳动力计划表 (117).主要施工机械设备投入计划表 (118).计划开、竣工日期和施工进度计划 (119).施工总平面图 (120)第一章编制说明第一节编制的主要范围四栋宿舍楼内部部分设施拆除。
一.编制依据1、建设单位与施工单位签订的工程承包合同2、本工程的各专业施工图纸3、现行的各项规范、规程、标准及标准图集(1)建筑地基基础施工质量验收规范。
(2)地下防水工程质量验收规范。
(3)地下工程防水技术规范。
(4)砼结构工程施工质量验收规范。
(5)建筑工程施工质量验收统一标准。
(6)建筑地面工程施工质量验收规范。
(7)建筑屋面工程技术规范。
(8)建筑施工扣件式钢管脚手架安全技术规范。
(9)工程测量规范。
(10)土方与爆破工程施工质量验收规范。
(11)砌体工程施工质量验收规范。
(12)建筑装饰装修工程施工质量验收规范。
(13)建筑电气工程施工质量验收规范。
(14)通风与空调工程施工质量验收规范。
(15)建筑给排水及采暖工程施工质量验收规范。
(16)自动喷水灭火系统施工质量验收规范。
(17)建筑工程室内环境污染控制规范。
(18)地基处理技术规范。
4、主要法规(1) 建筑安装工程施工技术资料管理规程。
(2) 北京市建筑安装工程暖卫设备安装质量若干规定。
(3) 北京市建筑安装工程电气安装工程质量若干规定。
(4) 北京市建设工程试验实行有见证取样和送检。
二.工程概况1、基本概况工程名称:93762部队士官临时来队家属楼建设单位:93762部队设计单位:张家口市建筑设计院监理单位:北京磐石建设监理有限公司施工单位:内蒙古第二建设股份有限公司工程地点:延庆县永宁镇上磨村北开竣工日期:2009年月日至2009年月日2、建筑概况:建筑面积:1976.96平方米耐火等级:二级抗震设防烈度:8度建筑物合理使用年限:50年主体结构形式:砖混结构,三类建筑基础形式:钢筋混凝土条形基础本工程±0.000相当于相对标高101.450m,为地上四层,檐口高度为12.20m。
墙体烧结页岩砖最小厚度120mm,保护层厚度15mm,非燃烧体,耐火极限2.5h,梁最小截面为250x120,保护层厚度25mm,非燃烧体,耐火极限 2.0h,现浇板最小厚度100mm,保护层厚度15mm,非燃烧体,耐火极限2.00h。
一、施工方案(一)编制说明1、编制依据1.1XX县零散烈士集中安葬二期建设项目设计招标文件。
1.2XX县零散烈士集中安葬二期建设项目施工图纸。
1.3XX县零散烈士集中安葬二期建设项目产品生产商要求。
1.4国家、行业及山西省现行有关技术规范、规程及标准。
1.5通过现场调查、采集、咨询所获得的资料。
2、编制原则遵照招标文件以及建设单位的要求。
执行招标文件所明确的设计规范、施工规范及验收标准。
坚持在实事求是的基础上力求技术先进、科学合理、经济实用。
坚持自始自终对施工现场全过程严密监控,以科学的方法实行动态管理。
优化施工方案,强化质量管理,降低工程造价,缩短施工工期,优先采用建设部推广的十项新技术、新工艺,确保工程进度及质量。
(二)工程概况墓区位于山西省长治市XX县,地块呈鱼嘴形,自东经西过北三面环水而过,县道、省道位于北侧。
地势自北向南起坡;北侧平坦,起坡5m左右;中间向东南起峰,高出50m;峰顶高出80m。
现状场地内大部分被多年生植被覆盖以及耕地,场地内无民房及其他建筑物或构筑物;本次规划为陵园墓区部分,主要功能为安葬英烈和缅怀英灵以及教育后人,规划总用地面积62000㎡(约107亩),规划墓碑总计5264座。
(三)施工准备1、根据现场情况进行平面布置,规划好道路,材料堆场的场地及早搭建各种临时设施,为施工做好准备。
2、认真熟悉图纸,组织好图纸会审,提前做好预算和工料分析:按要求组织好施工队伍和材料的进场。
3、检修、购置各种施工机具,并及时组织进场。
4、对特殊工具材料应及早选订以防影响工程。
5、对特殊工种,如电工、机械工、焊工、起重工、架工等应组织学习培训,做到持证上岗。
6、组织选调一个强有力的项目领导班子,负责本工程施工。
7、施工用水经初步考虑接原有蓄水池,用潜水泵抽水供施工需要。
(四)施工部署1、施工工期:120日历天。
2、质量要求:合格。
3、施工管理:施工机构实行项目管理,组织一个政治责任好,技术业务高,施工管理经验丰富的领导班子,负责本项目施工任务。
宁安部分兵舍及军官训练中心整修工程施工招标投标文件技术标投标人:牡丹江建工集团有限公司(盖单位章)法定代表人或委托代理人:(签字或盖章)2018年7月20日目录六、施工组织设计 (1)第一节、编制说明 (1)(一)、综合说明 (1)(二)、编制依据 (1)第二节、工程概况 (1)(一)、工程概况 (1)(二)、主要工作内容 (1)(三)、施工难点及应对措施 (2)第三节、施工准备 (3)(一)、施工技术准备 (3)(二)、施工现场准备 (4)(三)、施工机具、材料准备 (4)(四)、施工项目组织管理机构 (7)第四节、施工工艺及要求 (7)(一)、脚手架搭设施工工艺 (7)(二)、拆除施工工艺 (18)(三)、清理工程施工 (24)(四)、EPS施工工艺 (24)(五)、塔楼、山花、瓶柱及墙花GRC安装 (27)(六)、外墙粉刷 (30)(七)、成品保护 (37)(八)、保修承诺 (42)第五节、项目施工的安全管理 (42)(一)、工程质量保证体系 (42)(二)、项目质量控制的方法 (43)(三)、建立健全施工中各级人员的质量岗位责任制 (43)(四)、项目质量的保证措施 (44)(五)、对分包单位的管理 (47)(六)、施工协调管理 (48)(七)、与监理工作的协调 (48)(八)、与分包单位间的协调 (48)(九)、协调方法 (49)(十)、保证工程质量创优工程技术措施 (49)第六节、工期及进度保证措施 (51)(一)、施工总进度计划 (51)(二)、进度保障措施 (51)第七节安全文明施工保证措施 (52)(一)、安全施工措施 (52)(二)、文明施工措施 (52)(三)、现场治安管理 (54)(四)、现场环境保护 (54)第八节本项目的季节性施工措施 (56)(一)、雨季施工技术及安全措施 (56)(二)、风季施工技术安全措施 (60)(三)、暑期施工技术及安全措施 (61)第九节紧急情况处理措施及应急预案 (62)1、应急组织机构与职责 (62)2、预防与预警 (63)3、应急响应 (67)4、应急物资及装备 (67)5、预案管理 (67)附表一:拟投入本工程的主要施工设备表 (77)附表二:拟配备本工程的试验和检测仪器设备表 (78)附表三:劳动力计划表 (79)附表四:计划开、竣工日期和施工进度计划 (80)附表五:施工总平面图 (81)附表六:临时用地表 (82)七、项目管理机构 (83)八、拟分包计划表 (177)九、资格审查资料 (178)十、其他材料 (224)六、施工组织设计第一节编制说明(一)、综合说明本次整修工程分拆除原有墙面砖、地面砖、大白、踢脚线、门等拆除工程及拆除后修复工程等。
本方案作为修整施工专项方案,将对该修整工程各项施工工艺、施工措施等方面作综合阐述。
(二)、编制依据综合考虑施工安全、施工进度等要求,结合我公司多年来从事此类工程的施工经验,编制此施工组织设计。
参考规范及文件如下:1. 现行国家规范及行业标准《房屋拆迁工程施工安全管理条例》、《建筑拆除工程安全技术规范》、《房屋拆迁施工现场防治扬尘污染管理规定》、《城市房屋拆迁及建设工程施工现场市容环境卫生管理规定》;2. 由甲方提供的拆除建(构)筑物的范围清单;3 . 其它相关专业规范及行业标准。
4.《建筑施工安全检查标准》。
JGJ59-20115.《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-20116.《建筑装饰装修工程质量验收规范》GB50210—20167.被拆除建筑物的结构、建筑、水、电、设备及外管线,施工现场勘察得来的资料和信息。
拆除工程有关的施工验收规范、安全技术规范、安全操作规程和国家、省有关安全技术规定,以及本单位的技术装备条件。
第二节工程概况(一)、工程概况工程名称:宁安部分兵舍及军官训练中心整修工程建设地点:黑龙江省牡丹江市宁安建设规模:建筑面积5352平方米招标范围:土建、装饰、安装等整修工程质量标准:合格要求工期:2018年7月30日开工,2018年9月30日竣工日历天数:61天(二)、主要工作内容1、拆除工程:块料墙面拆除、块料地面拆除、吊顶天棚拆除、大白墙面拆除、大白天棚拆除、踢脚线铲除、洗漱池拆除拆除、砖砌体拆除、门拆除、入口雨棚防水层拆除、散水面层拆除。
2、建筑垃圾倒运3、修整工程:平面砂浆找平层、地面卷材防水、块料楼地面、块料墙面、吊顶天棚、墙体封堵及抹灰、室内墙面及天棚喷刷涂料、零星砌砖、成品隔断、洗漱台及镜面玻璃、防盗门、钢木门、铝合金氟碳漆门、保温隔热墙面、墙面喷刷涂料、雨棚屋面卷材防水、雨棚天棚喷刷涂料、石材台阶面及室外散水。
(三)、施工难点及应对措1、施工难点:1.1 本工程属修缮改造工程,施工地点在部队内部,既要保证工程正常的施工进度,又得考虑如何减少对其它建筑正常使用的影响。
此为难点一;1.2 在部队内施工,等于置于部队领导及全体官兵的监督之下,对安全文明施工提出了更高的要求,迫使我项目部不得不在管理上、人力上及经济上作更多的投入、切实做到施工管理精细化。
此为难点二;1.3本工程为部队宿舍楼,对外立面垂直度、平整度控制很高,怎样保证外墙立面大角的垂直、平整度,是施工的难点;1.4 本工程为修缮工程,在拆除及安装构件时,原有设施及地面的成品保护也为本次工程的施工重点之一。
2、针对施工难点的应对措施2.1此工程为我司高度重视项目,为此我司将根据设计图纸采取合理的施工安排,施工流程以及施工方法,深化、细化各个工程节点,确保在规定时间内将要求拆除部分全部拆除、加固项目顺利完成,为后期的粉刷工程奠定基础。
2.2为保证部队正常训练,我司将根据部队的作息时间针对性的制定出工人上下班作息时间表,并采用人工拆除、人工搬运的方式来减少施工噪声,切实将对部队正常训练的干扰降至最低。
2.3为达到整个工程预期的装饰效果,我司将及时的与设计、业主等多方进行沟通,切实理解设计及业主意图,并调集大批悟性高、技术精良的工人投入此项工程,为整个工程的顺利开展保驾护航2.4 针对本工程的成品保护,我司将制定完善的保护措施(详见施工工艺内容)。
第三节施工准备(一)、施工技术准备1、设计图纸交底为保证各项拆除工作顺利进行,施工前,必须进一步核对图纸,了解外墙各个部位细部节点做法,认真做好图纸交底工作。
2、编制专项施工方案为确保拆除施工顺利进行,在施工前,必须根据现场实际情况,制定直接指导现场施工的各项可行性专项施工方案,通过公司审批,监理报批后,指导现场施工。
3、施工前技术交底准备为确保施工质量目标、安全目标、环境目标的实现,确保施工技术准备的贯彻落实,从公司质安部→现场项目部→现场施工人员进行逐级交底。
脚手架搭设、外墙面砖技术交底内容包括安全技术交底、施工技术交底、质量通病防治交底、预防措施交底、质量创优标准要求及环境保护措施等方面专项交底。
(二)、施工现场准备1、在工程施工区域内设置醒目的施工告示,在拆除危险区设置警戒区标志。
2、根据现场实际情况按划分施工区域,并组织施工作业人员在各个施工区域内分别进行垂直下落的流水作业、动态施工,在施工过程中根据现场实际情况及时调整施工。
3、在施工过程中,必须认真做好动态控制工作,保证质量目标、进度目标、安全目标、环境目标、文明施工目标、节约目标的实现。
4、在施工现场做好指挥、指导、分析、检查、监督工作,利用通讯系统力求高效率地完成施工管理任务,做到文明施工。
5、处理好各有关单位关系,整理好施工现场资料,对其进行收集、分类、备份。
做好材料的保管工作、成品保护工作,必须做好防风、防火工作等。
6、施工过程中,必须按施工进度和施工图纸,进行验收,实施过程控制,并每层施工完毕,必须组织有关人员进行检查验收。
检查是否有遗漏施工部位,是否有质量不合格的部位,观感、颜色是否一致等,符合要求后办理验收批记录。
(三)、施工机具、材料准备1、根据设计、工艺要求,结合实际面积与材料损耗,正确计算备料,备货必须一次备足,一次生产,避免批次不同产生色差。
2、核验进场材料品牌、出厂合格证、质量检测报告等相关文件,符合规范及标准要求后使用。
3、施工现场所用材料必须按品种、型号、使用部位分别存放。
4、施工前,必须依据国家标准及行业规范,对原材料进行见证取样、检验,严格把好原材料质量关,原材料主要检测材料的粘结性、耐候性、耐碱性等,所有检测资料必须妥善保存。
5、主要机具包括:汽车吊、电锤、铁锹,除一般常用的工具外,还应备有软毛刷、钢丝刷、粉线包、喷壶、小水壶、水桶、滴水线条、笤帚、锤子、手推车、木抹子、铁抹子、靠尺、方尺、铁制水平尺、灰槽、擦布或棉丝、小灰铲、手提电动小圆锯、勾缝溜子、勾缝托灰板、托线板、线坠、铅丝、及其他工具等。
(四)、施工项目组织管理机构1、成立组织领导机构、组织劳动力。
2、项目经理必须对拆除工程的安全生产负全面领导责任。
3、项目经理部应安有关规定设专职安全员,检查落实各项安全技术措施。
一)质量控制区组织机构:二)项目经理部组织机构:三)、安全生产组织机构及安全程序控制:组长:项目经理副组长:安全员工长组员:水电工长水电安全员技术员各施工班组长安全程序控制图如下:第四节施工工艺及要求(一)、脚手架搭设施工工艺一)脚手架施工方法1、脚手架搭设时,必须先根据搭设高度选取所需脚手架钢管长度,对接接头必须错开不得留在同一跨,且接头处用对接扣连成整体,严禁用旋转扣件进行脚手架对接,所有的水平横杆必须采用扣件直接立杆相连。
2、架子搭设人员组织管理:本工程架子搭设班组拟定12-16个架子搭设操作人员,必须持架子工操作证上岗,定期接受业主单位工程负责部门及总包单位等施工安全管理人员的安全教育、安全技术交底,开展班前安全活动,自觉遵守施工现场的安全管理规章制度和操作规程,严格按照脚手架搭设施工方案,《建筑工程脚手架劳务合同书》等有关要求进行搭设。
3、搭设位置及要求:营区宿舍1号楼:外墙保温及粉刷墙体施工架子、安全通道、防护架子。
营区宿舍2号楼:外墙保温及粉刷墙体施工架子、安全通道、防护架子。
军官训练中心:外墙保温及粉刷墙体施工架子、安全通道、防护架子。
架子搭设前应配合现场施工员、安全员识读图纸交底,了解现场情况,因地施工。
根据工程图纸尺寸、建筑物的外形、高度、结构形式和架子的使用要求确定架子搭设尺寸。
架子搭设后应具有足够的牢固性和稳定性,保证在施工期间能有效承受所规定的荷载,做到不变形、不摇晃、不倾斜,保持较好的垂直度和平整度,确保架子上施工操作人员的安全。
4、材料要求:1)、钢管:应采用现行国家标准中规定的3号普通钢管,其质量应符GB -T700标准中的规定,新钢管应有产品质量合格证和质量检验报告,并进行验收。
钢管规格采用外径48mm、壁厚3.5mm,表面应平直光滑,不应有裂缝、结疤、分层、错位、硬弯、毛刺、压痕和深的划道,并须涂有防锈漆。
