屋面工程抹水泥砂浆找平层施工要求
- 格式:docx
- 大小:56.46 KB
- 文档页数:3
2 屋面找平层施工工艺标准2.1 总则适用范围本工艺标准适用于工业与民用建筑卷材防水屋面、涂膜防水屋面基层及防水屋面保温层上采纳水泥砂浆、细石混凝土或沥青砂浆进行整体找平层工。
编制参考标准及标准〔1〕《屋面工程质量验收标准》 GB 50207—202X〔2〕《建筑工程施工质量验收统一标准》GB 50300~202X2.2 术语分格缝:在屋面找平层上按肯定距离预先留设的缝。
2.3 根本规定〔1〕屋面找平层的施工质量检验批量:应按屋面面积每100m2 抽查一处,每处10m2,且不得少于3处。
〔2〕屋面找平层应进行隐蔽验收,施工质量应验收合格,质量操纵资料应完整。
2.4 施工打算技术打算施工前,应进行图纸会审,掌握施工图中的细部构造及有关技术要求,并编制防水工程的施工方案或技术措施,进行平安技术交底。
材料要求〔1〕水泥砂浆1〕水泥:强度等级不低于32.5 级的一般硅酸盐水泥。
2〕砂:宜用中砂,含泥量不大于3%,不含有机杂质,级配良好。
〔2〕沥青砂浆1〕沥青采纳60 号甲、60 号乙的道路石油沥青或75 号一般石油沥青。
2〕砂:中砂,含泥量不大于3%,不含有机杂质。
3〕粉料:可采纳矿渣粉、页岩粉、滑石粉等。
〔3〕砂浆配合比水泥砂浆体积比1:2.5~1:3(水泥:砂);沥青砂浆重量配合比1:8(沥青:砂)。
〔4〕细石混凝土:强度等级不应低于C20。
1〕水泥、砂的材料要求同水泥砂浆。
2〕石:石应符合现行的行业标准《一般混凝土用碎石或卵石质量标准及检验方法》的规定,其最大粒径不应大于找平层厚度的2/3。
3〕粉状填充料:粉状填充料应采纳磨细的石料、砂或炉灰、粉煤灰、页岩灰和其他粉状的矿物质材料。
不得采纳石灰、石膏、泥岩灰或黏土作为粉状填充料。
粉状填充料中小于0.08mm 的细颗粒含量不小于85%,采纳振动法使粉状填充料密实时,其空隙率不应大于45%,含泥量不应大于3%。
主要机具〔1〕机械:砂浆搅拌机或混凝土搅拌机。
5.1 水泥砂浆找平层工程:5.1.1适用范围:本作业指导书适用于建筑工程屋面水泥砂浆找平层施工。
5.1.2 施工准备:5.1.2.1 技术准备在开工前根据图纸设计和工期要求,编制实施性水泥砂浆找平层施工方案,完善作业指导书内容,报请有关部门审批后下达作业队实施。
5.1.2.2材料准备1.PO32.5或PO42.5普通硅酸盐水泥2.中砂:含泥量小于3%,不含有机杂质。
3.工具:抹铲、靠尺、刮杠等。
5.1.3 作业条件:1.屋面楼板浇筑完毕,达到终凝后,表面清理干净。
2.或屋面保温层、找坡层施工完毕。
5.1.4 操作方法:5.1.4.1工艺流程清理表面→抹垫层找平层→养护5.1.4.2 施工工艺1.洒水湿润:抹找平层水泥砂浆前,应适当洒水湿润基层表面,以利于基层与找平层的结合。
2.屋面做分格块,每块边长不大于6.0m, 宽度一般为20mm,并且将缝与保温层连通,分格缝用长木条制作,用重物压住。
3.贴点标高、冲筋:根据坡度要求,拉线找坡,一般按1~2m贴点标高(贴灰饼),铺抹找平砂浆时,先按流水方向以间距1~2m冲筋,并设置找平层分格缝,4.铺装水泥砂浆:按分格块装灰、铺平,用刮扛靠冲筋条刮平,找坡后用木抹子搓平,铁抹子压光。
待浮水沉失后,人踏上去有脚印但不下陷为度,再用铁抹子压第二遍即可交活。
找平层水泥砂浆一般配合比为1﹕3,拌合稠度控制在7cm。
5.养护:找平层抹平、压实以后24h可浇水养护,一般养护期为7d,经干燥后铺设防水层。
6.抹完水泥砂浆初凝后,取出长木条,缝隙中在塞入细水泥砂浆抹平。
7.水泥砂浆终凝后,覆盖塑料薄膜,浇水养生至少14天。
5.1.5 质量标准:5.1.5.1 保证项目:1.原材料及配合比,必须符合设计要求和施工及验收规范的规定。
2.屋面、天沟、檐沟找平层的坡度,必须符合设计要求,平屋面坡度不小于3%;天沟、檐沟纵向坡度不宜小于5‰;3.水泥应有出厂合格证,或试验资料。
5.1.5.2 基本项目:1.水泥砂浆找平层无坑凹、脱皮、起砂、较大裂缝等缺陷。
屋面找坡层及水泥砂浆找平层施工1、作业条件1)屋面结构层已施工完成,已进行隐蔽工程检查,办理交接验收手续。
2)穿过屋面的各种预埋管件根部及烟囱、女儿墙、屋顶水池、梯屋、机房、伸缩缝、天沟等根部均已按设计要求施工完毕。
3)屋面根据设计要求的坡度、弹线,找好规矩(包括天沟、檐沟的坡度),并进行清扫。
4)找平层材料已备齐,并运动现场,经复查材质量符合要求;试验室根据实际使用原材料,通过试配已提出砂浆配合比。
2、施工操作工艺1)清理基层将屋面结构层、保温层上面的松散杂物清除干净,凸出基层上的砂浆、灰渣用凿子凿去,扫净,用水冲洗干净。
2)冲贴或贴灰饼根据设计坡度要求拉线找坡、贴灰饼,顺排水方向冲筋,冲筋的间距为1.5m 左右;在排水沟;雨水口处找出泛水,冲筋后即可进行施工。
3)找坡在已清理干净的混凝土屋面板拉坡度线做标准塌饼,然后洒水湿润基层,并在找坡前1 小时刷一道水泥浆,用1:0.2:3.5 水泥粉煤灰陶粒向排水口处找2%坡(最薄处厚度不小于30mm),按由远到近,由高到低的程序进行,在铺设时、初凝时和终凝前,均应抹平、压实,并检查表面平整度,养护7 天后方可进行下道工序。
4)抹找平层在找坡层表面上洒水湿润(无保温层的在砼构件上),均匀扫素水泥浆一遍,随扫随铺水泥砂浆,用木杠沿两边冲筋标高刮平,木抹子搓揉、压实。
砂浆的稠度应控制在70mm 左右。
5)压实砂浆铺抹稍干后,用铁抹子压实三遍成活。
6)分格缝留设找平层宜留置分格缝,分格缝宽一般为20mm,分格缝的位置宜留在预制构件的拼缝处,其纵缝的最大间距不宜大于6m。
7)边角处理沟边、女儿墙拐角、烟囱等根部应抹成圆角。
8)养护砂浆找平层抹平压实后,常温时在24h 后护盖草袋(垫)浇水养护,养护时间一般不少于7d;干燥后,即可进行防水层施工。
2、保温层施工屋面保温:为挤塑聚苯板保温层。
1)根据挤塑聚苯板的规格及屋面特点排版并铺贴,保证接缝严密。
2)保温层施工完成后用1:4 水泥砂浆找平20mm 厚。
屋面工程施工1、水泥砂浆找平层施工1.1、厚度:按设计及规范要求施工;1.2、平整度:平整度对防水层质量影响很大,用2m靠尺检查,最大空隙不超过5mm;1.3、坡度:必须准确,否则会引起排水不畅,屋面积水,平屋面的坡度不小于2%;天沟的纵向坡度不小于1%;1.4、表面质量:表面不得酥松、起砂、起皮和开裂,以保证粘结部位牢固;1.5、屋面与立墙交角:应抹成圆弧形,圆弧半径:沥青防水卷材时为100~150mm;高聚物改性沥青防水卷材时为50mm;合成高分子防水卷材时为20mm。
2、涂膜防水层的施工2.1、涂膜防水层施工程序施工准备工作→板缝处理及基层施工→基层检查及处理→涂刷基层处理剂→节点和特殊部位附加增强处理→涂布防水涂料及铺贴胎体增强材料→防水层清理与检查修整→保护层施工。
2.2、涂布顺序要合理涂布时应按照“先高后低,先远后近”的原则进行;在相同高度的大面积屋面上,要合理划分施工段,分段应尽量安排在变形缝处,根据操作和运输方便安排先后次序,在每段中要先涂布较远部分,后涂布较近屋面。
先涂布排水较集中的水落口、天沟、檐沟,再往高处涂布至屋脊或天窗下。
2.3、涂料涂布方向及接茬防水涂层涂刷臻密是保证质量的关键。
要求各遍涂膜的涂刷方向应相互垂直,使上下遍涂层互相覆盖严密,避免产生直通的针眼气孔,提高防水层的整体性和均匀性。
涂层间的接茬,在每遍涂布时应退茬50~100mm,接茬时也应超过50~100mm,避免在接茬处涂层薄弱,发生渗漏。
2.4、收头处理在涂膜防水层的收头处应多遍涂刷防水涂料,或用密封材料封严。
泛水处的涂膜宜直接涂布至女儿墙的压顶下,在压顶上部也应做防水处理,避免泛水处或压顶的抹灰层开裂,造成屋面渗漏。
收头处的胎体增强材料应裁剪整齐,粘结牢固,不得有翘边、皱折、露白等现象,否则应先处理后再行涂封。
2.5、加强成品保护整个防水涂膜施工完后,应有一个自然养护的时间,尤其是因涂膜防水层的厚度较薄,耐穿刺能力较弱,为避免人为的因素破坏防水涂膜的完整性,保证其防水效果,在涂膜实干前,不得在防水层上进行其它施工作业,涂膜防水屋面上不得直接堆放物品。

屋面找平层施工施工方法一、找平层的种类和做法防水层的基层从广义上讲,包括结构基层和直接依附防水层的找平层;从狭义上讲,防水层的基层是指在结构层上或保温层上面起到找平作用的基层,俗称找平层。
找平层是防水层依附的一个层次,为了保证防水层受基层变形影响小,基层应有足够的刚度和强度,使它变形小、坚固,当然还要有足够的排水坡度,使雨水迅速排走。
目前作为防水层基层的找平层有细石混凝土、水泥砂浆和沥青砂浆几种做法。
它的技术要求见表1。
找平层厚度和技术要求表1从表中可以看出由于细石混凝土刚性好、强度高,适用于基层较松软的保温层上或结构层刚度差的装配式结构上做找平层。
而在多雨或低温时混凝土和砂浆无法施工和养护,才采用沥青砂浆,因为它造价高,工艺繁,采用较少。
平屋面防水技术以防为主,以排为辅,但要求将屋面雨水在一定时间内迅速排走,不得积水,这是减少渗漏的有效方法,所以要求屋面有一定排水坡度,施工时必须按照《屋面工程质量验收规范》要求操作,见表2。
为了避免或减少找平层开裂,找平层宜留设分格缝,缝宽5~20mm,缝中宜嵌密封材料。
分格缝兼作排汽道时,分格缝可适当加宽,并应与保温层连通。
分格缝宜留在板端缝处,其纵横缝的最大间距为:找平层采用水泥砂浆或细石混凝土时,不宜大于6m;找平层采用沥青砂浆时,不宜大于4m。
分格缝施工可预先埋入木条、聚苯乙烯泡沫条或事后用切割机锯出。
找平层的坡度要求表2为了避免或减少找平层开裂,在找平层的水泥砂浆或细石混凝土中宜掺加减水剂和微膨胀剂或抗裂纤维,尤其在不吸水保温层上(包括用塑料膜作隔离层)做找平层时,砂浆的稠度和细石混凝土的坍落度要低,否则,极易引起找平层的严重裂缝。
找平层在屋面平面与立面交角处,称阴阳角,是变形频繁、应力集中的部位,由此也会引起防水层被拉裂,因此,根据不同防水材料,对阴阳角的弧度做不同的要求。
合成高分子卷材薄且柔软,弧度可小,沥青基卷材厚且硬,弧度要求大,见表3。
找平层转角弧度表3二、找平层质量要求找平层是防水层的依附层,其质量好坏将直接影响到防水层的质量,所以找平层必须做到:坡度要准确,使排水通畅;混凝土和砂浆的配合比要准确;表面要二次压光、充分养护,使找平层表面平整、坚固,不起砂、不起皮、不酥松、不开裂,并做到表面干净、干燥。

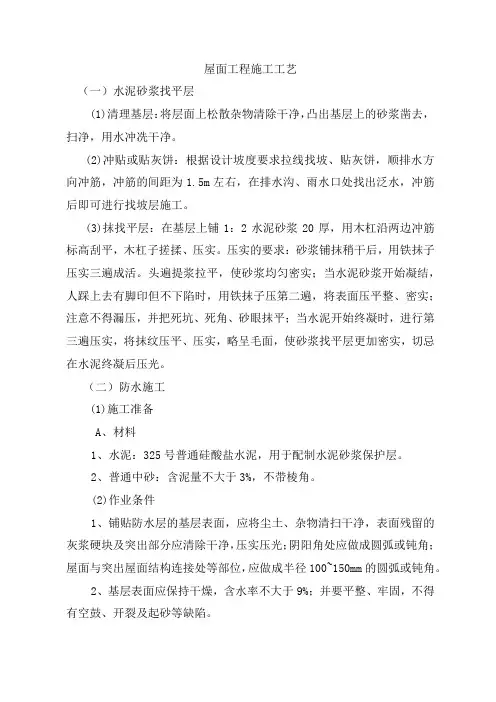

屋面工程施工工艺(一)水泥砂浆找平层(1)清理基层:将层面上松散杂物清除干净,凸出基层上的砂浆凿去,扫净,用水冲冼干净。
(2)冲贴或贴灰饼:根据设计坡度要求拉线找坡、贴灰饼,顺排水方向冲筋,冲筋的间距为1.5m左右,在排水沟、雨水口处找出泛水,冲筋后即可进行找坡层施工。
(3)抹找平层:在基层上铺1:2水泥砂浆20厚,用木杠沿两边冲筋标高刮平,木杠子搓揉、压实。
压实的要求:砂浆铺抹稍干后,用铁抹子压实三遍成活。
头遍提浆拉平,使砂浆均匀密实;当水泥砂浆开始凝结,人踩上去有脚印但不下陷时,用铁抹子压第二遍,将表面压平整、密实;注意不得漏压,并把死坑、死角、砂眼抹平;当水泥开始终凝时,进行第三遍压实,将抹纹压平、压实,略呈毛面,使砂浆找平层更加密实,切忌在水泥终凝后压光。
(二)防水施工(1)施工准备A、材料1、水泥:325号普通硅酸盐水泥,用于配制水泥砂浆保护层。
2、普通中砂:含泥量不大于3%,不带棱角。
(2)作业条件1、铺贴防水层的基层表面,应将尘土、杂物清扫干净,表面残留的灰浆硬块及突出部分应清除干净,压实压光;阴阳角处应做成圆弧或钝角;屋面与突出屋面结构连接处等部位,应做成半径100~150mm的圆弧或钝角。
2、基层表面应保持干燥,含水率不大于9%;并要平整、牢固,不得有空鼓、开裂及起砂等缺陷。
3、突出屋面、地面、墙面的管根、排水口、阴阳角、变形缝及蹲坑接口处等易发生渗漏的部位,应做完附加层等增补处理;刷完聚氨酯底胶后,经检查验收办理完隐蔽工程验收。
4、防水层施工所用的各类材料、基层处理剂、着色剂及二甲苯等均为易燃物品,储存和保管要远离火源,施工操作时,应严禁烟火。
5、防水层施工不得在雨天、大风天进行。
B、操作工艺(1)基层清理涂膜防水层施工前,先将基层表面的尘土、砂粒、砂浆硬块等杂物清扫干净,并用干净的湿布擦一次。
(2)涂刷底胶(相当于冷底子油)1)配制底胶,先浆聚氨酯甲料、乙料和二甲苯按1:1.5:2的比例(重量比)配合搅拌均匀;配制量视需要确定,不宜过多,防止其固化。
屋面工程抹水泥砂浆找平层施工要求
距为
7。
天沟、
处和基层的转角处,找平层应做成圆弧形,圆弧半径应符合设计要求。
内部排水的水落口周围,找平层应做成略低的凹坑。
9、天沟、拐角、根部等处应在大面积抹灰前先做,有坡度要求的部位,必须满足排水要求。
大面积抹灰在两筋中间铺砂浆,用抹子摊平,然后用刮杠根据连边冲筋标高刮平,再用木抹子找平,然后用木杠检查平整度。
10、铁抹子压第二遍、第三遍:当水泥砂浆开始凝结,人踩上去有脚印但不下
陷时,用铁抹子压第二遍,要注意防止漏压,并将死坑、死角、砂眼磨平,当抹子压不出抹纹时,即可找平、压实,完成第三遍抹压,这道工序,宜在砂浆终凝前进
于7d。
屋面找平施工方案1. 简介屋面找平是指在施工过程中对屋面进行平整处理,以保证其平整度和均匀度。
找平施工方案在屋面施工中起到重要的作用,可以提高施工质量和工程效率。
本文将详细介绍屋面找平的施工方案。
2. 施工材料2.1 水泥砂浆水泥砂浆是屋面找平施工中最常用的材料之一。
选择优质的水泥砂浆可以保证施工的强度和耐久性。
在施工过程中需要注意按照水泥砂浆的配比要求,充分搅拌均匀以确保施工质量。
2.2 纤维增强剂为了增强水泥砂浆的抗裂性能和耐久性,可以添加纤维增强剂。
纤维增强剂可以有效地改善水泥砂浆的抗拉强度和韧性,在施工过程中减少开裂和变形的风险。
2.3 混凝土添加剂混凝土添加剂是一种可以改善混凝土性能的材料,包括增加工作性、提高强度和耐久性等。
在屋面找平施工中,添加适量的混凝土添加剂可以提高施工效率和施工质量。
3. 施工步骤3.1 准备工作在施工屋面找平之前,需要进行一些准备工作。
首先,清理屋面表面的杂物和垃圾,确保屋面表面干净平整。
其次,检查屋面是否存在裂缝或凹凸不平的情况,如果有,需要进行修补或调整。
3.2 搅拌水泥砂浆按照水泥砂浆的配比要求,将水泥和砂浆按照一定比例倒入搅拌桶中,并加入适量的清水。
使用搅拌机或手动搅拌工具将水泥砂浆充分搅拌均匀,直到达到均匀浆料的状态。
将搅拌好的水泥砂浆倒在屋面表面,用铲子或刮板将其均匀抹平。
施工时需要注意保证水泥砂浆的厚度均匀,并避免出现空鼓、气泡等问题。
如果需要施工较大面积的屋面找平,可以使用模板来控制水泥砂浆的厚度和均匀度。
3.4 撤模和养护在水泥砂浆完全凝固之前,需要进行模板的撤除工作。
当水泥砂浆凝固达到一定程度后,可以使用撬棍或木板将模板逐渐撤除。
撤模后,需要对施工部位进行养护,保持其湿润,防止开裂和变形。
4. 施工注意事项4.1 施工环境在屋面找平施工过程中,要确保施工环境干燥且温度适宜。
如果环境湿度过大或温度过低,会影响水泥砂浆的凝固时间和强度发展。
要根据实际施工情况和屋面要求确定水泥砂浆的厚度。
屋面找平层技术交底一、概述屋面找平层是一种屋面防水工程承接层。
主要作用是在基层屋面防水层之上,用水泥砂浆将屋面找平,以便安装屋面表面材料。
本文档将对屋面找平层的技术要求、工艺流程及注意事项进行交底。
二、要求1.基层应平整、牢固,并具备良好的抗压能力,无渗漏现象。
2.材料宜采用优质的水泥、细砂和外加剂,且要严格按照施工方案进行搭配调制。
3.找平层厚度不宜过厚,一般以3~5cm为宜,厚度不宜超过1/3屋面整体厚度。
4.防止裂缝:找平层应注意开展施工质量监控,采取合理的防护措施,避免出现因温度变化或极端气象等原因引起的裂缝。
5.精细度:找平层表面应平滑、饱满、不起砂、不起露、不淌水,表面不垂直的挂耐不大于1.5mm。
水平方向两米跨度内的偏差不应大于5mm.三、工艺流程1.基层处理:先将原屋面表面的附着物清除干净,切除破损之处,并检查基层底面是否平整,有凸起或不规整处均应用批刀处理整平。
2.湿润基层:在对基层进行整平前需要先进行湿润处理,表面水湿润均匀,避免在施工过程中因基层吸水过快而失水使砂浆胶结不良。
3.找平层施工:按照施工方案进行搭配调制砂浆,利用找平工具及时对材料进行配料,严控水泥的用量,以保证找平层的质量。
4.表面处理:在找平层未干透前,采用振动钢制板或塑料拍子进行表面压实和抹光,将表面净平,不留高处,防止在封顶层安装过程中产生变形并保证整个屋面的强度和美观度。
5.养护:找平层施工完成后,应进行养护4-7天,以达到强度要求。
四、注意事项1. 温度适宜:找平层施工时,宜选择环境温度适宜的时间段进行,避免环境温度过低或过高情况下施工。
2. 搅拌均匀:施工前应将砂、水泥等材料充分搅拌均匀。
3.合理用量:砂浆应合理配料,以免造成过度浪费和浇注流动性不够的情况。
4. 安全施工:找平层施工时应加强安全措施,带好安全帽、手套等必要的防护措施,确保施工人员的人身安全。
5. 施工质量监控:在施工过程中应严格按照规范操作和标准化流程进行,并且要定期检查,开展施工质量监控,及时发现并消除问题。
屋面找平层施工方案及主要方法一、材料要求1、水泥:采用325号普通硅酸盐水泥,要求新鲜无结块。
2、砂:采用中砂,含泥量不得超过3%,有机杂质含量不大于0.5%,级配要良好,空隙率要小。
二、主要机具设备1、机械设备:砂浆搅拌机2、主要工具:大小平锹、铁板、手推胶轮车、铁抹子、木抹子、木杠等。
三、作业条件1、屋面结构层已施工完毕,已进行隐蔽工程检查,办理交接手续。
2、穿过屋面的各种预埋管件根部及烟囱、女儿墙、屋顶设备基础、机房、伸缩缝等根部均已按设计要求施工完毕。
3、屋面根据设计要求的坡度、弹线,找好规矩,并进行清扫。
4、找平层材料已备齐,并运到现场,经复查材质符合要求,在施工现场配制成1:2.5的水泥砂浆。
四、操作工艺1、将屋面保温层上的松散杂物清除干净。
2、根据设计坡度要求拉线找坡、贴灰饼,顺排水方向冲筋,冲筋的间距为1.5m左右,冲筋后即可进行抹找平层。
3、找平层的操作顺序是转角——立面——平面。
找平层先找坡、弹线、从女儿墙开始,按伸出屋面管道、设备基础、排水口顺序进行,待细部处理抹灰完成后再抹平面找平层。
4、屋面找平层的坡度必须符合设计要求,内排水的水落口周围应做成略低的凹坑。
5、细部处理:1)、保温层与突出屋面构筑物的连接处以及保温层转角处的找平层应做成半径为100~150mm的圆弧形或钝角。
2)、构筑物的泛水檐处应做滴水线和止水条。
3)、找平层最低点应对准排水口,排水口与水落管的落水口应平滑、顺畅,不得有积水,并用柔性防水密封材料嵌填密封。
找平层与排水口、分水线等相连接的转角,应抹成光滑一致的圆弧形。
6、分格缝的留设:找平层必须留设分格缝,分格缝宽一般为20mm其缝隙的最大间距不宜大于6m。
当利用分格缝兼做排汽屋面的排汽道时,缝宽应适当加宽,并与保温层连通。
找平层的平、立面转角(转折)处均应留置分格缝。
7、砂浆铺抹稍干后,用铁抹子压实三遍成活。
头遍提浆拉平,使砂浆均匀密实;当水泥砂浆开始凝结,人踩上去有脚印但不下陷时,用铁抹子压实二遍,将表面压平实、密实;注意不得漏压,并把死坑、死角、砂眼抹平;当水泥开始终凝时进行第三遍压实,将抹纹压平、压实,略成毛面,使砂浆找平层更加密实,切忌在水泥终凝后压光。
屋面找平层施工方案一、工程概况:二、施工前准备工作:1.确定施工范围和施工时间:根据屋面的面积和要求确定施工范围,并安排好施工时间,避免影响到其他工程。
2.清理屋面上的杂物和污染物:清理屋面上的杂物和污染物,保持施工现场的整洁,并为施工创造良好的条件。
3.检查屋面的损坏情况:检查屋面的损坏情况,包括裂缝、破损等,并确定是否需要修复。
4.测量屋面的高低差:使用水平仪等工具测量屋面的高低差,确定找平的程度,并制定找平方案。
三、材料选择:1.找平砂浆:选择适合屋面找平的砂浆,如水泥砂浆、聚合物改性砂浆等,确保施工质量和效果。
2.防水材料:对于需要修复的地方或存在渗漏风险的地方,选择防水材料进行处理,如防水涂料、防水卷材等。
四、施工工艺:1.清洁屋面:在施工前,先用水和清洁剂清洗屋面,保证屋面的干净。
2.处理损坏部分:对于存在损坏的部分,需要先进行修复。
可以使用修补剂填补裂缝,修复破损的地方。
3.涂刷防水涂料:在需要防水的地方涂刷防水涂料,确保屋面的密封性。
4.找平层施工:根据测量结果,采用找平砂浆进行施工。
先在屋面上涂刷一层粘结剂,然后将找平砂浆均匀地铺于屋面上,利用专用工具进行找平。
5.整体养护:施工完成后,需要进行整体养护,保证屋面找平层的固化和硬化。
五、质量控制:1.施工现场的整洁和环境保护:施工过程中要保持现场的整洁,及时清理施工废料和杂物,避免对周围环境造成污染。
2.施工人员的技术水平和安全意识:施工人员要具备相应的技术水平和安全意识,熟悉施工工艺,做好自身的安全保护。
3.施工材料的质量控制:对于施工材料要进行严格的质量控制,选择符合标准的产品,确保施工质量和效果。
六、施工注意事项:1.施工过程中要保证屋面的干燥,避免杂物和水分对施工的影响。
2.在施工前要做好周边的保护措施,避免施工材料对其他地方的污染。
3.施工过程中要进行专人监管,确保施工质量和效果。
七、施工后验收:1.施工完成后,需要进行验收,检查施工质量和效果是否符合要求。
屋面水泥砂浆找平层屋面水泥砂浆找平层施工是屋面工程中不可或缺的一部分。
以下是施工准备和操作工艺的详细步骤:施工准备:1.材料:使用不低于325#普通水泥或矿渣水泥和中砂(过筛)。
2.机具:需要砂浆或砼搅拌机、木抹子、铁抹子、大小刮杠、锹、灰扒子、小水桶、8*8毫米筛孔的筛子、手推车、小白线、喷壶等。
3.作业条件:保温层铺设符合质量标准要求,水漏斗已安装,固定牢固,标高符合坡度要求。
如果在无保温层的屋面板上做找平层,板缝应已灌密实,水漏斗已安装,固定牢固,标高符合要求。
操作工艺:1.清理修补基层:清扫应施工部位的基层,对保温层铺设的质量进行复查。
对查出的偏差过大的问题,不可以用水泥砂浆找平了事,应用轻质保温材料的细末与水泥按6~10:1比例拌合均匀,进行修补、找平和养护。
对无保温层屋面的基层施工前应浇水湿润,浇水应有专人负责,防止浇水过多影响施工,过少有影响找平层与基层粘接。
2.贴饼(冲筋)找坡、找平:对一般天沟、檐沟的纵向坡度如设计无规定时,应从低往高处按5%坡度拉线、贴饼、找坡。
水泥砂浆找平层的厚度应按下列要求进行控制,作为拉线、贴饼、找坡的依据。
3.铺灰找平:施工程序总的应从远到近,由高层到底层的程序进行,最好一次连接进行完,严格掌握坡度,按所贴灰饼控制,用2米以上刮杠找平。
对凸出屋面结构的女儿墙、天窗壁、变形缝、烟囱、管道等连接处以及基层的转角处如檐口、天沟、斜沟、水落口、屋脊等部位均应做成半径为100~150毫米的园弧或钝角;其高度应高出屋面找平层250毫米以上。
为了防止水泥砂浆收缩裂缝,每应隔6米做成分格缝,分格缝宜留在预制板缝处,用上宽下窄小木条嵌缝,缝宽20毫米左右。
待水泥砂浆稍收水后,用抹子压实抹平,结凝前,轻轻取出小木条。
在水漏斗口处,应在直径500毫米内做成略低的凹坑,与水漏斗上口接平。
根据气温条件,及时进行洒水养护,以防止养护水进入,同时增加保温层的含水率。
一种较好的养护方法是,在找平层上人踩不出明显的足印时,立即涂刷慢干型冷底子油一遍。
屋面工程抹水泥砂浆找平层施工要求在屋面工程施工中,抹水泥砂浆找平层是很重要的环节,它能够保证屋面平整度,防水性和使用寿命。
本文将介绍屋面工程抹水泥砂浆找平层施工的要求。
施工前准备在进行屋面工程抹水泥砂浆找平层施工之前,工人需要做好以下准备工作:•清理基层:将基层上的杂物、脏物清理干净。
•检查基层:检查屋面基层是否平整,如有不平整处需要打磨、填平。
•确认边界:用标准线标记找平层边界,以确保施工范围正确。
•准备材料和工具:准备好水泥、砂子、水、搅拌机、披针、工具箱和安全设备等材料和工具。
施工过程第一步:混合材料1.在清洁平坦的地面上,将水泥和砂子按照1:3的比例倒入搅拌机中;2.开启搅拌机,加入适量水逐渐搅拌,直到出现均匀的泥浆。
第二步:找平层施工1.将混合好的泥浆倒在基层上,用大铲将泥浆均匀地铺在基层表面;2.用披针将泥浆铺平,使其充满基层凹凸不平的地方(不超过5mm,如实在高差过大,应分层找平);3.当铺设到墙角、柱子、梁等地方时,需要用专用的三角钉等工具进行找平。
第三步:打磨处理1.待找平层泥浆干燥后,使用砂纸将表面打磨光滑(打磨前要记得清理灰尘,防止灰尘进入泥浆中影响使用寿命和防水性);2.基层如有不平整处,需重新打磨、填平,并再次抹泥找平。
施工注意事项•抹水泥砂浆找平层施工需要佩戴手套,避免泥浆对皮肤的刺激;•在混合泥浆时应注意安全,避免泥浆四溅、灰尘飞扬等情况;•抹泥找平时要均匀、细心,避免出现空鼓、漏粉等情况;•施工过程中要定时喷水保湿,避免泥浆干裂;•打磨时要注意灰尘,使用防尘口罩、护目镜等防护设备。
施工验收•找平层表面平整,无明显起砂、空鼓、裂纹现象;•边界线条清晰、规整;•施工无明显划伤、污染等瑕疵;•各项施工标准符合施工规范要求。
以上就是屋面工程抹水泥砂浆找平层施工的要求,施工人员在施工过程中应认真履行施工要求,确保其质量。
<1>RS水泥砂浆20厚找平层施工(1)水泥砂浆所用材料:水泥:强度等级采用32.5级普通硅酸盐水泥;砂:采用中砂,含泥量不大于3%,不含有机杂质,级配良好。
水泥砂浆体积比:1:3(2)找平层施工时应将基层表面清理干净,并进行浇水湿润,以利于基层与找平层的结合。
(3)在抹找平层的同时,凡基层与突出屋面结构的连接处、转角处,均应做成半径为30~50mm(现场可按半径50mm)的圆弧或斜长为100mm的钝角,立面抹灰高度应符合设计要求但不得小于250mm。
(4)养护:找平层抹平、压实以后12h可浇水养护。
<2>挤塑板保温层施工(1)本工程屋面均采用40mm厚挤塑板,导热系数≤0.030W/mK,压强F≥250。
(2)本工程采用40mm厚挤塑板,材料具有高抗压、轻质、不吸水、不透气、耐腐蚀、不降解等特点,铺贴时必须保证基层平整,铺贴时与防水层之间不需要做任何粘合处理;如工程式需要粘合处,可用沥青胶进行粘合,为进行定位固定,可用塑胶粘合剂进行固定。
板对板之间的缝隙必须用封箱胶带贴平,这样可有效防止保护层水泥砂浆固化后发生沿板缝出现裂缝的问题。
(3)挤塑板采用满铺,从一边开始铺设块状保温材料,在雨水口处半径50cm范围内不铺设聚苯板;板块紧密铺设、铺平、垫稳,保温板缺棱断角处用同类材料碎块嵌补。
4)注意事项:挤塑板保温层施工时,应注意保护SBS防水层。
<3>无纺布隔离层施工干铺一层无纺布隔离保护层,在浇筑混凝土时随浇筑随铺设。
二、质量控制及保证措施<1>屋面防漏工程施工屋面工程是房屋建筑中的一项重要分部工程,其施工质量的好坏不仅关系到建筑物的使用寿命,而且也直接影响到建设单位的生活和使用。
在施工时,应着重解决好以下几项问题:1、找平层要留设分格缝,缝宽30mm,分格缝的留设其纵横向最大间距不应超过4m,可防止屋面的收缩裂纹,分格缝可兼作屋面排气道。
2、在基层上做找平层以前,将基层清扫干净,洒水润湿,刷上加802胶水的水泥浆一道,随刷随抹1:2水泥少浆找平层,要求抹平压实,在分格缝处嵌上木分格条,待找平层具有相当强度后,再取出分格木条。

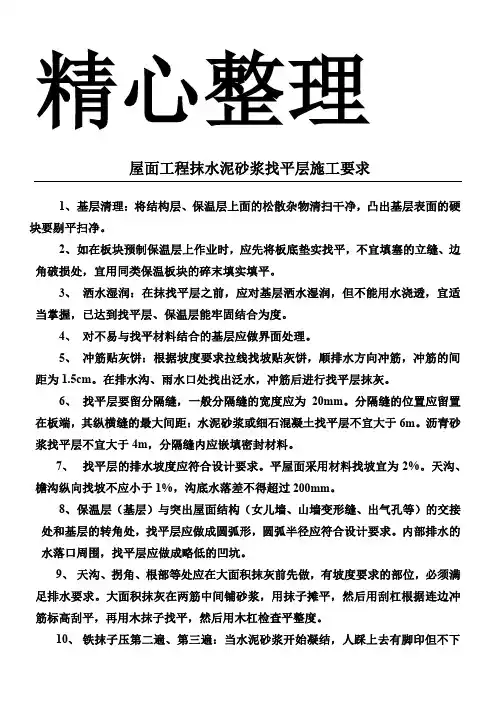

屋面工程抹水泥砂浆找
平层施工要求
Document number【AA80KGB-AA98YT-AAT8CB-2A6UT-A18GG】
屋面工程抹水泥砂浆找平层施工要求
1、基层清理:将结构层、保温层上面的松散杂物清扫干净,凸出基层表面的硬块要剔平扫净。
2、如在板块预制保温层上作业时,应先将板底垫实找平,不宜填塞的立缝、边角破损处,宜用同类保温板块的碎末填实填平。
3、洒水湿润:在抹找平层之前,应对基层洒水湿润,但不能用水浇透,宜适当掌握,已达到找平层、保温层能牢固结合为度。
4、对不易与找平材料结合的基层应做界面处理。
5、冲筋贴灰饼:根据坡度要求拉线找坡贴灰饼,顺排水方向冲筋,冲筋的间距为。
在排水沟、雨水口处找出泛水,冲筋后进行找平层抹灰。
6、找平层要留分隔缝,一般分隔缝的宽度应为20mm。
分隔缝的位置应留置在板端,其纵横缝的最大间距:水泥砂浆或细石混凝土找平层不宜大于6m。
沥青砂浆找平层不宜大于4m,分隔缝内应嵌填密封材料。
7、找平层的排水坡度应符合设计要求。
平屋面采用材料找坡宜为2%。
天沟、檐沟纵向找坡不应小于1%,沟底水落差不得超过200mm。
8、保温层(基层)与突出屋面结构(女儿墙、山墙变形缝、出气孔
等)的交接处和基层的转角处,找平层应做成圆弧形,圆弧半径应符合设计要求。
内部排水的水落口周围,找平层应做成略低的凹坑。
9、天沟、拐角、根部等处应在大面积抹灰前先做,有坡度要求的部位,必须满足排水要求。
大面积抹灰在两筋中间铺砂浆,用抹子摊平,然后用刮杠根据连边冲筋标高刮平,再用木抹子找平,然后用木杠检查平整度。
10、铁抹子压第二遍、第三遍:当水泥砂浆开始凝结,人踩上去有脚印但不下陷时,用铁抹子压第二遍,要注意防止漏压,并将死坑、死角、砂眼磨平,当抹子压不出抹纹时,即可找平、压实,完成第三遍抹压,这道工序,宜在砂浆终凝前进行。
砂浆的稠度应控制在70mm左右。
10、养护:找平层抹平、压实后,常温时在24h后浇水养护,养护时
间一般不小于7d,干燥后即可进行防水层施工。
