煤炭建设机电安装工程消耗量定额完整版
- 格式:doc
- 大小:2.76 MB
- 文档页数:75

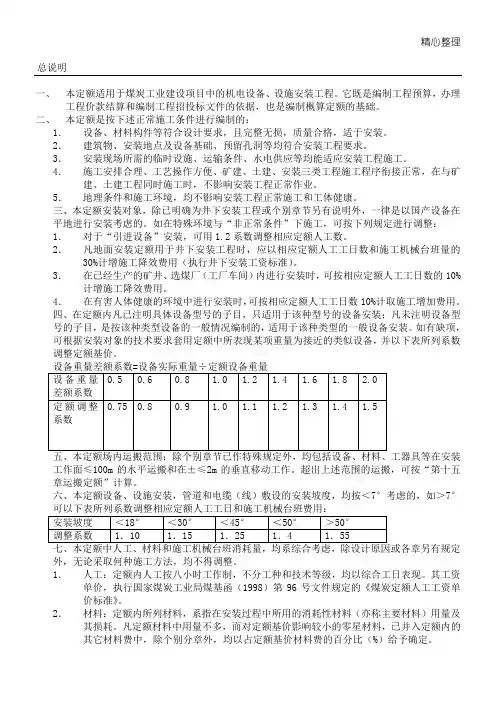

精心整理总说明一、本定额适用于煤炭工业建设项目中的机电设备、设施安装工程。
它既是编制工程预算,办理工程价款结算和编制工程招投标文件的依据,也是编制概算定额的基础。
二、本定额是按下述正常施工条件进行编制的:1.设备、材料构件等符合设计要求,且完整无损,质量合格,适于安装。
2.建筑物、安装地点及设备基础、预留孔洞等均符合安装工程要求。
3.安装现场所需的临时设施、运输条件、水电供应等均能适应安装工程施工。
4.施工安排合理、工艺操作方便、矿建、土建、安装三类工程施工程序衔接正常,在与矿建、土建工程同时施工时,不影响安装工程正常作业。
10%7°外,无论采取何种施工方法,均不得调整。
1.人工:定额内人工按八小时工作制,不分工种和技术等级,均以综合工日表现。
其工资单价,执行国家煤炭工业局煤基函(1998)第96号文件规定的《煤炭定额人工工资单价标准》。
2.材料:定额内所列材料,系指在安装过程中所用的消耗性材料(亦称主要材料)用量及其损耗。
凡定额材料中用量不多,而对定额基价影响较小的零星材料,已并入定额内的其它材料费中,除个别分章外,均以占定额基价材料费的百分比(%)给予确定。
3.施工机械:定额内所列施工机械和台班数量是根据煤炭行业大多数施工企业现实技术装备状况及其广为应用的施工工艺而综合取定的。
机械台班价格中,未包括养路费和车船使用税等,可按省级有关规定计入。
凡单位价值在2000元以内(使用年限在两年以内)的不构成固定资产的工具、用具等未进入定额,应在工程建设费用定额中考虑。
对不易计量的施工机械,则综合以其他机械费用表现。
八、机械系统调试费用的计取范围:机械系统范围内所有设备的总体调试,包括该系统有关的设备、设施以及与系统配套的配电、控制、信号等安装的直接费。
其费用计算规定详见定额附录二。
九、本定额未包括下列工作内容,可以另行计算并纳入安装工程预算费用中。
(一)设备、设施拆除费用:1、设备、设施(不含起重机轨道)的拆除费用:不论其新旧程度如何,均以相应定额基价的50%计算,其中拆除人工费占该项拆除费用的40%。

煤炭建设机电安装工程消耗量定额 2015煤炭建设机电安装工程消耗量定额是指在煤炭建设项目中,进行机电设备安装所需要的各种材料和工时的标准。
该定额的制定对于合理控制工程成本、提高工程质量和效率至关重要。
本文将对2015年的煤炭建设机电安装工程消耗量定额进行详细介绍。
一、定额的意义和作用煤炭建设机电安装工程消耗量定额是根据煤炭建设项目的特点和要求,综合考虑各种因素制定的。
它的主要作用有以下几个方面:1. 为机电设备安装工程提供了一个合理的标准,使施工单位在进行工程预算和计划时能够有依据,提高工程管理的科学性;2. 为施工单位提供了一个参考,使其能够合理选择材料和设备,并控制成本;3. 为监理单位提供了一个衡量工程质量的标准,以保证工程的安全可靠性。
二、定额的内容煤炭建设机电安装工程消耗量定额包括以下几个方面的内容:1. 材料消耗量:包括各种材料的数量和规格,如钢材、电缆、管道等;2. 设备消耗量:包括各种设备的数量和规格,如空调设备、压缩机、电机等;3. 人工消耗量:包括各种工种的工时和人数,如电工、钳工、焊工等;4. 辅助材料消耗量:包括各种辅助材料的数量和规格,如焊条、螺丝、胶水等。
三、定额的制定过程煤炭建设机电安装工程消耗量定额的制定过程需要经过以下几个步骤:1. 资料收集:收集相关的工程设计图纸、规范标准以及相关数据资料;2. 专家评审:邀请相关领域的专家对相关资料进行评审,提出意见和建议;3. 数据统计:根据专家评审的意见,对各种材料、设备和人工的消耗量进行统计和分析;4. 定额制定:根据数据统计的结果,制定出合理的消耗量定额;5. 定额审核:将制定的定额提交给相关部门进行审核,以确保其准确性和合理性;6. 定额发布:经过审核后,将定额正式发布,供施工单位和监理单位使用。
四、定额的应用煤炭建设机电安装工程消耗量定额的应用主要体现在以下几个方面:1. 工程预算:施工单位可以根据定额的要求,对工程所需的材料、设备和人工进行预算,从而控制工程成本;2. 工程管理:施工单位可以根据定额的要求,合理安排工程进度,控制施工质量,提高施工效率;3. 工程验收:监理单位可以根据定额的要求,对工程材料、设备和人工进行验收,以确保工程质量;4. 工程改进:定额的应用还可以为相关部门提供改进工程质量和效率的参考依据。
精心整理总说明一、本定额适用于煤炭工业建设项目中的机电设备、设施安装工程。
它既是编制工程预算,办理工程价款结算和编制工程招投标文件的依据,也是编制概算定额的基础。
二、本定额是按下述正常施工条件进行编制的:1.设备、材料构件等符合设计要求,且完整无损,质量合格,适于安装。
2.建筑物、安装地点及设备基础、预留孔洞等均符合安装工程要求。
3.安装现场所需的临时设施、运输条件、水电供应等均能适应安装工程施工。
4.施工安排合理、工艺操作方便、矿建、土建、安装三类工程施工程序衔接正常,在与矿建、土建工程同时施工时,不影响安装工程正常作业。
10%7°外,无论采取何种施工方法,均不得调整。
1.人工:定额内人工按八小时工作制,不分工种和技术等级,均以综合工日表现。
其工资单价,执行国家煤炭工业局煤基函(1998)第96号文件规定的《煤炭定额人工工资单价标准》。
2.材料:定额内所列材料,系指在安装过程中所用的消耗性材料(亦称主要材料)用量及其损耗。
凡定额材料中用量不多,而对定额基价影响较小的零星材料,已并入定额内的其它材料费中,除个别分章外,均以占定额基价材料费的百分比(%)给予确定。
3.施工机械:定额内所列施工机械和台班数量是根据煤炭行业大多数施工企业现实技术装备状况及其广为应用的施工工艺而综合取定的。
机械台班价格中,未包括养路费和车船使用税等,可按省级有关规定计入。
凡单位价值在2000元以内(使用年限在两年以内)的不构成固定资产的工具、用具等未进入定额,应在工程建设费用定额中考虑。
对不易计量的施工机械,则综合以其他机械费用表现。
八、机械系统调试费用的计取范围:机械系统范围内所有设备的总体调试,包括该系统有关的设备、设施以及与系统配套的配电、控制、信号等安装的直接费。
其费用计算规定详见定额附录二。
九、本定额未包括下列工作内容,可以另行计算并纳入安装工程预算费用中。
(一)设备、设施拆除费用:1、设备、设施(不含起重机轨道)的拆除费用:不论其新旧程度如何,均以相应定额基价的50%计算,其中拆除人工费占该项拆除费用的40%。

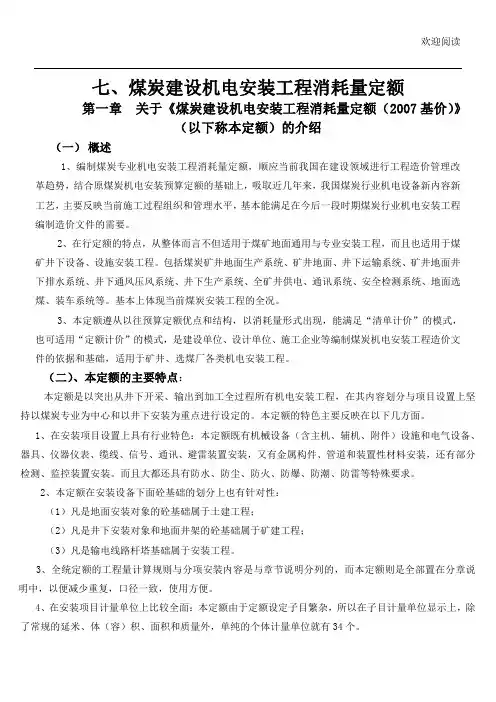

欢迎阅读七、煤炭建设机电安装工程消耗量定额第一章关于《煤炭建设机电安装工程消耗量定额(2007基价)》(以下称本定额)的介绍(一)概述1、编制煤炭专业机电安装工程消耗量定额,顺应当前我国在建设领域进行工程造价管理改革趋势,结合原煤炭机电安装预算定额的基础上,吸取近几年来,我国煤炭行业机电设备新内容新工艺,2312(1)凡是地面安装对象的砼基础属于土建工程;(2)凡是井下安装对象和地面井架的砼基础属于矿建工程;(3)凡是输电线路杆塔基础属于安装工程。
3、全统定额的工程量计算规则与分项安装内容是与章节说明分列的,而本定额则是全部置在分章说明中,以便减少重复,口径一致,使用方便。
4、在安装项目计量单位上比较全面:本定额由于定额设定子目繁杂,所以在子目计量单位显示上,除了常规的延米、体(容)积、面积和质量外,单纯的个体计量单位就有34个。
5、在安装主材划分上内外有别:本定额既有定额内计价的材料和未计价的材料(带括号显示),又有定额外主材(含定额未作显示的安装主材和设计装置性材料)。
6、在供货与安装形式上符合行业实情:全统定额所设的一般通用安装子目是以整机供应和非直联式安装考虑的,而本定额则是以机械与电气匹配组装或主机解体拼装供应和直联式安装考虑的,相对而言,综合性比较强。
7、全统定额设备基础灌浆抹面大都纳入相应子目消耗中,而本定额却是以辅助定额子目给予单列的,以便于调整垫铁用量。
89、101112。
表Ⅱ:本定额附录表箱型井架两种。
本章除对超出定额范围的特大型井架安装费用补充一项规定外,并对临时封闭井口的费用作了相应补充说明。
第六章矿井通风设备、设施安装————属于输送空气的一般通用机械,在煤矿是为保证井下安全生产而常用和必备的主要设备之一。
其使用范围很广,主要分为全面、局部、混合三种通风形式。
通风机系直联式安装,除补充一项有关噪声的环保规定外,其它基本未变。
第七章煤矿压风设备、设施安装————在煤矿中它通常被称为压风机或风泵。

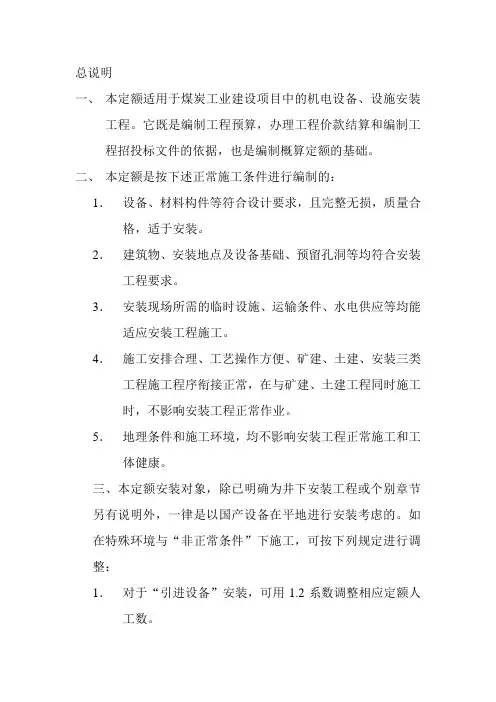

总说明一、本定额适用于煤炭工业建设项目中的机电设备、设施安装工程。
它既是编制工程预算,办理工程价款结算和编制工程招投标文件的依据,也是编制概算定额的基础。
二、本定额是按下述正常施工条件进行编制的:1.设备、材料构件等符合设计要求,且完整无损,质量合格,适于安装。
2.建筑物、安装地点及设备基础、预留孔洞等均符合安装工程要求。
3.安装现场所需的临时设施、运输条件、水电供应等均能适应安装工程施工。
4.施工安排合理、工艺操作方便、矿建、土建、安装三类工程施工程序衔接正常,在与矿建、土建工程同时施工时,不影响安装工程正常作业。
5.地理条件和施工环境,均不影响安装工程正常施工和工体健康。
三、本定额安装对象,除已明确为井下安装工程或个别章节另有说明外,一律是以国产设备在平地进行安装考虑的。
如在特殊环境与“非正常条件”下施工,可按下列规定进行调整:1.对于“引进设备”安装,可用1.2系数调整相应定额人工数。
2.凡地面安装定额用于井下安装工程时,应以相应定额人工工日数和施工机械台班量的30%计增施工降效费用(执行井下安装工资标准)。
3.在已经生产的矿井、选煤厂(工厂车间)内进行安装时,可按相应定额人工工日数的10%计增施工降效费用。
4.在有害人体健康的环境中进行安装时,可按相应定额人工工日数10%计取施工增加费用。
四、在定额内凡已注明具体设备型号的子目,只适用于该种型号的设备安装;凡未注明设备型号的子目,是按该种类型设备的一般情况编制的,适用于该种类型的一般设备安装。
如有缺项,可根据安装对象的技术要求套用定额中所表现某项重量为接近的类似设备,并以下表所列系数调整定额基价。
设备重量差额系数=设备实际重量÷定额设备重量设备重0.5 0.6 0.8 1.0 1.2 1.4 1.6 1.8 2.0 量差额系数0.75 0.8 0.9 1.0 1.1 1.2 1.3 1.4 1.5 定额调整系数五、本定额场内运搬范围:除个别章节已作特殊规定外,均包括设备、材料、工器具等在安装工作面≤100m的水平运搬和在±≤2m的垂直移动工作。
七、煤炭建设机电安装工程消耗量定额第一章关于《煤炭建设机电安装工程消耗量定额(2007基价)》(以下称本定额)的介绍(一)概述1、编制煤炭专业机电安装工程消耗量定额,顺应当前我国在建设领域进行工程造价管理改革趋势,结合原煤炭机电安装预算定额的基础上,吸取近几年来,我国煤炭行业机电设备新容新工艺,主要反映当前施工过程组织和管理水平,基本能满足在今后一段时期煤炭行业机电安装工程编制造价文件的需要。
2、在行定额的特点,从整体而言不但适用于煤矿地面通用与专业安装工程,而且也适用于煤矿井下设备、设施安装工程。
包括煤炭矿井地面生产系统、矿井地面、井下运输系统、矿井地面井下排水系统、井下通风压风系统、井下生产系统、全矿井供电、通讯系统、安全检测系统、地面选煤、装车系统等。
基本上体现当前煤炭安装工程的全况。
3、本定额遵从以往预算定额优点和结构,以消耗量形式出现,能满足“清单计价”的模式,也可适用“定额计价”的模式,是建设单位、设计单位、施工企业等编制煤炭机电安装工程造价文件的依据和基础,适用于矿井、选煤厂各类机电安装工程。
(二)、本定额的主要特点:本定额是以突出从井下开采、输出到加工全过程所有机电安装工程,在其容划分与项目设置上坚持以煤炭专业为中心和以井下安装为重点进行设定的。
本定额的特色主要反映在以下几方面。
1、在安装项目设置上具有行业特色:本定额既有机械设备(含主机、辅机、附件)设施和电气设备、器具、仪器仪表、缆线、信号、通讯、避雷装置安装,又有金属构件、管道和装置性材料安装,还有部分检测、监控装置安装。
而且大都还具有防水、防尘、防火、防爆、防潮、防雷等特殊要求。
2、本定额在安装设备下面砼基础的划分上也有针对性:(1)凡是地面安装对象的砼基础属于土建工程;..(2)凡是井下安装对象和地面井架的砼基础属于矿建工程;(3)凡是输电线路杆塔基础属于安装工程。
3、全统定额的工程量计算规则与分项安装容是与章节说明分列的,而本定额则是全部置在分章说明中,以便减少重复,口径一致,使用方便。
煤炭建设机电安装工程消耗量定额 2015煤炭建设机电安装工程是指在煤炭行业投资建设需要机电设备的项目,是煤炭行业发展的重要组成部分,也是我国经济发展的重要支撑。
随着我国经济的快速发展,煤炭行业作为我国能源的主要来源,发挥着不可替代的作用。
为了满足煤炭产量和需求的增长,煤炭建设机电安装工程的建设量也在不断增加。
然而,在建设过程中,往往面临着种种挑战和困难。
首先,煤炭建设机电安装工程消耗量定额的制定与落实是关键。
定额的科学制定可以为施工单位提供明确的参考标准,以保证工程的质量和安全性。
但是,在实际操作中,有些地方对定额的制定和执行不够重视,导致工程的施工质量参差不齐,甚至出现安全事故。
因此,有必要加大对定额制定和执行的监督力度,提高工程建设的标准化水平。
其次,建设单位和施工单位需加强协作,共同解决遇到的问题。
煤炭建设机电安装工程往往规模庞大,需要建设单位和施工单位相互配合,共同推进工程的顺利进行。
建设单位应积极提供支持和协助,确保工程按计划完成。
而施工单位则要严格执行工程定额和要求,确保施工质量和安全。
只有通过双方的共同努力,才能有效解决工程建设中的各种问题,推动煤炭行业的良性发展。
此外,煤炭建设机电安装工程的环保问题也需要重视。
随着社会的进步和环境意识的抬头,人们对环境污染的关注度也逐渐提高。
煤炭建设机电安装工程作为对环境影响较大的项目,应当注重环保措施的落实。
施工单位应积极采取减排和治理措施,减少对环境的影响。
同时,有关部门也应对工程的环保情况进行监督和检查,确保工程的环保要求得到落实。
最后,在煤炭建设机电安装工程消耗量定额的制定过程中,专家的意见和参与也是非常重要的。
专家对于定额的制定具有丰富的经验和专业知识,能够为工程的实施提供专业指导。
因此,在定额的制定过程中,应当广泛征求专家的意见,确保定额的科学性和合理性。
综上所述,煤炭建设机电安装工程消耗量定额的制定和执行对于煤炭行业的发展至关重要。

煤炭建设机电安装工程消耗量定额煤炭建设机电安装工程消耗量定额是在煤炭建设过程中对机电安装工程配合消耗进行量化和规范化的一项工作。
该工程消耗量定额的制定,旨在为建设者提供一个明确的指导标准,以便于机电安装工程设计、计算、预算和施工。
同时,它也会对煤炭建设规划和经济效益产生一定的影响,因此应该认真对待。
在机电安装工程的消耗量定额制定前,必须先考虑到一些重要的因素和问题,例如建设对象、工程设计、结构形式、施工条件等,这些因素和问题会直接影响到消耗量定额的制定和准确性。
其中,建设对象是最重要的因素之一,因为不同的建设对象会有不同的机电设备和安装工程需求,从而使消耗量定额的设计有所不同。
在机电设备方面,消耗量定额的制定需要首先确定机电设备的种类、性能、规格和数量。
其中,机电设备的种类包括发电机、变压器、电缆等;而机电设备的性能和规格则要根据实际的需要和要求来确定。
在数量方面,必须考虑到工程的规模和需要,以充分满足工程的需求和安全要求。
在安装工程方面,消耗量定额的制定需要考虑到工程的设计和施工周期等因素。
安装工程的设计要基于机电设备的性能和规格来设计,以保证机电设备的稳定性和运行效率。
而施工周期则要根据工程的进度来考虑,以保证工程的正常运行和施工进度的合理性。
在进行消耗量定额制定时,需要具备严谨的计算方法和准确的数据来源,以保证消耗量定额的准确性。
同时,还需要进行科学的评估和审核,以确保消耗量定额的合理性和可行性。
定额设计应严格执行国家法律法规和政策标准,并对相关人员进行培训和指导,以确保安全生产。
总之,机电安装工程消耗量定额在煤炭开采行业有着不可替代的重要作用。
在制定消耗量定额时,需要充分考虑到各个方面的因素和问题,从而能够制定出准确、可行、科学、规范的消耗量定额。
该工作的完成,有助于保障机电安装工程的正常施工和有效运行,推进煤炭行业的发展和进步。

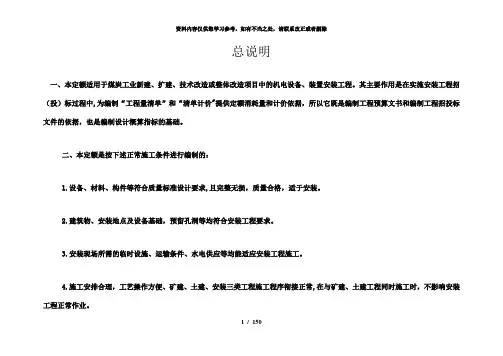

总说明一、本定额适用于煤炭工业新建、扩建、技术改造或整体改造项目中的机电设备、装置安装工程。
其主要作用是在实施安装工程招(投)标过程中,为编制“工程量清单”和“清单计价"提供定额消耗量和计价依据,所以它既是编制工程预算文书和编制工程招投标文件的依据,也是编制设计概算指标的基础。
二、本定额是按下述正常施工条件进行编制的:1.设备、材料、构件等符合质量标准设计要求,且完整无损,质量合格,适于安装。
2.建筑物、安装地点及设备基础,预留孔洞等均符合安装工程要求。
3.安装现场所需的临时设施、运输条件、水电供应等均能适应安装工程施工。
4.施工安排合理,工艺操作方便、矿建、土建、安装三类工程施工程序衔接正常,在与矿建、土建工程同时施工时,不影响安装工程正常作业。
1 / 1505.地形条件和施工环境,均不影响安装工程正常安全施工和人员的身体健康.三、本定额除各章另有说明外,均包括下列工作内容:2 / 1501.安装主要工序:施工准备,设备、材料及工、机具的水平搬运,设备开箱、点件、外观检查,配合基础验收,铲麻面、划线、定位,起重机具装拆、清洗、吊装、组装、连接、安放垫铁及地脚螺栓,设备找正、调平、精平、焊接、固定、单机试运转.2.人字架、三角架、环链折手拉葫芦、滑轮组、钢丝绳等起重机具及其附件的领用、搬运、搭拆、退库等.3.施工及验收规范中规定的调整、试验及无负荷试运转.4.与设备本体联体的平台、梯子、栏杆、支架、屏盘、电机、安全罩以及设备本体第一个法兰以内的管道等的安装。
5。
工种间交叉配合的停歇时间,临时移动水、电源的时间,以及配合质量检查、交工验收、收尾结束等工作.四、本定额安装对象,除已明确为井下安装工程或个别章节另有说明外,一律是以国产设备在平地进行安装考虑的。
对于“进口设备"的安装,可用1。
2系数调整相应定额人工数,如在特殊环境“非正常条件”下施工时,可按下列规定进行调整:1.本定额是按海拔标高小于2000M制定的:如果超过时,其人工和机械消耗量可按下表所列系数进行调整:2 / 1503 / 1502.凡地面安装定额用于井下安装工程时,除个别分章另有规定外,均应以相应定额人工工日数和施工机械台班量的30%计增施工降效费用,并执行井下安装工资标准。
总说明
一、本定额适用于煤炭工业建设项目中的机电设备、设施安装
工程。
它既是编制工程预算,办理工程价款结算和编制工程招投标文件的依据,也是编制概算定额的基础。
二、本定额是按下述正常施工条件进行编制的:
1.设备、材料构件等符合设计要求,且完整无损,质量合格,适于安装。
2.建筑物、安装地点及设备基础、预留孔洞等均符合安装工程要求。
3.安装现场所需的临时设施、运输条件、水电供应等均能适应安装工程施工。
4.施工安排合理、工艺操作方便、矿建、土建、安装三类工程施工程序衔接正常,在与矿建、土建工程同时施工
时,不影响安装工程正常作业。
5.地理条件和施工环境,均不影响安装工程正常施工和工体健康。
总说明一、本定额适用于煤炭工业建设项目中的机电设备、设施安装工程。
它既是编制工程预算,办理工程价款结算和编制工程招投标文件的依据,也是编制概算定额的基础。
二、本定额是按下述正常施工条件进行编制的:1.设备、材料构件等符合设计要求,且完整无损,质量合格,适于安装。
2.建筑物、安装地点及设备基础、预留孔洞等均符合安装工程要求。
3.安装现场所需的临时设施、运输条件、水电供应等均能适应安装工程施工。
4.施工安排合理、工艺操作方便、矿建、土建、安装三类工程施工程序衔接正常,在与矿建、土建工程同时施工时,不影响安装工程正常作业。
5.地理条件和施工环境,均不影响安装工程正常施工和工体健康。
三、本定额安装对象,除已明确为井下安装工程或个别章节另有说明外,一律是以国产设备在平地进行安装考虑的。
如在特殊环境与“非正常条件”下施工,可按下列规定进行调整:1.对于“引进设备”安装,可用1。
2系数调整相应定额人工数。
2.凡地面安装定额用于井下安装工程时,应以相应定额人工工日数和施工机械台班量的30%计增施工降效费用(执行井下安装工资标准).3.在已经生产的矿井、选煤厂(工厂车间)内进行安装时,可按相应定额人工工日数的10%计增施工降效费用.4.在有害人体健康的环境中进行安装时,可按相应定额人工工日数10%计取施工增加费用.四、在定额内凡已注明具体设备型号的子目,只适用于该种型号的设备安装;凡未注明设备型号的子目,是按该种类型设备的一般情况编制的,适用于该种类型的一般设备安装。
如有缺项,可根据安装对象的技术要求套用定额中所表现某项重量为接近的类似设备,并以下表所列系数调整定额基价。
在安装工作面≤100m的水平运搬和在±≤2m的垂直移动工作。
超出上述范围的运搬,可按“第十五章运搬定额”计算。
六、本定额设备、设施安装,管道和电缆(线)敷设的安装坡度,均按<7°考虑的,有规定外,无论采取何种施工方法,均不得调整。
总说明一、本定额适用于煤炭工业建设项目中的机电设备、设施安装工程。
它既是编制工程预算,办理工程价款结算和编制工程招投标文件的依据,也是编制概算定额的基础。
二、本定额是按下述正常施工条件进行编制的:1.设备、材料构件等符合设计要求,且完整无损,质量合格,适于安装。
2.建筑物、安装地点及设备基础、预留孔洞等均符合安装工程要求。
3.安装现场所需的临时设施、运输条件、水电供应等均能适应安装工程施工。
4.施工安排合理、工艺操作方便、矿建、土建、安装三类工程施工程序衔接正常,在与矿建、土建工程同时施工时,不影响安装工程正常作业。
5.地理条件和施工环境,均不影响安装工程正常施工和工体健康。
三、本定额安装对象,除已明确为井下安装工程或个别章节另有说明外,一律是以国产设备在平地进行安装考虑的。
如在特殊环境与“非正常条件”下施工,可按下列规定进行调整:1.对于“引进设备”安装,可用1.2系数调整相应定额人工数。
2.凡地面安装定额用于井下安装工程时,应以相应定额人工工日数和施工机械台班量的30%计增施工降效费用(执行井下安装工资标准)。
3.在已经生产的矿井、选煤厂(工厂车间)内进行安装时,可按相应定额人工工日数的10%计增施工降效费用。
4.在有害人体健康的环境中进行安装时,可按相应定额人工工日数10%计取施工增加费用。
四、在定额内凡已注明具体设备型号的子目,只适用于该种型号的设备安装;凡未注明设备型号的子目,是按该种类型设备的一般情况编制的,适用于该种类型的一般设备安装。
如有缺项,可根据安装对象的技术要求套用定额中所表现某项重量为接近的类似设备,并以下表所列系数调整定额基价。
设备重量差额系数=设备实际重量÷定额设备重量五、本定额场内运搬范围:除个别章节已作特殊规定外,均包括设备、材料、工器具等在安装工作面≤100m的水平运搬和在±≤2m的垂直移动工作。
超出上述范围的运搬,可按“第十五章运搬定额”计算。
总说明一、本定额适用于煤炭工业建设项目中的机电设备、设施安装工程。
它既是编制工程预算,办理工程价款结算和编制工程招投标文件的依据,也是编制概算定额的基础。
二、本定额是按下述正常施工条件进行编制的:1.设备、材料构件等符合设计要求,且完整无损,质量合格,适于安装。
2.建筑物、安装地点及设备基础、预留孔洞等均符合安装工程要求。
3.安装现场所需的临时设施、运输条件、水电供应等均能适应安装工程施工。
4.施工安排合理、工艺操作方便、矿建、土建、安装三类工程施工程序衔接正常,在与矿建、土建工程同时施工时,不影响安装工程正常作业。
5.地理条件和施工环境,均不影响安装工程正常施工和工体健康.三、本定额安装对象,除已明确为井下安装工程或个别章节另有说明外,一律是以国产设备在平地进行安装考虑的。
如在特殊环境与“非正常条件"下施工,可按下列规定进行调整:1.对于“引进设备”安装,可用1.2系数调整相应定额人工数。
2.凡地面安装定额用于井下安装工程时,应以相应定额人工工日数和施工机械台班量的30%计增施工降效费用(执行井下安装工资标准)。
3.在已经生产的矿井、选煤厂(工厂车间)内进行安装时,可按相应定额人工工日数的10%计增施工降效费用。
4.在有害人体健康的环境中进行安装时,可按相应定额人工工日数10%计取施工增加费用。
四、在定额内凡已注明具体设备型号的子目,只适用于该种型号的设备安装;凡未注明设备型号的子目,是按该种类型设备的一般情况编制的,适用于该种类型的一般设备安装。
如有缺项,可根据安装对象的技术要求套用定额中所表现某项重量为接近的类似设备,并以下表所列系数调整定额基价。
在安装工作面≤100m的水平运搬和在±≤2m的垂直移动工作。
超出上述范围的运搬,可按“第十五章运搬定额”计算.六、本定额设备、设施安装,管道和电缆(线)敷设的安装坡度,均按<7°考虑的,规定外,无论采取何种施工方法,均不得调整。
煤炭建设机电安装工程消耗量定额是指在煤炭建设机电安装工程中,根据工程特点和施工条件,结合国家有关规定和工程经验,按照煤炭行业的发展水平和现行价格水平,对主要材料、人工和施工机具的消耗量进行科学合理的计算和确定,以保证工程质量和进度,合理控制成本。
1. 背景和概述煤炭建设机电安装工程消耗量定额是煤炭行业中非常重要的一个指标,它对于工程的顺利进行和成本的控制起到了至关重要的作用。
2015年发布的煤炭建设机电安装工程消耗量定额,是基于当时的煤炭行业发展状况和价格水平,经过多次论证和实践总结而确定的。
它直接关系到煤炭建设机电安装工程的施工质量和经济效益,深入了解和合理运用这一定额是非常重要的。
2. 主要内容2.1 定额的制定依据煤炭建设机电安装工程消耗量定额的制定需要充分考虑国家有关规定和政策、煤炭行业的发展水平、当地的市场价格以及工程施工的实际情况。
在2015年的定额中,应该有详细的说明和论述,以便工程参与者能够理解和合理运用。
2.2 定额的具体内容在煤炭建设机电安装工程消耗量定额中,通常包括主要材料、人工和施工机具的消耗量计算标准,以及相关的计算方法和公式。
这些内容的合理性和准确性对于工程的顺利进行和成本的控制非常重要。
3. 深度分析在实际的施工过程中,定额的合理运用是一个非常重要的环节。
工程参与者需要根据定额的具体内容和施工实际情况做出灵活的调整和应用,以保证工程的质量和进度,并尽可能降低成本。
4. 结论和回顾通过对煤炭建设机电安装工程消耗量定额的深入了解和合理运用,可以帮助工程参与者更好地把握工程质量和成本控制的平衡点,从而提高工程的经济效益。
5. 个人观点和理解我个人认为,煤炭建设机电安装工程消耗量定额是煤炭行业中一个非常重要的指标,它的合理运用可以帮助工程实现质量、进度和成本的统一。
但在实际应用中,需要对定额的制定依据和具体内容有更深入的了解,并结合工程实际情况做出灵活的调整和应用。
只有这样,才能真正发挥定额的作用,实现工程的高质量和经济效益的双重目标。

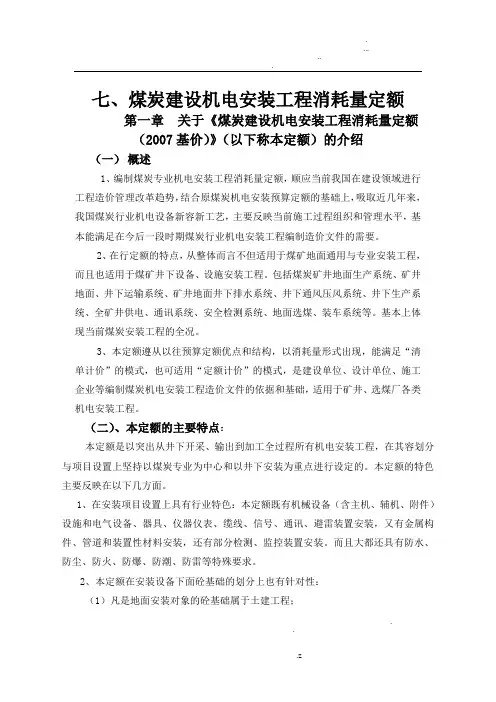

七、煤炭建设机电安装工程消耗量定额第一章关于《煤炭建设机电安装工程消耗量定额(2007基价)》(以下称本定额)的介绍(一)概述1、编制煤炭专业机电安装工程消耗量定额,顺应当前我国在建设领域进行工程造价管理改革趋势,结合原煤炭机电安装预算定额的基础上,吸取近几年来,我国煤炭行业机电设备新内容新工艺,主要反映当前施工过程组织和管理水平,基本能满足在今后一段时期煤炭行业机电安装工程编制造价文件的需要。
2、在行定额的特点,从整体而言不但适用于煤矿地面通用与专业安装工程,而且也适用于煤矿井下设备、设施安装工程。
包括煤炭矿井地面生产系统、矿井地面、井下运输系统、矿井地面井下排水系统、井下通风压风系统、井下生产系统、全矿井供电、通讯系统、安全检测系统、地面选煤、装车系统等。
基本上体现当前煤炭安装工程的全况。
3、本定额遵从以往预算定额优点和结构,以消耗量形式出现,能满足“清单计价”的模式,也可适用“定额计价”的模式,是建设单位、设计单位、施工企业等编制煤炭机电安装工程造价文件的依据和基础,适用于矿井、选煤厂各类机电安装工程。
(二)、本定额的主要特点:本定额是以突出从井下开采、输出到加工全过程所有机电安装工程,在其内容划分与项目设置上坚持以煤炭专业为中心和以井下安装为重点进行设定的。
本定额的特色主要反映在以下几方面。
1、在安装项目设置上具有行业特色:本定额既有机械设备(含主机、辅机、附件)设施和电气设备、器具、仪器仪表、缆线、信号、通讯、避雷装置安装,又有金属构件、管道和装置性材料安装,还有部分检测、监控装置安装。
而且大都还具有防水、防尘、防火、防爆、防潮、防雷等特殊要求。
2、本定额在安装设备下面砼基础的划分上也有针对性:(1)凡是地面安装对象的砼基础属于土建工程;(2)凡是井下安装对象和地面井架的砼基础属于矿建工程;(3)凡是输电线路杆塔基础属于安装工程。
3、全统定额的工程量计算规则与分项安装内容是与章节说明分列的,而本定额则是全部置在分章说明中,以便减少重复,口径一致,使用方便。
七、煤炭建设机电安装工程消耗量定额第一章关于《煤炭建设机电安装工程消耗量定额(2007基价)》(以下称本定额)的介绍(一)概述1、编制煤炭专业机电安装工程消耗量定额,顺应当前我国在建设领域进行工程造价管理改革趋势,结合原煤炭机电安装预算定额的基础上,吸取近几年来,我国煤炭行业机电设备新内容新工艺,主要反映当前施工过程组织和管理水平,基本能满足在今后一段时期煤炭行业机电安装工程编制造价文件的需要。
2、在行定额的特点,从整体而言不但适用于煤矿地面通用与专业安装工程,而且也适用于煤矿井下设备、设施安装工程。
包括煤炭矿井地面生产系统、矿井地面、井下运输系统、矿井地面井下排水系统、井下通风压风系统、井下生产系统、全矿井供电、通讯系统、安全检测系统、地面选煤、装车系统等。
基本上体现当前煤炭安装工程的全况。
3、本定额遵从以往预算定额优点和结构,以消耗量形式出现,能满足“清单计价”的模式,也可适用“定额计价”的模式,是建设单位、设计单位、施工企业等编制煤炭机电安装工程造价文件的依据和基础,适用于矿井、选煤厂各类机电安装工程。
(二)、本定额的主要特点:本定额是以突出从井下开采、输出到加工全过程所有机电安装工程,在其内容划分与项目设置上坚持以煤炭专业为中心和以井下安装为重点进行设定的。
本定额的特色主要反映在以下几方面。
1、在安装项目设置上具有行业特色:本定额既有机械设备(含主机、辅机、附件)设施和电气设备、器具、仪器仪表、缆线、信号、通讯、避雷装置安装,又有金属构件、管道和装置性材料安装,还有部分检测、监控装置安装。
而且大都还具有防水、防尘、防火、防爆、防潮、防雷等特殊要求。
2、本定额在安装设备下面砼基础的划分上也有针对性:(1)凡是地面安装对象的砼基础属于土建工程;(2)凡是井下安装对象和地面井架的砼基础属于矿建工程;(3)凡是输电线路杆塔基础属于安装工程。
3、全统定额的工程量计算规则与分项安装内容是与章节说明分列的,而本定额则是全部置在分章说明中,以便减少重复,口径一致,使用方便。
七、煤炭建设机电安装工程消耗量定额第一章关于《煤炭建设机电安装工程消耗量定额(2007基价)》(以下称本定额)得介绍(一)概述1、编制煤炭专业机电安装工程消耗量定额,顺应当前我国在建设领域进行工程造价管理改革趋势,结合原煤炭机电安装预算定额得基础上,吸取近几年来,我国煤炭行业机电设备新内容新工艺,主要反映当前施工过程组织与管理水平,基本能满足在今后一段时期煤炭行业机电安装工程编制造价文件得需要。
2、在行定额得特点,从整体而言不但适用于煤矿地面通用与专业安装工程,而且也适用于煤矿井下设备、设施安装工程。
包括煤炭矿井地面生产系统、矿井地面、井下运输系统、矿井地面井下排水系统、井下通风压风系统、井下生产系统、全矿井供电、通讯系统、安全检测系统、地面选煤、装车系统等。
基本上体现当前煤炭安装工程得全况。
3、本定额遵从以往预算定额优点与结构,以消耗量形式出现,能满足“清单计价”得模式,也可适用“定额计价”得模式,就是建设单位、设计单位、施工企业等编制煤炭机电安装工程造价文件得依据与基础,适用于矿井、选煤厂各类机电安装工程。
(二)、本定额得主要特点:本定额就是以突出从井下开采、输出到加工全过程所有机电安装工程,在其内容划分与项目设置上坚持以煤炭专业为中心与以井下安装为重点进行设定得。
本定额得特色主要反映在以下几方面。
1、在安装项目设置上具有行业特色:本定额既有机械设备(含主机、辅机、附件)设施与电气设备、器具、仪器仪表、缆线、信号、通讯、避雷装置安装,又有金属构件、管道与装置性材料安装,还有部分检测、监控装置安装。
而且大都还具有防水、防尘、防火、防爆、防潮、防雷等特殊要求。
2、本定额在安装设备下面砼基础得划分上也有针对性:(1)凡就是地面安装对象得砼基础属于土建工程;(2)凡就是井下安装对象与地面井架得砼基础属于矿建工程;(3)凡就是输电线路杆塔基础属于安装工程。
3、全统定额得工程量计算规则与分项安装内容就是与章节说明分列得,而本定额则就是全部置在分章说明中,以便减少重复,口径一致,使用方便。
七、煤炭建设机电安装工程消耗量定额第一章关于《煤炭建设机电安装工程消耗量定额(2007基价)》(以下称本定额)的介绍(一)概述1、编制煤炭专业机电安装工程消耗量定额,顺应当前我国在建设领域进行工程造价管理改革趋势,结合原煤炭机电安装预算定额的基础上,吸取近几年来,我国煤炭行业机电设备新内容新工艺,主要反映当前施工过程组织与管理水平,基本能满足在今后一段时期煤炭行业机电安装工程编制造价文件的需要。
2、在行定额的特点,从整体而言不但适用于煤矿地面通用与专业安装工程,而且也适用于煤矿井下设备、设施安装工程。
包括煤炭矿井地面生产系统、矿井地面、井下运输系统、矿井地面井下排水系统、井下通风压风系统、井下生产系统、全矿井供电、通讯系统、安全检测系统、地面选煤、装车系统等。
基本上体现当前煤炭安装工程的全况。
3、本定额遵从以往预算定额优点与结构,以消耗量形式出现,能满足“清单计价”的模式,也可适用“定额计价”的模式,就是建设单位、设计单位、施工企业等编制煤炭机电安装工程造价文件的依据与基础,适用于矿井、选煤厂各类机电安装工程。
(二)、本定额的主要特点:本定额就是以突出从井下开采、输出到加工全过程所有机电安装工程,在其内容划分与项目设置上坚持以煤炭专业为中心与以井下安装为重点进行设定的。
本定额的特色主要反映在以下几方面。
1、在安装项目设置上具有行业特色:本定额既有机械设备(含主机、辅机、附件)设施与电气设备、器具、仪器仪表、缆线、信号、通讯、避雷装置安装,又有金属构件、管道与装置性材料安装,还有部分检测、监控装置安装。
而且大都还具有防水、防尘、防火、防爆、防潮、防雷等特殊要求。
2、本定额在安装设备下面砼基础的划分上也有针对性:(1)凡就是地面安装对象的砼基础属于土建工程;(2)凡就是井下安装对象与地面井架的砼基础属于矿建工程;(3)凡就是输电线路杆塔基础属于安装工程。
3、全统定额的工程量计算规则与分项安装内容就是与章节说明分列的,而本定额则就是全部置在分章说明中,以便减少重复,口径一致,使用方便。
4、在安装项目计量单位上比较全面:本定额由于定额设定子目繁杂,所以在子目计量单位显示上,除了常规的延米、体(容)积、面积与质量外,单纯的个体计量单位就有34个。
5、在安装主材划分上内外有别:本定额既有定额内计价的材料与未计价的材料(带括号显示),又有定额外主材(含定额未作显示的安装主材与设计装置性材料)。
6、在供货与安装形式上符合行业实情:全统定额所设的一般通用安装子目就是以整机供应与非直联式安装考虑的,而本定额则就是以机械与电气匹配组装或主机解体拼装供应与直联式安装考虑的,相对而言,综合性比较强。
7、全统定额设备基础灌浆抹面大都纳入相应子目消耗中,而本定额却就是以辅助定额子目给予单列的,以便于调整垫铁用量。
8、全统定额非标制作就是以现场制作容器为主制订的,而本定额则就是以厂家制作金属构件为主考虑的。
9、全统定额起重设备脚手架就是在分章说明中另加的,而本定额却就是作为主体安装的一项综合摊销费用内容显示的。
10、全统定额就是将超高增加费与高层建筑增加费分别计算的,而本定额则就是综合为一项费用计算的。
11、本定额能满足对井下大型设备需要进行解体、运输组装的要求。
12、全统定额只有一个工种,而本定额却列有三个不同安装工种,专业特点较为突出(三)本定额编制内容本定额就是以煤炭生产施工中常用设备(设施、装置)为重点进行编制的,在原定额的基础上增加一部分近年来新型的设备与安装设施的安装项目(163个),同时删减一些淘汰产品的项目(34个)。

本定额划分23个分章、共列150个分节、设定子目3749个与九项定额附录。
其分章定额名称及其项目设定数量有如以下各表所示:本定额分章名称及其项目数量一览表表Ⅱ: 本定额附录表(四) 本定额设置分章内容及其主要作用1、分章定额第一章凿井设备、设施安装————主要用于煤矿立井开凿施工所用临时设备、设施的安装与拆除工作。
虽非永久设备安装工程,但它却就是编制凿井措施工程费用的基础。
本章除将原定额中的“井下人车安装与试验”4个子目移入第二分章外,并补充一项“井筒临时改绞工程”的费用说明。
第二章采掘设备、设施安装————主要用于井下综采设备与配套的输送机械设备、设施的安装工程。
本章除撤销原定额中“井下平板闸门”与“防火栅栏两用门”的2个子目,并对井下安装温度、有害气体、尘埃浓度的安全环保规定做了补充说明。
第三章矿井提升设备、设施安装————主要用于煤矿竖井或斜井提运煤炭、矸石,下放设备、材料与升降人员的设备。
在矿山机电设备中,它就是矿井运输的最重要的环节。
由“机械——电气联机”所形成的提升系统。
在这个系统的机械部分主要就是由矿井提升机、提升钢丝绳、提升容器(箕斗、罐笼、矿车)……共同组成。
本章除将原定额提升设备与提升设施两章合并外,并对垫铁用量给予补充说明。
第四章立井井筒装备工程————主要就是固定与安装立井井筒运输罐道钢构件的工程,除对原定额井径>8m的立井井筒钢梁安装费用补充一项规定外,其她基本未变。
第五章矿山金属井架安装————在矿井提运系统中,它就是安装固定在矿井锁口以上的一项大型非标重钢结构件安装工程。
其主要作用就是由它来支持天轮与承受全部井筒提升重物并作为固定罐道与卸载曲轨、架设普通罐笼所需停罐装置(罐座或摇台)的主要载体。
按其结构形式,当前主要分为型钢井架与箱型井架两种。
本章除对超出定额范围的特大型井架安装费用补充一项规定外,并对临时封闭井口的费用作了相应补充说明。
第六章矿井通风设备、设施安装————属于输送空气的一般通用机械,在煤矿就是为保证井下安全生产而常用与必备的主要设备之一。
其使用范围很广,主要分为全面、局部、混合三种通风形式。
通风机系直联式安装,除补充一项有关噪声的环保规定外,其它基本未变。
第七章煤矿压风设备、设施安装————在煤矿中它通常被称为压风机或风泵。
因为压风机在煤矿中的主要作用就是为风动机具提供“动力”,所以它与电机一样都属于动力机械设备。
第八章矿井工业泵安装————在煤矿中,泵的种类很多,但“离心泵”的用量最大,使用范围也广,特别就是多级分段式离心泵,它同样也就是确保井下安全生产的重要技术装备之一。
本章水泵系直联式安装,除淘汰原定额中手摇泵安装一个子目外,其她基本未变。
第九章井下工业管道安装————主要适用于井下(井筒)排水、压风、洒水、消防、充氮、排放瓦斯及充填……管道安装。
因为井下管道中的法兰盘及快速接头等的管口连接工序属地面作业,所以本章撤销原定额中法兰安装24个子目,并改为执行选煤工艺管道安装中的相应子目;同时新增塑料管道与玻璃钢管道安装113个子目与补充对帆布(胶质)风筒、井下电动阀门、对应管道口径以及超出定额范围的大口径管道的计算办法等作出相应规定。
第十章煤矿起重输送设备设施与起重器具安装————其中所列起重设备,属于地面安装的通用机械,主要适用于煤矿工广、车间、仓库……在固定的跨度间作为起重、装卸、运搬重物之用。
而煤矿输送机械则主要用于井下与地面生产运输系统,尤以胶带输送机使用范围最广,所以不论就是地面还就是井下专用胶带输送机,都就是煤矿企业生产不可获缺的主要设备之一。
本章除将原定额中的堆取料机、电动机安装与电机车组装移入别章外,并增加了移动式胶带输送机安装与调进了电梯电气安装调试与起重器具安装定额子目,同时针对超长距离胶带输送机安装如何执行定额作了重点说明。
第十一章输煤架空索道安装————其安装内容就是按海拔高程<2000m的一般山地施工条件设置的,所以它主要适用于地处山区的煤矿地面运输工作。
本章属于全统保留的通用定额,也适用于其它行业。
第十二章井口(底)、贮煤场、矸石山及机修设备安装————主要用于地面生产系统。
本章除新增快速装车站安装定额及其说明外,其她基本未变。
第十三章选(洗)煤设备设施安装————主要适用于选煤厂水洗生产工艺中的机械设备、设施安装工程。
除了新增动筛跳汰机、加压过滤机、4~5t的旋流器、液压式闸门、模块选煤框架与框架支承固定式电缆桥架与管道托架安装14个子目与相应安装内容说明外,并对加压塑料管与不锈钢或耐磨钢板制作产品给予说明。
第十四章洗煤工艺管道安装————本章作为选煤厂安装工程的配套定额,主要适用于选(洗)煤厂工艺管道与其它地面工业管道安装。
除了淘汰原定额中的手摇泵安装4个子目外,并新增了合金铸钢耐磨管道与管件安装16个子目,同时在分章说明中对于法兰盘与其匹配带帽螺栓的对应关系也作了补充界定。
第十五章煤矿变配电、控制设备及信号、通讯、蓄电装置安装————由于原定额第十八分章(电气安装)就是将井下与地面、通用与专业、设备与装置、主体与辅助项目安装并列于同一分章内,内容比较繁杂,虽收编1208个子目,但使用起来不太方便……,为此才将原定额一分为四个分章;除了对地面变压器安装、配电装置安装、控制及继电保护安装、地面电缆(线)敷设等项目的安装内容进行补充说明外,并对各个分章说明与其设定项目的相对统一性以及各个分章间的一些共性问题也作了明确显示……。
主要适用于井下与地面变配电、电控设备装置与井上下信号、通讯以及蓄电装置等。
在原定额的基础上,除了撤销3个重复子目(一个高压开关柜、两个电抗器)外,并增加成套配电箱5个安装子目。
第十六章电动机安装、检查接线、干燥及电机车组装与滑触线网架设————主要适用于井下与地面电动机安装与电机车组装以及滑触线网的架设工程。
本章设定内容,除了将原定额输送设备分章中的电动机安装与电机车组装24个子目移入与增加一个大型电动机安装子目外,全部源于原定额电气分章。
第十七章煤矿电缆(线)敷设及工广照明器具安装————主要适用于井下与地面工广电缆(线)敷设以及工广动力配线与照明器具安装。
第十八章避雷装置安装及电气(器)调整试验————本章除了从原定额第十九分章移入电气调试108个子目外,全部源于原定额电气分章,主要适用于工广避雷装置与供电系统自身的调整试验。
第十九章架空输电线路工程————除了撤销原定额瓷横担安装中一个重复子目外,并对带电跨越安装作了补充规定。
第二十章自控仪表及安全检测装置————除将原定额第二十分章的电气(器)调整试验项目移出外,其她内容则全部保留。
第二十一章运搬、防腐、注油、灌浆————本章就是为主体安装工程配套使用的专业辅助定额,其主要作用就是为主体安装工程提供设备(器材)运搬、设备(构件、管道)防腐、设备注油与设备基础灌浆抹面的定额依据。
本章除了补充一个“井下巷道(平硐)平车推运每增100m”与新增4个“喷射河砂除锈”、3个“喷射钢铁砂除锈”定额子目外,并对喷射除锈工艺与钢材单位重量与单位防腐面积之间的对应关系以及对设备注油、防腐油漆等主要材料价格允许按实调整……亦都作了分章补充说明。
