《深圳市安装工程消耗量定额》(2018)技术交底(第三、五、六册)
- 格式:pdf
- 大小:2.22 MB
- 文档页数:45

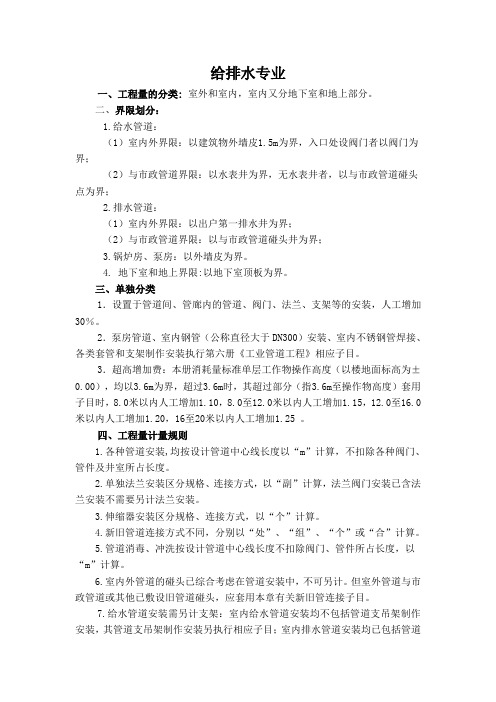

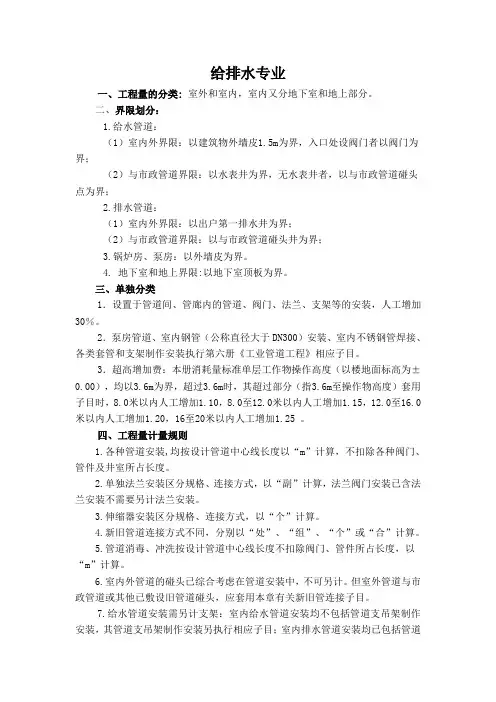

给排水专业一、工程量的分类:室外和室内,室内又分地下室和地上部分。
二、界限划分:1.给水管道:(1)室内外界限:以建筑物外墙皮1.5m为界,入口处设阀门者以阀门为界;(2)与市政管道界限:以水表井为界,无水表井者,以与市政管道碰头点为界;2.排水管道:(1)室内外界限:以出户第一排水井为界;(2)与市政管道界限:以与市政管道碰头井为界;3.锅炉房、泵房:以外墙皮为界。
4. 地下室和地上界限:以地下室顶板为界。
三、单独分类1.设置于管道间、管廊内的管道、阀门、法兰、支架等的安装,人工增加30%。
2.泵房管道、室内钢管(公称直径大于DN300)安装、室内不锈钢管焊接、各类套管和支架制作安装执行第六册《工业管道工程》相应子目。
3.超高增加费:本册消耗量标准单层工作物操作高度(以楼地面标高为±0.00),均以3.6m为界,超过3.6m时,其超过部分(指3.6m至操作物高度)套用子目时,8.0米以内人工增加1.10,8.0至12.0米以内人工增加1.15,12.0至16.0米以内人工增加1.20,16至20米以内人工增加1.25 。
四、工程量计量规则1.各种管道安装,均按设计管道中心线长度以“m”计算,不扣除各种阀门、管件及井室所占长度。
2.单独法兰安装区分规格、连接方式,以“副”计算,法兰阀门安装已含法兰安装不需要另计法兰安装。
3.伸缩器安装区分规格、连接方式,以“个”计算。
4.新旧管道连接方式不同,分别以“处”、“组”、“个”或“合”计算。
5.管道消毒、冲洗按设计管道中心线长度不扣除阀门、管件所占长度,以“m”计算。
6.室内外管道的碰头已综合考虑在管道安装中,不可另计。
但室外管道与市政管道或其他已敷设旧管道碰头,应套用本章有关新旧管连接子目。
7.给水管道安装需另计支架:室内给水管道安装均不包括管道支吊架制作安装,其管道支吊架制作安装另执行相应子目;室内排水管道安装均已包括管道支吊架制作安装,其支吊架除锈、刷油应另执行相应子目。
深圳市市政维修工程消耗量定额摘要:1.深圳市市政维修工程消耗量定额概述2.土石方工程的计算规则3.自然地坪与设计室外地坪之间的土石方计算4.基础土石方、沟槽、地坑的划分5.铝合金模板技术应用规程6.安全生产规章制度汇编7.特殊工种安全操作规程8.蒸汽锅炉安全技术监察规程9.房地建筑基础知识正文:1.深圳市市政维修工程消耗量定额概述深圳市市政维修工程消耗量定额是对市政维修工程项目所需的各种资源消耗量进行科学计算和测算的制度,旨在为市政维修工程的预算、造价和招投标提供依据。
这份定额标准包含了土石方工程、基础土石方、沟槽、地坑、铝合金模板技术应用、安全生产规章制度、特殊工种安全操作规程以及蒸汽锅炉安全技术监察等方面的内容。
2.土石方工程的计算规则在土石方工程中,土方的开挖、运输和回填均按开挖前的天然密实体积以立方米计算。
不同状态的土方体积需要按照一定的换算系数进行计算。
自然地坪与设计室外地坪之间的土石方计算则依据设计土方平衡竖向布置图,以立方米计算。
基础土石方、沟槽、地坑的划分则根据槽底宽度和槽长大小进行判断。
3.自然地坪与设计室外地坪之间的土石方计算在自然地坪与设计室外地坪之间的土石方计算中,需要根据设计土方平衡竖向布置图,以立方米计算。
这样可以确保工程预算的准确性和合理性。
4.基础土石方、沟槽、地坑的划分基础土石方、沟槽、地坑的划分主要根据槽底宽度和槽长大小进行判断。
沟槽的槽底宽度在3m 以内,且槽长大于3 倍槽宽的为沟槽。
基础土石方和地坑的划分则需要根据具体的工程情况进行判断。
5.铝合金模板技术应用规程深圳市住房和建设局发布的《建筑工程铝合金模板技术应用规程》对铝合金模板的选型、设计、施工、验收等方面进行了详细规定,以确保铝合金模板在市政维修工程中的安全、高效应用。
6.安全生产规章制度汇编安全生产规章制度汇编包含了昌泰控股集团有限公司电力物资分公司的安全生产规章制度,涵盖了电焊工、架子工、混凝土工、钢筋工等特殊工种的安全操作规程,以及装吊工、测量工、起重工等工种的安全操作规程,以确保市政维修工程的安全生产。

《深圳市安装工程消耗量标准》(2003)第八册——给排水、燃气工程子目修编1、本册第86、88页子目3081—245、246、247、248、249中材料“室内离心铸铁排水管卡箍式零件DN75(DN100、DN150 、DN200、DN250)”消耗量应分别为6.32 、9.51 、4.15 、3.76 、4.02 。
(《价格信息》2005年第8期)2、由于室内复合塑料给水管(卡环连接,包括卡套式管件连接和卡压式管件连接)的管件生产有所变化,本册第79页“室内复合塑料给水管安装(卡环连接)”子目做如下修编:(《价格信息》2005年第8期)室内复合塑料给水管安装(卡内连接)工作内容:留堵洞眼、切管、上零件、调直、管道及管件安装、水压试验。
单位:10m工作内容:留堵洞眼、切管、上零件、调直、管道及管件安装、水压试验室内复合塑料给水管接头零件价格取定表:3、电气设备安装工程册a)第一、二及四章未给出参考单价的材料均为设备。
(《价格信息》2004年第6期)b)第58页3022-65子目中设备BGS0042应为材料(单位“ m” ,2003参考单价120.5元/m)。
子目单位应为“ 10m”。
(《价格信息》2004年第6期)c)第110页,工程量计算规则第五条应为“控制箱、配电箱区分是否落地式、是否暗装、及不同外形尺寸,均按‘成套配电箱'计算”。
(《价格信息》2004年第6期)d)第268页3029-57 、58子目中材料“镀锌圆钢Ф 10”单位应为“ m”,2003参考单价应为BHZ0054 。
(《价格信息》2004年第6期)e)第10页目录在“六、刚性阻燃管敷设”下面增加“ 3.砖混结构暗配⋯⋯..441”第441页子目30212-134~140 增加相应小节标题。
(《资料汇编》2005)f)第21页3021-12,人工消耗量应为120.168。
(《资料汇编》2005)g)第146页3024-124 增加材料“槽钢[12,编码CG0005,单位m,消耗量10.3”,3024-125增加材料“等边角钢L40*4 ,编码BDB0009 ,单位m,消耗量为10.3 ” (《资料汇编》2005)h)第147页3024-126,增加材料“扁钢40*4 ,编号BBG0007 ,单位kg,消耗量22”(《资料汇编》2005)i)第253页3029-3 、4,材料BDB0020编号为BDB0082 单位应为m,单价应为22.5。
目录综合解释 (2)第一章土(石)方工程 (3)第二章桩与地基基础工程 (12)第三章砌筑工程 (19)第四章混凝土及钢筋混凝土工程 (24)第五章厂库房大门、特种门及木结构工程 (34)第六章金属结构工程 (37)第七章屋面及防水工程 (40)第八章防腐、隔热、保温工程 (42)第九章建筑物拆除工程 (46)第十章支撑工程 (48)第十一章降排水工程 (50)第十二章模板工程 (52)第十三章脚手架工程 (57)第十四章建筑物垂直运输 (64)综合解释1.建筑物超高增加费的含义是什么?适应范围是什么?答:建筑物超高增加费是指在高层建筑物施工时,由于施工人员垂直交通时间以及休息时间的延长造成了人工降效,以及与施工人员配合使用的施工机械也随之产生了降效的原因,需在相应分部分项工程或措施项目的综合单价中增加的费用,其中包括了由于水压不足所发生的加压水泵台班费用。
建筑物超高增加费适应于建筑物高度8层或则24米以上的工程。
2.人工、机械降效系数的含义是什么?如何计算?答:(1)人工、机械降效系数是一个百分数,表示建筑物不同高度区段上人工、机械消耗量的增加比例。
由于超高增加费是在建筑物高度超过24米时针对相应项目发生的人工机械损耗的补贴,所以对建筑物高度在0`24m区间,人工、机械降效系数定义为0。
(2)跟据建筑物各自然层板面结构标高按照“人工机械降效系数表”确定该自然层的人工降效系数,并以各个自然层的建筑面积为权数加权平均计算人工、机械加权平均降效系数。
建筑物设计室外地坪标高以下部分不计算人工机械加权平均降效系数。
3.建筑物超高增加费如何计算?答:(1)建筑物超高增加费用应列入相应分部分项工程或措施项目的综合单价中。
垂直运输及外墙脚手架等措施项目已考虑高层作业因数,不得计算超高增加费,但其他措施项目如模板、里脚手架、安全网、安全挡板等可以计算超高增加费。
(2)建筑物室外地坪以上全部或部分楼层整体发包时:室外地坪以上楼层高度在24米以下部分也要按照人工机械加劝平均降效系数计算超高增加费,但建筑物室外地坪以下部分不计算超高增加费;建筑物超高增加费用不得分层分解计算。
第一册通用工程-1- 第一章土石方工程-2-第二章软基处理工程-7-第三章打桩工程-9-第四章围堰工程-11-第五章护坡、挡土墙、锚杆-12-第六章混凝土制作-13-第七章装饰工程-13-第八章拆除工程-14-第九章施工措施性项目-15-第二册道路工程-19-第一章路床(槽)整形-19-第二章道路底、垫层铺筑-20-第三章道路基层-20-第四章道路面层-21-第五章人行道板、块料地坪、侧缘石及其他-21-第三册桥梁工程-22-第一章砌筑工程-22-第二章现浇砼及钢筋砼工程-23-第三章预制、安装、运送砼及钢筋砼构件工程-24-第四章立交箱涵工程-25-第五章钢筋工程-26-第六章金属构造制作、安装、运送工程-27-第七章其他工程-27-第四册隧道工程-28-第一章土石方工程-29-第二章构造工程-30-第三章其他工程-31-第四章隧道沉井-32-第五章盾构法掘进-33-第六章垂直顶升-34-第七章金属构件制作-34-第五册给水工程-35-第一章管道安装-36-第二章管件制作及安装、卷管制作-38-第三章法兰阀门、水表安装-40-第四章管道防腐-41-第五章管道附属构筑物-41-第六章取水工程-42-第六册排水工程-43-第一章定型混凝土管道基础及铺设-44-第二章定型井-45-第三章非定型井、渠、管道基础及砌筑-46-第四章顶管工程-47-第五章给排水构筑物-48-第六章给排水机械设备安装-51-第七章模板、钢筋、井子架工程-54-第七册燃气工程-56-第一章管道安装-57-第二章管件制安-59-第三章法兰、阀门安装-60-第四章燃气用设备安装-61-第五章管道试压、吹扫-61-第六章管道除锈防腐及探伤工程-62-第七章(试行)燃气管道(钢管)不停输开孔、封堵消耗量子目-63-第八册路灯工程-64-第一章变配电设备安装工程-65-第二章第一章10KV如下架空线路工程-66-第三章电缆工程-68-第四章配管配线工程-69-第五章照明器具安装工程-70-第六章防雷接地装置工程-71-第七章刷油防腐工程-71-第九册交通设施工程-72-第一章交通电子监控-73-第二章交通安全设施-74-第三章排管及通信人孔-75-第四章道路附属设施-75-第十册地铁工程第十册地铁工程(停用于2023年2月21日<深建字[2023]31号>,执行轨道交通定额)第一册通用工程册说明一、《深圳市市政工程综合价格》第一册“通用分册”包括土石方、软基处理、打桩、围堰、护披挡墙、混凝土制作、装饰、拆除、施工措施性项目、费项阐明共十章。

安装定额章节说明及工程量计算规则第六册工业管道工程第六册工业管道工程....................................................................................................................... .. (1)第一章:管道安装....................................................................................................................... . (2)第二章:管件连接....................................................................................................................... . (3)第三章:阀门安装....................................................................................................................... . (4)第四章:法兰安装....................................................................................................................... . (5)第五章:板卷管制作与管件制作 (6)第六章:管道压力试验、吹扫与清洗 (7)第七章:无损探伤与焊口热处理 (7)第八章:其它....................................................................................................................... (9)第六册工业管道工程册说明一、《深圳市安装工程消耗量标准》第六册《工业管道工程》(以下简称本册)适用于新建、扩建项目中厂区范围内的车间、装置、站、罐区及其相互之间各种生产用介质输送管道,厂区第一个连接点以内的生产用(包括生产与生活共用)给水、排水、蒸汽、煤气输送管道的安装工程。
总说明一、《深圳市建筑工程消耗量定额》下简称"本定额是指在正常施工条件下完毕规定计量单位的合格建筑工程所需的人工费、材料及施工机械台班消耗量的基准。
二、本定额与《深圳市建设工程计价规程》、《深圳市建设工程计价费率标准》配合使用,合用于深圳市辖区范围内新建、扩建、改建的工业与民用建筑工程。
三、本定额是合理拟定和有效控制工程造价的基础,可作为编制国有投资工程估算、设计概算、施工图预算、招标控制价的依据,也可作为编制投标报价的参考。
四、本定额的编制依据为:1.《建设工程工程量淸单计价规范》》(GB 50500—2023);2.《房屋建筑与装饰工程工程量计算规范》(GB 50854—2023);3.《房屋建筑与装饰工程消耗量定额》(TY 01—31—2023);4.《全国统一建设劳动定额(建筑工程)》(LD/T 72.1~11—2023);5.《深圳市建筑工程消耗量标准》(2023);6.《深圳市建设工程施工机械台班定额》(2023);7.《混凝土结构工程施工质量验收规范》(GB50204——2023);8.其他有关现行产品标准、设计规范、施工及验收规范、技术操作规程、质量评估标准和安全操作规程;9.深圳市近年来具有代表性的建筑工程设计文献、施工组织文献、工程计价文献及其他资料;10.编制期建筑市场价格行情调研资料。
五、本定额内容组成1.本定额由总说明、工程畳计算规则总则、土壤及岩石分类表、建筑物超髙增长费说明、分部分项工程部分、措施项目部分以及附录等七部分组成。
2.本定额中分部分项工程部分、措施项目部分按章、节、项目、子目顺序排列,各章均涉及说明、工程量计算规则、定额子目构成表三部分。
定额子目构成表由工作内容、计量单位、消耗量表格及必要的附注组成。
3.分部分项工程部分涉及:第一章土(石)方工程,第二章地基解决与边坡支护工程,第三章桩基础工程,第四章砌筑工程,第五章混凝土及钢筋混凝土工程,第六章厂库房大门、特种门及木结构工程,第七章屋面及防水工程,第八章防腐、保溫与隔热工程。
《深圳市安装工程消耗量定额(2018)》技术交底深圳市建设工程造价管理站2018年12月定额适用范围适用于适用于深圳市范围内新建、扩建和改建的工业与民用建筑工程项目中的热力设备安装工程。
定额项目设置及变化情况基本内容:原2003安装定额共有2章165个子目,本次2018安装定额共有2章约180个子目。
本册内容包括水处理设备安装及水处理设备系统试运行、油处理设备安装,20t/h以下工业与民用锅炉及配套的辅助设备安装工程,即“水处理设备安装”和“工业与民用锅炉安装”。
定额项目设置及变化情况主要变化:1. 本册定额除各章节另有说明外,均包括下列工作内容:施工准备、设备与器材及工器具的场内运输、开箱检查、安装、设备单体调整试验、结尾清理、配合质量检验、不同工种间交叉配合、临时移动水源与电源等工作内容。
2. 本册定额中安装所需螺栓是按厂家配套供应考虑。
如果工程实际由安装单位采购时,根据实际安装所用螺栓数量加3%损耗量计算。
3. 本册定额不包括单台额定蒸发量≥20t/h及以上锅炉及辅助配套设备。
(执行电力行业相应定额)下列内容执行相关册的相应子目:1. 随热力设备供货且需要独立安装的电气设备、电缆、滑触线、电缆支架、桥架及槽盒的安装,执行第二册《电气设备安装工程》相应子目。
2. 烟道、风道、烟筒制作安装执行第五册《静置设备与工艺金属结构制作安装》相应子目。
3. 脚手架搭拆及刷油、防腐蚀、绝热工程执行第十一册《刷油、防腐蚀、绝热及配套工程》相应子目。
主要包含内容本章共8节约110个子目。
内容包括:“钢筋混凝土池内工艺流程装置”、“水处理设备安装”、“水处理辅助设备安装”、“汽水取样设备安装”、“炉内水处理设备安装”、“铜管凝汽器镀膜装置安装”、“油处理设备安装”、“水处理设备系统试运行”等项目。
主要增加内容本次新增了“反渗透装置安装”、“精密过滤器安装”、“汽水取样设备安装”、“炉内水处理设备安装”、“铜管凝汽器镀膜装置安装”等相关项目。
水处理设备系统试运新增“凝汽器铜管镀膜系统调试”、“取样装置系统调试”以及“反渗透装置试运行”相关项目。
主要调整内容本次2018安装定额将原2003安装定额本章的“澄清设备”、“机械过滤器”、“电渗析器安装”、“软化器”、“衬胶离子交换器”、“除二氧化碳器”安装移入“水处理设备安装”中,水箱安装移入水处理辅助设备安装中,“其它水处理设备”更名为“水处理辅助设备安装”。
原2003定额水箱安装项目中的“水箱安装容积50m³”调整为“水箱安装容积40m³”。
主要删除内容本次删除了“水箱安装容积75m³、100m³、150m³”、“酸碱贮存罐容积60m³”、“露天油箱安装容积40m³、60m³、80m³”等子目。
第一章水处理专用设备安装第一章水处理专用设备安装有关问题说明1. 设备安装中包括本体安装、填料装填、电动机安装、随设备供货的金属构件(如:平台、梯子、栏杆)安装、设备与管道安装后补漆、配合灌浆、配合防腐施工、就地一次仪表安装、设备水位计(表)及护罩安装。
就地一次的表计、表管、玻璃管、阀门以及各种填料(石英砂、磺化煤、无烟煤、活性炭、焦炭、树脂、瓷环、塑料环等)均按照设备成套供货考虑。
2. 不包括下列内容,实际发生时,执行相关定额。
2.1 电动机的检查、接线及空载试转;2.2 支吊架、平台、扶梯、栏杆等金属构件配制、组装安装与油漆及材料;2.3 设备保温及油漆、基础灌浆,设备接口法兰以外管道安装及管道支吊架配制与安装;2.4 各种填料的化学稳定性试验、箱罐填料材料费。
3. 水处理设备安装3.1 反渗透装置安装子目包括卷模式、中空式反渗透装置的设备及附件安装;精密过滤器安装子目包括精密过滤器及附件安装。
第一章水处理专用设备安装有关问题说明4. 水处理辅助设备安装4.1 吸收器、树脂捕捉器安装定额不包括管道安装;4.2 水箱安装子目是按照成品供货考虑,不包括现场配制,工程实际发生时,参照相应定额计算配制费。
定额包括水箱本体安装、水箱支吊架、法兰、阀门、水位计安装等以及自动液位信号底座的开孔与安装。
不包括水箱支吊架制作及油漆,自动液位信号装置的安装。
5. 汽水取样设备安装定额包括取样器内部清理与安装、取样架的配制与安装,不包括取样材料。
6. 炉内水处理装置、铜管凝汽器镀膜装置安装定额包括系统的药液制备、计量、输送和起重设备安装。
7. 油处理设备安装定额包括油箱内部清理、箱体及附件的安装,以及依附在箱体上各类平台、梯子及栏杆安装。
定额不包括箱体及附件以外的其他设施装置的安装,依附在箱体上各类平台与梯子、栏杆制作及油漆,油处理设备内部的除锈与防腐。
01主要包含内容02主要调整内容03主要删除内容本次删除了“双辊齿式破碎机安装”等子目。
原有“快装锅炉成套设备安装”基础上新增了“蒸发量8t/h/供热量5.6 MW”、“蒸发量10t/h/供热量7 MW”、“蒸发量20t/h/供热量14MW”相关项目。
原有锅炉水处理设备安装基础上新增了“组合式水处理设备安装出力≤8(t/h)”等子目。
本章共2节约70个子目。
内容包括:“锅炉本体安装”、“锅炉附属及辅助设备安装”。
第二章工业与民用锅炉安装第二章工业与民用锅炉安装第二章工业与民用锅炉安装有关问题说明1. 锅炉本体1.1 锅炉本体设备安装定额中,包括锅炉单体调试以及与锅炉附属及辅助设备一起进行的系统调试;包括锅炉及附属设备整体试运行;1.2 定额中锅炉试运行所消耗的水、电用量是综合考虑的,实际用量与子目用量不同时,不做调整;1.3 定额中包括消耗的水电费用,不包括消耗的燃料(煤、油、气)费用。
实际与子目不同时,可以根据子目消耗量调整其费用;1.4 锅炉安装定额中包括随锅炉本体供货的平台、栏杆、梯子、附件等安装。
如需要现场配制平台、梯子、栏杆、附件等,执行相关子目。
2. 锅炉附属及辅助设备2.1 烟气净化设备安装包括单筒干式、多筒干式、多管干式旋风除尘器安装,适用于≤20t/h工业与民用锅炉配套的专用辅助设备安装工程。
定额中包括设备本体、分离器、导烟器、顶盖、排灰筒及支座的组合与安装。
子目不包括旋风子蜗壳制作。
内衬镶砌,工程实际发生时,执行相关定额;第二章工业与民用锅炉安装有关问题说明2.2 锅炉水处理设备安装包括及随设备供货的管道、管件、阀门等安装,设备本体范围内的平台、梯子、栏杆安装;包括填料的运搬、筛分、装填;包括衬里设备防腐层检验、设备试运灌水或水压试验,随设备供应的盐液、缸罐、电子控制仪表灯配套设备安装。
定额中不包括设备及管道的保温、油漆、设备灌浆、地脚螺栓配制、设备进出口第一片法兰的以外的管道安装;工程实际发生时,执行相关定额;2.3 换热器安装包括设备及随设备供货的管道、管件、阀门、温度计、压力表等安装和水压试验。
定额中不包括设备及管道的保温、油漆、设备灌浆、地脚螺栓配制、设备进出口第一片法兰以外的管道安装。
实际发生时,执行相关定额;2.4 输煤设备安装包括翻斗上煤机、碎煤机安装,适用于≤20t/h工业与民用锅炉配套的专用辅助安装工程;2.5 上煤机安装子目包括机架底座、活动齿轮、润滑系统、随设备供货的梯子与平台及栏杆等安装及液压管路酸洗、安装;2.6 定额中不包括设备框架、支架配制及油漆,电动机检查接线。
定额适用范围适用于深圳市范围内新建、扩建和改建的工业与民用建筑工程项目中的静置设备与工艺金属结构制作安装工程。
定额项目设置及变化情况基本内容:原2003安装定额共有4章689个子目,本次2018安装定额共有4章约774个子目。
本章内容包括:金属储罐制作安装;球形罐组对安装;工艺金属结构安装;综合辅助项目。
定额项目设置及变化情况下列内容执行相关册的相应子目:1.桁架、框架、管廊等构件在基础上安装,需要二次灌浆时,执行第一册《机械设备安装工程》相应子目。
2.脚手架搭拆费、刷油、防腐蚀、绝热工程执行第十一册《刷油、防腐蚀、绝热工程及配套工程》相应子目。
第一章金属储罐制作安装主要包含内容本章共4节约240个子目。
内容包括:“金属立式储罐制作安装”、“金属立式储罐附件”、“金属立式储罐水压试验”、“立式储罐胎具制作、安装与拆除”等项目。
主要增加内容本次新增了“储罐底板、壁板板幅调整”、“浮顶排水系统严密性试验”、“储罐加热器”、“加热盘管试压及吹扫”等安装项目。
主要删除内容本次删除了“搭接式拱顶罐制作安装”、“放水管安装”、“清扫孔”、“通气孔安装”、“内部关闭阀”、“内部关闭装置”、“浮球液位控制器”、“局部加热器、“局部加温箱安装”等项目。
第一章金属储罐制作安装主要调整内容较原2003定额储罐制作安装项目容量扩大。
“对接式拱顶储罐制作安装”增加储罐容量100~400、20000~50000(m³以内)相关项目。
“单盘式、双盘式浮顶储罐制作安装”增加储罐容量50000 (m³以内)相关项目。
“拱顶、内浮顶罐水压试验”增加储罐容量20000~50000 (m³以内)、“浮顶罐升降试验”增加储罐容量50000 (m³以内)等相关项目。
第一章金属储罐制作安装有关问题说明1. 金属立式储罐附件1.1储罐附件均按成品合格件供货考虑,如附件到货不带孔颈或加强板时,在计算主材费时应列入孔径和加强板的费用;1.2储罐附件如为自制,按外购件价格计算费用。
2. 整体充水试压是按同容量的两座以上(含两座)储罐连续交替试压考虑,如只有一座储罐单独试压时,人工、水、机械均乘以系数1.3;水压试验用水为未计价材料。
3. 内浮顶储罐与拱顶储罐的水压试验同列为一个子目,但内浮顶储罐水压试验中的人工费、机械消耗量应乘以系数1.1。
4. 罐体手段用料制作摊销项目是按内脚手架正装的施工方法考虑的,按罐容量分别以“座”计量,定额不得调整。
5. 除已列出手段用料制作摊销的胎具子目外,工卡具等手段用料已按摊销量分别计入底板、壁板、浮船预制安装项目中,不得另计。
6. 10000m³~50000m³内浮顶钢制浮盘组装胎具制作、安装、拆除执行10000m³子目,50000m³以上(含50000m³)的,按实际价格计取。
主要包含内容本章共5节约180个子目。
内容包括:“包括球形罐组装”、“球形罐组装胎具制作、安装、拆除”、“球形罐水压试验”、“球形罐气密性试验”、“球形罐焊接防护棚制作、安装、拆除”等项目。
主要删除内容本次删除了“金属、篷布混合结构防护棚”、“焊接工艺评定”、“产品试板试验”、“钢材半成品运输”等项目。
主要调整内容原2003安装定额“球形罐组装”基础上增加“球形罐组装”为3000~5000m³以内相关子目。
