工程造价的组成和计算方法
- 格式:doc
- 大小:15.00 KB
- 文档页数:3
一、直接费直接费由直接工程费和措施费组成。
直接工程费直接工程费是指施工过程中耗费的构成工程实体的各项费用,包括人工费、材料费、施工机械使用费。
直接工程费=人工费十材料费十施工机械使用费。
人工费人工费是指为直接从事工程施工的生产工人开支的各项费用,内容包括:(1)基本工资:指发放给生产工人的基本工资。
(2)工资性补贴:指按规定标准发放的物价补贴,煤、燃气补贴,交通补贴,住房补贴,流动施工津贴等。
(3)生产工人辅助工资:指生产工人年有效施工天数以外非作业天数的工资,包括职工学习、培训期IA]的工资,调动工作、探亲、休假期间的工资,因气候影响的停工工资,女工哺乳期间的工资,病假在六个月以内的工资及产、婚、丧假期的工资。
(4)职工福利费:指按规定标准计提的职工福利费。
(5)生产工人劳动保护费:指按规定标准发放的劳动保护用品的购置费及修理费、徒工服装补贴、防暑降温费、在有碍身体健康环境中施工的保健费用等。
材料费材料费是指施工过程中耗费的构成工程实体的原材料、辅助材料、构配件、零件、半成品的费用。
内容包括:(1)材料原价(或供应价格).(2)材料运杂费:指材料自来源地运至工地仓库或指定堆放地点所发生的全部费用。
(3)运输损耗费:指材料在运输装卸过程中不可避免的损耗。
(4)采购及保管费:指为组织采购、供应和保管材料过程中所需要的各项费用。
包括:采购费、仓储费、工地保管费、仓储损耗。
(5)检验试验费:指对建筑材料、构件和建筑安装物进行一般鉴定、检查所发生的费用,包括自设试验室进行试验所耗用的材料和化学药品等费用。
不包括新结构、新材料的试验费和建设单位对具有出厂合格证明的材料进行检验,对构件做破坏性试验及其他特殊要求检验试验的费用。
施工机械使用费施工机械使用费是指施工机械作业所发生的机械使用费以及机械安拆费和场外运费。
施工机械台班单价应由下列7项费用组成:(1)折旧费:指施工机械在规定的使用年限内,陆续收回其原值及购置资金的时间价值.(2)大修理费:指施工机械按规定的大修理间隔台班进行必要的大修理.以恢复其正常功能所需的费用。
建筑工程造价的构成及工程量计算李桂丽费用控制这项工作需要各位现场监理工程师密切配合和鼎力相助,要做到出色完成,首先要了解这项工作的具体内容和管理方法,掌握并能灵活的运用于实际工作中,那么我们先来了解一下建筑工程造价的构成。
我们知道建筑工程费用是由直接费、间接费、利润和税金组成。
其内容用书面的形式分别体现在现行的三本定额中,即:建筑工程预算定额、装饰工程预算定额、建筑安装工程费用定额。
首先说直接费,它是由直接工程费和措施费两部分构成。
第一部分:直接工程费指的是在施工过程中耗费的构成工程实体的各项费用,包括人工费、材料费、施工机械使用费。
这里所说的人工、材料、施工机械使用费也就是建筑;装饰工程预算定额中体现的人工、材料、施工机械使用费。
定额中所包含的人、材、机具体内容是我们必须要了解的。
人工费—包括:生产工人的基本工资、工资性补贴、生产工人辅助工资(含职工学习、培训、调动工作、探亲、休假、因气候影响的停工、女工哺乳期、病假在六个月以上及产、婚、丧假期间的工资)还有职工福利费和生产工人的劳动保护费。
材料费---包括:材料原价、运杂费、运输损耗费、采购及保管费。
即:材料预算价格=材料从来源地到达工地仓库后出库的价格。
施工机械使用费---包括:折旧费、大修费、经常修理费、安拆及场外运费、人工费(指机上司机或其他操作人员的工作日人工费及上述人员在施工机械规定的年工作台班以外的人工费)、燃料动力费、养路费及车船使用税。
第二部分:直接费中的措施费,是指为完成工程项目施工,发生于该工程施工前和施工过程中非工程实体且不可估量的措施项目费用。
1、环境保护费:是指施工现场为达到环保部门要求所需要的各项费用。
2、安全施工费3、文明施工费4、临时设施费:包括临时宿舍、文化福利及公用事业房屋与构筑物,仓库、办公室、加工厂以及规定范围内道路、水、电、管线等临时设施和小型临时设施的搭设、拆除、维修或摊销费。
5、夜间施工费:是指建设单位要求按工期提前完成施工任务需夜间施工,或按设计及技术要求,为保证工程质量必须在夜间连续施工,或者在地下室、无窗厂房内施工必须照明需要增加的费用,包括夜班补助、施工降效、施工照明设备摊销及照明用电费。
工程造价基本构成引言:工程造价是指在建设项目中所需的各项费用总和,它是项目管理和决策的重要依据。
工程造价的基本构成包括直接费用、间接费用和其他费用。
本文将详细介绍这三个方面的内容,以便更好地理解工程造价的组成和计算方法。
一、直接费用直接费用是指与工程项目直接相关的费用,主要包括以下几个方面:1.1 施工费用施工费用是指用于支付工程项目施工过程中的人工、材料、设备等直接成本。
它是工程造价中最主要的组成部分,通常占据较大比例。
施工费用的计算需要考虑工程量、工程难度、市场行情等因素。
1.2 设备费用设备费用是指用于购置、租赁和维护工程项目所需设备的费用。
不同类型的工程项目需要不同的设备,因此设备费用的构成也会有所差异。
设备费用的计算需要考虑设备种类、数量、使用年限等因素。
1.3 材料费用材料费用是指用于购买工程项目所需材料的费用。
材料费用的构成与工程项目的性质和规模密切相关。
材料费用的计算需要考虑材料种类、数量、价格等因素。
1.4 人工费用人工费用是指用于支付工程项目中的劳动力成本。
人工费用的构成与工程项目的施工工艺、工期等因素有关。
人工费用的计算需要考虑工人数量、工资标准、工作时间等因素。
二、间接费用间接费用是指与工程项目间接相关的费用,主要包括以下几个方面:2.1 管理费用管理费用是指用于支付工程项目管理人员的薪酬和办公费用等。
管理费用的构成与工程项目的规模和管理体系有关。
管理费用的计算需要考虑管理人员数量、薪资水平、办公设备等因素。
2.2 市场费用市场费用是指用于工程项目市场推广和宣传的费用。
市场费用的构成与工程项目的营销策略和市场需求有关。
市场费用的计算需要考虑广告宣传、市场调研等因素。
2.3 保险费用保险费用是指用于购买工程项目所需保险的费用。
保险费用的构成与工程项目的风险程度和保险种类有关。
保险费用的计算需要考虑保险金额、保险费率等因素。
三、其他费用其他费用是指与工程项目相关但不属于直接费用和间接费用的费用,主要包括以下几个方面:3.1 税费税费是指工程项目所需缴纳的各类税费,如增值税、所得税等。
一、建筑工程(一)建筑工程工程量清单计价的工程造价组成(详见造价结构图1)工程量清单的组成、编制、计价、格式、项目编码、项目名称、工程内容、计量单位和工程量计算规则等,应严格执行国家标准《建设工程工程量清单计价规范》(GB50500—2003)的规定。
工程量清单计价的工程造价,由分部分项工程费、措施项目费、其他项目费、规费和税金组成。
其详细的内容和计算方法说明如下:1.分部分项工程费:是工程实体的费用。
根据工程项目设计要求,依据“广东省建筑工程工程量清单计价指引”计算清单工程量,其套用的定额可参考《广东省建筑工程综合定额》和各市的补充综合定额或企业自订定额标准。
若套用企业自订定额标准,投标报价时,必须附上详尽的分析和说明,便于评标委员会的专家审核评定是否低于企业成本。
计算方法:三(清单工程量X综合单价)2.措施项目费:是为完成工程项目施工,发生于该工程施工前和施工过程中技术、生活、安全等方面所需的非工程实体项目费。
结算需要调整的,必须在招标文件和合同中明确。
投标报价时,措施项目费(除安全、文明施工措施费外)由编制人自行计算。
编制人没有计算或少计算费用,视为此费用已包括在其他费用内,额外的费用除招标文件和合同约定外,不予支付。
安全、文明施工措施费,不列入招标投标竞争范围,单列设立,专款专用。
由各市建设行政主管部门根据实际情况自行制定其计价标准和管理办法,确保足够资金用安全生产文明施工上。
上述所列的措施其他项目费费用标准已包含利润,属于指导性费用,仅供工程承包双方参考,按合同约定执行;措施其他项目费以“宗”或“项”形式,由招标人自报费用;预算包干费内容一般包括:施工雨水的排除、因地形影响造成的场内料具二次运输、20米高以下的工程用水加压措施、完工清场后的垃圾外运、施工材料堆放场地的整理、水电安装后的补洞工料费、工程成品保护费、施工中的临时停水停电、基础埋深2米以内挖土方的塌方、日间照明施工增加费(不包括地下室和特殊工程)等;其他费用,如:特殊工种培训费等。
第1篇一、引言工程造价是工程项目管理的重要组成部分,它关系到工程项目的经济效益和社会效益。
随着我国经济的快速发展,工程项目规模不断扩大,工程造价管理的重要性日益凸显。
为了提高工程造价管理水平,本文将从工程造价的概念、组成、计算方法、影响因素以及发展趋势等方面进行探讨。
二、工程造价的概念及组成1. 概念工程造价是指在工程项目实施过程中,从设计、施工到竣工,所需投入的全部费用。
它包括建筑安装工程费、设备及工器具购置费、工程建设其他费用、预备费等。
2. 组成(1)建筑安装工程费:包括建筑工程费和安装工程费。
建筑工程费是指建筑物、构筑物等土建工程费用;安装工程费是指机械设备、电气设备、管道等安装工程费用。
(2)设备及工器具购置费:指工程项目所需的设备和工器具的购置费用。
(3)工程建设其他费用:包括勘察设计费、招标代理费、监理费、保险费、临时设施费、临时用电费、拆迁补偿费等。
(4)预备费:包括基本预备费和涨价预备费。
基本预备费是指为应对不可预见的因素而预留的费用;涨价预备费是指为应对市场价格波动而预留的费用。
三、工程造价计算方法1. 工程量清单计价法工程量清单计价法是按照工程量清单所列工程量,结合市场价格,计算出工程项目的造价。
其步骤如下:(1)编制工程量清单:根据设计图纸,按照工程量计算规则,将工程项目分解为若干分部分项工程,并计算出各分部分项工程的工程量。
(2)确定综合单价:根据市场价格和施工条件,确定各分部分项工程的综合单价。
(3)计算分部分项工程费用:将工程量与综合单价相乘,得到分部分项工程费用。
(4)汇总造价:将所有分部分项工程费用汇总,得到工程项目的总造价。
2. 概算指标法概算指标法是根据历史工程项目的统计数据,确定工程项目的概算指标,进而计算出工程项目的造价。
其步骤如下:(1)确定概算指标:根据历史工程项目的统计数据,确定工程项目的概算指标。
(2)计算概算值:将概算指标与工程量相乘,得到工程项目的概算值。
工程造价计价的基本方法工程计价的形式和方法有多种,各不相同,但工程计价的基本过程和原理是相同的。
1、工程计价的顺序是:分部分项工程单价→单位工程造价→单项工程造价→建设项目总造价2、影响工程造价的主要因素有量、价、费,其核心因素有两个:实物工程数量和单位价格工程造价=Σ(实物工程量×单位价格)工程实物量可以通过设计图纸和工程量计算规则(《计价规则》、《消耗量定额》)计算而得。
单位价格(单价)可以有两种形式:直接费单价和综合单价。
直接费单价(工料单价)仅考虑人工费、材料费和机械费。
综合单价还要考虑直接费以外的其它有关费用。
因此,不同的单价形式形成不同的计价方式:定额计价方法和工程量清单计价方法。
3、直接费单价只包括人工费、材料费和机械费,它是分部分项工程的不完全价格,其余价格(或费用)通过取费的形式完成。
定额计价法计算工程造价实质是根据行政主管部门颁布的计算工程造价的预算定额标准来确定工程造价的一种计价方法。
我国现行有两种计价方式--单位估价法和实物估价法单位估价法:直接工程费(或措施费)=∑工程量×预算定额基价。
再计取有关费用(管理费、利润、规费、税金)形成工程造价。
实物估价法:直接工程费(或措施费)=∑(工程量×预算定额消耗量×当时当地的要素单价)。
再计取有关费用(管理费、利润、规费、税金)。
4、综合单价法是指单价中既包括直接费、现场经费、其它直接费、利润或规费和税金,也包括一定范围内的风险等费用。
工程量清单计价方法是以分部分项工程的综合单价为基本单价的计价方法。
工程量清单计价法是一种国际上通行的计价方式,采用的是综合单价或完全单价。
工程造价= ∑(分部分项工程量×综合单价)+规费+税金工程造价= ∑(分部分项工程量×完全单价)工程造价的费用构成一、建设项目费用构成现行建设工程总费用由四项费用构成:工程费用:建筑安装工程费用、设备工器具购置费用工程建设其他费用:土地使用费 与项目建设有关的费用 与未来经营有关的费用预备费:基本预备费、涨价预备费专项费用:建设期贷款利息、固定资产投资方向调节税、铺 底流动资金二、建筑安装工程费用构成建筑安装工程费用构成:建标【2003】206号建筑安装工程费用包括:直接费、间接费、利 润、税 金(一)直接费:直接费由直接工程费和措施费组成。
工程造价的构成一、工程造价的理论构成(一)工程造价的理论组成:1、建设物质消耗支出(C)——转移价值的货币表现。
如建筑材料、构件的价格、施工机械台班价格,设备工器具价格等。
2、建设劳动工资报酬支出(V)——劳动者为自己的劳动所创造价值的货币表现。
如建设单位、设计单位、施工单位等职工的工资、奖金、费用等。
3、盈利(m)——劳动者为社会劳动所创造价值的货币表现。
如设计、施工、建设单位的利润和税金等。
C+V构成产品的计划成本,是商品价值主要部分的货币表现;m则表现为价格中所含的利润和税金。
(二)现行的工程造价的理论构成二、工程造价各项费用的计算方法费用项目参考计算方法一、建筑安装工程费用直接工程费间接费计划利润税金定额直接费+其他直接费+现场经费直接工程费(或人工费)×取费定额(直接工程费+间接费)(或人工费)×计划利润率(直接工程费+间接费+计划利润)×规定的税率二、设备设备购置费工器设备原价×(1+设备运杂费率)设备购置费×费率及工器具费用具购置费三、工程建设其他费用土地使用费建设相关其他费用生产经营相关其他费用按有关规定计算(一+二)×费率或按规定的金额计算(一+二)×费率或按规定的金额计算四、预备费基本预备费涨价预备费(一+二+三)×费率按规定计算五、利息和税金建设期贷款利息固定资产投资方向调节税按实际年利率计算建设项目总费用(不包括贷款利息)×规定的税率建安工程费用的组成及计算一、建筑安装工程费用的组成(一)、建筑安装工程费用的理论组成建筑安装工程的价值由三部分组成:1、建筑业转移的生产资料的价值v;2、生产者为自己劳动所创造的价值c(施工企业职工的劳动报酬和必要的费用);3、生产者为社会的劳动所创造的价值m(税金和税后留存的利润)。
V+C构成建筑安装工程的成本。
(二)、现行建安工程费用的组成及计算1、我国现行建安工程造价的具体构成建筑安装工程费用(或建安造价)指在建安施工过程中直接发生的费用和施工企业在组织施工中间接为工程支出的费用,以及按国家规定施工企业应获得的利润和应缴纳的税金的总和。

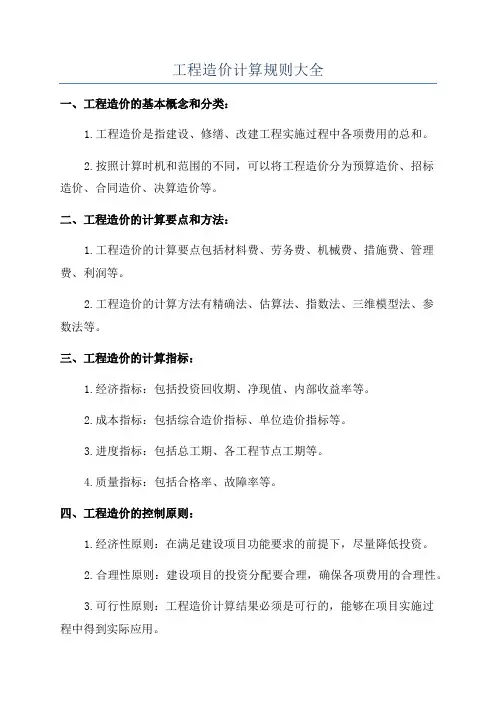

工程造价计算规则大全一、工程造价的基本概念和分类:1.工程造价是指建设、修缮、改建工程实施过程中各项费用的总和。
2.按照计算时机和范围的不同,可以将工程造价分为预算造价、招标造价、合同造价、决算造价等。
二、工程造价的计算要点和方法:1.工程造价的计算要点包括材料费、劳务费、机械费、措施费、管理费、利润等。
2.工程造价的计算方法有精确法、估算法、指数法、三维模型法、参数法等。
三、工程造价的计算指标:1.经济指标:包括投资回收期、净现值、内部收益率等。
2.成本指标:包括综合造价指标、单位造价指标等。
3.进度指标:包括总工期、各工程节点工期等。
4.质量指标:包括合格率、故障率等。
四、工程造价的控制原则:1.经济性原则:在满足建设项目功能要求的前提下,尽量降低投资。
2.合理性原则:建设项目的投资分配要合理,确保各项费用的合理性。
3.可行性原则:工程造价计算结果必须是可行的,能够在项目实施过程中得到实际应用。
4.公平性原则:工程造价计算过程中要确保各方的利益平衡,不偏袒任何一方。
五、工程造价计算的步骤:1.工程量清单编制:根据设计图纸和技术要求,将工程项目划分为细项,并编制工程量清单。
2.定额计算:根据各项工程量清单,结合市场行情和实际情况,计算出各项工程的材料、劳务和机械定额。
3.直接费用计算:根据工程量清单和定额计算结果,计算出各项工程的直接费用。
4.间接费用计算:根据工程项目的具体情况,计算出各项间接费用,包括措施费、管理费和利润。
5.综合费用计算:将直接费用和间接费用相加,得出工程项目的综合费用。
6.经济性分析:根据工程项目的投资金额和经济指标,进行经济性分析。
六、工程造价计算的注意事项:1.对于特殊工程或复杂工程,要进行专项计算和评估,不能简单地套用通用的计算规则。
2.工程造价计算要参考实际情况,结合市场行情和材料价格的波动情况,及时调整和修订计算结果。
3.工程造价计算要全面考虑各项费用,不能忽略任何一个环节或项目。
工程造价的组成和计算方法
组成1.定额直接费
2.现场管理费a.临时设施费
b.现场经费
3.企业管理费
4利润
5.税金
计算方法
1定额直接费= n=1.2.工程量
2.现场管理费{临时设施费=定额直接费费率%
现场经费=定额直接费费率%}
装饰工程已定额直接费中的人工费费率%
3.企业管理费=工程直接费费率%(工程直接费=定额直接费+现场管理费)
装饰工程已定额直接费中的人工费费率
4.利润=(工程直接费+企业管理费)费率(7%)
5.税金=(工程直接费+企业管理费+利润)3.4%
工程造价1+2+3+4+5
例如;定额直接费2000元其中人工费80元建筑面积;20000m2内四环内檐高25米以上
建筑、市政工程
1.定额直接费2000元其中人工费80元
2.现场管理费a.临时设施费20003.1%=62元
b.现场经费20004.9%=98元合计;62+98=160
3. 企业管理费(2000+160)*6.1=131.76元
4. .利润(2000+160+131.76)*7%=160.42元
5税金. (2000+160+131.76+160.42)*3.4% =83.37元
工程造价1+2+3+4+5=2535.55
装饰工程1.定额直接费2000元其中人工费80元
2.现场管理费a.临时设施费8015%=12元
b.现场经费8026%=20.8元合计;32.8
3. 企业管理费80*45.00%=36.00元
4.利润(2000+32.8+36)*7%=144.82元
5.税金(2000+32.8+36+144.82)*3.4%=752.63元
工程造价1+2+3+4+5=2966.25
土方工程说明
场地平整正负300内,厚度300以外挖土方
土方、沟槽、基坑
基槽宽度3米长3倍槽宽。
基坑面积27平方米以内执行基坑子目27平方米以外执行土方子目
挖深1.5米另加放坡。
