当前位置:文档之家› 工程基础分部验收自评报告

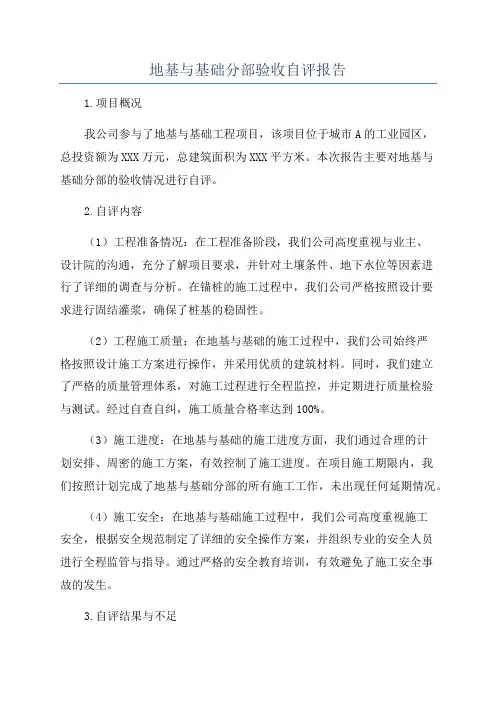

工程基础分部验收自评报告

工程基础分部验收自评报告
工程基础分部验收自评报告

****工程工程基础施工

编制人:

审核:

审批:

施工单位: **

编制日期:2014年月日

**基础分部工程验收自评报告

各位领导、各位专家:

你们好!首先我谨代表 *共租赁房工程项目部所有建设者感谢各方单位的大力支持和帮助,现就本工程地基与基础施工情况向各位领导、专家进行汇报。

一、前言

1、本报告为 ***基础的自评报告;

2、本工程已由我单位司进行自检,同时经目管理咨询有限公司在整个施工过程中进行质量跟踪监督、复查、检验,我单位在各分项工程报验后,严格按国家规范要求,认真检查,以此作为本报告的依据。

3、本报告本着客观、真实的原则,以相关资料和实体质量为依据,做出科学评价,提供给验收小组作为评定参考。

二、工程概况

(一)工程名称:

(二)工程地址:

(三)参建单位:

建设单位:

勘察单位:

设计单位:

监理单位:

施工单位:

材料试验单位:

监督机构:

(四)工程项目概况

工程,我公司承建施工,总建筑面积约为 * m2,建筑高度为*6m ,其中地上 11 层,建筑面积约为 15000 m2;地下 1 层,建筑面积约为 2305.94 m2。

大楼结构类型为框架结构,结构设计使用年限为 50 年,建筑防火分类为二类,耐火等级地上为二级,地下为二级。抗震设防烈度为七度。

本工程基础埋深为 6.70 m,基础筏板厚 750 mm,面标高为-5.35 m,地下室剪力墙厚 300 mm,顶板厚为 180 mm。基础垫层混凝土强度等级为C20 ,基础筏板防水保护层混凝土强度等级为C20细石混凝土。地下室墙、顶板、梁、楼梯的混凝土强度等级均为C40 ,抗渗等级均为 P6 ,由于本地下室面积较大,在纵横方向各设置二道沉降伸缩后浇带。

底板防水为自防水结合FS2高分子丙纶防水卷材

整个地下施工于:20 13 年 10月 15 日开工,20 14 年 4月 30 日完工,历时 120 天。

三、施工质量评估依据

1、建设单位与施工单位签订的施工合同;

2、本工程经图审机构审查合格的施工图纸及设计变更文件;

3、《建筑地基工程施工质量验收规范》GB50202-2002;

4、《建筑工程施工质量统一验收标准》GB50300-2001;

5、《混凝土结构工程施工质量验收规范》GB50202-2002;

6、《地下室防水工程质量验收规程》GB50208-2002;

7、《钢筋机械连接通用技术规程》JGJ107-2003;

8、国家现行颁布的强制性标准及其它相关规范、规程;

9、本公司制定的管理体系手册、程序文件及施工工艺标准;

10、经审批的施工组织设计和各专项施工方案。

四、施工组织情况

(一)施工组织设计及相关方案

针对本工程的特点,我项目提前编制了具有针对性的***工程的施工组织设计、施工质量计划书及土方开挖的专项施工方案、超大模板支撑专项施工方案、混凝土专项施工方案、钢筋专项施工方案、模板专项施工方案、基坑施工方案等得到公司技术部门、建设单位、监理单位的认可。并在施工过程中严格按照组织方案实施。项目部认真落实各级交底制度,向施工班进行质量技术交底。各班组长负责作业前向本班班组人员进行施工交底,严格执行技术质量保证措施。

(二)质量管理体系

1、开工之前建立了质量责任制,把质量工作落实到各个职能人员和各个工作岗位,各行其职,各尽其责,对工序和工程负责。

2、抽调项目骨干组成强有力的施工项目部,落实项目经理负责

制,挑选业务素质高、施工经验丰富、责任心强的专业施工队伍施工。

3、强化创优意识,在全体管理人员和施工人员中开展创优目标

教育。

五、施工原材料、半成品材料质量控制

在施工过程中,严格控制原材料、半成品材料、成品材料的质量。对进场的钢材、水泥、普通混凝土小型砌块、商混等材料,首先检查

其生产厂家是否具备相应的资质,同时结合出厂合格证和质量检测报

告及质量保证书,核对现场现场材料的质量、数量是否达到要求,同

时根据《江西省建设工程质量和安全生产管理条例》规定,项目负责人、技术负责人、监理工程师、材料员联合对进场材料验收,同时在

监理工程师的见证下进行取样,送往具有资质的实验室进行复试。只

有复试合格后,方可用于工程。

1、钢材进场合格证书 61 份,其中C6合格证 2 份,其中C8合

格证 5 份,C10合格证 6 C12合格证 8 C14合格证

9 C16合格证 4 C18合格证 4 C20合格证 4 份,

C22合格证 8 C25合格证 8 C28合格证 3 份,

C32合格证 1 份,现场进场钢材 1006 t,钢材原材复试共 53 组,合格 53 组。

本工程梁C 20 、C 22 、C 25采用直螺纹套筒连接,柱C 20 、C 22 、C 25、C 28采用电渣压力焊连接,共有报告 36组,其中电

渣压力焊共 2118 个,复试 21 组,合格 21 组,报告 21 组,焊

工上岗证 4 份;钢筋直螺纹套筒连接接头 2100 个,试验 15组,合格 15 组,报告 15 组。其力学性能均满足设计要求。

该部分资料收集齐全,符合规范要求。

表一进场钢材原材复试统计表

表二钢筋连接数量、复试统计表

C22

C25

2、混凝土不同强度等级进场约 7060 m3。基础C15 混凝土700 m3,标养试压 7 组,试压达到设计强度等级 118 %;基础底板防水保护层C20细石混凝土 400 m3,标养试压 10 组,试压达到设计强度等级 114.5 %;地下室基础筏板C35P6 混凝土 3050 m3,标养试块抗压试压 36 组,试压达到设计强度等级 107.4 %;地下室墙、顶板、梁、楼梯C35P6 混凝土 2910 m3,标养试块抗压试压 36 组,试压达到设计强度等级 107.6 %;所有混凝土试块强度统计分析评定均

相关主题
