一、管道的试压与冲洗1、管道试压按系统进行,高低点各装一块压力表,上满水后检查管路有无渗漏,如发现渗漏,应在加压前处理,升压后再出现渗漏时做好标记,泄压后处理(必要时泄水处理)2、试验步骤:按照不同施工段,分段打压.系统注水同时,排尽管道内空气用压力泵分2~ 3次将压力升至试验压力即设计压力的1.5倍,稳压10分钟压力降不大于0。
05MPa,做强度检验。
再将试验压力降至设计压力。
其中室外消防给水管道按1。
6MPa进行水压试验,10分钟压力降不大于0。
02MPa基础上再降至设计压力.在设计压力下,保持30分钟的时间,以压力不降,无渗漏为合格。
二、管道冲洗管道试验完毕,首先用试验管段内的余水进行初次冲洗,待全部管道安装完毕,在对整个管路系统进行全面冲洗;水压试验前做好排水措施,以便试压后管内存水的排除。
三、管道吹扫管道在试压合格后,用空气分段吹扫,吹扫的顺序按主管、支管依次进行,吹扫时,吹扫压力不得超过设计压力,流速不低于工作流速,同时,应用锤敲打管子,对焊缝死角和管底等部位应重点敲打,但不得损伤管子。
最后在排气口用白布检查,如5分钟内检查其上无铁锈、尘土、水份及其它赃物即为合格。
07、排水管道的闭水、通水、通球试验1、灌水试验排水管道干、立、支管安装完毕后,对隐蔽的排水管道进行闭水试验。
用橡皮胶囊把排水出口堵严,并对排水管道进行灌水,满水15分钟后再灌满并延续5分钟,以液面不下降为合格。
排水管道闭水试验图示2、通水试验排水管道在竣工前应进行通水、通球试验,先通水后通球。
通水试验时,将设计给水系统1/3的配水点同时开放,以排水管道水流畅通且无渗漏为合格;3、通球试验通球试验时,通球球径不小于管内径的3/4,胶球从排水立管的顶端投入,并注入一定的水量,以球顺利滚出为合格,并做好各项试验记录。
9、水压试验和系统冲洗生活给水管道的水压试验应符合规范要求,一般不大于10kgf/cm2,且不小于6 kgf/cm2;消火栓管道和喷淋管道试验压力要求,一般为不低于10 kgf/cm2且不大于16 kgf/cm2。
通水试验、灌水试验、通球试验的适用范围以及区别
一、工序
室内排水工序:...→管道及配件安装→灌水试验→防腐→通球试验
室外排水工序:...→管道安装→灌水试验→防腐→通水试验
雨水排水工序:...→管道及配件安装→灌水试验→防腐→通球试验
二、定义
灌水试验:测试隐蔽或埋地的室内排水管道有无渗漏。
灌水到满水,观察15min,水面下降以后再灌满观察5min,液面不降,室内排水管道的接口无渗漏为合格。
通球试验:测试建筑管道的防堵塞能力。
室内排水立管或干管在安装结束后,需用直径不小于管径2/3的橡胶球、铁球或木球进行管道通球试验。
通水试验:没有找到准确定义,可以理解为模拟使用状态的试验。
三、总结
非承压管道系统和设备应做灌水试验。
室内排水和雨水排水应做灌水试验和通球试验。
室外排水应做灌水试验和通水试验。
补充,卫生器具应做满水和通水试验。
闭水试验也叫蓄水试验,一般在屋面、卫生间或有防水要求的房间做此试验。
四、后续
研究也没用,该考不过还是考不过!。
室外排水管道灌水或通水试验记录试验对象:室外排水管道系统试验地点:XXXXXXXXXX(具体地址)试验日期:XXXX年XX月XX日试验时间:上午XX:XX-下午XX:XX试验人员:1.XXX(职务)2.XXX(职务)3.XXX(职务)试验设备:1.灌水设备(水泵、水管等)2.测量设备(水表、水压表等)3.记录设备(纸笔、电脑等)试验准备:1.检查排水管道系统是否完好无损2.检查试验设备是否正常运行3.准备试验记录表格和相关文件试验过程:1.上午XX:XX:a.检查排水口是否畅通,排出管道内的污物和杂质b.开始灌水:将水泵连接至管道系统,逐渐增加水流量,观察管道是否有泄漏现象c.在水流达到设计流量之前,记录下水流量和水压数据d.检查排水口是否正常排放水流,水流是否畅通,无异常情况2.上午XX:XX:a.检查排水口是否有堵塞现象,排放水流畅通b.继续增加灌水流量,观察管道系统是否能够承受高压水流c.在水流达到设计流量后,记录下水流量和水压数据d.观察管道系统是否有渗漏现象,是否有异响或异常情况3.下午XX:XX:a.检查排水系统是否持续排放水流,无堵塞情况b.继续保持设计流量灌水,观察系统的稳定性和持续性c.在灌水过程中,定期检查排水口和管道系统是否正常d.记录下持续灌水过程中的水流量和水压数据4.结束试验:a.断开水泵和管道系统的连接b.检查排水口和管道系统是否完好无损,无渗漏情况c.清理现场,整理试验设备试验结果:1.管道系统能够承受设计流量的水流,并能稳定持续地排放水流2.管道系统无渗漏现象,无异常噪音3.排水口通畅,无堵塞情况试验结论:根据试验结果,室外排水管道系统运行正常,能够满足设计要求。
建议随后进行系统维护和检修,以保证系统的长期稳定运行。
备注:在试验过程中如有发现异常情况,应立即停止试验,并记录并报告相关责任人。
试验结果需保存至试验记录档案中,以备参考。
雨水管灌水试验【篇一:排水管道灌水试验记录】排水管道灌水试验记录编号:05?06□□□【篇二:排水管试验】摘要:本人就规范gb50242-2002中对隐蔽或埋地的排水管必须作灌水试验的规定,介绍了通球、通水、灌水等几种试验检查排水管、雨水管是否渗漏是否畅通的方法。
本人在《中国给水排水》2003年3期上发表的论文。
关键词:室内排水雨水通水通球灌水试验建筑排水管道施工一般是按先地下后地上、由下而上的顺序。
当埋地管道铺设完毕后,为了保证其不被损坏和不影响土建及其它工序的施工,必须将开挖的管沟及时回填。
为了保证排水,管道一旦隐蔽就很难发现其渗漏及施工质量的好坏。
国标gb50242-2002第5.2.1条规定:“隐蔽或埋地的排水管道在隐蔽前必须做灌水试验,其灌水高度应不低于底层卫生器具上边缘或底层地面高度。
”对于多层、高层象酒店等综合性建筑,排水系统很复杂,不仅要对埋地排水管道作灌水试验,而且要对管道井中及吊顶内的排水管进行检查,因这些部位的管道隐蔽后,如果渗漏水,不仅修理困难影响使用,而且污染室内环境损失很大。
合格的排水系统应该是严密不漏和畅通不堵。
要达到这一要求,就要在施工过程中,必须要对系统进行一系列的检查、试验措施。
具体地讲,采用灌水及通水的方法检查管道的严密性,验证是否渗漏。
用通球和通水的方法检查管道的通畅性,验证是否堵塞。
下面分别叙述。
1、通球试验对于多层及高层建筑,排水系统较为复杂、工期长,在排水立管施工安装完工后,很难避免较大的异物(如断砖、砂浆块、木块)进入管内,可能造成立管及出户管弯头被堵而导致出水不畅通。
对此,交付使用前可用通球的办法进行检查,方法是将一直径不小于2/3立管直径的橡胶球或木球,用线贯穿并系牢(线长略大于立管总高度)然后将球从伸出屋面的通气口向下投入,看球能否顺利地通过主管并从出户弯头处溜出,如能顺利通过,说明主管无堵塞。
如果通球受阻,可拉出通球,测量线的放出长度,则可判断受阻部位,然后进行疏通处理,反复作通球试验,直至管道通畅为止,如果出户管弯头后的横向管段较长,通球不易滚出,可灌些水帮助通球流出。
蓄水淋水打压通水通球灌水闭水试验2010-12-08 21:13:53| 分类:专业--给排水常识 | 标签: |字号大中小订阅蓄水试验住宅工程一般有防水要求的厨房、卫生间、屋面等有防水要求的部位需要进行蓄水试验,一般蓄水试验有两次,结构完成后未做防水之前,要将穿板管道附近做出挡水坎(即不用等立管做好和吊洞完成),进行结构面的蓄水试验,在防水完成后,再进行一次蓄水试验,蓄水时间不少于24小时!蓄水高度一般为2cm-3cm!屋面防水也可在雨后观察是否有渗漏现象!淋水试验打压试验阀门要做1.5强度试验和1.15严密性试验给水管要做严密性试验规范(GB50242-2002)第4.2.1条有明确的规定。
4.2.1 室内给水管道的水压实验必须符合设计要求,当设计未注明时,各种材质的给水管道系统试验压力均为工作压力的1.5倍,但不得小于0.6MPa. 检验方法:金属及复合管给水管道系统在实验压力下观测10分钟,压力降不应大于0.02MPa,然后降到工作压力进行检查,应不渗不漏。
塑料管给水系统应在试验压力下稳压1小时,压力降不得超过0.05MPa,然后在工作压力的1.15倍状态下稳压2小时,压力降不得超过0.03MPa,同时检查各连接处不得渗漏.打压的压力不能超过管材标注的公称压力,因为这样会让管材结构受损通水试验通球试验排水工程施工质量通病:排水管道通水试验后没有进行通球试验后果:因为排水管施工到卫生洁具通水试验的周期较长,难免有些杂物落入管内,在卫生洁具通水试验时,虽然净水能够通过,但如果管内有杂物,当粪便污水通过时还会造成管道堵塞。
污水管只有通过通球试验才能检验出管道真正畅通与否。
如果不进行通球试验,当用户在使用中发生堵塞,不但影响使用,甚至造成用户投诉,给企业造成不应有的损失。
措施:排水管道通水试验后应进行通球试验,用不小于管道直径2/3的硬质塑料球,对管道的各立管以及连接立管的水平干管进行通球试验,具体做法是将球在立管顶部或水平干管的起端将球投入,球靠重力或水冲力,在排出口取到球体为合格。
建筑管道工程竣工验收前必须进行的五大试验建筑管道工程的一般施工程序为:“施工准备→配合土建预留、预埋→管道测绘放线→管道元件检验→管道支架制作安装→管道加工预制→管道安装→系统试验及清洗→防腐绝热→试运行→竣工验收”。
其中,管道系统试验是竣工验收之前必不可少的步骤,根据规范要求有五大试验要做。
压力试验图1、压力试验管道压力试验应在管道系统安装结束,经外观检查合格、管道固定牢固、无损检测和热处理合格、确保管道不再进行开孔、焊接作业的基础上进行。
1)试验压力应按设计要求进行,当设计未注明试验压力时,应按规范要求进行。
各种材质的给水管道系统试验压力均为工作压力的1.5倍,但不得小于0.6MP;金属及复合管给水管道系统在试验压力下观测10min,压力降不应大于0.02MP,然后降到工作压力进行检查,应不渗不漏;塑料给水系统应在试验压力下稳压1h,压力降不得超过0.05MP,然后在工作压力的1.15 倍状态下稳压2h,压力降不得超过0.03MP,同时检查各连接处不得渗漏。
2)压力试验宜采用液压试验并应编制专项方案,当需要进行气压试验时应有设计人员的批准。
3)高层、超高层建筑管道应先按分区、分段进行试验,合格后再按系统进行整体试验。
2、灌水试验1)室内隐蔽或埋地的排水管道在隐蔽前必须做灌水试验,灌水高度应不低于底层卫生器具的上边缘或底层地面高度。
灌水到满水15min,水面下降后再灌满观察5min,液面不降,管道及接口无渗漏为合格。
2)室外排水管网按排水检查井分段试验,试验水头应以试验段上游管顶加1m,时间不少于30min,逐段观察,管接口无渗漏为合格。
3)室内雨水管应根据管材和建筑物高度选择整段方式或分段方式进行灌水试验。
整段试验的灌水高度应达到立管上部的雨水斗,当灌水达到稳定水面后观察1h,管道无渗漏为合格。
灌水试验图3、通球试验排水管道主立管及水平干管安装结束后均应做通球试验,通球球径不小于排水管径的2/3,通球率必须达到100%。
一、管道的试压与冲洗1、管道试压按系统进行,高低点各装一块压力表,上满水后检查管路有无渗漏,如发现渗漏,应在加压前处理,升压后再出现渗漏时做好标记,泄压后处理(必要时泄水处理)2、试验步骤:按照不同施工段,分段打压。
系统注水同时,排尽管道内空气用压力泵分2~ 3次将压力升至试验压力即设计压力的1.5倍,稳压10分钟压力降不大于0.05MPa,做强度检验。
再将试验压力降至设计压力。
其中室外消防给水管道按 1.6MPa 进行水压试验,10分钟压力降不大于0.02MPa基础上再降至设计压力。
在设计压力下,保持30分钟的时间,以压力不降,无渗漏为合格。
二、管道冲洗管道试验完毕,首先用试验管段内的余水进行初次冲洗,待全部管道安装完毕,在对整个管路系统进行全面冲洗;水压试验前做好排水措施,以便试压后管内存水的排除。
三、管道吹扫管道在试压合格后,用空气分段吹扫,吹扫的顺序按主管、支管依次进行,吹扫时,吹扫压力不得超过设计压力,流速不低于工作流速,同时,应用锤敲打管子,对焊缝死角和管底等部位应重点敲打,但不得损伤管子。
最后在排气口用白布检查,如5分钟内检查其上无铁锈、尘土、水份及其它赃物即为合格。
07、排水管道的闭水、通水、通球试验1、灌水试验排水管道干、立、支管安装完毕后,对隐蔽的排水管道进行闭水试验。
用橡皮胶囊把排水出口堵严,并对排水管道进行灌水,满水15分钟后再灌满并延续5分钟,以液面不下降为合格。
排水管道闭水试验图示2、通水试验排水管道在竣工前应进行通水、通球试验,先通水后通球。
通水试验时,将设计给水系统1/3的配水点同时开放,以排水管道水流畅通且无渗漏为合格;3、通球试验通球试验时,通球球径不小于管内径的3/4,胶球从排水立管的顶端投入,并注入一定的水量,以球顺利滚出为合格,并做好各项试验记录。
9、水压试验和系统冲洗生活给水管道的水压试验应符合规范要求,一般不大于10kgf/cm2,且不小于6 kgf/cm2;消火栓管道和喷淋管道试验压力要求,一般为不低于10 kgf/cm2且不大于16 kgf/cm2。
(一)管道系统试验的主要类型1.压力试验:以液体或气体为试验介质,对管道系统逐步加压,达到规定的试验压力,以检查管道系统的强度和严密性。
2.真空度试验:对管道系统抽真空,使管道系统内部形成负压,以管道系统在规定时间内的增压率,检查管道系统的严密性。
3.泄露性试验:以气体为试验介质,在设计压力下,采用发泡剂、显色剂、气体分子感测仪或其他专门手段等,检查管道系统中的泄露点。
4.灌水试验:以清洁水为试验介质,对非承压管道系统灌水,达到规定高度,以检验管道系统的严密性。
5.通球试验:以直径不小于排水管道管径2/3的球从管道中通过,以检验管道的通畅(二)液压试验要求1.液压试验实施要求(1)不同类别或不动材料的管道系统(如碳钢、有色金属、铸铁、夹套管等)的试验压力应按相应的施工及验收规范的规定执行。
(2)管道与设备作为一个系统进行试验时,当管道的试验压力等于或小于设备的试验压力时,应按管道的试验压力进行试验;当管道试验压力大于设备的试验压力,且设备的试验压力不低于管道设计压力的1.15倍时,经建设单位同意,可按设备的试验压力进行试验,。
(3)液压试验应缓慢升压,待达到试验压力后,稳定10min,在将试验压力降至设计压力,停压30min,以压力不降、无渗漏为合格。
(4)民用建筑中的给水管道系统、消防系统和室外给水管网系统的水压试验必须符合设计要求。
当设计未注明时,试验压力均为工作压力的1。
5倍,但不得小于0。
6MPa。
试验方法和合格要求根据管材按规范要求实施。
(5)民用建筑中的热水供应系统、各类采暖系统以及室外供热管道的试压要求和试验方法、合格要求,应按《建筑给水排水及采暖工程施工质量验收规范》的要求执行。
2.以气体为介质的压力试验(气压)实施要点(1)承受内压钢管及有色金属管试验压力应为设计压力的1.15倍,真空管道的试验压力应为0.2MPa。
(2)管道的设计压力大于0.6MPa时,必须有设计文件规定或经建设单位同意,方可用气体进行压力试验。
质控(水)表426 — 3 共页第页质控(水)表426 — 3试验员排水管道通球试验记录质控(水)表426 — 3单位(子单位)工程名称施工单位试验日期2006-9-18管道编号试验部位管径(mm)球径(mm)PL-11 立管75 50 PL-12 立管75 50 PL-13 立管75 50 P L-14 立管110 80 PL-15 立官110 80 PL-16 立官75 50 PL-17 立官110 80 PL-18 立官110 80 PL-19 立官75 50 P L-20 立管75 50从PL-11屋面立管顶部通气管投球,试球采用硬质空心塑料球,在室外检查井处截取到试球,管道畅通无阻。
从PL-12屋面立管顶部通气管投球,试球采用硬质空心塑料球,在室外检查井处截取到试球,管道畅通无阻。
从PL-13屋面立管顶部通气管投球,试球采用硬质空心塑料球,在室外检查井处截取到试球,管道畅通无阻。
从PL-14屋面立管顶部通气管投球,试球采用硬质空心塑料球,在室外检查井处截取到试球,管道畅通无阻。
从PL-15屋面立管顶部通气管投球,试球采用硬质空心塑料球,在室外检查井处截取到试球,管道畅通无阻。
从PL-16屋面立管顶部通气管投球,试球采用硬质空心塑料球,在室外检查井处截取到试球,管道畅通无阻。
从PL-17屋面立管顶部通气管投球,试球采用硬质空心塑料球,在室外检查井处截取到试球,管道畅通无阻。
从PL-18屋面立管顶部通气管投球,试球采用硬质空心塑料球,在室外检查井处截取到试球,管道畅通无阻。
从PL-19屋面立管顶部通气管投球,试球采用硬质空心塑料球,在室外检查井处截取到试球,管道畅通无阻。
从PL-20屋面立管顶部通气管投球,试球采用硬质空心塑料球,在室外检查井处截取到试球,管道畅通无阻。
出现问题后修复情况经试验,符合设计要求及《建筑给水排水及采暖工程施工质量验收规范》(GB50242-2002)规定,合格。
武汉建设监理规范用表

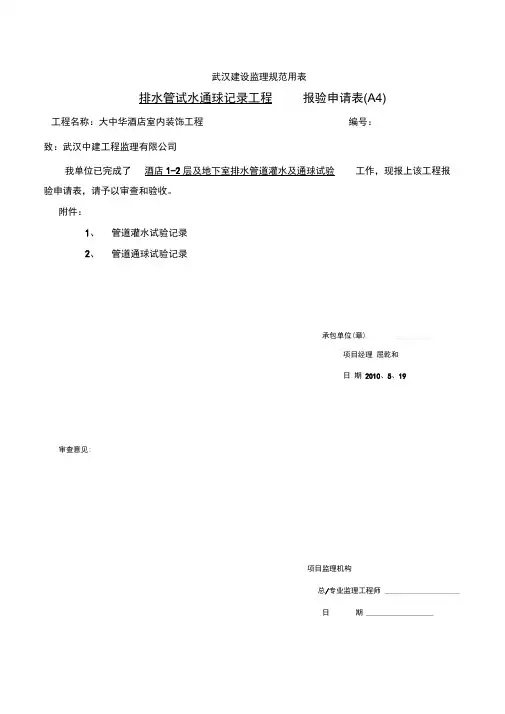

排水管试水\通球记录工程报验申请表(A4)
工程名称:大中华酒店室内装饰工程编号:
致:武汉中建工程监理有限公司
我单位已完成了酒店1-2层及地下室排水管道灌水及通球试验工作,现报上该工程报验申请表,请予以审查和验收。
附件:
1、管道灌水试验记录
2、管道通球试验记录
承包单位(章)
项目经理屈乾和
日期2010、5、19 审查意见:
项目监理机构
总/专业监理工程师
日期
管道灌水试验记录
工程名称大中华酒店室内装饰工程试验日期2010年5月19 日试验部位1-2楼及地下室排水管道规格、材质PVc管
试验情况记录:
自上午10时起,管道出口处用管胆封闭,在管道末端检查口处注水,
满15min后,再灌满延续5min,水面不下降,管道及接口无渗漏,
至12时,试水结束。
测试结论:
试验结果符合设计要求及《建筑给排水及采暖工程施工质量
验收规范》(GB50202-2002)规范规定,合格。
参加人员签字建设(监理)单位
施工单位武汉市银翰艺术工程有限公司
技术负责人质检员工长
张君明张长亮李爱民
管道通球试验记录
工程名称大中华酒店室内装饰工程管径、球径110/50 50/20
试验项目部位排水系统管道编号试验日期2010年5 月19 日
试验要求:
根据GB50242-2002第5.2.5条规定,管道试验直径不小于排水管经的2/3,应采用体易碎的空心球体进行,通球率必须达到100%,排水立管应自立管顶部将试球投入,在立管底啊引出管的出口处进行检查,横干管及引出管应将试球在检查管道段的始端投入,通过水冲至引出管末端排出,以试验通畅无阻为合格。
试验情况:
从上午9时20分至9时25分,9时30分至9时35分,分别在WL-1,WL-2立管顶部投球,试验采用硬质空心塑料球,球经为管经的2/3,在道层检查口检查,10时5分从水平管始端清扫投球,通水后在室外结合井处载取到试,均通畅无阻。
测试结论:
试验结果符合设计要求及《建筑给排水及采暖工程施工质量
验收规范》(GB50242-2002)规范规定,合格。
参加人员签字建设(监理)单位
施工单位武汉市银翰艺术工程有限公司
技术负责人质检员工长
张君明张长亮李爱民
室外排水管道通球试验记录
工程名称武汉龙王庙国际广场(B)块Ⅲ区屋顶环境工程管径、球径
试验项目部位排水系统管道编号试验日期年月日试验要求:
试验情况:
测试结论:
参
加
人
员
签
字
建设(监理)单位
施工单位武汉市银翰艺术工程有限公司
技术负责人质检员工长。
