水压试验、灌水及通水试验方法1)水压试验给水管安装完毕,可阶段性进行水压试验,水泵出水管至屋顶水箱及所有立管可联合作系统试压分高、中、低区分别进行,卫生间及等给水支管则分别试压。
试压时将所有出口封堵,环路中间阀门打开,高处设排气阀排尽气体。
水泵出水管试压值为16MPa,其他室内生活给水管为1.OMPa,试验步骤:a缓慢地向试压管道中注水,同时排出管道内的空气。
管道充满水后,在无压情况下至少保持12小时。
b进行管道严密性试验,将管内水加压到0.35MPa,并保持2小时,检查各部位是否有渗漏或其它不正常现象。
为保持管内压力可向管内补水。
c严密性试验合格后进行强度试验,管内试验压力不得超过设计工作压力的15倍,最低不宜小于0.5MPa,并保持试压2小时或者满足设计的特殊要求。
每当压力降落0.02MPa时,则应向管内补水。
为保持管内压力所增补的水为漏水量的计算值。
根据有无异常和漏水量来判断强度试验的结果。
d 试验后,将管道内的水放出。
e 严密性试验。
在严密性试验时,若在2小时中无渗漏现象为合格。
f强度试验。
在强度试验时,若漏水量不超过表中所规定的允许值,则试验管段承受了强度试验。
g 试压时应注意以下几点:对于粘接连接的管道须在安装完毕8小时后才能进行试压。
试验压管段上的三通、弯头特别是管端的盖堵的支撑要有足够的稳定性。
若采用混凝土结构的止推块,试验前要有充分的凝固时间,使其达到额定的抗压强度。
潜水泵出水管为0.5MPa。
试压过程要将压力慢慢升高,升至试验压力稳定后开始计时,在10分钟内压力降不大于0.05MPa,然后将试验压力降至工作压力作外观检查,以不漏为合格。
试压时监理及质检部门人员到场共同检查,认真填写水压试验记录,有关人员签字认可。
给水管试压后要进行冲洗消毒,用每升水中含20至30mg的游离氯的水灌满管道进行消毒,含氯水在管水应留置24小时以上。
消毒后,用饮用水冲洗,经取样检验水质符合标准要求方可投入使用。
给排水打压、灌水、通球各种试验规范1、各种承压管道系统和设备应做水压试验,非承压管道系统和设备应做灌水试验。
2、室内给水管道的水压试验必须符合设计要求。
当设计未注明时,各种材质的给水管道系统试验压力均为工作压力的1.5倍,但不得小于0.6MPa。
检验方法:金属及复合管给水管道在试验压力下观测10min,压力降不应大于0.02MPa,然后降到工作压力进行检查,应不渗不漏;塑料管给水系统应在试验压力下稳压1h,压力降不得超过0.05MPa,然后在工作压力的1.15倍状态下稳压2h,压力降不直超过0.03MPa,同时检查各连接处不得渗漏。
5.2.1 隐蔽或埋地的排水管道在隐蔽前必须做灌水试验,其灌水高度应不低于底层卫生器具的上边缘或底层地面高度。
检验方法:满水15min水面下降后,再灌满观察5min,液面不降,管道及接口无渗漏为合格。
5.2.5 排水主立管及水一干管管道均应做通球试验,通球球径不小于排水管道管径的2/3,通球率必须达到100%。
5.3.1 安装在室内的雨水管道安装后应做灌水试验,灌水高度必须到每根立管上部的雨水斗。
检验方法:灌水试验持续1h,不渗不漏。
11.3 系统水压试验及调试主控项目11.3.1 供热管道的水压试验压力应为工作压力的1.5倍,但不得小于0.6Mpa。
检验方法:在试验压力下10min内压力降不大于0.05Mpa,然后降至工作压力下检查,不渗不漏。
说明:11.3.1 沿用原《规范》第8.2.10条。
据调查,该条文规定的试验压力适用可行,因此引入本条文内。
11.3.2 管道试压合格后,应进行冲洗。
检验方法:现场观察,以水色不浑浊为合格。
本工程各类管道试验压力的设计要求:各类管道压力表工作压力试验压力序号管道名称管线代号(MPa) (MPa)生活给水管 1 PW 0.4 0.9生产给水管 2 IW 0.4 0.9源水给水管 3 RW 0.4 0.9消防给水管 4 FW 1.0 1.6循环水给水管 5 CWS 0.45 0.9循环水回水管 6 CWR 0.25 0.9回收水管 7 BW 0.3 0.9生活污水管 8 SD 1.0 1.5回用水给水管 9 RUD 0.2 0.9 生活污水排水管(压力) 10 SD 1.0 1.5回用水站排水管 11 RD 1.2 1.7废碱液排水管 12 ND 1.2 1.7 脱盐水站排水管道 13 TD 1.2 1.7 生活污水排水管(重力) 常压注水 14 SD雨水-净下水管常压注水 15 RWW压力管道水压试验的允许压力降(MPa) 管材种类试验压力允许压力降0 钢管 P,0.5,且不小于0.92P 球墨铸铁管 P+0.51.5P 预(自)应力钢筋混凝土管、0.03 预应力钢筒混凝土管 P+0.3现浇钢筋混凝土管渠 1.5P化学建材管 1.5P,且不小于0.8 0.02。
【专业知识】排水管灌水、通水、通球试验记录Ⅰ基本要求和内容(1)排水管道灌水试验记录应包括隐蔽或埋地(地下、结构内、沟井、管道井、吊顶内、夹皮墙内等)的排水管道和室内及地下的雨水管道,在隐蔽前必须按系统或分区(段)做灌水试验。
(2)埋地管道的灌水高度应不低于底层卫生器具的上边缘或底层地面高度,满水15min水面下降后,再灌满观察5min,液面不降,管道及接口无渗漏为合格。
(3)室内雨水管道的灌水高度必须到每根立管上部的雨水斗。
灌水试验持续1h,不渗不漏为合格。
(4)暗装或埋地管道未经灌水试验或灌水试验不符合要求,不得进行隐蔽。
试验完毕应将试验过程和结论填写记录,记录应完整、准确,不得缺项、漏项。
(5)室内排水系统竣工后,必须进行通水能力试验,按给水系统的1/3配水点同时开放,检查各排水点是否畅通,接口处有无渗漏。
高层建筑,可根据管道布置采取分层,分区段做通水试验。
(6)所有排水管和落水口都应进行通水试验,不得缺漏,试验结果必须符合设计要求和规范规定,试验过程中若有流通不畅,堵塞等现象发生,应如实记录下来,并及时返修疏通,经有关人员复验签证。
(7)排水主立管及水平干管管道均应做通球试验,通球球径不小于排水管道管径的2/3,通球率必须达到100%。
(8)排水管道通球试验结果必须符合规范规定,试验过程中若有堵塞等现象发生,应如实填写,并及时返修疏通,重新试验,经有关人员复验签证。
Ⅱ核查办法(1)对照施工图、施工日志、隐蔽工程验收记录,核查灌水试验是否在隐蔽前进行,试验数量和范围是否齐全,有无漏试,试验方法(如灌水高度、灌水次数和时间等)及结果是否符合设计要求和施工规范规定,试验结果不符合要求,是否有返修复试,复试结果是否符合要求,有关人员签证是否齐全。
(2)对照施工图、施工日志,核查通水、通球试验记录是否真实,试验结果是否符合设计要求和规范规定,出现问题是否及时处理,有无复验记录。
Ⅲ核定原则凡出现下列情况之一,本项目应核定为不符合要求。
排水管注水、通水、通球试验记录[工程类精选文档]本文内容极具参照价值,如若实用,请打赏支持,感谢!Ⅰ基本要乞降内容1)排水管道注水试验记录应包含隐蔽或埋地(地下、构造内、沟井、管道井、吊顶内、夹皮墙内等)的排水管道和室内及地下的雨水管道,在隐蔽前一定按系统或分区(段)做注水试验。
2)埋地管道的注水高度应不低于基层卫生用具的上面沿或基层地面高度,满水15min水面降落后,再灌满察看5min,液面不降,管道及接口无渗漏为合格。
(3)室内雨水管道的注水高度一定到每根立管上部的雨水斗。
注水试验连续 1h,不渗不漏为合格。
4)暗装或埋地管道未经注水试验或注水试验不切合要求,不得进行隐蔽。
试验完成应将试验过程和结论填写记录,记录应完好、正确,不得缺项、漏项。
(5)室内排水系统完工后,一定进行通水能力试验,按给水系统的 1/3配水滴同时开放,检查各排水滴能否通畅,接口处有无渗漏。
高层建筑,可依据管道部署采取分层,分区段做通水试验。
6)全部排水管和落水口都应进行通水试验,不得缺漏,试验结果一定切合设计要乞降规范规定,试验过程中如有流通不畅,拥塞等现象发生,应照实记录下来,并实时返修疏导,经相关人员复验签证。
(7)排水主立管及水平干管管道均应做通球试验,通球球径不小于排水管道管径的2/3,通球率一定达到100%。
8)排水管道通球试验结果一定切合规范规定,试验过程中如有拥塞等现象发生,应照实填写,并实时返修疏导,从头试验,经相关人员复验签证。
Ⅱ核查方法1)比较施工图、施工日记、隐蔽工程查收记录,核查注水试验能否在隐蔽行进行,试验数目和范围能否齐备,有无漏试,试验方法(如注水高度、注水次数和时间等)及结果能否切合设计要乞降施工规范规定,试验结果不切合要求,能否有返修复试,复试结果能否切合要求,相关人员签证能否齐备。
2)比较施工图、施工日记,核查通水、通球试验记录能否真切,试验结果能否切合设计要乞降规范规定,出现问题能否实时办理,有无复验记录。

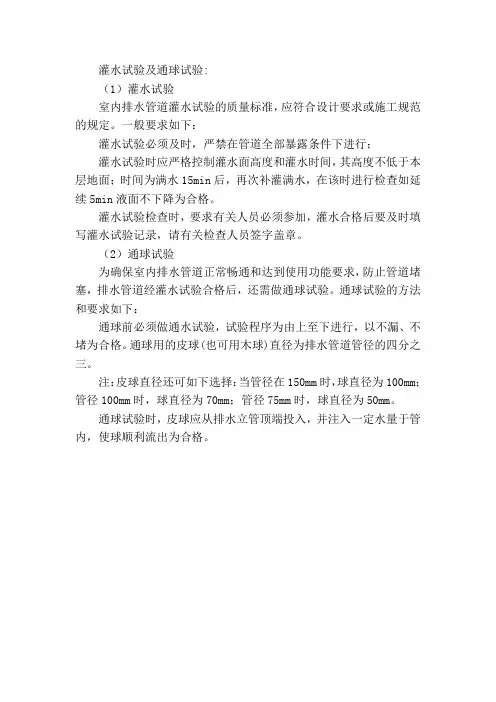

灌水试验及通球试验:
(1)灌水试验
室内排水管道灌水试验的质量标准,应符合设计要求或施工规范的规定。
一般要求如下:
灌水试验必须及时,严禁在管道全部暴露条件下进行;
灌水试验时应严格控制灌水面高度和灌水时间,其高度不低于本层地面;时间为满水15min后,再次补灌满水,在该时进行检查如延续5min液面不下降为合格。
灌水试验检查时,要求有关人员必须参加,灌水合格后要及时填写灌水试验记录,请有关检查人员签字盖章。
(2)通球试验
为确保室内排水管道正常畅通和达到使用功能要求,防止管道堵塞,排水管道经灌水试验合格后,还需做通球试验。
通球试验的方法和要求如下:
通球前必须做通水试验,试验程序为由上至下进行,以不漏、不堵为合格。
通球用的皮球(也可用木球)直径为排水管道管径的四分之三。
注:皮球直径还可如下选择:当管径在150mm时,球直径为100mm;管径100mm时,球直径为70mm;管径75mm时,球直径为50mm。
通球试验时,皮球应从排水立管顶端投入,并注入一定水量于管内,使球顺利流出为合格。

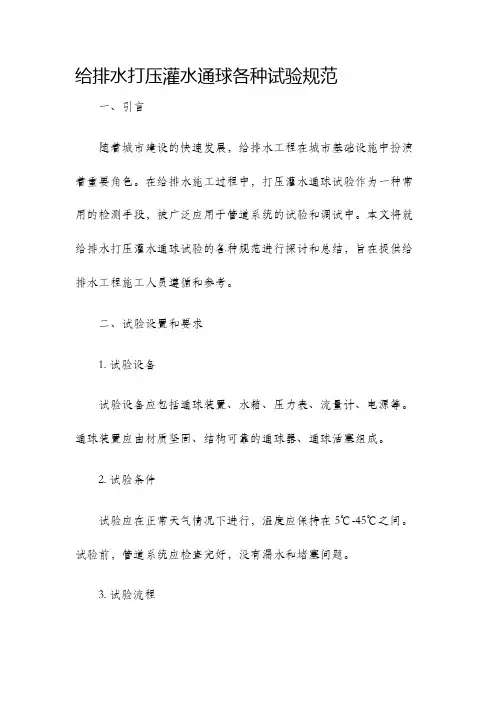

给排水打压灌水通球各种试验规范一、引言随着城市建设的快速发展,给排水工程在城市基础设施中扮演着重要角色。
在给排水施工过程中,打压灌水通球试验作为一种常用的检测手段,被广泛应用于管道系统的试验和调试中。
本文将就给排水打压灌水通球试验的各种规范进行探讨和总结,旨在提供给排水工程施工人员遵循和参考。
二、试验设置和要求1. 试验设备试验设备应包括通球装置、水箱、压力表、流量计、电源等。
通球装置应由材质坚固、结构可靠的通球器、通球活塞组成。
2. 试验条件试验应在正常天气情况下进行,温度应保持在5℃-45℃之间。
试验前,管道系统应检查完好,没有漏水和堵塞问题。
3. 试验流程(1)检查试验设备的完好性和准备情况。
(2)将通球装置安装在待试管道系统上,并确保与管道接头紧密连接。
(3)打开水箱进水阀门,并记录进水的流量。
(4)通球器活塞应逐渐向内推动,并观察管道系统的压力变化情况。
(5)记录不同推动阶段的压力值,并根据试验要求进行延时记录。
(6)试验完成后,关闭水箱进水阀门,停止通球装置的推动。
4. 试验结果评判试验结果应根据给排水工程的相关标准进行评判和比较。
通球装置的推动力度应符合要求,并且在试验过程中不能出现压力明显降低的情况。
管道系统应能够承受一定的压力和流量要求。
三、注意事项和常见问题1. 试验过程中应注意观察管道系统的压力变化情况,特别是较大的泄漏情况。
一旦发现泄漏,应立即停止试验,并排除泄漏问题后再重新进行。
2. 试验设备的选择应符合相关的规范要求,并保证设备的准确性和可靠性。
3. 试验前应将管道系统进行全面检查,并确保没有漏水和堵塞等问题。
4. 试验过程中应确保人员安全,防止发生意外伤害。
常见问题及解决方法:(1)试验中泄漏问题的解决:如果试验过程中发现泄漏情况,应立即停止试验,并找出泄漏原因。
常见的泄漏原因包括管道接口松动、管道损伤、密封件老化等。
根据具体情况进行维修和更换,确保管道系统的完整性。

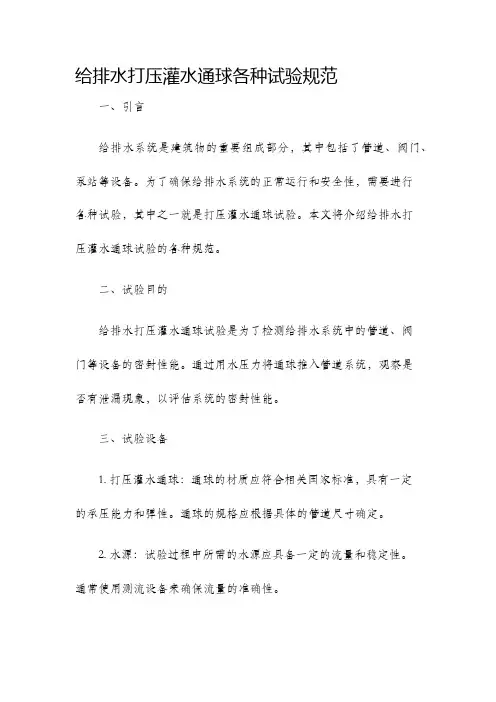

给排水打压灌水通球各种试验规范
一、引言
给排水系统是建筑物的重要组成部分,其中包括了管道、阀门、泵站等设备。
为了确保给排水系统的正常运行和安全性,需要进行
各种试验,其中之一就是打压灌水通球试验。
本文将介绍给排水打
压灌水通球试验的各种规范。
二、试验目的
给排水打压灌水通球试验是为了检测给排水系统中的管道、阀
门等设备的密封性能。
通过用水压力将通球推入管道系统,观察是
否有泄漏现象,以评估系统的密封性能。
三、试验设备
1. 打压灌水通球:通球的材质应符合相关国家标准,具有一定
的承压能力和弹性。
通球的规格应根据具体的管道尺寸确定。
2. 水源:试验过程中所需的水源应具备一定的流量和稳定性。
通常使用测流设备来确保流量的准确性。
3. 压力表:用于测量试验过程中的水压,应具备一定的精确度
和可靠性。
四、试验步骤
1. 准备工作:检查通球和试验设备是否完好,确保满足试验要求。
清理管道,确保管道内部无杂物和污垢。
2. 安装通球:将通球安装在试验管道的适当位置,并确保通球
能够顺利通过管道。
3. 进行试验:打开水源,逐渐增加水压,直到达到试验要求的
压力。
在每一阶段的水压达到要求后,观察管道系统是否有泄漏现象。
4. 常规检查:在试验过程中,注意观察管道系统的水压变化是
否稳定,是否有异常现象。
同时检查压力表的准确性,并及时校正。
五、试验结果及评估
1. 试验结果记录:详细记录每一阶段的试验数据,包括水压、
时间等信息,以备后续分析和评估。
