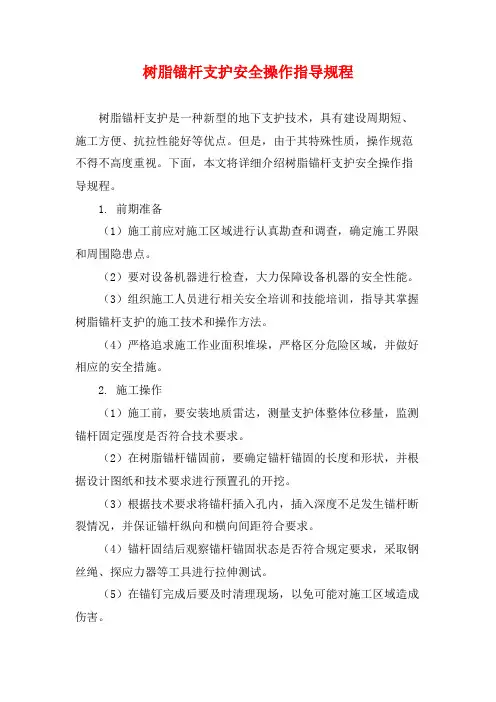

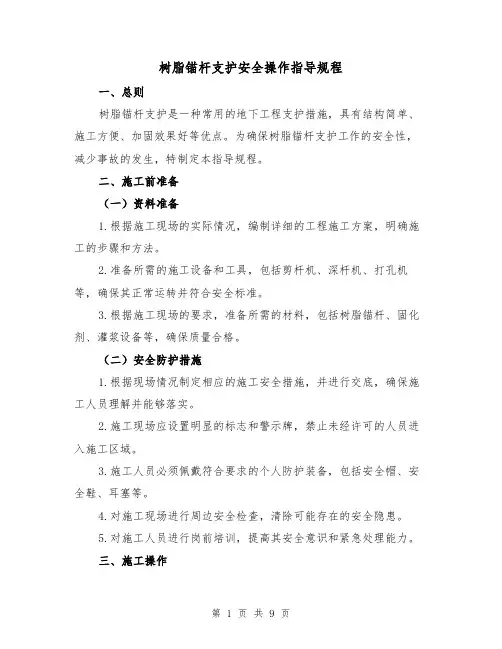

树脂锚杆支护安全操作指导规程一、总则树脂锚杆支护是一种常用的地下工程支护措施,具有结构简单、施工方便、加固效果好等优点。
为确保树脂锚杆支护工作的安全性,减少事故的发生,特制定本指导规程。
二、施工前准备(一)资料准备1.根据施工现场的实际情况,编制详细的工程施工方案,明确施工的步骤和方法。
2.准备所需的施工设备和工具,包括剪杆机、深杆机、打孔机等,确保其正常运转并符合安全标准。
3.根据施工现场的要求,准备所需的材料,包括树脂锚杆、固化剂、灌浆设备等,确保质量合格。
(二)安全防护措施1.根据现场情况制定相应的施工安全措施,并进行交底,确保施工人员理解并能够落实。
2.施工现场应设置明显的标志和警示牌,禁止未经许可的人员进入施工区域。
3.施工人员必须佩戴符合要求的个人防护装备,包括安全帽、安全鞋、耳塞等。
4.对施工现场进行周边安全检查,清除可能存在的安全隐患。
5.对施工人员进行岗前培训,提高其安全意识和紧急处理能力。
三、施工操作(一)设备操作1.施工设备的操作人员必须持有效的操作证件,并具备相应的经验和技能。
2.使用设备前必须进行检查,确保其正常运转和安全性能。
3.操作设备时,必须熟悉设备的使用方法和安全操作规程,严禁擅自改动设备设置或调整。
(二)孔洞处理1.根据工程设计要求,在支护区域打好锚杆孔洞,孔洞直径和深度应按照设计要求进行控制。
2.孔洞周边应清除松散物质,并进行充分的清洁,确保孔洞内壁的光滑和干燥。
3.孔洞处理要符合要求的技术要求,严禁擅自改变孔洞形状和大小。
(三)锚杆安装1.根据设计要求和施工方案,将树脂锚杆插入孔洞中,确保锚杆完全嵌入,无空隙。
2.在安装过程中,应严格按照施工方案的要求进行安装,不得超负荷使用和乱扎锚杆。
3.锚杆必须按照一定的间距和深度进行安装,确保支护的效果和稳定性。
(四)灌浆固化1.选择合适的固化剂进行灌浆,严禁使用过期或质量不合格的固化剂。
2.在灌浆前,应对灌浆设备进行检查,确保其正常运转和安全使用。

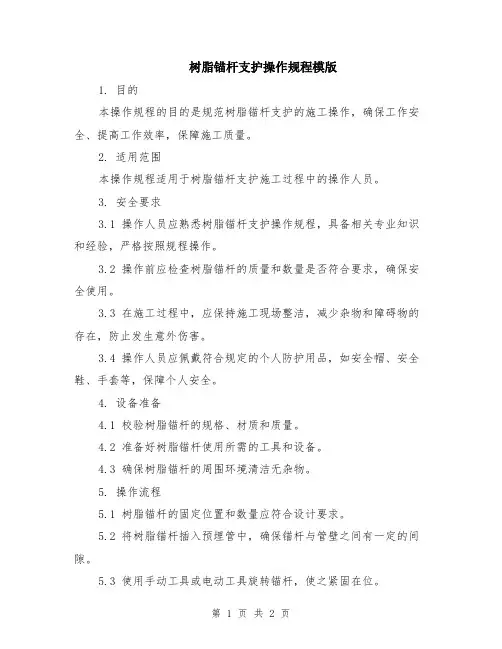

树脂锚杆支护操作规程模版1. 目的本操作规程的目的是规范树脂锚杆支护的施工操作,确保工作安全、提高工作效率,保障施工质量。
2. 适用范围本操作规程适用于树脂锚杆支护施工过程中的操作人员。
3. 安全要求3.1 操作人员应熟悉树脂锚杆支护操作规程,具备相关专业知识和经验,严格按照规程操作。
3.2 操作前应检查树脂锚杆的质量和数量是否符合要求,确保安全使用。
3.3 在施工过程中,应保持施工现场整洁,减少杂物和障碍物的存在,防止发生意外伤害。
3.4 操作人员应佩戴符合规定的个人防护用品,如安全帽、安全鞋、手套等,保障个人安全。
4. 设备准备4.1 校验树脂锚杆的规格、材质和质量。
4.2 准备好树脂锚杆使用所需的工具和设备。
4.3 确保树脂锚杆的周围环境清洁无杂物。
5. 操作流程5.1 树脂锚杆的固定位置和数量应符合设计要求。
5.2 将树脂锚杆插入预埋管中,确保锚杆与管壁之间有一定的间隙。
5.3 使用手动工具或电动工具旋转锚杆,使之紧固在位。
5.4 根据需要对树脂锚杆进行锚接固定,确保牢固可靠。
5.5 树脂锚杆支护完成后,清理施工现场,保持安全整洁。
6. 注意事项6.1 在操作过程中,要随时留意周围的安全状况,防止发生意外伤害。
6.2 树脂锚杆的质量出现问题或发现异常情况时,应立即停止使用,并上报质量检查部门。
6.3 操作人员在施工现场应听从指挥,严禁擅自改变施工方案。
6.4 施工结束后应及时清理施工现场,保持地面整洁,防止滑倒和绊倒。
7. 不良情况处理7.1 当发现施工过程中产生的不良情况时,立即上报施工管理人员。
7.2 由施工管理人员根据实际情况进行处理和调整,确保施工质量。
8. 附录8.1 树脂锚杆支护相关要求和规范的文件资料。
8.2 相关专业技术标准和操作指南。
以上为树脂锚杆支护操作规程模版的主要内容,具体操作流程和注意事项可根据实际情况进行调整和补充,以确保施工的安全和质量。

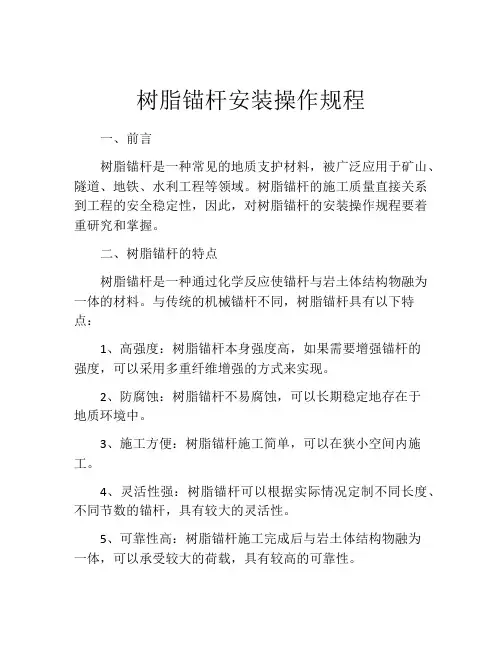

树脂锚杆安装操作规程一、前言树脂锚杆是一种常见的地质支护材料,被广泛应用于矿山、隧道、地铁、水利工程等领域。
树脂锚杆的施工质量直接关系到工程的安全稳定性,因此,对树脂锚杆的安装操作规程要着重研究和掌握。

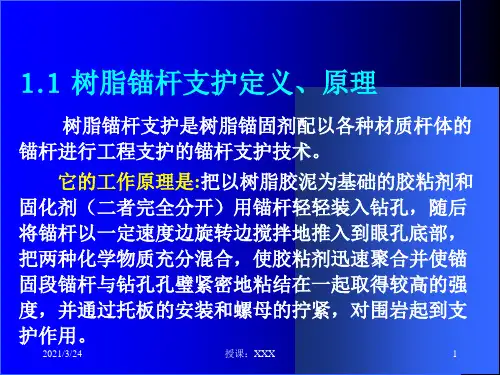

二、树脂锚杆的特点树脂锚杆是一种通过化学反应使锚杆与岩土体结构物融为一体的材料。
与传统的机械锚杆不同,树脂锚杆具有以下特点:1、高强度:树脂锚杆本身强度高,如果需要增强锚杆的强度,可以采用多重纤维增强的方式来实现。
2、防腐蚀:树脂锚杆不易腐蚀,可以长期稳定地存在于地质环境中。
3、施工方便:树脂锚杆施工简单,可以在狭小空间内施工。
4、灵活性强:树脂锚杆可以根据实际情况定制不同长度、不同节数的锚杆,具有较大的灵活性。
5、可靠性高:树脂锚杆施工完成后与岩土体结构物融为一体,可以承受较大的荷载,具有较高的可靠性。
三、树脂锚杆安装前的准备工作在进行树脂锚杆安装前,需要进行以下准备工作:1、确定钻孔位置和深度:树脂锚杆的安装位置和深度要通过工程测量确定,并适当加以修正。
2、清理钻孔孔壁:清除钻孔孔壁上的松散土层,确保树脂锚杆的粘结牢固。
3、确认钻孔直径:根据工程要求确定钻孔的直径,避免在施工过程中出现直径不匹配的问题。
4、检查树脂锚杆和锚杆套管:检查树脂锚杆和锚杆套管的质量,防止在施工过程中出现质量问题。
5、准备树脂浆:根据树脂锚杆的要求准备树脂浆。
四、树脂锚杆安装操作规程树脂锚杆的安装有以下步骤:1、钻孔:在确定的钻孔位置进行钻孔,将孔壁清理干净,确保孔壁平整光滑。
2、切断树脂锚杆:根据钻孔深度和需要的树脂锚杆长度,使用专业切锯切断树脂锚杆。
3、灌注树脂:在树脂锚杆中部塞入透气管,并在树脂锚杆的一个端头结束固定。
用灌浆器注入树脂浆,直到树脂浆从透气管中排出为止。
此时移动注浆点,沿着树脂锚杆顺序渗透灌入树脂浆。
4、插入锚杆套管:将树脂锚杆插入锚杆套管中,将树脂浆灌注到锚杆套管中,确保树脂浆覆盖锚杆全长,并使灌注的树脂浆与钻孔孔壁成金属结合。

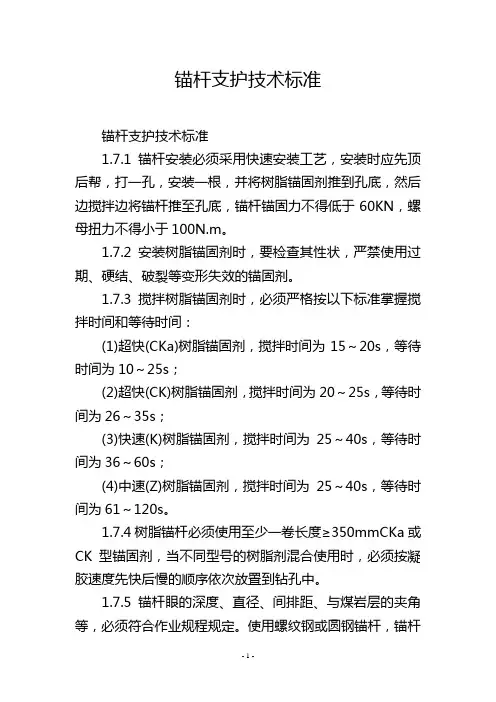

锚杆支护技术标准
锚杆支护技术标准
1.7.1锚杆安装必须采用快速安装工艺,安装时应先顶后帮,打一孔,安装一根,并将树脂锚固剂推到孔底,然后边搅拌边将锚杆推至孔底,锚杆锚固力不得低于60KN,螺母扭力不得小于100N.m。
1.7.2安装树脂锚固剂时,要检查其性状,严禁使用过期、硬结、破裂等变形失效的锚固剂。
1.7.3搅拌树脂锚固剂时,必须严格按以下标准掌握搅拌时间和等待时间:
(1)超快(CKa)树脂锚固剂,搅拌时间为15~20s,等待时间为10~25s;
(2)超快(CK)树脂锚固剂,搅拌时间为20~25s,等待时间为26~35s;
(3)快速(K)树脂锚固剂,搅拌时间为25~40s,等待时间为36~60s;
(4)中速(Z)树脂锚固剂,搅拌时间为25~40s,等待时间为61~120s。
1.7.4树脂锚杆必须使用至少一卷长度≥350mmCKa或CK型锚固剂,当不同型号的树脂剂混合使用时,必须按凝胶速度先快后慢的顺序依次放置到钻孔中。
1.7.5锚杆眼的深度、直径、间排距、与煤岩层的夹角等,必须符合作业规程规定。
使用螺纹钢或圆钢锚杆,锚杆
孔深度应符合作业规程规定,锚杆外露长度为30~50mm;使用管缝式锚杆时,锚杆孔深度与锚杆长度相同。
1.7.6打锚杆钻孔时,选用B=28mm的钻头,φ26mm 的麻花钻杆。

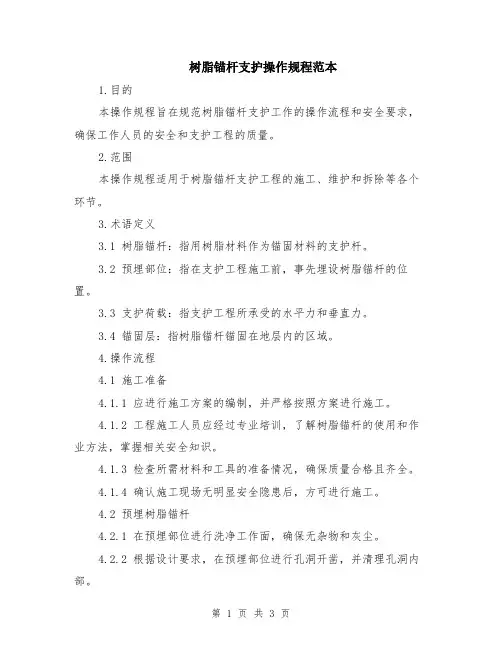

树脂锚杆支护操作规程范本1.目的本操作规程旨在规范树脂锚杆支护工作的操作流程和安全要求,确保工作人员的安全和支护工程的质量。
2.范围本操作规程适用于树脂锚杆支护工程的施工、维护和拆除等各个环节。
3.术语定义3.1 树脂锚杆:指用树脂材料作为锚固材料的支护杆。
3.2 预埋部位:指在支护工程施工前,事先埋设树脂锚杆的位置。
3.3 支护荷载:指支护工程所承受的水平力和垂直力。
3.4 锚固层:指树脂锚杆锚固在地层内的区域。
4.操作流程4.1 施工准备4.1.1 应进行施工方案的编制,并严格按照方案进行施工。
4.1.2 工程施工人员应经过专业培训,了解树脂锚杆的使用和作业方法,掌握相关安全知识。
4.1.3 检查所需材料和工具的准备情况,确保质量合格且齐全。
4.1.4 确认施工现场无明显安全隐患后,方可进行施工。
4.2 预埋树脂锚杆4.2.1 在预埋部位进行洗净工作面,确保无杂物和灰尘。
4.2.2 根据设计要求,在预埋部位进行孔洞开凿,并清理孔洞内部。
4.2.3 将树脂锚杆嵌入预埋孔洞中,确保垂直度和水平位置的准确性。
4.2.4 使用专用工具进行锚固树脂材料的注入,并确保充实和均匀。
4.2.5 等待树脂材料完全固化后,进行锚固力检测,确保锚固效果合格。
4.3 锚杆支护4.3.1 根据设计要求,确定树脂锚杆的布置方案和间距。
4.3.2 将树脂锚杆沿设计线路按照要求进行排列。
4.3.3 使用专用工具将树脂锚杆锚固在锚固层内,确保确实有效固定。
4.3.4 随着工程的进行,及时检测支护荷载和位移情况,调整支护方案以确保安全稳定。
4.4 维护和检修4.4.1 定期对树脂锚杆进行巡检,检查锚固效果和杆体是否完好。
4.4.2 根据巡检情况,及时修复或更换受损的树脂锚杆。
4.4.3 检查支护工程的变形情况,及时调整和增加支护杆,确保支护效果。
4.4.4 对树脂锚杆进行定期维护,清理周围堆放的杂物,确保支护系统的畅通和排水。
锚杆支护施工一、锚杆支护施工的一般要求1、巷道宽度的控制宽度是影响巷道稳定性与确定支护参数的主要因素。
施工时要严格按设计要求控制巷道宽度。
锚杆支护的煤巷应优先采用综合机械化掘进,以减小对巷道围岩的工程破坏,保证巷道成形质量。
用爆破法掘进的巷道,必须采取光面爆破工艺,在软煤中要留光爆层,用人工修边。
巷道的宽度不得超宽200mm。
如因不可抗拒的原因造成施工断面超宽、超高大于500mm时,必须变更支护设计,采用补打锚杆(锚索)或支撑式支护进行加固,并由分管掘进的副矿长组织实施。
当巷道超宽大于200mm时,应采取加强措施,如增打锚杆等。
一般情况下,超宽在200—400mm时,增加1根锚杆;超宽大于400mm时,增加2根锚杆。
2、临时支护施工中严禁空顶作业。
临时支护必须符合作业规程,紧跟工作面。
在坚硬完整顶板巷道中,无需进行临时支护时,必须制订相应的安全措施,并在作业规程中规定最大空顶距离,报总工程师批准。
临时支护宜采取带初撑力的支护装臵,如采用单体液压支柱或前探梁。
3、锚杆孔施工应遵守的规定(1)钻孔前,应根据设计要求确定孔位,并做出标记。
(2)锚杆孔间距误差不应超过100mm。
(3)锚杆孔轴向偏差应控制在5°之间。
(4)锚杆孔深不应小于杆体有效长度,且不应大于杆体有效长度30mm。
(5)锚杆端部必须推至孔底,尾端外露长度不应大于50mm。
(6)锚杆孔位、孔深与角度应符合设计要求。
(7)锚杆孔内煤与岩粉应吹洗干净。
4、锚杆支护施工的安全规定(1)煤巷锚杆支护作业必须严格按掘进工作面作业规程的有关规定进行施工。
(2)掘进工作面作业区域内,必须根据掘进工作面质量标准化的要求悬挂作业牌板,以便于施工和监督检查,牌板悬挂地点应有良好的照明和通风条件。
(3)特殊地点采用特殊支护及加强支护措施时,其支护范围应延伸至巷道正常段起点以外5—10m。
(4)对于断层破碎带、煤层松软区、地质构造变化带、地应力异常区、动压影响区等围岩支护条件复杂区域,必须采取加密锚杆、全长锚固、锚索锚固、点柱及架棚等强化支护措施。
