二次结构施工方案1.13
- 格式:doc
- 大小:2.06 MB
- 文档页数:27
主体结构工程施工工艺一、主体施工流程1.主体结构施工流程及顺序:测量放线→墙柱钢筋绑扎→墙柱模板支设→满堂支模架搭设→梁底模→梁筋绑扎→板模→板筋→楼层混凝土浇筑→转入上层结构施工二、钢筋工程施工方案1.柱钢筋绑扎施工:1.1 绑扎前,首先检查纵向钢筋位置是否正确,如有偏位进行调整。
1.2 对竖向钢筋的接头进行外观检查及力学试验,合乎要求方可绑扎箍筋。
1.3 绑扎箍筋时,采用皮数杆确定箍筋间距,然后将已套好的箍筋向上移动,由上向下绑扎。
1.4 柱箍筋上下应连续,在梁柱节点部位应根据该区段的间距进行绑扎,严禁因难度大而漏扎。
1.5 箍筋面应与主筋垂直绑扎,箍筋转角与主筋交点均需绑扎,并且要保持箍筋的弯直部分要在柱上四角通转。
1.6 根据独立柱截面的大小,设置定位箍筋卡具,根据独立柱的配筋图把柱筋位置标示在定位箍筋卡具上,在定位箍筋卡具上用钢筋头焊接柱筋限位点以便确保在砼浇筑时柱筋不移位。
1.7 柱箍筋端头的平直部分与砼面保持 45°夹角,平直长度不小于 10d 绑扎时,要特别注意柱子出现扭位现象,如发现可将部分箍拆除重绑。
1.8 在浇筑楼板混凝土时,根据建筑图中的隔墙位置,按结构设计总说明的要求做好构造柱插筋的预埋工作。
混凝土施工完后做好其保护工作。
1.9 柱主筋绑扎接头的搭接长度按设计要求,如设计图纸无要求时,可按下表规定。
1.10 绑扎接头的位置应相互错开,在受力钢筋直径 30 倍区段范围内(且不小于500mm)。
有绑扎接头的受力钢筋截面面积占受力钢筋总截面面积百分率,受拉区不得超过 25%受压区不得超过 50%。
1.11 为确保柱子不出现歪、扭位现象,调整合格后在柱上口设置柱定距框(固定钢筋的位置,可周转使用),并且在柱上口设置 1~2 道柱限位箍筋,定距框与限位箍筋与柱主筋绑扎牢固。
1.12 在立好的柱主钢筋上用粉笔标出箍筋间距,然后将套好的箍筋向上移置,由上往下宜用缠扣绑扎。
1.13 箍筋应与主筋垂直,箍筋转角与主筋交点均要绑扎,主筋与箍筋非转角部分的相交点成梅花或交错绑扎,但箍筋的平直部分与纵向钢筋交叉点可成梅花式交错扎牢,以防骨架歪斜。
XX学院结构、机械实验室(屋面钢结构施工方案)编制人:审核人:审批人:XX集团建设工程有限公司1钢构件制作方案1.1钢材的储存场地条件1.2钢材储存可露天堆放,也可堆放在有顶棚的仓库里。
露天堆放时,堆放场地要平整,并应高于周围地面,四周留有排水沟,下雨时要易于排水。
堆放时要使钢材截面的背面向上或向外,以免积水,两端应有高差,以利排水。
1.3堆放在有顶棚的仓库内时,可直接堆放在地坪上,下垫楞木。
对于小钢材亦可堆放在架子上,堆与堆之间应留出走道。
1.4钢材堆放要求1.5钢材的堆放要减少钢材的变形和锈蚀,钢材堆放的方式既要节约腹地,也要注意提取方便。
1.6钢材堆放时每隔5-6层放置楞木,其间距以不引起钢材明显的弯曲变形为宜。
楞木要上下对齐,在同一垂直平面内。
1.7为增加堆放钢材的稳定性,可使钢材互相勾连,或采取其他措施。
这样,钢材的堆放高度可达到所堆宽度的两倍,否则,钢材堆放的高度不应大于其宽度。
一般应一端对齐,在前面立标牌写清工程名称,钢号、规格、长度、数量。
1.8选用钢材时要顺序寻找,不准乱翻。
考虑材料堆放时便于搬运,要在料堆之间留有一定宽度的通道以便运输。
1.9钢材的标识1.10钢材端部应树立标识牌,标识牌要标明钢材的规格、钢号、数量和材质验收证明书编号。
钢材端部根据其钢号涂以不同颜色的油漆,油漆的颜色可按下表选择。
1.111.121.13钢材的标识牌应定期检查,余料退库时要检查有无标识,当退料无标识时,要及时核查清楚,重新标识后再入库。
1.14钢材的检验1.15钢材检验制度是保证钢结构工程质量的重要环节。
因此,钢材在正式入库必须严格执行检验制度,经检验合格的钢材方可办理入库手续。
钢材检验的主要内容是:1.16钢材的数量和品种应与订货合同相符。
1.17钢材的质量保证书应与钢材上打印的记号符合。
每批钢材必须具备生产厂提供的材质证明书,写明钢材的炉号、钢号、化学成分和机械性能。
对钢材的各项指标可根据国标的规定进行核验。
砌体构造设计规范 GBJ3-88第一章总则第1.0.1条为了使砌体构造设计贯彻执行国家旳技术经济政策, 坚持因地制宜、就地取材旳原则, 合理选用构造方案和建筑材料, 做到技术先进、经济合理、安全合用、保证质量, 特制定本规范。
第1.0.2条本规范合用于一般工业与民用房屋及构筑物旳砌体构造旳设计。
第1.0.3条本规范合用于五列砌体旳构造:一、砖砌体, 涉及烧结一般砖(粘土砖和硅酸盐砖)、非烧结硅酸盐砖和承重粘土空心砖砌体。
二、砌块砌体, 涉及混凝土中型、小型空心砌块和粉煤灰中型实心砌块砌体。
三、石砌体, 涉及多种料石和毛石砌体。
第1.0.4条本规范是根据《建筑构造设计统一原则》(GBJ68—84)规定旳原则进行制定旳。
第1.0.5条地震区和特殊条件下或有特殊规定旳房屋及构筑物旳设计, 尚应符合国家现行旳有关原则规范旳规定。
第二章材料第一节材料强度级别第2.1.1条块体和砂浆旳强度级别, 应按下列规定采用:一、烧结一般砖、非烧结硅酸盐砖和承重粘土空心砖等旳强度级别: MU30(300)、MU25(250)、MU20(200)、MU15(150)、MU10(100)和MU7.5(75)。
二、砌块旳强度级别: MU15.MU10、MU7.5.MU5和MU3.5。
三、石材旳强度级别: MU100、MU80、MU60、MU50、MU40、MU30、MU20、<U15和MU10。
四、砂浆旳强度级别: M15.M10、M7.5.M5.M2.5.M1和M0.4。
注: ①括号内为相应材料原原则规定旳标号。
②石材旳规格、尺寸及其强度级别可按附录一旳措施拟定。
③拟定硅酸盐块体旳强度级别时, 块体旳抗压强度应乘以自然碳化系数。
对粉煤灰中型实心砌块, 当无自然碳化系数实验时, 可取人工碳化系数旳1.15倍, 且不得不小于0.9。
注: 对下列各类料石砌体, 应按表中数值分别乘以系数:细料石砌体1.5;半细料石砌体1.3;粗料石砌体1.2;周边密缝石砌体0.8。

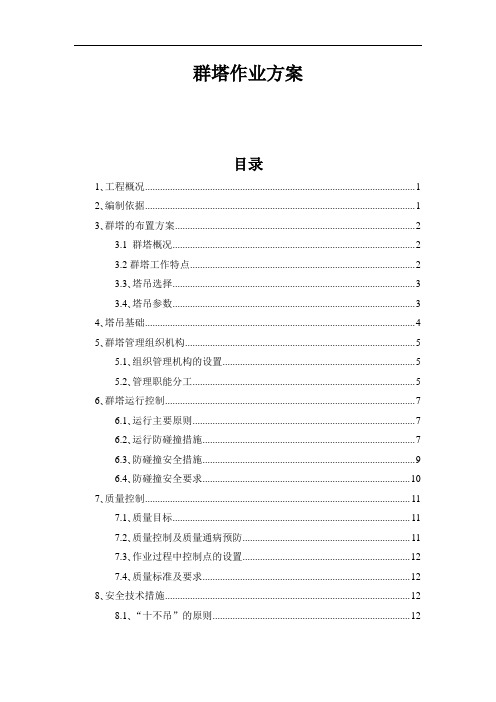

群塔作业方案目录1、工程概况 (1)2、编制依据 (1)3、群塔的布置方案 (2)3.1 群塔概况 (2)3.2群塔工作特点 (2)3.3、塔吊选择 (3)3.4、塔吊参数 (3)4、塔吊基础 (4)5、群塔管理组织机构 (5)5.1、组织管理机构的设置 (5)5.2、管理职能分工 (5)6、群塔运行控制 (7)6.1、运行主要原则 (7)6.2、运行防碰撞措施 (7)6.3、防碰撞安全措施 (9)6.4、防碰撞安全要求 (10)7、质量控制 (11)7.1、质量目标 (11)7.2、质量控制及质量通病预防 (11)7.3、作业过程中控制点的设置 (12)7.4、质量标准及要求 (12)8、安全技术措施 (12)8.1、“十不吊”的原则 (12)8.2、运行过程控制 (13)8.3、操作人员要求 (13)8.4、安全技术交底 (14)9、强制性条文实施措施 (17)10、应急处置预案 (18)10.1、应急策划 (18)10.2、应急准备 (20)10.3、应急响应 (22)10.4、现场恢复 (24)10.5、预案管理与评审改进 (24)附件一:建筑总平面图 (25)附件二:塔吊平面布置图 (26)1、工程概况“贵州大学花溪校园扩建工程(二期)”位于贵阳市花溪区贵州大学北校区西侧,花石路北侧,溪北路北东侧,甲秀南路西侧。本工程建筑占地面积:8551.35平方米,总建筑面积:93678.56平方米,地上建筑面积:88647.59M2,地下一层面积:5003.97M2,建筑高度:1#楼~6#楼为49.40M,B区食堂为10.90M,本工程为框剪结构,抗震设防烈度为六度。2、编制依据1、现场施工图纸和施工组织设计2、《QTZ63塔式起重机使用说明书》3、《特种设备安全监察条例》(国务院第373号令) 4、《塔式起重机》GB/T5031-20085、《塔式起重机安全规程》(GB5144-2006)6、《建筑施工安全检查标准》JGJ59-997、《建筑施工高处作业安全技术规范》(JGJ80-91)8、《建筑施工用电安全技术规范》(JGJ46-2005)9、《建设工程安全生产条例》(国务院第393号令) 10、《起重机用钢丝绳检验和报废实用规范》(GB/T5972-2006) 11、《建筑机械使用安全技术规程》(JGJ33-2001)12、《建筑施工塔式起重机安装、使用、拆卸安全技术规程》JGJ196-201013、《塔式起重机操作使用规程》JG/T100-199915、《建筑起重机械安全监督管理规定》(建设部第166号令) 16、《生产安全事故报告和调查处理条例》(国务院第493号令) 3、群塔的布置方案3.1 群塔概况根据现场实际情况和工程总工期的需要,共设置六台塔吊,每座塔楼设置一台塔吊。其中,1#楼、2#楼臂长50m,选择QTZ80型号塔吊;3#楼、4#楼、5#楼、6#楼臂长40m,选择QTZ63型号塔吊。3.2群塔工作特点1、由于塔机数量众多,所以在有限区域内,合理组织施工现场塔吊协调共同作业是保证工程主体工程顺利完工的保障。2、为确保施工质量和工期,将现场划分三个施工区,各施工区之间的资源平衡及协调各作业队、各机组之间的配合,对塔机管理提出了更高的要求。3、制约条件多。由于本工程单体数量较多,整体面积大,每个塔吊至少和相邻两台塔吊发生交叉作业,因此相邻塔机的塔臂高度必须有高度差,且回转不得碰撞相邻塔机;各塔机的自由高度和锚固后顶升高度不同,要求各塔机在有限的范围内不得违章工作。3.3、塔吊选择综合土方开挖、桩基施工以及地梁、主体施工等工作,对于1#楼、2#楼、选择QTZ80型号塔吊,臂长50M;3#楼、4#楼、5#楼、6#楼选择QTZ63型号塔吊,臂长40M 。安装时间为2014年5月下旬,主要负责地下室和后续主体结构工程吊装作业。1、QTZ80型塔吊起重性能表2、QTZ63型塔吊起重性能表3.4、塔吊参数1、QTZ80技术参数2、QTZ63技术参数3、塔吊之间相互关系4、塔吊基础1、5、群塔管理组织机构5.1、组织管理机构的设置施工现场设置群塔施工指挥小组,由项目部主管安全生产的副经理任组长,项目部施工部门负责人任副组长,由机械员、安全员、电气工程师、测量员等主要施工管理人员任组员。每台塔吊设置塔吊作业组,成员由塔吊司机、信号工、挂钩工、监护哨和相关劳务队负责人组成。5.2、管理职能分工5.2.1 组长职责1、组长应对塔吊施工生产全过程中的安全负全面领导责任;2、负责群塔作业方案的审批和安全技术措施的组织落实工作,组织督促动力经理、设备工程师安全技术交底制度、设施设备验收制度的落实;3、领导定期对塔吊进行安全检查,发现施工中的不安全问题、组织制定整改措施及时解决。5.2.2 副组长职责1、对塔吊作业安全负直接领导责任,协助项目经理落实相关规范、标准和管理制度;2、组织群塔作业安全技术措施、方案的实施工作;3、领导、组织塔吊安全作业的宣传教育工作,并制定相应的培训实施办法,制定实施措施方案,并负责组织实施;4、配合组长定期组织对塔吊进行安全检查,负责检查的组织、监督工作和安全隐患整改“三落实”的实施工作;5、发生伤亡事故时,负责事故现场保护、职工教育、防范措施落实,并协助做好事故调查分析的具体组织工作。5.2.3 安全员职责1、在组长的领导下履行塔吊安全作业的管理与监督;2、宣传贯彻相关方针政策、规章制度,推动本组织保证体系的运行;3、对塔吊作业管理制度的贯彻与落实情况进行检查与指导;及时发现问题或失控部位,及时提出整改意见,并跟踪复查;4、参加项目部或设备工程师组织塔司、信号工安全会议。5.2.4 机械员职责1、电气工程师组织群塔作业方案的编制,方案经审批应对所有塔吊作业人员进行培训,并将方案签发至每位塔吊作业人员;2、每半月组织召开安全生产会,对塔吊作业人员进行安全教育,传达国家及公司有关法律、法规、规章制度,并就日常作业中出现的问题进行通报;3、每月对塔吊作业人员进行安全技术交底,并应对存在特殊危险的专项作业应做专项技术交底;5.2.5电气工程师职责1、定期对塔吊垂直度、接地电阻进行测试;2、督促项目做好高压线的安全防护,并悬挂警示牌;3、严厉制止违章操作、违章指挥现象,并给予相应的处罚。4、每周对塔吊进行一次安全检查,如存在不合格项应及时发放整改通知单要求塔吊出租单位整改;存在严重不合格项的须立即停止作业,并上报上级单位。5.2.6 劳务队负责人职责1、积极配合项目部领导,做好现场的塔吊安全管理工作;2、负责信号工的教育管理工作,保证信号工持证上岗;3、配合项目部做好塔吊安全用电管理;4、配合项目部做好塔吊垂直度、接地电阻的检测;5、保证现场塔吊使用按照规范和方案规定正确使用。6、群塔运行控制6.1、运行主要原则1、后塔让先塔在作业过程中,后起动作业的塔吊在运行时应前后、左右、上下确定相邻塔吊的作业状态和所处位置。如有妨碍后塔正常运行时,必须停塔等候,并鸣笛提示前塔,告之后塔所处的状态、位置,待前塔远离妨碍区域时,后塔方可作业。2、动塔让静塔在作业过程中,要求塔司、信号工随时注意相邻塔吊所处的作业状态,位置在回转塔臂运驶小车时,要避让处于停止状态的塔吊,可绕道行运,或暂停作业,待停塔工作完后,驶出相碰撞危险区域后方可作业。3、轻车让重车在各塔机同时运行时,无荷载塔机应避让有荷载塔机。4、客塔让主塔以各实际工作区域划分塔机工作区域,若塔机塔臂进入非本塔工作区域时,客区域的塔机要让主区域的塔机。5、塔机在运行中,各条件同时存在时,必须按以上排序原则执行。6.2、运行防碰撞措施1、水平方向低位塔吊起重臂与高位塔吊塔身之间防碰撞塔吊在现场的定位布置是关键,通过严格控制各台塔吊之间的位置关系,来预防低位塔吊的起重臂端部碰撞高位塔吊塔身,在安装方案中已保证任意两塔间距离均大于较低的塔吊臂长2米以上,符合塔式起重机安全规程(GB5144-2006)中的10.5之规定“两台起重机之间的最小架设距离应保证处于低位的起重机的臂架端部与另一台起重机的塔身之间至少有2米的距离”的规定。塔吊在现场的定位保证了塔吊之间不存在低位塔吊的起重臂与高位塔吊的塔身发生碰撞的问题。2、塔吊在垂直方向的防碰撞措施(1)低位塔吊的起重臂与高位塔吊起重钢丝绳之间防碰撞措施。由于受施工需要的影响,塔吊间高与低是相对的,但都有可能发生低位塔吊的起重臂与高位塔吊的起重钢丝绳的碰撞事故。为杜绝此类事故发生,项目必须对每一台塔吊的工作区进行合理划分,避免出现塔吊交叉工作区。同时,项目必须配备有合格操作证的、经验丰富的信号指挥工,确保指挥塔吊回转作业时,低塔的起重臂不碰撞高塔的起升钢丝绳。当现场风速达到6级风,相当风速达到10.8~13.8米/秒时,塔吊必须停止作业。另外,塔吊租赁公司要配备操作熟练、有责任心的塔司为现场服务,塔吊在每次使用后或在非工作状态下,将塔吊的吊钩升至顶端,同时将起重小车行走到起重臂根部。(2)高位塔吊的起重臂下端与低位塔吊的起重臂上端防碰撞措施。由于相邻塔吊的作业面有交叉处,所以低位塔吊的起重臂与高位塔吊的起重臂有可能发生碰撞。各塔吊均按照前面‘塔吊安装’部分所要求的高度顶升即可保证高位塔吊的大臂下限与低位塔吊的大臂上限之间的垂直距离不小于2m。由此,符合塔式起重机安全规程(GB5144-2006)中的10.5之规定:“两台起重机之间的最小架设距离应保证处于高位起重机的最低位置的部件(吊钩升至最高点或最高位置的平衡重)与低位置起重机中处于最高位置的部件之间的垂直距离不得小于2m”。3、塔吊与现场周边建筑及设施的防碰撞措施由于施工现场比较复杂,在实际施工中,还要密切关注现场以外的情况,塔吊初次顶升要超过临近的建筑物,还要注意周边情况尤其是现场工人和车辆;避让附近电力及通讯设施,以免造成不必要的伤害或破坏。如临近建筑物上增加设备或有人进行作业,总包方需提前与之沟通,进行必要的安全交底,告知塔吊在其作业范围内避让。6.3、防碰撞安全措施1、根据塔吊布置,塔吊之间存在交叉的范围,存在塔臂碰撞的可能。根据塔吊装拆单位提供的装拆施工方案,要求其在安装及顶升过程中始终保持不少于2个标准节的高度,同时根据低塔让高塔的原则,如两塔塔臂在旋转过程中同时进入交叉范围,低塔应提前主动避让,待高位塔旋转出交叉范围后,方可继续运转。2、两塔在作业时,在进入交叉范围之前,应先将小车收回至安全距离内,同时将吊钩提升,由高塔主动避让,即可避免塔吊大臂与大臂、塔吊大臂与建筑物、吊钩与建筑物、吊钩与吊钩之间的碰撞。3、高位塔吊的起重钢丝绳(吊钩)位于低位塔起重臂的工作区域时,有可能引起低位塔臂与高位塔起重钢丝绳发生碰撞事故,高塔必须装备有防止起升钢丝绳进入正在工作的低搭的平衡臂工作区域的装置,安全距离为2米。这就要求项目必须配备有合格操作证的,经验丰富的信号指挥工,确保指挥塔吊回转作业时,低塔起重臂或平衡臂不会碰撞到高塔的起升钢丝绳(吊钩)。6.4、防碰撞安全要求1、塔吊的拆装必须由具备相应等级资质、安全生产许可证的企业来完成,且同一台塔吊的组装、顶升、拆除必须由同一单位完成,不允许委派无资质、无安全生产许可证地的单位进行施工。2、租赁方应提供状态好的机械设备,指派责任心强、技术全面的塔吊司机。3、参与塔吊安装、作业、顶升、拆除的作业人员都须持有天津市经济委员会颁发的特殊工种操作证,严禁无证人员作业。塔司、信号工都必须具备2年以上实践作业经验、责任心强,反应灵敏、身强力壮的持证人员参与。进入施工现场严格执行现场安全管理规定,严格执行安全操作规程,严禁违章作业。4、各塔吊信号指挥的对讲机频点不允许相互串台,必须有严格的分格措施。在设置频道时,需设置不同的频道,且每台塔吊的信号指挥人员、塔司必须固定,做到定机、定人、定制度,不允许擅自调换。信号工的服装要有区分,以便塔司在人员密集的区域确认本塔信号工的旗语、手势和哨声。5、群塔作业时,塔与塔高低差及水平安全距离规定:为避免相邻塔吊间发生相碰撞安全事故,要求低塔起重臂端部与高塔的塔身水平间距确保5m以上,高塔的起重臂及吊钩高度应与低塔的最高点垂直安全间距确保净空2m以上。6、顶升时,先顶高塔,后顶低塔。在塔吊顶升、降时,必须履行申报制度,由项目安全部进行审批,原则规定:先顶高塔、后顶低塔。下降拆除时,先降低塔,后降高塔,由项目安全环境部审批,每次顶升的高度,确保相邻塔吊间垂直安全间距。7、为了提高塔司、信号指挥人员警示各塔的工作状态,要求各塔上安装防撞指示灯和红色信号旗。8、每月召开2次以上塔司、信号指挥工安全操作专题会议,分析工作中存在的问题,提高和改进工作方法和工作安全责任心,强化安全操作规程,提高防范能力,制订相应的惩罚奖赏制度,与承租方签订安全生产协议书和定期检查制度,双方共同管理,确保施工生产的顺利进行。7、质量控制7.1、质量目标作业应安全顺利完成,达到认证要求。吊车各项功能正常,能达到其设计及使用要求相关记录齐全,真实可靠,准确率100%。塔身的垂直度控制在2/1000以内。7.2、质量控制及质量通病预防7.3、作业过程中控制点的设置7.4、质量标准及要求8、安全技术措施8.1、“十不吊”的原则1、指挥信号不明不准吊;2、斜拉斜挂不准吊;3、吊物重量不明或超负荷不准吊;4、散物捆扎不牢或物料装放过满不准吊;5、吊物上有人不准吊;6、安全装置失灵或带病不准吊;7、现场光线阴暗看不清吊物起落点不准吊;8、埋在地下物不准吊;9、棱刃物与钢丝绳直接触无保护措施不准吊10、六级以上强风不准吊。8.2、运行过程控制1、塔机与信号指挥人员必须配备对讲机。对讲机统一确定频率后必须锁频,使用人员无权调该频率。要做到专机专用,不得转借。2、信号指挥人员应与塔机组相对固定,无特殊原因不得随意更换指挥人员,指挥人员未经主管负责人同意,不得私自换岗。换班时应采用当面交接制。3、现场用指挥语言采用普通话。指挥语言应规范,防止发生指挥错误。4、指挥过程中,严格执行信号指挥人员与塔机司机的应答制度,即:信号指挥人员发出动作指令时,先呼叫被指挥的塔机编号,待塔机司机应答后,信号指挥人员方可发出塔机动作指令。5、信号指挥人员必须时刻目视塔机吊钩与被吊物。塔机转臂过程中,信号指挥人员还必须环顾相邻塔机的工作状态,并发出安全指示语言。安全指示语言必须明确、简短、完整、清晰。6、信号工在作业前、作业中和交班时,必须对钢丝绳进行全面检查与鉴定,严禁使用不合格的钢丝绳。8.3、操作人员要求1、司、信号工都必须持有市级劳动部门签发的特殊工种操作证。2、必须熟悉相同型号的塔机安全规程及本工种的安全操作规程。3、每班作业前应保持充沛的精力,严禁疲劳作业,酒后作业,必须对设备进行例行检查。4、的各项安全限位必须齐全可靠,塔机回转时,应注意避免碰撞周围建筑物(包括其它设备),另外塔吊臂不得在非工作区(如车辆大世界)上空旋转。5、起升高度与起重臂头部之间距离最少不得小于1m。6、在起吊重物平移时,其高度距所跨越物高度不得小于1m。7、严格执行“十不吊”的原则。8、信号指挥的对讲机频点不允许相互串台,必须有严格的分格措施。在设置频道时,需设置不同的频道,且每台塔吊的信号指挥人员、塔司必须固定,做到定机、定人、定制度,不允许擅自调换。信号工的服装要有区分,以便塔司在人员密集的区域确认本塔信号工的旗语、手势和哨声。9、场风速达到6级时,相当风速10.8~13.8m/s时,塔吊必须停止作业,4级风以上严禁塔吊顶升作业。塔吊在每次使用后或在非工作状态下,将塔吊的吊物钩升至顶端,并将起重小车行走至起重臂根部。10、操作人员临时离开操纵室时,必须切断电源,必须松开制动,绝对禁止限制起重臂随风转动。11、指挥时使用对讲机应保证电量充足,口齿清楚。12、必须严格执行安全技术交底,听从统一指挥。8.4、安全技术交底1、塔吊在塔基施工完成后立即设立沉降观测点,观测点设在塔吊小平台或塔轨上四角(每角一点共四点)。观测次数每星期至少三次,并在塔吊使用的全过程进行沉降观测,随着施工的进展,塔身逐步提高,尤其在雨季时,可能会因塔基下沉、倾斜而发生事故。因此,要根据具体情况及时对塔基四角进行观测,检查塔基下沉和倾斜状况,以确保塔吊运转安全,工作正常。随时了解塔基沉降情况,以便对基槽边坡失稳,塔吊倾斜等险情进行预测措施。2、塔吊的安装、顶升、拆卸必须按原厂规定进行,并制定安全作业措施,由专业队(组)在队长(组长)负责统一指导下要有技术安全员在场监护。南北区域的塔吊高度必须统一协调落差,顶升高度要由专人负责协调。3、塔吊安装后,在空载情况下,塔身与地面的垂直度不得超过塔身总高的2/1000。4、塔吊设专用临时配电箱。供电电缆应无破损。5、塔吊使用前,应做好群塔作业安全技术交底。交底要有租赁方的技术人员、工长、塔司人员与使用方:技术人员、工长、信号指挥人员的共同交底。6、塔吊提升重物后,严禁自由下降。7、上塔帽、吊臂、平衡壁的高空部位检查或修理必须佩带安全带。8、塔吊在施工期内,每周或雨后及大风过后都应对塔基检查,检查接地避雷等情况,发现问题应及时解决。9、必须加强对塔吊机械的保养工作,司机必须严格按操作规程办事,不得违章,发现问题,及时解决,使塔吊处于良好的运转状态之中。10、塔吊的大臂和吊钩,在非工作状态时锁扣打开,大臂转到顺风方向,吊钩提升到离杆顶端2~3m处。塔吊非工作状态末班塔司应将塔吊处于风标状态。11、气候恶劣时[六级(含六级)以上强风、大雨、大雪、大雾],应停止吊装作业。12、为了确保工程进度和塔机安全,各塔机需确保驾驶室内在工作时间有司机值班。交班、替班人员未当面交接,不得离开驾驶室,交接班时,要认真做好交接班纪录。13、对严格限制塔臂回转角度的塔机,要采取塔机臂回转限制措施。14、统一在塔机起重臂、平衡臂端部、塔机最高处应插设信号旗和安装安全反光警示器(灯)。15、施工现场应设能够满足塔机夜间施工的照明灯塔,亮度以塔机司机能够看清起重绳为准。16、信号工要严格十不吊操作规定。清楚被吊物重量,掌握被吊物重心,按规定对被吊物进行绑扎,绑扎必须牢固。零散物必须放在规定的容器内,且不得装载过满。在被吊物跨越幅度大的情况下,要确保安全可靠,杜绝发生“天女散花”的现象。17、塔式起重机的司机和信号指挥人员必须经过系统培训,考试合格,取得有关部门合法的操作证后,方可上岗独立操作,并定期进行复检。18、塔式起重机的安全装置必须齐全、灵敏、可靠。吊索具必须使用合格产品。吊运大模板、大灰斗、砼等必须用卡环。设备严禁超载和带病运行。设备运行中严禁维护保养。19、旋转臂或被吊物边缘与10KV以下的架空线最小水平距离不得小于1.5m,垂直方向最近距离不得小于3m。20、在施工中要考虑整体一致性,制定出塔吊大臂的回转方向。塔吊在回转时,要特别注意平衡臂与其他塔吊之间的安全距离。(静态时不得小于2米,动态时不得小于5米)。21、各塔吊运转臂所吊物品不得超越现场围墙。如超过围墙外作业,塔司有权拒绝信号工指挥。22、塔机作业前应进行空载或试吊,确认无故障后方可进行作业。作业时要有足够的安全高度,作业面与吊钩之间不小于10m的安全距离。23、塔机停止操作后,应选择回转时无障碍物及大臂顺风停机。吊钩上严禁吊挂重物。绝对禁止采用任何方法限制起重臂顺风转动。应将吊钩及小跑车收回。钩绳盘索在扁担上,防止起重臂随风转动时与临塔吊或其他物体碰撞。24、司机必须在佩有标志的指挥人员指挥下方可操作。操作前应发出音响信号,并严格按照指挥人员的指挥信号、当对讲机信号不清时,不得盲目操作,坚决拒绝违章指挥。25、信号工要正确佩带安全帽、袖标。严禁兼任挂钩工作。26、安装、运输人员必须严格遵守施工现场各项管理规定,认真执行安全用具(安全帽、安全带、防滑鞋、通讯工具)的正确使用规定。27、吊索具达到报废标准的,必须及时更换,并应注意:钢丝绳应根据用途保证足够的安全系数。凡表面磨损、腐蚀、断丝超过标准的,打死弯、断股、油芯外露的不得使用。吊钩除正确使用外,应有防止脱钩的保险装置。卡环在使用时,应使销轴和环底受力。吊运大模板、大灰斗、砼斗和预制墙板等大构件时,必须使用卡环。28、吊索具的选择:要符合吊装的需要。使用:根据不同的吊物,选用合理的吊装索具。管理:由专人负责看管和检查。29、塔吊必须按规定装设避雷装置。要求接地电阻不大于4欧姆。30、塔吊的地基安装和使用须符合原厂使用规定,并办理验收手续,经检验合格后,方可使用。塔吊使用中,应定期进行监测。31、塔吊等大型机械使用前必须由具有相应资质的专业检测机构进行检测验收,合格后方可使用。32、塔吊的用电线路必须经常检查,保证安全。33、在作业时,要求要有协调人员,负责施工中协调工作。总包单位设置一专职工长对塔吊进行管理。34、塔吊运行过程中,信号工应密切注意公共区域内低塔配重臂与相邻塔吊的位置关系,严禁与相邻塔吊或钩绳冲突。35、根据天气预报合理地使用塔吊,如突遇大风、大雨等恶劣天气,塔吊领导小组应立即通知各塔塔司,停止吊装作业,并按规定采取相应措施,防止塔吊相碰。36、塔司吊装盲区内的信号工不得少于3人,信号工应有明显标志,信号工和挂钩工必须固定。信号工必须考虑后备人员,并做到先培训后上岗。土建信号工必须与钢结构信号工分开,分别交底。37、塔吊验收完后要求机主必须检测塔机风标效应,保证风标效应灵敏可靠,每月检测应有风标效应检测。38、九级以上强风(包括地震)必须对整机和塔吊基础进行检测。39、塔吊配重臂上的阻风板必须严格按厂家要求进行安装。9、强制性条文实施措施操作人员应体检合格,无防碍作业的疾病和胜利缺陷,并经过专业培训、考核合格取得建设行政主管部门颁发的操作或公安部门颁发的机动车驾驶执照后,方可持证上岗。学员应在专人指导下进行工作。在工作中操作人员和配合作业人员必须按规定穿戴劳动保护用品,长发应束紧不得外露,高处作业时必须系安全带。机械必须按照出厂使用说明书规定的技术性能、承载能力和使用条件,正确操作,合理使用,严禁超载作业或任意扩大使用范围。机械上的各种安全防护装置及监测、指示、仪表、报警等自动报警、信号装置。
住宅工程一标段施工总承包项目大体积混凝土专项施工方案施工单位:建设集团有限公司建设单位:**信和置业有限公司监理单位:工程项目管理咨询有限公司目录一、工程概况:--------------------------------------1二、编制依据:--------------------------------------2三、技术分析:--------------------------------------2四、大体积混凝土施工设备:--------------------------3五、大体积混凝土操作工艺和施工要求:----------------4六、大体积混凝土的测温工作:------------------------6七、大体积混凝土温度控制技术:----------------------7八、质量及安全措施:--------------------------------9九、成品保护:--------------------------------------11十、施工注意事项:----------------------------------11一、工程概况本工程位于济南市**高新区,龙潭东大街以北。
总面积约157176.76平方米,共16个单体,1、2#:26F/1D;4、5、9#:27F/1D;8-1#:8F/1D;8-2#:4F/1D;13#:二、编制依据1、《工程设计图纸》2、《工程施工组织设计》3、设计交底及图纸会审答疑4、土建工程施工涉及的有效国家建筑工程质量验收规范和规程:《混凝土结构工程施工质量验收规范》GB50204-2015(2011版)《混凝土质量控制标准》GB50164-2011《混凝土泵送施工技术规程》JGJ/T10-2011《混凝土强度检验评定标准》GB/T50107-2010《高层建筑筏形与箱型基础技术规范》JGJ6-2011《混凝土外加剂应用技术规范》GB50119-2013《大体积混凝土施工标准》GB50496-2018三、技术分析3.1大体积混凝土施工特点(1)本工程底板混凝土施工特点是深基坑作业,结构尺寸体积较大,属大体积混凝土,配筋较密,质量要求高。
防腐保温、防水设计方案一、埋地钢质管道加强级防腐:1.1防腐要求:1.1.1、喷砂除锈,级别:Sa2.5级;1.1.2、防腐要求:环氧煤玻璃钢即:一底一腻二布六油;1.2施工程序:1.2.1除锈程序:吊装定位一清理泥土、污物、油污(包括焊接中煤透时所残留油污)一喷砂除锈f干燥吹、扫f砂布打磨f清洁。
1.2.2涂装程序:底漆一腻子一面漆一面漆一玻璃丝布一面漆一面漆一玻璃丝布一面漆一面漆。
简称二布六油。
1.3质量验收:1.3.1除锈验收标准:糙度参数值:40帆一60帆;其他验收指标执行GB8923.1—2011《涂覆涂料前钢材表面处理表面清洁度的目视评定》;1.3.2涂层厚度:600p m;电火花检测电压:3000V;其他外观、补口等程序验收指标执行GB50268-2008《给水排水管道工程施工及验收规范》1.4施工要求及注意事项:1.4.1喷砂使用的空气压缩机,应设有油、水分离装置,确保压缩空气中不含水分和油污。
空气过滤器中的填料,应定期更换,空气缓冲罐内的积液应及时排放。
1.4.2喷射用磨料应符合的要求:a.密度大、韧性强、有一定粒度要求的粒状物:b.使用过程中不易碎裂,散释粉尘最小;c.表面不得有油污、含水率小于1%1.4.3喷射除锈时,施工现场环境湿度大于80%或钢材表面温度低于空气露点温度3时,应禁止施工。
1.4.4喷射除锈后的钢材表面粗糙度,应用粗糙度仪检验。
(宜小于涂层厚度的%)。
1.4.5喷射合格后的钢材,用毛刷、吸尘器、砂布等工具清扫打磨,或用干净无油、无水的压缩空气吹净钢材表面上的锈尘和残余磨料后,方可涂底漆,除锈合格后的钢材在露天存放时应在内4—6h内涂完底漆。
如在涂漆前已返锈需重新除锈。
1.4.6特别是当前在除锈、涂装时更要注意对环保规定标准的要求。
二、钢管穿越铁路、公路的顶管防腐(钢管顶管专用环氧树脂玻璃钢特级外防腐要求)由于对道路、河道穿越钢管的特殊环境,钢管外防腐层应采用涂层更加牢固坚硬、粘结力强、耐磨、耐蚀、高标准的环氧树脂玻璃钢防腐涂层如下:2.1防腐要求:2.1.1、抛丸除锈,级别:Sa3级;2.1.2、防腐要求:环氧树脂玻璃钢即:一底一腻五布十二油(简称五布八油);2.2施工程序:2.2.1除锈程序:吊装定位一清理泥土、污物、油污(包括焊接中煤透时所残留油污)一喷砂除锈f干燥吹、扫f砂布打磨f清洁。
北京华联购物市场工程深基坑土方开挖施工方案编制人: _____________审察人: _____________审批人: _____________北京华联太原成功购物市场工程项目部二O一三年九月目录一、综合说明1、工程大要2、编制依照3、整体施工部署二、土方开挖施工1、施工准备2、开挖方法3、保证工程质量的技术组织措施4、保证安全生产的技术组织措施5、保证文明施工的技术组织措施6、保证工期的技术组织措施7、减少噪音、降低环境污染技术措施8、地上、地下管线及道路的保护措施9、与其他施工队伍友好配合措施10、质量保证措施11、安全生产及文明施工12、临边安全围护三、基坑安全监测方案四、雨季施工方案五、应急方案一、综合说明1、编制依照该施工组织设计的编制主要依照:山西省建筑设计院设计的基坑支护图纸;现行规范、规程以及现场本质情况。
主要规范、规程以下:1、国家法律、法规、《中华人民共和国合同法》、《中华人民共和国建筑法》其它法律、行政法规。
2、现行国家相关建筑工程规范、标准和规程3、《建筑工程施工质量查收一致标准》(GB50300—2001)4、《工程测量规范》( GB50026— 2007)5、《建筑地基基础工程施工质量查收规范》( GB50202-2002);6、《建筑与市政降水工程技术规范》(JGJ∕T111-98)7、《建筑地基办理技术规范》(JGJ79-2012)8、《建筑基坑工程监测技术规范》( GB50497)9、《施工现场临时用电安全技术规程》(JGJ46— 2005)10、《地基与基础工程施工质量查收规范》( GB50202-2002)11、《建筑机械使用安全技术规程》(JGJ33-2012)12、《北京华联太原成功购物市场总平面图、地下平面图、剖面图》13、《北京华联太原成功购物市场岩土工程勘探报告》14、两次专家论证建议15、质量管理系统文件、质量保证手册、程前言件16、施工现场及周围环境检查记录2、工程大要工程名称:北京华联成功购物市场工程建设单位:山西华联购物中心有限企业设计单位:山西省建筑设计研究院监理单位:山西省建设监理有限企业施工单位:山西省第五建筑工程企业北京华联太原成功购物市场位于太原市解放北路75 号,建筑物为地下三层、地上六层,框架式商业楼。
二次结构施工方案背景介绍二次结构施工是建筑施工过程中的重要环节,它包括了各种内部构件的安装和装修工作,如墙体、地面、天花板等。
本文将介绍二次结构施工方案的主要内容。
施工准备工作在进行二次结构施工之前,需要做好一系列的准备工作,以确保施工的顺利进行。
包括以下几个方面:1.设计方案的准备:根据建筑设计图纸,确定二次结构的具体要求,包括墙体厚度、地面材料、天花板设计等。
2.材料采购和准备:根据设计方案,采购所需的材料,如砖块、木材、水泥等,并做好储存和准备工作。
3.施工队伍的组织:根据施工的规模和要求,组织一支合适的施工队伍,包括工人、技术人员等。
4.施工设备的准备:根据施工需要,准备所需的施工设备,如砌筑机、切割机、混凝土搅拌机等。
施工步骤墙体施工墙体是建筑物的重要组成部分,其施工过程需要经过以下几个步骤:1.找平墙体底部:首先需要在地面上找平墙体底部,以确保墙体的垂直度和水平度。
2.砌筑墙体:根据设计要求和标准,使用砖块或其他材料进行墙体的砌筑。
注意砌筑过程中保持墙体的垂直度和水平度。
3.涂抹墙面:在墙体砌筑完毕后,需要对墙面进行涂抹,以达到设计方案要求的平整度和光滑度。
地面施工地面的施工需要经过以下几个步骤:1.打底处理:首先需要对地面进行打底处理,包括填土、夯实等工作。
确保地面平整并具备良好的承重能力。
2.安装地面材料:根据设计要求,选择适合的地面材料进行安装,如瓷砖、地板等。
注意材料的平整度和接缝的处理。
3.铺设防水层:根据需要,对地面进行防水处理,以保护地面和楼下空间。
天花板施工天花板的施工需要经过以下几个步骤:1.安装脚手架:首先需要安装脚手架,以确保施工人员的安全。
2.装修天花板:根据设计要求,进行天花板的装修工作,如吊顶、吊灯等。
3.涂装饰处理:在天花板装修完毕后,根据设计要求进行涂装饰处理,以达到设计方案的效果。
安全措施在进行二次结构施工过程中,需要注意以下安全措施:1.施工现场的安全:确保施工现场的安全,设置明显的警示标志,并做好防护措施。
一、编制依据:1.1测量规范(GBJ50026-93);1.2《建筑地基基础工程施工质量验收规范》(GB50202-2023);1.3《建筑结构荷载规范》(GB50009-2023);1.4《混凝土结构设计规范》(GB50010-2023);1.5《建筑抗震设计规范》(GB50011-2023);1.6《建筑结构制图标准》(GB/T50105-2023);1.7《砌体结构设计规范》(GB50003-2023);1.8《建筑地基基出设计规范》(GB50007-2023);1.9《砌体工程施工质量验收规范》(GB50203-2023)1.10《混凝土结构工程施工质量验收规范》(GB50204-2023)1.11《屋面工程施工质量验收规范》(GB50207-2023)1.12《地下防水工程施工质量验收规范》(GB50208-2023)1.13《建筑装饰装修工程施工质量验收规范》(GB50210-2023)1.14《建筑地面工程施工质量验收规范》(GB50209-2023)1.15《建筑安装工程质量检查评估统一标准》(GB50300-2023)二、工程概况本工程为乳山市午极镇敬老院改扩建项目工程,建筑面积为1990平方米,结构形式:框剪结构,位于乳山午极镇,工程内容:施工图纸设计范围内的建筑、安装工程等内容。
三、施工准备(一)开工放线前,根据场地自然标高与建筑物室内外高差情况,将场地清理平整。
(二)根据施工平面图,搭设临时设施,引入附近电源和水源,布置并修建运送道路。
(三)材料供应:本工程订购材料均由项目部根据现场用料计划统一组织货源,并经复验合格后报甲方及监理人员批准后方可使用,成品及半成品必须有出厂合格证,同时应遵守实验室见证取样及公司制定的《材料进场检查制度》。
(四)技术准备:开工前,由甲方组织监理、设计、勘察及施工单位有关人员对图纸进行认真会审。
施工单位组织施工工程技术人员、管理人员熟悉图纸及学习有关施工规范和国家标准及《工程建设标准强制性条文》、安全条例,建立健全各项规章制度,并做好各级技术交底资料准备工作。
主体结构主要施工方法或方案和施工措施一、施工顺序:本工程主体部分墙柱、梁板分两次施工,墙柱一次施工,梁板一次施工。
抄平放线→绑扎框架柱墙钢筋→支框架柱模→浇筑框架柱混凝土→支梁底模→绑扎梁、板钢筋→支梁、板模板→浇筑梁、板混凝土。
二、施工测量:1、施工测量准备:(1)测量设备选择:(2)校对测量仪器:为了保证测量结果的准确性,本工程所用测量工具必须经过校准,并确保使用时在有效检测周期内。
(3)复核水准点及控制桩点:进行主体施工放线前,先复核基础施工时的轴线控制桩点和高程水准点如有问题及时纠正。
3、主体结构的平面控制:(1)用现场内设置的控制轴线对基础所使用的定位控制桩进行复测,校核无误后,作为工程首层施工的依据。
(2)在各施工段施工时,对地面上有控制桩的控制线可直接由地面用经纬仪投测到工作面上。
对没有控制桩的控制线采用中间挑线法将控制线投测到工作面上,挑线必须左右盘取中,控制线投测误差应不大于3mm;放细部线前应对控制线进行校核,控制线间距误差应不大于5mm,然后根据控制线测设墙、0.00,两个控制点应相互校核。
其相互较差应小于3㎜,并依两点的平均点抄测水平线。
抄平时,尽量将水准仪安置在测点的中心位置,并进行一次精密定平。
在结构层内引测标高时,要使用水准仪引测,并往返测量与基准点校核,误差要控制在规范控制范围内。
5、建筑沉降观测:根据天津市有关文件要求,委托天津市有资质的第三方测量单位进行变形观测,同时我公司将做好相应的变形观测及记录。
(1)沉降观测点的准备工作:采用精密水准仪及与之配套使用的水准尺。
(2)水准点的设置:沉降观测应依据稳定良好的水准点进行,水准点应考虑永久使用,为相互检查核对,埋设地点必须稳定,不受施工机械碰压,防止水准点高程变动。
沉降观测点的埋设如图所示:(3)将水准点组成闭合水准路线进行往返测量,其闭合差必须符合规范要求,本工程采用S3 型水准仪,按国家二等水准测量技术要求施测。
目录一、编制依据 (2)1.1技术文件 (2)1.2主要技术规范、规程 (2)1.3其他文件 (2)二、工程概况 (2)2.1总体简介 ............................................ 错误!未定义书签。
2.2建筑设计概况 ........................................ 错误!未定义书签。
三、施工部署 (2)3.1质量目标 (4)3.2材料进场及存放 (4)3.3施工进度计划 (4)3.4施工现场安排 (4)四、施工准备 (5)4.1技术准备 (5)4.2施工现场准备 (6)4.3劳动力配置 (7)4.4材料准备 (9)五、主要施工方法及技术措施施工方法 (9)5.1测量放线 (9)5.2砌筑工程 (9)5.3墙面抹灰 (20)六、季节性施工措施 (22)6.1季节施工部位 (22)6.2各部位季节性施工措施 (23)七、质量保证措施 (25)八、安全文明施工措施 (25)九、成品保护措施 (26)十、环境保护措施 (26)附图:外用电梯位置示意图 (26)一、编制依据1.1 技术文件廊坊新世界中心·C区(一期)(住宅及及配套公建)C-1#~C-4#住宅楼、C-17#办公楼施工图、洽商和地质勘察报告,工程招标文件及施工合同1.2主要技术规范、规程《建筑工程施工质量验收统一标准》GB50300-2001《混凝土结构工程施工质量验收规范》 GB50204-2011《砌体工程施工质量验收规范》GB50203-2011《SN保温砌块 BM轻集料隔墙砌块》10BJZ58《砌体填充墙结构构造》12G614-1《建筑机械使用安全技术规程》JGJ33-2011《建筑施工安全检查标准》JGJ59-2011《建筑施工高处作业安全技术规范》JGJ80-2011《建筑工程冬季施工规程》JGJ104-2011《墙体材料应用统一技术规范》GB50574-2010《施工现场临时用电安全技术规范》JBJ46-20111.3其他文件廊坊新世界中心·C区(一期)项目施工组织设计北京万兴建筑集团有限公司企业管理手册:WX/GLSC-2011北京万兴建筑集团有限公司《企业管理制度汇编》:GLZD-2011二、工程概况2.1 工程建设概况三、施工部署3.1质量目标本工程质量目标为合格。
二次结构工程的质量目标为:各分项工程合格率100%。
3.2材料进场及存放3.2.1所有材料按计划进场,材料商负责及时供应。
材料进场后由工长、技术员、质检员同时验收,合格后方可使用,有复试要求的经试验合格后方可使用于工程中。
3.2.2材料堆放见现场平面布置图3.3施工进度计划根据合同工期进度计划安排及现场二次结构材料的确定,二次结构的施工时间调整为2013年10月28日开始~2014年06月20日完成,计划在结构验收后进行二次结构施工,二次结构施工采用样板引路的方法,由于 2013年10月开始进行样板间的施工(样板间设在C-3#楼一层和二层及C-17#楼一层),样板间施工结束后,即组织人员进行第一阶段地下二层至五层填充墙砌筑,第二阶段五层以上填充墙砌筑,即部分楼层墙体砌筑需在冬季施工。
施工顺序:隔墙砌筑应在主体结构验收完毕后,由下而上逐层砌筑,防止下层结构梁、板承受上层以上的荷载,或采用各层砌体沉实后再收顶填嵌的方法。
二次结构计划2014年6月内全部完成。
详见二次结构施工进度计划表。
3.4施工现场安排填充结构施工用干拌砂浆、预拌混凝土采用小车进行水平运输的方法,垂直运输机械采用施工电梯或垂直卷扬机。
施工升降机位置、现场材料堆放参见装修阶段平面布置图。
砂浆、烟风道、砌块等材料按施工进度分批进场,以满足工程施工的需要。
施工升降机安装必须严格按照已审批的施工方案施工,保证符合安全技术要求。
室内砌体施工时搭设移动式脚手架,确保移动式脚手架的钢性和牢固性。
结构楼层周边搭设高度不小于1.5米的安全防护栏杆, 外侧满挂密目安全网防护。
四、施工准备4.1技术准备4.1.1主体结构已施工完毕,质量合格并已通过验收。
4.1.2熟悉建筑施工图纸,根据设计图纸要求和国家现行规范及工艺规程编制施工方案并向班组进行技术交底,进行样板间的施工。
4.1.3每层楼面要弹出轴线、墙身线、构造柱位置线、水平系梁位置线、拉结筋位置线、门窗洞口位置线、管道预留洞位置及标高线,经复核符合设计图纸要求,并办理预检手续。
样板间放线后经监理、业主验收。
4.1.4由业主、监理、施工方共同做好砌体材料、隔墙板、排风道等材料的选样、订货工作,并及时报监理、业主审核批准。
4.1.5成立施工领导小组为保证二次结构施工中各项施工任务、质量管理和现场管理,成立施工领导小组。
组长:刘志成副组长:张万清生产部周文安全部侯保安质检部杨广志技术部高国明资料部张重强试验部秘俊伟材料部秦宗柱副组长:梁新波组织机构图职责分工组长(项目经理):负责协调各方关系;全面负责二次结构工程进度与质量负责。
副组长(生产经理):负责总体协调组织的二次结构工程的开展工作,控制施工进度。
检查方案、交底落实情况,监督并指导现场的工作情况。
副组长(项目总工):负责组织召开质量会议;组织人员检查验收。
监督并指导各组门的工作情况。
技术质量部——负责施工方案编制、技术措施与交底、施工安全技术交底、材料试验、填写技术资料工作,现场监督落实技术交底。
负责冬施过程中工序样板标准的监督、控制工作,质量检查验收工作;与监理有关的工程资料报验。
资料部——负责资料的收集、编制及整理。
试验部——负责施工过程中试验工作,包括取样、试验资料收集。
生产部——负责施工的工程进度、质量和安全工作,合理组织施工力量,合理安排施工计划,确保质量和工期,协调各分包商的工作。
安全部——负责施工过程中施工现场的安全监控包括现场的安全监督、工人安全培训、安全保证资料的收集整理,负责施工现场及生活区的保卫、消防、采暖工作。
材料部——负责施工过程中施工机具、材料采购、运输与储存。
工程材料资料收集及过程中施工机械的日常维护、修理工作,对施工机械的正常合理及临水临电的使用进行监督管理。
4.2施工现场准备4.2.1现场临时用电、用水各施工楼层设流动箱,以满足施工用电。
为了保证外用电梯的正常使用,外用电梯用电采用独立电源供电。
现场施工用水在每层设临水水箱供楼内施工用水。
4.2.2机械、用具准备1)拟投入本工程二次结构的主要施工设备表2)砌筑、抹灰主要用具:砌筑用具:手推车、胶皮管、铁锹、灰桶、喷水壶、皮数杆、托线板、线坠、水平尺、小白线、瓦刀、大铲、铁锨工具袋等。
4.3劳动力配置二次结构施工采用综合作业队进行施工的方法,做到统一领导,分工明确,交叉施工,配合密切,劳动力安排见下表:廊坊新世界中心·C区(一期)工程 84.4材料准备根据预算提出材料供应计划,编制施工使用计划,落实主要材料,并根据施工进度控制计划安排,制定主要材料、半成品及设备进场时间计划材料进场后由工长、技术员、质检员同时验收,合格后方可使用,有复试要求的经试验合格后方可使用于工程中。
五、主要施工方法及技术措施施工方法5.1测量放线5.1.1平面控制轴线二次结构及装修平面控制轴线恢复前应按结构施工时主轴控制线进行,对每条轴线的相对距离、角度进行校核,方法为:用钢尺直接丈量距离,用经纬仪测量轴线、轴线控制线之间的角度;在施工中被砂浆覆盖和因为时间久而模糊的轴线、轴线控制线,把面层的附着物清理干净,用墨线重新弹出,用于隔墙的平面位置控制;柱立面的轴线由恢复后的轴线进行引测,并弹出墨线用红油漆标识;根据恢复后的轴线及图纸上隔墙线与轴线的关系依次放出各楼层的隔墙线,用墨线弹出。
平面控制线应包括楼面上弹出墙身线、构造柱位置线、抱框(门窗洞口、设备预留洞口)位置线、墙面上水电预留洞口的位置线,相对应的构造柱与顶面梁板的位置采用挂垂直线的方法进行控制。
5.1.2水平标高线+0.500m线在装饰工程中因为高度太低上返易造成误差,应把装饰线定在+1.000m,这样为施工时定标高提供方便。
楼层+1.000m 抄测前先用水准仪校测结构施工从首层传递在电梯井内壁的标高控制点,当较差小于3mm 时,取其平均高程引测水平线。
楼层+1.000m 线抄测,将激光扫平仪安置在测点范围的中心位置,抄测各施工区内的装饰水平线并用墨线标示。
5.2砌筑工程5.2.1砌筑材料本工程轻质砌块容重不大于7.0KN/m3,砌筑完成后平均容重不大于11.0KN/m3,各种墙体材料使用部位如下表所示:5.2.2操作工艺1)公建外墙墙体砌筑工艺流程 a.砌筑施工工艺流程测量放线→立皮数杆→基层表面清理、湿润→排砖→拉线→砂浆拌制→砌筑→预留洞→质量验收 b.施工工艺门洞口做法圈梁与洞口大样图当门洞口宽度大于2100mm时,采用以下做法施工)当门窗洞口大于5m时,应设吊柱,如下图所示。
C.砌筑工程施工技术要点砌筑前,应将砌筑部位清理干净,应在砌筑位置上弹出墙边线,以后按边线砌筑,一道墙可先砌两头的砖,再拉准线砌中间部分。
第一皮砌筑时应试摆。
⏹在砌块墙的转角处及交接处立起皮数杆(皮数杆间距不超过15m,过长应在中间加立),在皮数杆之间拉准线,依线逐皮砌筑,其中第一皮砖按墙身边线砌筑。
⏹采用刮浆法。
竖缝应先批砂浆后再砌筑。
当孔洞成垂直方向时,水平铺砂浆,应用套板盖住孔洞,以免砂浆掉入孔洞内。
⏹墙、水平灰缝和竖向灰缝宽度为10-12mm,水平灰缝的砂浆饱满度不得小于80%;竖缝宜采用挤浆或加浆方法不得出现透明缝,严禁用水冲浆灌缝。
⏹砌块墙的转角处和交接处应同时砌起。
对不能同时砌起而必须留槎时,应砌成斜槎,斜槎长度不应小于斜槎高度的2/3。
如留斜槎确有困难,除转角处外,可留直槎,但直槎必须做成凸槎,并加设拉结钢筋,拉结筋的数量为每半砖厚墙放置1根直径6mm的钢筋,间距沿墙高不得超过500mm,埋入长度从墙的留槎处算起,每边均不小于400mm;钢筋末端应有90度弯钩。
⏹砌块墙中留置临时施工洞口时,其侧边离交接处的墙面不应小于500mm。
洞口顶部设置过梁,也可在洞口上部采取逐层挑砖办法封口,并预埋水平拉结筋,洞口净宽不应超过1m。
临时施工洞口补砌时,洞口周围砖块表面应清理干净,并浇水湿润,再用与原墙相同的材料补砌严密。
⏹墙中的洞口、管道、沟槽和预埋件等应于砌筑时正确留出或预埋,宽度超过300mm的洞口砌筑平拱或设置过梁。
管线槽留置时,可采用弹线定位后用凿子凿槽或用开槽机开槽,不得采用斩砖预留槽的方法。
⏹每天砌筑高度不超过1.8m。
d.特殊质量控制措施⏹砌体与混凝土柱或墙之间要用拉结筋连接,使两者连成整体。
⏹砌体顶部与框架梁板接槎处20~30mm空隙,用混合砂浆封堵。
