暖通系统施工方案
- 格式:docx
- 大小:10.42 KB
- 文档页数:5

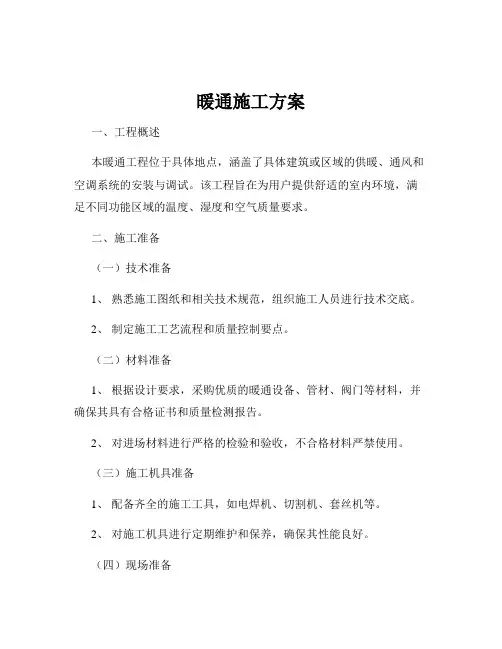

一、工程概况本工程为某办公楼暖通系统安装工程,主要内容包括:通风系统、空调系统、供暖系统、热水供应系统等。
工程总面积约为5000平方米,建筑高度约为30米。
施工周期为6个月。
二、施工准备1. 技术准备(1)组织技术人员认真学习设计图纸,了解工程概况、施工工艺及质量控制要点。
(2)对施工人员进行技术交底,确保施工人员掌握施工工艺和质量要求。
(3)制定施工组织设计,明确施工顺序、施工方法和质量保证措施。
2. 现场准备(1)施工现场的场地平整、道路畅通,满足施工需求。
(2)施工现场临时设施齐全,包括办公室、宿舍、食堂等。
(3)施工用电、用水、排水设施齐全,确保施工顺利进行。
3. 人员准备(1)组织施工队伍,明确各工种人员数量和职责。
(2)对施工人员进行安全教育培训,提高安全意识。
4. 材料准备(1)根据设计要求,采购各类管道、阀门、风机、水泵等设备。
(2)对材料进行验收,确保质量符合国家标准。
(3)材料堆放整齐,便于施工。
三、施工工艺1. 通风系统施工(1)风管制作:采用镀锌钢板风管,按照设计要求进行下料、焊接、折方成型。
(2)风管安装:按照设计要求,进行风管连接、固定、保温等。
(3)通风设备安装:按照设计要求,进行风机、风阀等设备的安装。
2. 空调系统施工(1)空调机组安装:按照设计要求,进行空调机组、新风机组等设备的安装。
(2)空调管道安装:采用铜管或不锈钢管,按照设计要求进行管道连接、固定、保温等。
(3)空调末端设备安装:包括风机盘管、新风风口、排风口等设备的安装。
3. 供暖系统施工(1)供暖管道安装:采用钢管或铜管,按照设计要求进行管道连接、固定、保温等。
(2)供暖设备安装:包括锅炉、水泵、阀门等设备的安装。
4. 热水供应系统施工(1)热水管道安装:采用不锈钢管,按照设计要求进行管道连接、固定、保温等。
(2)热水设备安装:包括热水器、水泵、阀门等设备的安装。
四、质量控制1. 严格按照设计要求和施工规范进行施工,确保工程质量。

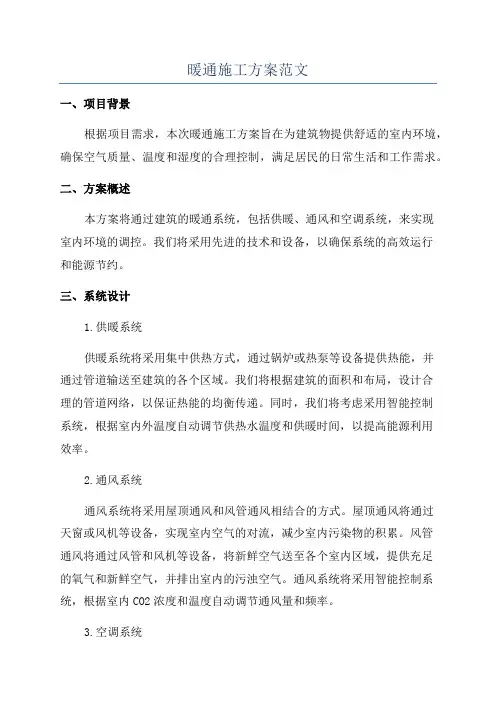

暖通施工方案范文一、项目背景根据项目需求,本次暖通施工方案旨在为建筑物提供舒适的室内环境,确保空气质量、温度和湿度的合理控制,满足居民的日常生活和工作需求。
二、方案概述本方案将通过建筑的暖通系统,包括供暖、通风和空调系统,来实现室内环境的调控。
我们将采用先进的技术和设备,以确保系统的高效运行和能源节约。
三、系统设计1.供暖系统供暖系统将采用集中供热方式,通过锅炉或热泵等设备提供热能,并通过管道输送至建筑的各个区域。
我们将根据建筑的面积和布局,设计合理的管道网络,以保证热能的均衡传递。
同时,我们将考虑采用智能控制系统,根据室内外温度自动调节供热水温度和供暖时间,以提高能源利用效率。
2.通风系统通风系统将采用屋顶通风和风管通风相结合的方式。
屋顶通风将通过天窗或风机等设备,实现室内空气的对流,减少室内污染物的积累。
风管通风将通过风管和风机等设备,将新鲜空气送至各个室内区域,提供充足的氧气和新鲜空气,并排出室内的污浊空气。
通风系统将采用智能控制系统,根据室内CO2浓度和温度自动调节通风量和频率。
3.空调系统空调系统将采用集中式冷热水机组或分散式空调机组,根据建筑的需求提供制冷和制热功能。
我们将根据不同区域的需求,设计合理的送风朝向和送风量,以确保室内的温度和湿度在合适的范围内。
同时,我们将采用空调节能技术,如变频控制和智能控制系统,以提高系统的能效。
四、施工步骤1.施工准备在施工之前,我们将进行详细的工程测量和设计,制定施工计划,并进行相关设备和材料的采购。
2.设备安装我们将根据设计方案,进行供暖、通风和空调设备的安装,并确保设备符合相关标准和规定。
同时,我们将进行设备调试和试运行,以确保设备的正常运行和安全性。
3.管道敷设根据供暖和通风系统的设计,我们将进行管道的敷设和连接,包括主管道和分支管道的安装。
在敷设过程中,我们将注意保护管道,以避免损坏和漏水等问题。
4.控制系统安装我们将安装智能化控制系统,并进行调试和联动测试,以确保系统的正常运行和自动化控制的准确性。

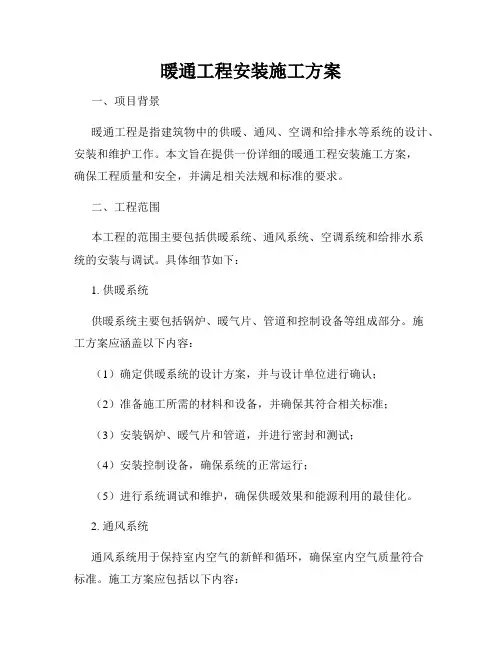

暖通工程安装施工方案一、项目背景暖通工程是指建筑物中的供暖、通风、空调和给排水等系统的设计、安装和维护工作。
本文旨在提供一份详细的暖通工程安装施工方案,确保工程质量和安全,并满足相关法规和标准的要求。
二、工程范围本工程的范围主要包括供暖系统、通风系统、空调系统和给排水系统的安装与调试。
具体细节如下:1. 供暖系统供暖系统主要包括锅炉、暖气片、管道和控制设备等组成部分。
施工方案应涵盖以下内容:(1)确定供暖系统的设计方案,并与设计单位进行确认;(2)准备施工所需的材料和设备,并确保其符合相关标准;(3)安装锅炉、暖气片和管道,并进行密封和测试;(4)安装控制设备,确保系统的正常运行;(5)进行系统调试和维护,确保供暖效果和能源利用的最佳化。
2. 通风系统通风系统用于保持室内空气的新鲜和循环,确保室内空气质量符合标准。
施工方案应包括以下内容:(1)根据建筑物的需求确定通风系统的设计方案,并与设计单位确认;(2)准备所需材料和设备,并确保其品质良好;(3)安装通风机、风管和排风口等组件;(4)测试系统的通风效果,并进行调试和维护。
3. 空调系统空调系统用于调节室内温度和湿度,为使用者创造舒适的室内环境。
施工方案应具体包括以下内容:(1)确定空调系统的设计方案,并与设计单位核对;(2)准备所需材料和设备,包括压缩机、蒸发器、冷凝器等;(3)安装空调主机和室内机,并完成相应的管道连接;(4)进行系统的真空泄漏测试和制冷剂充注;(5)调试系统的运行效果,并确保其符合设计要求。
4. 给排水系统给排水系统用于建筑物内的供水和排水。
施工方案应具体包括以下内容:(1)确定给排水系统的设计方案,并与设计单位确认;(2)准备所需的管道、阀门和其它配件,并确保其品质合格;(3)安装给水管道和排水管道,并与室内设备进行连接;(4)进行系统的压力测试和泄漏检查;(5)进行系统的调试和维护,确保其正常运行。
三、施工计划为保证施工进度和质量,制定合理的施工计划至关重要。
第1篇一、项目概述项目名称:XX住宅小区暖通工程项目地点:XX市XX区项目规模:总建筑面积约XX万平方米项目性质:住宅项目背景:随着我国经济的快速发展,人们对居住环境的要求越来越高,暖通工程作为住宅小区的重要组成部分,其施工质量直接影响到居民的生活品质。
本方案旨在为XX住宅小区暖通工程提供一套科学、合理的施工方案,确保工程顺利进行,满足设计要求和使用功能。
二、施工组织与管理1. 施工组织架构为确保工程顺利进行,成立以下施工组织架构:(1)项目经理部:负责整个工程的施工组织、协调和管理。
(2)工程技术部:负责施工图纸的审核、技术交底、施工方案的编制和实施。
(3)质量安全管理部:负责施工过程中的质量控制和安全监督。
(4)物资供应部:负责工程材料的采购、验收和供应。
(5)施工队:负责具体施工任务的实施。
2. 施工进度计划根据工程实际情况,制定详细的施工进度计划,确保工程按期完成。
三、施工准备1. 施工图纸和技术资料(1)审查施工图纸,确保图纸的完整性和准确性。
(2)收集整理相关技术资料,如设计说明书、施工规范、质量标准等。
2. 施工人员(1)组织施工人员参加技术交底,确保人员熟悉工程内容和施工要求。
(2)对施工人员进行岗前培训,提高施工技能和安全意识。
3. 施工材料(1)采购符合设计要求和质量标准的暖通设备、管道、阀门等材料。
(2)对进场材料进行验收,确保材料质量合格。
4. 施工设备(1)准备施工所需的机械设备,如焊机、切割机、泵等。
(2)对设备进行检查和维护,确保设备正常运行。
四、施工工艺及质量控制1. 施工工艺(1)管道安装:采用明装或暗装方式,确保管道布局合理、美观。
(2)阀门安装:按照设计要求,选用合适的阀门,确保阀门启闭灵活、密封性能良好。
(3)风机安装:确保风机安装牢固、水平,与管道连接紧密。
(4)散热器安装:按照设计要求,选择合适的散热器,确保散热器安装牢固、美观。
2. 质量控制(1)严格控制施工材料质量,确保材料合格。
暖通施工方案1. 引言本文档旨在提供一份全面的暖通施工方案,以确保建筑物内的舒适温度和空气质量。
暖通施工方案是指安装和维护建筑物的供暖、通风和空调系统,以满足建筑物内部人群的需求。
本方案将介绍系统设计、设备布局、管道安装、防护措施和测试标准等方面的内容。
2. 系统设计2.1 供暖系统设计根据建筑物的规模和功能,选择适当的供暖方式。
常见的供暖方式包括集中供暖系统和分散供暖系统。
集中供暖系统可以利用锅炉或地热系统,通过管道将热水或蒸汽送至各个房间。
分散供暖系统则可以使用石油、天然气或电力作为热源,通过独立的暖气设备为每个房间提供热量。
2.2 通风系统设计通风系统的设计应该满足建筑物内部的新风需求和空气质量标准。
根据建筑物的用途和人员密度确定新风量,并选择适当的通风方式。
通风方式包括自然通风和机械通风。
机械通风系统通常包括风机、换气扇和排烟系统。
2.3 空调系统设计根据建筑物的用途和周围环境温度,选择合适的空调系统。
常见的空调系统包括中央空调系统和分散空调系统。
中央空调系统适用于大型建筑物,可以通过冷水或冷却剂循环实现空气调节。
分散空调系统适用于小型办公室或个别房间,可以通过单独的空调设备调节温度和湿度。
3. 设备布局根据建筑物的结构和使用要求,确定供暖、通风和空调设备的布局位置。
布局应合理,确保设备的有效运行和维护。
供暖设备应放置在易操作的地方,便于添加燃料或维修。
通风设备应与建筑物内部的空气流动路径相一致,以确保良好的通风效果。
空调设备应分别布置在每个待调整温度的房间内。
4. 管道安装根据供暖、通风和空调系统的设计,进行管道安装。
管道应符合国家标准,并经过专业人员施工和检查。
供暖管道的绝缘应合理,以减少热量损失。
通风管道应畅通无阻,避免弯曲和堵塞。
空调管道应连接严密,无泄漏,以确保制冷剂的循环。
5. 防护措施施工过程中应采取必要的安全措施,确保施工人员和建筑物的安全。
为施工人员配备个人防护装备,并进行必要的培训。

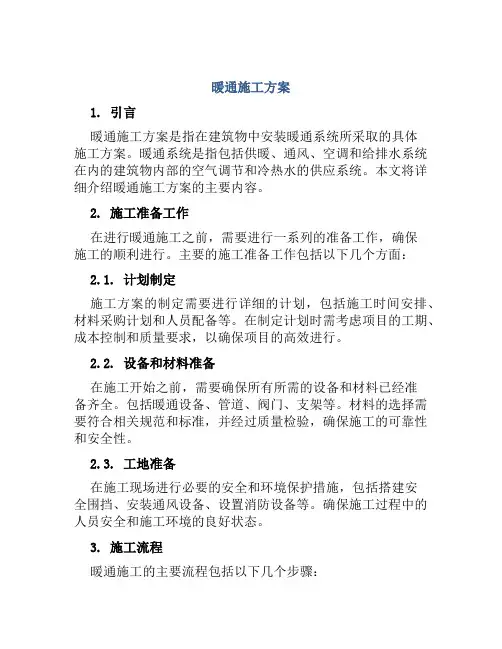

暖通施工方案1. 引言暖通施工方案是指在建筑物中安装暖通系统所采取的具体施工方案。
暖通系统是指包括供暖、通风、空调和给排水系统在内的建筑物内部的空气调节和冷热水的供应系统。
本文将详细介绍暖通施工方案的主要内容。
2. 施工准备工作在进行暖通施工之前,需要进行一系列的准备工作,确保施工的顺利进行。
主要的施工准备工作包括以下几个方面:2.1. 计划制定施工方案的制定需要进行详细的计划,包括施工时间安排、材料采购计划和人员配备等。
在制定计划时需考虑项目的工期、成本控制和质量要求,以确保项目的高效进行。
2.2. 设备和材料准备在施工开始之前,需要确保所有所需的设备和材料已经准备齐全。
包括暖通设备、管道、阀门、支架等。
材料的选择需要符合相关规范和标准,并经过质量检验,确保施工的可靠性和安全性。
2.3. 工地准备在施工现场进行必要的安全和环境保护措施,包括搭建安全围挡、安装通风设备、设置消防设备等。
确保施工过程中的人员安全和施工环境的良好状态。
3. 施工流程暖通施工的主要流程包括以下几个步骤:3.1. 布线设计与安装根据建筑物的平面布局和设计要求,制定暖通系统的布线设计方案。
主要包括供暖管道、通风管道和冷热水管道的走向和连接方式。
在安装过程中,需要遵循安全规范和施工要求,确保布线的准确性和系统的完整性。
3.2. 设备安装根据设计方案,安装供暖设备、通风设备和冷热水设备等。
在安装过程中,需要进行设备的校验和调试,确保设备的正常运行。
3.3. 管道安装按照设计方案,安装供暖管道、通风管道和冷热水管道。
在安装过程中,需要进行管道连接和密封,确保管道的完整性和使用安全。
3.4. 阀门和控制装置安装安装暖通系统中所需的各种阀门和控制装置,包括调节阀、电动阀、空调控制器等。
在安装过程中,需要进行调试和连接,确保阀门和控制装置的正常运行。
3.5. 系统调试与验收在完成设备和管道的安装后,对整个暖通系统进行调试和测试。
确保系统的正常运行和满足设计要求。
暖通施工工程方案一、项目背景及概况本工程为某新建办公楼暖通系统施工工程,项目位于城市CBD核心地段,总建筑面积约为2万平方米,包括地下两层为停车库,地上六层为办公楼。
本工程需建设完善的供暖、通风、空调系统,以提供舒适的室内环境。
二、设计方案1. 供暖系统设计为了满足办公楼的取暖需求,本项目将采用集中供暖系统。
主要设备包括锅炉、水泵、散热器和水箱。
锅炉选用高效节能的燃气热水锅炉,与水泵配合工作,通过管网将热水输送至各个楼层的散热器,再将冷却的水回送锅炉重新加热。
同时,应配备水箱以满足供暖系统的稳定运行。
2. 通风系统设计办公楼内的通风系统设计旨在保证室内空气的新鲜度和舒适度。
采取局部通风、全层换气和新风处理方式。
通风系统将采用空气处理机组、风管、排风扇和换气口等进行布置,以满足办公楼不同区域的通风需求。
同时,新风处理需采用高效过滤等方式,将室外新风送入室内,降低空气污染物对室内环境的影响。
3. 空调系统设计为了确保办公楼内的舒适度,将采用中央空调系统。
该系统将包括冷水机组、风机盘管、风管及配电控制系统等。
根据不同楼层和房间的需求,设立相应的冷却水和供冷水系统,利用水冷却或蒸发冷却原理,通过风机盘管将冷热空气输送至各个区域,以保持室内舒适度。
4. 排水系统设计同时,本工程还需设计合理的排水系统,确保雨水和生活污水的有效排放。
排水系统将采用内部下水道和外部排水管道,根据地形和建筑结构合理设置排水口和排水泵等设备,以防止排水不畅带来的影响。
三、施工方案1. 施工组织设计为保证工程质量和安全,将按照工程进度和任务分工,确定施工队伍组织和管理制度。
设立专门的项目部门,包括施工组、质量监督组、安全组和物资管理组等,明确各自的职责和权限。
施工队伍将按照岗位责任制,合理安排施工进度和配备专业技术人员,确保施工质量和工期进度。
同时,建立健全的施工组织管理体系,包括施工方案论证和技术交底等程序,落实施工安全文明施工要求。
完整暖通施工方案暖通施工方案是指在建筑物中进行暖通工程施工时,对于暖通系统的设计、安装、调试等方面进行详细的描述和安排。
下面是一个完整的暖通施工方案,总字数超过1200字。
一、项目概况二、系统设计1.供热系统设计根据建筑物的热负荷计算,选择适当的供热设备和供暖方式。
采用集中供热方式,选用地源热泵作为主要供热设备,辅以燃气热水锅炉。
供热系统采用水力平衡设计,保证各房间供热均匀。
2.通风系统设计根据建筑物使用功能和人员密度计算通风量,选择适当的通风设备和通风方式。
采用全新风空调系统,配备风机盘管和空调末端设备。
为保证室内空气质量,采用热交换器回收部分室内外气流。
3.空调系统设计根据建筑物的热负荷计算和使用要求,选择适当的空调设备和空调方式。
采用分体空调系统,选用变频空调柜机和分体机作为主要空调设备,配备温湿度控制系统和室内风速控制系统。
三、设备选型1.供热设备选型(1)地源热泵:选用型号为XXX的地源热泵,具有高能效和低噪音的特点。
(2)燃气热水锅炉:选用型号为XXX的燃气热水锅炉,具有高效燃烧和稳定运行的特点。
2.通风设备选型(1)风机盘管:选用型号为XXX的风机盘管,具有高效风量和低能耗的特点。
(2)新风处理机组:选用型号为XXX的新风处理机组,具有高效过滤和新风调节的特点。
3.空调设备选型(1)变频空调柜机:选用型号为XXX的变频空调柜机,具有高效制冷和节能运行的特点。
(2)分体空调机:选用型号为XXX的分体空调机,具有精确控制和低噪音运行的特点。
四、管道布置1.供热管道布置根据供热系统的设计,将供热管道按照合理的路径布置在建筑物内。
主管道采用埋地敷设,支管道采用吊装安装。
管道布置要保证通风和维修的便利。
2.通风管道布置根据通风系统的设计,将通风管道按照合理的路径布置在建筑物内。
管道布置要保证通风效果和噪音控制。
3.空调管道布置根据空调系统的设计,将空调管道按照合理的路径布置在建筑物内。
主管道采用吊装安装,支管道采用隐蔽敷设。

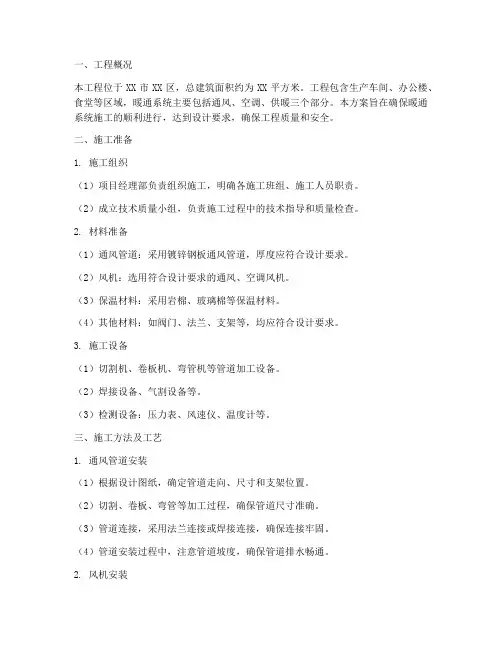

一、工程概况本工程位于XX市XX区,总建筑面积约为XX平方米。
工程包含生产车间、办公楼、食堂等区域,暖通系统主要包括通风、空调、供暖三个部分。
本方案旨在确保暖通系统施工的顺利进行,达到设计要求,确保工程质量和安全。
二、施工准备1. 施工组织(1)项目经理部负责组织施工,明确各施工班组、施工人员职责。
(2)成立技术质量小组,负责施工过程中的技术指导和质量检查。
2. 材料准备(1)通风管道:采用镀锌钢板通风管道,厚度应符合设计要求。
(2)风机:选用符合设计要求的通风、空调风机。
(3)保温材料:采用岩棉、玻璃棉等保温材料。
(4)其他材料:如阀门、法兰、支架等,均应符合设计要求。
3. 施工设备(1)切割机、卷板机、弯管机等管道加工设备。
(2)焊接设备、气割设备等。
(3)检测设备:压力表、风速仪、温度计等。
三、施工方法及工艺1. 通风管道安装(1)根据设计图纸,确定管道走向、尺寸和支架位置。
(2)切割、卷板、弯管等加工过程,确保管道尺寸准确。
(3)管道连接,采用法兰连接或焊接连接,确保连接牢固。
(4)管道安装过程中,注意管道坡度,确保管道排水畅通。
2. 风机安装(1)根据设计图纸,确定风机位置和支架位置。
(2)风机安装前,检查风机叶片、轴承等部件是否完好。
(3)风机安装过程中,确保风机水平、垂直度符合要求。
3. 保温施工(1)根据设计要求,选择合适的保温材料。
(2)保温施工前,清理管道表面,确保管道表面干燥、清洁。
(3)保温材料铺设均匀,厚度符合设计要求。
4. 系统调试(1)通风系统调试,确保风量、风速符合设计要求。
(2)空调系统调试,确保温度、湿度符合设计要求。
(3)供暖系统调试,确保温度符合设计要求。
四、质量保证措施1. 严格执行施工规范和操作规程,确保施工质量。
2. 施工过程中,加强质量检查,发现问题及时整改。
3. 完善施工记录,确保施工过程可追溯。
4. 对关键工序进行隐蔽工程验收,确保工程质量。
五、安全措施1. 施工现场设置安全警示标志,提醒施工人员注意安全。
一、工程概况本工程为XX大厦暖通系统施工,位于XX市XX区XX路XX号,总建筑面积约XX万平方米,地下两层,地上XX层。
暖通系统主要包括通风空调、热水供应、消防系统等。
本方案针对暖通系统施工进行详细规划,确保工程质量和施工进度。
二、施工准备1. 施工技术准备(1)组织技术人员认真学习设计图纸和相关规范,明确施工要求、施工工艺和施工难点。
(2)编制施工组织设计,明确施工顺序、施工方法、施工工艺和质量保证措施。
(3)针对施工难点,开展技术攻关,确保施工顺利进行。
2. 施工现场条件准备(1)施工现场应具备施工用水、用电、道路畅通等条件。
(2)设置材料堆场,确保材料堆放整齐、安全。
(3)设置施工安全防护设施,确保施工安全。
3. 人员准备(1)组织施工队伍,明确各工种人员职责。
(2)对施工人员进行技术培训和安全教育,提高施工技能和安全意识。
4. 施工材料准备(1)根据设计要求,选择符合质量标准的施工材料。
(2)对施工材料进行检验,确保材料质量合格。
5. 主要工机具准备(1)准备施工所需的各种施工机具,确保施工进度。
(2)对施工机具进行检查和维护,确保施工机具完好。
三、施工方法及工艺1. 通风空调系统施工(1)风管制作:根据设计图纸,采用现场制作或预制风管,确保风管尺寸准确、平整。
(2)风管安装:按施工图纸进行风管安装,确保风管连接牢固、密封。
(3)通风设备安装:按设计要求,安装通风设备,确保通风设备运行正常。
2. 热水供应系统施工(1)管道安装:根据设计图纸,采用焊接或螺纹连接方式,安装热水管道,确保管道连接牢固、密封。
(2)设备安装:按设计要求,安装热水器、水泵等设备,确保设备运行正常。
3. 消防系统施工(1)管道安装:根据设计图纸,采用焊接或螺纹连接方式,安装消防管道,确保管道连接牢固、密封。
(2)设备安装:按设计要求,安装消防泵、喷淋头等设备,确保设备运行正常。
四、质量控制1. 严格按照设计图纸和规范要求进行施工。
圣湖小区B-5#住
宅楼
暖
通
系
统
施
工
方
案
江苏广宇建设集团山西分公司
亠、工程概况
二、施工流程图
三、安装准备
四、支架预制加工
五、管道安装
六、管道验收
七、系统调试
八、管道保温
一、工程概况
圣湖小区B-5# 楼,位于太原市千峰南路以东、南中环街以南。
圣湖小区B-5#楼工程,建筑面积39429。
73平方米,建筑物地下两层,地上三十层建筑,建筑高度87.90 米。
圣湖小区 B -5#楼采用全现浇剪力墙结构,建筑耐火等级为一级,抗震设防度为8 度,剪力墙抗震等级为一级,地下室防水等级为一级,屋面防水等级为二级。
二、施工流程图
安装准备-预制加工-卡架安装-干管安装-立管安装-支管安装-试压-冲洗-防腐-保温-调试
三、安装准备
1 、认真熟悉图纸,配合土建施工进度,预留槽洞及安装预件。
2 、按设计图纸画出管路的位置、管径、变径、预留口、坡向,卡架位置等施工草图,包括干管起点、末端和拐弯、节点。
预留口、坐标位置等。
3、管材:》DN10C采用无缝钢管,V DN10C采用热镀锌钢管。
4、主要机具:砂轮锯、套丝机、台钻、电焊机、煨弯器等。
5 、支架材料:竖井立管支架采用8#槽钢与70X 7角钢。
地下室水平干管采用70X 7角钢。
1 .干管安装按管道定位、画线(或挂线)、支架安装、管子上架、接口连接、立管短管开孔焊接、水压试验、防腐保温等施工顺序进行。
按施工草图,进行管段的加工预制,包括断管、套丝、上零件、调直、核对尺寸,按环路分组编号,码放整齐。
2 .安装支架架,按设计要求或规定间距安装,将在墙上画出的管道定位坡度线按照管中心与墙、柱的距离水平外移,挂线作为卡架安装的基准线。
吊环按间距位置套在管上,再把管抬起穿上螺栓拧上螺母,将管固定。
安装托架上的管道时,先把管就位在托架上,把第一节管装好U 形卡,然后安装第二节管,以后各节管均照此进行,紧固好螺栓。
3 .干管安装应从进户或分支路点开始,装管前要检查管腔并通过拉扫(钢丝缠布)清理干净。
在丝头处涂好铅油缠好麻,一人在末端扶平管道,用管钳咬住前节管件,用另一把管钳转动管至松紧适度,对准调直时的标记,要求丝扣外露2—3 扣,并清掉麻头依此方法装完为止(管道穿过伸缩缝或过沟处,必须先穿好钢套管)。
(1)采暖管道最高点或有可能集聚空气处应设排气装置。
最低点或有可能存水处设泄水装置。
住宅工程应把管道最高点及排气装置安排在厨房间,当装放风管时,应接至有排水设施的地漏或拖布池内。
放风管阀门安装高度不低于2. 2m放风管口距池底或地漏20cm
7 .管道安装后,检查坐标、标高、预留口位置和管道变径等是否正确,然后找直,用水平尺校对复核坡度,调整合格后,再调整吊卡螺栓U 形卡,使其松紧适度,平正一致,最后焊牢固定卡处的止动板。
8 .摆正或安装管道穿结构处的套管,填堵管洞口,预留口处应加临时管堵。
9 .为避免干管坡度不均匀,注意严格按照坡度线安装牢固,尽量避免于管安装后开口,接口以后不调直。
10 .安装好的干管不得做吊拉负荷及做支撑。
(三)立管安装
1 .为保证立管垂直度,仔细核对各层预留孔洞位置是否垂直,吊线、剔眼、栽卡子。
将预制好的管道按编号顺序运到安装地点。
2 .安装前先卸下阀门盖,有钢套管的先穿到管上,注意套管高
出地面2cm(厨卫间5cm),按编号从第一节开始安装。
涂铅油缠麻将立管对准接口转动人扣,一把管钳咬住管件,一把管钳拧管,拧到松紧适度,对准调直时的标记要求,丝扣外露2-3 扣,预留口正确为止,并清净麻头。
3 .检查立管的每个预留口标高、方向、半圆弯等是否准确。
将事先栽
好的管卡子松开,把管放人卡内拧紧螺栓,用吊杆、线坠从第一节管开始找好垂直度,扶正钢套管,最后填堵孔洞,预留口必须安装临时丝堵。
( 五) 套管安装
1 .暖气管道穿墙、穿楼板应设置钢套管或铁皮套管,下料后套管内刷防锈漆一遍,用于穿楼板套管应在适当部位焊接架铁。
2 .穿楼板套管根据楼板厚度宜分成两截,两内头套扣,用管箍连接,保证上部出楼板高度以及底部和楼板相平。
( 六) 试压
1 .试压分单项试压和系统试压。
单项试压:干管敷设后或隐蔽部位的管道安装完毕按设计和规范要求进行水压试验。
系统试压:采暖系统安装完毕,管道保温之前应按设计和规范要求进行系统水压试验。
2 .采暖系统试压程序:
(1) 首先检查整个系统中的所有控制阀门是否打开,系统与外管网应隔开,打开集气罐的放气阀或散热器上的手动放风门s
(2) 将给水干管、试压泵等临时用的试压管道接在供水总干管上,并向系统内灌水,待系统灌满水并将管道系统内的空气排净后( 放风门或放气阀流出水为止) ,关闭放气阀;
(3) 操作试压泵进行升压,升压过程中应注意检查管道、管件及配件是否有渗漏处,如渗漏严重应停止打压,并且降压后进行修理、换垫、拧紧等工作;
(4) 系统无渗漏后,打压并升压到试验压力,停泵检查,并观察压力表,要求10min内压降不超过0.02MPa即为合格。
试验压力应符合设计要求,当设计未注明时,应符合下列规定:
蒸汽、热水采暖系统,应以系统顶点工作压力加O.IMPa作水压。
