三桩承台的工程量计算公式
- 格式:xls
- 大小:22.00 KB
- 文档页数:1

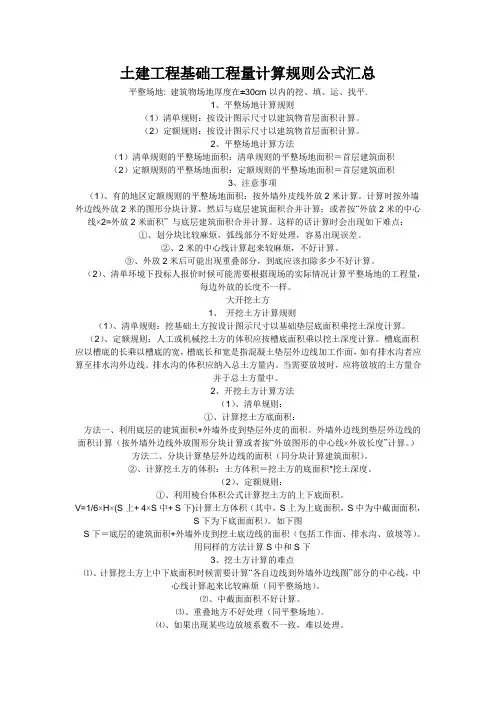

土建工程基础工程量计算规则公式汇总平整场地: 建筑物场地厚度在±30cm以内的挖、填、运、找平.1、平整场地计算规则(1)清单规则:按设计图示尺寸以建筑物首层面积计算。
(2)定额规则:按设计图示尺寸以建筑物首层面积计算。
2、平整场地计算方法(1)清单规则的平整场地面积:清单规则的平整场地面积=首层建筑面积(2)定额规则的平整场地面积:定额规则的平整场地面积=首层建筑面积3、注意事项(1)、有的地区定额规则的平整场地面积:按外墙外皮线外放2米计算。
计算时按外墙外边线外放2米的图形分块计算,然后与底层建筑面积合并计算;或者按“外放2米的中心线×2=外放2米面积”与底层建筑面积合并计算。
这样的话计算时会出现如下难点:①、划分块比较麻烦,弧线部分不好处理,容易出现误差。
②、2米的中心线计算起来较麻烦,不好计算。
③、外放2米后可能出现重叠部分,到底应该扣除多少不好计算。
(2)、清单环境下投标人报价时候可能需要根据现场的实际情况计算平整场地的工程量,每边外放的长度不一样。
大开挖土方1、开挖土方计算规则(1)、清单规则:挖基础土方按设计图示尺寸以基础垫层底面积乘挖土深度计算。
(2)、定额规则:人工或机械挖土方的体积应按槽底面积乘以挖土深度计算。
槽底面积应以槽底的长乘以槽底的宽,槽底长和宽是指混凝土垫层外边线加工作面,如有排水沟者应算至排水沟外边线。
排水沟的体积应纳入总土方量内。
当需要放坡时,应将放坡的土方量合并于总土方量中。
2、开挖土方计算方法(1)、清单规则:①、计算挖土方底面积:方法一、利用底层的建筑面积+外墙外皮到垫层外皮的面积。
外墙外边线到垫层外边线的面积计算(按外墙外边线外放图形分块计算或者按“外放图形的中心线×外放长度”计算。
)方法二、分块计算垫层外边线的面积(同分块计算建筑面积)。
②、计算挖土方的体积:土方体积=挖土方的底面积*挖土深度。
(2)、定额规则:①、利用棱台体积公式计算挖土方的上下底面积。
定额计算:
送桩工程量=承台厚度+原地面标高-承台顶标高-100mm
计算方法按定额规定以送桩长度即桩顶面至自然地坪另加0.5米乘以横截面积以立方米计算,计量单位:m3,公式如下:V=桩截面积×(送桩长度+0.5m)
送桩深度、送桩长度=设计桩顶标高至自然地坪。
(具体情况应依据各省定额)
送桩的工程量计算:
(1)陆上打桩时,以原地面平均标高增加1m为界线,界线以下至设计桩顶标高之间的
打桩实体积为送桩工作量。
(2)支架上打桩时,以当地施工期间的最高潮水位增加0.50m为界线,界线以下至设计桩顶标高之间的打桩实体积为送桩工程量。
(3)船上打桩时,以当地施工期间的平均水位增加1m为界。
界线以下至设计桩项标高
之间的打桩实体积为送桩工程量。
送桩:将桩顶打至地面或水面以下
在实际施工中,当沉桩至桩顶高于自然地面大约30cm时,要套一只特殊钢制工具,送桩机械通过这个送桩工具,把桩沉入到自然地面以下设计要求的桩顶标高,然后把这个送桩工具吊回地面
打桩架底盘离地面有一定距离。
桩承台土方开挖工程量计算
在进行桩承台土方开挖工程量计算时,需要考虑以下因素:
1. 土方开挖的深度和面积:根据设计图纸中要求的桩承台土方开挖深度和面积进行计算。
2. 土方开挖形状:根据实际开挖形状(如直坡、斜坡等)计算土方开挖工程量。
3. 土方开挖后填方与回填方量的计算:根据实际情况,如果土方开挖后需要进行填方或者回填,需要对填方与回填方量进行计算。
4. 土方开挖后的土方处理:根据实际情况,如果土方开挖后需要进行处理(如堆放、运输、转移等),需要对处理量进行计算。
5. 设备费用的计算:该部分包括挖掘机、铲车、装载机等设备费用的计算。
6. 人工费用的计算:包括挖掘、搬运、运输等人工费用的计算。
7. 其他费用的计算:包括运输费用、消耗材料费用等。
综合考虑以上因素,可以使用如下公式进行计算:
土方开挖工程量(立方米)=土方开挖深度(米)×土方开挖面积(平方米)+填方量(立方米)-回填量(立方米)+处理量(立方米)
其中,填方量与回填量的计算可以根据实际情况进行调整。
此外,在进行计算时需要注意单位的一致性,以避免造成计算错误。

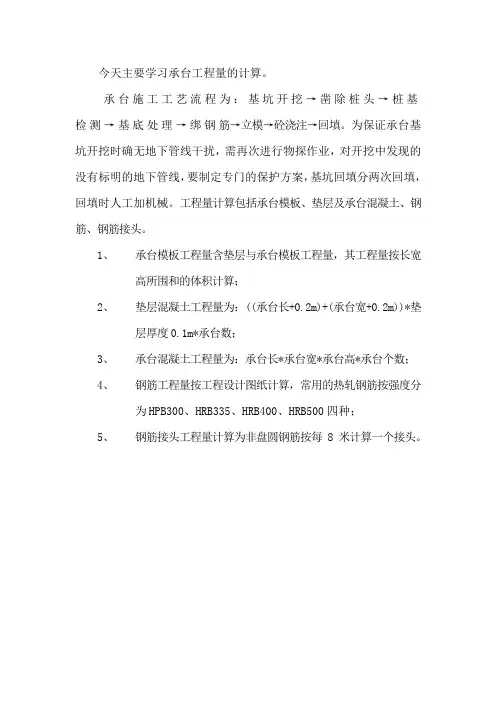

今天主要学习承台工程量的计算。
承台施工工艺流程为:基坑开挖→凿除桩头→桩基检测→基底处理→绑钢筋→立模→砼浇注→回填。
为保证承台基坑开挖时确无地下管线干扰,需再次进行物探作业,对开挖中发现的没有标明的地下管线,要制定专门的保护方案,基坑回填分两次回填,回填时人工加机械。
工程量计算包括承台模板、垫层及承台混凝土、钢筋、钢筋接头。
1、承台模板工程量含垫层与承台模板工程量,其工程量按长宽
高所围和的体积计算;
2、垫层混凝土工程量为:((承台长+0.2m)+(承台宽+0.2m))*垫
层厚度0.1m*承台数;
3、承台混凝土工程量为:承台长*承台宽*承台高*承台个数;
4、钢筋工程量按工程设计图纸计算,常用的热轧钢筋按强度分
为HPB300、HRB335、HRB400、HRB500四种;
5、钢筋接头工程量计算为非盘圆钢筋按每8米计算一个接头。
