1 钢结构重点和难点及解决方案 1.

1.1 组织协调

本建筑物底层面积大、封闭环形周边线长,钢结构体量大、构件形

式多、协作单位多,同时与土建、机安等专业公司配合工作量大。如何

建立项目组织机构,合理调配管理人员,协调各协作单位的工作步伐,确定合理的安装顺序,做好与土建、机安等总包单位下属专业公司的交

叉作业,协同配合工作,特别是对土建已完工产品的保护,以确保工程

顺利进行是本工程实施的重点之一。

1.2 深化设计的重点、难点及解决方案

本工程结构体系繁杂有 H型钢加圆管的格构柱,箱形环梁, H形梁,T 形支撑等,而且节点复杂,连接形式繁多。建立模型的难度和工作量

均非常大。典型节点具体形式如下所示:

解决策略:采用深化设计软件整体建模,提取分区域模型和材料采购清单。在此基础上,典型复杂节点设计先由专门的结构设计部进行设计及有限元计算分析,然后由 CAD深化设计部门结合现场安装及制作运输的分段、构件组装、焊接工艺和以往的设计经验,进行零件图设计。

1.2 四周格构斜柱的吊装与定位、稳定措施

(1)采用 50 吨吊装格构柱

(2)设置临时支撑和带有手动葫芦的缆绳定位格构斜柱,确

保斜柱的稳定。具体措施详见施工方案。

1.3 张弦结构施工控制问题

张弦梁 / 张弦桁架结构作为一种半刚性结构,其整体刚度由刚性

构件截面尺寸和结构空间几何形体两方面共同组成,且具有整体刚度和几何形态与施工过程密切相关、结构成形前刚度较弱等特点,因而宜将张弦梁 / 张弦桁架结构的施工阶段作为一个独立的过程进行详细

分析。

张弦梁 / 张弦桁架的成形过程涉及到预拉力确定、放样几何的确定以及施工方案的选择这是本工程的三个大难题,解决这三个问题才能获得理想的

几何位形并保证结构在不同荷载作用下的整体刚度。

另外,垂梁拉索的长度是随悬垂梁的变形而变化的,而安装后(有恒菏载)的悬垂梁挠度与实际制作时悬垂梁挠度是不一样的,按受力

及图纸的要求,拉索在安装完毕后应保持绷直状态,所以拉索长度需

根据安装后(有恒菏载)的悬垂梁的形态进行确认。

解决策略:用计算软件进行反复推算,确定安装后(有恒菏载)悬垂梁与拉索连接各点的变形值,然后进行放样确定。

1.4 屋梁、撑杆、拉索安装应力、位移协调及与设计思路一致性的考

虑,同时考虑施工跟踪仿真分析。

(1)保证大弧度悬垂梁的地面拼装、拼装胎架的设计确保悬垂梁变形不过大;

(2)根据施工跟踪仿真分析结果,采用合理的施工顺序

(3)根据吊装分析,选用合理的吊点。

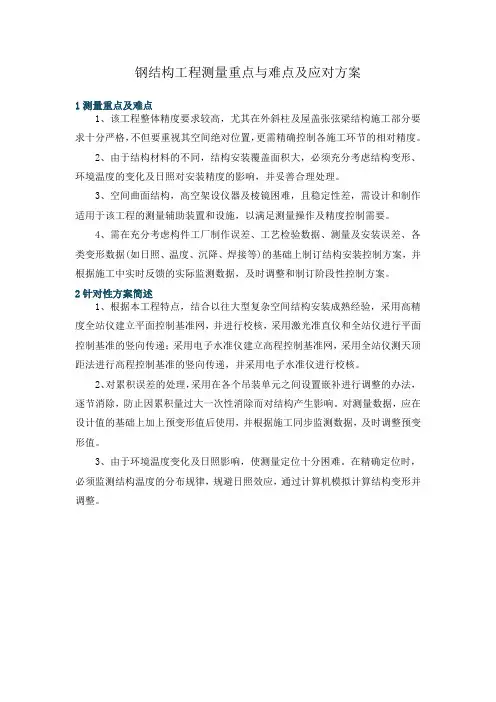

1.5 空间结构复杂对工程的测量控制难

根据本工程测量难度大、精度高的特点,结合该工程的现场实际情况,采用全站仪进行空间定位。桁架卸载后采用遥测型布拉格光纤

光栅 ( FBG ) 传感器进行应力监测,同时遵循“由整体到局部”的测

量原则,,以确保工程测量控制质量。

1.6 高空作业安全防护任务严峻

a、施工作业场所有坠落可能的物件,应一律先进行撤除或加以固定。高处作业中所用的物料,均应堆放平稳,不妨碍通行和卸载。随手用工具应放在工具袋内。作业中的走道内余料应及时清理干净,不得任意乱掷或向下丢弃。

b、钢结构吊装前,应进行安全防护设施的逐项检查和验收,验收合格后,方可进行高处作业。

c、高空焊接时加入适量的高效焊接防飞溅剂,在操作平台及周围设置钢丝防护网,防止焊渣飞溅下落伤人。

d、在桁架下弦杆铺设安全网,确保高空作业人员的安全。
