剪力墙结构施工工艺
- 格式:doc
- 大小:36.50 KB
- 文档页数:7

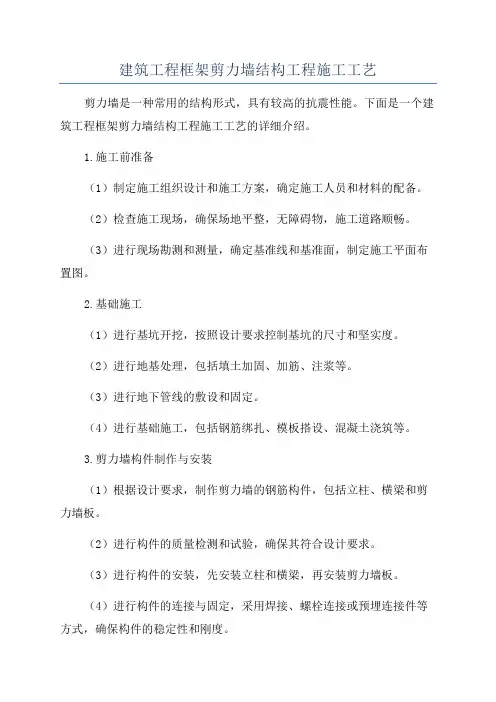

建筑工程框架剪力墙结构工程施工工艺剪力墙是一种常用的结构形式,具有较高的抗震性能。
下面是一个建筑工程框架剪力墙结构工程施工工艺的详细介绍。
1.施工前准备(1)制定施工组织设计和施工方案,确定施工人员和材料的配备。
(2)检查施工现场,确保场地平整,无障碍物,施工道路顺畅。
(3)进行现场勘测和测量,确定基准线和基准面,制定施工平面布置图。
2.基础施工(1)进行基坑开挖,按照设计要求控制基坑的尺寸和坚实度。
(2)进行地基处理,包括填土加固、加筋、注浆等。
(3)进行地下管线的敷设和固定。
(4)进行基础施工,包括钢筋绑扎、模板搭设、混凝土浇筑等。
3.剪力墙构件制作与安装(1)根据设计要求,制作剪力墙的钢筋构件,包括立柱、横梁和剪力墙板。
(2)进行构件的质量检测和试验,确保其符合设计要求。
(3)进行构件的安装,先安装立柱和横梁,再安装剪力墙板。
(4)进行构件的连接与固定,采用焊接、螺栓连接或预埋连接件等方式,确保构件的稳定性和刚度。
4.剪力墙施工(1)进行剪力墙板的抹灰和清理工作,保持墙面的平整和光滑。
(2)进行剪力墙的钢筋绑扎工作,确保钢筋的完整性和牢固性。
(3)进行剪力墙模板的搭设和调整,确保墙体的几何尺寸和平整度。
(4)进行剪力墙混凝土的浇筑,按照设计要求控制浇筑工艺和浇筑质量。
5.剪力墙后处理(1)进行墙面的防水处理,包括涂抹防水涂料、安装防水层等。
(2)进行墙面的装饰和喷涂工作,包括涂料喷涂、瓷砖贴合等。
(3)进行墙面的验收和检测,确保墙面的质量和美观度符合要求。
(4)进行剪力墙的监测和维护,定期进行结构的安全检查和维修。
以上是一个建筑工程框架剪力墙结构工程施工工艺的详细介绍。
在实际施工中,还需根据具体情况进行调整和优化,并严格按照相关规范和标准进行施工,以确保工程质量和施工安全。

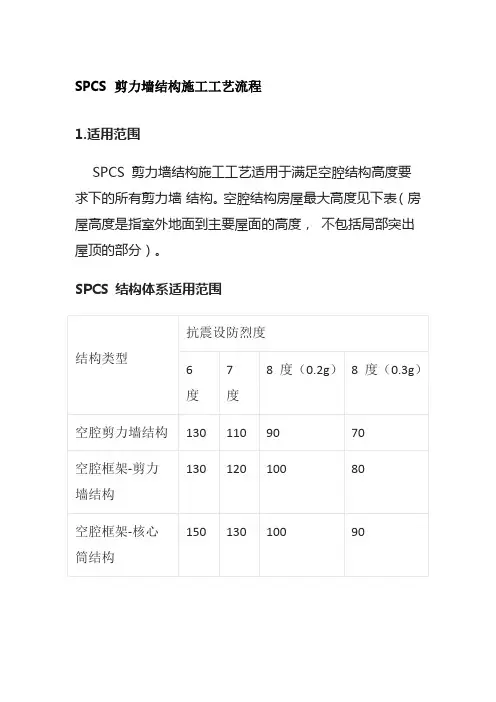

SPCS 剪力墙结构施工工艺流程1.适用范围SPCS 剪力墙结构施工工艺适用于满足空腔结构高度要求下的所有剪力墙结构。
空腔结构房屋最大高度见下表(房屋高度是指室外地面到主要屋面的高度,不包括局部突出屋顶的部分)。
SPCS 结构体系适用范围2.工艺原理SPCS 剪力墙结构设计的基本原理是采用“等同原理”。
通过采用可靠的连接技术和必要的结构与构造措施,使得SPCS 剪力墙结构体系与现浇混凝土结构的性能基本相同。
其中结构模型和计算与现浇模式相同,仅个别微调;配筋与现浇相同,仅在连接或个别部位加强;水平缝受剪承载力计算理论与现浇相同。
在混凝土预制与现浇的结合面设置粗糙面,键槽等抗剪构造措施。
纵向连接方式3.施工工艺流程及操作要点3.1 标准层施工工艺流程基层清理→测量放线→插筋校正→标高调节→墙板吊装→临时固定→墙板校正→节点钢筋绑扎→空腔墙竖向拼缝封堵→空腔墙与楼板水平缝封堵→节点模板安装→竖向支撑搭设→叠合板吊装→水电预留预埋→叠合板上层钢筋绑扎(含预埋及插筋)→浇筑混凝土3.2 操作要点3.2.1 测量放线测量放线人员使用经纬仪在作业层混凝土表面,弹设控制线以便安装墙体就位,包括:墙身线、墙端线、洞口边线、墙体平面位置200mm 控制线。
并使用水准仪或激光水平仪在空腔墙底部进行测量,计算出垫片的高度。
3.2.2 基层处理安装预制空腔墙前,应对基层进行凿毛清理,用水清理结合面,并保持基面清洁。
基层处理3.2.3 插筋校正空腔墙外露连接钢筋主要包括空腔区间接搭接钢筋及后浇节点连接钢筋,首先应去除预留钢筋上的保护,并清洁预留钢筋,同时,采用专用钢筋卡具等检查预留钢筋的位置与尺寸,对超过允许偏差的钢筋进行校正处理。
预制构件安装层的底板浇筑混凝土之前与预制构件连接的竖向钢筋应依据设计图纸事先预留并采用定位工装进行固定,保证钢筋的间距、垂直度等。
3.2.4 标高调节空腔墙安装前,测量人员将预制件底部设计标高标注至预留钢筋处,施工人员依据设计标高放置垫片进行标高调节及找平,找平层通常设计为50mm,垫片采用专用垫块,应放置在空腔墙预制墙体下方。
钢筋混凝土剪力墙结构主体施工技术交底(一)工程概况某设计院高层职工住宅楼建筑面积37564.1M2,地面以上32层,无地下室,高102.3M,标准层层高3.1M。
基础采用现浇钢筋混凝土桩基,桩径为900MM、1100MM、1400MM三种。
结构形式采用现浇钢筋混凝土剪力墙体系,按8度抗震设防,首层至8层外墙厚280MM,内墙厚250MM,混凝土为C40,9层至21层外墙厚220MM,内墙厚200MM,混凝土为C35,22层以上外墙厚200MM,内墙厚160MM,混凝土为C30。
为了施工方便,楼板混凝土与剪力墙混凝土强度等级相同。
装修按一般民用住宅要求,外墙贴面砖,内墙面与顶板刮腻子喷浆,由用户自己进行精装修。
(二)施工准备1、材料(1)水泥:用32.5-42.5强度等级普通硅酸盐水泥。
(2)砂:中砂,含泥量不大于3%。
(3)石子:碎石,料径0.5-3.2CM,含泥量小于1%。
(4)钢筋:根据设计图纸要求的规格尺寸,预先加工成型钢筋。
(5)铁丝:可采用20-22号铁丝(火烧丝)或镀锌铁丝。
(6)控制混凝土保护层用的砂浆垫块、塑料卡。
(7)配套大模板:平模、角模,包括地脚螺栓及垫板,穿墙螺栓及套管,护身栏,爬梯及作业平台板等。
(8)脱模剂:BT—20长效脱剂。
2、主要机具(1)塔吊:QTZ80G塔吊一台,吊斗二个。
(2)施工电梯:SCD200/200T电梯二台。
(3)混凝土搅拌机:JG250-400L三台。
(4)小型机具:锤子、斧子、打眼电钻、活动扳子、手锯、水平尺、线坠、撬棍、钢筋钩子、钢筋扳子、绑扎架、钢丝刷子、手推车、粉笔、尺子、吊斗、磅秤、插入式振捣棒(高频)、铁锹、铁盘、木抹子、小平锹、水勺、水桶、胶皮水管等。
(5)大模板:由公司机厂加工制作,墙体模板配置一层结构层,楼板模板配置二层结构层,大模板施工图见图16-1。
3、技术准备熟悉建筑与结构施工图,掌握施工组织设计和施工方案技术要点,克服过去质量通病。

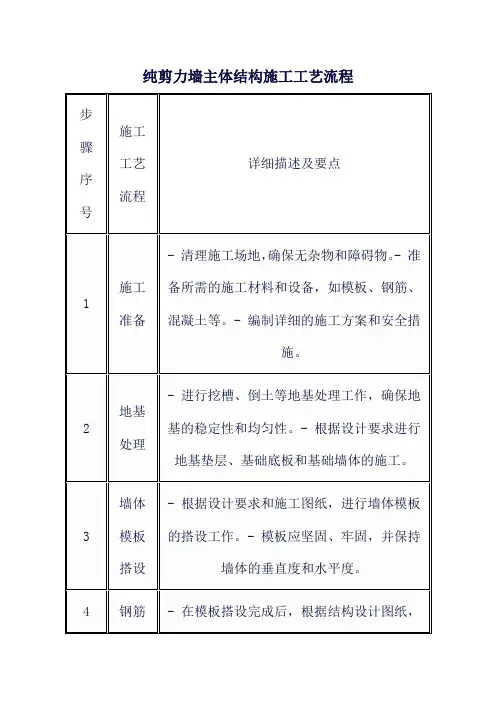

剪力墙结构施工工艺一、施工准备1、技术准备施工前,应熟悉施工图纸,进行图纸会审,编制施工方案,并向施工人员进行技术交底。
同时,要做好测量放线工作,确定剪力墙的位置和标高。
2、材料准备根据设计要求,准备好钢筋、混凝土、模板等材料。
钢筋应符合国家标准,并有质量证明书;混凝土应根据设计强度等级进行配合比设计;模板应选用强度高、平整度好的材料。
3、施工机具准备准备好塔吊、电焊机、钢筋切断机、弯曲机、混凝土搅拌机、振捣器等施工机具,并确保其性能良好。
4、作业条件准备施工现场应做到“三通一平”,即通路、通水、通电和平整场地。
同时,要搭建好临时设施,为施工人员提供良好的工作和生活条件。
二、钢筋工程1、钢筋加工根据设计图纸,将钢筋进行调直、切断、弯曲等加工。
加工后的钢筋应分类堆放,并做好标识。
2、钢筋连接剪力墙钢筋的连接方式主要有焊接和机械连接。
焊接时,应保证焊缝质量符合规范要求;机械连接时,应采用合格的连接件,并按照操作规程进行连接。
3、钢筋绑扎在模板安装前,将加工好的钢筋按照设计要求进行绑扎。
钢筋的间距、位置、数量等应符合设计和规范要求,绑扎应牢固。
三、模板工程1、模板选型根据剪力墙的尺寸和形状,选择合适的模板类型。
一般常用的模板有组合钢模板、木模板、胶合板模板等。
2、模板安装先在基层上弹出模板的位置线,然后安装模板。
模板的安装应牢固、平整,拼缝应严密,防止漏浆。
对于高度较大的剪力墙,应设置对拉螺栓进行加固。
3、模板拆除当混凝土强度达到设计要求的拆模强度时,方可拆除模板。
拆除模板时,应注意保护混凝土表面,避免出现缺棱掉角等现象。
四、混凝土工程1、混凝土配合比设计根据设计要求的强度等级和施工条件,进行混凝土配合比设计。
混凝土的配合比应满足强度、耐久性和工作性的要求。
2、混凝土搅拌混凝土应在搅拌站集中搅拌,严格按照配合比进行配料,并控制搅拌时间。
3、混凝土运输混凝土运输应采用混凝土搅拌运输车,保证混凝土在运输过程中不发生离析、泌水等现象。
谈建筑工程框架剪力墙结构工程施工技术摘要:近年来我国综合国力的不断增强,促进建筑施工技术不断的进步。
随着城市化进程的不断加快,建筑工程在设计和施工方面要求越来越高。
剪力墙结构是建筑工程框架的重要组成部分,其主体工程施工质量对于整个建筑工程的安全性产生直接影响,也影响着建筑工程的验收质量。
剪力墙也叫做结构墙、抗震墙或者抗风墙。
在高层建筑的应用中,剪力墙可以有效抵抗风荷带的作用,同时还可以将水平载荷、竖向载荷等力学作用平均分配到其他墙体结构内,从而提升建筑工程结构的稳定性与安全性。
通常来说,剪力墙主要是由钢筋混凝土结构组合形成,按照墙体不同受力特点可以分为砌体墙、承重墙2种。
不同的建筑工程宜结合自身情况选择合适的剪力墙结构形式,以更好保障工程质量。
关键词:建筑工程;框架剪力墙;施工技术引言随着房屋建筑技术的不断进步,越来越多的建筑物都采用了高层和超高层的框架剪力墙结构。
框架剪力墙结构在许多方面都表现出了出色的强度和抗震能力,并且能够应用于各种场合。
随着技术的不断进步,框架剪力墙结构的施工方法已经取得了长足的进步,不断推出了多种具有更高性能的新型框架剪力墙结构,为建筑行业带来了巨大的改变。
1剪力墙施工特性分析目前很多的剪力墙结构都具备较高的抗震性,建筑空间设计也更加灵活,完全可以满足建筑工程使用需要。
建筑工程框架剪力墙结构的抗压性相对较弱,外力负载作用下会出现一定强度的物理形变,但由于墙壁组织的韧性水平极强,整个框架即便承受强烈的外界冲击也不会导致建筑结构出现明显的形变量。
在工程实施中如果工程所在地的地震烈度等级相对较高,应该选择削弱型或者纵向型剪力墙结构,因为建筑结构墙体强度性能不足,整个剪力墙外表面不能存在任何建筑缺口。
因此,在框架剪力墙应用的过程中,应该保证结构的性能达到要求,并且加强施工环节管控,才能更好地保证框架剪力墙性能合格。
2框架剪力墙结构的施工要求随着现代化民用建筑的发展,为了确保高层建筑的安全可靠,有关部门采取了一系列有效的措施,以确保其混凝土结构的合理、科学地规范;在施工过程中,为了确保高层建筑的安全性,必须严格遵守抗震设计、框架结构的剪力墙,以及其他相关部件的设计规范。
土建施工主体结构工程全现浇剪力墙结构混凝土浇筑工程施工工序目录全现浇剪力墙结构混凝土浇筑工程 (1)一、施工准备 (1)二、质量要求 (2)三、工艺流程 (2)四、操作工艺 (2)五、成品保护 (3)六、应注意的质量问题 (3)全现浇剪力墙结构混凝土浇筑工程一、施工准备(一)作业条件1、已办完模板及施工缝的预检手续。
2、检查模板下口、洞口及角模处拼接,大面模板接接处是否严密,柱加固是否可靠,各种连接件及支撑是否牢固,是否按要求进行加固。
3、墙体钢筋应有可靠的定位与混凝土保护层措施。
4、施工缝处提前洇湿。
5、现场工长又对班组长交底,明确混凝土浇筑顺序,以及结合浆的数量。
6、“混凝土浇灌申请”已由现场工长填写完毕,并经施工单位技术负责人签字确认,报监理单位。
7、已经做好施工前具备的电力机械及通讯、人员等的准备。
(二)材料要求1、水泥:水泥品种、强度等级应根据设计要求确定。
质量符合现行水泥标准。
工期紧时可做水泥快测。
2、砂、石子:根据结构尺寸、钢筋密度、混凝土施工工艺、混凝土强度等级的要求确定石子粒径、砂子细度。
砂、石质量符合国家现行标准。
3、水:自来水或不含有害物质的洁净水。
4、外加剂:根据施工组织设计要求,确定是否采用外加剂。
外加剂必须经试验合格后,方可在工程上使用。
5、掺合料:根据施工组织设计要求,确定是否采用掺合料。
质量符合国家现行标准。
6、钢筋:钢筋的品种、级别、规格必须符合设计要求。
质量符合国家现行标准。
表面清洁无老锈和油污。
7、隔离剂:水质隔离剂。
(三)施工机具混凝土搅拌机、输送设备、一般需固定式混凝土泵、插入式振捣器(φ50,有效振捣直径375mm)、灰槽两个、溜槽、铁锹、半截水桶、泵管、布料杆等。
二、质量要求具体要求请参照本书“箱型基础工程”章节中“混凝土工程”相应部分。
三、工艺流程本工艺按预拌混凝土考虑。
作业准备→材料计量→搅拌→运输→浇结合砂浆→混凝土浇筑、振捣→拆模及养护四、操作工艺1、先根据浇筑段墙体轴线长度和墙厚计算出方量,搅拌与混凝土同配比的无石子砂浆,盛放在灰槽之中(一次不宜搅拌太多。
剪力墙连梁施工工艺流程【剪力墙连梁施工工艺流程】一、剪力墙连梁的历史1.1 从建筑发展说起其实啊,在过去的建筑中,剪力墙连梁的概念还没那么明确。
那时候的房子结构相对简单,可随着人们对建筑的要求越来越高,比如要更高的楼层、更大的空间、更好的抗震性能,剪力墙连梁就逐渐成为了现代建筑结构中的重要组成部分。
1.2 技术的不断演进说白了就是,随着建筑技术的不断进步,工程师们对剪力墙连梁的理解和设计也在不断深化。
从最初的简单尝试,到现在有了一套成熟的理论和施工方法,这中间经历了无数次的实践和改进。
比如说,早期的一些建筑在遇到地震等自然灾害时,由于剪力墙连梁设计不合理,出现了不少问题。
但通过一次次的经验总结,如今的剪力墙连梁在保障建筑安全方面发挥了巨大作用。
二、剪力墙连梁的制作过程2.1 施工前的准备工作要进行剪力墙连梁施工,首先得做好准备工作。
这就好比我们出门旅行前要收拾行李一样。
得先把设计图纸看明白,了解清楚每一个细节,知道连梁的位置、尺寸、配筋等。
还要准备好施工所需的材料,像钢筋、混凝土这些,而且得保证材料的质量合格。
同时,施工现场也得整理好,搭好脚手架,保证施工环境安全。
2.2 钢筋的绑扎与安装接下来就是钢筋的绑扎与安装啦。
钢筋就像是建筑的骨架,得把它们按照设计要求固定好。
这个过程可不能马虎,每根钢筋的位置、间距都得准确无误。
比如说,就像我们搭积木一样,如果积木的位置放歪了,整个结构就不牢固了。
钢筋绑扎也是同样的道理,如果绑扎不牢固,在后续的施工和使用中就可能出现问题。
2.3 模板的支设钢筋弄好后,就要支设模板。
模板就是给混凝土一个成型的“模具”,让混凝土能按照我们想要的形状凝固。
模板的支设要平整、牢固,不能有缝隙,不然混凝土就会漏出来。
这就好像我们做蛋糕时用的模具,如果模具不严密,蛋糕液就会流得到处都是。
2.4 混凝土的浇筑模板支好后,就可以浇筑混凝土了。
混凝土要搅拌均匀,浇筑的时候要分层进行,还要用振捣棒振捣密实,把里面的气泡都赶出来。

第1篇一、工程概况本工程为某高层建筑,采用剪力墙结构,总建筑面积约25000平方米,建筑高度为100米,共25层。
剪力墙作为主要承重构件,其吊装施工质量直接关系到整个建筑物的结构安全与施工进度。
为确保施工安全、高效、质量达标,特制定本施工方案。
二、施工准备1. 人员准备:组织专业施工队伍,明确各工种人员职责,进行技术交底和安全教育。
2. 材料准备:确保剪力墙预制构件质量合格,并按照设计要求进行编号、分类堆放。
3. 机械设备准备:选用性能稳定、可靠的起重机械,如塔吊、汽车吊等,并进行试吊试验。
4. 吊装平台准备:根据现场实际情况,搭建符合要求的吊装平台,确保平台稳固、安全。
5. 安全防护措施:配备安全防护用品,如安全带、安全帽、防护眼镜等,并设置警示标志。
三、施工步骤1. 定位放线:根据设计图纸,确定剪力墙预制构件的安装位置,进行定位放线。
2. 吊装准备:检查起重机械、吊具、安全防护设施等,确保各项指标符合要求。
3. 吊装作业:- 起重机械缓慢起吊,吊装过程中保持构件平稳;- 根据现场实际情况,调整构件位置,确保安装准确;- 吊装过程中,密切关注构件稳定性,防止发生倾斜、碰撞等事故。
4. 安装就位:将剪力墙预制构件准确放置在预定位置,并进行初步固定。
5. 焊接连接:对剪力墙预制构件进行焊接连接,确保连接牢固、可靠。
6. 验收检查:对剪力墙预制构件的安装质量进行检查,确保符合设计要求。
四、安全措施1. 起重机械操作:严格遵守操作规程,确保起重机械安全运行。
2. 吊装作业:吊装过程中,密切关注构件稳定性,防止发生倾斜、碰撞等事故。
3. 人员安全:施工人员必须佩戴安全防护用品,并遵守现场安全规定。
4. 紧急预案:制定紧急预案,确保在发生意外情况时,能够迅速、有效地进行处置。
五、质量控制1. 材料质量:确保剪力墙预制构件质量合格,符合设计要求。
2. 施工工艺:严格按照施工工艺进行吊装作业,确保施工质量。
3. 验收检查:对剪力墙预制构件的安装质量进行检查,确保符合设计要求。

5-26 剪力墙结构普通混凝土浇筑施工工艺标准(526-2007)1适用范围本工艺标准适用于剪力墙结构普通混凝土浇筑、振捣及养护施工。
2施工准备2.1 材料要求2.1.1 混凝土拌合物混凝土拌合物优先采用预拌混凝土,只有当特殊条件下无法采用预拌混凝土时考虑现场拌制混凝土。
当采用预拌混凝土时,执行本标准《预拌混凝土生产工艺标准》。
当采用现场拌制混凝土时执行本标准《现场拌制普通混凝土工艺标准》。
2.1.2 养护材料:水、塑料管(或胶皮管)、花洒头或花管(必要时备水加压泵)、苫盖材料、养护剂(根据施工方案选用)。
2.1.3 冬、雨期施工时,施工方案确定选用冬、雨施材料。
2.2 主要机具运送机具(根据施工方案配备):吊斗,泵送设备、翻斗车、手推车;混凝土搅拌机(当采用现场搅拌方案时配备)、自动计量系统或磅秤。
手持工具:振捣器、铁锹、铁盘、木抹子、云石机、铁插尺等。
2.3 作业条件2.3.1 已经与预拌混凝土供应方签订技术合同,合同中应明确注明主要技术条件,如:强度等级、水泥品种、砂率、胶凝材料用量、缓凝时间、坍落度、碱、氯化物含量要求、掺和料品种等。
2.3.2 混凝土若现场拌制,各种原材料需经试验室进场检验,并经试配提出混凝土配合比。
现场应在搅拌机旁配备混凝土配合比标识牌。
2.3.3 现场试验室应做好坍落度检查和混凝土石块制作、现场同条件试块养护措施等准备工作。
2.3.4现场地泵、泵管和布料杆安装、固定就位后,应提前进行调试检修,确定其工作状态良好。
2.3.5现场水电供应保障政策,道路通畅,保证混凝土运输、浇筑顺利进行。
检查电源、线路,并做好夜间施工场区、作业面及人员通道照明的准备。
2.3.6 完成钢筋、模板的隐检。
预检验收工作,注意检查支铁、垫块,以保证保护层厚度。
核实墙内预埋件、预留孔洞、水电预埋管线、盒槽的位置、数量及固定情况。
2.3.7 检查模板下口、洞口及角模处拼接是否严密,模板支撑和加固是否可靠。
引言概述:钢板剪力墙是一种常用于建筑结构中的抗震墙体。
它通过将钢板置于墙体中部,以提高整体结构的承载能力和抗震性能。
本文将详细介绍钢板剪力墙的施工方案,包括施工准备、施工方法、质量控制等内容。
正文内容:1.施工准备1.1指定专业施工团队:选择有丰富经验的施工队伍,具备相关资质和证书,保证施工质量。
1.2准备材料和设备:包括所需钢板、钢筋、混凝土等建筑材料,以及各种施工工具和设备。
1.3编制详细施工方案:根据设计图纸和施工要求,编制施工方案,包括施工过程、安全措施等内容。
2.施工方法2.1基础施工:首先进行基础的施工工作,包括地基处理、基础的浇筑等。
2.2钢板安装:根据设计图纸的要求,进行钢板的安装工作,确保钢板与墙体之间的紧密连接。
2.3钢筋制作:根据设计要求和施工方案,进行钢筋的制作和加工,确保钢筋的质量和精度。
2.4混凝土浇筑:在钢板和钢筋安装完成后,进行混凝土的浇筑工作,保证墙体的稳定性和承载能力。
2.5后续处理:完成混凝土浇筑后,进行后续处理工作,包括拆模、防水处理等。
3.质量控制3.1施工过程监督:设置专职监理人员,对施工过程进行全程监督和检查,确保施工质量符合要求。
3.2材料检验:对使用的材料进行抽样检测,确保材料质量达到标准要求。
3.3焊接质量控制:钢板剪力墙中的钢板连接通常采用焊接方法,需要对焊接质量进行严格控制。
3.4混凝土强度检测:在混凝土浇筑后,进行强度检测,确保混凝土达到设计要求的强度标准。
3.5施工质量验收:在施工完成后,进行全面的质量验收工作,包括结构稳定性、尺寸精度等方面的检验。
4.安全措施4.1施工人员培训:对参与施工的人员进行安全培训,提高他们的安全意识和技能。
4.2安全设施设置:针对钢板剪力墙施工过程中的危险点,设置必要的安全设施,如防护网、安全带等。
4.3施工现场管理:严格按照安全管理制度进行施工现场管理,包括人员管控、危险源管理等。
5.施工质量总结钢板剪力墙施工方案的执行需要严格按照相关规范和要求进行,通过施工准备、施工方法、质量控制和安全措施的合理安排和实施,可以确保施工质量,提高钢板剪力墙的抗震性能和整体结构的稳定性。
装配整体式混凝土剪力墙结构施工工法(升级版)一、前言随着建筑工程的不断发展和进步,建筑结构的施工工艺也在不断创新和提升。
近年来,“装配整体式混凝土剪力墙结构施工工法”的升级版在建筑施工领域受到了广泛应用。
本文将从工法特点、适应范围、工艺原理、施工工艺、劳动组织、机具设备、质量控制、安全措施、经济技术分析、工程实例等方面,对该工法进行详细介绍。
二、工法特点“装配整体式混凝土剪力墙结构施工工法”是一种新型的建筑结构施工技术。
其主要特点如下:1. 装配式施工:该工法采取整体式构建方式和高度标准化的制造工艺,实现了墙体、柱子和楼板的工厂化生产和现场安装,具有高效、快速的施工速度。
2. 可重复使用性能强:采用模板加工生产,整体混凝土剪力墙体可重复利用,减少了浪费。
同时,此工法不会产生垃圾、震荡、粉尘等污染,且能够有效控制施工噪音和尾气等环保问题。
3. 结构稳定性强:采用整体式嵌接法,墙板、楼板和剪力墙之间采用铆钉连接,使得整个建筑结构具有稳定性和刚性。
4. 安全性能强:该工法安全性能强,能够有效控制人工和机械施工的风险,保证工人和现场的安全。
5. 技术含量高:该工法需要建筑结构、机械、材料等多方面合作,技术含量很高,对施工工人的专业技能要求很高。
三、适应范围该工法适用于高层建筑、商业综合体、文化教育、医疗卫生等公共建筑的建设,对于于区位、景观和环保等方面也有着较高的要求,能够满足不同类型建筑的需求。
四、工艺原理该工法的核心理论是整体造型和装配式施工。
在施工过程中,采取分级制粉剂、玻璃纤维布和预制模板等技术措施,在墙体上形成一层坚实的保护层,使墙体具有较高的抗震性和稳定性。
五、施工工艺采用该工法的施工过程主要包括:预制构件的生产、调试和检验;现场基础的浇筑和花板施工;整体墙体的拼装和安装;剪力墙的施工;楼板施工和钢筋混凝土板铺装。
六、劳动组织该工法需要确保施工场地、机具设备、材料生产、施工人员和管理团队等多方面的协调配合,结构人员和技术骨干的培养和培训,以确保高质量、高效率的施工。
本工艺标准适用于剪力墙结构,多层、高层大模板普通混凝土浇筑工艺。
^2.1 材料要求及主要机具:2.1.1 水泥:用325~425号普通硅酸盐水泥或矿渣硅酸盐水泥。
当使用矿渣硅酸盐水泥时。
应视具体情况采取早强措施,确保墙体拆模及扣板强度。
2.1.2 砂:粗砂或中砂,当混凝土为C30以下时,含泥量不大子5%。
混凝土等于及高于C30时,含泥量不大于3%。
2.1.3 石子:卵石或碎石,粒径0.5~3.2cm,当混凝土为C30以下时,含泥量不大于2%,混凝土等于及高于C30时,含泥量不大于1%。
2.1.4 水:不含杂质的洁净水。
2.1.5 外加剂:应符合相应标准的技术要求,其掺量应根据施工要求,通过试验室确定。
2.1.6 主要机具:混凝土搅拌机、吊斗、手推车、磅秤、插入式振捣棒(高频)、铁锹、铁盘、木抹子、小平锹、水勺、水桶、胶皮水管等。
2.2 作业条件:2.2.1 办完钢筋隐检手续,注意检查支铁、垫块,以保证保护层厚度。
核实墙内预埋件、预留孔洞、水电预埋管线、盒(槽)的位置、数量及固定情况。
2.2.2 检查模板下口、洞口及角模处拼接是否严密,边角柱加固是否可靠,各种连接件是否牢固。
2.2.3 检查并清理模板内残留杂物,用水冲净。
外砖内模的砖墙及木模,常温时应浇水湿润。
2.2.4 混凝土搅拌机、振捣器、磅秤等,经检查、维修。
计量器具已定期校核。
2.2.5 检查电源、线路,并做好夜间施工照明的准备。
2.2.6 由试验室进行试配,确定混凝土配合比及外加剂用量,注意节约水泥,方便施工,满足混凝土早期强度要求,拆模后墙面平整,达到不抹灰的要求。
3 操作工艺3.1 工艺流程:作业准备→混凝土搅拌→混凝土运输→混凝土浇筑、振捣→拆模、养护3.2 混凝土搅拌:采用自落式搅拌机,加料顺序宜为,先加l/2用水量,然后加石子、水泥、砂搅拌lmin,再加剩余1/2用水量继续搅拌,搅拌时间不少于1.5min,掺外加剂时搅拌时间应适当延长。
剪力墙结构大模板普通混凝土施工1 范围本工艺标准适用于砖混结构,外砖内模,外板内模的构造柱、圈梁、板缝等混凝土浇筑工艺。
2 施工准备2.1 材料及本要机具:2.1.1 水泥:用325~425号矿渣硅酸盐水泥或普通硅酸盐水泥。
2.1.2砂:用粗砂或中砂,当混凝土为C30以下时,含泥量不大于5%。
2.1.3 石子:构造柱、圈梁用粒径:0.5~3.2cm卵石或碎石;板缝用粒径0.55~1.2cm细石,当混凝土为C30以下时,含泥量不大于2%。
2.1.4 水:用不含杂质的洁净水。
2.1.5 外加剂:根据要求选用早强剂、减水剂等,掺入量由试验室确定。
2.2 作业条件: 2.2.1 混凝土配合比经试验室确定,配合比通知单与现场使用材料相符。
2.2.2 模板牢固、稳定,标高、尺寸等符合设计要求,模板缝隙超过规定时,要堵塞严密,并办完预检手续。
2.2.3 钢筋办完院检手续。
2.2.4 构造往、圈梁接槎处的松散混凝土和砂浆应剔除,模板内杂物要清理干净。
2.2.5 常温时,混凝土浇筑前,砖墙、木模应提前适量浇水湿润,但不得有积水。
3 操作工艺 3.1工艺流程:作业准备→混凝土搅拌→混凝土运输→混凝土浇筑、振捣→混凝土养护 3.2 混凝土搅拌:3.2.1 根据测定的砂、石含水率,调整配合比中的用水量,雨天应增加测定次数。
3.2.2 根据搅拌机每盘各种材料用量及车皮重量,分别固定好水泥(散装)、砂、石各个磅秤的标量。
磅秤应定期核验、维护,以保证计量的准确。
计量精度:水泥及掺合料为±2%,骨料为±3%,水、外加剂为±2%。
搅拌机棚应设置混凝土配合比标牌。
3.2.3 正式搅拌前搅拌机先空车试运转,正常后方可正式装料搅拌。
3.2.4 砂、石、水泥(散装)必须严格按需用量分别过秤,加水也必须严格计量。
3.2.5 投料顺序:一般先倒石子,再倒水泥,后倒砂子,最后加水。
掺合料在倒水泥时一并加入。
钢板混凝土组合剪力墙施工工法钢板混凝土组合剪力墙施工工法一、前言钢板混凝土组合剪力墙是一种新型的结构体系,在高层建筑结构中得到了广泛应用。
其主要由混凝土剪力墙和钢板材料组成,具有较高的抗震性能和承载能力。
本文将详细介绍钢板混凝土组合剪力墙的施工工法及相关要素。
二、工法特点钢板混凝土组合剪力墙工法具有以下特点:1. 结构牢固:钢板材料与混凝土紧密结合,提升了结构整体的刚度和强度,增强了抗震性能。
2. 节约材料:采用钢板作为模板,减少了对传统木模的需求,降低了材料消耗。
3. 施工速度快:钢板模板可多次使用,减少了现场浇筑周期,提高了施工效率。
4. 节约成本:使用钢板模板可以减少人工、材料和时间的浪费,降低了施工成本。
5. 环保节能:采用钢板模板可以减少木模的使用,减少了材料的消耗,符合可持续发展的理念。
三、适应范围钢板混凝土组合剪力墙适用于高层建筑结构、框架结构、住宅、商业建筑等多种建筑类型。
尤其适用于地震频发地区,可提供更大的抗震性能。
四、工艺原理钢板混凝土组合剪力墙的施工工法与实际工程之间的联系主要体现在以下几个方面:1. 钢板模板搭设:根据设计要求,进行钢板模板的搭设,并确保其稳定性和密封性。
2. 钢筋绑扎:按照设计图纸要求,在钢板模板内部进行钢筋的绑扎,并保证其位置准确。
3. 现浇混凝土浇筑:在钢板模板内部进行混凝土的浇筑,确保浇筑质量和工艺要求。
4. 混凝土养护:对已浇筑的混凝土进行养护,保证其强度和耐久性。
五、施工工艺钢板混凝土组合剪力墙的施工工艺主要包括:1. 钢板模板搭设:根据设计要求和施工方案,进行钢板的切割和组合搭设。
2. 钢筋绑扎:根据设计图纸要求,在钢板模板内部进行钢筋的绑扎,确保其位置准确。
3. 混凝土浇筑:进行混凝土配比、搅拌和运输,按照设计要求在钢板模板内部进行浇筑。
4. 养护处理:对已浇筑的混凝土进行适当的养护,以确保混凝土强度的提升和耐久性的保证。
六、劳动组织钢板混凝土组合剪力墙施工工法需要进行良好的劳动组织,包括施工人员的编组和任务分配,以确保施工进度和质量。
剪力墙结构的施工工艺与安全措施1. 剪力墙结构概述剪力墙是一种常用的结构构件,用于提供建筑物的水平抗震能力。
通常由混凝土墙体组成,负责承担水平荷载,阻止建筑物在地震或其他外力作用下的倾覆和破坏。
2. 施工工艺2.1 剪力墙的布置和标定在施工之前,需要根据建筑物的结构设计图纸确定剪力墙的布置位置和尺寸。
墙体的位置一般在结构设计中进行规定,而墙体的尺寸则需要根据具体的结构要求和荷载计算来确定。
2.2 剪力墙的施工材料准备在进行剪力墙的施工之前,需要准备好所需的施工材料。
主要包括混凝土、钢筋、模板等。
混凝土要符合相关强度和材料质量标准,钢筋要经过验收合格,并按照设计图纸进行预置。
2.3 剪力墙的模板搭设在施工过程中,剪力墙的模板搭设是必不可少的一步。
模板的搭设要求牢固稳定,能够承受混凝土的浇筑和振动。
模板的搭设要根据设计要求进行,确保墙体的几何尺寸和平整度。
2.4 剪力墙的钢筋安装在模板搭设完成后,需要进行剪力墙的钢筋安装工作。
钢筋的安装要按照设计要求进行,确保钢筋的位置、间距和连接的牢固性。
钢筋的安装要遵循相关的标准和规范,保证施工质量。
2.5 剪力墙的混凝土浇筑剪力墙的混凝土浇筑是整个施工工艺中的关键环节。
在浇筑前,需要对模板进行检查,确保没有漏浆现象。
混凝土的浇筑要均匀稳定,避免出现浇筑不足或过量的情况。
2.6 剪力墙的养护在剪力墙混凝土浇筑完成后,需要进行养护工作,以确保混凝土的充分硬化和强度的发挥。
养护工作一般包括保温、湿养和遮阳等,具体方法可根据现场环境和气候条件来确定。
3. 安全措施3.1 施工现场安全在剪力墙的施工过程中,需要严格遵守相关的安全操作规程。
施工现场要划定安全区域,设置安全警示标志,并保持施工现场的整洁。
同时,要对施工人员进行安全教育和培训,提高他们的安全意识。
3.2 高处作业安全剪力墙的施工中,常常需要进行高处作业。
在进行高处作业时,施工人员应佩戴好安全帽、安全带等个人防护装备,确保人员的安全。
本工艺标准适用于剪力墙结构,多层、高层大模板普通混凝土浇筑工艺。
^2.1 材料要求及主要机具:
2.1.1 水泥:用325~425号普通硅酸盐水泥或矿渣硅酸盐水泥。
当使用矿渣硅酸盐水泥时。
应视具体情况采取早强措施,确保墙体拆模及扣板强度。
2.1.2 砂:粗砂或中砂,当混凝土为C30以下时,含泥量不大子5%。
混凝土等于及高于C30时,含泥量不大于3%。
2.1.3 石子:卵石或碎石,粒径0.5~
3.2cm,当混凝土为C30以下时,含泥量不大于2%,混凝土等于及高于C30时,含泥量不大于1%。
2.1.4 水:不含杂质的洁净水。
2.1.5 外加剂:应符合相应标准的技术要求,其掺量应根据施工要求,通过试验室确定。
2.1.6 主要机具:混凝土搅拌机、吊斗、手推车、磅秤、插入式振捣棒(高频)、铁锹、铁盘、木抹子、小平锹、水勺、水桶、胶皮水管等。
2.2 作业条件:
2.2.1 办完钢筋隐检手续,注意检查支铁、垫块,以保证保护层厚度。
核实墙内预埋件、预留孔洞、水电预埋管线、盒(槽)的位置、数量及固定情况。
2.2.2 检查模板下口、洞口及角模处拼接是否严密,边角柱加固是否可靠,各种连接件是否牢固。
2.2.3 检查并清理模板内残留杂物,用水冲净。
外砖内模的砖墙及木模,常温时应浇水湿润。
2.2.4 混凝土搅拌机、振捣器、磅秤等,经检查、维修。
计量器具已定期校核。
2.2.5 检查电源、线路,并做好夜间施工照明的准备。
2.2.6 由试验室进行试配,确定混凝土配合比及外加剂用量,注意节约水泥,方便施工,满足混凝土早期强度要求,拆模后墙面平整,达到不抹灰的要求。
3 操作工艺
3.1 工艺流程:
作业准备→混凝土搅拌→混凝土运输→混凝土浇筑、振捣→拆模、养护
3.2 混凝土搅拌:采用自落式搅拌机,加料顺序宜为,先加l/2用水量,然后加石子、水泥、砂搅拌lmin,再加剩余1/2用水量继续搅拌,搅拌时间不少于 1.5min,掺外加剂时搅拌时间应适当延长。
各种材料计量准确,计量精度:水泥、水、外加剂为±2%,骨料为±3%。
雨期应经常测定砂、石含水率,以保证水灰比准确。
3.3 混凝土运输:混凝土从搅拌地点运至浇筑地点,延续时间尽量缩短,根据气温宜控制在0.5~lh之内。
当采用商品混凝土时,应充分搅拌后再卸车,不允许任意加水,混凝土发生离析时,浇筑前应二次搅拌,已初凝的混凝土不应使用。
3.4 混凝土浇筑、振捣:
3.4.1 墙体浇筑混凝土前,在底部接槎处先浇筑5cm厚与墙体混凝土成份相同的水泥砂浆或减石子混凝土。
用铁锹均匀入模,不应用吊斗直接灌入模内。
第一层浇筑高度控制在50cm左右,以后每次浇筑高度不应超过1m;分层浇筑、振捣。
混凝土下料点应分散布置。
墙体连续进行浇筑,间隔时间不超过2h。
墙体混凝土的施工缝宜设在门洞过梁跨中1/3区段。
当采用平模时或留在内纵横墙的交界处,墙应留垂直缝。
接槎处应振捣密实。
浇筑时随时清理落地灰。
3.4.2 洞口浇筑时,使洞口两侧浇筑高度对称均匀,振捣棒距洞边30cm以上,宜从两侧同时振捣,防止洞口变形。
大洞口下部模板应开口,并补充混凝土及振捣。
3.4.3 外砖内模、外板内模大角及山墙构造柱应分层浇筑,每层不超过50cm,内外墙交界处加强振捣,保证密实。
外砖内模应采取措施,防止外墙鼓胀。
3.4.4 振捣:插入式振捣器移动间距不宜大于振捣器作用半径的1.5倍,一般应小于50cm,门洞口两侧构造柱要振捣密实,不得漏振。
每一振点的延续时间,以表面呈现浮浆和不再沉落为达到要求,避免碰撞钢筋、模板、预埋件、预埋管、外墙板空腔防水构造等,发现有变形、移位,各有关工种相互配合进行处理。
3.4.5 墙上口找平:混凝土浇筑振捣完毕,将上口甩出的钢筋加以整理,用木抹子按预定标高线,将表面找干。
预制模板安装宜采用硬架支模,上口找平时,使混凝土墙上表面低于预制模板下皮标高3~5cm。
3.4.6 拆模养护:常温时混凝土强度大于1MPa,冬期时掺防冻剂,使混凝土强度达到4MPa时拆模,保证拆模时。
墙体不粘模、不掉角、不裂缝,及时修整墙面、边角。
常温及时喷水养护,养护时间不少于7d,浇水次数应能保持混凝土湿润。
3.5 冬期施工:
3.5.1 室外日平均气温连续5d稳定低于+5℃,即进入冬期施工。
3.5.2 原材料的加热、搅拌、运输、浇筑和养护等,应根据冬施方案施工。
掺防冻剂混凝土出机温度不得低于+10℃,入模温度不得低于+5℃。
3.5.3 冬期注意检查外加剂掺量,测量水及骨料的加热温度,以及混凝土的出机温度、入模温度,骨料必须清洁,不含有冰雪等冻结物,混凝土搅拌时间比常温延长50%。
3.5.4 混凝土养护做好测温记录,初期养护温度不得低于防冻剂的规定温度,当温度降低到防冻剂的规定温度以下时。
强度不应小于4MPa。
3.5.5 拆除模板及保温层,应在混凝土冷却至+5℃以后,拆模后混凝土表面温度与环境温度差大于15℃时,表面应覆盖养护,使其缓慢冷却。
4.1 保证项目:
4.1.1 混凝土使用的水泥、骨料和外加剂等,必须符合施工规范的有关规定,使用前检查出厂合格证、试验报告。
4.1.2 混凝土配合比、原材料计量、搅拌、养护和施工缝处理,必须
符合施工规范的规定。
4.1.3 混凝土试块必须按规定取样、制作、养护和试验,其强度评定应符合“混凝土强度检验评定标准”(GBJ107一87)的要求。
4.2 基本项目:
混凝土振捣密实,墙面及接槎处应平整,不得有孔洞、露筋、缝隙夹渣等缺陷。
4.3 允许偏差项目,见表4-32。
表 4-32
允许偏差 (mm)
多层高层
1 轴线位移 8 5 尺量检查
层高±10 ±10
全高±30 ±30
3 截面尺寸 +5 -2 +5 -2 尺量检查
每层 5 5
全高 1‰且≤20 1‰且≤30
5 表面平整 4 4 用2m靠尺和楔形塞尺检查
6 预埋钢板中心线偏移10 10
7 预埋管、螺栓、预留孔中心线偏移 5 5
8 预留洞中心线偏移15 15 尺量检查
井筒长宽对中心线偏移 +25 -0 +25 -0
H/1000 且≤30 H/1000 且≤30
注:H为墙全高。
5.1 不得任意拆改大模板的连接件及螺栓,以保证大模板的外形尺寸准确。
5.2 混凝土浇筑、振捣至最后完工时,要保持甩出钢筋的位置正确。
5.3 应保护好预留洞口、预埋件及水电预埋管、盒等。
6.1 墙体烂根:预制模板安装后,支模前在每边模板下口抹找平层,找平层嵌入模板不超过1cm,保证模板下口严密。
墙体混凝土浇筑前,先均匀浇筑5cm厚砂浆或减石子混凝土。
混凝土坍落度要严格控制,防止混凝土离析,底部振捣应认真操作。
6.2 洞口移位变形:浇筑时防止混凝土冲击洞口模板,洞口两侧混凝土应对称、均匀进行浇筑、振捣。
模板穿墙螺栓应紧固可靠。
6.3 外砖墙歪闪:外砖内模墙体施工时,砖墙预留洞,用方木,花蓝螺栓将砖墙从外面与大模板拉牢,振捣时振捣棒不碰砖墙。
洞口模应有足够刚度。
6.4 墙面气泡过多:采用高频振捣棒,每层混凝土均要振捣至气泡排除为止。
6.5 混凝土与模板粘连:注意清理模板,拆模不能过早,隔离剂涂刷均匀。
本工艺标准应具备以下质量记录
7.1 材料(水泥、砂、石、外加剂等)出厂合格证、试验报告。
7.2 混凝土试块试验报告及强度评定。
7.3 分项工程质量检验评定。
7.4 隐检、预检记录。
7.5 混凝土施工记录;冬期施工记录。
7.6 设计变更、洽商记录。
7.7 其它技术文件。
