工程造价的重点知识点总结一、工程造价的概念和意义工程造价是指在规划、设计、施工、验收、运营维护等全过程中所发生的与工程建设有关的各项费用的统称。
工程造价在整个工程建设过程中占有非常重要的地位,它直接影响着工程的投资与效益,关乎着工程项目的成败。
因此,掌握工程造价的相关知识是十分重要的。
工程造价的意义主要体现在以下几个方面:1. 为项目提供成本支持和服务,为项目提供经济性的决策依据;2. 为项目提供投资核准的依据,从而为项目融资提供决策依据;3. 为项目提供经济合同谈判和签订的基础;4. 为项目提供施工计划编制的依据;5. 执行标后管理工作,为项目提供支付、结算和验收的依据;6. 为工程项目的成本管理和控制提供具体的技术支持和服务。
二、工程造价的组成及特点1. 组成工程造价主要包括以下几个方面:设备、人工、材料、机具、管理费用和利润。
设备:包括所有直接用于工程生产的设备;人工:包括直接用于工程生产的工人工资;材料:包括直接用于工程生产的原材料费用;机具:包括直接用于施工的机械设备或者车辆;管理费用:包括与工程建设直接相关的管理人员工资、办公费、差旅费等;利润:指承包商从工程项目中获得的利润。
2. 特点(1)多样性工程造价是由众多的费用组成,包括了各个方面的费用,具有多样性。
(2)后发性工程造价是在工程设计之后、施工之前,甚至一切必要准备都已全部具备之后,才得以真正确认和确定的。
所以,工程造价的确定具有后发性。
(3)综合性工程造价是由诸多不同的费用机构构成的综合系统,包含了建筑物的设计、施工和材料等方方面面的费用。
(4)动态性工程造价是需要在整个工程建设过程中不断的进行调整和修正,因此具有动态性。
综上所述,工程造价是一个十分复杂的系统,对于工程的成本核算和管理具有重大的意义。
三、工程预算管理1. 概念工程预算管理是指在工程项目实施的前期进行的对项目费用按照一定的标准进行预算和监控的管理过程。
它是对工程建设费用的科学、合理、准确控制的决策程序。
工程造价必备368个知识点1、建设项目总投资包括固定资产投资(又叫工程造价)和流动资产投资(又叫流动资金)。
2、固定资产投资包括:设备工器具购置费(设备购置费、工器具及生产家具购置费)、建筑安装工程费(直接费、间接费、利润、税金)、工程建设其他费(土地使用费、与项目建设有关的费用、与未来企业生产经营有关的费用)、预备费(基本预备费、涨价预备费)、建设期贷款利息、固定资产投资方向调节税。
3、基本预备费=(设备工器具购置费+建筑安装工程费+工程建设其他费)*基本预备费率4、固定资产投资方向调节税=(设备工器具购置费+建筑安装工程费+工程建设其他费+预备费)*费率。
更新改造项目依实际完成的投资额为计税依据—按投资项目的单位工程年度计划投资预缴5、静态投资包括:设备工器具购置费、建筑安装工程费、工程建设其他费、基本预备费6、动态投资包括:涨价预备费、建设期贷款利息、固定资产投资方向调节税7、流动资金=流动资产-流动负债8、建筑安装工程税金是指应计入建筑安装工程费用的营业税、城乡维护建设税、教育费附加9、世界银行工程造价构成:项目直接成本(土地征购费、场外设施费、场地费用、服务性建设费用)、项目间接成本(项目管理费、开工试车费、业主的行政费用、生产前费用、运费和保险费、地方税)、应急费(未明确项目的准备——肯定发生、不可预见准备金——不一定发生)建设成本上涨费10、国外建筑安装工程费用的构成与我国大致相同,其中计算基本一致的是(直接费——而开办费、管理费、利润税金不同)11、非标设备的原价的计价方法一般有:成本估算法、系列设备插入估价法、分部组合估价法、定额估价法12、非标设备的原价一般由以下几个部分:材料费+加工费+辅助材料费+专用工具费+废品损失费+外购配套件费+包装费+利润+税金(主要是指增值税=当期销项税额-当期进项税额)+非标设备设计费(其中外购配套件费不计取利润)13、设备运杂费的构成:运费和装卸费+包装费+设备供销部门手续费+采购及仓库保管费14、工器具及生产家具购置费=设备购置费*定额费率15、为测定安装工程质量,对单台设备进行单机试运转、对系统进行联动无负荷试运转工作的调试费计入安装工程费16、人工费:生产工人基本工资(岗位工资、技能工资、年工工资)、工资性补贴、生产工人辅助工资(非作业日发放的工资和工资性津贴)、职工福利费(书报费、洗理费、取暖费)以及劳动保护费(劳保用品、徒工服装费、防暑降温费、保健津贴费)17、材料预算价格:材料原价、供销部门手续费、包装费、运输费、采购预保管费。
土建造价知识点总结一、土建造价的影响因素1. 项目规模:项目规模的大小直接影响了土建造价的多少,通常来说,项目规模越大,土建造价也会越高。
2. 建筑结构:不同的建筑结构所需材料、劳动力和机械设备等成本不同,因此会影响土建造价的高低。
3. 土地状况:土地状况的好坏会直接影响到工程施工的难易程度,从而影响土建造价的高低。
4. 施工条件:施工条件的好坏关系到施工的效率和质量,也会对土建造价产生影响。
5. 地区差异:不同地区的物价水平、劳动力成本、运输费用等都不同,也会对土建造价产生不同程度的影响。
二、土建造价的计算方法1. 经验法:根据历史项目数据和经验,结合项目的规模、建筑结构、施工条件等因素,估算出土建造价。
2. 比价法:通过参考相似项目的造价数据,结合项目的实际情况,进行比较得出土建造价。
3. 定额法:根据项目的技术要求和施工进度,按照国家或地方规定的定额标准,计算出土建造价。
4. 综合法:综合运用经验法、比价法和定额法,同时考虑项目的具体情况,计算出土建造价。
三、土建造价的核算内容1. 人工费用:包括施工人员的工资、福利、安全生产费用等。
2. 材料费用:包括建筑材料、装饰材料、水泥、沙子、砖瓦等的采购成本。
3. 机械设备费用:包括施工机械设备的租赁费用、维护费用、油料费用等。
4. 其他直接费用:包括施工现场管理费用、劳保费用、水电费用等。
5. 间接费用:包括项目管理费用、财务费用、税费等。
四、土建造价的管理方法1. 合理预算:进行合理的土建造价预算,包括人工费用、材料费用、机械设备费用等,制定合理的预算方案。
2. 严格控制:通过合理的采购管理、施工管理、项目管理等手段,严格控制土建造价的支出。
3. 定期核算:对土建造价进行定期核算,了解项目的实际费用情况,及时调整预算方案。
4. 精细管理:采用精细化管理手段,通过成本分析、成本控制等手段,提高土建造价的管理水平。
五、土建造价的管理工具1. 施工成本软件:通过施工成本软件,可以对土建造价进行全面的核算和管理。
工程造价员必会的366个知识点,工作提升的必备法宝(全面
实用)
哈喽,大家好,我是工地考证一哥。
今天为大家整理的是工程造价从业者必会的366个知识点,一起来看看吧。
众所周知,造价从业者不仅要精通实操,还要精通理论。
,今天为大家精心准备的366个知识点,不管是对于你的日常工作,还是个人提升,都是你必不可少的充电法宝。
文末有领取方式!
27、涨价预备费:指建设项目在建设期间由于价格变动因期工程造价变化的预测预留费用,费用包括:人工、材料、施工机械的价差费、建筑安装工程费及工程建设其它费用调整、利率、费率调整等增加的费用。
包括:设备工器具购置费、建筑安装工程费、工程建设其他费、基本预备
28、当总贷款是分年均衡发放时,监设期利息的计算可按当年借款在年中支用考虑,即当年借款按半年计息,上年贷款安全年计息
31、按照投资的费用性质分为:建筑工程定额、设备安装工程定额、建筑安装工程费用定额(其它费用定额、现场经费定额、间接费定额)、工器具定额以及工程建设其它费用定额(一般占项目总投资的 10%)
32、按照专业性质划分为:全国通用定额、行业通用定额、专业通用定额
33、按主编单位和管理权限分为:全国统一定额、行业统一定额、企业定额、地区统一定额、补充定额
34、工程建设定额的特点:科学性、系统性(有多种定额结合而成的有机整体)、统一性、权威性、稳定性于时效性
35、编制建设工程造价最基本的两个过程是:工程量计算和工程计价
36、定额消耗量在编制该预算造价或价格中的具体与用主要体现在对概预算定额结构与内容、正确套用定额子项和正确计算工程两三个方面的把握与运用
篇幅有限,这里只展示一小部分。
想要学习的朋友,。
土木造价知识点总结一、土木工程项目的造价核算1.造价核算的概念造价核算是指对土木工程项目的成本进行详细的核算和清单编制,包括材料、人工、设备、管理等各项成本。
通过对项目各项成本的核算,可以及时了解项目的投资情况,为项目的经济管理和决策提供科学的依据。
2.造价核算的步骤造价核算的步骤包括确定核算范围、搜集资料、核算成本、编制清单、评审核算结果等。
在核算过程中,应该采用科学的方法和严格的程序,确保核算结果的准确和可靠。
3.造价核算的方法造价核算的方法包括直接成本法、间接成本法、成本比较法、综合成本法等。
不同的方法适用于不同的项目,需要根据具体情况进行选择和应用。
4.造价核算的要点在进行造价核算时,需要注意各项成本的计算规则、测算方法、计价单位、细目编码等方面的要点。
只有严格遵守这些要点,才能得到准确的核算结果。
二、土木工程项目的成本控制1.成本控制的概念成本控制是指对土木工程项目的成本进行有效管理和控制,以确保项目的投资效益和经济合理性。
成本控制是项目管理的一个重要环节,对项目的顺利完成和成功运营具有重要意义。
2.成本控制的原则成本控制的原则包括全过程控制、全员参与、全面预算、全面资料、全面核对、全面考核等。
通过严格遵守这些原则,可以有效地控制项目的成本,提高项目的经济效益。
3.成本控制的方法成本控制的方法包括预算控制、计划控制、合同控制、实物控制、质量控制等。
这些方法需要在项目管控的各个阶段进行应用,以实现成本的有效控制。
4.成本控制的手段成本控制的手段包括成本分析、成本对比、成本审查、成本核算等。
这些手段可以全面掌握项目的成本情况,及时发现并解决问题,保证项目的经济合理性。
三、土木工程项目的预算编制1.预算编制的概念预算编制是指对土木工程项目的各项成本进行综合核算和编制,包括施工费、设备费、材料费、劳务费、管理费等。
预算编制是项目管理的一个重要环节,对项目的顺利实施和投资效益具有重要意义。
2.预算编制的步骤预算编制的步骤包括项目立项、预算编制、预算审核、预算执行等。

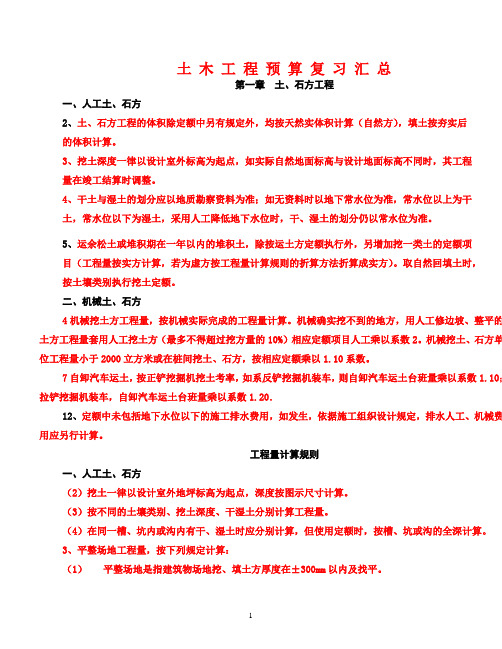

土木工程预算复习汇总第一章土、石方工程一、人工土、石方2、土、石方工程的体积除定额中另有规定外,均按天然实体积计算(自然方),填土按夯实后的体积计算。
3、挖土深度一律以设计室外标高为起点,如实际自然地面标高与设计地面标高不同时,其工程量在竣工结算时调整。
4、干土与湿土的划分应以地质勘察资料为准;如无资料时以地下常水位为准,常水位以上为干土,常水位以下为湿土,采用人工降低地下水位时,干、湿土的划分仍以常水位为准。
5、运余松土或堆积期在一年以内的堆积土,除按运土方定额执行外,另增加挖一类土的定额项目(工程量按实方计算,若为虚方按工程量计算规则的折算方法折算成实方)。
取自然回填土时,按土壤类别执行挖土定额。
二、机械土、石方4机械挖土方工程量,按机械实际完成的工程量计算。
机械确实挖不到的地方,用人工修边坡、整平的土方工程量套用人工挖土方(最多不得超过挖方量的10%)相应定额项目人工乘以系数2。
机械挖土、石方单位工程量小于2000立方米或在桩间挖土、石方,按相应定额乘以1.10系数。
7自卸汽车运土,按正铲挖掘机挖土考率,如系反铲挖掘机装车,则自卸汽车运土台班量乘以系数1.10;拉铲挖掘机装车,自卸汽车运土台班量乘以系数1.20.12、定额中未包括地下水位以下的施工排水费用,如发生,依据施工组织设计规定,排水人工、机械费用应另行计算。
工程量计算规则一、人工土、石方(2)挖土一律以设计室外地坪标高为起点,深度按图示尺寸计算。
(3)按不同的土壤类别、挖土深度、干湿土分别计算工程量。
(4)在同一槽、坑内或沟内有干、湿土时应分别计算,但使用定额时,按槽、坑或沟的全深计算。
3、平整场地工程量,按下列规定计算:(1)平整场地是指建筑物场地挖、填土方厚度在±300mm以内及找平。
(2)平整场地工程量按建筑物外墙边线每边各加2m,以平方米计算。
4、沟槽、基坑土方工程量,按下列规定计算:(1)沟槽、基坑划分:凡沟槽底宽在3m 以内,沟槽底长大于3倍槽底宽的为沟槽;凡土方基坑底面积在20 m 2以内的为基坑;凡沟槽底宽在3m 以上,基坑底面积在20 m2以上,平整场地挖填方厚度在±300mm 以上,均按挖土方计算。
本文为梁志飞老师精心编辑土木工程知识点之一,大家下载下来好好学习吧!土木工程知识点-造价管理人员工作中经常遇到的75个预算问
题解答
1、请教您关于甲供材料的扣除方式,
(1)、甲供材料退款=市场信息价(合同价)÷(1+采购保管费率)(甲方送到工地现场或指定地点)。
(2)、甲供材料退款=市场信息价(合同价)÷(1+采购保管费率)-运杂费(乙方自己运输)
那么退款时把规费和税金是否一起扣除。
也就是说把甲供材料的退款是否也列入直接费。
(3)、甲供材料数量如果是实际提供的数量来定,那肯定与定额用量有差异的(如商品砼等),这说明在结算时赢亏都是施工单位的事了。
答:甲供材料退款额应放到工程造价之后。
计算退款额时不计算规费和税金。
甲供材料数量如何计量(即计量方法)由合同来约定。
一般情况下是按甲方实际提供的数量来确定的。
2、厂区内的道路和排水工程属于土建项目还是市政项目,应该套用土建定额还是市政定额?
答:根据《浙江省建筑工程预算定额(2003版)》上册第323页第九章说明一规定:一般工业与民用建筑的厂区、小区中的室外道路、排水项目,如按市政要求单独设计的,套用市政工程定额,否则套用建筑工程定额。
3、03定额中木地板楼地面,龙骨断面为50×60,间距为200mm,设计不同时,用量调整。
关于工程造价重要知识点一、知识概述《工程造价》①基本定义:工程造价呢,简单说就是一个工程要花多少钱。
从开始规划这个工程,买材料,雇工人,到工程结束,所有这些花费都算在内。
比如说盖一个房子,从买地,到最后的装修完成,这整个过程花的钱就是这个房子的工程造价。
②重要程度:在建筑行业里,工程造价那可是相当重要的。
它就像是给整个工程做预算的管家。
要是工程造价算不好,盖工程的可能赔钱,投资工程的也心里没底。
③前置知识:需要懂一些基本的建筑知识,比如建筑材料大概有啥类型,不同工种干些啥活。
还得有点数学基础,毕竟要算钱嘛。
④应用价值:投资方根据工程造价决定投不投钱。
施工方根据它来控制成本争取最大profits(收益)。
对整个建筑行业来说,合理的工程造价能确保工程顺利进行,让资源分配更合理。
就像家里装修,要是提前知道大概要花多少钱,心里就踏实,能更好地计划买啥材料,找啥工人等等。
二、知识体系①知识图谱:工程造价在建筑学科里属于财务管理和成本控制这块的重点。
它是和建筑设计、施工技术紧密相连的。
比如说设计方案直接影响工程材料和人工的使用量,这些都在工程造价里反映出来。
②关联知识:和建筑材料、工程力学(涉及建筑结构的稳定性,结构复杂造价可能高些)、工程管理学都有联系。
搞工程的肯定都涉及到几个方面的知识相互配合。
③重难点分析:掌握难度比较大的点在于对市场材料价格波动的预估。
关键点是精确计算各项费用,不能少算也不能多算。
少算工程就赔本,多算投资方不认可。
就像我之前做的一个小工程改造,刚开始没考虑好材料运输成本,差点就亏了。
④考点分析:在相关的考试里,工程造价可是重要考点。
会从工程造价计算规范考起,比如各项费用的计算规则。
还会给个实际工程案例让你计算工程造价。
方式有的是选择题问某项费用在规定下该怎么算,或者计算题直接让算总的工程造价。
三、详细讲解【理论概念类】①概念辨析:工程造价包含工程预算编制(开工前算好大概要花多少钱)、工程结算(工程完工后按实际花费计算)、工程审计(检查工程造价是否合理合法)等内容。
造价工程师土建工程重要知识点造价工程师土建工程重要知识点土建工程是指建筑工程中的土木工程,包括地基、基础、框架、外墙、屋顶、地面、通风与空调、给排水、电力供应等。
在土建工程的施工过程中,造价工程师起着至关重要的作用,需要具备一定的专业知识和技能,才能确保土建工程的顺利进行,并保证工程的质量和成本控制在可控制的范围内。
以下是造价工程师土建工程的重要知识点:1.土建工程材料土建工程需要大量使用建筑材料,常见的材料有水泥、钢筋、玻璃、石材、木材等。
造价工程师需要了解这些材料的性质、质量、使用方法和供应情况,以便在施工过程中选用合适的材料,并控制材料的成本。
2.土建工程施工技术土建工程的施工技术包括地基处理、混凝土浇筑、砌体施工、墙面处理、水电安装等。
造价工程师需要掌握这些施工技术的要点和工艺流程,以便对施工过程进行监督和管理,确保工程按时完成。
3.土建工程设计土建工程的设计包括基础、结构、外墙、屋顶、地面、给排水、电力等方面。
造价工程师需要了解土建工程的设计要求和规范,以便对设计方案进行审核和评估,确保设计符合工程的要求和标准。
4. 土建工程质量控制土建工程的质量控制是确保工程质量的关键。
造价工程师需要掌握土建工程的验收标准和质量控制方法,以便对工程进行全面的质量检查和评估,确保工程质量达到要求。
5.土建工程成本控制土建工程的成本控制是确保工程成本的关键。
造价工程师需要掌握土建工程的成本控制方法和技巧,以便在施工过程中控制项目的成本,并在合理的预算范围内完成工程。
6.土建工程安全环保土建工程的安全和环保是确保工程安全和环保的重要因素。
造价工程师需要了解土建工程的安全环保法规和标准,以便对施工现场进行监督和管理,确保工程的安全和环保。
7.土建工程进度管理土建工程的进度管理是确保工程顺利进行的关键。
造价工程师需要掌握土建工程的施工进度管理方法和技巧,以便及时掌握工程的进度和问题,并采取相应的措施,确保工程按时完成。
工程造价基础知识大全汇编(图文)经典文档下载后可复制编辑目录一、最精辟的建筑行业知识汇总(6)1、一个土建工程师应该知道的数据(6)1.1、一般住宅建筑混凝土用量和用钢量:(6)1.2、一般多层住宅楼施工预算经济指标(6)1.3、施工功效(6)1.4、基础数据(6)2、建筑行业必须懂的常识(7)2.1、一般住宅建筑混凝土用量和用钢量:(7)3、建筑行业顺口溜(7)4、建筑设计常用尺寸大全(8)4.1、室内设计常用尺寸(8)4.2、室内设计及家具设计的基本尺寸(单位:厘米)(9)二、建筑行业所有计算公式大全(11)三、施工全过程图解(28)3.1、承XX砖胎膜砌筑(28)3.2、承XX基础梁砖胎膜砌筑(28)3.3、承XX、底板垫层砼浇捣后(29)3.4、地下室底板及承XX基础梁防水卷材施工(29)3.5、钢筋绑扎(30)3.6、地下室外墙及消防水池的施工缝处的止水钢板焊接(30)3.7、外墙施工缝处吊模(31)3.8、外墙模板安装注意要用止水螺杆(31)3.9、套管预埋(32)3.10、高低跨处侧模焊钢筋支架支撑(32)3.11、地下室高低跨处吊模支撑(33)3.12、止水钢板(33)3.12、地下室底板砼浇捣后,表面找平、收光(34)经典文档3.14、放线,柱头砼凿毛(35)3.15、模板支撑满堂架搭设(35)3.16、外墙施工缝处凿毛(36)3.17、柱脚焊的定位钢筋(36)3.18、地下室外墙止水螺杆(36)3.19、柱的垂直度检查(38)3.20、地下室柱的砼浇捣完毕(39)3.21、人防密闭门框预埋(39)3.22、地下室顶板砼浇捣中(40)3.23、地下室外墙模板拆除后的止水螺杆处理(40)3.24、外墙模板拆除后,外墙上的止水螺杆处理,人工凿除原先埋在砼中的小木块(42)3.25、外墙止水螺杆割除后水泥砂浆修补(43)3.26、外墙防水卷材施工中(43)3.27、模板的支撑顶托。
(43)3.28、圆柱模板安装(45)3.29、地下室拆模后的情景(46)3.30、地下室(47)3.31、地下室砖墙砌筑(48)3.32、车道施工(48)3.33、梁侧板交接处处理(49)3.34、砖墙与砼结构交接处(钉铁丝XX)(50) 3.35、消防喷淋管安装(50)3.36、楼面模板施工完毕。
土木工程造价知识点汇总概念类1、建设工程项目分类:①按工程性质:新建、扩建、改建、迁建、重建、技改;②按项目规模:大型、中型、小型;③按投资用途:生产性、非生产性;④按建设阶段:筹建、施工、竣工、建成投产;⑤按资金来源:国家预算内拨款、国家预算内贷款、自筹资金、国内合资、中外合资。
2、单项工程(独立发挥效益)→单位工程(不能独立发挥效益,土建、电气、暖通工程)→分部工程(土石方工程、砌筑工程)→分项工程(砖基础、砖砌内墙、砖砌外墙工程)3、工程项目建设程序:项目建议书→可行性研究→初步设计(初步设计是设计的第一阶段)→施工图纸设计→开工准备→工程施工→竣工验收→项目后评价4、工程造价两种含义:①工程投资费用(全部固定资产投资费用);②工程价格。
5、工程造价职能:预测、控制、评价、控制6、工程造价管理的含义:①工程投资费(投资管理);②工程价格(价格管理)。
7、工程造价控制原理:①合理设置工程造价控制目标;②以设计阶段为重点进行全过程工程造价控制;③采取主动控制;④技术与经济结合(是控制工程造价最有效手段)。
8、造价咨询业的社会功能:①服务功能(首要功能);②引导功能;③联系功能。
9、设备原价指进口设备的抵岸价(最后价)。
10、进口设备交货方式:①内陆交货类;②目的地交货类(卖方风险较大);③装运港交货类(FOB)(采用最多)。
11、到岸价CIF(关税完税价)=货价(FOB)+运费+保险费进口设备抵岸价=货价+国际运费+国外运输保险费+银行财务费+外贸手续费+进口关税+增值税+消费税12、银行财务费的计算基础为货价(FOB)外贸手续费、进口关税的计算基础为到岸价(CIF)消费税=【货价(FOB)+关税】/(1-消费税率)* 消费税率增值税的计算基础为到岸价(CIF)+ 进口关税+ 消费税13、社保及公积金计算基础=分部分项工程费+措施费+其他项目费-工程设备费14、定额水平高指单位产量提高,消耗降低,单位产品造价低。
15、工程定额权限:全国统一定额(国家建设行政主管部门)→行业统一定额(国务院行业行政主管部门)→地区统一定额(省、自治区、直辖市建设行政主管部门)→补充定额→企业定额(基础性定额,施工企业)16、工程建设定额汇总表17、施工定额由劳动定额、机械定额和材料定额组成。
18、材料消耗定额的确定方法:现场观察法、试验室实验法、统计分析法、理论计算法。
劳动定额的编制方法:技术测定法、经验估计法、统计分析法、比较类推法。
19、机械台班折旧费=机械预算价*(1-残值率)*贷款利息系数/ 耐用总台班数20、预算定额是计算建筑安装产品价格的基础。
21、投资估算各阶段:①项目规划阶段(误差大于±30%);②项目建议书阶段(误差±30%以内);③初步可行性研究阶段(误差±20%以内);④可行性研究阶段(误差±10%以内)。
22、工程造价各阶段比较23、设计总概算是该工程建设投资的最高限额。
设计概算分三级:单位工程、单项工程和建设项目总概算。
24、建筑工程概算的编制方法:①概算定额法(扩大单价法);②概算指标法;③类似工程预算法。
25、实行工程量清单计价后,招标工程的施工图预算表现为招标控制价(标底),施工企业的表现为投标报价。
26、施工图预算的编制方法分为单价法和实物量法。
27、分部分项工程量清单编制“五统一”:项目编码、项目名称、项目特征、计量单位、工程量。
28、工程量清单项目特征描述的重要意义:用于区分计价规范中同一清单条目下各个具体清单项目。
29、t保留小数点后3位;m 、㎡、m³、kg保留小数点后2位;个、件、根、组、系统,取整。
30、当招标控制价超过批准的概算时,招标人应将其报原概算审批部门审核。
31、投标报价不得低于工程成本。
投标人的投标报价高于招标控制价的为废标。
32、合同价款调整分类:法规变化类、工程变更类、物价变化类、工期索赔类、其他类。
33、索赔费用计算方法:实际费用法、总费用法、修正费用法。
34、竣工结算的编制内容:①工程竣工资料(竣工图、签证、核定单、工程量增单、设计变更通知);②竣工结算说明;③竣工结算汇总表(各单位工程结算造价、技术经济指标);④各单位工程结算表;⑤各种费用汇总表。
35、工程价款的结算方式:①按月结算;②竣工后一次结算(工期12个月以内或100万元以下);③分段结算;④其他结算方式。
36、竣工决算由建设单位编制,其内容包括:①竣工决算报告说明书(建设项目概况、重大事件、工程造价管理采取的措施和效果、财务管理工作的基本情况、经验教训、遗留的问题);②竣工决算报表(竣工财务决算报表、竣工财务决算说明书);③工程造价比较分析。
37、施工合同的表现形式:①单价合同(实行工程量清单计价的工程);②总价合同(建设规模小、技术难度低、工期短且施工图设计已审查批准);③成本加酬金合同(紧急抢险、救灾以及施工技术特别复杂)。
38、施工合同组成:①合同协议书(概况、工期、质量标准、签约合同价、合同价格形式、项目经理、合同文件构成、承诺、合同生效条件);②通用合同条款(一般约定、发承包人、监理人、索赔等等);③专用合同条款;④附件(承包人承揽工程项目一览表、发包人供应材料设备一览表、工程质量保修书等11个)。
39、合同文件解释顺序:施工合同协议书→中标通知书→投标函及其附录→专用合同条款及其附件→通用合同条款→技术标准和要求→图纸→已标价工程量清单或预算书→其他合同文件40、索赔费用计算方法:总费用法、修正总费用法、实际费用法41、工程竣工验收合格的,以承包人提交竣工验收申请报告之日为实际竣工日期。
工程按发包人要求修改后通过竣工验收的,实际竣工日期为承包人修改后提请发包人验收的日期。
如有争议,可按竣工验收合格之日为竣工日期。
若工程未经验收,发包人擅自使用的,以转移占有建设工程之日为竣工日期。
42、施工合同纠纷处理方式:①和解;②调解(建设行政主管部门、行业协会、其他第三方);③争议评审;④申请仲裁或诉讼(仲裁和诉讼只能二选一)。
43、法律体系的构成:①宪法→②法律(全国人大及其常委会制定,国家强制力)→③法规(行政法规、地方性法规。
国务院,省级地方人大)→④规章(国务院部门规章、地方政府规章)→⑤行政性规范文件(各级政府及其所属部门)44、法律关系的构成:主体、客体和内容。
45、法律责任的类别:①行政法律责任;②民事法律责任(只能等于不能高于受害人所受的损失);③刑事法律责任(罪罚相当原则);④经济法律责任(经济赔偿、经济处罚)。
46、招标范围:①关系社会公共利益、公共安全的大型基础设施、公用事业;②全部或部分使用国有资金投资或者国家融资的项目;③使用国际组织或外国政府贷款、援助资金的项目。
47、招标方式:公开招标、邀请招标48、中标的条件:①能最大限度的满足招标文件中规定的各项综合评价标准;②能够满足招标文件的实质性要求,并且经评审的投标价格最低,但是低于成本的除外。
49、合同的形式:①书面形式(合同书、信件和数据电文);②口头形式;③其他形式。
50、合同的内容:①当事人的名称或者姓名和住所;②标的;③数量;④质量;⑤价款或者报酬;⑥履行期限、地点和方式;⑦违约责任;⑧解决争议的方法。
51、合同争议解决方式:和解、调解、仲裁、诉讼。
52、担保方式:①保证(一般保证、连带保证);②抵押(土地所有权不能抵押);③质押(动产质押、权力质押);④留置;⑤定金(定金数额最多不超过主合同标的额的20%)。
53、代理的种类:委托代理、法定代理、指定代理。
原则特点类1、概算定额编制原则:社会平均水平和简明适用。
2、工程造价特点:①大额性;②个别性;③动态性;④层次性;⑤兼容性。
3、工程量清单计价规范的特点:①强制性;②实用性;③竞争性;④通用性。
4、施工合同特点:①标的的特殊性;②履行期限的长期性;③内容的多样性和复杂性;④监督的严格性。
5、法律责任的特征:①强制性(以国家机器为后盾保证其实施);②由法律明文规定;③是不履行法定义务的后果。
6、法律追究责任的原则:①责任法定;②责任自负;③违法行为与法律责任相适应原则;④责任平等;⑤重在教育。
7、合同法的基本原则:①平等、自愿原则;②公平、诚实信用原则;③遵守法律、维护社会公共利益的原则;④依法成立的合同对当事人具有约束力的原则。
8、从事工程造价活动遵循的原则:合法、公正、客观、诚实信用。
作用意义类1、工程造价作用:①是项目决策的依据;②是制定投资计划和控制投资的依据;③是筹资的依据;④是利益合理分配和调节产业结构的手段;⑤是评价投资效果的重要指标。
2、工程建设定额作用:①节约社会劳动和提高生产效率;②有利于建筑市场公平竞争;③对市场行为规范;④有利于完善市场信息系统。
3、工程量清单的作用:①是编制工程预算或招标人编制招标控制价的依据;②是供投标者报价的依据;③确定和调整合同价款的依据;④是计算工程量以及支付工程款的依据;⑤是办理工程结算和工程索赔的依据。
时间节点类1、投标人为招标人公布的招标控制价未按规范进行编制的,应在招标控制价公布后5天内向招投标监督机构和工程造价管理机构投诉。
机构应在受理投诉的10天内完成复查。
当招标控制价复查结论与原公布的招标控制价误差大于±3%时,应当责成招标人改正。
2、预付款的支付比例不低于合同价(扣除暂列金额)的10%,不高于30% 。
发包人应在收到支付申请的7天内进行核实,向承包人发出预付款支付证书,并在签发证书7天内支付预付款。
发包人在预付款期满后7天内仍未支付,承包人第8天起暂停施工。
3、发包人应在工程开工后28天内预付不低于当年施工进度计划的安全文明施工费总额的60%,其余部分与进度款同期支付。
4、进度款的支付比例按合同约定,按期中结算价款总额计,不低于60%,不高于90% 。
发包人应在收到支付申请后14天内进行核实,向承包人发出预付款支付证书,并在签发证书14天内支付进度款。
若发包人逾期未签发进度款支付证书,则视为默认,承包人可向发包人发出催告付款的通知,发包人应在收到催告通知后的14天内支付进度款。
5、招标工程以招标截止日前,非招标工程以合同签订前28天为基准日,对于其后发生的、作为一个有经验的承包人在招标阶段不可能合理预见的风险,应当由发包人承担。
6、承包人应在知道或应当知道索赔事件发生后28天内,向发包人提交索赔意向通知书,说明发生索赔事件的事由。
承包人逾期未发出索赔意向通知书的,丧失索赔权利。
索赔通知书发出后28天内,承包人向监理人正式递交索赔报告。
在索赔事件影响结束后28天内,承包人应向监理人递交最终索赔报告。
监理人应在收到索赔报告后14天内完成审查并报送发包人,发包人收到索赔报告后28天内,由监理人向承包人出具经发包人签认的索赔处理结果。
