水暖通风安装工程造价要知识汇总,不看你会后悔的
- 格式:docx
- 大小:27.98 KB
- 文档页数:19
第一章给水排水工程第一节室内给水工程识图中的预算知识室内给水工程施工顺序引入管-→干管―→立管―→支管-→阀门类-→水压试验-→管道冲洗消毒。
二、管道计算(干管、立管、支管)1、定额单位:10m2、计算:按不同材质、不同管径分别累计长度。
准确计算管道长度的关键是找准管道变径点的位置,对于螺纹连接的管道来说,变径点发生在三通处。
注意:管道的弯头、阀门、穿楼板、穿墙等处一般不会是管道变径点的位置。
(1)水平管计算:应根据平面图上标注的尺寸计算,因为图纸设计原因安装工程施工图中很少有尺寸标注,或因计算太繁琐,实际工作中利用比例尺进行计量。
将不同规格的管道分别计算,然后汇总。
如下图1-2某卫生间的平面图中的排水系统,计算水平管道的长度时,参考图1-3中标注的管径,在平面图中用比例尺计量。
首先,查看施工图比例,并复核。
De110:从PL-1立管中心量至清扫口中心的位置。
为:4.4mDe75:从排水横管上1#三通(De110×De75)处量至小便槽处的2#三通及小便槽内两个De75的地漏间之长为:2.7m+2m=4.7m,再从PL-1立管中心量至3#三通处为:0.6m,两处之和为4.7m+0.6m=5.3m。
De50:从3#三通处量至最远的地漏处为:2.8m,从3#三通量至排水栓处为:0.5m,两处之和为:2.8m+0.5m=3.3m。
(2)垂直管计算:根据系统图标注的标高,进行计算。
系统图上切忌用比例尺量计。
如图1-4某卫生间的平面图中的给水系统,计算垂直管道的长度时,依据系统图中管标注的管径和标高进行计算。
JL-1中:De25=(2-0.8)+(2-0.9)=2.3 mJL-2中:De25=(1.2-0.8)+(1.2-0.8)=0.8m合计:De25:3.1m(工程量:0.31)2 图1-2图1-33图1-4 六、管道消毒、冲洗 1、定额单位:100m2、计算,按定额划分汇总,定额分为DN50、DN100、DN200、DN300、、、、按段划分,那么将DN15~DN50归为一个定额子目即DN50;DN65~DN100归为一个定额子目即DN100,其他依此类推。
安装造价员培训笔记(水暖)2010.03.14 下午:水暖一、工程图的组成(管道)1、目录,2、设计说明,3、材料、设备表,4、工艺流程图,5、平面图,6、立面图,7、轴测图,8、结点图,9、大样图,10、标准图,11、图例。
二、识图方法(正投影法)①投影面:平面、立面、侧面 1、正投影三个条件 ②投射线:互相平行且垂直于投影面 ③物体 2、三面投影Z立 侧 立 侧 平 Y 平3、弯管的三面投影立侧平变管径:从小管往大管数,第一个三通变管径 4、管线的积聚立侧平注:接半圆管标高低,不接管标高高5、管线的交叉 0立平立平立平上三通下三通6、管线重叠立平7、轴测图、透视图、系统图上 北平面轴测二、专业基础知识第一节:室内给水一、组成:进户引入管,水表,结点,水平干管,立管,支管,用水设备,水箱,水池,水泵二、给水方式 1、直接给水指:直接从市政管道接过来就用的水,不设加压泵一般市政自来水压力为 0.23Mpa ,可供6层楼。
0.1Mpa=1公斤/厘米3,1公斤/厘米3=10米水柱2、设有水箱的给水方式(自来水压力某时刻不够使用时)下分式:下行上给上分式:上行下给三、高层给水:一般高层建筑,分为低压区(下层)、中压区(中层)、高压区(上层)从下到上,从上至中,串联式从下到上,从下至中,并联式(从下到中,从中至上,并联式如图:设备层第二节:室内热水供应分类:1全循环,2半循环,3不循环。
立管最高点向下0.5米,设有回水管。
G全循环容积式热交换器(板式换热器)常用左右G半循环G不循环第三节:室内消防 1、消火栓灭火系统适用于6层以上住宅,5层以上民用建筑,火车站、影剧院。
墙壁式消火栓地下式水泵结合器水箱,一般装有用水量顶层水箱,一般装有分钟用水量试验消火栓一个消火栓秒种出水斤消防车从地下水泵结合器抽水到墙壁消火栓水箱上层用与生活水水箱下层用于消防水马路市政管道球磨铸铁管开口接于建筑物市政管道球磨铸铁管开口接于建筑物马路2、自动喷洒灭火系统适用于:多功能厅,歌舞厅,宾馆,高厦水力警铃每个喷头底部为易燃易熔品3、水幕消防(适用于商厦,写字楼)门对门喷水4、气体灭火(卤代,烷)秒把氧气赶走,用于无人仓库,不怕水的物品。
水暖通风安装工程造价要知识汇总,不看你会后悔的第一章施工图识读1、设计规范要求,暖气支管不得小于DN20。
2、保温常规做法345678919。
10、补偿器分为:自然补偿,方型胀力,弯头,波纹补偿器,套筒补偿器,球型胀力,角质胀力。
11、集气罐:干管末端,其管径为末端管道直径的4-6倍。
膨胀水箱:稳压、排气、容纳膨胀水、信号作用。
气压罐:稳压、排气。
膨胀水箱共五根管道:膨胀管、循环管、溢水管、排污管、信号管。
集气罐安装位置:管道接口距集气罐上端2/3,距下端1/3。
12、按照标准图集,掌握热媒入口情况。
13、PP-R管可以套用铝塑复合管或给水U-PVC管道定额。
14、防水套管(1)刚性防水套管:Ⅰ型防水套管,Ⅱ型防水套管,Ⅲ型防水套管座便给水距地250mm。
脸盆给水距地450mm。
18、立管出地面时必须加阀门和活接头。
19、消火栓单栓DN65规范:栓口向外,不应安装在门轴侧;双栓DN65或DN50消火栓箱厚度>240mm,栓口中心距地。
单栓+自救卷盘1.1m。
20、水表的安装住宅:阀门+水表公共建筑:阀门+水表+阀门1、室外给水系统的分类:(1)以地面水为水源的给水系统;(2)以地下水为水源的给水系统。
2、室外给水系统形式:直流给水系统、循环给水系统、循序给水系统。
3、室内给水系统分类:生活、生产、消防。
4、室内给水系统组成:引入管、水表、管路、给水附件、升压贮水设备、室内消防设备。
5、室内给水系统压力组成:H=H1+H2+H3+H4。
其中:H1=引入管与最不利环路、最不利点的标高差;H2=沿程和局部阻力;H3=水表阻力;H4=出水水头(采暖循环泵只克服沿程和局部阻力,扬程35-40m)。
6、室内给水方式:(1)简单给水方式;(2)设置水箱给水方式;(3)设置水泵781231(4)按供暖范围分:局部、集中、区域2、热水供暖系统的基本形式(1)上供下回双管(2)下供上回双管(3)垂直单管:顺序式、跨越式、可调节顺序式、倒流式(4)单一双管系统(5)水平单管系统(6)分区供暖(7)同程、异程3、供暖系统主要设备1-水系水冷机组、冷却塔2、主要设备空调机组、新风机组、风机盘管3、通风系统(1)送排风系统:人防、地下室、车库(钢板、玻璃钢)(2)防排烟系统(钢板、玻璃钢、结构风道)(3)除尘系统05锅炉分类及型号表示方法1、分类(1)按用途分:工业、供暖、电站、机车2t/h,示介质出口压力,单位为mpa(兆帕);第二段用阿拉伯数字表示过热蒸汽温度或出水温度、回水温度,单位为℃,生产饱和蒸汽的锅炉没有这段数字。
106总工程师报告确认。
3.2 加强对工程施工过程的监督在市政工程施工过程中,只有加强对施工过程的监督,才能解决施工管理的问题,才能成为提高施工质量管理效果的好方法。
施工过程中的监理是非常重要的部分,其起到工程监督的作用,所以加强对施工过程的监督是一个先决条件。
人员要加强对数据管理的认识,了解信息的重要性,这就要求相关人员在项目中做好监督,同时人员也必须严格要求自己。
当然,为了加强施工过程监督,人员可以根据项目的特点制定一套合理方案的有效实施是非常有意义的,这样更可靠、更利于企业和人才的共同发展。
3.3 严格选择市政工程施工材料1)在前期建设阶段。
施工单位根据市政建设的具体要求和标准,选择合适的、合格的建筑材料。
在建材供应商的选择上,供应商对各方面的资质进行严格的审查。
2)在施工过程中的材料成员应根据不同的建筑材料,储存条件适当的储存材料,避免建筑材料在储存过程中的质的变化;3)在使用材料时,施工方应成立一个专门的施工材料质量检验队伍,对使用的建筑材料进行常规质量检测。
3.4 严控设计质量为了保证设计的合理性,设计人员应到施工现场第一线,详细调查和分析地质、水文地质条件的施工现场,了解施工现场周围的地理环境,明确地下管线布局的程序,从而为设计的发展提供一个良好的基础。
在设计过程中,不应该照搬其他项目的设计,因为实际情况是不同的,所以不仅有技术上的限制,而经济和管理将受到限制,所以需要针对该项目的实际情况制定相应的设计方案。
随着时代的发展,在城市建设的过程中,对于市政工程标准的建设不断提高,需要与城市的规划和发展相一致。
3.5 完善工程建设过程的动态为了提高工程质量,进一步完善施工方案以及施工技术,同时,在施工过程中,加强整个施工过程的动态管理。
在建筑工人的施工必须严格按照施工方案的规定进行,同时跟踪观察工作,施工质量及时检查,如果施工方案错误,应立即通知其完成整改,合格后进入下一环节的施工监测。

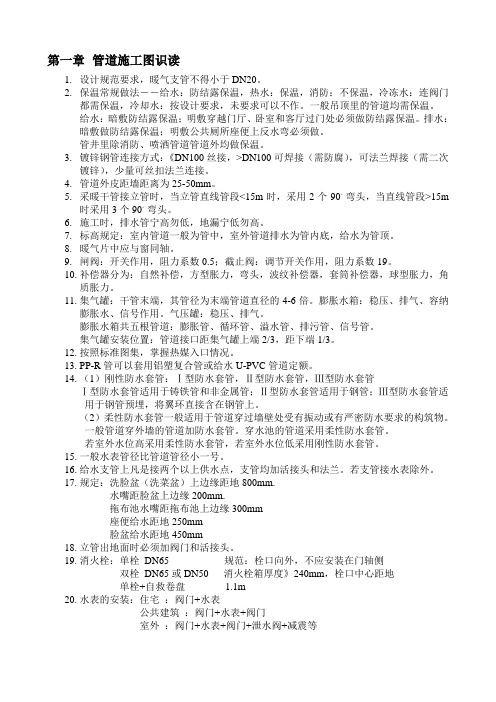

第一章管道施工图识读1.设计规范要求,暖气支管不得小于DN20。
2.保温常规做法――给水:防结露保温,热水:保温,消防:不保温,冷冻水:连阀门都需保温,冷却水:按设计要求,未要求可以不作。
一般吊顶里的管道均需保温。
给水:暗敷防结露保温;明敷穿越门厅、卧室和客厅过门处必须做防结露保温。
排水:暗敷做防结露保温;明敷公共厕所座便上反水弯必须做。
管井里除消防、喷洒管道管道外均做保温。
3.镀锌钢管连接方式:《DN100丝接,>DN100可焊接(需防腐),可法兰焊接(需二次镀锌),少量可丝扣法兰连接。
4.管道外皮距墙距离为25-50mm。
5.采暖干管接立管时,当立管直线管段<15m时,采用2个90。
弯头,当直线管段>15m时采用3个90。
弯头。
6.施工时,排水管宁高勿低,地漏宁低勿高。
7.标高规定:室内管道一般为管中,室外管道排水为管内底,给水为管顶。
8.暖气片中应与窗同轴。
9.闸阀:开关作用,阻力系数0.5;截止阀:调节开关作用,阻力系数19。
10.补偿器分为:自然补偿,方型胀力,弯头,波纹补偿器,套筒补偿器,球型胀力,角质胀力。
11.集气罐:干管末端,其管径为末端管道直径的4-6倍。
膨胀水箱:稳压、排气、容纳膨胀水、信号作用。
气压罐:稳压、排气。
膨胀水箱共五根管道:膨胀管、循环管、溢水管、排污管、信号管。
集气罐安装位置:管道接口距集气罐上端2/3,距下端1/3。
12.按照标准图集,掌握热媒入口情况。
13.PP-R管可以套用铝塑复合管或给水U-PVC管道定额。
14.(1)刚性防水套管:Ⅰ型防水套管,Ⅱ型防水套管,Ⅲ型防水套管Ⅰ型防水套管适用于铸铁管和非金属管;Ⅱ型防水套管适用于钢管;Ⅲ型防水套管适用于钢管预埋,将翼环直接含在钢管上。
(2)柔性防水套管一般适用于管道穿过墙壁处受有振动或有严密防水要求的构筑物。
一般管道穿外墙的管道加防水套管。
穿水池的管道采用柔性防水套管。
若室外水位高采用柔性防水套管,若室外水位低采用刚性防水套管。
浅析水暖通风设备工程造价1. 引言1.1 水暖通风设备工程造价的重要性水暖通风设备工程造价在建筑工程中扮演着至关重要的角色。
它直接影响到整个工程的成本控制与预算管理,同时也关系到工程的质量、进度和安全等方面。
合理、准确地确定水暖通风设备工程造价对于项目的顺利进行具有重要的意义。
水暖通风设备工程造价的准确预算是工程项目的基础。
只有在预算过程中合理考虑各项费用,并对造价进行科学分析和确定,才能为工程后期的实施提供可靠的经济保障。
水暖通风设备工程在建设过程中需要大量的物资和人力资源,因此准确的造价预算可以有效地控制工程投资,提高投资效益。
水暖通风设备工程造价直接关系到工程质量。
在工程施工过程中,如果造价低廉导致了原材料的使用不当或者施工质量不过关,必定会影响到工程的使用寿命和安全性。
在设备选型、材料采购和施工过程中,合理的造价预算和控制是保障工程质量的前提条件。
2. 正文2.1 水暖设备工程造价影响因素1. 设备种类和规格:不同种类和规格的水暖设备造价差异较大,例如普通水龙头和高端龙头、普通水管和不锈钢水管等,规格大小、材质不同都会直接影响造价。
2. 设备品牌和质量:品牌知名度和设备质量直接决定了造价水平,一些知名品牌的设备价格较高,但质量有保证,而一些不知名品牌或低质量设备的价格较低。
3. 工程规模和复杂程度:工程规模越大、复杂程度越高,所需的水暖设备种类和数量也会增加,造价自然也会相应增加。
4. 材料价格和施工费用:水暖设备的主要材料包括金属、塑料、橡胶等,材料价格波动较大也会直接影响到造价,同时施工费用也是影响因素之一。
5. 地区差异:不同地区的市场价格和劳动成本有所不同,因此同样的水暖设备工程在不同地区的造价也会存在一定差异。
水暖设备工程造价受多方面因素影响,在实际工程中需要综合考虑以上因素来确定最终的造价预算。
2.2 通风设备工程造价影响因素1. 设备规格和型号:通风设备的规格和型号不同,造价也会有所差异。
给排水、采暖、燃气安装工程(一)管道安装1、各种管道,均以施工图所示管道中心线长度以“m”为计量单位,不扣除阀门及管件(包括减压器、疏水器、水表、伸缩器等成组安装)所占的长度。
2、镀锌铁皮套管制作,以“个”为计量单位,其安装已包括在管道安装项目内,不得另行计算。
3、室内各种管道安装均包括管卡、吊托支架制作安装,及支架除锈、刷油不得另计。
DN32以上室内管道其吊托支架的材料费应按估价表用量另计。
4、各种伸缩器制作安装,均以“个”为计量单位。
方形伸缩器的两臂,按臂长的两倍合并在管道长度内计算。
5、管道消毒、冲洗、压力试验,均按管道长度以“m”为计量单位,不扣除阀门、管件所占的长度。
(二)阀门、水位标尺安装1、各种阀门安装,均以“个”为计量单位。
法兰阀门安装,如仅为一侧法兰连接时,估价表所列法兰\,带帽螺栓及垫圈数量减半,其余不变。
2、各种法兰连接用垫片,均按石棉橡胶板考虑,如用其他材料,不得调整。
3、法兰阀(带短管甲乙)安装,均以“套”为计量单位,如接口材料不同时,可作调整。
4、自动排气阀安装以“个”为计量单位,估价表已包括了支架制作安装,不得另行计算。
5、浮球阀安装均以“个”为计量单位。
估价表已包括了联杆及浮球的安装,不得另行计算。
6、浮标液面计、水位标尺是按国标编制的,如设计与国标不符时,可作调整。
(三)低压器具水表组成与安装1、减压器、疏水器组成安装,以“组”为计量单位,如设计组成与估价表不同时,阀门和压力表数量可按设计用量进行调整,其余不变。
2、减压器安装按高压侧的直径计算。
3、法兰水表安装,以“组”为计量单位。
估价表中的旁通管及止回阀如与设计规定的安装形式不同时,阀门及止回阀数量可按设计规定调整,其余不变。
(四)卫生器具制作安装1、卫生器具组成安装以“组”为计量单位,估价表内已按标准图综合了卫生器具与给水管、排水管连接的人工与材料用量,不得另行计算。
2、浴盆安装估价表内不包括支座和四周侧面的砌砖及粘贴磁砖。
怎样学习水暖电安装预算第一章管道施工图识读1. 设计规范要求,暖气支管不得小于DN20。
2. 保温常规做法――给水:防结露保温,热水:保温,消防:不保温,冷冻水:连阀门都需保温,冷却水:按设计要求,未要求可以不作。
一般吊顶里的管道均需保温。
给水:暗敷防结露保温;明敷穿越门厅、卧室和客厅过门处必须做防结露保温。
排水:暗敷做防结露保温;明敷公共厕所座便上反水弯必须做。
管井里除消防、喷洒管道管道外均做保温。
3. 镀锌钢管连接方式:《DN100丝接,>DN100可焊接(需防腐),可法兰焊接(需二次镀锌),少量可丝扣法兰连接。
4. 管道外皮距墙距离为25-50mm。
5. 采暖干管接立管时,当立管直线管段<15m时,采用2个90。
弯头,当直线管段>15m时采用3个90。
弯头。
6. 施工时,排水管宁高勿低,地漏宁低勿高。
7. 标高规定:室内管道一般为管中,室外管道排水为管内底,给水为管顶。
8. 暖气片中应与窗同轴。
9. 闸阀:开关作用,阻力系数0.5;截止阀:调节开关作用,阻力系数19。
10. 补偿器分为:自然补偿,方型胀力,弯头,波纹补偿器,套筒补偿器,球型胀力,角质胀力。
11. 集气罐:干管末端,其管径为末端管道直径的4-6倍。
膨胀水箱:稳压、排气、容纳膨胀水、信号作用。
气压罐:稳压、排气。
膨胀水箱共五根管道:膨胀管、循环管、溢水管、排污管、信号管。
集气罐安装位置:管道接口距集气罐上端2/3,距下端1/3。
12. 按照标准图集,掌握热媒入口情况。
13. PP-R管可以套用铝塑复合管或给水U-PVC管道定额。
14. (1)刚性防水套管:Ⅰ型防水套管,Ⅱ型防水套管,Ⅲ型防水套管Ⅰ型防水套管适用于铸铁管和非金属管;Ⅱ型防水套管适用于钢管;Ⅲ型防水套管适用于钢管预埋,将翼环直接含在钢管上。
(2)柔性防水套管一般适用于管道穿过墙壁处受有振动或有严密防水要求的构筑物。
一般管道穿外墙的管道加防水套管。
水暖施工知识点归纳总结一、水暖管道的选择1. 材料选择水暖管道的材料有铜管、PVC管、PE管、PPR管等。
铜管强度高,耐腐蚀,适用于冷热水管道系统;PVC管具有耐腐蚀、价格低廉等优点,适用于排水管道系统;PE管具有高韧性、抗腐蚀等特点,适用于地下排水管道系统;PPR管具有耐高温、耐压等特点,适用于冷热水管道系统。
2. 尺寸选择水暖管道的尺寸要根据实际使用需求和水压来确定,通常需要考虑流量、压力、管道长度等因素。
3. 管道连接方式水暖管道的连接方式有焊接、螺纹连接、卡箍连接等。
在选择管道连接方式时,需要考虑管道材料、使用环境以及连接可靠性。
二、水暖管道的铺设1. 管道走向在水暖管道铺设前,需要合理规划管道的走向和布局,考虑管道的长度、弯头数量、支架位置等因素,以确保管道布局合理、连接方便。
2. 支架设置水暖管道的支架设置需要根据管道的直径、长度、材料等因素来确定支架的类型和位置,以确保管道的稳定和安全。
3. 管道施工技术在水暖管道的铺设过程中,需要使用适当的施工工具和技术,保证管道连接牢固、密封性好、布局整齐。
三、水暖设备安装1. 热水器安装热水器的安装位置和电源、水源等要求需要符合相关标准,同时安装过程中需要注意密封性和稳定性等因素。
2. 水泵安装水泵的安装位置、电源、管道连接等需要符合相关标准,需要特别注意水泵的密封性和运行稳定性。
3. 雨水管安装在雨水管的安装过程中,需要注意排水口位置、管道斜度以及管道的稳定性等问题。
四、水暖系统调试1. 压力测试在水暖系统的安装完成后,需要进行压力测试来检测系统的密封性和稳定性,确保系统安全可靠。
2. 温度调节对于热水系统,需要调节热水器和管道系统,确保系统的稳定供暖。
3. 排气在系统调试过程中,需要注意排气工作,确保系统中无空气,避免影响系统的运行。
五、水暖系统维护1. 定期检查水暖系统需要定期进行检查和维护,确保系统的运行稳定和安全。
2. 洁净管道定期清洗水暖管道,避免管道内壁积垢,影响系统效率。
水暖通风安装工程造价要知识汇总,不看你会后悔的第一章施工图识读1、设计规范要求,暖气支管不得小于DN20。
2、保温常规做法345678919。
10、补偿器分为:自然补偿,方型胀力,弯头,波纹补偿器,套筒补偿器,球型胀力,角质胀力。
11、集气罐:干管末端,其管径为末端管道直径的4-6倍。
膨胀水箱:稳压、排气、容纳膨胀水、信号作用。
气压罐:稳压、排气。
膨胀水箱共五根管道:膨胀管、循环管、溢水管、排污管、信号管。
集气罐安装位置:管道接口距集气罐上端2/3,距下端1/3。
12、按照标准图集,掌握热媒入口情况。
13、PP-R管可以套用铝塑复合管或给水U-PVC管道定额。
14、防水套管(1)刚性防水套管:Ⅰ型防水套管,Ⅱ型防水套管,Ⅲ型防水套管座便给水距地250mm。
脸盆给水距地450mm。
18、立管出地面时必须加阀门和活接头。
19、消火栓单栓DN65规范:栓口向外,不应安装在门轴侧;双栓DN65或DN50消火栓箱厚度>240mm,栓口中心距地。
单栓+自救卷盘1.1m。
20、水表的安装住宅:阀门+水表公共建筑:阀门+水表+阀门1、室外给水系统的分类:(1)以地面水为水源的给水系统;(2)以地下水为水源的给水系统。
2、室外给水系统形式:直流给水系统、循环给水系统、循序给水系统。
3、室内给水系统分类:生活、生产、消防。
4、室内给水系统组成:引入管、水表、管路、给水附件、升压贮水设备、室内消防设备。
5、室内给水系统压力组成:H=H1+H2+H3+H4。
其中:H1=引入管与最不利环路、最不利点的标高差;H2=沿程和局部阻力;H3=水表阻力;H4=出水水头(采暖循环泵只克服沿程和局部阻力,扬程35-40m)。
6、室内给水方式:(1)简单给水方式;(2)设置水箱给水方式;(3)设置水泵781231(4)按供暖范围分:局部、集中、区域2、热水供暖系统的基本形式(1)上供下回双管(2)下供上回双管(3)垂直单管:顺序式、跨越式、可调节顺序式、倒流式(4)单一双管系统(5)水平单管系统(6)分区供暖(7)同程、异程3、供暖系统主要设备1-水系水冷机组、冷却塔2、主要设备空调机组、新风机组、风机盘管3、通风系统(1)送排风系统:人防、地下室、车库(钢板、玻璃钢)(2)防排烟系统(钢板、玻璃钢、结构风道)(3)除尘系统05锅炉分类及型号表示方法1、分类(1)按用途分:工业、供暖、电站、机车2t/h,示介质出口压力,单位为mpa(兆帕);第二段用阿拉伯数字表示过热蒸汽温度或出水温度、回水温度,单位为℃,生产饱和蒸汽的锅炉没有这段数字。
第三部分表示燃料种类和设计次序。
共分两段:第一段用汉语拼音字母代表燃料种类,同时以罗马数字代表燃料分类与之并列。
如同时使用几种燃料,主要燃料放在前面一段连接书写。
原型设计无第二段。
第三章规范1、给排水及采暖(1)阀门安装前应作强度性试验,从一批中抽10%,若抽取10%合格率为95%或99.9%均为不合格。
强度性试验压力=公称压力*1.5;严密性试验压力=公称压力*1.1。
b.留净空:在管道或保温层外皮上、下部留有不小于150mm的净空;c.做补偿器:在穿墙处做成方形补偿器,水平安装。
(6)支架位置正确,应埋设平整牢固:a.设备、附件应设吊架、支架、托架b.末端、弯头、三通c.按规范间距均分排布(注:喷洒末端应作防晃支架)(7)固定支架与管道接触应牢靠严密。
(8)滑动支架、滑拖和滑槽应留有3-5m间隙。
(9)无热伸缩的管道吊架吊杆应垂直安装,有热伸长管道吊架吊杆应向热膨胀方向反向偏向。
3个的配水点支管始端均应安装可拆卸的连接件(如活接头)但若有水表、法兰阀门均不需加。
(16)冷热水:上热下冷,左热右冷。
(17)防腐处理:埋地排水铸铁管:沥青防腐;埋地钢管(包括镀锌钢管):三级防腐。
(18)水箱溢水管和泄水管应设在排水附近但不得与排水管直接连接。
(19)立式水泵减震不应采用弹簧减震器。
(20)室内排水管材:U-PVC排水管、铸铁管、混凝土管、组成洗脸盆和饮用喷水器到共用水封之间和连接卫生器具排水短管处可用钢管。
带1个大便器的支管>DN100,带1个大便槽的支管>DN150,接3个以上卫生器。
2/3。
伸缩90度4倍为(27)通向室外排水管穿墙或基础必须下反时,应采用45度弯头或三通,并应在垂直管段设扫出口。
(28)室内热水分为:全循环、半循环、不循环。
热水管道应尽量利用自然补偿热伸缩(弯头、方形胀力)。
(29)水管道应进行冲洗,罐体不作水压试验只做灌水试验。
热水供回水、集水缸、分水缸、热水箱等均应作保温。
敞口水箱应作满水试验,密闭水箱应作水压试验。
(30)卫生器具安装应采用预埋螺栓或膨胀螺栓固定。
卫生器具应作满水试验和通水试验。
给水管道距地高度:洗脸盆450mm,座便器250mm,浴盆670mm,淋浴器1150mm,3‰,(38)过滤器:水泵入口处加,较小。
(39)除污器,采暖系统整个楼、换热站、锅炉房回水管家除污器,较大。
除污器一般须加旁通管。
主要清通、易坏设备均应加旁通附件。
2、通风空调(1)工程中所选用的外购风管,还必须提供相应的产品合格证明文件或进行强度和严密性的验证。
(2)通风管道规格的验收,风管以外径或外边长为准,风道以内径或内边长为准,非规则椭圆形风管参照矩形风管,并以长径平面边长及短径尺寸为准。
(3)镀锌钢板及各类含有复合保护层的钢板,应采用咬口连接或铆接,不得采用影响其保护层防腐性能的焊接连接方法。
(。
B2 1(3)室外管道与市政管道划分:钢管DN150市政;无缝钢管Φ159市政;铸铁DN250市政。
(4)操作高度:超高系数>5m,指操作物或设备安装高度距同层地面距离。
基数:人工工日*超高系数。
(5)高层建筑超高费:檐高>25m,取费基数:人工费*高层建筑超高费。
(6)采暖系统调试费:单位工程人工费*14%(不含热源费用),其中人工费占调试费的78%。
(7)脚手架使用费:单位工程人工费*2%。
2、室内管道理解:管道压力、材质、连接方式不同。
管和PVC-U给水塑料管已含管件、钢塑转换接头安装费,但未含主材,含量1.01。
铝塑复合管DN32以内包含管卡。
(10)U-PVC排水塑料管件已含:透气帽、伸缩节、立检口和大便器连接管(蹲便器)不须单独计算;阻火圈或防火套管需单独提供。
(11)PPR管:丝接执行镀锌钢管子目;粘接执行UPVC给水塑料管;热熔焊接执行第八章燃气管道PE管电热熔。
3、预算价格(1)材料预算价有三部分组成:供应价、保管费、采购费。
其中,供应价有以下几部分组成:外埠运费、包装费、供销部门手续费、出场费。
(2)造价信息上的价格为运至施工现场的价格,但不含2%的保管费。
,、利润4用第5管件连接相应子目,不再计取管件主材费,若挖眼三通支管小于主管径1/2时,管件规格按支管管径计取;若支管管径大于主管径1/2时,管件规格按主管管径套用。
6、阀门与法兰减压阀组构成:减压阀、阀门、旁通管、弯头、压力表等。
7、卫生洁具(1)蹲便器:若用UPVC排水管,蹲便器连接管不单算,含在接头零件里。
(2)坐便器:若为后排水,单执行一个坐便器软接头安装(管道与大便器之间)。
(3)大小便槽:冲洗水箱制作执行第九章水箱制作。
冲洗水箱托架执行第十三章设备支架制作。
(4)土建拖布池:落地安装执行水嘴和地漏安装;台式执行水嘴和带存水弯的8(3)柱型铸铁散热器安装每组超过20片时,需要拉条,拉条费用另行计算,用φ6圆钢,执行金属支架制作安装子目。
(4)定额中列出的接口密封材料均按成品胶垫编制的,若与设计不符时不得调整。
(5)钢制闭式散热器:一般指成品,多为挂式,单位:片指组,定额中包括拖钩安装,若托架成品,主材中不包括拖钩,其拖钩另行补价。
定额中已含放风门丝堵,若装手动放风阀另执行手动放风阀安装。
(6)高频焊翅片管散热器:定额中包含了防护罩的安装费用,但不包括本身价值。
(7)多柱式钢管散热器:可用于热水或蒸汽,如森德散热器。
9后接管连接。
法兰安装另行计算。
(2)室外地下消火栓井执行第一册土建定额。
(3)气体驱动装置管道安装中,卡套连接件的数量按设计图纸用量另行计算。
(4)贮存装置机座支架另行计算,执行第十三章设备支架相应子目。
(5)贮存装置安装中,定额中已包括灭火剂贮存容器、系统组件、安全阀等贮存装置和阀驱动装置的安装和氮气增压。
二氧化氮贮存装置安装不需气体增压,执行定额时应扣除纯氮气,其他不变。
10、燃气管道(1)聚乙烯管道:PE管,管件另行计算。
连接方式:小管径电熔;大管径热熔。
(2)聚乙烯管件连接,适用于聚乙烯三通、弯头、管堵、变径、套袖等各种管(6)场外运输:一般与水箱制作配合使用。
若为成品安装中以含其费用。
12、锅炉(1)若为燃气锅炉,应把煮炉和洪炉用的轻质燃油换算成燃气。
13、泵及减震(1)若泵未配地脚螺栓,另执行第九章地脚螺拴制作安装。
(2)减震连接板。
14、套管及支吊架(1)工艺流程:预留洞预制套管安套管堵洞型钢防锈预制支架管道防锈预制管段液压试验定额,试压用液指除水以外的液体若为水可不计,压力表和阀门以摊销性材料进入,压力表0.1,阀门0.2。
(2)管道气压试验:输送气体的管道需作强压试验,外线管道需强压气压试验。
(3)管道泄漏性试验:适用于输送剧毒、有毒及可燃介质的管道。
如燃气管道室内部分。
(4)管道真空性试验:空调机、水箱的铜管等需做真空性试验。
(5)水冲洗:所有介质为水的管道均需作水冲洗,采暖管道液需水冲洗,排水管道不做。
(6)管道消毒冲洗:适用于生活冷水、热水和饮用水。
如埋地给水管道(饮用水):打压、冲洗、消毒。
02通风、空调定额1、通风管道及部件动力系统:送风机、回风机;空气处理系统;空气输送系统:消声器、平衡阀;空气分布系统:百叶、排风口、送风口。
(1)通风管道:薄钢板、玻璃钢和复合型。
(2)计量原则:不扣除弯头、三通、变径;扣除阀部件。
特殊:弯头导流叶片,计量时不扣除套用制作组装定额;消音弯头扣除,套用消音弯头安装。
(3)防火阀、消声器、静压箱和消音弯头已包括支吊架安装。
(4)当消音器连续安装时算2节消音器。
(5)静压箱展开面积按6面计算,不扣除开孔。
