岩土爆破设计案例选-副本
- 格式:ppt
- 大小:4.42 MB
- 文档页数:91
4.1.1风景区一、爆破方案的选定根据题干给出工程概况,采用浅孔分层台阶爆破方式进行开挖,开挖边线采用预裂爆破技术进行边坡爆破。
二、爆破参数爆破参数是爆破方案的核心。
科学确定爆破参数,是实现预期爆破效果,确保爆破安全,施工进度和节约成本,提高经济效益的保证。
在设计每个爆破参数时都必须从实际出发,以地质勘探资料和爆破理论为依据。
并在施工时不断核实,使每个参数都科学合理。
1、孔径和台阶高度孔径主要由钻孔设备的性能、台阶高度、岩石性质和爆破作业环境决定。
对于浅孔台阶爆破,孔径r控制在40~50mm 较为理想,孔径太小爆破后的光面效果不好,岩面表面不美观。
孔径太大,则爆破振动和飞石的安全控制难度加大。
台阶高度不超过5m时,孔径采用小值。
本工程充分考虑控制振动强度,和爆破飞石的危害,设计台阶高度为H=1500mm,孔径采用r=40mm。
2、超深h和孔深L钻孔深度由台阶高度和超深决定,确定超深方法有很多,有按最小抵抗线确定的,也有按孔径大小确定的。
经过多次爆破作业和实践总结,超深大小可取台阶高度的10%~15%计算,则本工程取超深h=0.2m,钻孔深度L=1.5+0.2=1.7m。
这种方法计算简单科学合理,实际爆破开挖的效果较好。
另外在山坡角钻孔深度不足1.7m时,则根据施工要求降低钻孔深度。
按照相关参数及单耗计算装药量。
3、最小抵抗线w最小抵抗线是一个对爆破效果和爆破安全影响较大的参数。
确定了最小抵抗线的大小,就可根据炸药威力,岩石性质,岩石的破碎程度,炮孔直径,台阶高度和坡面角等因素进行装药计算。
本控制爆破工程的最小抵线按照公式w=(0.4~1.0)H,取w=0.8~1.0m,取W=0.8m相应的炮孔密集系数为1.2。
4、炮孔间距a和炮孔排距b爆孔间距a根据a=(1.0~2.0)w,本工程取较小值,控制a=1.0m。
按照梅花型及等边三角形布置炮孔,则孔距b=tan60°a/2=0.866m。
取b=0.85m,炮孔密集系数m≈1.2。

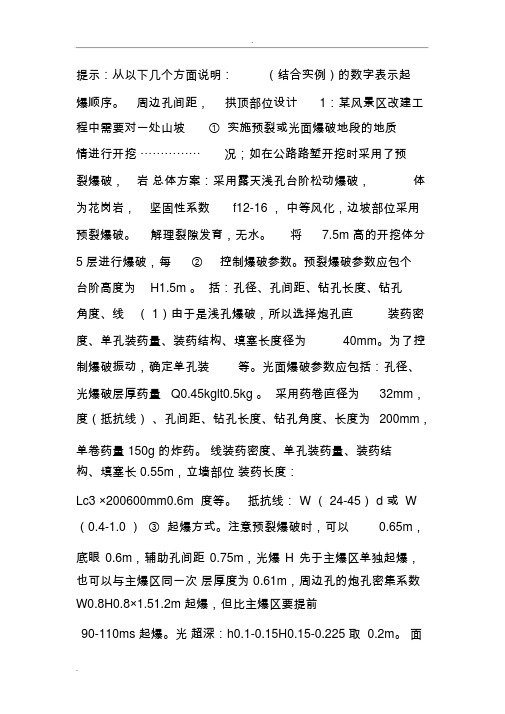

.提示:从以下几个方面说明:(结合实例)的数字表示起爆顺序。
周边孔间距,拱顶部位设计1:某风景区改建工程中需要对一处山坡① 实施预裂或光面爆破地段的地质情进行开挖⋯⋯⋯⋯⋯况;如在公路路堑开挖时采用了预裂爆破,岩总体方案:采用露天浅孔台阶松动爆破,体为花岗岩,坚固性系数f12-16 ,中等风化,边坡部位采用预裂爆破。
解理裂隙发育,无水。
将7.5m 高的开挖体分5 层进行爆破,每②控制爆破参数。
预裂爆破参数应包个台阶高度为H1.5m 。
括:孔径、孔间距、钻孔长度、钻孔角度、线( 1)由于是浅孔爆破,所以选择炮孔直装药密度、单孔装药量、装药结构、填塞长度径为40mm。
为了控制爆破振动,确定单孔装等。
光面爆破参数应包括:孔径、光爆破层厚药量 Q0.45kglt0.5kg 。
采用药卷直径为32mm,度(抵抗线)、孔间距、钻孔长度、钻孔角度、长度为200mm,单卷药量 150g 的炸药。
线装药密度、单孔装药量、装药结构、填塞长 0.55m,立墙部位装药长度:Lc3 ×200600mm0.6m 度等。
抵抗线:W(24-45)d或W (0.4-1.0 )③起爆方式。
注意预裂爆破时,可以0.65m,底眼0.6m,辅助孔间距0.75m,光爆H 先于主爆区单独起爆,也可以与主爆区同一次层厚度为 0.61m,周边孔的炮孔密集系数W0.8H0.8×1.51.2m 起爆,但比主爆区要提前90-110ms 起爆。
光超深:h0.1-0.15H0.15-0.225 取 0.2m。
面爆破时,光面孔与主爆区炮孔同次起爆时,炮孔深度:LHh1.50.21.7m光面孔在主爆区起爆后再起爆,时差100ms 采用三角形布孔方式,炮孔密集系数左右,光面孔也可以在主爆区起爆后单独起m1.15 ,即 a1.15b ,由题已知单耗爆,主爆区爆破后的碴堆清运后再实施光面爆q0.35kg/m3 破,则光面爆破的效果会更好。
由于Qq q bV a H1.15b2 H , q ④爆破效果,说明预裂爆破或光面爆将已知数据代入,计算得排距b0.85m,破后的效果如何,从半孔率、壁面的平整度,孔距: a1.15b1.15 ×0.851.0m。
第1篇一、项目背景随着我国城市化进程的加快,地铁建设已成为城市交通的重要组成部分。
某城市地铁项目作为城市交通规划的关键环节,其隧道工程的建设对于缓解城市交通压力具有重要意义。
该工程地质条件复杂,施工难度大,对岩土工程施工设计提出了较高的要求。
二、工程概况该城市地铁隧道工程全长约15公里,穿越多个地质层,主要包括粘土、粉土、砂土、卵石和基岩等。
隧道断面为单洞双线,隧道内径6.5米,外径7.5米。
工程需克服的主要问题包括:1. 地质条件复杂,存在断层、溶洞等不良地质现象;2. 隧道埋深较浅,施工安全风险较高;3. 地下水位较高,施工过程中易发生涌水、涌砂等事故。
三、岩土工程施工设计针对上述问题,本工程岩土工程施工设计主要包括以下内容:1. 隧道开挖方式:采用新奥法施工,以初期支护和二次衬砌为主要支护形式。
初期支护采用喷射混凝土、锚杆、钢筋网等材料,二次衬砌采用钢筋混凝土结构。
2. 地下水控制:采用降水和排水相结合的方法,降低地下水位。
降水井设置在隧道两侧,采用深井降水,排水井设置在隧道内,采用集水井和排水泵进行排水。
3. 断层、溶洞处理:针对断层、溶洞等不良地质现象,采用加固、封堵、填充等措施进行处理。
具体措施如下:(1)断层:采用锚杆、钢筋网和喷射混凝土对断层进行加固,提高断层稳定性。
(2)溶洞:采用水泥浆、混凝土填充材料对溶洞进行填充,提高溶洞稳定性。
4. 施工监测:建立完善的施工监测系统,对隧道围岩、支护结构、地下水等关键参数进行实时监测,确保施工安全。
5. 施工组织与管理:制定详细的施工组织设计,明确各施工阶段的工作内容和质量要求。
加强施工过程中的安全、质量、进度管理,确保工程顺利进行。
四、工程实施与效果该城市地铁隧道工程自2018年开工以来,按照设计要求和质量标准,顺利完成了隧道开挖、支护、防水等施工任务。
经过监测数据分析,隧道围岩稳定,支护结构安全可靠,地下水控制效果良好。
工程实施过程中,未发生重大安全事故和质量事故。
岩土工程爆破设计方案一、工程概况1、项目名称:XX地块岩土爆破工程2、地理位置:XX市XX区3、工程范围:地下开挖深度为5-8米4、工程内容:地下岩土爆破二、工程背景1、地质情况:本工程地质属于XX地质,主要由花岗岩、片岩和泥岩组成。
地质构造复杂,裂缝发育。
2、施工目的:为了确保工程的安全和顺利进行,需要进行爆破作业,提高开挖效率,降低施工成本。
三、爆破设计原则1、安全第一,严格按照国家有关规定和标准进行设计和施工。
2、效果第一,确保爆破效果,尽可能减小次生爆破对周边环境的影响。
3、环保第一,最大限度减少爆破对周边环境的影响,保护周边建筑和设施。
四、爆破设计方案1、爆破参数(1)炸药类型:使用符合国家标准的安全炸药。
(2)起爆方式:采用电子起爆系统,确保爆破的精度和一致性。
(3)装药参数:根据实际地质情况进行计算,确定适当的装药参数。
(4)起爆顺序:按照地质构造和裂缝情况确定合理的起爆顺序。
2、次生爆破控制(1)次生爆破风险评估:根据地质信息和周边建筑情况,对次生爆破风险进行评估。
采取有效措施控制次生爆破风险。
(2)次生爆破监测:安装次生爆破监测点,实时监测次生爆破情况,及时采取措施调整爆破参数。
3、环境保护(1)预防震动:通过控制爆破参数和起爆顺序,减小爆破震动对周边建筑和设施的影响。
(2)粉尘控制:采用喷雾和覆盖等方式,控制爆破产生的粉尘,减小对周边环境的影响。
(3)噪音控制:采用降噪装置,减小爆破产生的噪音对周边居民的影响。
五、爆破施工方案1、工程准备:在爆破前,进行周边建筑和设施的保护,确定安全防护距离,并对炸药和起爆设备进行检查和保养。
2、爆破施工:按照设计方案进行爆破施工,严格遵守爆破规程和操作规范。
同时,对周边环境进行监测和保护。
3、施工结束:爆破结束后,对爆破效果和周边环境进行检查,及时处理可能存在的问题。
六、安全保障1、对施工人员进行安全教育和培训,提高安全意识和操作技能。
2、配备合格的安全员和监理人员,对爆破施工进行全程监控。
编号:泰爆07—爆破方案及施工组织设计工程名称:爆破等级:设计单位:施工单位:设计人:审核人:设计日期:一、工程概况1、爆破工程名称:2、爆破地点:3、爆破工程性质及用途4、爆破地点周围环境附图1 爆破周围环境平面图5、爆破技术要求二、爆破设计依据三、爆破工程地质1、爆破区地形、地貌附图2 爆破区地形地貌示意图2、爆破区地质及水文地质条件四、被爆体结构、材料及爆破工程量计算1、被爆体结构、材料附图3 爆破体结构示意图2、爆破工程量计算五、爆破方案设计与选择1、爆破方案与技术经济综合比较2、爆破方案选择和确定六、钻爆参数设计与选择1、爆破参数选择与装药量计算1)爆破范围(开挖面积和深度或爆破切口形式和尺寸)2)炮孔深度(L ), L= 3)炮孔直径(D ), D = 4)最小抵抗线(W ), W =5)炮孔间距(a ),a =()W 5.1~0.1= 实取:a = 6)炮孔排距(b ),b =()W 0.1~8.0= 实取:b = 7)单孔装药量(Q ), Q = qabL = 实取:Q =式中:q ——单位炸药消耗量,(kg/m 3); 本设计取 q =8)堵塞长度(L ’),L ’ =(0.8~1.0)W =2、装药、填塞和起爆网路设计1)炮孔装药结构附图4 主爆孔装药结构图附图5 周边孔装药结构图2) 炮孔布置方式附图6 炮孔布置示意图3) 爆破网路设计附图7 爆破网路示意图七、钻孔机具与爆破器材选择1、钻孔机具2、爆破器材选择1)炸药品种选择表1:炸药性能表2)雷管种类、段别的选择3、放炮电源选择4、预期爆破材料消耗表2:预期爆破材料消耗表八、爆破安全验算1、爆破振动安全距离验算V=Kα⎥⎥⎦⎤⎢⎢⎣⎡RQ3= ;(上式中:R = m ;Q=kg ;α=;K=;)式中:R —爆破振动安全距离,m;V—爆破振动安全速度,cm/s;Q —最大一段齐爆药量,Kg。
α、K —与地质条件和爆破场地条件有关的系数,可按表5选取,或通过现场试验确定。
岩土爆破设计案例一、引言岩土爆破设计是在工程施工中常用的一种方法,用于破坏和改变地下岩石或土壤的物理性质,以便于后续的工程建设。
本文将以某个实际的岩土爆破设计案例为例,详细介绍该案例的背景、目标、方法、过程和结果。
二、案例背景该案例是针对某个城市的隧道工程进行的岩土爆破设计。
该隧道工程位于一座山脉中,需要通过爆破技术来破坏和改变山脉中的岩石结构,以便于隧道的开挖和建设。
三、设计目标1. 确定合适的爆破参数:根据地质勘探数据和现场实际情况,确定合适的爆破参数,包括爆破药量、装药方式、起爆方式等,以确保爆破效果和安全性。
2. 最小化振动和噪音影响:由于该隧道工程位于城市附近,需要最小化爆破所产生的振动和噪音对周围居民和建筑物的影响。
3. 控制爆破碎块大小:根据隧道开挖和建设的需求,控制爆破碎块的大小,以便于后续的清理和处理工作。
四、设计方法1. 地质勘探:通过地质勘探工作,获取地下岩石的物理性质和结构信息,包括岩石的硬度、密度、裂缝情况等。
2. 爆破参数计算:根据地质勘探数据和现场实际情况,利用爆破理论和计算方法,确定合适的爆破参数,包括药量、装药方式、起爆方式等。
3. 振动和噪音控制:通过合理的装药方式和起爆方式,控制爆破所产生的振动和噪音,以减小对周围环境的影响。
4. 碎块控制:根据隧道开挖和建设的需求,采用合适的爆破参数和装药方式,控制爆破碎块的大小,以便于后续的清理和处理工作。
五、设计过程1. 地质勘探:利用地质勘探设备对隧道工程所在地的地下岩石进行勘探,获取岩石的物理性质和结构信息。
2. 爆破参数计算:根据地质勘探数据和现场实际情况,利用爆破理论和计算方法,计算出合适的爆破参数,包括药量、装药方式、起爆方式等。
3. 振动和噪音控制:根据计算结果,选择合适的装药方式和起爆方式,以减小爆破所产生的振动和噪音。
4. 爆破实施:按照设计的爆破参数和方法,进行爆破实施,包括药量的准确控制、装药的精确布置和起爆的精确时机控制。
