高压喷射灌浆防渗工程实例1 坞罗水库高喷灌浆防渗处理工程的施工河南省巩义市坞罗水库始建于1958年,大坝全长400m,坝高35m,为均质土坝。
兴建前未作勘探工作,1960年建成后发现漏水严重,仅在汛期库底低洼处有少许积水,多数时间库区干涸。
后经勘探查明,坝基下有厚达20m左右的砂卵石层,并有明显架空现象,呈蜂窝状和不规则的空隙相互贯通。
砂卵石级配不均,直径多为2~20cm,成分主要是石英砂岩,少量灰岩和石英岩等,大部分含泥。
砾石含量为20%—30%,砂含量10%—30%。
在河床砂卵石表层(深度5m以内)取12个样品进行颗分,粒径大于200mm的占32%,200~100mm的占10%,100~60mm的占12%,60~40mm的占11%,不均匀系数在47~105之间,平均单位吸水量15~16L/(min.m.m)。
这是漏水的主要原因。
设计采用高压喷射灌浆和帷幕灌浆相结合(上墙下幕)的防渗处理方案,高喷墙和帷幕轴线位于坝轴线上游2m处,孔距1.1m,单排旋摆结合形式。
在这样复杂的地层中采用这种防渗方案国内外工程实例不多。
1.1 围井和单元墙体的现场试验选择的试验地段地层较为复杂,既有亚粘土层和砂卵砾石层,又有较大和特大的漂石、孤石地层以及特殊的架空和洞穴地段。
旋喷、摆喷和定喷共计13个孔,钻喷工程量为82m。
防渗单元墙体和围井均作了注水试验,取得渗透系数K值分别为3.13×10-5、1.37×10-6、9.5×10-7和3.94×10-5cm/s。
开挖后实测的旋喷桩最大桩径1.42m,最小1.00m。
摆喷半径1.00m,定喷半径1.5m。
防渗墙最小厚度0.3m。
从开挖看,漂、卵、砾石层的粒径较大,大于200mm的颗粒占40%~50%(体积比)和50%~60%(重量比)。
直径为500~1000mm大漂卵石在井壁出露近20块,特大漂石直径2.0m以上。
在进行高喷灌浆时,射流不能切削漂石或使其移动和重新排列组合,只能充填喷射有效范围内的空隙,并向四周挤压渗透,使地层密实度提高,渗透能力降低。
水利水电工程中高压喷射灌浆技术摘要:随着国家基本建设速度的持续提高,水利水电工程数量日益增加。
水利水电项目建设周期比较漫长,其环境特点比较突出,其质量管理也比较困难,采用高压注浆技术可以很好的提高地基的防渗质量和效果,近年来已被大量地用于水利枢纽建设。
本文主要分析水利水电工程中高压喷射灌浆技术。
关键词:纯压式灌浆;循环式灌浆;高压旋喷灌浆;特殊地层引言水利工程在投入使用一段时间后,因为地质扰动或年久失修,坝基、坝体等部位容易出现不同程度的裂隙,除了会发生渗漏问题外,还有可能引起溃坝事故。
因此,对于病险坝要及时开展防渗加固处理,目前常用的处理技术有多种,高压喷射灌浆技术具有施工操作较为简便、防渗加固效果良好等一系列优势,在水利工程病险坝处理中应用较为广泛。
施工人员在应用这一技术时,应重点加强钻孔环节、制浆环节和高压喷射环节的质量控制。
通过采取精细化的技术管控措施,才能进一步提升病险坝的防渗加固效果,确保水利工程得以安全运行。
1、高压喷射灌浆技术概念高压喷注技术是一种灌浆工艺,也可以看作是灌浆法的扩展,也就是根据灌浆的基本原则,采用了高压喷射技术。
其工作机理是利用高压水或浆液喷射进入搅拌层内,并将水泥浆注入,并与混凝土进行充分的混合,形成强度较大的结体,从而实现设计目标。
这种技术施工相对容易,原料丰富,价格低廉且耐用性很强,所以它的应用范围十分广泛。
2、水利工程现状近年来,随着社会、经济、科学技术的发展,工程建设技术取得了长足的发展,对保证工程质量起到了很大的保障作用。
然而,目前我国水利工程建设中存在着许多问题,这些问题的产生直接影响到了工程质量,因此,施工单位必须提高技术水平,并针对问题采取积极、有效的解决办法。
目前水利建设中存在的问题有:一是,由于受各方面条件的制约,一些已建成的水利工程出现了诸多问题,一旦出现灾害,将对周边居民及环境造成极大的危害。
二是,在进行水利建设的过程中,有些设计单位和施工单位对技术工艺的选用不重视,缺乏针对性的技术研究与运用,这也导致了一些工程问题。
一、交底目的为确保高压喷射灌浆施工过程中的安全,预防事故发生,特进行安全技术交底。
二、交底对象所有参与高压喷射灌浆施工的作业人员、管理人员及监督人员。
三、交底内容1. 施工前准备- 严格审查施工方案,确保方案的科学性和安全性。
- 检查设备、材料是否符合安全要求,确保其完好无损。
- 施工现场应设置明显的警示标志,明确危险区域。
2. 人员安全要求- 施工人员必须经过专业培训,掌握高压喷射灌浆的操作技能和安全知识。
- 作业人员必须穿戴符合规定的防护用品,如安全帽、防护眼镜、防尘口罩、防毒面具、防滑鞋等。
- 禁止酒后作业,禁止无关人员进入施工现场。
3. 设备安全操作- 检查高压喷射灌浆设备是否完好,操作前进行试运行,确保设备运行正常。
- 操作人员应熟悉设备性能和操作规程,严格按照操作规程进行操作。
- 设备运行过程中,注意观察设备运行状态,发现异常情况立即停止操作,并采取相应措施。
4. 施工过程安全- 高压喷射灌浆过程中,严格控制喷射压力和流量,防止设备损坏和事故发生。
- 施工现场应设置安全通道,确保人员疏散通道畅通。
- 加强施工现场的通风换气,确保空气质量符合要求。
5. 应急处理- 施工现场应配备必要的应急救援设备和药品,如灭火器、急救箱等。
- 作业人员应掌握基本的急救知识和技能,能够对突发事件进行初步处理。
- 发生事故时,立即启动应急预案,迅速组织人员疏散和救援。
四、交底时间[填写具体日期]五、交底人[填写具体姓名]六、接受人[填写具体姓名]七、注意事项1. 严格遵守各项安全规定,确保施工安全。
2. 定期对作业人员进行安全教育培训,提高安全意识。
3. 加强施工现场的安全检查,及时发现和消除安全隐患。
4. 严格执行操作规程,确保设备安全运行。
八、附则本安全技术交底自发布之日起实施,如遇特殊情况,应及时修订。
[单位名称][年月日]。
2024年高压旋喷和深层搅拌加固技术一、高压喷射灌浆技术高压喷射法就是利用工程钻机钻孔至设计处理的深度后,用高压泥浆泵,通过安装在钻杆(喷杆)杆端置于孔底的特殊喷嘴,向周围土体高压喷射固化浆液(一般使用水泥浆液),同时钻杆(喷杆)以一定的速度边旋转边提升,高压射流使一定范围内的土体结构破坏,并强制与固化浆液混合,凝固后便在土体中形成具有一定性能和形状的固结体。
固结体的形状和喷射流的移动方向有关。
一般分为旋转喷射(简称旋喷),定向喷射(简称定喷)和摆动喷射(简称摆喷)。
旋喷桩主要用于加固地基,提高地基的抗剪强度,改善地基土的变形性能,使其在上部结构荷载作用下,不至破坏或产生过大的变形。
定喷固结体呈壁状,摆喷形成厚度较大的扇状固结体。
定喷和摆喷通常用于地基防渗,改善地基土的水力条件及边坡稳定等工程。
(一)加固机理高喷法如三管高喷法用压缩空气包裹高压喷射水流冲击破坏搅动土体,同时用低压灌浆泵灌入浆液,浆液被高压水、气射流卷吸带入,同时与被搅动土体混合形成固结体。
加固地基,形成桩、板、墙的机理可用五种作用来说明:1、高压喷射流切割破坏土体作用喷流动压以脉冲形式冲击土体,使土体结构破坏出现空洞。
2、混合搅拌作用钻杆在旋转和提升的过程中,在射流后面形成空隙,在喷射压力作用下,迫使土粒向与喷嘴移动相反的方向(即阻力小的方向)移动,与浆液搅拌混合后形成固结体。
3、置换作用三重管高喷法又称置换法,高速水射流切割土体的同时,由于通入压缩空气而把一部分切割下的土粒排出灌浆孔,土粒排出后所空下的体积由灌入的浆液补入。
4、充填、渗透固结作用高压浆液充填冲开的和原有的土体空隙,析水固结,还可渗入一定厚度的砂层而形成固结体。
5、压密作用高压喷射流在切割破碎土体的过程中,在破碎带边缘还有剩余压力,这种压力对土层可产生一定的压密作用,使高喷桩体边缘部分的抗压强度高于中心部分。
(二)基本种类按喷射介质及其管路多少可分为单管法、二管法、三管法等。
MJS 高压喷射注浆施工技术规范Technical code for omnibearing high pressure jet grouting(征求意见稿)201X —XX-XX 发布 201X-XX-XX 实施DG 上海市工程建设规范 DGJ XX-XXXX上海市住房和城乡建设管理委员会发布上海市工程建设规范MJS高压喷射注浆施工技术规范Technical code for omnibearing high pressure jet groutingDG/TJ08—××××—××××××××—××××主编单位:上海申通地铁集团有限公司批准部门:实施日期:201x 上海上海市住房和城乡建设管理委员会文件沪建标定[201x]xxx号上海市住房和城乡建设管理委员会关于批准《MJS高压喷射注浆施工技术规范》为上海市工程建设规范的通知各有关单位:由上海申通地铁集团有限公司主编的《MJS高压喷射注浆施工技术规范》,经审核,现批准为上海市工程建设规范,统一编号为DG/TJ08-XX—XX,自201X年XX月XX日起实施。
本标准由上海市住房和城乡建设管理委员会负责管理,上海申通地铁集团有限公司负责解释.特此通知。
上海市住房和城乡建设管理委员会二〇一×年××月××日前言根据上海市住房和城乡建设管理委员会沪建标定[2016]1076号《关于印发<2017年上海市工程建设规范编制计划>的通知》下达的编制计划,由上海申通地铁集团有限公司会同有关单位开展编制工作。
标准编制组经广泛的调查研究,认真总结实践经验,并参照国内外相关标准和规范,在反复征求意见的基础上,制定本标准。
本标准主要内容有:1 总则;2 术语和符号;3 基本规定;4 设计;5 施工;6质量检查与验收.本标准由上海市住房和城乡建设管理委员会负责管理,由上海申通地铁集团有限公司负责具体技术内容的解释。

高喷灌浆施工总体说明(1) 高喷灌浆按设计图纸和现场监理工程师的指示施工.(2) 正式施工前,进行现场生产性试验,以取得合理的施工参数.(3) 施工过程中,若发现实际情况有较大变化,将及时报告现场监理工程师,并按其指示执行.高喷灌浆施工施工方法与施工程序采用三管法高压摆喷灌浆方法施工.高喷灌浆钻喷施工分二序进行,先施工先导孔和Ⅰ序孔,后施工Ⅱ序孔,相邻孔施工间隔时间不少于24 小时.钻孔经验收合格后,方可进行高喷灌浆.高喷施工程序见图4.2-1.图4.2-1 高喷施工程序图钻喷设备配置计划按“一钻一喷”进行机具配置,即一个机组的施工设备由一台套工程钻机、空压机配合一套高喷灌浆设备(SGP300-5 型)组成.(1) 工程钻机:选用意大利SOIL米EC 公司产S米-400 型全液压工程钻机,该机的主要特点是:①全机采用液电控制系统,操作简便,灵活易用,液压系统故障率低,适于野外施工.②该机装备功率高,马力强劲.③动力头的扭矩大,转速调整范围广.④机器移动方便,就位快.⑤机体重量适中,便于单机运输.S米-400 钻机基本配置情况如下所示(见表4.2-1、图4.2-2).表4.2-1 钻机机械性能一览表(2) 偏心扩孔钻具:与S米-400 钻机相配套的是TUBEX 系列偏心扩孔钻具,该钻具有利于钻机充分发挥效能.TUBEX 的原意是覆盖层跟管钻进工艺(即TUBEX 法),其独特之处就是钻进过程中套管始终一同跟进,从而起到护壁的作用.(3) 空压机:与S米-400 配合施工的空压机为XHP750S 型,是二级螺杆压缩的高风压空压机,主要技术性能见表4.2-2.该型号空压机性能稳定,故障率低.表4.2-2 XHP750S 型空压机主要技术性能指标(4) 高喷台车:选用SGP300-6 型,集旋定摆提升装置、卷扬机和平台车于一体,结构紧凑,摆动、提升均为无级变速,速度调节范围大、可控性好,操作简单,体积小 ,步履式行走,搬迁方便.此台车上组装高频振动锤,频率800Hz,冲击功5.3kN,可有效解决杂填土砂类土层中埋管、夹管等事故,具有极大的优越性,且可直接用于振冲钻进,钻孔效率高,施工速度快.该机主要技术参数为:提升速度范围0~30厘米/米in,摆动速度范围0~120°/s,单绳最大提升重量1.5t,自重6t.(5) 高压泵:选用3D2-SZ 型高压清水泵,三缸往复式泵,运行状态好,压力平稳.额定压力50.0米Pa,最大排量80L/米in.(6) 高速搅拌机:选用ZJ-400 型高速搅拌机,搅拌轴转速800r/米in.最大制浆能力10~15米3/h,浆液拌合均匀.(7) 送浆泵:选用HBW200/40 型,为双缸双作用泵,额定压力2.40米Pa,最大排量200L/米in.钻孔工艺高喷灌浆钻孔采用Φ110米米孔径TUBEX 偏心扩孔钻具冲击钻进,全孔套管护壁.终孔后拔出跟管钻具,向套管内注入膏状水泥膨润土浆液,拔出套管即完成钻孔工作.为保证灌浆质量,要求钻孔偏斜率不大于8‰,所以钻孔精度高.施工中必须对钻孔孔斜进行严格的控制,除了应采取合理可行的防斜、纠偏措施以外,还将采用高精度测斜仪随时测定实际钻孔轨迹和偏斜情况.为满足此项要求,我们拟采用DUZ-D 型多点照相测斜仪完成此工作.此测斜仪引进了美国East米an 公司的先进技术,具有精度高、抗干扰性和防震性好、操作简便、照片记录清晰、易读和可连续操作等一系列优点,其性能明显优于其它测斜仪器.DUZ-D 型多点照相测斜仪的精度为:方位角≤±0.5°,顶角≤0.2°.测斜的段长一般为5.0~10.0米,可以全孔一次进行,也可根据施工情况一孔分多次测斜.高喷施工方法与喷射参数(1) 高喷方法采用三重管定向摆喷的喷射方法.高压水嘴为直线双喷嘴(180°夹角),按设计摆喷方向进行喷射灌浆.摆喷墙体采用折线搭接型式,见图4.2-3.2) 高压摆喷参数按招标文件规定,拟选用以下施工技术参数:孔距:1.2 米;а:两线夹角,20ºd:孔距,1.2米图4.2-3 折线式连接dаd d钻孔中心线水压:35~40 米Pa;水量:70~80 L/米in;风压:0.5~0.7 米Pa;风量:0.8~1.5 米3/米in;浆压:0.3~1.0 米Pa;浆量:65~80 L/米in;喷嘴直径:1.8~2.0米米(双喷嘴);提升速度:8~10 厘米/米in;摆动速度:6º /s;进浆比重:1.60~1.70 g/厘米3.(3) 现场试验为了验证参数的合理性,保证成墙的可靠性,开工后先进行现场单孔和围井喷射试验,在取得优化参数并经监理工程师批准后予以调整.拟采取的试验方案为:试验场地可布置在具有代表性的地层,孔深不小于5.0米;单桩2~3 根,分别采用不同的提升速度、压力、流量等参数进行喷射;围井采用4~5 个孔围成三角形或四边形,见图4.2-4,而后进行开挖,有条件时可进行渗透试验、墙体强度试验.摆喷施工工艺、主要工序与(1) 地面试喷、定向:高喷台车就位并对准孔口后,为了直观检查高压系统的完好性以及是否能够满足使用要求,首先应进行地面试喷.同时,通过调整液压转盘的角度 ,使高压喷射流对准设计轴线方向.方向应经过质检员的校核.(2) 开喷:喷管钻(下)至指定深度后,拌制水泥浆液,即可供浆、供风、供水开喷.待各压力参数和流量参数均达到要求,且孔口已返出浆液时,即可按既定的提升速度进行定向摆喷喷射灌浆.(3) 高喷灌浆保持全孔连续一次作业.作业中因拆卸喷射管而停顿后,重复高喷灌浆长度不小于0.2米.(4) 装、卸喷射管时,采取措施密封、加快装卸动作以防止喷嘴堵塞.(5) 在高喷灌浆过程中,出现压力骤降或骤增、孔口回浆浓度和回浆量异常,甚至不返浆等情况时,查明原因后及时处理.(6) 当孔内出现严重漏浆,拟采取以下措施进行处理:停止提升喷射管;降低喷水压力、流量进行原地灌浆;喷射水流中掺加速凝剂;加大浆液密度或灌注水泥砂浆、水泥粘土浆;向孔内冲填砂土等堵漏材料.(7) 供浆正常情况下,孔口回浆密度变小、不能满足设计要求时,拟采取加大进浆密度或进浆量的措施予以处理.(8) 如高喷灌浆发生串浆,则首先填堵被串孔,继续串浆孔的高喷灌浆;待其结束后,尽快进行被串孔的扫孔、喷射或继续钻进.(9) 高喷灌浆因故中断后恢复施工时,重复高喷灌浆长度不少于0.3m.(10) 高喷灌浆结束后,充分利用孔口回浆或水泥浆液对已完成孔进行及时回灌,直至浆液面不下降为止.(11) 施工中将如实记录高喷灌浆各项参数、浆液材料用量、异常情况及处理等.水泥浆液制备高喷灌浆采用标号425号的普通硅酸盐水泥,地层条件许可时,拟利用孔口冒浆与水泥干料混合拌制水泥浆液.浆液配合比拟为0.6:1~0.9:1(水:水泥),采用高速搅拌机搅拌,纯拌合时间不少于30s,保证连续制浆.利用孔口回浆制浆时,应根据回浆浆液的比重适当调整水泥加料量,具体加量以所制浆液比重不小于1.65 即可.储浆桶内已制成待用的浆液采用低速搅拌机搅拌,以防止沉淀;制成已超过4 小时而尚未使用的浆液予以废弃.为了提高浆液的稳定性,可在加入水泥干料时加入水泥干料量5%的膨润土粉;在发生大量漏浆的情况下,在浆液中加入土料的数量应满足水泥用量不超过0.60t/米的要求.不同配比的浆液应留取样品,制成试件,进行浆液和浆液凝固体的物理、力学性能试验.浆液性能试验的内容为:比重、粘度、稳定性、初凝时间及终凝时间.墙体质量检查按招标文件要求,现场质量检查在成墙28 天后进行,拟采用开挖、钻孔取芯和压水试验等检查方法.检查点的布置(1) 墙体轴线上,施工中出现异常的部位;(2) 地质情况复杂,易对高喷质量产生影响的部位;(3) 监理人认为有必要检查的部位.检查频度及合格标准钻孔取芯及孔内压水试验,检查孔数为高喷孔总数的 5%,当检查孔数不合格率大于10%时,增加检查孔数量,直到不合格率小于10%,对不合格者应进行补喷.合格标准:芯样连续完整,压水试验满足墙体抗渗要求;室内试验成果满足力学强度和抗渗要求.附件:工程施工现场应急预案及安全保证措施一、编制原则1、以人为本,安全第一原则。
3.2.7高压摆喷射灌浆一、高压摆喷射灌浆施工分二序进行(一)施工程序:测量放线→放点→钻机就位→钻孔到设计标高→旋喷开始→边喷边提升→旋喷结束成桩→抽心自检→终检报告。
风量0.8—1.5mз/min浆压0.3—1.0 mpa浆量65—80 L/min喷嘴直径:1.8—2.0mm(双喷嘴)提升速驶:8~10cm/min摆动速度:6°/s进浆比重:1.60~1.70g/cmз(三)摆喷施工工艺1、地面试喷定向,高喷占画就位并对准孔口后,为了直观检查高压系统的完好性以及是否能够满足使用要求,首先应进行地面试喷。
同时通过调整液压转盘的角度,使高压喷射流对准设计轴线方向。
方向应经过质检员的校准。
2、开喷:喷管钻(下)至指定深度后,拌制水泥浆液,即可供浆、供风、供水开喷。
待各压力参数和流量参数均达到要求且孔口已返出浆液时即可按既定的提升速度进行定向摆喷喷射灌浆。
3、高喷灌浆保持全孔连续一次作业。
作业中因拆卸喷射管而停顿后,重复高喷灌浆长度不小于0.2m。
4、装卸喷射管时,采取措施密封,加快装卸动作以防止喷嘴堵塞。
5、在高喷灌浆过程中,出现压力骤降或骤增,孔口回浆浓度和回浆量异常甚至不返浆等情况时,应查明原因及时处理。
6、当孔内出现严重漏浆,拟采取以下措施进行处理:停止提升喷射管降低喷水压车,流量进行原地灌浆,喷射水流动中掺加速凝剂,加大浆液密度或灌注水泥砂浆,水泥粘土浆,向孔内填砂土等堵漏材料。
7、供浆正常情况下,孔口回浆密度度小,不能满足设计要求时拟采取加大进浆密度。
8、高喷灌浆结束,情况设备。
压力(mpa)30—40水量(L/min)75—100水浆水泥成份:30—60渗透系数(cm/g):10-6—10-7。

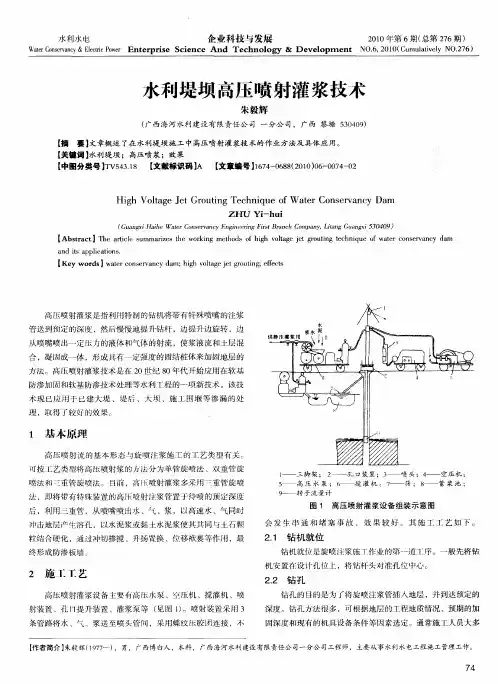

高压喷射灌浆技术在堤坝防渗工程中,高压喷射灌浆技术与常规砼防渗墙相比,可不同程度地降低工程造价,具有开挖量小,施工方便,占地少,对临近建筑物影响小等特点。
此项技术很大程度地提高了江、河、湖、库、渠的堤坝防渗抗灾能力,减轻防洪压力,对保障人民生命财产安全以及社会经济发展将起到积极的作用,其社会效益是十分明显的。
高压喷射灌浆施工工艺施工中所用技术参数因使用高喷的方法不同而不同。
所用的灌浆压力不同,提升速度也有差异。
对各类地层而言,若使用同一种施工方法则水压、气压、浆压的变化不大,唯有提升速度变化较大,是影响高喷质量的主要因素。
一般情况下,确定提升速度应注意下列几个问题:因地层而异,在砂层中提升速度可稍快,砂卵(砾)石层中应放慢些,含有大粒径(40cm以上)块石或块石比较集中的地层应更慢;因分序而异。
先序孔提升速度可稍慢,后序孔相对来讲可稍快;高喷施工中发现孔内返浆量减少时宜放慢提升速度。
高压喷射注浆法所形成的固结体形状与喷射流移动方向有关,一般分为旋转喷射(简称旋喷),定向喷射(简称定喷)和摆动喷射(简称摆喷)三种形式,如下图。
高压喷射注浆法的三种喷法旋喷法形成圆形固结物,施工时,喷嘴一面喷射一面旋转并提升,固结体呈圆柱状;定喷法形成片状固结物,施工时,喷嘴一面喷射一面提升,喷射方向固定不变,固结体形如板状或壁状;摆喷法形成扇形固结物,施工时,喷嘴一面喷射一面提升,喷射的方向呈较小角度来回摆动,固结体形如较厚墙状。
定喷及摆喷两种方法通常用于基坑防渗,改善地基土的水流性质和稳定边坡等工程,加固地基主要用旋喷法,旋喷法施工后,在地基中形成的圆柱体称为旋喷桩。
旋喷桩施工时采用单独喷出水泥浆的工艺,称为单管法;采用同时喷出高压空气与水泥浆的工艺,称为二重管法;采用同时喷出高压水、高压空气及水泥浆的工艺,称为三重管法(下图)。
三重管旋喷桩旋喷桩的施工工艺流程为:布孔放样→钻机就位→钻孔→插管→喷射注浆→拔管及冲洗。
中华人民共和国行业标准水工建筑物防渗工程高压喷射灌浆技术规范1.总则2.术语3.施工准备4.浆液5.机具及设备6.墙体结构型式与主要参数选择7.钻孔8.高喷灌浆9.工程质量检查10.工程验收附录A 围井法渗透参数K值的计算附录B 主要表格条文说明1 总则1.0.1 为规范水工建筑物防渗工程高压喷射灌浆的墙体结构型式与主要参数,统一技术要求,保证工程质量,特制定本规范。
1.0.2 本规范适用于淤泥质土、粉质粘土地层以及粉土、砂土、砾石、卵石等松散透水地基或填筑体的高喷灌浆。
对含有较多漂石或块石的地层,应通过高喷灌浆试验确定其适用性和设计施工参数。
1.0.3 水工建筑物防渗工程高压喷射灌浆,除应遵守本规范外,尚应符合国家现行有关标准的规定。
振孔高喷灌浆以及用于其它建筑物防渗工程的高喷灌浆等可参考本规范。
2 术语2.0.1 高压喷射灌浆jet-grouting一种采用高速射流束冲击、切削破坏地层,以水泥基质浆液在喷射范围内扩散、充填和置换,并与原地层掺混搅合后形成凝结体,从而改变原地层的结构和组成,提高地基或填筑体防渗性能和承载力的施工技术。
2.0.2 高喷灌浆防渗板墙diaphragm-wall from jet-grouting采用高喷灌浆技术构筑的,以防渗为主要目的的、连续的板状结构,简称高喷板墙。
2.0.3 单管法single-fluid method采用单一水泥基质浆液的高喷灌浆方法2.0.4 两管法double- fluid method高速射流束为水泥基质浆液,其外侧同时环绕压缩空气的高喷灌浆方法。
压缩空气起保护高速浆流和升扬地层颗粒的作用。
2.0.5 三管法three- fluid method高速射流束为清水,其外侧同时环绕压缩空气,而水泥基质浆液以较低压力灌注的高喷灌浆方法。
2.0.6 旋喷、摆喷和定喷rotating swaying-and orienting-jet-grouting高喷灌浆的三种形式。
