高层塔吊安装、拆除施工方案编制与安全技术控制
- 格式:doc
- 大小:19.00 KB
- 文档页数:7
塔吊安拆安全专项施工方案一、前言塔吊作为一种重要的施工机械设备,在建筑工程中发挥着至关重要的作用。
然而,塔吊的拆除过程同样十分关键,不当的操作可能带来严重的安全隐患。
因此,本文将针对塔吊安拆过程中的安全问题,制定专项施工方案,以确保施工的顺利进行和工人的安全。
二、安拆准备工作1. 安拆方案制定在进行塔吊安拆前,必须制定详细的安拆方案,包括拆除顺序、操作步骤、安全措施等内容,并由专业人员进行审核确认。
2. 安拆区域划分将安拆区域划分为安全区、作业区和限制区,确保周围人员和设备不受危险影响。
3. 安拆场地准备清理安拆区域内的障碍物、确保场地平整,以便塔吊的拆卸工作顺利进行。
三、安拆过程1. 起重机械准备确保使用的起重机械符合安全规定,检查机械设备的工作状态和稳定性,进行必要的维护保养。
2. 拆卸部件逐步进行按照制定的安拆方案,逐步拆除塔吊的各个部件,在拆卸过程中要严格遵循操作规程,确保操作人员和周围人员的安全。
3. 安全监控在拆除过程中,安排专人对安全情况进行实时监控,一旦出现异常情况立即采取措施处理,确保施工安全。
四、安拆结束1. 安拆结束清理拆除工作完成后,对施工现场进行清理,清除残留的材料和设备,恢复现场秩序。
2. 安拆记录和总结对安拆过程进行记录和总结,包括安拆时发生的问题及解决方法,以便今后施工参考和提升工作质量。
五、结语塔吊安拆是一项复杂的工程,安全问题一直是重中之重。
通过制定专项施工方案,加强安全管理和监控,能够有效降低事故发生的风险,保障施工人员和周围环境的安全。
希望本文提供的安拆方案能够为塔吊安拆工作提供一定的参考价值,确保工程施工的安全顺利进行。
塔吊安装与拆卸专项施工方案1. 前言1.1 项目背景及意义随着城市化进程的加快,高层建筑和大型建筑日益增多,塔吊作为建筑工程中不可或缺的垂直运输设备,其安装与拆卸的安全性和效率直接关系到整个工程进度和施工人员的安全。
本塔吊安装与拆卸专项施工方案的制定,旨在规范塔吊的安装与拆卸流程,提高施工安全,确保工程质量,减少安全事故的发生,对保障施工现场的和谐稳定具有重要的意义。
1.2 编制依据及范围本方案根据《建筑施工塔式起重机安装、使用、拆卸安全技术规程》、《塔式起重机安全规程》等国家相关法律法规和标准,结合工程实际情况进行编制。
方案涵盖了塔吊的选型、布置、安装、拆卸、安全防护、施工组织与管理以及质量验收等各个环节,适用于本工程塔吊的安装与拆卸作业。
1.3 塔吊概述塔吊,全称为塔式起重机,是一种能在一定范围内进行垂直和水平运输的起重机械。
它主要由塔身、臂架、平衡重、起重机构、电气系统等部分组成。
塔吊具有起升高度高、作业半径大、效率高等特点,广泛应用于房屋建筑、桥梁建设等领域。
根据工程需要,塔吊的类型、规格、安装方式等会有所不同,因此在施工前需进行详细的规划和设计。
2. 塔吊选型及布置2.1 塔吊选型塔吊的选型是塔吊安装与拆卸专项施工方案中的关键环节。
根据项目的实际需求,包括建筑物的结构形式、施工高度、施工周期、工程量等因素,选择合适的塔吊型号至关重要。
首先,考虑塔吊的起重能力。
根据施工需求,需选择起重能力符合最大起重量及幅度的塔吊,确保吊装作业的安全和效率。
其次,要考虑塔吊的安装与拆卸便利性,选择具有快速安装和拆卸功能的塔吊,以减少施工时间和成本。
此外,还应考虑塔吊的稳定性、抗风性能、操作简便性、节能环保等因素。
在选型过程中,应进行多方面的比较和评估,选择性能优良、安全可靠、经济合理的塔吊。
2.2 塔吊布置塔吊的布置应根据施工现场的实际情况进行,遵循以下原则:1.确保塔吊的覆盖范围能满足施工现场的需求,尽量避免盲区。
标题:塔吊拆除工程施工方案与安全措施一、工程概述本次工程为某城市轨道交通项目,施工地点位于市中心区域,施工内容为拆除已完成的S2线一期工程施工SG9标段内的3台中天ZTT6013X塔吊。
为确保施工安全、提高施工效率,特制定本工程施工方案。
二、施工准备1.技术准备工作:(1)熟悉被拆建筑物的工程图纸,了解建筑物的结构、建筑、水电及设备管道等情况。
(2)对施工人员进行安全技术交底,加强安全意识。
(3)踏勘施工现场,熟悉周围环境、场地、道路、水电设备管路、建筑物等情况。
2.现场准备:(1)清理施工场地,保证运输道路畅通。
(2)搭设临时防护设施,避免拆除时的砂、石、灰尘飞扬影响周围环境。
(3)在拆除危险区设置警戒区标志。
(4)接引好施工用临时电源、水源,保证施工时水电畅通。
三、拆除原则1.遵循“安静生产、清洁施工”的环保方针,选择低噪声、低扬尘的施工方法,减小噪声。
2.保证保留结构与被拆除结构间的无损伤分离,将构件拆除时和拆除后对保留结构的影响降低到最小。
3.确保拆除构件在拆除过程中稳定、安全。
四、施工流程1.拆除前,由公司安全员对拆装班组成员进行操作前安全交底。
2.拆卸人员将标准节最大程度降节,降低高度以保障安全。
3.将吊钩放下至地面,收回全部钢丝绳。
4.依次吊下配重块,保留一块配重块以保持平衡。
5.将小车固定在起重臂根部,并在吊装点布置吊绳,由汽车吊配合拆除起重臂。
6.拆卸最后一块配重块后,由汽车吊将平衡臂也吊下。
7.最后顺利将回转总成及剩余标准节拆除。
五、安全措施1.施工过程中,确保汽车吊机协作配合默契,现场安全信号人员作业指挥得当,拆卸人员操作规范。
2.加强物体打击和高处坠落风险的防范,为施工人员配备必要的防护用品。
3.严格执行施工现场管理制度,确保施工过程中各项操作符合规定。
4.拆除作业过程中,安全员全程旁站,确保施工安全。
六、施工要求1.施工人员必须持证上岗,具备相关施工经验。
2.施工过程中,严格按照操作规程进行拆除作业。
建筑塔式起重机安装、使用和拆卸安全技术规范JGJ 196-20101一般原则1.0.1为贯彻安全第一、预防为主、综合治理的方针,确保塔式超重机在安装、使用和拆卸过程中的安全,特制定本规程。
1.0.2本规程适用于房屋建筑和市政工程中塔式起重机的安装、使用和拆卸。
1.0.3本规程规定了塔式起重机安装、使用和拆卸的基本技术要求。
本规定与国家法律、行政法规相抵触时,按照国家法律、行政法规的规定执行。
1.0.4塔式起重机的安装、使用和拆卸除应符合本规范外,还应符合现行的相关国家标准。
2基本条款2.0.1塔式起重机安装拆卸单位必须具备从事塔式起重机安装拆卸业务的资质,2.0.2塔式起重机安装和拆卸单位应有安全管理保证体系和健全的安全管理制度;2.0.3塔式起重机安装和拆卸作业应配备以下人员:1.持有安全生产考核合格证的项目负责人、安全负责人和机械管理人员;2.建筑起重机械安装拆卸工、吊车司机、吊车信号工、绳索司机等具有建筑施工特种作业资格证书的特种作业操作人员。
2.0.4塔式起重机应具有特种设备制造许可证、产品合格证、制造监督检验证书,并已在当地县级以上建设主管部门注册。
2.0.5塔式起重机应符合现行国家标准《塔式起重机安全规程》GB5144和《塔式起重机》GB/T50311的规定。
2.0.6启动塔机前,检查以下项目:1 .塔式起重机注册证书等文件;2.施工特种作业人员操作资格证书;3.专项施工方案;4辅助起重机械合格证和操作人员资格证。
2.0.7塔式起重机应建立技术档案,技术档案应包括以下内容:1 .购销合同、制造许可证、产品合格证、制造监督检验证书、使用说明书、备案证明等原始材料;2 .定期检验报告、定期自检记录、定期维修记录、维修和技术改造记录、运行故障和生产安全事故记录、累计运行记录等运行资料:3以前的安装验收数据。
2.0.8塔吊的选择和布置应满足工程施工的要求,便于安装和拆卸,且不得损坏周围其他建筑物或构筑物。
塔机安装、拆除施工方案及安全措施一、设备配备以下仪器和工具、劳保用品:1、50一吨起重机2、一台经纬仪3、激活手部12"2把、18"4把4、万用表5、兆欧表6、一个接地高阻表7、一套螺丝刀8、配套索具9、每人一顶头盔、安全带带、手套30付,工具包2只10、棕榈绳30M/根:2根二、塔式起重机安装程序及要求1、地基:固定式塔式起重机的地基是保证塔机安全使用的必要条件,本机基础严格参照《说明书基础部分》的说明施工。
本工程塔吊基础采用钢筋混凝土条形基础,塔吊基坑周边砌240厚MU10、M7.5水泥砂浆红砖护壁挡土墙,;面均抹20厚1:2 水泥砂浆,待砼浇注完成并进行养护,达到一定强度开始安装。
2、安装前校对砼基础结构,确保混凝土等级不低于制造商的设计要求。
3、固定脚:a、固定脚必须按砼基础中心线对称安装,下垫40厚钢板;b、塔身采用∠200×20角钢和600×600见方钢板等构件组成固定脚;c、确保鱼尾板的安装尺寸150mm;d、固定脚应按电气要求正确接地;e、将固定脚和固定框装在一起(固定框仅供临时埋设固定脚用);f、将固定脚和固定框安放在加强钢筋上,并在固定脚支板下用木楔块调整固定脚的位置;g、塔的标准截面安装在固定框架上后,从两个方向检查其垂直度;4、安装标准节,注意爬爪方向,装上套架,并将操作平台安装在机架上。
5、在地面上将回转机构、司机室和操作平台连成整体,并装好可能安装的电气,然后将总成提升到风塔上,将其与锁轴连接,并戴上安全锁,在此过程中还得注意方向。
6、提升塔顶:吊装前,将平台梯安装在地面杆塔顶部,然后把塔顶装到回转盘上,用销轴及螺栓固定。
7、拼装平衡臂及上面的拉杆起升机构。
并把主卷扬的电线接好,将平衡臂主件吊起,用销轴将平衡臂拉杆与塔顶点连接,接好电源。
8、在塔机的正方向(根据现场情况)拼装吊臂及拉杆滑轮组,小车牵引机构,维修吊栏,使用汽车起重机将动臂连接到杆塔盖的前根部,用主卷扬将拉杆拉起与塔顶点连接好。
塔吊(装拆)施工方案
一、前言
在建筑施工中,塔吊扮演着重要的角色,它可以高效地吊装各类建筑材料,提
高工作效率。
本文将探讨塔吊在施工过程中的装拆方案,以确保施工过程顺利进行。
二、装配前准备工作
1. 选址
在选择塔吊的安装位置时,应考虑到周围的环境情况和工程要求,确保安全可靠。
2. 地基施工
在安装塔吊之前,需要进行地基的施工,以保证塔吊的稳定性和安全性。
3. 物料准备
准备好需要使用的吊装设备、工具和配件,保证施工过程的顺利进行。
三、塔吊装配方案
1. 组装塔吊主体
首先需要搭建塔吊的主体部分,包括塔身、臂架、顶部组件等。
2. 安装电气设备
连接好塔吊的电气设备,确保其正常运行。
3. 调试检测
在完成组装后,需要对塔吊进行调试和检测,确保其各项功能正常。
四、塔吊拆除方案
1. 拆卸电气设备
首先需要拆除塔吊的电气设备,断开电源。
2. 拆卸主体结构
拆卸塔吊的主体结构,逐步进行拆卸作业,确保安全。
3. 清理整理
最后需要对拆卸后的塔吊零件进行清理整理,做好材料的归置工作。
五、安全注意事项
在进行塔吊的装配和拆除过程中,务必严格按照相关规定操作,确保施工安全,避免意外发生。
六、结语
塔吊在建筑施工中扮演着重要的角色,正确的装拆方案对于施工的顺利进行至
关重要。
通过本文对塔吊的装配和拆除方案的介绍,希望能够为相关施工人员提供参考,确保施工过程的安全高效进行。
塔吊安装及拆除的施工方案
一、塔吊安装
塔吊作为建筑工地上常见的起重设备,其安装是一个复杂而重要的工程环节。
以下是安装塔吊的施工方案:
1. 确定安装位置
在选定的安装位置进行现场勘测,确保地基承载能力满足塔吊的要求,同时考
虑周围环境、通路等因素。
2. 施工准备
1.搭设施工平台:确保施工人员可以安全地操作;
2.准备起重机械:用于吊装塔吊部件;
3.确保施工人员已接受相关培训并具备操作资质。
3. 塔吊组装
1.逐步组装各个部件,按照塔吊使用说明书和安装要求进行操作;
2.紧固螺栓,并进行相关检测和调整,确保塔吊安装牢固可靠。
4. 安装结束
经过相关检测和试运行,确保塔吊安装完毕并可以正常使用。
二、塔吊拆除
与安装相反,塔吊的拆除同样需要严谨的施工方案和操作流程。
以下是拆除塔
吊的施工方案:
1. 安全防护
在拆除过程中,必须确保周围区域无人作业,设置警戒线和安全标识。
2. 拆卸顺序
1.依次拆卸各个部件,遵循塔吊拆卸顺序:起重钢丝绳、副臂、主臂等;
2.使用适当的工具和设备,确保操作效率和安全。
3. 落地处理
1.将拆卸下来的部件逐一放置整齐,避免相互碰撞和损坏;
2.使用吊车或其他设备进行吊运和搬运,确保安全。
4. 完成拆除
确认所有部件均已拆除完毕,并对周围环境进行清理和整理,确保无安全隐患。
结语
在塔吊安装及拆除的施工过程中,安全第一,操作规范至关重要。
以上方案仅
供参考,具体施工应根据实际情况和相关规范进行操作,以确保工程顺利进行并达到预期效果。
塔吊拆除专项施工方案【塔吊拆除专项施工方案】一、方案背景塔吊作为高空施工中的重要工具,由于其高度和负重大、安装困难等特点,拆除过程中存在一定的风险。
因此,制定一套科学合理的塔吊拆除专项施工方案,对于确保施工安全、提高施工效率具有重要意义。
本文将从拆除前的准备工作、施工安全与质量控制、拆除程序与方法、现场管理与协调等方面进行详细阐述,并根据实际情况进行风险分析与对策制定。
二、拆除前的准备工作1.组织架构与责任分工根据拆除的规模和复杂程度,成立由项目经理为组长的专项拆除工作小组,明确各成员的职责和任务,并制定责任矩阵。
工作小组应包括技术负责人、安全员、现场调度员、装拆工长等。
2.编制施工计划根据拆除的具体情况,制定详细的施工计划,包括工期、进度、资源需求等,确保拆除工作按计划进行。
3.准备专业设备与工具根据拆除的要求,准备相应的专业设备和工具,包括起重设备、切割工具、螺栓拆卸工具等,并进行检查和维护,确保设备和工具的正常运转。
4.制定安全管控方案根据拆除过程中可能存在的安全风险,制定相应的安全管控方案,明确安全措施和应急措施,确保施工过程中的安全。
三、施工安全与质量控制1.安全控制措施(1)设立警戒线和安全标志,保持施工现场的安全秩序。
(2)安排专人负责起重机械和工作平台的安全监控,确保其稳定运行。
(3)加强对高处作业人员的安全防护和培训,确保其掌握正确的安全操作方法。
2.质量控制措施(1)制定拆除操作规范,明确每个操作步骤和相关注意事项。
(2)对拆除工作进行全程记录和监控,确保施工质量。
(3)在拆除过程中,及时核查和验证拆除的结构是否符合设计要求,并进行监测。
四、拆除程序与方法1.拆除顺序与程序根据塔吊的结构特点和环境要求,制定拆除的顺序和程序。
(1)首先拆除塔吊的附属设备,如配重块、电缆等。
(2)分段拆除主梁和臂架,根据实际情况确定拆除的高度。
(3)拆除塔身,采用逐节拆解的方式进行,并确保拆除过程中的稳定性。

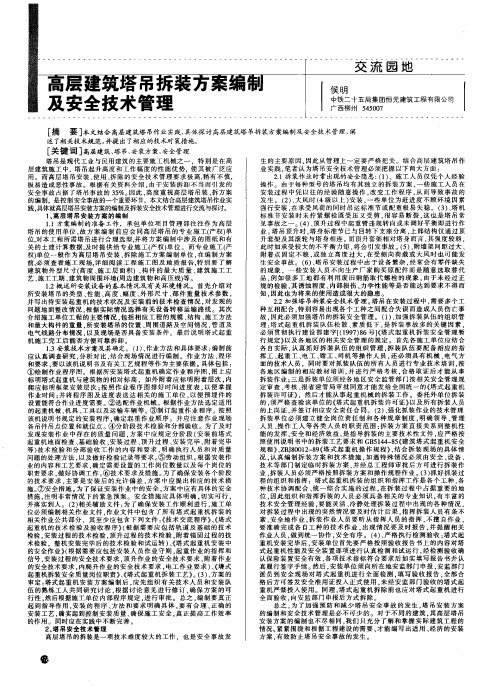

高层塔吊安装、拆除施工方案编制与安全技术控制摘要:由于塔吊具备起重的优越性能,在建筑施工中广泛应用,但是由于其结构的复杂性和处于高空的环境,使高层塔吊的安装、拆除成了高危作业,稍有不慎,极易造成群死群伤的恶性事故。
本文结合塔吊安装、拆卸施工的安全管理实践,就有关塔吊安装、拆卸的安全进行技术分析,首先对塔吊安装、拆卸施工方案的编制提出安全技术要点,然后着重探讨塔吊的安全技术控制。
最后,提出安全管理的方法和策略,以期达到控制安全事故的目的。
关键词:塔吊;安拆方案编制;安全技术;控制
塔吊是当前工业与民用建筑工程的主要起重机械之一,特别是在高层建筑施工中,塔吊起升高度和工作幅度的性能优势,使其被建筑施工广泛应用。
但是由于其结构的复杂性和处于高空环境,使高层塔吊的安装、拆除成了高危作业,稍有不慎,极易造成群死群伤的恶性事故。
因此必须高度重视高层塔吊安装、拆除方案的编制,加强其安全技术管理工作,在施工中充分发挥其特有的机械性能,达到提高工程质量、确保施工安全、缩短工期、降低工程成本之目的,作用巨大。
下面就本人从事安全管理的经验,谈谈自己的体会。
1高层塔吊装、拆方案的编制
1.1方案编制的准备工作
1.1.1总承包单位项目管理部是高层塔吊的使用单位。
方案编制前总承包单位项目管理部应汇同高层塔吊的专业施工、产权单位,对
本工程所需塔吊进行合理选型,对方案编制中涉及的图纸、有关的土建计算数据,产权单位在应及时、准确提供给专业施工单位。
选型时应确定塔吊外扶或内爬的形式,注意塔吊安装位置是否满足工程的需要,覆盖最大的施工面;塔吊是否有足够的安装、拆卸空间和进、出场道路;塔吊安装、拆除、使用时间及综合成本效益比等。
因此高层塔吊选型的好坏直接影响工程的进度和总承包单位的安
全效益和经济效益。
1.1.2专业施工单位是高层塔吊安装、拆除施工方案的编制单位。
在编制方案前,必须查看施工现场,详细阅读工程施工图及地质报告,对该工程施工过程作充分了解,特别是建筑物外型尺寸(高度、施工层面积)、构件的最大重量、建筑施工工艺、施工工期、建筑物的周围环境(周边建筑物和高压线)等,结合高层塔吊使用说明书规定的机械性能进行编制。
1.2方案编制的内容
1.2.1工程概况:工程名称、地址、结构类型、施工面积、总高度、层数、标准层高、计划工期等。
1.2.2选用高层塔吊技术性能主要参数:型号、规格、起重力矩、起重量、回转半径、起升(安装)高度、附墙道数、整机(主要零部件)重量和尺寸、塔吊基础受力、用电负荷,包括安装、拆除用起重机械的技术参数(如:起重量、回转半径、起升高度、整机重量、支承点的反力等)。
1.2.3高层塔吊相关布置图:高层塔吊平面布置图(包括离建筑物、
高压线的距离,附墙杆平面布置及附墙节点详图等);高层塔吊立面布置图、附墙杆标高;塔吊基础图及地基、基础结构加固剖面图;内爬塔吊爬升过程图;高层塔吊安装、拆除过程中所需辅助起重机构平面布置图(如拆除内爬塔吊用屋面吊平面布置图)及辅助起重机械支承点加固图;重要部件吊装位置图(起重臂、平衡臂、回转总成吊装位置平面、立面图,并指明拆卸过程中重要部件在屋面上的临时旋转位置等)。
1.2.4塔吊基础承载及有关节点的受力计算
1.2.4.1塔吊基础的设计。
根据《塔式起重机设计规范》及高层塔吊说明书提供的塔吊基础所承受的自重、倾覆力矩、扭矩及水平力的值进行本工程塔吊基础承载能力(抗倾覆稳定性和地面压应力)验算,确定塔吊基础几何尺寸、钢筋配置、混凝土强度等级等。
如采用桩基加固,应进行桩基础的承载能力计算。
1.2.4.2塔吊附着装置的定位。
塔吊附着高度、间距、预埋件的制作应根据塔吊说明书及工程结构实际进行,预埋节点一般设置在结构的梁、柱、板交接处附近。
进行受力最大位置附墙节点预埋件(螺栓)及焊缝的设计;并对附墙后受力最不利部位(墙、梁、柱)的配筋及强度验算;塔吊加长附墙杆的设计及稳定性验算。
1.2.4.3内爬吊钢梁设计,拆除时台楞吊钢梁强度、刚度计算、屋面承载能力验算。
1.2.4.4辅助机械设备支承点承载能力验算(如汽车式起重机在地下室顶板上的支承点承载能力验算,以确定地下室顶板加固措施)。
1.2.5塔吊安装、加节、拆除的步骤及质量要求:塔吊整体安装、拆除顺序;附墙装置安装及标高和间距控制措施;塔身加节、油缸顶升的步骤,垂直度的控制要求等。
都必须严格按照塔吊说明书及《建筑机械使用安全技术规程》jgj33—2012的要求编写。
1.2.6塔吊安装、拆除的人员组织:参加装拆的人员应按岗位进行分工,协调作业,绘制安装、拆除作业组织网络图,制定各类专业人员的岗位责任制。
如机械施工员(技术):负责作业过程中的施工组织、设备调度和技术问题的处理;现场指挥:负责统一指挥信号,各工种协调;起重装拆工:负责起重吊装的捆扎、挂钩、零部件的装拆;塔吊司机:配合各类起重操作、顶升作业;电工:负责各控制机构的电器装拆、维修、调试;安全员:监督检查作业过程中的安全技术规程的执行情况。
1.2.7安装、拆除的安全技术措施:基础混凝土浇捣、预埋件设置的质量及隐蔽工程验收要求;安装以后的使用验收,设备检测措施;每一道附墙、加节以后的验收要求;台楞吊安装完毕后螺栓、焊缝的质量验收要求、试吊措施;塔吊安装、拆除前由机构施工员组织技术员、质量员、安全员对有关操作人员进行安全技术签字交底,包括安装、拆除的顺序、操作人员的责任分工、通信装置配备、装拆机具检查、安全警戒区设置、安全监护人员到位、现场动火报告、防止高空坠落措施等。
2加强高层塔吊装、拆的安全技术管理
2.1施工单位要重视高层塔吊装、拆过程的安全管理
2.1.1施工现场从事塔吊拆装作业的单位必须取得专业承包资质。
未取得专业承包资质的企业一律不得从事塔吊的拆装业务。
拆装企业要有固定的管理机构,专职管理人员。
拆装作业人员必须经专业安全技术培训,实行持证上岗。
作业人员调整必须经企业设备安全管理部门审定。
2.1.2建立高层塔吊安装、拆除施工方案二级审批制度。
塔吊在拆装前必须根据施工现场的环境和条件、塔吊机械性能以及辅助起重设备特性,编制装、拆方案和针对性的安全技术措施,并由专业施工、产权单位和总承包单位技术负责人审批,总监理工程师签字后实施。
2.1.3按已审批的高层塔吊装、拆施工方案实施。
高层塔吊整体安装前应对其基础进行验收;安装及拆卸作业前,必须根据施工方案,进行针对性安全技术签字交底,按照操作程序分工负责,统一指挥;拆装作业中各工序应定人、定岗、定责,专人统一指挥。
拆装作业应设置警戒区,并设专人监护。
2.1.4必须保证安装、拆卸过程中各种状态下塔吊的稳定性。
高层塔吊附墙杆件的布置和间隔,应符合说明书的规定。
当塔身与建筑物水平距离大于说明书规定时,应验算附着杆的稳定性,或重新设计、制作,并经技术部门确认,主管部门验收。
2.1.5高层塔吊顶升时应严格遵守说明书规定。
顶升作业时液压系统应进行空载运转,调整顶升套回滚轮与塔身标准节的间隙,使起重力矩与平衡力矩保持平衡;顶升过程中将回转机构制定,严禁塔
吊回转和其他作业。
顶升作业应在白天进行,风力在四级及以上时必须停止;在塔吊未拆卸至允许悬臂高度前,严禁拆卸附墙杆。
2.1.6严格执行高层塔吊使用验收、检测管理制度。
塔吊整体安装完毕,必须经总承包单位、分包单位、安装单位、出租单位的共同验收,并委托经建设行政主管部门认可的有法定检测资质的单位进行检测。
每次附墙加节后,必须由相关单位共同进行验收合格后方可使用。
未通过验收,未经检测单位检测合格的高层塔吊不得投入使用。
2.2行业主管部门要加强高层塔吊监督管理
2.2.1通过行业监管,逐步建立塔吊租赁企业的资质管理制度,完善塔吊租赁市场。
出租单位(产权单位)对出租的塔吊要提供法定检测单位的检测合格证明。
行业监管中如发现安全性能、技术指标不能满足要求的塔吊应立即清出施工现场。
对使用年限长,经检测安全技术性能严重下降的塔吊,必须作出强行报废处理,不得继续在市场上租赁和使用。
2.2.2加强对安装、拆卸专业单位的资质管理。
根据拆装专业单位工作业绩和有关规定,由建设行政主管部门对其资质进行动态管理。
要建立一套定期或不定期的检查制度,发现安全、技术管理等不能满足要求的企业,建设行政主管部门责令其整改,直至取消承包资格。
2.2.3安全监督机构要加强对进入施工现场的高层塔吊监督管理,建立高层塔吊安装备案、登记制度。
塔吊安装前由总承包单位将塔
吊的租赁合同、装拆单位的资质证书、经营手册、已经过二级审批的安装、拆除施工方案、塔吊基础验收单、特殊工种上岗证、有关的安全技术交底资料到受监的安监站备案。
塔吊安装检测完毕,总承包单位将塔吊检测合格报告到受监的安监站登记备案。
3 结束语
总之,抓好高层塔吊装、拆方案的编制与安全技术管理工作任重而道远。
方案编制审批完毕仅仅是塔吊安装、拆除过程安全技术管理工作的第一步,更重要的是施工过程中加强安全技术控制,不得随意变更方案。
同时建设主管部门应加强对高层塔吊租赁、安装企业的资质管理,加强塔吊安装、拆除施工方案的编制技术控制和有关的安全技术资料的登记、备案工作,加大对高层塔吊使用过程的监管力度,抓好动态管理,是可以避免重大恶性事故发生的。
