最新水利工程及小型农田水利工程竣工资料整理顺序(供参考)
- 格式:doc
- 大小:33.50 KB
- 文档页数:9
最新水利工程及小型农田水利工程竣工资料整理顺序(供参考)篇一:最新水利工程及小型农田水利工程竣工资料整理顺序(供参考)水利工程及小型农田工程竣工资料整理一、档案管理要求1、资料装订时,应保证卷皮与页面资料下口整齐,采取三孔一线的装订方法,孔距7。
注意装订时装订线不得将字迹压住。
2、资料用纸统一为4纸,装订厚度一般在05-15,最厚不得超过2。
若超过2,可分多本装订,但需标出能够说明该资料是一体的标志。
3、各类资料必须有封面(卷皮),资料内红印章,目录,页面要有页码,页底要有备考表。
4、资料整理成册后,必须是有档案盒、卷皮、卷内目录、页面资料、到位。
4同时应加盖印章。
进行资料移交时,施工单位应提供完整的资料清单供建设单位、档案室查阅(资料归档总目、分卷归档目录)。
、施工单位资料一、工程施工开工卷(第一卷)1、卷内目录2、进场通知3、合同项目开工令;4、合同项目开工申请;5、现场组织机构及主要人员报审表;6、单位工程开工令;(此为一个项目工程内多个单位工程用)7、单位工程开工申请;(同上)8、施工设备进场报验单;9、施工放样报验单;10、工程技术要求与图纸会审纪要、技术交底(包括设计交底);11、成立项目经理部的通知及一些萁它资料(如各种通知等);二、工程方案及报批文件(第二卷)1、施工组织设计,施工计划、方案、措施(含施工单位相应的报验资料);三、原材料及构件(第三卷)1、材料检验报告(含出厂合格证、质量复验报告)。
四、工程施工技术卷(第四卷)1、施工单位营业执照,资质;2、停工报告、停工令、返工处理报告、复工令;3、业主、监理、质量监督单位来文及通知;五、设计变更、联系单(第五卷)1、设计变更;2、业务联系单等;六、施工定位(第六卷)1、水准点、导线点、基准线等;七、基础处理(第七卷)1、桩基记录;2、地基验槽记录;八、施工日记、大事记(第八卷)1、施工日记、大事记;九、隐蔽验收(第九卷)1、隐蔽验收记录;1、事故处理报告;2、测试;3、位移4、工程建设有关会议记录等;十一、工程质量检查、评定(第十一卷)1、。
水利水电工程监理资料收集整理要求武穴市宏阳建设工程监理XX二○一二年三月关于水利水电工程技术资料收集整理要求各工程建设单位(法人)、施工单位:工程建设竣工技术资料是水利水电工程档案的重要组成部分,是工程竣工验收等级核定的重要依据,为促使竣工技术资料完整、系统、准确地收集和整理,现将水利部工程竣工技术资料管理的有关要求通知贵单位,请依照执行。
附:1、工程技术资料整理排列顺序与装订要求;2、竣工验收主要报告编制大纲;3、验收应提供的资料目录;4、验收应准备的备查资料目录。
XX市水利水电勘测XXXX二OO五年三月工程技术资料整理排列顺序一、文件图纸部分1、本部分资料目录2、各级部门可研批文3、各级部门初设批文4、工程勘察地质资料5、开工报告6、中标通知书7、工程质量监督书8、竣工结算、审计报告9、施工承建合同书10、单位工程开工报告11、施工图会审记录12、设计变更记录13、单位工程竣工报告14、竣工图二、原材料质量合格证、试验报告部分(一)原材料与中间产品部分1、本部分资料目录2、钢材出厂合格证、厂家试验报告(每种规格和每50吨)3、水泥出厂合格证、厂家试验报告(每200吨)4、水泥外加剂出厂合格证与技术性能指标(每种材料)5、其他材料出厂合格证、厂家试验报告与技术性能指标6、钢材试验报告与统计资料(每种规格和每50吨)7、钢材焊接试验报告与统计资料(每种规格和每个焊工制作两个试件)8、水泥试验报告与统计资料(每200-400吨)9、砼配合比试验报告(各种强度等级)10、砂浆配合比试配报告(各种强度等级)11、砂、石骨料试验报告(每500m3/组)12、石料试验报告(每种石料)13、混凝土拌合物检查资料14、混凝土试件统计资料15、砂浆拌合物与试件统计资料16、砼预制件(块)检验资料(每单元一组或按设计要求)17、土工实验、检测资料报告(按规X要求100-150 m3/组)———————————————————————————(二)金属结构与启闭机1、本部分资料目录2、闸门出厂合格证与有关技术文件3、拦污栅出厂合格证与有关技术文件4、启闭机出厂合格证与有关技术文件5、压力钢管生产许可证、出厂合格证与有关技术文件6、闸门、拦污栅安装测量记录7、压力钢管安装测量记录8、启闭机安装测量记录9、焊接记录与探伤报告10、焊工XX明材料(复印件)11、运行试验记录注:钢材出厂合格证如上复印件,则需注明原件保存单位(三)机电设备部分1、本部分资料目录2、产品出厂合格证、厂家提交的安装说明书与有关文件3、重大设备质量缺陷处理资料4、水轮发电机组安装测量记录5、升压变电设备安装测试记录6、电气设备安装测试记录7、焊缝探伤报告(原件)与焊工XX明材料(复印件)8、机组调试与试验记录9、水力机械辅助设备试验记录10、发电电气设备检测报告11、升压变电电气设备检测试验报告12、管道试验记录13、72小时试运行记录三、结构试验报告部分1、本部分资料目录2、砼试件试验报告(每单元一组或按50-100 m3/组)3、砂浆试块试验报告(每单元一组或100-200 m3/组)4、抗渗砼试验报告(每单元一组或按设计要求)5、桩基或灌浆检测试验报告(每单元一组或按设计要求)6、其它构件检测试验报告(每单元一组或按设计要求)注:砼试件试验报告包括汇总表与砼抗压强度批量验收计算表四、施工记录部分1、本部分资料目录2、基础验收签证记录3、土壤试验记录4、打(试)桩施工记录5、隐蔽工程验收签证记录6、施工组织设计、计算或方案7、技术交底记录8、施工日志9、单位工程施工质量管理册10、现场交接点、引点测量和复核记录11、防雷接地装置、焊接埋深、接点记录12、灌浆记录、图表13、基础排水工程施工记录14、工程量签证记录15、其它重要施工记录五、工程测量记录部分1、本部分资料目录2、变形观测观测记录3、防雷接地电阻检测报告4、永久性水准点交接文件测量记录5、断面测量记录(原始记录和电子光盘)六、工程质量检验评定有关资料1、本部分资料目录2、基础工程验收记录、签证3、主体结构质量验收记录、签证4、工程质量自检、互检记录(质量评定表、其中分部工程和单位工程需盖法人单位公章)5、分部工程检验记录(分部工程验收签证)6、单位工程外观质量评定(验收时现场评定)7、工程质量综合评定(验收鉴定书初稿)工程竣工资料整理方法一、按所列《工程技术资料目录》的排列顺序收集组卷,一般每卷不应超过300页,施工日志可另分卷装订。
14. 工程竣工验收报告; 15. 审计报告书; 16. 工程总平面竣工图。
竣工档案内容排列顺序 综合性文件资料 1. 目录; 2. 工程建议及批复; 3. 可行性研究材料; 4. 工程设计任务及批复审批文件; 5. 征用土地报告及批复 (建筑用地规划许可证和用地定位红线图 ); 6. 建筑工程报告及批复 (建筑规划许可证、建筑定位红线图 ); 7. 固定资产投资申请表及投资许可证; 8. 拆迁申请、审批表、还建协议书等; 9. 人防、环保、消防、供电、供气、供水等部门批 复;10. 勘察设计合同及地质勘察报告; 11. 招、投标书,工程承包合同; 12. 工程监理合同; 13. 工程质量监督登记表;二、工程监理资料14. 工程竣工验收报告;15. 审计报告书;16. 工程总平面竣工图。
16. 工序 (中间 )交接单; 17. 单体试车、无负荷联动试车合格证书; 18. 工程竣工报告;10. 沉降观测记录;11. 质量事故处理记录;12. 技术核定单;13. 施工日记 ;14. 砼施工日记;15. 工序会签单; 19. 工程声像资料;三、 施工技术管理资料1. 目录;2. 单位工程竣工验收证书;3. 开工报告;4. 图纸会审记录;5. 设计变更通知单;6. 施工组织设计;7. 技术交底;8. 工程联系单;9. 测量定位成果复查记录 ( 建、构筑物、管线、设备基础螺栓定位。
实测记录;桩位编号、桩位实测记录;桩12. 回填 (换填 )密实度试验报告 ,材料结构稳定性13. 地基验槽记录;20. 施工任务单;21. 工程竣工图;22. 其它资料 (设备、材料、零部件、设备代用审 批单;外事资料;开箱资料 )。
四、 工程质量保证资料高强螺栓出厂合格证、试验报告 (包括高强螺栓 磨擦面抗滑移系数报告 );9. 构件合格证或自产构件的原材料合格证、试验报1. 目录;2.钢材出厂合格证、试验报告; 3. 4. 焊接试验报告,焊条 (焊丝、焊剂 )合格证; 水泥出厂合格证、试验报告; 5.砖及砌块出厂合格证、试验报告; 6. 防水材料出厂合格证、试验报告;7. 防腐材料出厂合格证、试验报告;8.告、施工记录、 检验评定资料、结构性能报告等;10. 门窗合格证;11. 砂、石、矿渣检验报告;试验记录;12. 回填(换填)密实度试验报告,材料结构稳定性13. 地基验槽记录;28. 设备、阀门、管道强度、焊接检查及严密15. 砼出厂合格证及砼试块试验报告 (抗压、抗渗、抗折 )及砼强度检验评定统计表;表;预制板 );桩基、地基与基础及主体工程结构 (不含主体 钢结构 )验收记录;出厂合格证; 16. 砂浆试块试验报告及砂浆强度检验评定统计17. 地基夯实施工记录;18. 试桩记录 ;19. 各类桩施工记录;20. 各利地基、桩基检测、试验报告;21. 结构吊装记录 (柱、梁、屋架、桁架、天窗架、22. 屋面、盥洗间、楼地面灌水试验记录; 23. 隐蔽工程记录 ( 分专业、按分项工程顺序排24. 25. 筑炉材料合格证、试验报告;26. 筑炉灰浆调试记录;27. 机械、管道、电气、仪表等工程材料、设备试验记录;1. 目录产;2. 单位工程质量综合评定表;3. 单位工程观感质量评定表;1. 目录产;2. 单位工程质量综合评定表;3. 单位工程观感质量评定表;性能测试与校核 (周期、性能、保护、控制、 信号、漏电、电容 );36. 机械、电气设备安装记录;器、电讯安装记录 (联动试验记录、 电气装置交换记录、计算机调试记录 );鉴定合格证。

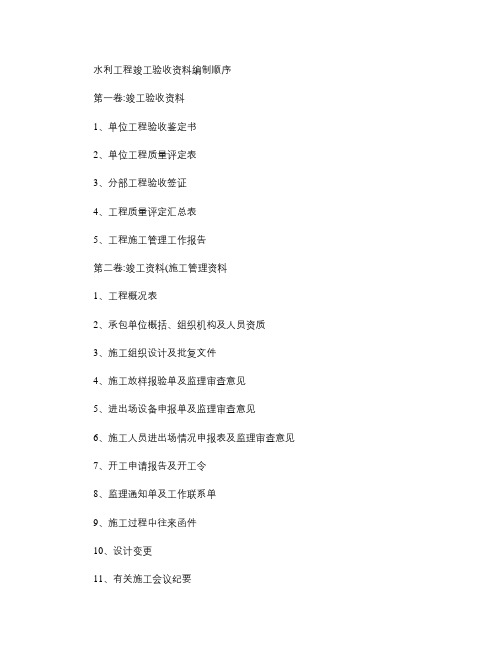

水利工程竣工验收资料编制顺序第一卷:竣工验收资料1、单位工程验收鉴定书2、单位工程质量评定表3、分部工程验收签证4、工程质量评定汇总表5、工程施工管理工作报告第二卷:竣工资料(施工管理资料1、工程概况表2、承包单位概括、组织机构及人员资质3、施工组织设计及批复文件4、施工放样报验单及监理审查意见5、进出场设备申报单及监理审查意见6、施工人员进出场情况申报表及监理审查意见7、开工申请报告及开工令8、监理通知单及工作联系单9、施工过程中往来函件10、设计变更11、有关施工会议纪要12、工程质量事故调查及处理报告、重大缺陷处理预检查记录13、施工大事记14、施工日志、工序管理资料第三卷:质量保证资料1、单位工程施工质量检验资料核查表2、原材料进场签证单3、原材料出厂合格证4、原材料技术性能指标5、原材料自检报告及统计资料6、原材料监理见证取样单7、中间产品检测试验资料8、中间产品试件及统计资料9、配合比试验报告(混凝土10、配合比试验报告(砂浆11、土方碾压检测资料12、土方碾压监理见证取样单13、设备进场签证资料14、设备出厂合格证及有关技术文件15、基桩试验检测资料16、试运行资料17、重要隐蔽工程施工记录18、重要隐蔽工程验收签证单19、单位工程施工质量检验资料核查表第四卷:质量评定资料1、工程项目划分审批文件2、工程质量评定汇总表3、单位工程质量评定表4、外观质量检测表、评定表5、外部工程质量评定表6、单元工程质量评定表7、隐蔽工程质量评定表8、工程试运行期间观测资料9、其他质量评定表。
水利水电工程项目竣工资料归档规范一、引言水利水电工程项目竣工资料归档是工程项目管理的重要环节,对于保障工程质量、提高运维效率具有重要意义。
本规范旨在规范竣工资料的整理、归档和管理流程,确保资料的完整性、易于查阅和保存,进一步提升水利水电工程管理水平。
二、资料归档要求1. 资料分门别类所有竣工资料按照不同的类别进行归档,包括但不限于设计资料、施工图纸、工程监理报告、验收报告及相关资料、合同文件、质量检测报告、运维手册等。
每个类别的文件应该分开存放,方便查找和管理。
2. 资料整理所有资料在归档前需要进行整理,确保文件的完整性和顺序性。
对于较大的文件资料,应采用文件夹或盒子进行分卷存储,并在文件夹或盒子上标明名称、编号和日期等重要信息。
3. 资料标识每个文件都需要进行标识,包括文件名称、编号、日期、编制单位和版本等信息。
标识应清晰易读,并采用统一的格式进行编制,便于归档和查阅。
4. 归档存储竣工资料的归档存储应采用防潮、防火、防尘和防腐蚀等综合考虑的方式。
可以选择专门的存储柜、文件架或存储盒等设施,并确保存储环境的稳定和安全。
5. 归档备份竣工资料的重要性决定了需要进行备份以确保资料的安全性。
备份可以采用电子化的方式,将文件数字化并存储在专门的服务器或云存储平台上。
同时,应定期进行备份的检测和恢复性试验,确保备份的完整性和可用性。
6. 资料保密性部分竣工资料可能涉及商业机密或涉密信息,需要采取相应的保密措施。
在归档过程中,应对这些文件进行特殊处理,并明确访问权限,确保资料的安全和机密性。
三、资料管理流程1. 归档准备工程项目完工后,所有相关部门应集中收集竣工资料,并进行初步整理。
确保文件的完整性和准确性,并划分不同的类别和文件夹。
2. 资料鉴定归档前需要进行资料鉴定,对于符合归档标准的文件,才能进入归档阶段。
鉴定的依据包括文件的完整性、准确性和合规性等要求。
3. 资料登记归档前需要对所有资料进行登记,包括文件名称、编号、日期、编制单位和版本等信息。
实用精华:水利工程竣工验收资料目录及归档附件3水利工程建设项目文件材料归档范围与保管期限表序号归档文件保管期限备注项目法人运行管理单位流域机构档案馆1 工程建设前期工作文件材料1.1 勘测设计任务书、报批文件及审批文件永久永久1.2 规划报告书、附件、附图、报批文件及审批文件永久永久1.3 项目建议书、附件、附图、报批文件及审批文件永久永久1.4 可行性研究报告书、附件、附图、报批文件及审批文件永久永久1.5 初步设计报告书、附件、附图、报批文件及审批文件永久永久1.6 各阶段的环境影响、水土保持、水资源评价等专项报告及批复文件永久永久1.7 各阶段的评估报告永久永久1.8 各阶段的鉴定、实验等专题报告永久永久1.9 招标设计文件永久永久1.10 技术设计文件永久永久1.11 施工图设计文件长期长期2 工程建设管理文件材料2.1 工程建设管理有关规章制度、办法永久永久2.2 开工报告及审批文件永久永久2.3 重要协调会议与有关专业会议的文件及相关材料永久永久2.4 工程建设大事记永久永久永久2.5 重大事件、事故声像材料长期长期2.6 有关工程建设管理及移民工作的各种合同、协议书长期长期2.7 合同谈判记录、纪要长期长期2.8 合同变更文件长期长期2.9 索赔与反索赔材料长期2.10 工程建设管理涉及到的有关法律事务往来文件长期长期2.11 移民征地申请、批准文件及红线图(包括土地使用证)、行政区域图、坐标图永久永久2.12 移民拆迁规划、安置、补偿及实施方案和相关的批准文件永久永久2.13 各种专业会议记录长期*长期2.14 专业会议纪要永久*永久*永久2.15 有关领导的重要批示永久永久2.16 有关工程建设计划、实施计划和调整计划长期2.17 重大设计变更及审批文件永久永久永久2.18 有关质量及安全生产事故处理文件材料长期长期2.19 有关招标技术设计、施工图设计及其审查文件材料长期长期2.20 有关投资、进度、质量、安全、合同等控制文件材料长期2.21 招标文件、招标修改文件、招标补遗及答疑文件长期2.22 投标书、资质资料、履约类保函、委托授权书和投标澄清文件、修正文件永久2.23 开标、评标会议文件及中标通知书长期2.24 环保、档案、防疫、消防、人防、水土保持等专项验收的请示、批复文件永久永久2.25 工程建设不同阶段产生的有关工程启用、移交的各种文件材料永久永久*永久2.26 出国考察报告及外国技术人员提供的有关文件材料永久2.27 项目法人在工程建设管理方面与有关单位(含外商)的重要来往函电永久3 施工文件材料3.1 工程技术要求、技术交底、图纸会审纪要长期长期3.2 施工计划、技术、工艺、安全措施等施工组织设计报批及审核文件长期长期3.3 建筑原材料出厂证明、质量鉴定、复验单及试验报告长期长期3.4 设备材料、零部件的出厂证明(合格证)、材料代用核定审批手续、技术核定单、业务联系单、备忘录等长期3.5 设计变更通知、工程更改洽商单等永久永久永久3.6 施工定位(水准点、导线点、基准点、控制点等)测量、复核记录永久永久3.7 施工放样记录及有关材料永久永久3.8 地质勘探和土(岩)试验报告永久长期3.9 基础处理、基础工程施工、桩基工程、地基验槽记录永久永久3.10 设备及管线焊接试验记录、报告,施工检验、探伤记录永久长期3.11 工程或设备与设施强度、密闭性试验记录、报告长期长期3.12 隐蔽工程验收记录永久长期3.13 记载工程或设备变化状态(测试、沉降、位移、变形等)的各种监测记录永久长期3.14 各类设备、电气、仪表的施工安装记录,质量检查、检验、评定材料长期长期3.15 网络、系统、管线等设备、设施的试运行、调试、测试、试验记录与报告长期长期3.16 管线清洗、试压、通水、通气、消毒等记录、报告长期长期3.17 管线标高、位置、坡度测量记录长期长期3.18 绝缘、接地电阻等性能测试、校核记录永久长期3.19 材料、设备明细表及检验、交接记录长期长期3.20 电器装置操作、联动实验记录、短期长期3.21 工程质量检查自评材料永久长期3.22 施工技术总结,施工预、决算长期长期3.23 事故及缺陷处理报告等相关材料长期长期3.24 各阶段检查、验收报告和结论及相关文件材料永久永久*永久3.25 设备及管线施工中间交工验收记录及相关材料永久长期3.26 竣工图(含工程基础地质素描图)永久永久永久3.27 反映工程建设原貌及建设过程中重要阶段或事件的声像材料永久永久永久3.28 施工大事记长期长期3.29 施工记录及施工日记长期4 监理文件材料4.1 监理合同协议,监理大纲,监理规划、细则、采购方案、监造计划及批复文件长期4.2 设备材料审核文件长期4.3 施工进度、延长工期、索赔及付款报审材料长期4.4 开(停、复、返)工令、许可证等长期4.5 监理通知,协调会审纪要,监理工程师指令、指示,来往信函长期4.6 工程材料监理检查、复检、实验记录、报告长期4.7 监理日志、监理周(月、季、年)报、备忘录长期4.8 各项控制、测量成果及复核文件长期4.9 质量检测、抽查记录长期4.10 施工质量检查分析评估、工程质量事故、施工安全事故等报告长期长期4.11 工程进度计划实施的分析、统计文件长期4.12 变更价格审查、支付审批、索赔处理文件长期4.13 单元工程检查及开工(开仓)签证,工程分部分项质量认证、评估长期4.14 主要材料及工程投资计划、完成报表长期4.15 设备采购市场调查、考察报告长期4.16 设备制造的检验计划和检验要求、检验记录及试验、分包单位资格报审表长期4.17 原材料、零配件等的质量证明文件和检验报告长期4.18 会议纪要长期长期4.19 监理工程师通知单、监理工作联系单长期4.20 有关设备质量事故处理及索赔文件长期4.21 设备验收、交接文件,支付证书和设备制造结算审核文件长期长期4.22 设备采购、监造工作总结长期长期4.23 监理工作声像材料长期长期4.24 其他有关的重要来往文件长期长期5 工艺、设备材料(含国外引进设备材料)文件材料5.1 工艺说明、规程、路线、试验、技术总结长期5.2 产品检验、包装、工装图、检测记录长期5.3 采购工作中有关询价、报价、招投标、考察、购买合同等文件材料长期5.4 设备、材料报关(商检、海关)、商业发票等材料永久5.5 设备、材料检验、安装手册、操作使用说明书等随机文件长期5.6 设备、材料出厂质量合格证明、装箱单、工具单,备品备件单等短期5.7 设备、材料开箱检验记录及索赔文件等材料永久5.8 设备、材料的防腐、保护措施等文件材料短期5.9 设备图纸、使用说明书、零部件目录长期5.10 设备测试、验收记录长期5.11 设备安装调试记录、测定数据、性能鉴定长期6 科研项目文件材料6.1 开题报告、任务书、批准书永久6.2 协议书、委托书、合同永久6.3 研究方案、计划、调查研究报告永久6.4 试验记录、图表、照片永久6.5 实验分析、计算、整理数据永久6.6 实验装置及特殊设备图纸、工艺技术规范说明书永久6.7 实验装置操作规程、安全措施、事故分析长期6.8 阶段报告、科研报告、技术鉴定永久6.9 成果申报、鉴定、审批及推广应用材料永久6.10 考察报告永久7 生产技术准备、试生产文件材料7.1 技术准备计划长期7.2 试生产管理、技术责任制等规定长期7.3 开停车方案长期7.4 设备试车、验收、运转、维护记录长期7.5 安全操作规程、事故分析报告长期7.6 运行记录长期7.7 技术培训材料长期7.8 产品技术参数、性能、图纸长期7.9 工业卫生、劳动保护材料、环保、消防运行检测记录长期8 财务、器材管理文件材料8.1 财务计划、投资、执行及统计文件长期8.2 工程概算、预算、决算、审计文件及标底、合同价等说明材料永久8.3 主要器材、消耗材料的清单和使用情况记录长期8.4 交付使用的固定资产、流动资产、无形资产、递延资产清册永久永久9 竣工验收文件材料9.1 工程验收申请报告及批复永久永久永久9.2 工程建设管理工作报告永久永久永久9.3 工程设计总结(设计工作报告) 永久永久永久9.4 工程施工总结(施工管理工作报告) 永久永久永久9.5 工程监理工作报告永久永久永久9.6 工程运行管理工作报告永久永久永久9.7 工程质量监督工作报告(含工程质量检测报告)永久永久永久9.8 工程建设声像材料永久永久永久9.9 工程审计文件、材料、决算报告永久永久永久9.10 环境保护、水土保持、消防、人防、档案等专项验收意见永久永久永久9.11 工程竣工验收鉴定书及验收委员签字表永久永久永久9.12 竣工验收会议其他重要文件材料及记载验收会议主要情况的声像材料永久永久永久9.13 项目评优报奖申报材料、批准文件及证书永久永久永久备注:保管期限中有*的类项,表示相关单位只保存与本单位有关或较重要的相关文件材料。
竣工资料归档的排列顺序一、保管单位分两个:无砟轨道,桥梁。
二、分送单位1、正本交京沪公司。
开、竣工报告及批复文件,工程技术总结,线下工程沉降变形观测记录与评估报告,与建设项目有关的文件、电报、协议、合同、会议纪要、照片、录音带、光盘等像(音),检测实验报告、质统表、检验批(程检证)、分项、分部和单位工程质量验收记录,竣工图。
2、第一副本交铁道部档案馆。
开、竣工报告及批复文件,工程技术总结,与建设项目有关的文件、电报、协议、合同、会议纪要、照片、录音带、光盘等像(音),竣工图。
3、第二副本交设备维修管理部门。
开、竣工报告及批复文件,工程技术总结,各项施工原始记录(包括施工日志),线下工程沉降变形观测记录与评估报告,检测实验报告、质统表、检验批(程检证)、分项、分部和单位工程质量验收记录,竣工图。
【4、第三副本交本项目七省(直辖市)、南京市和平安资产管理有限责任公司、全国社会保障基金理事会等出资人代表单位。
工程技术总结。
】5、第十五副本交济南铁路局,行政管辖范围移交(运输调度指挥有关的文件和图纸)开、竣工报告及批复文件,工程技术总结,竣工图。
三、保管单位排列顺序单位工程施工资料的排列顺序:开、竣工报告及批复文件→工程小结→竣工工程数量表→变更设计通知单→各种检查证(程检表或检验批质量验收记录表)→各种原始记录→各种原材料、成品出厂合格证→其他报表和文字材料→施工日志→竣工图。
1、综合;施工技术总结,施工中来往文件、协议、合同文本,照片、录音、录像,工程质量检验报告。
2、线路:无砟轨道。
3、桥梁:施工资料,施工日志,图纸。
四、案卷排列顺序无咋轨道:工程测量→轨道板→底座板→沥青砂浆→轨道。
施工资料集中装订成册,组成若干卷。
无咋轨道按轨道板、底座板、沥青砂浆、轨道结构顺序单独组卷。
桥梁:桩基、墩台→桥面附属。
施工资料按墩台顺序集中组卷。
钻孔桩按墩台、根顺序集中组卷。
桥面防水层单独组卷,可结合单位工程的划分单独成册。
水利工程及小型农田工程竣工资料整理一、档案管理要求1、资料装订时,应保证卷皮与页面资料下口整齐,采取三孔一线的装订方法,孔距7cm。
注意装订时装订线不得将字迹压住。
2、资料用纸统一为A4纸,装订厚度一般在0.5-1.5cm,最厚不得超过2cm。
若超过2cm,可分多本装订,但需标出能够说明该资料是一体的标志。
3、各类资料必须有封面(卷皮),资料内红印章,目录,页面要有页码,页底要有备考表。
4、资料整理成册后,必须是有档案盒、卷皮、卷内目录、页面资料、页码、卷内备考表,应该签字的地方,必须签字到位,无遗漏、印章加盖到位。
4、施工单位应负责向建设单位提交竣工资料原件一份,复印件二份,同时应加盖印章。
进行资料移交时,施工单位应提供完整的资料清单供建设单位、档案室查阅(资料归档总目、分卷归档目录)。
A、施工单位资料一、工程施工开工卷(第一卷)1、卷内目录2、进场通知3、合同项目开工令;4、合同项目开工申请;5、现场组织机构及主要人员报审表;6、单位工程开工令;(此为一个项目工程内多个单位工程用)7、单位工程开工申请;(同上)8、施工设备进场报验单;9、施工放样报验单;10、工程技术要求与图纸会审纪要、技术交底(包括设计交底);11、成立项目经理部的通知及一些萁它资料(如各种通知等);二、工程方案及报批文件(第二卷)1、施工组织设计,施工计划、方案、措施(含施工单位相应的报验资料);三、原材料及构件(第三卷)1、材料检验报告(含出厂合格证、质量复验报告)。
四、工程施工技术卷(第四卷)1、施工单位营业执照,资质;2、停工报告、停工令、返工处理报告、复工令;3、业主、监理、质量监督单位来文及通知;五、设计变更、联系单(第五卷)1、设计变更;2、业务联系单等;六、施工定位(第六卷)1、水准点、导线点、基准线等;七、基础处理(第七卷)1、桩基记录;2、地基验槽记录;八、施工日记、大事记(第八卷)1、施工日记、大事记;九、隐蔽验收(第九卷)1、隐蔽验收记录;十、各类工程记录(第十卷)1、事故处理报告;2、测试;3、位移4、工程建设有关会议记录等;十一、工程质量检查、评定(第十一卷)1、分部工程质量评定资料(按项目划分,多少盒就多少卷)十二、技术总结、预、决算(第十二卷)1、总结;2、预、决算;十三、交工验收(第十三卷)1、验收记录证明;十四、竣工报告(第十四卷)1、竣工报告、竣工验收报告(申验请示);十五、竣工图(第十五卷)1、案卷封面2、卷内目录3、竣工图(用铅笔在图纸右下角编号1、2、3、4…………)4、盖竣工图章和档号章5、卷内备考表十六、声像(第十六卷)1、照片;2、电子影像;3、录音带、录像带、光盘、软盘等B、监理单位资料一、监理合同协议、大纲(第一卷)1、协议;2、监理大纲;3、监理规划、细则及批复;二、施工及设备材料供应单位报审(第二卷)1、供应单位资质审核;2、设备;3、材料报审等;三、计划、进度、方案报审(第三卷)1、组织设计;2、施工文案;3、施工计划;4、进度计划;5、付款报审等;四、开工申批类(第四卷)1、开工令、许可证、中间验收证明书;2、停工令;3、返工令等;五、设计变更类(第五卷)1、设计变更;2、材料审批;3、设备代用审批等;六、通知、指令类(第六卷)1、监理通知;2、会审纪要;3、监理工程师指令;4、来往函件等;七、材料检测类(第七卷)1、材料监理检查;2、材料复检;3、实验记录;4、报告等;八、监理日记、月报类(第八卷)1、监理日志;2、监理周(月、季、年)报;3、备忘录等;九、各项测量成果类(第九卷)1、尺寸测量成果;2、复核文件;3、外观、质量、文件等检查;十、施工质量、安全类(第十卷)1、施工质量检查分析评估;2、工程质量事故;3、施工安全事故报告等;十一、工程进度计划、实施、分析统计文件类(第十一卷)1、施工申报批复;2、阶段性实施、分析统计;十二、工程签证、支付类(第十二卷)1、价格变更申报、批复、审查;2、支付款审批;3、索赔处理文件;十三、单元工程检查资料(第十三卷)1、单元工程检查资料;2、开工(开仓)签证;3、工程分部分项质量认证、评估;十四、主要材料及工程投资计划、完成报表(第十四卷)B、建设单位资料1、征用土地申请、批准文件,红线图、坐标图、行政区域图(第一卷);2、征地移民拆迁、安置、补偿批准文件、协议书(第二卷);3、建设前原始地形、地貌的状况图、照片(第三卷);4、计划、投次、统计、管理文件(第四卷);5、招投标文件(第五卷);6、工程计划、计划批复,工程设计(初步设计、施工图设计)、设计批复文件(第六卷);7、概算、预算管理、差价管理文件(第七卷);8、工程合同及协议书(设计、施工、监理等合同)(第八卷);9、工程质量监督书(第九卷);10、合同谈判纪要、合同审批文件(第十卷);11、工程建设有关会议记录、记载重大事件的声像资料、文字说明,建设单位检测记录)(第十一卷);12、设计变更及批复(第十二卷);13、竣工财务决算、审计报告(第十三卷);14、工程建设管理报告,初工作报告,工程竣工收鉴定书(草稿)(第十四卷)。
简述小水利工程从开工到竣工全过程的资料收集与整编摘要:进入新时代,水利工程项目的优势越发凸显,对促进我国社会经济发展具有至关重要的作用。
在水利工程项目竣工期间开展完善的财务决算审核工作,能够对整个施工期间的建设成果以及资金使用情况进行详细地展示,是现阶段我国水利工程项目建设最重要的环节之一。
但是,由于现阶段多种因素影响,我国水利工程项目竣工期间财务决算报告的形成效果并不理想,这不利于国家对水利工程项目的管理。
基于此,本文详细阐述现阶段我国水利工程项目竣工财务决算审核工作中出现的问题,并提出有效的解决措,以便不断提升财务决算审核工作的质量。
关键词:水利工程项目;竣工财务决算;审核;管理;不足引言水利工程建设项目档案是指水利工程项目在前期工作、建设实施、竣工验收等全过程形成的具有保存和利用价值的文字、图表、声像、电子文件等不同形式和载体的历史记录。
项目法人及参建单位应加强领导,明确档案部门或人员岗位职责,建立档案工作制度,统筹安排档案工作经费,确保档案工作的正常开展。
下面,笔者依据多年水利工程建设项目档案管理工作经验,对水利工程建设项目档案管理中常见问题进行简要的分析总结,并提出了其解决对策。
1常见问题1.1工作人员安全意识较差在一般情况下中小型水利工程施工采取招投标制对承建单位进行选取,也有部分小型工程由管理单位施工,但是小型管理单位自身管理理念滞后,也给施工质量安全带来了一定影响。
规模小的单位及公司自身难以找到高水平人才,虽然基层水利施工管理人员具备丰富的经验,但是通过实际调查可以发现,部分管理人员年纪偏大,单位长期缺乏新鲜人资力量,从而导致自身管理观念得不到有效的更新。
与此同时施工管理人员安全意识较低,即便施工单位技术水平与施工工艺得到了保障,但是如果工作人员缺乏安全技能,那么也很容易留下安全隐患,部分工作人员能够发现问题,但是不会通过正确的方式解决,甚至遇到紧急事故无法应对而给单位造成无法挽回的损失。
精心整理水利工程及小型农田工程竣工资料整理
一、档案管理要求
1、资料装订时,应保证卷皮与页面资料下口整齐,采取三孔一线的装订方法,孔距。
若超过
2、进场通知
3、合同项目开工令;
4、合同项目开工申请;
5、现场组织机构及主要人员报审表;
6、单位工程开工令;(此为一个项目工程内多个单位工程用)
7、单位工程开工申请;(同上)
8、施工设备进场报验单;
9、施工放样报验单;
10、工程技术要求与图纸会审纪要、技术交底(包括设计交底);
11、成立项目经理部的通知及一些萁它资料(如各种通知等);
七、基础处理(第七卷)
1、桩基记录;
2、地基验槽记录;
八、施工日记、大事记(第八卷)
1、施工日记、大事记;
九、隐蔽验收(第九卷)
1、隐蔽验收记录;
十、各类工程记录(第十卷)
1、事故处理报告;
2、测试;
2、卷内目录
3、竣工图(用铅笔在图纸右下角编号1、2、3、4…………)
4、盖竣工图章和档号章
5、卷内备考表
十六、声像(第十六卷)
1、照片;
2、电子影像;
3、录音带、录像带、光盘、软盘等
B、监理单位资料
一、监理合同协议、大纲(第一卷)
四、开工申批类(第四卷)
1、开工令、许可证、中间验收证明书;
2、停工令;
3、返工令等;
五、设计变更类(第五卷)
1、设计变更;
2、材料审批;
3、设备代用审批等;
六、通知、指令类(第六卷)
1、监理通知;
1、尺寸测量成果;
2、复核文件;
3、外观、质量、文件等检查;
十、施工质量、安全类(第十卷)
1、施工质量检查分析评估;
2、工程质量事故;
3、施工安全事故报告等;
十一、工程进度计划、实施、分析统计文件类(第十一卷)
1、施工申报批复;
2、阶段性实施、分析统计;
4、计划、投次、统计、管理文件(第四卷);
5、招投标文件(第五卷);
6、工程计划、计划批复,工程设计(初步设计、施工图设计)、设计批复文件(第六卷);
7、概算、预算管理、差价管理文件(第七卷);
8、工程合同及协议书(设计、施工、监理等合同)(第八卷);
9、工程质量监督书(第九卷);
10、合同谈判纪要、合同审批文件(第十卷);
11、工程建设有关会议记录、记载重大事件的声像资料、文字说明,建设单位检测记录)(第十一卷);。
(
(
(
(1)工程运行管理准备工作总结报告
二、资料整理中注意的问题
1、施工单位资料中不允许出现代签字现象;
2、施工原始记录要真实反映施工情况,不允许重新抄写,对出现检查、检测项目不合格点次等情况不允许随意改动,在资料中要反映处理结果;监理根据实际施工中质量情况按照有关规范规定,认真做好质量评定工作;
3、原始资料中不允许用铅笔、圆珠笔、纯蓝笔等非耐久性字迹材料书写;
4、原始资料必须明确反映施工单位实际质量控制过程中的三检制执行情况;
现场履职;
13、施工单位在工程完工后,首先进行自检,在自检结果合格基础上向监理进行竣工报验(附自检资料),当监理抽检后,认为符合初验要求后,施工单位向建设单位提出竣工初验申请(验收申请至少包括以下内容:工程概况,工程面貌,开、
完工日期,完成情况,没完成工程情况及对其作出的完成承诺,资料整理情况,初验工作准备情况等);
苏水
2011-07-19。
