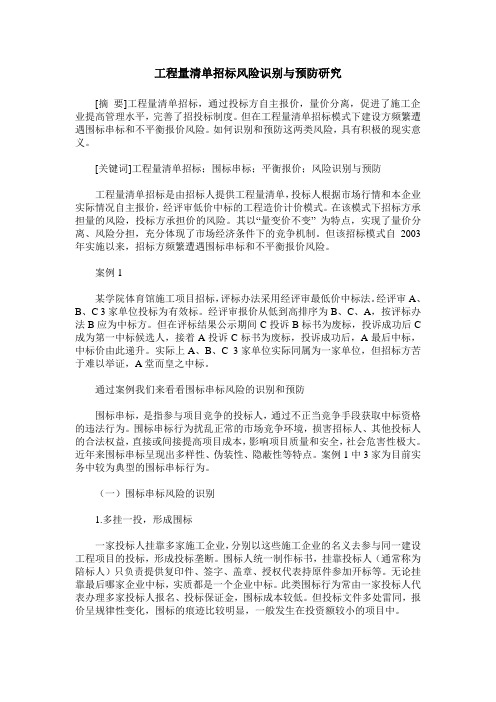

工程量清单招标风险识别与预防研究[摘要]工程量清单招标,通过投标方自主报价,量价分离,促进了施工企业提高管理水平,完善了招投标制度。
但在工程量清单招标模式下建设方频繁遭遇围标串标和不平衡报价风险。
如何识别和预防这两类风险,具有积极的现实意义。
[关键词]工程量清单招标;围标串标;平衡报价;风险识别与预防工程量清单招标是由招标人提供工程量清单,投标人根据市场行情和本企业实际情况自主报价,经评审低价中标的工程造价计价模式。
在该模式下招标方承担量的风险,投标方承担价的风险。
其以“量变价不变” 为特点,实现了量价分离、风险分担,充分体现了市场经济条件下的竞争机制。
但该招标模式自2003年实施以来,招标方频繁遭遇围标串标和不平衡报价风险。
案例1某学院体育馆施工项目招标,评标办法采用经评审最低价中标法。
经评审A、B、C 3家单位投标为有效标。
经评审报价从低到高排序为B、C、A,按评标办法B应为中标方。
但在评标结果公示期间C投诉B标书为废标,投诉成功后C 成为第一中标候选人,接着A投诉C标书为废标,投诉成功后,A最后中标,中标价由此递升。
实际上A、B、C 3家单位实际同属为一家单位,但招标方苦于难以举证,A堂而皇之中标。
通过案例我们来看看围标串标风险的识别和预防围标串标,是指参与项目竞争的投标人,通过不正当竞争手段获取中标资格的违法行为。
围标串标行为扰乱正常的市场竞争环境,损害招标人、其他投标人的合法权益,直接或间接提高项目成本,影响项目质量和安全,社会危害性极大。
近年来围标串标呈现出多样性、伪装性、隐蔽性等特点。
案例1中3家为目前实务中较为典型的围标串标行为。
(一)围标串标风险的识别1.多挂一投,形成围标一家投标人挂靠多家施工企业,分别以这些施工企业的名义去参与同一建设工程项目的投标,形成投标垄断。
围标人统一制作标书,挂靠投标人(通常称为陪标人)只负责提供复印件、签字、盖章、授权代表持原件参加开标等。
无论挂靠最后哪家企业中标,实质都是一个企业中标。
工程量清单计价模式下的工程造价风险管理发布时间:2022-09-07T10:03:31.476Z 来源:《工程建设标准化》2022年第37卷第9期作者:陈锦平[导读] 工程量清单计价模式对我国建设市场规范招投标行为起到了明显的改善作用。
陈锦平韶关市建韶工程造价咨询有限公司,广东韶关 512026摘要:工程量清单计价模式对我国建设市场规范招投标行为起到了明显的改善作用。
通过工程量清单计价模式,能有效减去承包单位的工程造价风险。
本文对工程量计价清单的优势进行了总结,研究了工程量清单模式下各自风险因素主要包括工程造价风险、低价中标风险和合同风险,从加强材料价格市场调研、提高合同管理意识、明确工程量清单准确性和全程造价管控四个方面对降低工程造价管控风险措施进行了分析研究。
关键词:工程量清单计价;工程造价;风险控制;1.引言工程量清单计价模式是为了方便避免工程单一价格被定额定价的一种新型计价模式。
该模式能够充分考虑了经济、质量、施工进度等多种因素对单价的影响,对我国工程造价管理改革有重要作用。
工程量清单计价模式[1]是以市场竞争行为主导的定价模式,其主要特点是量价分离、公平竞争、风险共担,这种模式能有效解决由于工程造价受建设时间长、资源消耗大、建筑材料波动大等工程造价风险过高的问题。
因此,在工程量清单计价模式下,制定合理的管理措施降低工程造价风险具有重要意义。
2.工程量清单计价模式的优势工程量清单是指拟建设工程相关的分部分项工程项目、措施项目、其他项目、规费、税金的名称以及数量的清单表。
工程量清单主要是根据国家或省级、行业建设主管部门颁发的计价依据和办法、建设工程设计文件、与项目有关的标准、规范、技术资料、招标文件及其补充通知、答疑纪要、施工现场情况、工程特点及常规施工方案所编制的各分部分项工程的汇总清单。
与传统的定额计价相比,工程量清单计价[2]更适合我国目前的经济发展,其主要优点体现在以下几个方面:(1)引入市场竞争,形成公平公正的市场环境在进行工程招投标时,对招标工程分部分项进行招标,不仅可以将工程的各项定价权交还给市场,还能起到弱化定额的作用,从一定程度上减少了政府对招标的干扰。
工程量清单计价模式分析第一部分工程量清单计价模式概述 (2)第二部分传统计价模式与清单计价对比 (5)第三部分清单计价的理论基础与原则 (8)第四部分清单计价模式的实施步骤 (10)第五部分清单计价在工程投标中的应用 (13)第六部分清单计价对工程造价的影响 (17)第七部分清单计价模式的风险管理 (19)第八部分清单计价模式的未来发展趋势 (22)第一部分工程量清单计价模式概述工程量清单计价模式是建设工程造价管理领域的一种重要方法,它以工程量清单为核心,通过市场机制确定工程造价。
该模式体现了“量价分离”的原则,即将工程项目的实体消耗量与价格分开计算,从而实现对工程造价的合理控制。
一、工程量清单计价模式的起源与发展工程量清单计价起源于 20 世纪 70 年代末的英国,随后逐渐被世界各国所采纳。
在我国,随着 xxx 市场经济体制的建立和完善,传统的定额计价模式已无法满足市场经济的需要。
为此,国家建设行政主管部门于2003 年颁布了《建设工程工程量清单计价规范》(GB50500-2003),标志着我国正式引入工程量清单计价模式。
此后,经过多次修订,形成了现行的《建设工程工程量清单计价规范》(GB50500-2013),为工程量清单计价提供了统一的技术标准。
二、工程量清单计价模式的特点1.市场化:工程量清单计价模式强调市场竞争机制的作用,允许企业根据自身的技术、管理和成本优势自主报价,有利于激发建筑市场的活力。
2.标准化:工程量清单计价模式要求按照统一的工程量计算规则编制工程量清单,确保工程量的准确性和一致性,便于招投标过程中的比较和选择。
3.透明化:工程量清单计价模式将工程量、项目特征和工作内容明确列出,使得投标方能够清楚地了解工程需求,有助于提高报价的透明度。
4.灵活性:工程量清单计价模式允许承包商根据自身情况调整施工方案和技术措施,有利于发挥企业的创新能力和竞争优势。
三、工程量清单计价模式的应用工程量清单计价模式广泛应用于建设工程的各个阶段,包括招标、投标、合同签订、施工过程以及竣工结算等环节。

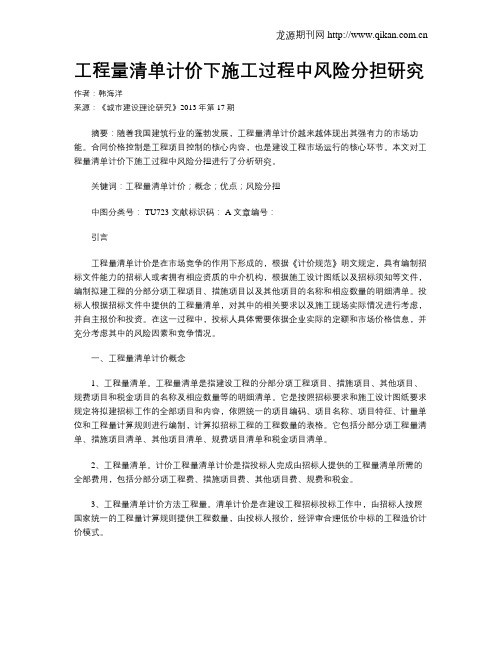

工程量清单计价下施工过程中风险分担研究作者:韩海洋来源:《城市建设理论研究》2013年第17期摘要:随着我国建筑行业的蓬勃发展,工程量清单计价越来越体现出其强有力的市场功能。
合同价格控制是工程项目控制的核心内容,也是建设工程市场运行的核心环节。
本文对工程量清单计价下施工过程中风险分担进行了分析研究。
关键词:工程量清单计价;概念;优点;风险分担中图分类号: TU723 文献标识码: A 文章编号:引言工程量清单计价是在市场竞争的作用下形成的,根据《计价规范》明文规定,具有编制招标文件能力的招标人或者拥有相应资质的中介机构,根据施工设计图纸以及招标须知等文件,编制拟建工程的分部分项工程项目、措施项目以及其他项目的名称和相应数量的明细清单。
投标人根据招标文件中提供的工程量清单,对其中的相关要求以及施工现场实际情况进行考虑,并自主报价和投资。
在这一过程中,投标人具体需要依据企业实际的定额和市场价格信息,并充分考虑其中的风险因素和竞争情况。
一、工程量清单计价概念1、工程量清单。
工程量清单是指建设工程的分部分项工程项目、措施项目、其他项目、规费项目和税金项目的名称及相应数量等的明细清单。
它是按照招标要求和施工设计图纸要求规定将拟建招标工作的全部项目和内容,依照统一的项目编码、项目名称、项目特征、计量单位和工程量计算规则进行编制,计算拟招标工程的工程数量的表格。
它包括分部分项工程量清单、措施项目清单、其他项目清单、规费项目清单和税金项目清单。
2、工程量清单。
计价工程量清单计价是指投标人完成由招标人提供的工程量清单所需的全部费用,包括分部分项工程费、措施项目费、其他项目费、规费和税金。
3、工程量清单计价方法工程量。
清单计价是在建设工程招标投标工作中,由招标人按照国家统一的工程量计算规则提供工程数量,由投标人报价,经评审合理低价中标的工程造价计价模式。
4、工程量清单计价采用综合单价计价。
综合单价是指完成一个规定计量单位的分部分项工程量清单项目或措施清单项目所需的人工费、材料费、施工机械使用费和企业管理费及利润,以及一定范围内的风险费用。

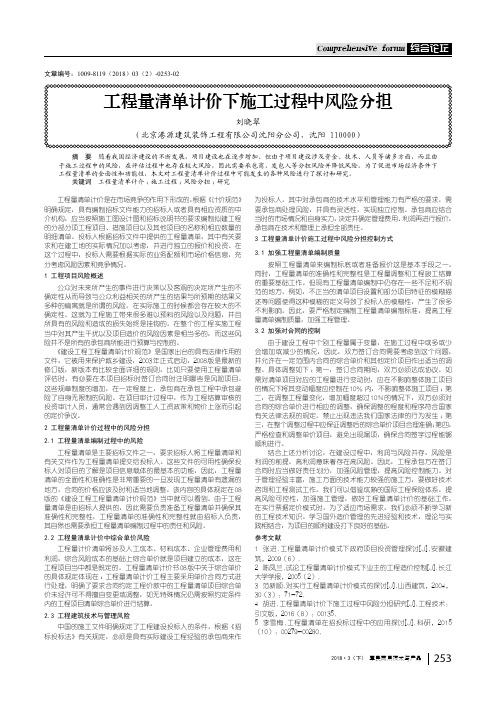

2018·3(下) 军民两用技术与产品253工程量清单计价是在市场竞争的作用下形成的,根据《计价规范》明确规定,具有编制招标文件能力的招标人或者具有相应资质的中介机构,应当按照施工图设计图和招标说明书的要求编制拟建工程的分部分项工程项目、措施项目以及其他项目的名称和相应数量的明细清单。
投标人根据招标文件中提供的工程量清单,其中有关要求和在建工地的实际情况加以考虑,并进行独立的报价和投资。
在这个过程中,投标人需要根据实际的业务配额和市场价格信息,充分考虑风险因素和竞争情况。
1 工程项目风险概述公众对未来所产生的事件进行决策以及客观的决定所产生的不确定性从而导致与公众利益相关的所产生的结果与所预期的结果又多种的偏离就是所谓的风险。
在实际施工的时候都会存在较大的不确定性。
这就为工程施工带来很多难以预料的风险以及问题,并且所具有的风险和造成的损失始终是挂钩的。
在整个的工程实施工程当中对其产生干扰以及项目造价的风险因素是相当多的,而这些风险并不是所有的承包商所能进行预算与控制的。
《建设工程工程量清单计价规范》是国家出台的具有法律作用的文件,它被用来保护城乡建设,2003年正式启动,2008版是最新的修订版,新版本有比较全面详细的规则,比如只要使用工程量清单评估时,有必要在本项目招标时签订合同时注明哪些是风险项目。
这些规章制度的增加,在一定程度上,承包商在承包工程中承包避险了自身无限制的风险。
在项目审计过程中,作为工程结算审核的投资审计人员,通常会遇到因调整工人工资政策和物价上涨而引起的定价争议。
2 工程量清单计价过程中的风险分担2.1 工程量清单编制过程中的风险工程量清单是主要招标文件之一,要求招标人将工程量清单和有关文件作为工程量清单提交给投标人。
这些文件的可用性确保投标人对项目的了解是项目信息载体的最基本的功能,因此,工程量清单的全面性和准确性是非常重要的一旦发现工程量清单有遗漏的地方,合同的价格应该及时和适当地调整。
浅析工程量清单计价模式下工程造价的风险防范【摘要】工程量清单计价模式由市场定价的机制下,自然会存在不少的风险。
文章从招标文件的编制、风险识别、合同风险、法规的建立等方面探讨了清单计价模式下的工程造价风险的风险防范。
【关键词】工程量清单计价;工程造价;风险防范建设项目从决策立项到竣工运营周期较长,施工过程和工艺复杂,特别是推行工程量清单计价后,量价分离并由市场主导价格,工程造价的不确定因素陡增,使业主和承包商在工程造价全过程均面临不同程度的风险。
尽管人为努力不可能将风险完全消除,但通过剖析风险成因,探索有针对性的防范途径,可以最大限度地降低工程造价的风险量与风险率。
1 准确编制招标文件,打牢风险防范基础招标文件是投标报价、签订合同、评标定标和竣工结算等的主要依据,编制规范准确的招标文件是减少索赔纠纷和防范造价风险的前提。
一是要完整规范地编制工程量清单。
工程量清单作为招标文件的重要组成部分,其编制宗旨是要体现招标人意愿、方便投标人报价。
因此,在编制工程量清单时,相关的项目编码和名称、计量单位、计量规则等都必须严格按08规范要求执行,严禁依照个人理解去操作,对难以确定的问题,要结合工程实际,按常用施工规范进行酌定。
此外,对施工中使用到的新材料、新技术和新工艺等清单计价规范附录中缺项的项目,还要依据相关规范标准详细予以补充说明,以防产生报价争议。
二是要认真编写招标文件有关条款。
招标文件相关条款必须能够全面反映用户的实际需求,即通过准确的功能描述,明确技术指标、工艺方法、质量档次和验收标准,说明商务条款、使用环境、地理位置条件等影响产品配置的因素,尽量减少投标人在拟订投标方案时的疑惑。
而且在制定招标文件条款时,不得有特定技术条款的故意,更不能以资格审查为借口故意抬高门槛或增加不合理内容,防止因招标文件的故意而把有竞争力的承包商排除在外,致使招标流于形式。
三是要制定合理的评标标准。
评标标准不仅要有轮廓性的评标原则,还要有详细的细则,必须紧扣招标文件的内容和要求,切实做到内容、比重和权值的设置科学合理。
建筑招投标过程中的工程量清单计价实施研究发布时间:2021-04-23T15:50:42.873Z 来源:《建筑实践》2021年第3期作者:董朝昕[导读] 现阶段,建筑行业高速发展,市场中的竞争愈演愈烈。
董朝昕山东坤泰工程咨询管理有限公司山东威海 264200摘要:现阶段,建筑行业高速发展,市场中的竞争愈演愈烈。
传统的计价模式已经无法满足建筑招投标工作的要求,应该创新应用工程量清单计价模式。
本文对工程量清单计价实施研究,分析实施的优势和在建筑招投标过程中的应用的优势,结合实际总结它在招标、投标和评标活动中的应用模式。
关键词:建筑招投标;工程量清单;计价引言:工程量清单计价是指招标的文件中附加统一的工程量清单,把它作为企业投标的依据。
各个企业根据清单明确各项的单价值,体现建筑材料和设备的使用情况以及相关的费用支出。
这样就能对工程进行科学地评估,明确工程的建设成本和造价情况。
一、工程量清单计价实施研究(一)实施意义一个工程在招标阶段需要按照项目的总体价值进行计算工作,一般情况下采用预算定额的模式来计算建筑项目的总体价值。
现阶段,社会经济不断优化发展,国家逐渐加强对建筑行业监督和把控的力度,相关的法律法规逐渐完善,工程量清单计价的实施模式更加地科学。
随着城市化的推进,建筑规模呈现几何倍数递增,行业内的竞争越来越明显,在建筑招投标过程中科学应用工程量清单计价能对施工成本进行科学控制,增加招投标活动成功的概率。
(二)在建筑招投标过程中的应用的优势工程量清单计价实施符合现代化的建筑项目管理的要求,能提高工程量预算的精准性,引导企业快速地融入到招投标工作中,形成完善的行业体制运行模式。
第一,工程量清单计价的计算结果详细、精准,操作模式较为科学,能直观地体现工程项目需要的数据信息以及价格名录。
在保障建筑项目质量的前提下,合理地进行预算工作,对建设的成本进行有效控制。
第二,应用工程量清单计价能缩短计算时间,提高工作效率。
施工中的风险和责任分析施工是一个复杂而具有一定风险的过程,不仅需要考虑到安全因素,还需要合理分配责任,以确保项目的成功完成。
本文将对施工中的风险和责任进行分析,并提供相应的解决方案。
一、施工中的风险1. 人身安全风险:施工现场可能存在高处坠落、电击、机械伤害等危险,需要严格遵守相关安全规定,并提供必要的防护措施,如安全帽、安全绳等。
2. 环境安全风险:施工过程中可能对周围环境造成污染,如噪音、振动、粉尘等,需要合理规划施工时间和区域,采用环境保护措施,如噪音隔离、粉尘防护等。
3. 施工质量风险:不合格的施工材料、施工工艺或施工人员技术水平低下等都可能导致质量问题,因此需要进行严格的施工验收和质量监控,确保施工质量符合要求。
4. 进度控制风险:不合理的施工计划安排或施工过程中的突发事件可能导致施工进度延误,需要合理评估施工进度,并制定风险应对方案。
5. 法律合规风险:施工项目需要遵守相关法律法规和技术规范,如建设工程质量管理条例、建筑法等,以避免违法行为带来的法律风险和经济损失。
二、施工中的责任分析1. 施工单位责任:施工单位应对施工过程中的安全、质量、进度等全面负责,需建立完善的施工项目管理体系,并落实责任到相关岗位和人员,确保施工过程的顺利进行。
2. 监理单位责任:监理单位在施工过程中负责监督工程质量和进度,需要对施工单位的施工行为进行全程监测和记录,并及时发现、整改问题,确保工程质量符合要求。
3. 业主责任:作为项目的委托方,业主需要合理选择施工单位和监理单位,签订明确的合同,明确双方的权责,同时需对施工现场进行有效管理,确保施工安全和质量。
4. 设计单位责任:设计单位在施工前要对工程进行充分的论证和设计,并提供完整准确的施工图纸和技术文件,以确保施工的可行性和质量。
三、风险和责任的应对方案1. 风险评估和预防控制:在项目启动前进行全面的风险评估和预防控制,确定可能出现的风险点并采取相应的措施进行防范,如安全教育培训、完善施工计划、加强现场管理等。
工程造价专业毕业设计题目篇一:工程造价专业毕业论文参考题目工程造价专业毕业论文参考题目1. 国内外工程造价管理体制比较研究2. 探讨低价中标在建筑工程中的合理应用3. 项目决策阶段影响工程造价的主要因素研究4. 建设项目投资估算方法研究5. 建设项目设计阶段工程造价的计价与控制研究:基于XXXX6. 建设项目施工投报价标策略研究:基于20XX版合同7. 建筑工程项目的施工质量管理研究8. 基于FIDIC合同的建设工程索赔研究9. 基于20XX合同的建设工程索赔研究10. 建设工程项目施工成本控制研究11. 建设工程项目进度控制研究12. 建设工程项目信息管理研究13. BOT项目的风险管理研究14. 项目资金筹措的渠道与方式研究15. 城市基础设施项目融资的主要方式研究16. 工程量清单计价模式下施工过程中风险分担研究17. 工程地质对工程造价的影响分析18. 施工组织设计技术经济分析19. 建筑工程合同价款的确定与调整方法研究20. 基于价值工程的施工成本控制策略研究21. 建设工程合同争端解决机制研究22. 建设工程合同违约责任分析方法研究23. 基于工程量清单模式的工程投标报价方法研究24. 工程量清单计价与传统计价模式比较研究25. 工程咨询投标报价策略及报价技巧研究26. 工程设计对工程造价的影响分析27. 经评审的最低价投标价法与综合评估法比较分析28. 工程量清单与无标底招标的一些思考29. 工程项目内部成本控制研究30. 建筑工程项目承包管理方式的探讨31. 基于ABC的项目成本管理研究32. 施工项目管理与项目成本控制研究33. 项目管理对工程质量的影响和对策34. 建设工程招标投标的发展趋势分析35. 工程量清单模式下企业投标报价问题研究36. 我国现阶段工程项目管理新模式研究37. 土建施工图预算的审核方法研究38. 我国工程造价咨询企业发展前景分析39. 工程项目管理信息化的探讨40. 项目采购管理中成本控制方法研究41. 建筑企业常见风险及防范措施研究42. 工程量清单计价下投标报价策略及技巧研究43. 工程监理在控制工程造价中的作用分析44. 我国建筑结构形式历史发展过程分析45. 建筑施工企业项目成本管理策略研究46. 施工组织设计的方法与管理策略47. 工程造价咨询机构实施项目管理探讨48. 工程变更对造价管理的影响分析49. 论优化设计与工程建设投资控制的关系50. 项目管理(施工组织设计)对工程造价的影响分析51. 工程造价与建筑市场关系的认识与思考52. 论工程合同在工程建设中的作用53. 浅谈Internet技术在工程造价管理中的应用54. 新型材料的出现对建筑工程造价管理的影响55. 关于工程量清单计价招标问题的探讨56. 论价值工程与建筑工程造价控制的关系57. 信息技术发展对建筑工程造价管理的影响58. 关于“合同管理对工程造价影响”的分析59. 施工阶段全过程造价控制的范围及实施60. 建筑工程项目分承包方式的探讨61. 施工阶段的工程造价控制62. 清单模式下工程项目投标技巧浅谈63. 论建设工程的索赔与反索赔64. 价值工程在项目投资决策中的应用65. 论工程管理过程中的全要素控制66. 在清单模式下施工企业如何发展67. 论建筑工程施工图设计阶段的造价控制68. 论工程量清单计价的招投标69. 论工程监理在工程造价中的作用70. 建筑工程最低价格密封招标与投标的风险控制71. 施工项目成本核算任务与方法72. 论工程建设项目档案管理73. 浅析建筑施工企业索赔策略及控制74. 论建筑工程成本分析与成本结算75. 建筑工程合同风险管理篇二:工程造价专业毕业论文选题范围工程造价专业毕业论文指南一、论文参考选题1. 工业建设项目经济评价方法与应用2. 工业建设项目经济评价实证分析3. 房地产开发项目经济评价方法及应用4. 房地产开发与经营经济分析5. 合资建设项目经济评价方法及应用6. 合资建设项目经济评价实证分析7. 房地产评估方法及应用8. 土地价格评估方法及应用9. 城市土地价格评估实证分析10.11.12.13.14.15.16.17.18.19.20.21.22.23.24.25. 农用土地价格评估实证分析土地价格构成分析工程估价及管理工程项目风险分析及管理市场经济条件下的工程造价管理工程造价管理目标与控制工程合同变更、索赔及纠纷处理建设项目管理建设项目投资机制工程保险问题工程项目招投标管理工程项目进度控制工程项目质量控制工程项目合同管理工程项目前期策化工程建设项目可行性研究26.27.28.29.30.31.32.33.34.35.36.37.38.39.40. 工程项目融资工程项目设计阶段的投资控制工程项目实施阶段的成本控制工程项目实施阶段的投资控制价值工程在工程建设项目中的应用工程索赔合同形式比较分析工程项目总承包、代建制、BOT 工程风险工程造价学科建设及课程设置工程造价管理机制工程造价信息化工程估价设计变更成本控制工程定额二、基本要求1. 上述选题目录仅供参考,题目自定或在导师的指导下确定题目,定期接受导师的指导。
工程量清单计价模式下施工过程中风险分担研究
摘要:近年来我国建筑行业随着社会经济的发展得到了蓬勃的发展,在工程招投标中工程量清单计价的市场功能逐渐体现出来。
在工程项目控制中合同价格控制具有核心地位,同时也是建设工程市场运行中的核心环节。
本文主要阐述了工程量清单计价的概念,探讨了工程量计价的优点,对施工过程中工程量清单下的风险承担进行了深入的分析与研究。
关键词:工程量清单计价;施工过程;风险分担
随着市场竞争的逐渐加剧,工程量清单计价形成了,以《计价规范》的明文规定为依据,拥有相应资质的中介机构或者具有编制招标文件的能力的招标人,可以以招标须知以及施工设计图等文件为依据,对工程中分部分项的措施项目、工程项目进行编制,对项目的名称以及数量明细列出清单。
[1]投标人应该与工程量清单相结合,综合考虑施工现场状况,针对其中的相关要求进行投资或者自主报价。
在整个过程中,投标人应该充分考虑企业的实际定额情况,与市场价格信息相结合对其中的竞争情况与风险因素进行充分的考虑。
一、工程量清单计价的概念
1、工程量清单
主要是指在工程建设中的分部分项工程项目、措施项目、规费项目以及其它项目等的明细清单。
与施工设计图纸的具体要求以及招标要求相结合,对招标工作的内容与项目进行拟建,再按照统一的项目名称、项目特征、项目编码等进行编制,与工程数量数据相结合拟定表格。
工程量清单主要包括措施项目清单、分部分项工程量清单以及税金项目清单等。
2、工程量清单计价
主要是指与《计价规范(规则)》的相关规定相结合,与工程量清单以及综合的单价法相结合,在市场竞争的前提下形成的一种工程造价的计价方法和计价模式。
3、工程量清单计价方法工程量
清单计价主要是指在具体的招标投标工作中,招标人根据国家统一的计算规则将工程数量提供出来,报价工作由投标人完成,经过评审之后达到一种合理低价中标的目的,就是这样一种工程造价计价模式。
4、采用综合单价计价进行工程量清单计价
这里所说的综合单价主要指的是一个计量单位中措施清单项目或者分部分项得到完成所需要的人工费、材料费、施工机械使用费、企业管理费以及利润等。
二、工程量清单计价有何优点
1、工程量清单计价的形式非常简单,适合用于招投标
这种计价方式将传统的报价书(以工程造价主管部门编制概预算为依据)编制形式打破了,使招投标的作用得到了真正的实现,各家投标单位都可以与自身企业的实际情况相结合对标书进行合理的编制,在这一过程中充分体现了“公平、公正、公开、诚实信用”原则。
2、工程量清单计价的实施有利于业主控制投资
有效的在投标的过程中引入竞争机制,可以起到一种淡化标底的作用。
在工期与质量得到保证的基础上,与国家“招标投标法”中的相关条款以及规定相结合,最终使合理低价的企业中标。
与工程量清单计价中的中标价相结合,如果工程量清单编制的非常准确,在工程没有发生变更的前提下,中标的价格应该是与最终的结算价格是一致的,在整个合同的执行过程中,中标单位报上去的综合单价应保持不变。
3、工程量清单计价的同化法定性
在过去,我国发生过很多因为技术措施费和设计变更等情况的出现而导致合同价发生改变的案例,在这些案例中,竣工结算以取费标准作为依据,还可以调整分部分项的工程单价,这样一来在竣工的时候很有可能会为双方造成严重的经济损失。
[2]因为考虑到这种情况的存在,在工程量清单计价前提下如果中标,签订合同以后,对于合同的内容双方是一定要履行的,不能因为施工难度的增加、工程量的变化以及采用了新的工艺技术等原因,施工单位单方面提出工程索赔。
与此同时,也会对业主产生一定的约束作用,在付款的时候一定要与合同内容相结合,如果工程的合同额比较大,不会存在竣工一次性结算的相关问题。
4、工程量清单计价营造了一种优胜劣汰、平等竞争的环境
通过工程量清单进行招标,首先工程量清单是公开的,这一点有利于“公平、公正、公开、诚实信用”原则的体现,可以进行充分的竞争,投标人进行自主报价,这种报价将企业的管理水平和综合实力综合反映出来,使优胜劣汰的竞争得到了强化。
三、施工过程中工程量清单计价下的风险分担
1、在整个造价控制中工程量清单起到核心作用
工程量清单在整个造价控制中具有非常关键的作用,建设单位能不能得到合理的工程造价关键取决于工程量清单的准确性,在实际编制工程量清单的时候,造价人员应该将建设项目的工艺。
性质以及部位等清晰的表达出来,表达的要尽
量清晰,不能有所遗漏。
[3]因为如果错误的工程量清单投入到了使用之中,很有可能会造成非常严重的后果,为建设单位带来非常严重的损失。
因此,如果工程量清单完成了,承包商的复核工作是非常必要的,承包商要对工程量清单进行认真的复核,如果发现其中存在问题,一定要在截止投标之前将问题尽快解决。
2、注意合同条款和相关约定
在合同条款的编制过程中,为了双方利益能够得到相应的保障,对工程中的风险和责任进行量化是不可避免的,通过约定的方式和相应的合同条款对责任与风险进行明确。
在一般的建设项目中主要应该考虑程序性条款等款项:
(1)程序性条款
在整个合同的执行过程中,程序性条款为工程价款提供了相关的依据,具体的依据主要包括工程变更程序、信息往来程序、争议处理程序、索赔处理程序等等,这些程序使一些不必要的纠纷得到避免。
值得注意的是,这些条款在编写的过程中对步骤与实践期限都有明确的规定。
[4]
(2)职责安排条款
因为在实际的建设过程中会存在关于各种风险与责任的问题,如果这时候缺少相应的条款,那么双方的责任就没有办法划清,所以进行适当的风险与描述量化工作是非常必要的。
如果条款对职责进行了合理的安排,就可以在造价影响事件发生的时候将各方的责任明确,这样一来一些不必要的争议与索赔行为就可以得到避免。
(3)索赔条款
在建设过程中相应的会遇到一些关于索赔的支付以及索赔程序等问题,对这些问题提供明确的处理方案。
(4)通用、专用条款
在任何施工合同中专用条款与通用条款都是必不可少的,通常都会与工程建设的实际需要相结合作为订立条款的依据,这样订立的条款就是通用条款。
在建设项目中的施工过程中通用条款在各工程项目中都是具有一定效力的。
专用条款与通用条款相比针对性更强一些,[5]主要指的是发包人与承包人之间的协商意见,严格按照法律法规进行制定,与具体工程的实际情况相结合,一般情况下我们可以把专用条款看成是一种更加具体化的条款。
四、结语
为了与市场需求相适应,工程量清单计价模式得到了广泛的推行,我们应该在不断的学习中将新的工程技术知识应用于工作实践中,不断提高自己的能力。
除此之外,还应该对国外的先进管理经验与技术进行充分的借鉴,将理论与实践充分结合起来,使自己的发展与时代需求相适应。
参考文献:
[1]王菲,袁德生. 工程量清单计价模式下施工过程的造价控制[J]. 经营管理者,2011,(7).
[2]楼仁功,王桂花,孔春茂. 工程量清单模式下的施工企业工程造价风险管理[J]. 项目管理技术,2009.
[3]杨文松,王晶. 固定总价前提下工程量清单漏项问题的应对与预防[J]. 中国招标,2010,(35).
[4]高娜. 提升电力工程造价管理水平全面应用工程量清单计价[J]. 科技创新与应用,2013,(28).
[5]尹贻林,邱艳. 承包商不平衡报价策略选择的多案例研究——基于合同状态视角[J]. 技术经济与管理研究,2013,(11).。
