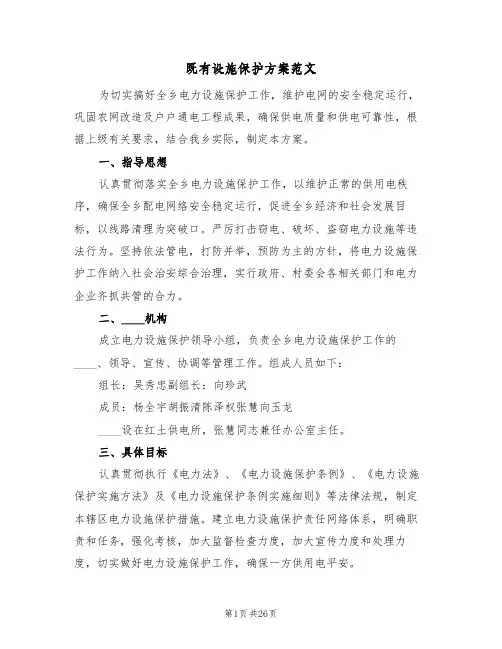

既有设施保护方案
- 格式:doc
- 大小:25.00 KB
- 文档页数:5
既有设施保护方案范文为切实搞好全乡电力设施保护工作,维护电网的安全稳定运行,巩固农网改造及户户通电工程成果,确保供电质量和供电可靠性,根据上级有关要求,结合我乡实际,制定本方案。
一、指导思想认真贯彻落实全乡电力设施保护工作,以维护正常的供用电秩序,确保全乡配电网络安全稳定运行,促进全乡经济和社会发展目标,以线路清理为突破口。
严厉打击窃电、破坏、盗窃电力设施等违法行为。
坚持依法管电,打防并举,预防为主的方针,将电力设施保护工作纳入社会治安综合治理,实行政府、村委会各相关部门和电力企业齐抓共管的合力。
二、____机构成立电力设施保护领导小组,负责全乡电力设施保护工作的____、领导、宣传、协调等管理工作。
组成人员如下:组长:吴秀忠副组长:向珍武成员:杨全宇胡振清陈泽权张慧向玉龙____设在红土供电所,张慧同志兼任办公室主任。
三、具体目标认真贯彻执行《电力法》、《电力设施保护条例》、《电力设施保护实施方法》及《电力设施保护条例实施细则》等法律法规,制定本辖区电力设施保护措施。
建立电力设施保护责任网络体系,明确职责和任务,强化考核,加大监督检查力度,加大宣传力度和处理力度,切实做好电力设施保护工作,确保一方供用电平安。
第1页共4页四、工作重点1、清除危及电力设施安全的树木、竹子、建筑物、构建物等。
2、整治在电力设施周围进行____及其它可能危及电力设施安全的作业行为。
3、整治收购电力器材的废旧收购网点。
4、整治擅自在杆塔上架设的其它线路和设施。
5、打击破坏、盗窃电力设施的犯罪活动,依法查处损坏电力设施的事件。
五、具体工作措施1、切实加强领导,明确职责各村坚持____来抓,负总责,强化管理。
要将该项工作纳入重要议事日程,要与安全生产、综合治理同布置、同检查、同考核,建立可行的管理制度,建立电力设施保护网络,每个组都要有人具体负责,有信息联络员。
2、加大宣传力度各村有采取有效措施,利用各种途径,广泛宣传电力设施保护的法律法规。

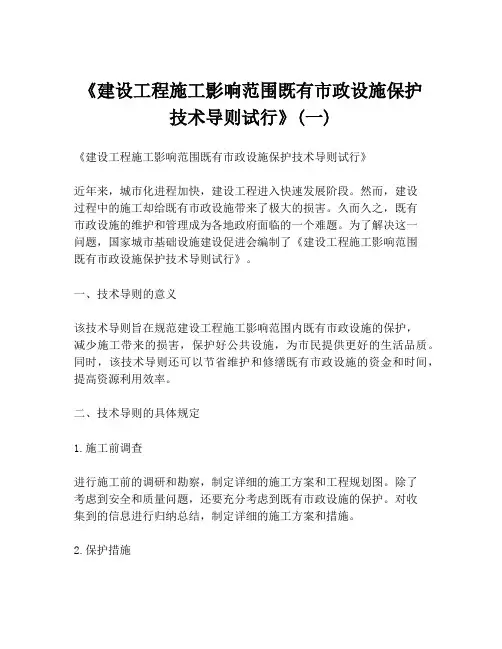

《建设工程施工影响范围既有市政设施保护技术导则试行》(一)《建设工程施工影响范围既有市政设施保护技术导则试行》近年来,城市化进程加快,建设工程进入快速发展阶段。
然而,建设过程中的施工却给既有市政设施带来了极大的损害。
久而久之,既有市政设施的维护和管理成为各地政府面临的一个难题。
为了解决这一问题,国家城市基础设施建设促进会编制了《建设工程施工影响范围既有市政设施保护技术导则试行》。
一、技术导则的意义该技术导则旨在规范建设工程施工影响范围内既有市政设施的保护,减少施工带来的损害,保护好公共设施,为市民提供更好的生活品质。
同时,该技术导则还可以节省维护和修缮既有市政设施的资金和时间,提高资源利用效率。
二、技术导则的具体规定1.施工前调查进行施工前的调研和勘察,制定详细的施工方案和工程规划图。
除了考虑到安全和质量问题,还要充分考虑到既有市政设施的保护。
对收集到的信息进行归纳总结,制定详细的施工方案和措施。
2.保护措施在施工中,施工方案和措施的执行和落实非常重要。
在施工影响范围内进行市政设施保护,必须尽量避免对周围环境的影响,必须提前竖立警示标志,并进行目视和声音警告。
在具体的保护措施上,需要采取一系列措施来控制施工对既有市政设施的影响,避免市政设施的破坏和损害。
同时要求工地内部设备、机械等设施均配备防护措施等。
3. 维护和修复在施工完成后,需要进行评估和检查,确定对周边环境和市政设施的影响,并及时进行补救和修复,维护和恢复施工前的原貌。
四、结语《建设工程施工影响范围既有市政设施保护技术导则试行》是规范城市建设过程中市政设施保护的重要文件。
既有市政设施是社会公共财产,通过采取合理的措施,我们可以避免将其破坏,也能为市民提供更好的服务。
因此,我们需要高度重视这一技术导则的执行和落实,真正达到保护既有市政设施的目的。

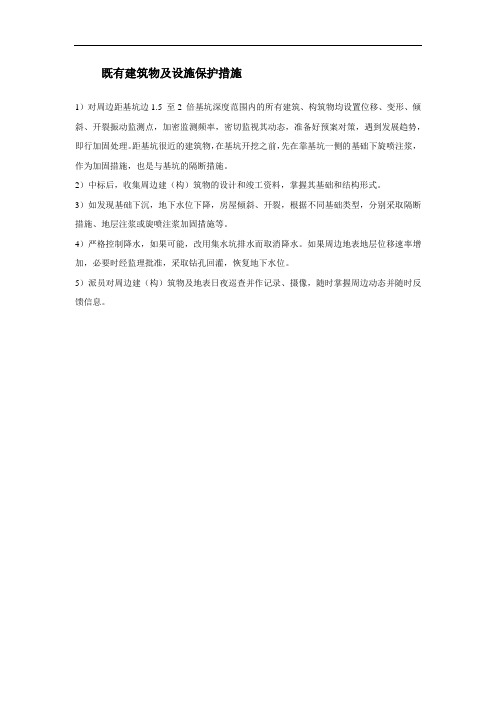

既有建筑物及设施保护措施
1)对周边距基坑边1.5 至2 倍基坑深度范围内的所有建筑、构筑物均设置位移、变形、倾斜、开裂振动监测点,加密监测频率,密切监视其动态,准备好预案对策,遇到发展趋势,即行加固处理。
距基坑很近的建筑物,在基坑开挖之前,先在靠基坑一侧的基础下旋喷注浆,作为加固措施,也是与基坑的隔断措施。
2)中标后,收集周边建(构)筑物的设计和竣工资料,掌握其基础和结构形式。
3)如发现基础下沉,地下水位下降,房屋倾斜、开裂,根据不同基础类型,分别采取隔断措施、地层注浆或旋喷注浆加固措施等。
4)严格控制降水,如果可能,改用集水坑排水而取消降水。
如果周边地表地层位移速率增加,必要时经监理批准,采取钻孔回灌,恢复地下水位。
5)派员对周边建(构)筑物及地表日夜巡查并作记录、摄像,随时掌握周边动态并随时反馈信息。
市政项目既有设施保护方案目录一、项目背景与目标 (2)1. 项目背景介绍 (2)2. 项目目标及重要性 (3)二、既有设施现状调查与分析 (4)1. 设施基本情况调查 (5)1.1 设施类型及数量 (6)1.2 设施规模及布局 (7)1.3 设施使用情况 (8)2. 设施现状分析评估 (10)2.1 设施完好程度评估 (11)2.2 设施功能性能评估 (11)2.3 设施安全隐患排查 (13)三、保护原则与策略制定 (14)1. 保护原则 (14)2. 保护策略制定 (15)2.1 针对不同设施类型制定保护方案 (16)2.2 制定设施维修维护计划 (18)2.3 建立设施安全管理体系 (19)四、保护方案实施计划 (20)1. 实施步骤 (22)1.1 成立保护工作领导小组 (23)1.2 制定详细实施方案及时间表 (24)1.3 落实责任到人,确保任务完成质量 (25)2. 资源保障 (26)2.1 人员配置及培训安排 (27)2.2 物资调配及储备管理 (28)2.3 预算安排及资金管理 (29)五、既有设施功能恢复与提升措施 (30)一、项目背景与目标随着城市化进程的加速,市政基础设施建设日益成为城市发展的重要支撑。
在推进基础设施建设的过程中,许多原有的市政设施面临着保护不力、老化严重等问题,这不仅影响了城市的整体美观和功能,还可能对市民的生活造成不便。
制定一套科学合理的市政项目既有设施保护方案显得尤为重要。
本保护方案旨在通过全面评估现有市政设施的状况,结合城市发展规划,提出针对性的保护措施和改造策略。
我们期望通过这一方案,能够确保市政设施的安全运行,延长其使用寿命,同时保留和传承城市的历史文脉,为市民创造更加宜居、有序的城市环境。
在实施过程中,我们将遵循“先评估、后规划、再实施”确保每一项保护措施都科学可行、经济合理。
我们也注重与相关部门和单位的沟通协作,共同推动市政设施保护工作的顺利开展。

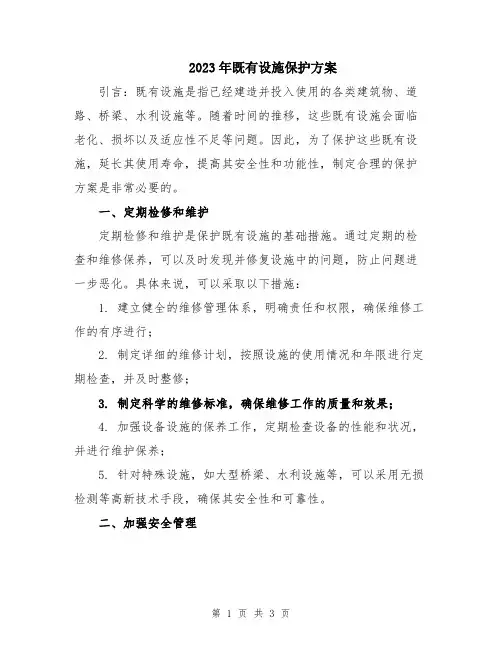

2023年既有设施保护方案引言:既有设施是指已经建造并投入使用的各类建筑物、道路、桥梁、水利设施等。
随着时间的推移,这些既有设施会面临老化、损坏以及适应性不足等问题。
因此,为了保护这些既有设施,延长其使用寿命,提高其安全性和功能性,制定合理的保护方案是非常必要的。
一、定期检修和维护定期检修和维护是保护既有设施的基础措施。
通过定期的检查和维修保养,可以及时发现并修复设施中的问题,防止问题进一步恶化。
具体来说,可以采取以下措施:1. 建立健全的维修管理体系,明确责任和权限,确保维修工作的有序进行;2. 制定详细的维修计划,按照设施的使用情况和年限进行定期检查,并及时整修;3. 制定科学的维修标准,确保维修工作的质量和效果;4. 加强设备设施的保养工作,定期检查设备的性能和状况,并进行维护保养;5. 针对特殊设施,如大型桥梁、水利设施等,可以采用无损检测等高新技术手段,确保其安全性和可靠性。
二、加强安全管理安全是保护既有设施的重要因素。
加强安全管理工作,可以避免由于事故或人为破坏导致的设施损坏,提高设施的使用寿命和安全性。
以下是一些安全管理方面的建议:1. 建立完善的安全管理制度,明确责任和义务,加强对设施安全的监督和管理;2. 加强对设施的巡视和监控,及时发现并处理安全隐患;3. 加强设施的警戒和保护,设置安全防护设施,如围墙、安防设备等;4. 做好应急预案,确保在紧急情况下能够及时采取措施,保护设施的安全;5. 加强对设施使用人员的培训和教育,提高他们对设施安全的意识和素质。
三、技术改造和升级随着科技的发展,新的技术手段可以有效地改善既有设施的性能和功能,延长其使用寿命。
因此,在保护既有设施的过程中,可以采取技术改造和升级的措施。
具体可以包括以下方面:1. 采用新材料和新工艺,提高设施的耐久性和抗老化能力;2. 引进智能化技术,实现设施的自动化、远程控制和监测;3. 优化设施的设计和结构,提高其受力性能和安全性;4. 应用先进的施工技术,提高设施的质量和施工效率;5. 运用数字化技术,建立设施的信息化管理系统,实现对设施的全面管理和监控。
既有管线保护专项施工方案1.施工目的管道保护专项施工方案旨在保证管道在施工过程中不受任何损坏,确保施工过程的安全和顺利进行。
2.施工范围本次施工主要涉及的管道包括供水管道、供气管道、油气管道等。
3.施工准备3.1.安排专业人员对施工现场进行详细勘察,并编制施工图纸。
3.2.配备必要的施工设备和防护设备,确保施工过程中的安全。
3.4.安排专业人员对施工人员进行培训,了解施工方案、安全措施和紧急救援措施。
3.5.向相关单位和居民进行通知,提前说明施工情况和可能的影响。
4.施工方案4.1.施工过程中禁止使用任何可能对管道造成损害的工具或机械设备。
4.2.施工人员必须穿着符合相关标准的防护服装和防护用具。
4.3.施工现场必须保持整洁,避免堆放杂物或垃圾,确保施工安全。
4.4.施工不得超过所规定的时间,以免给管道造成额外的压力或损害。
4.5.施工现场必须设置防护栏杆和安全警示标志,确保行人和车辆的安全。
5.紧急救援措施5.1.设立紧急救援队伍,配备必要的急救设备和消防设备,并进行相应的培训。
5.3.在施工现场设置逃生通道和应急出口,确保施工人员和行人的安全。
5.4.定期进行应急演练,提高应对突发事件的能力。
6.施工验收6.1.完成施工后,对管道进行全面的检查和试验,并填写相关的施工验收报告。
6.2.验收合格后,进行相关记录和归档,并向相关单位和居民发放相关证明文件。
7.施工管理7.1.设立专门的施工管理部门,负责组织、协调和监督施工过程。
7.2.建立施工档案,记录施工过程中的相关信息和数据,并进行定期的回顾和评估。
7.3.与相关单位和居民进行密切的沟通和协调,解决施工过程中的问题和冲突。
8.安全措施8.1.管道施工人员必须持有相关的证书和资格,经过合格培训,并具备一定的经验和技能。
8.2.严格遵守相关安全操作规程,禁止违章操作和冒险行为。
8.3.定期进行安全检查和隐患排查,及时采取措施消除安全隐患。
8.4.配备必要的安全设施和消防设备,保障施工安全。
市政道路工程(C标段)既有设施保护方案编制人:审核人:审批人:编制单位:编制时间:二○一八年七月目录一、编制依据 (1)二、工程概况 (1)三、组织机构 (1)四、具体位置保护措施 (3)(一)、K06+989.997~K10+040段 (3)(二)、K10+220~K10+720段 (6)(三)、K13+120~K13+954.9段 (7)五、质量保证措施 (9)六、安全施工保证措施 (10)七、文明施工保证措施 (10)一、编制依据1、市政工程设计研究院提供的《道路南延线-老双华路节点管线综合图》2、道路南延线物勘资料。
3、我方的障碍物调查报告资料。
二、工程概况本工程位于成都市某境内,系天府新区“三纵一横”重大基础设施建设项目之一,即道路南延线市政道路工程。
本工程全长18.8km(A段10.23km,全为改扩建, B段8.6 km,全部为新建),按城市快速路进行设计。
改建段为已建道路,既有道路宽度为40m,改扩建完成后道路宽度为60m,沿线各主要管网及小三线已形成(给水、燃气、通信等),尤其华阳城内段,地下各种管线繁多,电力、通信、供水、燃气、自来水、燃气、雨污水管道交错复杂,地上通信基站、变电箱等设施较多。
原有检查井、雨污水管道、部分行车道路面结构层等原有道路设施设计原则为利用,不进行破除,仅在现有基础上进行加固处理,因此为了工程整体施工质量,必须对既有道路设施进行保护,严禁破除或损坏。
三、组织机构1、既有设施保护组织机构(1)项目经理部成立既有设施保护专项管理机构,协调各专业施工方之间的一致动作,有纪律、有序地进行穿插作业,保证既有设施得到有效保护,确保整个工程的施工质量。
(2)既有设施保护管理组织机构是确保既有设施保护得以顺利进行的关键。
为确保既有设施保护工作的落实,拟由本机构和各劳务分包单位第1页共11页共同进行既有设施保护。
2、既有设施保护机构的职责(1)组织专职检查人员跟班作业、定期检查,并根据具体的既有设施保护措施的落实情况,制定对有关责任人的奖罚制度。

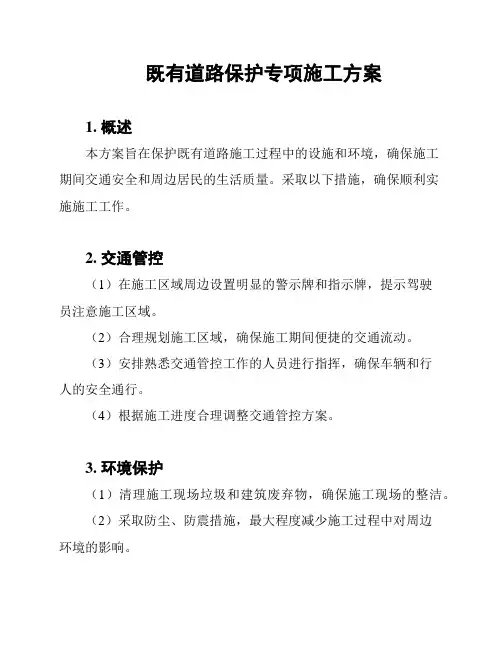

既有道路保护专项施工方案1. 概述本方案旨在保护既有道路施工过程中的设施和环境,确保施工期间交通安全和周边居民的生活质量。
采取以下措施,确保顺利实施施工工作。
2. 交通管控(1)在施工区域周边设置明显的警示牌和指示牌,提示驾驶员注意施工区域。
(2)合理规划施工区域,确保施工期间便捷的交通流动。
(3)安排熟悉交通管控工作的人员进行指挥,确保车辆和行人的安全通行。
(4)根据施工进度合理调整交通管控方案。
3. 环境保护(1)清理施工现场垃圾和建筑废弃物,确保施工现场的整洁。
(2)采取防尘、防震措施,最大程度减少施工过程中对周边环境的影响。
(3)根据施工需要,合理安排施工时间,减少对周边居民生活的影响。
4. 设施保护(1)对施工过程中可能受到损害的设施进行评估,并制定相应的保护措施。
(2)严格控制施工设备和车辆的行驶范围,避免对道路、桥梁等设施造成损坏。
(3)设立专门的维护人员,及时修复和保养受损的设施。
5. 风险管理(1)对施工区域进行全面的风险评估,制定详细的风险管理计划。
(2)定期检查施工现场的安全情况,发现问题及时采取措施解决。
(3)建立紧急事件应急预案,提前做好准备,确保施工过程中遇到突发情况的应对能力。
6. 监督与反馈(1)建立施工过程监督机制,严格按照设计方案执行施工工作。
(2)定期组织检查和评估施工质量及安全情况,及时发现和解决问题。
(3)接受相关部门和居民的投诉和建议,并及时采取行动予以处理。
以上是既有道路保护专项施工方案的主要内容,通过采取这些措施,我们将确保施工过程中的安全、顺利和环境、设施的有效保护。

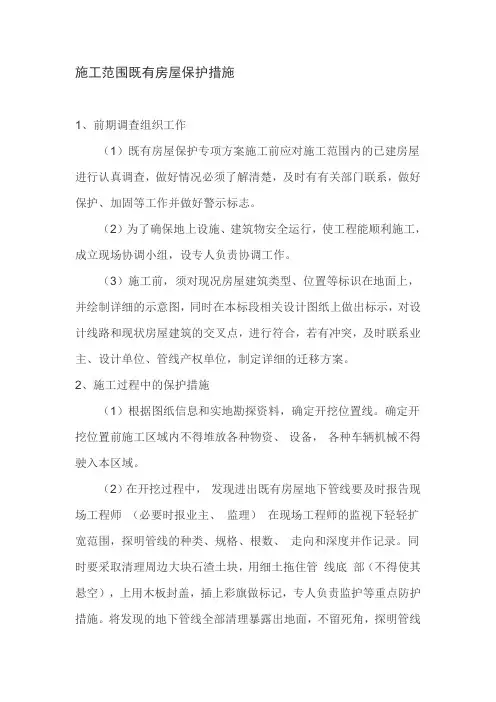

施工范围既有房屋保护措施1、前期调查组织工作(1)既有房屋保护专项方案施工前应对施工范围内的已建房屋进行认真调查,做好情况必须了解清楚,及时有有关部门联系,做好保护、加固等工作并做好警示标志。
(2)为了确保地上设施、建筑物安全运行,使工程能顺利施工,成立现场协调小组,设专人负责协调工作。
(3)施工前,须对现况房屋建筑类型、位置等标识在地面上,并绘制详细的示意图,同时在本标段相关设计图纸上做出标示,对设计线路和现状房屋建筑的交叉点,进行符合,若有冲突,及时联系业主、设计单位、管线产权单位,制定详细的迁移方案。
2、施工过程中的保护措施(1)根据图纸信息和实地勘探资料,确定开挖位置线。
确定开挖位置前施工区域内不得堆放各种物资、设备,各种车辆机械不得驶入本区域。
(2)在开挖过程中,发现进出既有房屋地下管线要及时报告现场工程师(必要时报业主、监理)在现场工程师的监视下轻轻扩宽范围,探明管线的种类、规格、根数、走向和深度并作记录。
同时要采取清理周边大块石渣土块,用细土拖住管线底部(不得使其悬空),上用木板封盖,插上彩旗做标记,专人负责监护等重点防护措施。
将发现的地下管线全部清理暴露出地面,不留死角,探明管线路径、埋深。
现场施工人员需认真调查、不得漏挖、错挖。
(4)在挖出的电缆旁立警示牌,并用砖、砂等暂时覆盖保护井并及时上报有关部门进行确认,确保方案进行。
作业班组实行交接班制度,班长负责记录当班的工作部位、工作内容、电缆状况,下班对上班的电缆情况进行检查确认,施工段与施工操作人员相统一,以便一旦造成电缆损坏等事故追查当事人的责任。
(5)探沟开挖完毕后将所挖出的管线的种类、规格、走向及深度等绘出管线埋设分布图,上报业主和监理,并及时清相关部门进行确认验收,制定保护方案。
根据业主要求进行分类处理(处理方式分为三类:原地保护处理、迁移、废除),对于原地保护处理、迁移两类的管线,均须根据设计单位提供的施工图进行施工。
既有水管保护专项施工方案背景随着城市基础设施的发展和更新,既有水管保护变得日益重要。
为了确保水管系统的正常运行并预防意外损坏,我们需要制定一份专项施工方案。
施工目标- 确保既有水管系统的稳定运行和安全性- 提供一套有效的方案来保护既有水管免受施工活动的损害- 最大程度减少对社区居民和业主的不便方案内容1. 施工前调查和评估:- 对既有水管进行全面的检查和评估,包括管道的材料、状态和年限等信息。
- 绘制详细的管道图纸,标明每个管道的位置和深度。
2. 施工分段进行:- 将施工区域划分为适当的分段,以减少对水管系统整体的影响。
- 在进行施工之前,确保工作区域周围没有任何未记录的水管或其他地下设施。
3. 选择合适的施工方法:- 根据既有水管的材料和条件,选择合适的施工方法,如开挖、无开挖或局部压力释放等。
- 确保所有施工人员都熟悉并遵守相关的安全操作规程。
4. 防护措施:- 在施工期间,采取适当的防护措施,如利用地堡、防撞管等,以防止意外碰撞和损坏。
- 对施工区域进行安全隔离,确保无关人员无法进入。
5. 施工结束后的检查和测试:- 在施工完成后,对既有水管进行检查和测试,确保没有任何损坏或泄漏。
- 如果发现任何问题,立即采取措施修复并进行二次测试。
预期效果通过执行该专项施工方案,我们期望达到以下效果:- 保护既有水管免受施工活动的损害,减少损坏率。
- 提高施工期间的安全性,减少事故发生的可能性。
- 最大限度地减少对社区居民和业主的不便。
- 延长既有水管系统的使用寿命,降低维护成本。
我们将密切监督施工过程,并与相关部门合作,确保该方案的顺利执行和实施。
以上是我们制定的既有水管保护专项施工方案,希望能为您提供参考。
如有任何问题或建议,请随时与我们联系。
谢谢!。

外部施工对既有地铁设施影响的保护措施周利伟苏凤阳发布时间:2022-05-07T04:34:43.887Z 来源:《建筑科技》2022年1月中02期作者:周利伟苏凤阳[导读] 随着人口、车辆的急剧增加和城镇化进程的不断推进,地铁以其节能、高效、舒适、占用空间小等优势已在我国各大中城市兴起了建设高潮。
中国电建集团华东勘测设计研究院有限公司周利伟杭州地铁集团有限公司苏凤阳摘要:随着人口、车辆的急剧增加和城镇化进程的不断推进,地铁以其节能、高效、舒适、占用空间小等优势已在我国各大中城市兴起了建设高潮。
近20多年,我国大力推广城市轨道交通,截至2020年,国内共有超过30座城市开通了地铁。
虽然起步较晚,但最新统计数据显示,中国内地的城市轨道交通总里程己达到7545公里,位居世界第一。
同时,城市立体交通以其立体、全方位跨越、占地少等优点己遍布我国各大城市,并有越来越多的城市道路改造为立交线路。
因此,地铁隧道与市政桥桩的邻近建设工程变得愈发常见。
近距离桥桩施工势必会引起土体扰动及变形,致邻近地铁隧道产生附加变形和内力,对隧道结构的安全性构成了极大威胁。
特别的,当隧道附加变形超过一定范围时,会发生环缝错台、管片开裂、破损以及渗漏水等危害,严重影响着地铁的正常运营和使用寿命。
关键词:外部施工;既有地铁;设施影响;保护措施引言近年来,我国许多城市的地铁线路日益网络化、规模化,已建地铁周边区域的桥桩建设问题越来越突出,桥桩施工及其工后荷载作用对邻近地铁隧道的影响也受到越来越多的关注。
桥梁桩基工程多采用钻孔灌注桩施工工艺,具有无振动、噪音小、挤压小等优点。
但是,钻孔施工极易引起周边土体扰动,造成土压力和超孔隙水压力一定程度的释放,使周围土体的力学状态发生改变,原始的应力平衡状态被打破。
土中应力增长、松弛与变化会造成塌孔、地层移动与变形,继而造成邻近地铁隧道附加变形与内力的增长。
此外,由于地铁隧道的变形发展是一个长期的过程,应综合考虑成桩施工、上部结构施工、使用荷载、地基固结等因素的影响,开展桥桩工程建设全过程影响的评估与控制。
对已有管线、房屋、树木等保护方案及措施本工程施工过程中可能遇单位民居建筑物以及原有排水管道与管线等地下障碍物,施工前必须对附近地下情况做好充分的调查,如遇有障碍物,及时上报监理、业主与设计单位,采取适当的处理措施。
施工前加强与有关管线部门联系,掌握各种管线的位置与走向,开挖施工过程派专人监控。
原布置种植的树木长成一定规模,本工程施工路线极其靠近堤岸与花木,施工过程中要坚持“保护为主,迁移恢复为辅〞的原那么切实保护好堤岸与花木。
一、原有管线保护方案及措施1、在施工准备阶段,根据管线会议了解的管线特征与情况,应走访当地群众与有关机构,核对管线分布图,了解是否还有其他管线,并组织人员将各种管线的功能、平面位置、埋深、管线走向等管线特征绘制于施工平面图上,形成管线分布图,详细记录各管线的产权单位、联系人、联系、意外处理措施,并会知参加施工的有关人员。
2、工程开工前安排专业人员对施工范围内原有地下管线及其它障碍物作全面探查,了解地下原有市政排水管道、供水供电、电力电信等管线的走向与位置,以及附近建筑物根底的位置与埋深,对应设计图纸,如地下管线或其它障碍物与设计污水管道相碰,那么及时知会现场监理、业主与设计单位,决定合理的方案后才进展开挖施工。
3、开工前,工程经理应组织工程施工人员进展技术平安交底会,将各种管线的详细情况对施工班组人员、机械作业人员做详细说明,并针对管线的保护措施进展交底。
施工工人、机械作业人员应服从工地管理人员的安排,有责任向有关人员详细了解地下管线的情况。
4、施工准备阶段工程施工期间,还应根据了解到的各种管线的特征结合本局部的施工范围希望。
1〕首先利用地质雷达探测出地下原有管线的位置与高程,在现场用木桩或灰线标识清楚,并绘制管线分布图,为日后管线恢复提供技术支持。
⑵在沟槽开挖至地下管线附近时,那么停顿机械开挖,采用人工开挖探坑,详细、彻底的印证与明确各种管线的特性特征,在管线分布图上希望标注,同时采取可行措施在施工现场予以标注明示。
各种地下管线既有道路设备及构筑物在施工期间的保护措施一、综合保护措施:为确保各种地下管线、既有道路、设备及构筑物在施工期间不受损坏,采取以下保护措施:1、项目经理部成立“管线、设施保护临时领导小组”,专门负责地下管线及构筑物的调查,制定地下管线及构筑物的保护措施,检查和监督其实施。
2、施工前,详细做好地下管线调查工作,办妥“管线监护交底卡”,对地下管线及周围构筑物进行严格保护。
3、加强对职工的教育,提高职工的管线保护意识。
施工中一旦发现不明管线,及时迅速报告业主和当地有关部门并采取有效的保护措施。
4、施工开挖时,事先根据己有图纸标明的管线位置挖设探坑,查明管线的具体方向和埋深,并在现场做醒目标识;对地下管线先防护后开挖并与产权单位取得联系,共同制定现场防护措施。
5、对有地下管线的地方,采用人工开挖的方法,严禁用机械开挖,接近管线所处标高时,更应注意。
6、地下管线施工暴露后在管线上设立标高及控制位置点进行监控测量,监测每天检测一次,直至管线封闭后停止检测。
7、管、线、缆一旦被损坏,必须立即向其所属部门汇报,同时组建抢修组,在最短的时间内恢复正常,避免造成不必要的损失。
然后召开事故分析会,分析事故产生的原因,追究有关人员的责任,并进行处罚。
8、专门成立维修小组,对原有道路进行维修、保养,保证其正常通行。
9、地下管线及其他地上地下设施的保护加固措施,调查分析首先在工程施工前,加强对施工区域管线的调查工作,将工作做在前面,防患于未然。
10、从技术上引起重视:项目经理部技术负责人在制定施工组织设计方案时,首先从现状管线保护角度考虑方案的可操作性和安全性,从方案上保证管线无事。
11、从施工过程引起重视:在施工前,首先根据管线图,摸清各管线的管位和走向,对明确的管线按20m距离打一样洞,确认其埋深和走向,在管线转角处,须找到转角位置,明确角度变化后管线的走向。
并插小木牌,小木牌标明管线名称、走向、埋深等。
在用挖掘机进行管槽开挖时,管线保护员、施工员随时监测,并指挥操作。
对既有建筑消防设施和既有装修的保护措施-概述说明以及解释1.引言1.1 概述概述:既有建筑消防设施和既有装修的保护措施是确保建筑物在发生火灾时能够有效应对和减少损失的重要方面。
随着城市化进程的加速和建筑物规模的不断扩大,对于既有建筑消防设施和既有装修的保护措施的需求也日益增长。
既有建筑消防设施的保护措施主要是为了保证消防设施的正常运行和使用效果,以提供火灾现场的基本灭火能力。
这些消防设施包括消防水系统、消防疏散通道、灭火器等。
通过定期检查和维护消防设施,可以及时发现潜在的问题并进行修复,确保设施的可靠性和可用性。
此外,提供足够的灭火器和灭火设备也是非常重要的,可以在火灾初期进行有效的扑救,减少火势的蔓延和危害范围。
既有装修的保护措施则侧重于确保装修材料的符合消防安全标准,并提供适当的火灾报警系统和自动喷水灭火系统。
装修材料的选择和使用应符合相关法规和标准,如阻燃等级要求,以提高建筑物的火灾安全性。
同时,安装火灾报警系统和自动喷水灭火系统可以及早发现火灾并自动启动灭火装置,提高灭火效果并减少火灾对人员和财产的损害。
总之,保护既有建筑消防设施和既有装修的措施对于提高火灾防控能力和减少火灾损失具有重要意义。
通过定期检查和维护消防设施、提供足够的灭火器和灭火设备,以及确保装修材料符合消防安全标准并安装相应的火灾报警系统和自动喷水灭火系统,可以有效保护建筑物和人员的安全。
然而,还需要不断加强对该方面的重视,进一步完善相关法规和标准,以确保既有建筑消防设施和既有装修保护措施的有效实施,并提出进一步改进的建议,以加强火灾防控工作,保障社会的安全和稳定。
1.2 文章结构文章结构部分的内容:本文将分为引言、正文和结论三个部分,详细介绍对既有建筑消防设施和既有装修的保护措施。
在引言部分,将概述本文要讨论的主题,即既有建筑消防设施和既有装修的保护措施。
文章将介绍这些措施的重要性和目的。
接下来,在正文部分,将分为两个小节讨论既有建筑消防设施的保护措施以及既有装修的保护措施。
植树节和电力设施保护的活动方案春风拂面,万物复苏,一年一度的植树节又悄然而至。
在这个充满生机的日子里,我们不仅要种下希望的种子,还要对那些默默守护着我们日常生活的电力设施说一声:“谢谢!”今天,就让我们一同走进电力设施的世界,了解它的重要性,感受它为我们带来的便利,也要学习如何更好地保护它,让它在我们的生活里发挥出更大的作用。
说起电力设施,那可是城市运转的大功臣啊!就像我们的心脏一样,为城市的脉搏提供力量。
没有电,我们的手机会“罢工”,电脑会“死机”,甚至连家里的灯都可能会“罢工”。
所以,保护好这些电力设施,就像是给我们的生活加了一道保险,确保我们在任何时候都能享受到便捷和舒适。
如何才能做到既爱护电力设施,又能过一个愉快的植树节呢?我们要从自己做起,养成良好的用电习惯。
比如,不要长时间让电器处于待机状态,这样既能节省电费,又能延长电器的使用寿命。
再比如,出门时记得关闭电源,不要让“小太阳”或“大空调”成为无底洞。
除了个人行为之外,我们还可以通过一些具体行动来表达对电力设施的敬意。
比如说,参加植树节的活动,亲手种下一棵树,这不仅是对自然的一份贡献,也是对电力设施的一种间接保护。
因为树木可以吸收二氧化碳,减少温室气体排放,而这些都是电力设施正常运行所必需的条件。
我们还可以关注那些关于电力设施保护的宣传和教育活动。
比如,通过社交媒体分享保护电力设施的小贴士,或者参与社区组织的环保活动,让更多的人意识到保护电力设施的重要性。
在这个过程中,我们不仅学会了如何更好地利用电力资源,也体会到了人与自然和谐共生的美好。
每当看到一棵棵树苗在春风中摇曳生姿,我们就会想起那些默默守护我们的电力设施,它们就像那些树苗一样,虽然不起眼,但却是我们生活中不可或缺的一部分。
我想说,植树节不仅仅是一种仪式,更是一种责任和使命。
我们不仅要在这一天种下绿色的希望,更要在日常生活中践行绿色生活的理念,让环保成为一种习惯,让绿色成为我们生活的底色。
既有设施保护方案设施保护方案是保护特定建筑、设备或其他重要资产免受破坏、损坏或失窃的计划和措施。
它们旨在确保设施及其相关资源的安全性和完整性。
适当的设施保护方案对于保护公共和私人财产以及维护社会秩序和安全至关重要。
在本文中,我们将讨论一种既有设施保护方案的示例。
一、风险评估在制定设施保护方案之前,首先需要进行风险评估。
风险评估是确定可能危害设施安全的因素和威胁的过程。
这些因素可能包括自然灾害、火灾、恐怖活动、犯罪活动等。
通过评估这些风险,可以确定设施所需的保护措施和紧急应对计划。
例如,如果设施位于地震多发地区,则可能需要加强建筑结构的抗震能力。
二、安全设施设计设施保护方案需要考虑到设施的特点和使用要求。
安全设施设计包括以下几个方面:1. 周界安全:包括设置围墙、大门和门禁系统等,限制人员和车辆的进出。
这些安全设施应坚固可靠,并与周边环境相协调。
2. 监控系统:安装闭路电视监控系统,监测设施内外的活动,并实时记录和存储监控数据。
监控系统应覆盖整个设施,并配备适当的监控设备和操作人员。
3. 报警系统:安装入侵报警系统和火灾报警系统,及时发现并报警可能的入侵和火灾威胁。
报警系统应与当地警方或消防部门联动,确保及时的响应和处理。
4. 出入管理:设施内部分区域的出入管理需要严格控制。
可以采用刷卡、指纹或面部识别等技术,确保只有授权人员可以进入敏感区域。
5. 照明系统:安装足够的照明设施,保证设施内外的充分照明。
这有助于减少夜间犯罪行为的发生,并提高监控系统的效果。
三、紧急响应计划设施保护方案还应包括紧急响应计划。
紧急响应计划是在设施发生紧急情况时采取的应急措施和行动计划。
紧急响应计划的目的是最大程度地减少损失和危害,并保护设施内的人员安全。
以下是一些常见的紧急响应措施:1. 疏散计划:制定和实施适当的疏散计划,确保人员可以迅速有序地离开设施。
安全出口、疏散指示牌和应急照明设备应被安置在容易察觉和便于到达的位置。
既有设施保护方案既有设施保护方案一、背景及目的随着城市化进程的不断推进,城市中的既有设施建筑越来越多,这些建筑物承载着城市历史文化、人们生产生活的重要支撑和记忆。
因此,保护城市既有设施建筑已成为一项紧迫的任务。
本方案的目的是为了维护城市既有设施建筑的安全性和完整性,保护城市历史文化遗产,同时提升城市品质与形象,为建设宜居城市打下坚实的基础。
二、保护范围和方式1.保护范围:本方案主要针对城市历史文化遗产、保护建筑和具有代表性的既有设施建筑,包括但不限于城墙、古城、古建筑等。
2.保护方式:(1)采取合理的维护和保养措施,保持建筑物的完好性和功能性。
(2)采用合适的修缮和加固方法修复损坏的建筑物,使其恢复原有功能和形态。
(3)对可能受到自然灾害和人为破坏的建筑物进行监测和防范,确保其安全性和稳定性。
(4)加强对既有设施建筑的管理和维护,对有保护价值的建筑物进行鉴定、评估并落实保护措施。
三、具体实施步骤1.建立保护档案:对保护范围内的既有设施建筑进行全面的调查和测绘,建立详细的保护档案,包括建筑的历史、规模、结构等信息,并对其进行分类和等级评定。
2.确定保护方向和措施:在保护档案的基础上,制定既有设施的保护方向和具体措施,确定保护工作的重点和优先级。
3.开展维护与修缮:根据保护方向和措施,采取合理的维护和保养措施,及时发现问题并进行修复。
4.加强管理与监督:对既有设施建筑实行全面监督和管理,加强对相应区域的监管力度,定期进行检查和巡视,确保其安全稳定。
五、保护效果评价对实施保护方案的效果进行评价,主要包括以下几个方面:1.历史价值和文化传承效果:保护范围内的既有设施建筑是否得到保护和传承,其历史价值是否得到彰显。
2.安全性和完整性效果:对保护范围内的建筑物进行维护和修缮,其安全性和完整性是否得到保障。
3.美化城市效果:通过对既有设施建筑的保护,使城市形象得到提升。
评价结果将作为实施保护方案的重要参考依据,不断完善方案,提高保护效果。
本工程为石景山区南大荒苗圃锅炉房煤改气工程,工程地点位于石景山区,工程气源为水泥厂现状DN300中压A管线。
接线后,引dn315中压A管线沿燕山水泥厂敷设至永定河东滨路,再沿京原公路敷设,终点至南大荒苗圃宿舍院内。
为一座2t/h锅炉房及240户用户供气,DN300接DN300带气接线1处。
本工程采用明开直埋方式施工。
工程建设单位是北京市燃气集团有限公司,设计单位是北京市公用工程设计监理公司。
(一)障碍物调查组织机构:为保证施工安全,项目部成立地下管线保护领导小组,组员如下:1、组长一名:由项目经理担任,负责保护施工中人力、物力、财力的保障和总调度。
2、副组长一名:由协调副经理担任,负责组织调查地上、地下障碍物的数量、位移、高程并编制拆改保护方案,上报管理单位批准后组织实施。
3、质量员一名:负责地上、地下障碍物拆迁、保护施工中的质量检查及与障碍物产权单位联系,和现场组织拆迁、保护验收工作。
4、一名:负责在地上、地下障碍物拆迁、保护过程中安全检查及突发事件的处理。
施工员两名:负责地上、地下障碍物拆迁、保护过程中技术、质量、安全、进度等工作。
5、办公接待人员两名:由项目部派专职人员担任,负责在地上、地下障碍物拆迁、保护过程中与外单位联系和接待工作。
6.障碍物调查领导小组配备工程车辆两辆专门负责对外联系工作,负责小组主要成员人均手提电话一部,保持24小时开机,以便在施工过程中联系和处理突发事故。
障碍物调查领导小组成员见下表,职务名称领导小组组长、领导小组副组长、质量员、安全员、施工员、接待人员。
(二)调查工作1.前期调查组织工作:(1)地下管线保护专项方案施工前应对施工范围内的地下管线进行认真调查,对线路的种类、走向、埋深等具体情况必须了解清楚,及时有有关部门联系,做好保护、加固等工作,并做好警示标志。
(2)为了确保地下管线、地上设施、建筑物安全运行,使工程能顺利施工,成立现场协调小组,设专人负责协调工作。
(3)施工前,须对现况管线进行详细的调查及物探、,将现状管线的类型、位置、埋深等标识在地面上,并绘制详细的地下管线图,同时在本标段相关设计图纸上放出地下管线位置,对设计线路和现状管线的交叉点,进行高程核算,若有冲突,及时联系业主、设计单位、管线产权单位,制定详细的管线迁移方案,待业主和管线单位批准后实施;若高程不冲突,则编制详细的管线保护方案报业主、管线管理单位和监理,审批后对管线进行加固、悬吊等保护措施。
(4)根据提供的地下管线及设施资料,对本工程范围和可能因施工过程及其有关活动而导致损坏或影响的管线、设施等进行调查核实,查清情况,制定措施。
2、开挖:(1)根据图纸信息和实地勘探资料,确定管线大概位置。
然后通过开挖探沟,找出浅埋地下管线。
确定管线位置前施工区域内不得堆放各种物资、设备,各种车辆机械不得驶入本区域。
探沟开挖必须使用人工。
成立6人的探沟开挖及管线保护施工队,专门负责探沟开挖工作。
5人为一组,设组长一名,组长负责本组人员的安全及文明施工,同时负责检查组员所挖电缆是否破坏,发现问题及时上报施工员。
开挖时必须小心,用铁锹轻轻挖掘,不得用镐。
发现土质变化时应改用木钎将覆盖物消除干净,以不保证不损坏地下管线。
(2)采用开挖探沟的方式,开挖时重点放在电缆井、过路保护管、过路盖板、用电设施、监控设施附近。
在整个施工区内及排水沟开挖范围内呈“之”字形进行,探沟范围应超出施工边界外 1 米。
(3)在开挖过程中,发现地下管线要及时报告现场工程师(必要时报业主、监理)在现场工程师的监视下轻轻扩宽范围,探明管线的种类、规格、根数、走向和深度并作记录。
同时要采取清理周边大块石渣土块,用细土拖住管线底部(不得使其悬空),上用木板封盖,插上彩旗做标记,专人负责监护等重点防护措施。
将发现的地下管线全部清理暴露出地面,不留死角,探明管线路径、埋深。
现场施工人员需认真调查、不得漏挖、错挖。
(4)在挖出的电缆旁立警示牌,并用砖、砂等暂时覆盖保护井并及时上报有关部门进行确认,确保方案进行。
作业班组实行交接班制度,班长负责记录当班的工作部位、工作内容、电缆状况,下班对上班的电缆情况进行检查确认,施工段与施工操作人员相统一,以便一旦造成电缆损坏等事故追查当事人的责任。
(5)探沟开挖完毕后将所挖出的管线的种类、规格、走向及深度等绘出管线埋设分布图,上报业主和监理,并及时清相关部门进行确认验收,制定保护方案。
根据业主要求进行分类处理(处理方式分为三类:原地保护处理、迁移、废除),对于原地保护处理、迁移两类的管线,均须根据设计单位提供的进行施工。
3. 管线开挖:管线开挖必须采用人工开挖,作业前进行技术交底,避免野蛮施工。
需要保护、加固处理的管线必须全部挖出曝露,不得遗漏;需要改线、废除的管线视情况全部或部分挖出。
沟槽宽度及深度要满足线缆保护的需要。
挖出曝露的线缆不得悬空,沟槽内清洁,无杂物、块石等。
要做好沟槽排水措施,可挖设临时排水沟、集水坑等,降雨后立即组织排水。
加强现场值班管理力度,做到防偷盗、防破坏。
(三)协调工作:根据地下管线的调查结果以及对工程影响的管线、设施物等,在业主、监理的主持下,与管线、设施物的主管部门进行讨论及协调工作。
建立与各个有关机构的联系,以利于在工程施工的各个阶段进行协调工作。
做好与其他单位的协调工作,安排好那些在建和拟建工程以及公共设施的保护措施。
如发现地下管线,及时联系管线的产权单位,确认此管线或光缆的运行情况,以确定下一步对管线的处理情况是迁移还是保护。
根据现场实际情况需要进行改移的管线,提前与管线产权单位联系,及早向业主、监理及管线产权单位上报管线迁移方案,争取尽早得到批复,保证工程顺利进行。
由于设计提供的图纸信息局部可能与实地不符,需要在施工前手持图纸进行实地勘踏。
将不符的通过照片,文字形式记录下来,并且联系业主、监理、设计方进行确认。
收集地下管线资料向业主、设计及监理单位的相关人员仔细咨询了解施工区域内的地下管线的种类、用途、数量、走向、埋置深度等。
并请相关产权单位提供相关的图纸资料,以此作为制定地下管线防护措施的依据。
(四)主要保护措施:在施工过程中,遇到不明地下管线,应先开挖使其暴露,然后根据情况决定是否进行加固措施。
根据提供的地下设施资料,查清情况,在规划施工过程中采取保护措施, (如小型、砌体式等保护措施)并设立警示标志。
在临近地下管线及地上地下设施范围内的作业,要避免施工机械或设施在地下设施范围上运行或存放。
施工作业中若发现图纸未标明的地下管线或构筑物,及时与业主和有关部门取得联系,同时根据管线情况,采取支撑加固、支吊等加固措施予以保护并与相关单位共同作好改线、迁移工作。
毗邻建筑物附近的开挖施工时,在原有建筑物上设置,定期进行观测,并根据开挖深度和地质情况验算,同时采取支护设施;如钢板桩、支撑等方法。
在地上设施、周围建筑物附近不进行有较大震动的作业,合理控制时间,特别是对建筑物有影响的施工应尽量缩短工期,以利建筑物的安全。
对树木、路牌、广告牌、电杆、建筑物、构筑物等设立围挡,对其负责,不随意砍伐、拆除及破坏,安设夜间亮光标志,定期进行清洁。
夜间施工时,在障碍物施工区加强灯光照明,对有地下管线处设置明显的警示标志,制止机械在此范围上方走动。
在桥梁桩基钻孔前,详细核对管线与桩基的距离,先人工挖孔至现状管线以下,埋设长护筒,然后再钻机就位,避免钻孔损坏现状管线。
沟槽开挖前必须预先采用人工挖土,暴露出管线在开挖沟槽中的具体部位。
人工开挖时要轻挖,探明虚实后方能进行机械挖掘,但管线的 1 米范围内仍不能用机械挖掘,避免挖掘机损伤管线。
挖除管道底部土方前应预先采取加固措施:1、电信管道的保护:加固前在管道底部两侧垫 102 槽钢,在两根 102 槽钢底部每隔1米左右采用钢丝绳悬吊于贝雷桁架或工字钢上。
2、给水管、煤气管的保护:用工字钢或贝雷桁架于沟槽两侧,工字钢两头垫枕木,采用法兰螺丝来绞紧钢丝索,在钢丝索与管道接触部位采用柔软物隔离。
派专人每天检查,如稍有松动及时绞紧螺丝扣。
为确保管道安全,加固后只能采用人工挖土,底部沟槽开挖采用围板分层倒撑。
施工期间,每天复测管道标高,观察有无沉降现象,以便及时发现问题,并及时处理。
3、电力电缆的保护:电缆外侧先用柔软物包裹,然后在外面套设 PVC 管,用工字钢或贝雷桁架横架于沟槽两侧,工字钢两头垫枕木,采用法兰螺丝来绞紧钢丝索。
4、施工中如发现有文物或古墓等,应妥善保护,并应立即报请当地有关部门处理后,方可继续施工。
如发现有测量用的永久性标桩或地质、地震部门设置的长期观测点等,应加以保护。
5、在敷设地上或地下管道、电缆的地段进行土方施工时,应事先取得有关管理部门的书面同意,施工中应采取措施,防止破坏管线。
(五)障碍物调查流程工程项目开工前,建设单位应向管线权属单位通报实施项目有关情况,并要求管线权属单位提交本项目工程范围内管线现状资料,同时会同管线权属单位及施工、监理单位组织开该工程项目保护地下管线工作的专题会议,根据管线权属单位提供的有关图档资料及保护要求形成会议纪要,向施工单位做好书面技术交底。
对原有地下管线情况不明或管线埋设位置难以判断的,向建设单位申请委托具备资格的第三方面勘测单位对地下管线进行探测,并在施工过程中进行跟踪监测。
我项目部根据相关单位的交底资料和现有管位编制专项施工组织设计,并对管线资料进行复核,制定保护地下管线的技术措施,经建设、监理单位审定认可后方可进行施工。
施工时,项目部现场管理人员必须向直接操作人员做好保护地下管线的交底工作;对发现资料标明与实际情况有差异或管线的埋设位置无法判断的,必须立即停止施工作业,并停止建设、监理和管线权属单位,在有关单位人员到现场监护并采取相应保护措施后方可施工,因我项目部对地下管线设施保护措施不力、擅自施工造成管线设备损坏的,由我项目部承担全部责任。
对施工组织设计中管线保护技术措施是否符合工程建设强制性标准、施工组织设计变更及时报监理单位审查并签章认可。
在监理调查现场过程中发现存在事故隐患时,对监理提出整改意见或要求应及时整改。
向各管线权属单位索取施工现场权属地下管线的准确资料,并做好书面记录工作,管线单位要求配合现场监护时,应赴现场进行监护并指导作业单位采取保护措施。
一旦发现管线损坏事故,项目部应当按照规定及时向有关主管部门和管线权属单位报告;各管线权属单位应当及时组织抢修,防止事故扩大。
(六)事故处理措施1.线路事故的处理加强教育,使作业人员掌握操作规程,清楚损坏管线后对管线所属单位及给操作者本人带来严重的后果。
严格开挖成果验收程序,当探沟开挖一段(根据现场实际情况),由区域当班施工员组织验收记录清楚开挖区域、作业人员、管线状态(是否破损及老化程度、颜色等),同时操作者、区域当班施工员,监理工程师签字确认。
