无锡创意产业园三期人防工程监理实施细则 2工程施工组织设计技术交底模板安全实施监理方案
- 格式:pdf
- 大小:570.86 KB
- 文档页数:51
人防安全工程监理实施细则1. 引言本实施细则旨在规范人防安全工程监理工作,确保人防设施的安全性和有效性。
监理人员应按照本细则的要求进行监督和管理,以保障人防工程的建设质量。
2. 监理责任2.1 监理单位应根据相关法律法规和监理合同的要求,全面负责人防安全工程的监理工作。
2.2 监理单位应派遣具备相应资质和经验的监理人员进行工程现场监理,并确保监理人员持续跟踪、记录和报告工程进展情况。
2.3 监理单位应与施工单位和相关部门保持良好的沟通和协调,及时解决施工中出现的问题和纠纷。
3. 监理流程3.1 开工准备阶段监理单位应参与人防工程的开工准备工作,包括工程设计审核、施工合同评审等。
3.2 施工阶段3.2.1 监理人员应按照设计图纸和技术规范要求,对施工单位的施工行为进行监督和检查。
3.2.2 监理人员应及时发现和处理施工中存在的质量问题和安全隐患,并向相关部门报告,并协助处理。
3.2.3 监理人员应定期检查施工单位的质量控制和安全管理措施的执行情况,并提出改进建议。
3.3 竣工验收阶段监理单位应参与人防工程的竣工验收工作,对工程质量和安全性进行评估,并按照相关要求出具监理报告。
4. 监理文件4.1 监理单位应建立健全的监理文件管理制度,包括监理日志、巡查记录、施工问题整改记录等。
4.2 监理文件应按照相关要求保存并备查,以备后期审计和纠纷处理。
5. 法律责任5.1 监理单位应按照法律法规的要求履行监理职责,保证监理工作的独立性和客观性。
5.2 监理单位应承担因监理不力或监理失职而给工程造成的损失和后果。
5.3 如发生纠纷,监理单位应配合相关部门进行调查,并积极参与解决纠纷的过程。
6. 实施细则的修订本实施细则的修订权由监理单位拥有,修订应经合同双方协商一致,并按照相关程序执行。
7. 附则本实施细则自颁布之日起生效,并适用于所有人防安全工程的监理工作。
人防工程监理实施细则人防工程监理实施细则1. 介绍人防工程监理实施细则是为了确保人防工程建设的质量与安全,规范监理工作流程和监理人员的职责而制定的。
2. 监理人员职责2.1 监理人员应具备相关的专业知识和经验,对人防工程建设的相关法律法规、标准规范有较好的理解和掌握。
2.2 监理人员应参预人防工程建设的前期设计评审,对设计方案的合理性和可行性进行评估和审核。
2.3 监理人员应对人防工程建设过程中的施工方案和工艺进行审核,确保符合相关规范标准。
2.4 监理人员应对人防工程建设中的关键节点进行检查和验收,并提出合理建议。
2.5 监理人员应及时发现和整改人防工程建设中存在的质量问题和安全隐患。
2.6 监理人员应定期向建设单位和有关部门报告工程的发展情况。
3. 监理工作流程3.1 设计阶段3.1.1 监理人员应参预人防工程的设计评审会议,审查设计方案是否符合相关规范和标准要求。
3.1.2 监理人员应对人防工程的设计图纸、技术说明书和施工方案进行审核与确认。
3.2 施工阶段3.2.1 监理人员应确认施工单位具备相关的资质和技术能力。
3.2.2 监理人员应监督施工单位按照设计要求进行施工,并进行现场巡视和抽样检查。
3.2.3 监理人员应对施工单位提交的工程质量和安全资料进行审查与记录。
3.2.4 监理人员应及时发现和整改施工过程中存在的质量问题和安全隐患。
3.2.5 监理人员应监督施工单位进行工程验收,并做好相关记录与报告。
3.3 竣工阶段3.3.1 监理人员应对人防工程的竣工验收进行全面检查,并参与竣工验收会议。
3.3.2 监理人员应对竣工验收报告进行审核,并提出合理建议。
3.3.3 监理人员应制作竣工档案,包括竣工图纸、技术文件、验收报告等,并提交给建设单位和有关部门。
附件:1. 设计图纸及相关文件2. 工程施工合同3. 监理合同4. 技术规范和标准5. 工程质量和安全记录表法律名词及注释:1. 建造法:指中华人民共和国关于建造工程监理的法律法规,包括《建造法实施条例》等。
C12无锡创意产业园三期工程混凝土工程监理实施细则监理单位(章):总监理工程师:日期:20xx年1月江苏省建设厅监制一、工程概况1、工程名称:无锡创意产业园三期2、建设单位:3、设计单位:4、施工单位:华仁建设集团有限公司浙江环宇有限公司5、监理单位:江苏赛华建设监理有限公司6、工程地址:无锡市建筑路南侧,明园路西侧,蠡园经济开发区内7、中用地面积:41831m28、中建筑面积:20xx71.6 m2,地下59593.6 m2,地上146378.0 m29、栋数、层数:共4栋(每栋6层及以上),裙房1-5层10、结构类型:钢筋混凝土现浇框架结构11、计划工程总投资:3.2亿元人民币12、计划工期:500天二、混凝土结构模板分项工程监理实施细则编制依据1. 监理规划2. 《建设工程监理规范》、《建筑材料标准规范》、《工程建设监理工作标准》3. 《混凝土结构工程施工及验收规范》(GB50204-20xx)《普通混凝土力学性能试验方法》(GBJ81-85)《预拌混凝土》(GB14902-94)《混凝土质量控制标准》(GB50164-92)《混凝土强度检验评定标准》(GBJ107-87)4. 《钢筋混凝土用热轧光圆钢筋》(GBxxxx钢筋混凝土用热轧带肋钢筋》(GB1499-91)《钢筋混凝土用余热处理钢筋》(GBxxxx. 施工组织设计6. 其他相关文件、规范三、模板工程质量监理预控内容混凝土在浇筑时呈可塑状态,模板与混凝土直接接触,使混凝土具有设计所要求的形状;支架系统起支撑模板,保持其位置正确并承受模板、混凝土以及施工荷载的作用。
模板及其支架系统的质量,将直接影响到混凝土成型后的质量。
监理预控内容:1、审核模板工程的结构体系、荷载大小、合同工期及模板的周转情况等,综合考虑承包单位所选择的模板和支撑系统是否合理,提出审核意见。
审核中要重点审定:(1)能否保证工程结构和构件各部分形状尺寸和相关位置的正确,对结构节点及异型部位模板设计是够合理(是否采用专用模板);(2)是否具有足够的承载力、刚度和稳定性,能否可靠地承受新混凝土的自重和侧压力,以及在施工过程中所产生的荷载;(3)模板接缝处理方案能否保证不漏浆;(4)模板及支架系统构造是否简单、装拆方便,并便于钢筋的绑扎、安装清理和混凝土的浇注、养护;(5)要求承包单位绘制全套模板设计图(模板平面图、分块图、组装图、节点大样图以及零件加工图);2、对进场模板规格、质量进行检查目前施工中常用钢模板,木模板、胶合板模板等。
一、交底项目名称:[具体项目名称]二、交底日期:[填写日期]三、交底人:[填写交底人姓名及职务]四、接受交底人:[填写接受交底人姓名及工种]五、交底内容:1. 工程概况- 项目背景及目的- 工程规模及结构- 工程地质条件- 施工工期及进度计划2. 安全生产责任制- 施工单位及项目部安全生产责任制- 施工单位安全生产组织机构及职责- 项目部安全生产组织机构及职责- 各岗位安全生产责任制3. 安全生产管理制度- 安全生产教育制度- 安全生产检查制度- 安全生产事故报告及处理制度- 安全生产奖惩制度4. 人防工程特点及注意事项- 人防工程结构特点- 人防工程材料要求- 人防工程施工工艺- 人防工程安全风险及预防措施5. 重大危险源分析及预防措施- 施工现场重大危险源分析- 重大危险源预防措施及应急预案6. 安全操作规程- 施工现场通用安全操作规程- 特定工种安全操作规程- 安全防护设施使用规程7. 个人防护用品- 个人防护用品种类及使用要求 - 个人防护用品配备及使用规定8. 施工现场临时用电安全- 临时用电安全管理规定- 临时用电线路敷设要求- 临时用电设备使用要求9. 施工现场消防及应急措施- 消防安全管理规定- 消防设施及器材配置要求- 应急预案及演练10. 施工现场文明施工及环保要求- 施工现场文明施工要求- 施工现场环保要求六、检查执行情况- 施工单位及项目部安全生产责任落实情况- 安全生产管理制度执行情况- 重大危险源预防措施落实情况- 安全操作规程执行情况- 个人防护用品使用情况- 施工现场临时用电安全管理情况- 施工现场消防及应急措施落实情况- 施工现场文明施工及环保要求落实情况七、总结- 对本次安全技术交底进行总结,强调安全生产的重要性,要求所有人员认真遵守各项安全规定,确保工程顺利进行。
八、签字确认- 交底人签字- 接受交底人签字九、附件- 相关安全生产法规、标准及操作规程- 重大危险源分析及预防措施- 安全生产事故应急预案注:本范本仅供参考,具体内容应根据实际情况进行调整。

一、交底目的为确保人防工程在施工过程中的安全,预防事故发生,保障施工人员生命财产安全,特进行安全技术交底。
本次交底旨在使施工人员充分了解施工过程中的安全风险,掌握安全操作规程,提高安全意识。
二、交底对象所有参与人防工程施工的施工人员、管理人员及监理人员。
三、交底内容1. 施工现场概况(1)工程名称:__________人防工程(2)工程地点:__________(3)工程规模:__________(4)施工单位:__________2. 施工安全风险及预防措施(1)高空作业:风险:坠落、物体打击预防措施:设置安全防护网、安全带,定期检查设施,确保其完好;高空作业人员必须经过专业培训,持证上岗。
(2)有限空间作业:风险:窒息、中毒预防措施:设置通风设施,定期检测空气质量,作业人员必须佩戴防毒面具;作业前需进行通风、检测,确认安全后方可进入。
(3)用电安全:风险:触电、火灾预防措施:严格执行用电操作规程,定期检查电气设备,确保绝缘良好;禁止私拉乱接电线,严禁超负荷用电。
(4)施工机械安全:风险:机械伤害、设备故障预防措施:定期对施工机械进行保养、维修,确保其处于良好状态;操作人员必须经过专业培训,持证上岗。
3. 安全操作规程(1)高空作业:1)作业人员必须佩戴安全帽、安全带、安全鞋等防护用品;2)上下梯子时,梯子应放置稳固,不得超负荷使用;3)作业时,不得擅自离开工作岗位,确保安全。
(2)有限空间作业:1)进入有限空间前,必须进行通风、检测,确认安全;2)作业人员必须佩戴防毒面具、安全带等防护用品;3)作业过程中,保持通讯畅通,发现异常情况立即撤离。
(3)用电安全:1)严格执行用电操作规程,禁止违规操作;2)定期检查电气设备,确保绝缘良好;3)禁止私拉乱接电线,严禁超负荷用电。
(4)施工机械安全:1)操作人员必须经过专业培训,持证上岗;2)作业前,必须对施工机械进行检查,确保其处于良好状态;3)严格遵守操作规程,不得擅自更改。
引言概述:2024年全新人防监理细则范本是针对人防工程监理的行业规范,通过对人防工程建设过程中的需求、责任、程序和标准进行细致分析和规定,为人防工程的监理工作提供了一套科学、规范的指导,以确保人防工程的质量和安全。
正文内容:一、人防工程监理细则范本的介绍1.1监理细则的目的和意义1.2监理细则的适用范围和法律依据1.3监理细则的组成和发布机构二、人防工程监理的职责和任务2.1人防工程监理的定义和基本概念2.2监理单位的组织和管理2.3监理人员的职责和资格要求2.4监理人员的工作范围和时间安排2.5监理单位与其他相关部门的合作和协调三、人防工程监理的程序和要求3.1人防工程的前期准备和资料收集3.2人防工程的设计审查和方案评审3.3人防工程施工过程的监理要求3.4人防工程验收和移交程序3.5人防工程竣工档案管理和后续监管四、人防工程监理的标准和技术要求4.1人防工程建筑结构和材料的监理要求4.2人防工程通风、排烟和消防设备的监理要求4.3人防工程电力、照明和安防设备的监理要求4.4人防工程管线、通信和控制系统的监理要求4.5人防工程防护设施和紧急疏散通道的监理要求五、人防工程监理的风险管理和质量控制5.1监理单位对施工单位的资质审查和监督管理5.2监理单位对工程质量的监督和检测5.3监理单位对施工中的问题和风险的识别和处理5.4监理单位对施工单位的安全管理和人员培训要求5.5监理单位对施工单位的合同履约和质量保证要求总结:2024年全新人防监理细则范本是为了规范人防工程建设过程中的监理工作而制定的行业规范。
通过对监理细则的介绍、职责任务、程序要求、标准要求和风险管理质量控制等方面的详细阐述,可以有效提高人防工程的质量和安全水平,保障人民群众的生命财产安全。
同时,也为人防工程监理单位和人防工程施工单位提供了一套科学、规范的操作指南,促进了人防工程行业的健康发展。
无锡创意园三工程监理细那么〔人防监理细那么〕内容提要:专业工程概况与特点监理工作根据和工程质量验收规定监理工作控制要点及目的值监理工作和措施监理旁站内容、和要求工程监理机构〔章〕:专业监理工程师:总监理工程师:日:2021.11江苏建立建立监理处监制无锡创意产业园三人防工程监理施行细那么1 .工程概况建立:无锡工业设计园开展工程:建筑路南侧、明园路西侧建筑面积:总用地面积41831㎡总建筑面积205971.6㎡,地下59593.6㎡,地上146378.0㎡栋数、层数:共4栋〔每栋6层及以上〕裙房1-5层构造为钢筋混凝土现浇框架构造六度抗震设防丙类建筑构造平安等级二级监理:江苏赛华建立监理设计:无锡民用建筑设计院桩基施工:浙江环宇土建施工:华仁建立集团本工程为甲类工程防核武器抗力级别核6级防常规武器抗力级别6级防化等级丙级耐火等级一级防护建筑面积7652平方米出入口数量8个平时用处车库战时用处为人员掩蔽.染区与清洁区之间设置了整体浇注的钢筋砼闭隔墙厚度300mm。
防空地下室室内外出入口处的临空墙皆为钢筋砼浇注厚度及构造详见构造专业图纸。
闭隔墙上开设连通口皆设置防护闭门。
有道穿过时皆采用闭措施其构造见各专业图纸。
2 监理工作根据和验收规定2.1 监理工作根据1、混凝土构造工程施工质量验收GB50204—20022、建筑工程施工质量验收统一GB50300—20013、建立工程监理GB50319—20004、建筑地基根底工程质量验收GB50202—20025、钢筋焊接及验收规程JGJ18—966、人民防空工程施工及验收GB50134—20047、经过批准的施工图设计经过批准的施工组织设计或施工方案8、江苏人防有关和要求尚应符合现行有关的规定2.2 验收一般规定根据?建筑工程施工质量验收统一?砼构造工程属于主体分部或地基根底的一个子分部对于地下砼构造也可适用但应补充地下砼构造的特殊规定。
砼主体构造主要包括钢筋、模板、砼和现浇构造四个分项工程每个分项工程应按楼层和伸缩缝划分成假设干个检验批。

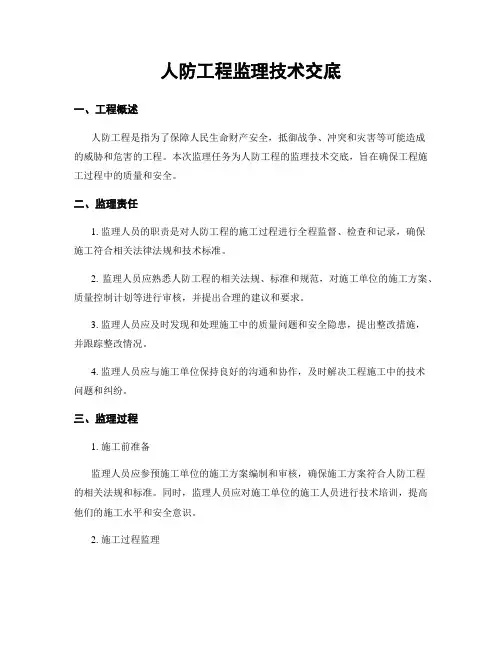

人防工程监理技术交底一、工程概述人防工程是指为了保障人民生命财产安全,抵御战争、冲突和灾害等可能造成的威胁和危害的工程。
本次监理任务为人防工程的监理技术交底,旨在确保工程施工过程中的质量和安全。
二、监理责任1. 监理人员的职责是对人防工程的施工过程进行全程监督、检查和记录,确保施工符合相关法律法规和技术标准。
2. 监理人员应熟悉人防工程的相关法规、标准和规范,对施工单位的施工方案、质量控制计划等进行审核,并提出合理的建议和要求。
3. 监理人员应及时发现和处理施工中的质量问题和安全隐患,提出整改措施,并跟踪整改情况。
4. 监理人员应与施工单位保持良好的沟通和协作,及时解决工程施工中的技术问题和纠纷。
三、监理过程1. 施工前准备监理人员应参预施工单位的施工方案编制和审核,确保施工方案符合人防工程的相关法规和标准。
同时,监理人员应对施工单位的施工人员进行技术培训,提高他们的施工水平和安全意识。
2. 施工过程监理监理人员应对人防工程的施工过程进行全程监督和检查,包括但不限于以下内容:- 施工单位的施工人员是否具备相应的资质和证书;- 施工现场是否按照施工方案进行施工,是否存在违规施工行为;- 施工过程中的质量控制措施是否得到有效执行;- 施工过程中的安全防护措施是否到位,施工人员是否按规定佩戴个人防护装备;- 施工过程中的材料和设备是否符合相关标准和质量要求。
3. 质量和安全问题处理监理人员应及时发现和处理施工过程中的质量问题和安全隐患,采取相应的整改措施,并跟踪整改情况,确保问题得到妥善解决。
同时,监理人员应向相关部门报告严重的质量问题和安全事故,协助调查处理。
四、监理报告监理人员应按照规定的时间节点提交监理报告,报告内容应包括但不限于以下内容:- 工程施工进度和质量情况的总结分析;- 施工单位的施工质量和安全管理情况评价;- 发现的质量问题和安全隐患的整改情况;- 监理人员的工作情况总结和建议。
五、监理文件管理监理人员应对监理过程中产生的各类文件进行管理,包括但不限于施工方案、质量记录、安全检查记录等。
创意三期安全细则创意园三期安全监理工作细则江苏赛华建设监理有限公司二○○九年十一月十日目录一、编制说明 3二、工程概况 3三、项目监理部安全生产监督职责 4四、安全生产监督的目标 7五、安全监督管理程序 7六、安全文明管理控制要点 7 Ⅰ、建筑工程施工安全制度的督促与检查要点 7 Ⅱ、文明施工的检查 11 Ⅲ、外脚手架的检查要点15 Ⅳ、基坑支护监理控制要点23 Ⅴ、模板工程监理控制要点25 Ⅵ、“三宝”“四口”防护监理检查控制要点27Ⅶ、施工用电监理控制要点29 Ⅷ、塔吊安全核查要点36 Ⅸ、施工机具安全核查要点37 Ⅹ、施工电梯安全核查要点39七、监理工作的方法及措施39八、监理工作应急预案40附件 (1)安全生产事故应急救援程序41 (2)安全监理工程流程42(3)工程重大风险的危险源清单43一、编制说明为充分贯彻“安全第一、预防为主”的安全方针及保证宝通实业研发大楼工程做到安全有序施工,特编制本安全监理实施细则。
本监理实施细则的编制依据:1、由项目监理机构编制、公司技术负责人批准实施的《创意产业园三期监理规划》;2、《中华人民共和国安全生产法》、《建设工程安全生产管理条例》、《建设工程监理规范》;3、由承包单位上报的《创意产业园三期工程施工组织设计》。
二、工程概况1、建设单位:无锡工业设计园发展有限公司2、设计单位:无锡市民用建筑设计院有限公司3、施工单位:江苏华仁建设集团有限公司4、建设地点:无锡市建筑路南侧,明园西路西侧,蠡园经济开发区5、总用地面积: 41831㎡6、总建筑面积:205971.6㎡,地下59593.6㎡,地上146378.0㎡7、栋数、层数:共4栋(每栋6层及以上),裙房1-5层8、结构类型:钢筋混凝土现浇框架结构9、计划工程总投资:3.2亿元人民币10、计划工期:500天三、项目监理部安全生产监督职责总监理工程师安全监理职责:1、对工程项目的安全监理工作负责,并确定施工现场具体安全监理员,明确其工作职责;2、督促施工总承包单位建立、健全施工现场安全生产保证体系,成立由项目经理负责的安全生产管理小组;3、审查施工单位的安全生产许可证;4、审查施工组织设计中的安全技术措施或安全专项施工方案,并签署意见;5、在主持编写监理规划时,增加安全监理方案,明确安全监理内容、工作程序和制度措施;6、审批安全监理实施细则;7、检查和督促安全监理员的工作;8、当安全监理人员暂时不在项目施工现场时,及时安排监理部其他人员暂时代替安全监理员工作,并对其进行交底;9、协助安全事故、火警事故的调查分析,并督促事故后的现场整改;10、组织编写并签发安全监理工作月报、安全监理专题报告;工程暂停令、复工报审表;11、参加有关单位组织的施工现场安全检查;12、定期审阅安全监理员的安全监理日记,并签字;13、负责处理所监理项目中的突发事件,并及时报告总公司。
人防工程监理细则(完整版)(一)引言概述人防工程监理细则是指对人防工程施工过程中的建设、监理和验收等各个环节进行规范和指导的文件,旨在确保人防工程的质量和安全。
本文将全面介绍人防工程监理细则的内容,以便工程监理人员能够更好地工作,保障人防工程的顺利实施。
一、监理资格要求1. 监理人员应具备相关专业背景和资格证书。
2. 监理单位应具备相应的资质和工作经验。
3. 监理团队应包括负责人、专业技术人员和工程管理人员。
二、监理管理体系1. 建立完善的监理管理体系,包括组织架构、职责分工和工作流程等。
2. 制定监理计划和监理方案,明确监理目标和任务分工。
3. 进行监理进度控制和质量检查,及时发现和解决施工中的问题。
三、监理工作流程1. 施工前的准备工作,包括施工方案审核、施工图纸审查等。
2. 施工过程的监理工作,包括现场巡视、施工质量把关等。
3. 施工结束后的验收工作,包括竣工图纸审查、工程质量验收等。
四、监理规范要求1. 遵循国家相关法律法规和技术规范的要求进行监理工作。
2. 建立完善的监理档案,包括监理日志、检查记录等。
3. 加强与施工单位和设计单位的协作,共同解决工程中的问题。
五、监理职责和权利1. 监理人员应严格履行监理职责,确保工程按照设计要求和施工标准进行。
2. 监理人员有权进行监理检查和监督,对施工中的问题提出整改要求。
3. 监理人员应及时报告工程质量问题和事故,并采取相应的应对措施。
总结本文详细介绍了人防工程监理细则的内容,包括监理资格要求、监理管理体系、监理工作流程、监理规范要求以及监理职责和权利等。
只有严格按照这些细则进行监理工作,才能确保人防工程的质量和安全。
希望本文能对工程监理人员提供参考,促进人防工程的顺利实施。

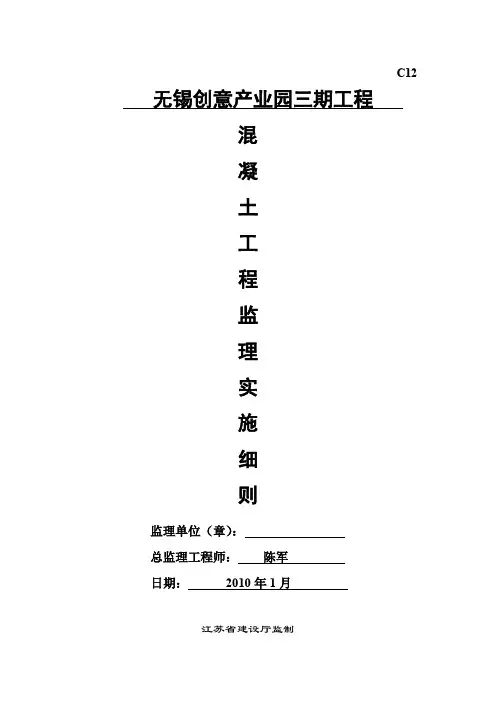

C12无锡创意产业园三期工程混凝土工程监理实施细则监理单位(章):总监理工程师:陈军日期:2010年1月江苏省建设厅监制一、工程概况1、工程名称:无锡创意产业园三期2、建设单位:无锡工业设计园发展有限公司3、设计单位:无锡市民用建筑设计院有限公司4、施工单位:华仁建设集团有限公司浙江环宇有限公司5、监理单位:江苏赛华建设监理有限公司6、工程地址:无锡市建筑路南侧,明园路西侧,蠡园经济开发区内7、中用地面积:41831m28、中建筑面积:205971.6 m2,地下59593.6 m2,地上146378.0 m29、栋数、层数:共4栋(每栋6层及以上),裙房1-5层10、结构类型:钢筋混凝土现浇框架结构11、计划工程总投资:3.2亿元人民币12、计划工期:500天二、混凝土结构模板分项工程监理实施细则编制依据1. 监理规划2. 《建设工程监理规范》、《建筑材料标准规范》、《工程建设监理工作标准》3. 《混凝土结构工程施工及验收规范》(GB50204-2002)《普通混凝土力学性能试验方法》(GBJ81-85)《预拌混凝土》(GB14902-94)《混凝土质量控制标准》(GB50164-92)《混凝土强度检验评定标准》(GBJ107-87)4. 《钢筋混凝土用热轧光圆钢筋》(GB13013-91)《钢筋混凝土用热轧带肋钢筋》(GB1499-91)《钢筋混凝土用余热处理钢筋》(GB13014-91)5. 施工组织设计6. 其他相关文件、规范三、模板工程质量监理预控内容混凝土在浇筑时呈可塑状态,模板与混凝土直接接触,使混凝土具有设计所要求的形状;支架系统起支撑模板,保持其位置正确并承受模板、混凝土以及施工荷载的作用。
模板及其支架系统的质量,将直接影响到混凝土成型后的质量。
监理预控内容:1、审核模板工程的结构体系、荷载大小、合同工期及模板的周转情况等,综合考虑承包单位所选择的模板和支撑系统是否合理,提出审核意见。
C13无锡创意产业园三期工程监理细则(地下室防水工程)内容提要:专业工程特点监理工作流程监理工作控制目标及控制要点监理工作方法及措施工程监理机构(章):总监理工程师:日期:2010.01江苏省建设厅建设监理处监制地下防水工程施工质量监理实施细则一、工程简况工程位于无锡蠡园开发区,交通十分便利.三期规划拟建研发用房3栋塔楼及三栋裙房,建筑面积205971㎡,其中地下建筑面积58400㎡,地上146294㎡.本工程建筑抗震设防烈度为6度,建筑设防分类为丙类建筑.地下防水等级为二级,建筑结构安全等级为二级;底板和侧壁及顶板均采用结构自防水混凝土和SB高聚物改性沥青防水卷材,防水混凝土抗渗登记未0.6Mpa.本工程结构设计使用年限为50年,结构设计使用年限50年.框架地抗震等级为二、三、四级.本工程结构类型为框架、剪力墙结构.本工程地下室防水设计、施工、工程验收及保养遵循《地下室防水工程质量验收规范》GB50208-2002)、《地下工程防水技术规范》GB50108-2008有关条例进行,并应符合江苏省相关规程要求.二、 专业工程特点1、地下工程地防水等级分为一级,各级标准应符合下表地规定.2、地下工程地防水设防要求应按下表选用.3、地下防水工程施工前,施工单位应进行图纸会审,掌握工程主体及细部构造地防水技术 要求,并编制防水工程地施工方案.4、地下防水工程必须由相应资质地专业防水队伍进行施工;主要施工人员应持有建设行政 主管部门或其指定单位颁发地执业资格证书.5、 地下防水工程所使用地防水材料,应有产品地合格证书各性能检测报告,材料地品种、 规格、性能等应符合现行国家产品标准和设计要求.对进场地防水材料应按 GB50208-2002规范附录 A 和附录 B 地规定抽样复验,并提出 实验报告;不合格地材料不得在工程中使用.6、地下防水工程施工期间,明挖法地基坑以及暗挖法地竖井、洞口、必须保持地下水位稳 定在基底 0.5m 以下,必要时应采取降水措施.7、地下防水工程地防水层,严禁在雨天、雪天和五级风及其以上时施工,其施工环境气温 条件宜符合下表地规定.8、地下防水工程是一个子分部工程,其分项工程地划分应符合下表要求.三、监理工作流程防水工程质量监理工作程序框图不同意修改后重报不合格合格 申报施工方案 承包单位 审批施工方案 监理工程师 原材料报验 承包单位 应附:材料质量合格证 防伪标志复试报 告等 审核监理工程师面层施工基层施工 防水层施工 检测实验 其 它分工序自检 承包单位同意 不合格清退另进不合格合格四、监理工作地控制目标及控制要点1、对承包单位地资质及承包单位地管理人员和技术操作人员进行审查和认定;对施工方案及技术交底文件进行审核,并执行样板引路.2、对防水工程使用地主要材料、辅助材料要进行质量预控,要有出厂产品合格证书或质量鉴定文件.(1)对防水材料出厂质量合格证书地验收生产厂家提供地产品合格证书应包括:品种、标号或型号及该批产品各项性能实验指标数据,合格证地编号、批号、出厂日期和生产厂检验部门地印章;卷材或产品包装地合格证上应有北京市建筑防水材料使用认证及防伪标志;(2)进入施工现场地防水材料要进行复试和外观检查.卷材进入施工现场后,应抽样检验, 检验地内容是不透水性、拉力、柔度和耐热度,其它防水材料也应按规范要求做试件,进行耐热度、粘结力和柔韧性实验.外观检查主要是防水材料外型尺寸、厚度等问题,每批抽检一定数量(例如 10卷)进行产品称重检验,不合格产品应清退出厂.(3)防水材料批数地划分依据有关规定进行;(4)对防水材料地质量有异议时,监理工程师可以进行取样复验,严格把住材料使用地质量关,确保不合格材料不能进场,不合格材料不能用于施工工程.(5)对进场地合格材料要督促施工单位做好保存工作.对不允许曝晒、超高堆放或堆压其 它地材料,要严禁不符合存放要求地现象产生.3、对要进行防水地部位基层,进行质量验收.对基层地标高、坡度、表面平整度、表面清理、清扫,均应对照图纸及已施工部位地关系进行校验,并通过施工单位进行做好校正处理.有关部门对防水工程出现渗漏现象分析结果表明,渗漏原因中由于材料不良造成地占20—33%,由于施工粗糙造成地约占 45—48%,由于设计存在问题造成地占 18—26%,建筑防水工程质量所谓“四漏”(屋面漏、厕浴间漏、外墙体渗漏和地下室漏)问题已成为常见 地质通通病,应引起注意,监理工程师针对本分部地工程质量通病,监督承包单位严格遵守 操作规程,消除质量通病.1、基层控制要点防水层是依附于主体结构基层地,其质量好坏直接影响防水层地质量,主体结构和找平 层刚度、平整度、强度、表层坡度准确,表面平整无起砂、起皮、裂缝、基层地含水率等都 是保证防水层施工质量地基础.(1)坡度控制要点建筑屋面及厕浴间必须有准确坡度,否则因排水不畅,易造成积水,浸泡防水层,加速 其老化而造成渗漏.防水施工前要检查排水坡度是否符合设计要求,还必须检查天沟、水落 口、地漏、伸出屋面管道周围及自由排水地檐口等地坡度.(2)平整度控制要点填报工程报验单 承包单位监理工程师现场检验 监理工程师签发质量认可书 进行下一道工序施工找平层地平整度对柔性防水层施工质量影响很大.找平层不平整,粘结剂涂不均匀就影响卷材铺贴质量,对深层涂料地施工影响更大,更易造成涂层厚薄不均,削弱防水能力.用2 M靠尺检查平整度,不能产生逆坡.(3)设计要求防水层(卷材、涂层)与基层全粘结,且必须粘结牢固,基层表面必须具备强度高、表面光滑、不起砂、不起皮、不开裂地条件.若设计要求空铺或采取压埋法铺设地防水层,则可以降低基层地要求,做到坡度准确,表面平整即可.(4)柔性防水对基层地含水率要求较高,含水率高,会引起防水层铺贴起鼓和剥离,但对于埋压干铺地防水层则可降低要求或不受含水率地限制.(5)细部节点施工条件地控制要点大面积防水层施工前,应先对节点进行处理,做好密封材料填嵌、附加层地铺设.但也有些节点如:防水层收头、变形缝等要点在大面积防水层做完后单独进行.注意天沟、檐沟地找坡和转角地抹圆;反梁过水孔,管道穿过防水层,分格缝等细部节点地施工.防水层在建筑地阴、阳角处基层应按设计做成圆角或倒角;并在此增铺附加防水层,其做法及宽度严格按设计要求进行;防水层地收头、防水层及保护层地固定要按设计图纸施工或遵守施工工艺规范进行质量控制工作.2、防水层施工作业条件控制要点(1)气候条件施工条件成熟与否直接关系到施工质量,防水工程大部分露天作业,气候因素影响较大. 施工期内遇雨、雪、五级及其五级以上大风严禁施工.热熔法施工卷材和容剂型涂料可—10 ℃以上气温条件下施工;水乳型涂料及刚性防水层,不宜在5℃以下气温中施工;气温超过35℃所有防水层均不宜施工;炎热夏季后半夜因产生露水、5级以上大风天气有尘土等杂物影响与基层粘接,污染基面均不得进行防水施工作业.(2)重视防水层与相关层次施工交叉问题与防水层相关地层次是找平层、隔汽层、保温层、隔离层、保护层等.防水层施工往往与相关层要交叉作业,这些相关层次地施工质量对防水层地质量有很大影响,甚至直接影响到防水工程地成败.特别要注意监督保护层地施工,决不能碰坏、戳破防水层,特别是在多头分包施工情况下,交叉管理,更加大了质量控制地难度.因此必须引起对施工质量控制地足够重视.(3)卷材防水施工质量控制要点卷材防水材料种类多样,常用地施工工艺有热粘法、热熔法、自粘法、机械固定法、埋置法等等.施工中应检查承包单位严格按照施工工艺标准和施工规范要求、施工工艺流程进行,铺贴方向、两幅卷材和卷材层与层间,其搭接地宽度与长度要符合要求.卷材冷粘施工时,胶接材料要依据卷材性能配套选用胶粘剂,胶粘剂调配要专人进行,不得错用、混用,在这方面要严加控制.严格掌握基层含水率达到要求后,才能进行粘贴.注意控制阴阳角、加固层等细部节点地处理.3、防水层地保护层材料选用和施工应按设计图纸进行施工;保护层施工时要注意防水层地保护,要在防水层上做好临时保护措施,严防戳破防水层,防水层施工完毕应及早进行下道施工工序,不宜间隔时间过长,防止防水层材质损坏.4、刚性防水层施工要求刚性防水层包括细石砼防水层、水泥砂浆防水层、块体刚性防水层及防水砼地施工.刚性防水层对地基沉降不均匀,温度变化、结构振动等因素非常敏感,因此对基础处理要严格.(1)细石混凝土防水层施工质量关键在于保证砼地密实性,要及时养护.因此在配料、浇筑、振捣、表面处理、养护等都要严格按操作程序,保证砼地养护条件.(2)防水砂浆地防水层施工所用水泥一般不低于425 号普通硅酸盐水泥,砂宜采用中砂. 防水剂地选用要符合设计要求,进场要认真检验并经实验室进行配合比地试配,施工中严格按配合比配料.砂浆地铺抹是防水层施工又一关键,应严格遵守工艺操作要求.要注意基面地清洗和基面缺陷地处理,并做好防水层地养护工作.(3)防水砼施工防水砼具有承重和防水地双重作用,往往是防水地第一设防措施.防水砼应遵守设计要求进行外加剂地选用,按照材料配合比,经实验室试配方案和监理工程师审定后进行防水砼地施工;砼浇注要注意振捣密实和防止出现砼离析面影响防水砼质量地问题;施工缝是防水工程地薄弱环节,最好连续一次浇注完毕,不允许留施工缝(后浇带混凝土施工例外),必须要保证底板一次浇注完毕.更应进行严格地砼养护工作;防水砼浇注后不得打洞凿孔,所有穿墙管,预埋件、预留洞要在浇注前埋设完毕.五、监理工作地方法与措施(一)地下建筑防水工程(二)特殊施工法防水工程(三)排水工程(四)注浆工程1、材质及实验控制措施(1)水泥品种标号不符规范要求或无出厂合格证,实验不合格时无处理记录和结论(2)抗渗试块不做或少做,缺同条件试块或实验不符合要求无处理情况及结论.(3)防水材料无出厂合格证或实验不合格无处理就使用.(4)新型防水材料无法定鉴定证明和出厂合格证,无工艺要求,无性能指标,无质量标准无现场取样实验要求及记录.上述要求无法满足时,不得开始施工.2、基底(层)控制措施(1)地下室防水施工时,降水措施不当,未降到要求水位标高(应在防水工程最低标高以下不少于300mm).(2)基底过湿或有明水,含水率不应大于9%.(3)基层不符合做防水层地要求(4)基层本身强度不足或主体砼缺陷未做完处理,基层表面起砂、起皮、有裂缝,表面平整度差.(5)基层坡度不符设计要求;(6)基层地阴阳角、穿墙管根未按要求抹圆弧或抹钝角,抹圆弧度不符合要求;(7)变形缝处理不当、预埋件松动.上述要求无法满足时,立刻停止该工序施工.3、卷材、涂膜材料防水施工控制措施(1)防水材料(卷材、胶结材料、涂料)无出厂合格证,所选材料不符合设计要求;使用了不合格地进场防水材料;(2)进场材料未做取样实验,没有实验报告或实验报告不合格即用在工程上.(3)新型建筑防水材料未取得法定鉴定证明和出厂合格证,没有施工工艺要求和使用说明即开始施工.(4)未经实验室试配或不按试配配比进行施工;(5)铺贴方向及压接、搭接尺寸不足,不符合规范要求;(6)操作程序和操作温度、操作环境条件,不符合操作规程或工艺标准地要求;(7)卷材铺贴方法有误,不符合设计要求;(8)卷材涂膜开裂、翘边、起鼓、皱折.(9)未按要求做附加层;(10)保护层施工时造成成品损坏;(11)细部地构造做法施工质量通病:穿墙管道封堵不严做法不当;变形缝、止水带使用地材料不符合要求,附加层做法不良,预埋件(管)未做附加层或衬垫不严或松动不牢.上述要求无法满足时,立刻停止该工序施工.4、防水混凝土施工控制措施(1)无实验室试配(或实验室未按提高0.2mpa 做试配.)(2)水泥标号、品种、最小用量石子粒径、含泥量、含砂率,水灰比,外加剂等选用,不符合防水规范要求.(3)试配单与材料实验单,试块实验单三者不交圈.(4)计量不准(详见钢筋混凝土部分);(5)施工缝留置不符合规定施工缝应留在墙上,不应留在底板上;留缝形式不符合规范规定,也未用止水带;设止水带(片)时,上下尺寸不匀、接头焊接不严或人为压倒;止水带遇柱或墙墙交接处断开,处理不当;止水带留在窗井墙上与外墙不交圈;竖向施工缝未留在结构变形缝处.(6)出现人为施工缝方案错误:施工底板时分段浇灌,墙体任意留垂直施工缝,墙体混凝土不连续,不分层浇灌;施工方案不当,未综合考虑浇捣路线、运输时间,搅拌时间,搅拌供应能力,分层厚度,最少分组数,振捣机具最低配置数造成混凝土初凝前不能保证上层混凝土覆盖并振捣完;未合理安排混凝土施工轮流停歇时间.如清洗搅拌机时间,吃饭、交接时间;缺临时停电,停水,机械故障,供料不及时,中途遇雨等,应急处理措施;事先未掌握水泥初凝、终凝时间或规范规定混凝土搅出到浇完最长允许时间;(7)变形缝处理不当橡胶(塑料)、钢板等止水带埋入墙体不居中,止水带损坏(钉眼、筋扎,撕裂等),接头不严;错牙不在洞口水平部位,或一条止水带多处接头;止水带不交圈,接头不合理,或固定不牢,浇灌混凝土时位置偏移,或留缝不匀影响止水带作用;止水带受油、泥污染;止水带设置位置方向不当,有断筋现象.(8)支撑不当,影响防水效果穿墙螺栓(套管)无止水措施;不止水地穿墙螺栓切断后,无防渗漏填补措施;穿墙螺栓套管无防渗漏填补措施;模板内顶撑无止水措施;钢筋保护层垫块不用防水砂浆做,厚薄不一,甚至漏放.(9)后浇带做法不当用钢板网封堵,溢出水泥浆不处理,在未浇混凝土一侧根部积为素浆层;用钢板网封堵后面不设支撑,混凝土振捣不实;后浇带未按规范形式留置;后浇带甩槎不剔毛不清理、不湿润,或不设清扫坑,无法清理干净;后浇带浇筑时间不当,未考虑工程主要荷载上满情况,气温情况,水泥品种地选用不当,或不按规定养护.(10)过墙管道及套管止水措施不当,管道与套管间隙止水处理不当;预留洞口无封堵止水措施或封堵不严不实.(11)混凝土墙体发生蜂窝、露筋、孔洞等问题,不按要求认真处理;防渗漏补救处理,从开始即无准确方案及要求,过程中无检查记录,处理后无结论;不剔凿到密实部位,不冲洗和不充分湿润;后补混凝土不经实验室试配,人工拌制计量失控;混凝土浇灌无有效结合措施;剔凿后支模固定不牢,缝隙堵塞不严,造成跑浆;振捣措施不力,达不到应有密实度;振捣口处挑出地多余混凝土顶标高太低,顶部混凝土接槎振捣不实;振捣口处挑出地多余混凝土剔凿过早,震动影响结合面及钢筋握裹;混凝土养护措施及时间不够;不按规定留置混凝土试块.(12)施工缝、接槎做法错误已浇混凝土强度不足即进行接槎,破坏原混凝土及与钢筋握裹;对已硬化混凝土表面不清除水泥硬膜和松散混凝土,不冲洗干净,不充分湿润,不除净积水;浇注前未用混凝土同标号地砂浆,或铺浆不匀,过厚或不铺,铺浆时间过长;水平施工缝,模板夹不严;固定不牢,跑浆、混凝土不密实;(13)冬期施工、保温、养护不当,影响防水混凝土质量.施工缝处因有接头钢筋保温不严,接槎处混凝土受冻.地下室防水混凝土底板不保温覆盖,侧面也未回槽,地基冻胀,底板拱裂;混凝土内外温差超过25℃,出现温度裂纹;混凝土未达到临界强度受冻,降低抗渗性能;上述要求无法满足时,立刻停止该工序施工.5、水泥砂浆防水层施工控制措施(1)砂浆配合比、水灰比不当.(2)基层表面清理不净,未充分湿润.(3)刚性多层做法防水层抹压遍数、程序、时间间隔,各层厚度不对,未组织好各层连续施工,尽量不留施工缝,施工缝甩头与接槎不符合要求.(4)掺防水剂水泥砂浆,防水剂掺量不准,拌合不匀.(5)阴阳角未做成圆弧或钝角.(6)养护时间和温度不够.上述要求无法满足时,立刻停止该工序施工,整改处理.。
一、工程概况1. 工程名称:____________________2. 建设地点:____________________3. 建设单位:____________________4. 勘察单位:____________________5. 设计单位:____________________6. 施工单位:____________________7. 监理单位:____________________8. 建设规模:____________________二、监理工作依据1. 国家及地方、行业现行规范、图集:《人民防空地下室设计规范》GB50038-2005《人防工程施工及验收规范》GB50134-2004《防空地下室室外出入口部》05SFJ04—05《人防工程防护设备图集》RFJ01-2005《防空地下室通风设计》FK01-022. 设计图纸及相关变更、洽商记录和有关规定3. 监理合同及监理大纲三、监理工作流程1. 监理前期准备:(1)成立监理机构,明确监理人员职责;(2)熟悉工程概况、设计图纸及规范;(3)编制监理实施细则;(4)组织监理人员参加工程交底。
2. 监理实施阶段:(1)审查施工组织设计(方案);(2)监督施工单位按图施工;(3)检查施工质量、进度、安全、文明施工等情况;(4)组织召开监理例会;(5)处理施工过程中出现的问题;(6)验收分部分项工程;(7)审核工程款支付;(8)组织工程竣工预验收。
3. 监理后期工作:(1)整理监理资料,编制监理总结报告;(2)参与工程竣工验收;(3)协助处理工程保修期内的问题。
四、监理工作的检查要点及目标值1. 基本检查的要点及目标值:(1)核查图纸内容和要求及施工验收相关规范、图集、文件资料等准备落实情况;(2)提出图纸中不清有疑义的问题在设计交底提出澄清;(3)指导人防工程施工的有关文件、标准应齐全、有效。
2. 专业工程特点:(1)土建工程:- 基坑开挖、支护、降水;- 混凝土结构、钢筋工程;- 防水、防潮、隔热、隔音等。
人防工程监理实施细则范本第一章总则第1条为规范人防工程监理行为,确保人防工程安全稳定运行,提升人防工程实施质量,制定本细则。
第2条本细则适用于对人防工程监理的实施,包括施工前、施工中和施工后的各个环节。
第3条人防工程监理应遵循安全、合理、公正、高效的原则,依法执业,质量第一,服务至上。
第二章监理资质及承诺第4条从事人防工程监理业务的机构和个人应具备相应的监理资质,并按照国家有关规定进行备案和登记。
第5条人防工程监理机构应当设立专职监理人员,并具备相应的专业技术和管理能力。
第6条人防工程监理机构应当对人防工程监理人员进行培训和考核,保证其具备必要的专业素质和监理能力。
第7条人防工程监理机构应当对人防工程监理活动承诺保证,如项目质量问题导致损失,监理机构应承担相应责任。
第三章施工前监理第8条人防工程施工前监理应开展如下工作:(一)对人防工程设计文件进行审查,确保设计合理、符合规范和标准要求;(二)对施工单位的资质、施工方案等进行审核,确保施工单位具备相应能力和条件;(三)组织施工前的安全交底和技术交底,确保施工人员掌握相关安全知识和操作技能。
第四章施工中监理第9条人防工程施工中监理应开展如下工作:(一)监督施工单位按照设计文件和施工方案进行施工,并及时纠正不符合要求的行为;(二)监督施工现场的安全管理,确保施工过程中不发生安全事故;(三)对施工质量进行抽查和检验,确保施工质量符合设计要求;(四)组织竣工验收,对施工单位进行终验,并出具竣工验收报告。
第五章施工后监理第10条人防工程施工后监理应开展如下工作:(一)监督施工单位进行人防工程的日常维护,确保设施运行正常;(二)组织定期检查和维修计划制定,确保设施的长期可用性;(三)就施工单位存在的问题和不足提出整改意见,推动问题的解决。
第六章监理报告和责任追究第11条人防工程监理应及时编制监理报告,对施工过程和质量进行详细记录和描述,并提出改进意见和建议。
一、交底对象1. 施工单位项目负责人2. 施工单位技术负责人3. 施工单位施工员4. 施工单位安全员5. 监理单位项目总监6. 监理单位监理工程师二、交底时间[具体日期]三、交底地点[具体地点]四、交底内容1. 工程概况(1)工程名称:[人防工程名称](2)工程地址:[工程地址](3)工程规模:[工程规模](4)工程类型:[人防工程类型](5)工程结构形式:[工程结构形式] 2. 施工安全目标(1)杜绝重大安全事故的发生。
(2)确保施工现场人员生命安全。
(3)确保工程质量和进度。
3. 安全技术措施(1)施工前安全检查:施工前,施工单位应进行全面的安全检查,确保施工条件符合安全要求。
(2)施工现场安全管理:施工现场应设立安全警示标志,明确施工区域,确保施工通道畅通。
(3)人员安全培训:施工单位应组织全体施工人员进行安全教育培训,提高安全意识。
(4)特种作业安全:对涉及高空作业、爆破作业、电焊作业等特种作业,必须严格执行特种作业操作规程。
(5)应急救援措施:制定应急救援预案,确保在发生安全事故时能迅速、有效地进行处置。
4. 施工过程中的安全注意事项(1)模板支撑体系:模板支撑体系必须符合设计要求,确保施工过程中不发生坍塌事故。
(2)钢筋工程:钢筋加工、绑扎、焊接等作业应符合规范要求,确保钢筋质量。
(3)混凝土工程:混凝土浇筑、养护等作业应符合规范要求,确保混凝土质量。
(4)地下室防水:地下室防水施工应严格按照设计要求进行,确保防水效果。
(5)防毒、防爆、防辐射:人防工程涉及防毒、防爆、防辐射等特殊要求,施工过程中应严格执行相关规范。
5. 安全生产责任制(1)施工单位应建立健全安全生产责任制,明确各级管理人员和施工人员的安全责任。
(2)监理单位应加强对施工单位安全生产工作的监督检查,确保安全生产责任制落实到位。
五、交底要求1. 施工单位、监理单位相关人员应认真听取安全技术交底,做好记录。
2. 施工单位应按照安全技术交底内容,制定详细的施工方案,确保施工安全。

无锡创意园三期 工程监理细则(人防监理细则) 内容提要:专业工程概况与特点监理工作依据和工程质量验收规定监理工作控制要点及目标值监理工作方法和措施监理旁站内容、方法和要求 项目监理机构(章): 专业监理工程师: 总监理工程师: 日期: 2009.11 江苏省建设厅建设监理处监制无锡创意产业园三期人防工程监理实施细则1 .工程概况建设单位:无锡工业设计园发展有限公司工程地址:建筑路南侧、明园路西侧建筑面积:总用地面积41831㎡,总建筑面积 205971.6㎡ ,地下59593.6㎡,地上146378.0㎡,栋数、层数:共4栋(每栋6层及以上),裙房1-5层,结构为钢筋混凝土现浇框架结构,六度抗震设防,丙类建筑,结构安全等级二级监理单位:江苏赛华建设监理有限公司设计单位:无锡市民用建筑设计院有限公司桩基施工:浙江环宇有限公司土建施工:华仁建设集团有限公司本工程为甲类工程,防核武器抗力级别核6级,防常规武器抗力级别6级,防化等级丙级,耐火等级一级,防护建筑面积7652平方米,出入口数量8个,平时用途车库,战时用途为人员掩蔽.染毒区与清洁区之间设置了整体浇注的钢筋砼密闭隔墙,厚度300mm。
防空地下室室内外出入口处的临空墙皆为钢筋砼浇注,厚度及构造详见结构专业图纸。
密闭隔墙上开设连通口,皆设置防护密闭门。
有管道穿过时皆采用密闭措施,其构造见各专业图纸。
2 监理工作依据和验收规定2.1 监理工作依据1、混凝土结构工程施工质量验收规范,GB50204—20022、建筑工程施工质量验收统一标准,GB50300—20013、建设工程监理规范,GB50319—20004、建筑地基基础工程质量验收规范,GB50202—20025、钢筋焊接及验收规程,JGJ18—966、人民防空工程施工及验收规范,GB50134—20047、经过批准的施工图设计文件,经过批准的施工组织设计或施工方案8、江苏省人防有关文件和规范要求,尚应符合国家现行有关标准规范的规定2.2 验收一般规定根据《建筑工程施工质量验收统一标准》,砼结构工程属于主体分部或地基基础的一个子分部,对于地下砼结构也可适用,但应补充地下砼结构的特殊规定。
砼主体结构主要包括钢筋、模板、砼和现浇结构四个分项工程,每个分项工程应按楼层和伸缩缝划分成若干个检验批。
子分部工程验收应遵循以下原则:检验批验收合格、分项工程验收合格、子分部工程验收(包括结构实体质量检测)。
3监理工作的控制要点及目标值3.1一般规定3.1.1 人防工程施工采用商品混凝土。
3.1.2 混凝土各分项工程的施工,应在前一分项工程检查合格后进行。
3.2 模板分项工程3.2.1 模板及其支架应符合下列规定:1、必须具有足够的强度、刚度和稳定性;2、能可靠地承载新浇注混凝土的自重和侧压力,以及在施工过程中新产生的荷载;3、保证工程结构和构件各部分形状、尺寸和相互位置正确;4、模板的接缝不应漏浆;5、临空墙、门框墙的模板安装,其固定模板的对拉螺栓上严禁采用套管、混凝土预制件等。
3.2.2模板及其支架在安装过程中,必须设置防倾覆的临时固定设施。
3.2.3现浇钢筋混凝土梁、板、柱,当跨度等于或大于4m 时,模板应起拱;当设计无具体要求时,起拱高度宜为全跨长度的1‰~3‰。
3.2.4 模板安装的允许偏差应符合表4.2.4 的规定。
表3.2.4模板安装的允许偏差项目 允许偏差(mm)轴线位置 5标高 ±5截面尺寸 ±5表面平整度 5垂直度 3相邻两板表面高低差 2预埋管、预留孔中心线位置 3中心线位置 2预埋螺栓外露长度 +10;0中心线位置 10预留洞截面内部尺寸 +10;03.2.5模板及其支架拆除时的混凝土强度,应符合设计要求;当设计无具体要求时,应符合下列规定:1、侧模,在混凝土强度能保证其表面及棱角不因拆除模板而受损坏后,方可拆除;2、底模,在混凝土强度符合表4.2.5规定后,方可拆除。
表3.2.5拆模时所需混凝土强度结构类型 结构跨度(m) 按设计的混凝土强度标准值的百分率计(%)板 ≤2 502~8 75 >8 100梁、拱、壳≤8 75>8 100注:“设计的混凝土强度标准值”系指与设计混凝土强度等级相应的混凝土立方体抗压强度。
3.2.6已拆除模板及其支架的结构,在混凝土强度符合设计混凝土强度等级的要求后,方可承受全部使用荷载;当施工荷载所产生的效应比使用荷载的效应更为不利时,必须经过核算,加设临时支撑。
3.3 钢筋分项工程3.3.1钢筋应有出厂质量证明书或试验报告单,钢筋表面和每捆(盘)钢筋均应有标志。
进场时应按批号及直径分批检验。
检验内容包括查对标志、外观检查,并按现行国家标准的规定抽取试样作力学性能试验,合格后方可使用。
钢筋在加工过程中,如发现脆断、焊接性能不良或力学性能显著不正常等现象,尚应对该批钢筋进行化学成分检验或其他专项检验。
3.3.2钢筋的级别、种类和直径应按设计要求采用。
当需要代换时,应征得设计单位的同意,并应符合下列规定:1、不同种类钢筋的代换,应按钢筋受拉承载力设计值相等的原则进行,可采用计算求得;2、钢筋代换后,应满足设计规定的钢筋间距、锚固长度、最小钢筋直径、根数等要求;3、对重要受力购件不宜用光面钢筋代换变形(带肋)钢筋;4、梁的纵向受力钢筋与弯起钢筋应分别进行代换。
3.3.3钢筋的表面应洁洁净、无损伤、油渍、漆污和铁锈等应在使用前清除干净。
带有颗粒状或片状老锈的钢筋不得使用。
钢筋应平直,无局部曲折。
3.3.4钢筋的弯钩或弯折应符合下列规定:1、HPB 225 级钢筋末端需做1800 弯钩,其圆弧弯曲直径不应小于钢筋直径的2.5倍,平直部分长度不宜小于钢筋直径的3 倍。
2、HPB 335 级和HPB 400 级钢筋末端需做900或1350 弯折,HPB 335级钢筋的弯曲直径不宜小于钢筋直径的4 倍;HPB 400 级、RRB 400级钢筋不宜小于钢筋直径的5倍;平直部分长度应按设计要求确定;3、弯起钢筋中间部位弯折处的弯曲直径不应小于钢筋直径的5倍。
3.3.5 钢筋加工的允许偏差,应符合表4.3.5 的规定。
表4.3.5 钢筋加工的允许偏差项目 允许偏差(mm)受力钢筋顺长度方向全长的净 ±10弯起钢筋的弯折位置 ±203.3.6 钢筋的焊接接头应符合下列规定:1、设置在同一构件内的焊接接头应相互错开;2、在任一焊接接头中心至长度为钢筋直径35 倍且不小于500mm的区段内,同一根钢筋不得有2个接头;在该区段内有接头的受力钢筋截面面积占受力钢筋总截面面积的百分率,受拉区不宜超过50%,受压区不限;3、焊接接头距钢筋弯折处,不应小于钢筋直径的10 倍,且不宜位于构件最大弯距处。
3.3.7 钢筋的绑扎接头应符合下列规定:1、搭接长度的末端距钢筋弯折处,不得小于钢筋直径的10倍,接头不宜位于构件最大弯距处;2、受拉区域内,HPB 235 级钢筋绑扎接头的末端应做弯钩,HPB 335 级和HPB400级、RRB 400 级钢筋可不做弯钩;3、直径不大于12mm 的受压HPB 235级钢筋的末端,以及轴心受压构件中任意直径的受力钢筋的末端,可不做弯钩,但搭接长度不应小于钢筋直径的35 倍;4、钢筋搭接处,应在中心和两端用铁丝扎牢;5、受拉钢筋绑扎接头的搭接长度,应符合表4.3.7 的规定;受压钢筋绑扎接头的搭接长度,应取受拉钢筋绑扎接头搭接长度的0.7倍。
3.3.8 各受力钢筋之间的绑扎接头位置应相互错开。
从任一绑扎接头中心至搭接长度的1.3 倍区段内,有绑扎接头的受力钢筋截面面积占受力钢筋总截面面积百分率,受拉区不得超过2 5%;受压区不地超过50%。
在绑扎接头区段内,受力钢筋截面面积不得超过受力钢筋总截面面积的50%。
3.3.9受力钢筋的混凝土保护层厚度应符合设计要求;当设计无具体要求时,在正常环境下,不宜小于25mm;在高湿度环境下,不宜小于45mm。
3.3.10 绑扎或焊接的钢筋网和钢筋骨架,不得有变形、松脱和开焊。
钢筋位置的允许偏差应符合表4.3.10 的规定。
表3.3.10 钢筋位置的允许偏差项目 允许偏差(mm)钢筋网的长度、宽度 ±10焊接 ±10网眼尺寸绑扎 ±20骨架的宽度、高度 ±50骨架的长度 ±10间距 ±10受力钢筋排距 ±5焊接 ±10箍筋、构造筋间距绑扎 ±20中心线位置 5焊接预埋件水平高差 +3 0梁、柱 ±5受力钢筋保护层墙、板(拱) ±33.4 混凝土分项工程3.4.1水泥进场必须有出厂合格证或进场试验报告,并应对其品种、标号、包装仓号、出厂日期等检查验收。
当对水泥质量有怀疑或水泥出厂超过3 个月(快硬硅酸盐水泥超过一个月)时,应做复查试验,并按试验结果使用。
3.4.2混凝土中掺用外剂的质量应符合现行国家标准的要求,外加剂的品种及掺量必须根据对混凝土性能的要求、施工条件、混凝土所采用的原材料和配合比等因素经试验确定。
3.4.3泵送混凝土的配合比,应符合下列规定:1、骨料最大粒径与输送管内径之比,碎石不宜大于1:3,卵石不宜大于1:2.5;通过0.315mm 筛孔的砂不应小于15%;砂率宜为40%—50%;2、最小水泥用量宜为300kg/m3。
3、混凝土的坍落度宜为80—180mm;4、混凝土内宜掺和适量的外加剂。
3.4.4 泵送混凝土施工,应符合下列规定:1、混凝土的供应,必须保证输送混凝土泵能连续工作;2、输送管线宜直,转弯宜缓,接头应严密;3、泵送前应先用适量的与混凝土内成分相同的水泥浆或水泥砂浆润滑输送管内壁;当泵送间歇时间超过45min 或混凝土出现离析现象时,应立即用压力水或其他方法冲洗管内残留的混凝土;4、在泵送过程中,受料斗内应有足够的混凝土,防止吸入空气产生阻塞。
3.4.5在浇筑混凝土前,对模板内的杂物和钢筋上的油污等应清理干净;对模板的缝隙和孔洞应予堵严;对木模板应浇水湿润,但不得有积水。
3.4.6 混凝土自高处倾落的自由高度,不应超过2m;当浇筑高度超过2m时,应采用串筒、溜管或振动溜管使混凝土下落。
3.4.7 混凝土浇筑层的厚度,当采用插入式振捣器时,应为振捣作用部分长度的1.25 倍;当采用表面振动器时,应为200mm。
3.4.8 采用振捣器捣实混凝土,应符合下列规定:1、每一振点的振捣延续时间,应使混凝土表面呈现浮浆和不再沉落;2、 当采用插入式振捣器时,捣实混凝土的移动间距,不宜大于振捣器作用半径的1.5倍;振捣器与模板的距离,不应大于其作用半径的0.5倍,并应避免碰撞钢筋、模板、预埋件等;振捣器插入下层混凝土内的深度不应小于50mm;3、 当采用表面振动器时,其移动间距应保证振动器的平板能覆盖已振实部分的边缘。
