夏季雨季混凝土施工方案
- 格式:docx
- 大小:60.67 KB
- 文档页数:14
1.雨季施工措施(1)施工前的准备1)、对选择的雨季施工地段进行详细的现场调查研究, 编制实施性的雨季施工组织计划;2)、修好施工便道并保证晴雨畅通;3)、修建临时排水设施, 保证雨季作业的场地能及时排除地面水;4)、贮备足够的工程材料和生活物资。
(2)雨季施工措施1)、沥青路面雨季施工应符合下列要求:①、注意气象预报, 加强工地现场、沥青拌和厂及气象台站之间的联系, 控制施工长度, 各项工序紧密衔接。
②、沥青砼施工时, 当摊铺现场下雨而混合料尚未卸载完时, 就需要尽快作出决断。
一种选择是停止摊铺, 将车箱内剩余的混合料运回拌和场以待循环使用。
如果现场只是持续小雨且路面已洒布黏层油、路面表面无积水, 则可考虑采取尽快卸载摊铺, 此时要求压路机直接在摊铺机后压实, 以保证在混合料完全冷却前压实混合料。
但是, 如果现有路面表面有积水, 就不能继续摊铺沥青混合料。
如果是短时阵雨则可以将混合料保持在运输车里, 而不要卸入摊铺机料斗内。
阵雨过后, 如果路面表面没有积水, 则可立即进行摊铺。
再次, 由于混合料全部储存在卡车车箱内, 如果混合料防水得当—雨水没有进入车箱, 混合料温度损失就比较缓慢, 一旦停雨, 就可立即组织清扫掉路表面积水, 将混合料从等待的卡车上卸载至摊铺机并进行摊铺。
只要摊铺时熨平板后不出现大块的混合料, 压路机就能充分压实混合料, 将混合料储存在运输车内即使长达2~3h引起的危害是可以接受的。
2)、路堤填筑:场地处理: 在填筑路堤前, 应在填方坡脚以外挖掘排水沟, 保持场地不积水。
如果原地面松软, 还应采取换填等措施进行处理。
填料选择: 在路堤填筑时, 应选用透水性好的碎石土、卵石土、砂砾、石方碎渣和砂类土作为填料。
利用挖方土作填方时, 应随挖随填及时压实。
含水量过大无法晾干的土不得用作雨季施工填料。
填筑方法:路堤应分层填筑。
每一层的表面, 应做成2%~4%的排水横坡。
当天填筑的土层应当天完成压实。
混凝土雨季施工方案雨季对于混凝土施工来说是一项很大的挑战。
在雨季施工中,如果不采取有效的措施,混凝土的质量和施工进度就会受到很大的影响。
因此,在雨季施工中,必须制定出有效的施工方案来确保混凝土工程的顺利进行。
以下是一份混凝土雨季施工方案的参考。
1. 预防措施在雨季施工中,必须提前做好充足的预防措施,以保护施工现场免受雨水的侵害。
首先,必须对施工现场进行排水处理,确保排水系统畅通无阻。
其次,应在施工区域周围设置临时屏障和沟槽,以防止雨水流入施工区域。
另外,施工现场应配备足够数量的防水覆盖物,以保护混凝土工程。
2. 施工计划在制定施工计划时,必须合理安排工程进度,确保在雨季期间尽量减少施工活动。
应优先处理可以在雨季之前或之后完成的工作,以减少雨季施工期间的不确定性。
3. 施工时间在雨季施工期间,必须合理安排施工时间,尽量选择雨水较少的时段进行施工。
通常,在早晨或晚上雨水较少,可以选择这些时间段进行混凝土施工。
4. 停工条件在雨季施工期间,必须制定出停工条件,当达到这些条件时,必须立即停工,以保证施工的安全。
例如,当降雨量超过一定的程度或存在雷电风暴时,必须立即停止施工并撤离施工人员。
5. 混凝土保护在雨季施工中,必须采取有效的措施来保护新浇筑的混凝土。
首先,应在施工过程中使用加速剂和掺水剂,以加快混凝土的凝固和强度发展。
其次,应在浇筑混凝土后及时进行覆盖和保护,以防止雨水冲刷和破坏混凝土表面。
6. 质量控制在雨季施工中,必须加强质量控制,确保混凝土的质量符合要求。
应加强对原材料的检验,确保水泥、骨料等的水分不会受到雨水的影响。
另外,应加强对混凝土坍落度、强度等指标的检测,及时调整施工工艺和措施。
总之,混凝土雨季施工需要制定出有效的施工方案,并加强对施工过程的监管和控制,才能确保混凝土工程的质量和进度。
以上只是一份参考方案,具体的施工方案还需要根据实际情况进行调整和完善。

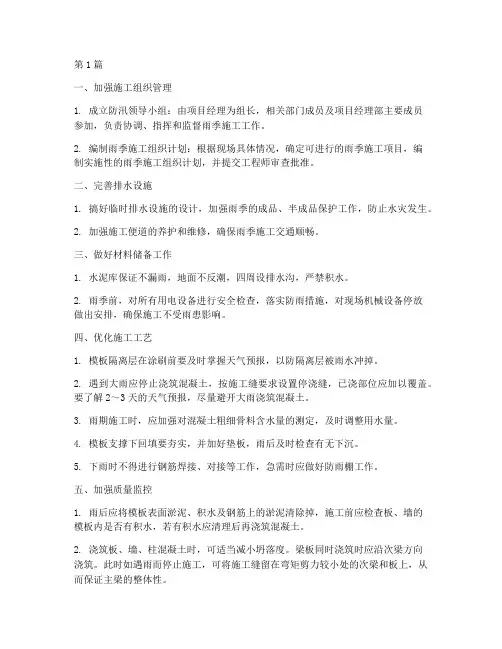

第1篇一、加强施工组织管理1. 成立防汛领导小组:由项目经理为组长,相关部门成员及项目经理部主要成员参加,负责协调、指挥和监督雨季施工工作。
2. 编制雨季施工组织计划:根据现场具体情况,确定可进行的雨季施工项目,编制实施性的雨季施工组织计划,并提交工程师审查批准。
二、完善排水设施1. 搞好临时排水设施的设计,加强雨季的成品、半成品保护工作,防止水灾发生。
2. 加强施工便道的养护和维修,确保雨季施工交通顺畅。
三、做好材料储备工作1. 水泥库保证不漏雨,地面不反潮,四周设排水沟,严禁积水。
2. 雨季前,对所有用电设备进行安全检查,落实防雨措施,对现场机械设备停放做出安排,确保施工不受雨患影响。
四、优化施工工艺1. 模板隔离层在涂刷前要及时掌握天气预报,以防隔离层被雨水冲掉。
2. 遇到大雨应停止浇筑混凝土,按施工缝要求设置停浇缝,已浇部位应加以覆盖。
要了解2~3天的天气预报,尽量避开大雨浇筑混凝土。
3. 雨期施工时,应加强对混凝土粗细骨料含水量的测定,及时调整用水量。
4. 模板支撑下回填要夯实,并加好垫板,雨后及时检查有无下沉。
5. 下雨时不得进行钢筋焊接、对接等工作,急需时应做好防雨棚工作。
五、加强质量监控1. 雨后应将模板表面淤泥、积水及钢筋上的淤泥清除掉,施工前应检查板、墙的模板内是否有积水,若有积水应清理后再浇筑混凝土。
2. 浇筑板、墙、柱混凝土时,可适当减小坍落度。
梁板同时浇筑时应沿次梁方向浇筑。
此时如遇雨而停止施工,可将施工缝留在弯矩剪力较小处的次梁和板上,从而保证主梁的整体性。
3. 预埋管线施工完毕之后,对所有的管头,一律加堵封严。
通过以上措施,可以有效应对混凝土工程雨季施工的挑战,确保工程质量和进度。
在实际施工过程中,还需根据现场实际情况,灵活调整施工方案,确保雨季施工顺利进行。
第2篇在我国的气候条件下,雨季施工是建筑工程中常见的一种施工方式。
由于雨季施工期间,天气多变,雨量充沛,给混凝土施工带来了一系列的挑战。
雨季施工安全措施专项方案雨季施工安全措施专项方案夏季施工面临的不利环境因素包括雨多、风大、高温等,这些因素直接危及生产安全,给企业带来无法估量的损失。
因此,科学合理地组织施工,采取安全技术措施,积极应对雨期施工面临的各种危险状况,对提高抗风险能力、保障企业生产安全,具有重大意义。
一、雨期施工总要求1、确保信息畅通。
为了应对夏季施工暴风雨等恶劣天气的不确定性和突发性,需要加强对气象信息的控制管理,及时采取有效的安全措施,加强防范。
2、防护的全面性。
施工现场涉及面较广,包括各部分现场和临时设施的安全防护以及全部人员的安全,因此在制定安全措施时一定要全面细致周到,不可因事小而不为,以留有隐患,带来损失。
3、科学组织施工。
编制施工组织设计时充分考虑雨期施工的特点,将不宜在雨季施工的工程提前或延后安排,根据天气合理搞好室内外作业安排,风雨天气尽量安排在室内施工作业,搞好工序穿插,提高工效和施工速度,遇到较大的暴风雨天气应停止施工。
4、快速反应做好防汛抢险救灾应急准备,在雨期施工时,各种防护措施要进一步加固,对脚手架、物料提升机和人货两用电梯以及仓库、防护棚、临时设施等采取有效的加强措施。
确保抢险救灾物资人员到位,发生险情立即启动应急预案。
5、成立雨季施工(防汛)领导小组,全面领导雨季期间的施工指挥工作,建立健全的值班和气象记录制度,及时做好值班和气象记录交接班工作,发现阴雨天气预报及时通知作好准备。
组长:执行经理副组长:总工程师组员:工程部部长、物资部长、水电安装二、雨季施工准备措施1、合理安排作息时间。
夏季施工作业时间尽量向两端压缩,避开中午的高温,在室内作业时应有通风降温措施。
遇较大的暴风雨天气应停止所有的作业,人员撤到安全地方。
2、做好现场排水。
1)根据施工平面图,利用自然地形确定排水方向,按规定坡度挖好排水沟,确保排水畅通无阻。
2)雨季施工现场临近高地,应在高地边挖好排水沟,处理好危石防止发生滑坡、塌方等灾害。
夏、雨季专项施工方案
一、背景
夏季是雨水较多的季节,施工活动受天气的影响较大,容易出现进度延误、质
量问题等情况。
为了保障施工的正常进行并确保工程质量,在夏季雨季的特殊气候条件下,制定专项施工方案势在必行。
二、目标
确保夏季雨季施工活动的安全、高效进行,做到施工质量、进度能够得到有效
控制。
三、方案内容
1. 施工前准备
•提前关注天气预报,合理安排施工计划,避开预计大雨天数进行外部施工工作。
•检查设备、机械的完好程度,做好维修、保养工作。
2. 施工现场管理
•加强现场安全管理,建立定期检查机制,确保施工人员能够及时避险。
•建立应急预案,针对可能出现的降雨、雷电等情况,做好应对措施。
3. 施工质量控制
•加强对原材料的选择及检验,确保质量符合要求。
•定期对施工过程进行质量抽查,及时发现问题并采取措施解决。
4. 施工进度管理
•制定合理的施工进度计划,考虑雨季气候因素留有一定的余地。
•定期进行进度检查,及时调整施工计划,确保工程的按时完成。
四、总结
夏、雨季是施工活动中一个特殊的时期,实施专项施工方案有助于提高对夏、
雨季的应对能力。
通过合理的施工计划和管理措施,可以有效降低施工风险,保障施工质量和进度。
希望所有相关人员能够严格执行该方案,确保施工的顺利进行。
以上是针对夏、雨季专项施工方案的一些建议,希望能够对施工管理有所帮助。
钢筋混凝土工程雨季施工措施一、钢筋工程1、钢筋运到现场后按规格、型号、品种分别堆放在钢筋架上。
钢筋原材应存放在指定位置,半成品钢筋堆放场地应高于地面不小于200mm。
2、钢筋绑扎前应清除淤泥,若有锈蚀现象,应除锈之后再运至相应施工部位绑扎。
下雨天严禁焊接钢筋。
3、雨天严禁进行电焊作业。
4、直螺纹套筒套丝加工后必须立即套上塑料保护帽,防止套丝破坏或生锈。
(5)、雨天使用钢筋加工机械时,应在加工棚内进行。
二、砼工程1、下雨时,不宜露天浇筑砼,在安排生产之前首先了解天气预报,随时做好浇筑工作的一切准备,避免忽然遇雨以致影响浇筑工作。
2、浇筑砼时,如果中间突然遇雨,影响浇筑时,混凝土浇筑部位要采用塑料布遮盖。
注意坍落度控制,无法避免在雨中进行砼施工时,应及时与搅拌站联系,适当降低砼坍落度。
3、已入模具振捣成型的混凝土应及时采用塑料布覆盖,以免受雨水冲淋。
4、雨施期间混凝土的含水率变化较大,搅拌站应根据砂石含水率及时调整混凝土配合比。
三、模板工程:1、模板堆场必须平整夯实,模板必须垫高300mm,防止雨水浸泡。
2、涂刷水溶性脱模剂的模板遇雨应及时遮盖,如果遇雨冲刷时,雨后应及时重新涂刷。
3、入模后,如不能及时浇筑砼时,应在模板上口进行防雨遮盖,模板底口适当位置留设排水口,防止模板内积水。
4、方木和胶合板应堆放在防雨的材料库房内,加工好不能及时使用的模板应垫起堆放整齐,下雨前应及时用塑料布覆盖压紧,防止雨淋。
四、架子工程1、经常检查各类架子的根部稳固情况,及时维护和加固根部的垫板垫木,确保垫设位置正确,平稳牢固;经常检查架子钢管、扣件等有无生锈现象,及时对生锈钢管补刷防锈漆,发现生锈腐蚀严重钢管、扣件须立即更新。
2、要经常检查和及时维修和固定各类人行脚手板、竹笆和斜坡的脚手板及防滑条确保架板稳固,防滑措施有效。
3、雨期施工中,尤其是大风、大雨后,要加强对各类架子及塔吊的沉降量及垂直度的观察测定,发现异常情况及时采取有关措施予以解决。

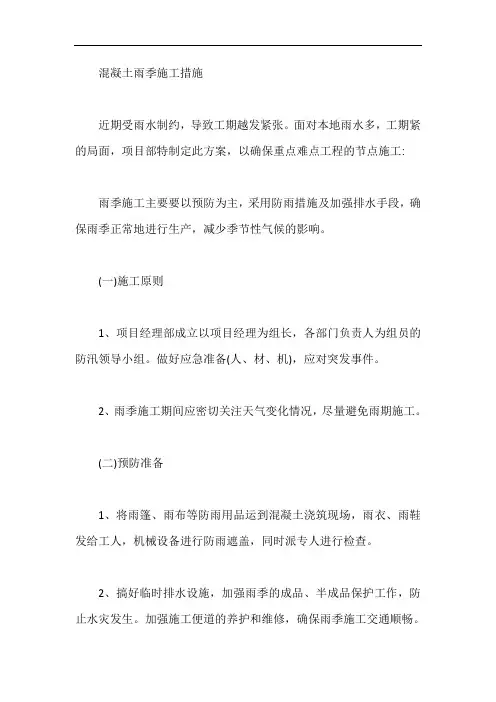

混凝土雨季施工措施近期受雨水制约,导致工期越发紧张。
面对本地雨水多,工期紧的局面,项目部特制定此方案,以确保重点难点工程的节点施工:雨季施工主要要以预防为主,采用防雨措施及加强排水手段,确保雨季正常地进行生产,减少季节性气候的影响。
(一)施工原则1、项目经理部成立以项目经理为组长,各部门负责人为组员的防汛领导小组。
做好应急准备(人、材、机),应对突发事件。
2、雨季施工期间应密切关注天气变化情况,尽量避免雨期施工。
(二)预防准备1、将雨篷、雨布等防雨用品运到混凝土浇筑现场,雨衣、雨鞋发给工人,机械设备进行防雨遮盖,同时派专人进行检查。
2、搞好临时排水设施,加强雨季的成品、半成品保护工作,防止水灾发生。
加强施工便道的养护和维修,确保雨季施工交通顺畅。
3、做好雨季施工工程材料和必备物资的储备工作。
水泥库保证不漏雨,地面不反潮,四周设排水沟,严禁积水。
4、对所有用电设备进行安全检查,落实防雨措施,对现场机械设备停放做出安排,确保施工不受雨患影响。
(三)注重事项:1、所有材料均应离地堆放,并覆盖保护、保持地面干燥,周围要有排水措施,钢筋材料应用垫木垫高防水。
2、模板保证支撑系统应支在牢固坚实的基础上。
柱及板、墙模板留清扫口,以利于排除积水、积物。
3、涂刷水溶性脱模剂的模板应防止脱模剂被雨水冲刷掉,以保证顺利安全脱模和混凝土表面质量。
4、钢筋焊接不得在雨天进行,防止焊缝或接头脆裂。
5、梁板混凝土施工,均搭设防雨棚,遇大雨或暴雨时,停止施工。
需连续灌注的混凝土,备足雨具作业,并调整施工配合比。
6、雨季施工及时测定砂石料的含水率,随时调整配合比,确保混凝土质量。
计量秤定期校对精度及灵敏度,确保计量准确。
(四)操作指导1、加强对天气预报资料的收集工作,及时掌握天气情况,以便采取有效的防范措施,对已浇砼要尽早覆盖以防砼在终凝前遭雨水冲淋。
2、当在砼浇筑过程中有小雨但尚不会直接影响砼质量时,则砼浇筑可连续不间断进行,搅拌站降低混凝土拌合物的坍落度,并延长毎罐的搅拌时间,一般毎罐混凝土可延长30s。

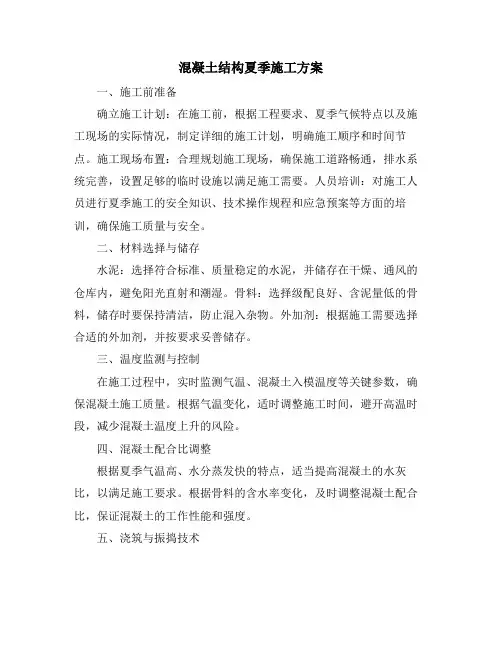

混凝土结构夏季施工方案一、施工前准备确立施工计划:在施工前,根据工程要求、夏季气候特点以及施工现场的实际情况,制定详细的施工计划,明确施工顺序和时间节点。
施工现场布置:合理规划施工现场,确保施工道路畅通,排水系统完善,设置足够的临时设施以满足施工需要。
人员培训:对施工人员进行夏季施工的安全知识、技术操作规程和应急预案等方面的培训,确保施工质量与安全。
二、材料选择与储存水泥:选择符合标准、质量稳定的水泥,并储存在干燥、通风的仓库内,避免阳光直射和潮湿。
骨料:选择级配良好、含泥量低的骨料,储存时要保持清洁,防止混入杂物。
外加剂:根据施工需要选择合适的外加剂,并按要求妥善储存。
三、温度监测与控制在施工过程中,实时监测气温、混凝土入模温度等关键参数,确保混凝土施工质量。
根据气温变化,适时调整施工时间,避开高温时段,减少混凝土温度上升的风险。
四、混凝土配合比调整根据夏季气温高、水分蒸发快的特点,适当提高混凝土的水灰比,以满足施工要求。
根据骨料的含水率变化,及时调整混凝土配合比,保证混凝土的工作性能和强度。
五、浇筑与振捣技术采用合理的浇筑方案,保证混凝土能够均匀、连续地浇筑到设计位置。
使用合适的振捣设备和方法,确保混凝土内部密实,消除空洞和裂缝。
六、养护与管理在混凝土浇筑完成后,及时进行养护,保持混凝土表面湿润,防止干裂和脱皮。
加强施工现场管理,确保养护期内混凝土不受外力破坏和污染。
七、安全与质量控制严格遵守安全操作规程,确保施工过程中的人员安全和设备稳定。
对混凝土施工质量进行全面监控,确保混凝土强度、耐久性等指标符合设计要求。
八、应急预案与措施制定针对高温、暴雨等不利气候条件的应急预案,确保在突发情况下能够及时、有效地应对。
准备必要的应急设备和物资,如水泵、防水材料等,以应对可能的紧急情况。
通过以上措施的实施,可以确保混凝土结构在夏季施工过程中的质量与安全,提高工程的整体效益。

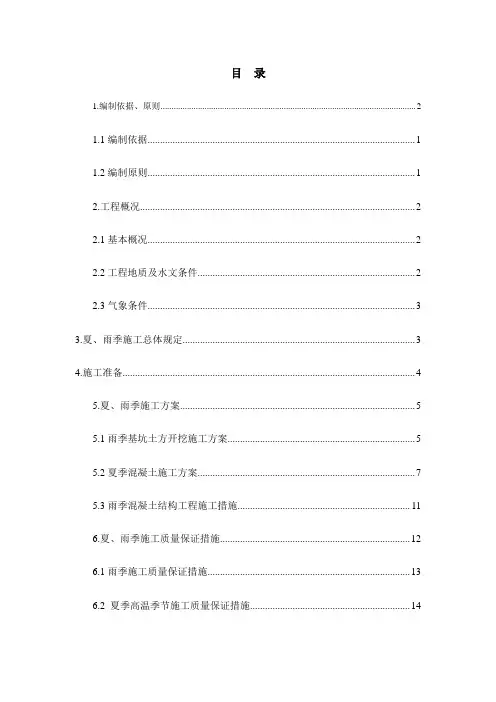

目录1.编制依据、原则 (2)1.1编制依据 (1)1.2编制原则 (1)2.工程概况 (2)2.1基本概况 (2)2.2工程地质及水文条件 (2)2.3气象条件 (3)3.夏、雨季施工总体规定 (3)4.施工准备 (4)5.夏、雨季施工方案 (5)5.1雨季基坑土方开挖施工方案 (5)5.2夏季混凝土施工方案 (7)5.3雨季混凝土结构工程施工措施 (11)6.夏、雨季施工质量保证措施 (12)6.1雨季施工质量保证措施 (13)6.2 夏季高温季节施工质量保证措施 (14)7.夏、雨季施工安全保证措施 (14)7.1安全目的 (16)7.2安全组织机构 (16)7.3安全保证措施 (17)8.应急预案 (16)8.1编制目的 (18)8.2应急救援组织机构 (18)8.3防汛应急预案 (19)1.编制依据、原则1.1编制依据(1)金山·东方花(奥)园居住社区32#、36#住宅楼工程设计图纸(2)《建筑地基基础工程施工质量验收规范》(GB50202—2023)(3)《混凝土结构工程施工质量验收规范》(GB50204—2023)(4)《建筑施工安全技术统一规范》(GB50870—2023)(5)现场踏勘调查所获得的工程地质、水文、本地资源、交通状况及施工环境等资料;(6)我公司所拥有的技术力量、机械设备、管理水平、工法及数年积累的工程施工经验。
1.2编制原则(1)保证质量原则, 通过编制专项方案, 指导夏、雨季基坑及混凝土施工, 保证基坑及混凝土施工质量;(2)保证安全原则, 针对本工程特点及气候特点制定切实可行的技术方案和工艺安全方案, 保证施工安全和人身安全, 保证万无一失;(3)坚持以人为本的原则, 项目部建立完备的施工安全体系和医疗服务, 杜绝安全事故的发生及做好安全事故等应急预案;2. (4)文明施工, 重视环保, 合理运用的原则。
严格执行GB/T24001-1996环境管理体系, 整个施工过程中以保护自然生态、施工环境, 创建文明标准工地的原则。
2024年夏季雨季施工方案2024年夏季雨季将对施工计划带来一定影响,为确保工程进度和质量,我们制定了以下方案:一、天气监测和预警密切关注气象预报,对雨季天气变化进行及时监测,确保及时做好防雨准备工作。
同时,建立紧急预警机制,一旦发现恶劣天气即刻通知相关施工人员撤离现场,确保施工人员安全。
二、施工计划调整根据天气条件对施工计划进行调整,灵活安排施工人员的工作时间和任务。
在雨季来临之前,提前做好防水措施,确保施工进度不受影响。
三、设备保障做好设备的防水防潮工作,定期检查设备的运行状况,确保设备在雨季能正常运转。
保障施工期间的设备供电、供水、排水等问题,确保施工进度不受设备问题影响。
四、材料存储在雨季来临前做好材料的存储工作,保证材料不受潮、发霉等影响。
合理安排材料的使用顺序,确保材料的有效利用,避免浪费。
五、安全管理雨季施工安全风险较大,要加强安全管理工作。
制定详细的安全操作规程,加强施工人员的安全培训,确保施工现场的安全。
六、协调沟通加强与相关部门的沟通和协调,及时向管理部门汇报施工进度和问题,确保施工过程中各部门之间的协作顺畅。
同时,加强与客户的沟通,保证客户对施工进度和质量有清晰的了解。
七、质量控制严格执行施工规范,确保施工质量符合标准要求。
加强现场管理,做好质量检查,及时处理施工中的质量问题。
八、人员安全加强施工人员的安全教育和培训,提高他们的安全意识和应急处理能力,确保施工现场的安全环境。
以上方案是我们针对2024年夏季雨季施工计划制定的应对措施,希望能够有效应对雨季带来的挑战,保证施工进度和质量的顺利进行。
雨季施工措施及方案雨季施工措施及方案1一、总那么1、进入雨季,应提前做好雨季施工中所需各种材料、设备的储备工作。
2、各工程队〔项目部〕要依据各自所承建工程项目的特点,编制有针对性的雨季施工措施,并定期检查执行状况。
3、施工期间,施工调度要实时掌控气象状况,遇有恶劣天气,实时通知项目施工现场负责人员,以便实时采用应急措施。
重大吊装,高空作业、大体积混凝土浇注等更要事先了解天气预报,确保作业安全和保证混凝土质量。
4、工现场道路需要平整、坚实,两侧设置排水设施,纵向坡度不得小于0.3%,主要路面铺设矿渣、砂砾等防滑材料,重要运输路径需要保证循环畅通。
①对不相宜雨季施工的工程要提前或暂安排,土方工程、基础工程、地下构筑物工程工程等雨季不能间断施工的,要调集人力组织快速施工,尽量缩短雨季施工时间。
②依据“晴外、雨内”的原那么,雨天尽量缩短室外作业时间,加强劳动力调配,组织合理的工序穿插,利用各种有利条件减削防雨措施的资金消耗,保证工程质量,加快施工进度。
③现场临时用电线路要保证绝缘性良好,架空设置,电源开关箱要有防雨设施,施工用水管线要进入地下,不得有渗露现象,阀门应有爱护措施。
④配电箱、电缆线接头、箱、电焊机等需要有防雨措施,防止水浸受潮造成漏电或设备事故。
⑤全部机械的操作运转,都需要严格遵守相应的安全技术操作规程,雨季施工期间应加强教育和监督检查。
⑥工人员要留意防滑、防触电,加强自我爱护,确保。
⑦各单项工程施工现场要组织防汛小组,遇有汛情实时、有组织地进行防汛。
二、土方与基础工程①雨季进行土方与基础工程时,各施工单位要妥当编制切实可行的施工方案、技术质量措施和安全技术措施,土方开挖前备好水泵。
②雨季施工,人工或机械挖土时,需要严格按规定放坡,坡度应比平常施工时适当放缓,多备塑料布掩盖,须要时采用边坡喷砼爱护。
地基验槽季节,基坑及边坡一起检验,基坑上口3m范围内不得有堆放物和弃土,基坑〔槽〕挖完后实时组织打砼垫层,基坑四周设排水沟和集水井,随时爱护排水畅通。
272省道徐州至沛县段工程沛县段路面工程XPPX-LM2 标高温季节施工方案编制:________________审核:________________复核:________________江苏路翔交通工程有限公司272省道徐州至沛县段工程沛县段XPPX-LM2标项目经理部二O—六年六月十日目录_、前言----------------------------------------------------------------------- 1二、------------------------------------------------------------------- 编制目的1三、编制依据------------------------------------------------------------------ 1四、雨期施工原则 ------------------------------------------------------------- 2五、工程概况------------------------------------------------------------------ 2六、雨期施工基本要求---------------------------------------------------------- 2七、施工准备------------------------------------------------------------------ 21、雨期防汛工作领导小组------------------------------------------------------ 32、机械、物资准备------------------------------------------------------------ 33、技术准备------------------------------------------------------------------ 44、现场准备------------------------------------------------------------------ 4八、雨期施工安排-------------------------------------------------------------- 5九、雨期施工措施-------------------------------------------------------------- 51、基层施工雨期施工措施------------------------------------------------------ 52、沥青面层施工雨期施工措施-------------------------------------------------- 6夏雨季高温季节施工方案3、附属工程施工雨期施工措施-------------------------------------------------- 64、机电设备------------------------------------------------------------------ 7十、安全防护工程 ------------------------------------------------------------- 8 H^一、夏季高温施工措施------------------------------------------------------- 91、高温季节水泥稳定碎石施工措施---------------------------------------------- 92、高温季节混凝土工程-------------------------------------------------------- 93、高温季节施工安全措施----------------------------------------------------- 104、作息时间调整及降温防昙措施----------------------------------------------- 10(1)项目部现场人员作息时间 ------------------------------------------------ 10(2)降温防暑措施11雨季、高温季节施工保证措施一、前言当前,2016年汛期将至,根据往年统讣,本地区平均年降水量869毫米,雨期主要集中在6、7、8、9四个月。
钢筋混凝土雨季施工方案一、砼工程砼浇筑尽量避开雨天,如遇下雨,应采取如下措施:1、墙、底板砼浇筑中遇到大雨时,,将已浇筑的砼振捣密实(留好接搓)后用塑料布覆盖,并将塑料布绑扎牢固,防止被风吹走。
2、顶板砼浇筑遇大雨时,及时留置施工缝,边浇筑边振捣密实(用抹子抹平),同时用塑料布覆盖,严禁砼内的水泥浆流失,浇筑到位后立即停止浇筑。
3、如遇小雨时及时振捣抹压和覆盖,保证水泥浆不流失。
4、本工程采用商品砼,为把好砼质量关,定期派人去搅拌站检查其砂、石堆料场,水泥仓库,检查砂、石的含泥量,水泥的防雨情况。
严禁将含泥量超标的砂、石和失效的水泥用于本工程中;二、钢筋工程1、钢筋在中建一局四公司联合厂集中加工,加工成形的成品钢筋严格控制进场时间,尽量减少露天堆放时间,防止因淋雨而生锈。
2、成品钢筋运到现场后,必须堆放在钢筋堆料场的架子上,不得直接堆放在地上,避免雨水浸泡而被锈蚀污染。
遇雨时,用彩条布临时加以遮盖。
3、钢筋的焊接(气压焊、电渣压力焊)尽量避开大风大雨天气,不得让雨水溅在焊头上,降低焊头质量,露天场所禁止使用电焊机。
三、模板工程1、大雨、大风后对模板架子等要及时检查:扣件有无松动滑移、架子和模板有无变形、地基有无沉陷等现象。
检查完成后要及时修复,确定无安全隐患后方可继续使用。
2、大雨、大风时,禁止进行大模板吊装就位施工作业。
已就位的大模板的对拉螺栓连接要牢固,模板支撑要稳定。
3、大模板堆放场所要及时检查,检查架子的稳定性,以防整体因雨淋地基下沉而失稳倾倒及大钢模的稳定(自稳角为60~80°),以防风大而倾倒。
4、制作模板的多层板和木方要堆放整齐,而且须用塑料布覆盖防雨。
5、支立好的顶板模或墙模,如遇大雨未浇筑砼,应进行遮盖,防止因雨淋而造成脱模剂的失效。
雨后要认真检查其平整度、垂直度和脱模剂附着情况,合格后方可浇筑砼。
冬季夏季雨季季节性施工方案随着气候变化和城市建设的不断推进,在建设工程中经常会遇到季节性施工的问题。
不同季节的气候变化和自然环境对建筑施工产生了很大的影响,如何制定合理的季节性施工方案,则成为了施工管理的重要内容之一。
本文将介绍冬季、夏季、雨季三个季节的施工方案。
冬季季节性施工方案施工环境冬季是气候寒冷的季节,天气寒冷干燥,空气湿度较小。
这种气候环境对于建筑施工的影响较大,如混凝土浇筑时易冻结、砌筑墙体影响施工的质量等,需要注意这些问题。
施工方案1. 确定施工期冬季空气湿度较小,雨水较少,这个季节适宜进行室内装修和室外地面铺设,但是在浇筑混凝土的时候需注意气温和空气湿度,以免影响混凝土的强度。
2. 注意保温冬季气温低,容易影响建筑施工质量,需要注意保温。
建筑要尽快封闭和保暖,如使用保温材料和做好空气循环。
3. 注意保养在冬季浇筑混凝土时,要完全加固压实,并采取适当加热保温措施,保证混凝土强度和质量,避免冰冻。
夏季季节性施工方案施工环境夏季是气温较高的季节,天气炎热而潮湿,这个季节也是台风、暴雨等自然灾害频发的时期。
施工方案1. 安排施工时间夏季气温较高,施工人员易中暑,所以建议在气温较低的时间段,比如早上7点和下午4点后开展施工。
避免在中午时分施工。
2. 加强安全在夏季中正午期间,容易发生雷暴天气,这时需要关闭危险区域,确保工人的安全。
同时,多喝水,避免中暑。
3. 做好防水措施夏季降雨较多,施工过程中,需要对施工现场进行防水措施,以保证施工质量。
雨季季节性施工方案施工环境雨季是气候潮湿的季节,天气多雨,这个季节对于建筑施工的影响很大。
施工方案1. 做好防雨措施在雨季进行建筑施工,要做好防雨措施,包括:塑料布、遮阳伞、避雨棚等。
这些措施可以保证建筑质量。
2. 确保施工质量雨季施工需要注意掌握施工过程的质量,包括地基处理、墙体制作、结构安装、管道维修、电气布线等。
3. 预估时间雨季施工还需要预估施工时间以及预留一定的施工时间。
冬季、夏季、雨季混凝土施工专项方案冬季、夏季、雨季混凝土施工专项措施方案为了有效控制混凝土质量,需要按照规定的时间和数量检查混凝土组成材料的质量和用料量。
在砼搅拌站和灌注地点,需要检查混凝土拌和物的坍落度或和易性,配合比是否因外界因素影响而有所变动,搅拌时间是否充分等。
同时,在实际施工过程中,还应对季节性施工进行控制,并采取相应的措施。
一、混凝土夏季施工措施在气温超过30℃的热天施工时,需要采取下列措施:1.1、砼拌制和运输1)降低砂、石料的温度,可向砂、石料堆中洒水,如有条件可用地下水或井水喷洒。
测定含水率,调整拌和用水量,保证混凝土的和易性。
2)在不更改工地配合比的基础上,适量加大高效缓凝减水剂和粉煤灰用量,减小水泥用量,增大骨料粒径,在规范允许范围内适当加大砼的坍落度。
3)尽量使用经取样合格的深井水作拌和用水,如果深井水不合格则使用自来水。
4)采用输送泵运输时,泵管用草绳缠绕,并覆盖土工布,以免外部热量传入;采用砼运输车运输时,考虑砼的延迟搅拌,使砼到达工地时仍处于搅拌状态。
1.2、砼浇筑1)浇筑砼前,预先用水充分润湿要洗浇筑的层面,以及浇筑面的模板。
2)准备好备用振动器,以免振动设备过热损坏。
3)与砼接触的工具、设备和材料等不要直接受到阳光曝晒,必要时应洒水冷却。
4)砼应连续、快速地浇筑。
砼表面如有泌水时,应立即测定材料含水量,调整拌和用水量,砼出料后不允许再加水。
1.3、砼养护1)砼浇筑完毕后及早覆盖,优先采用蓄水养护方法,连续养护,或适当增加浇水养护次数,保证砼表面润湿。
2)在砼浇筑后的1~2天内,应保证砼处于充分润湿状态,并严格遵守《水运工程混凝土施工规范》规定的养护龄期。
2.3、砼养护一、及时覆盖塑料薄膜,保持温度不低于5℃。
塑料薄膜应架空于砼面层,以防止砼表面结霜。
5℃以下不得进行洒水养护。
二、采用蓄热法养护,对结构物的棱角部分加强保温,迎风面覆盖物用砖块压实。
当新浇筑的砼与暴露在外的老砼(或土基)接触时,在老砼周围1~1.5m范围内,进行防寒保温。
混凝土工程雨季施工措施方案一、施工前准备1. 预先了解施工区域的气候特点和降雨情况,制定相应的施工计划。
2. 对可能受雨季影响比较大的工程部位,进行提前防水处理,包括搭建雨棚、安装排水设施等。
3. 合理安排工程进度,避免在雨季高强度降雨预期的时间段进行施工。
二、雨季施工安全措施1. 加强安全教育培训,确保施工人员了解并遵守相关的安全规定。
2. 安排专人负责监控施工环境的安全情况,及时发现并处理可能存在的安全隐患。
3. 在危险区域设置明显的安全警示标志,提醒施工人员注意安全。
4. 雨季施工场地应严格实行封闭管理,禁止无关人员和车辆入内,避免发生意外。
三、排水设施的设置1. 在施工现场周围设置有效的排水设施,保证雨水及时排走,避免积水对施工造成不利影响。
2. 对施工场地周围地势较低的区域,可以采取加高堤坝的方式,防止雨水倒灌,导致场地内积水严重。
四、混凝土搅拌和浇筑1. 在雨季施工中,特别要注意混凝土的搅拌和浇筑。
要根据天气预报合理安排工程进度,避免在可能降雨强度大的时间段进行混凝土的浇筑。
2. 对施工现场周围场地进行排水处理,避免雨水渗入混凝土搅拌和浇筑的现场,影响施工质量。
五、施工材料的保护1. 对于容易受到雨水影响的施工材料,如水泥、砂浆等,要采取有效的措施进行保护,避免受到雨水浸泡而影响使用。
2. 在施工现场设置临时存放材料的棚屋或遮阳设施,保护施工材料免受雨水侵蚀。
六、设备和机械的维护1. 对施工所需的重要设备和机械,特别是电气设备,要进行定期的检查和维护,确保在雨季施工中正常运转。
2. 在雨季施工中要特别注意设备和机械的排水情况,防止雨水侵入引起设备损坏。
七、施工人员的防护1. 施工人员在雨季施工中,要注意防水防潮,着装合理,保护好自己的身体健康。
2. 对特殊环境下的施工人员,如高空作业、水下作业等,要加强安全防护,确保施工人员安全。
八、质量控制1. 雨季施工中要严格遵循相关的施工规范和要求,确保施工质量。
雨季混凝土施工方案雨季混凝土施工方案一、施工前准备在雨季施工前,应认真查看气象预报,合理预测降雨时间和强度。
根据预测情况,制定合理的施工计划,并提前采取相应的防雨措施。
二、施工场地排水为避免雨水对施工场地的影响,需进行场地排水工作。
首先确保施工场地的坡度达到最佳要求,以便雨水迅速排泄。
其次,在施工现场周围设置排水沟,确保雨水畅通排出。
最后,在施工场地铺设排水板,使积水得以迅速流走。
三、翻土与浇灌水在施工前,应清理施工场地表面的杂物,进行适量的翻土工作,以提高施工场地的排水性能。
然后,在浇灌混凝土前,先进行充分的湿润工作,确保土壤饱和状态,避免土壤吸水造成浇灌时迅速丧失水分。
四、控制混凝土配比和浇筑时间在雨季,应合理调整混凝土配比,增加水泥含量,并适当减少混凝土加水量,以提高混凝土的抗裂性能。
同时,要减少混凝土的浇筑时间,避免雨水对正在凝固的混凝土的冲刷。
在浇筑时,应采用快速浇筑的方法,保证混凝土能够迅速均匀地填满模板。
五、覆盖与保温在雨季,应采取适当的覆盖措施,保护正在凝固的混凝土。
使用防雨罩或遮阳网等覆盖物,避免雨水直接冲洗混凝土。
此外,在浇筑完成后,应及时对混凝土进行保温处理,防止混凝土过早失水和温度低于合适的硬化温度。
六、防雨措施在预计有雨水时,应提前准备防雨措施。
可在施工现场搭建遮雨棚或设立防雨篷等,保护施工现场不被雨水浸泡。
同时,还应设立排水通道,将施工现场的积水随时引走,保证施工的顺利进行。
七、加强监测和管理在雨季混凝土施工中,应加强监测和管理工作,定期检查施工现场的排水情况和混凝土的硬化情况。
及时发现问题并采取相应的处理措施,确保施工质量和进度。
结语雨季混凝土施工需要提前做好充分的准备工作,合理安排施工计划,加强排水和保护措施,并进行严格的监测和管理,以保证施工的顺利进行,最大程度地减少雨水对施工质量的影响。
通过以上几个方面的施工方案,可以有效应对雨季混凝土施工中的各种挑战,保证工程的顺利进行。
混凝土工程雨季施工方案1. 雨季施工的挑战雨季是混凝土工程施工中常见的季节,而雨水对混凝土施工有很大的影响。
雨水会增加施工中的风险和不确定性,影响混凝土的强度和质量,同时也会增加工程的成本和施工周期。
因此,在雨季进行混凝土工程施工需要制定有效的施工方案和措施,保证工程质量和进度。
2. 施工前的准备工作在雨季进行混凝土工程施工之前,需要做好充分的准备工作,包括:- 对施工场地进行排水处理。
及时清理排水沟和下水道,确保雨水能够顺利排出施工场地,避免积水影响施工。
- 对施工场地进行防水处理。
对需要保持干燥的场地进行防水处理,防止雨水渗透。
- 提前采购和储备施工所需要的材料和设备。
确保在施工过程中能够及时供应所需的材料和设备,避免因为雨季影响供应。
3. 施工过程中的措施在雨季进行混凝土工程施工过程中,需要采取一系列的措施来应对雨水对施工的影响,包括:- 提前做好施工计划和进度安排。
根据天气预报提前制定施工计划,合理安排施工进度,避免在恶劣天气下进行混凝土浇筑和养护。
- 采用覆盖材料对施工现场进行覆盖。
在雨季进行混凝土浇筑前,可以使用塑料薄膜和防水布等材料对施工现场进行覆盖,以防雨水渗透影响混凝土的强度和质量。
- 采取加强硬化剂和防水剂以提高混凝土的抗渗性。
在混凝土配制中添加适量的加强硬化剂和防水剂,以提高混凝土的抗渗性,减少雨水对混凝土的影响。
- 做好混凝土浇筑和养护的工程保护。
在雨季进行混凝土浇筑和养护时,要做好现场排水和保护措施,防止雨水对混凝土的影响。
4. 雨季施工安全注意事项在雨季进行混凝土工程施工时,需要特别注意施工安全,包括:- 加强施工现场安全管理。
在雨季进行混凝土工程施工时,施工现场容易出现积水和泥泞,加强施工现场安全管理,确保施工人员的安全。
- 关注天气变化,及时采取安全措施。
在雨季进行混凝土工程施工时,需要密切关注天气变化,及时采取安全措施,避免因为恶劣天气造成安全事故。
5. 施工后的保养工作在雨季进行混凝土工程施工之后,需要加强对混凝土的养护和保养工作,包括:- 做好混凝土的养护工作。
夏季混凝土施工方案引言夏季是混凝土施工的高峰期,由于气温高、湿度大等环境因素的影响,夏季混凝土施工对材料的选择、施工工艺的调整以及施工期间的监控都需要特别注意。
本文档将介绍夏季混凝土施工的方案,包括材料选择、施工工艺调整和施工期间的监控方法。
材料选择水泥夏季混凝土施工中,水泥的选择非常重要。
优选低热水泥,以降低混凝土的温升,减少温度应力的产生。
同时,水泥的品牌和质量也需要选择可靠的供应商。
骨料在夏季混凝土施工中,骨料的选择应以优质、规格合适为原则。
要注意检查骨料是否含有过多的细颗粒,以避免影响混凝土的工作性能。
外加剂夏季混凝土施工中,外加剂的使用可以有效改善混凝土的工作性能和抗裂性能。
特别是使用减水剂和缓凝剂,可以降低混凝土的水灰比和减缓水泥水化反应的速率,从而降低混凝土的温升。
施工工艺调整施工时间安排夏季混凝土施工中,应尽量避免在高温时段进行施工。
最好选择在清晨或傍晚气温较低的时候进行施工,以减少混凝土温度上升的速度。
温度控制夏季混凝土施工中,温度控制是非常重要的一环。
采用降温措施,如在施工现场设置遮阳棚或使用风扇等设备来降低混凝土的温度。
施工速度在夏季混凝土施工中,施工速度适当加快可以减少混凝土的温度升高时间,减轻温度应力的产生。
但是施工速度过快也会导致施工质量下降,因此需要合理控制施工速度。
施工期间监控温度监测在夏季混凝土施工中,要随时监测混凝土的温度变化。
可以使用温度计等工具对混凝土进行实时监测,并根据监测数据及时调整施工工艺。
强度监测夏季混凝土施工过程中,也需要密切监测混凝土的强度发展情况。
可以通过取样送实验室进行试验,或使用现场快速测定方法进行强度监测。
裂缝监测夏季混凝土施工中,温度应力的产生容易导致混凝土裂缝的发生。
因此,需要对施工现场的混凝土进行裂缝监测,并根据监测结果及时采取措施修补裂缝,以保证施工质量。
结论夏季混凝土施工需要充分考虑环境条件对混凝土的影响,并采取相应的材料选择、施工工艺调整和施工期间监控方法。
雨季、台风、高温季节施工方案一、雨季施工方案1、雨季施工部署加强雨季施工期间的信息反馈,与气象站签订协议,及时掌握雨情、汛情信息,认真研究当地地区历年雨季气候特点,对施工中可能发生的生产障碍、问题等提前采取预防措施,及时解决突发性极端天气问题。
现场总承包方成立以项目经理为第一责任人的雨期施工领导小组,负责部署、安排、管理、落实、检查各项雨施工作。
各分包单位均成立各自的雨施管理小组,负责对各自施工项目的雨施管理工作。
雨期施工以预防为主,强调提前做好生产部署,采用防雨措施和加强排水手段确保雨期正常的施工生产,不受季节性气候的影响。
各级管理人员在工作安排上应充分考虑雨施影响,对不宜进行雨施的施工项目在工期允许情况下应尽量安排在雨施期以外施工。
2、雨施准备(1)技术准备凡进行雨期施工的施工项目,技术人员均要认真审核施工图纸,对易受雨期季节影响的施工工艺、做法及材料,应及时与设计单位研究解决办法。
总承包方及各分包单位在编制有针对性的雨季施工方案并报监理单位审批,方案中明确具体的质量管理及安全管理措施。
由技术部门组织雨施方案的技术交底工作,有问题及时解决,要做到各项技术保证措施的贯彻实施。
做好施工人员的雨期施工培训及安全交底工作,对电工、架子工、电焊工、塔司等特殊工种要结合其工作的性质及特点进行有针对性的安全交底;对钢筋工、混凝土工等一般工作要强调雨施的技术要求及安全要求。
(2)现场排水、防水措施雨施前由安保部门组织相关人员进行一次现场全面检查工作,消除安全隐患,检查内容主要包括暂设防雨、边坡稳定、暂电线路的安全、机械设备的防雨设施、塔吊或外用电梯等高大设备的防雷接地、施工现场的排水情况、脚手架是否稳定、材料码放、临边洞口的封闭及现场照明等。
雨期来临前应在施工现场及边坡四周提前做好挡水、排水措施,确立雨水排除方式,保证现场排水畅通、不积水、不灌槽。
运输道路全部进行硬化处理,并在道路两旁做排水沟,保证现场道路不滑、不陷、不积水。
南水北调中线一期工程总干渠沙河南~黄河南段沙河渡槽第三标段(合同编号:ZXJ/SG/SH-003)夏、雨季混凝土施工方案编制:校核:审查:批准:2011年5月24日目录1.1工程概况....................................................1.2气象资料....................................................2编制依据.........................................................3夏季混凝土施工温控方案...........................................3.1夏季混凝土施工温控的重要性..................................3.2温控指标....................................................3.3温控措施....................................................3.3.1施工准备 ..............................................3.3.2降低混凝土浇筑温度 ....................................3.3.3降低混凝土的水化热温升 ................................3.3.4温度测量 ..............................................3.3.5养护与表面保护 ........................................3.4混凝土浇筑温度计算 (5)3.5混凝土内外温差、表面与环境温差计算.......................... 4雨季混凝土施工方案...............................................4.1施工准备....................................................4.2雨季施工方案................................................ 6夏、雨季混凝土施工质量保证措施................................... 7夏、雨季混凝土施工安全保证措施...................................7.1夏季施工安全保证措施........................................7.2雨季施工安全保证措施........................................ 8计划投入资源.....................................................夏、雨季混凝土施工方案1工程概况1.1工程概况本工程为沙河渡槽工程的第三标段,设计总长3400m,桩号SH(3)8+538.1~SH(3)11+938.1。
主要包括大郎河~鲁山坡箱基渡槽,桩号SH(3)8+538.1~SH(3)10+358.1,长1820m;鲁山坡落地槽,桩号SH(3)10+358.1~SH(3)11+938.1(包括50m的渠道段),长1580m,其中落地槽段左岸有4座排水涵洞。
沙河渡槽总干渠设计流量为320 m3/s,加大流量为380 m3/s。
1.2气象资料鲁山县属大陆性季风气候区,气象变化受大陆季风影响,冬季寒冷少雨雪;春、秋干燥少雨,偏北风盛行;夏季受大陆低气压控制,成为主要降水季节。
多年平均气温14℃,多年平均降雨量900mm,其分布极不均匀,汛期6~8三个月,占全年降雨量的60%左右。
本区多年平均降雨日数为90.5天,各月多年平均降雨天数见表1-1。
表1-1鲁山县平均多年降雨日数表月份 1 2 3 4 5 6天数 3.8 5.1 7.4 7.6 8.5 8.9月份7 8 9 10 11 12天数12.6 11.5 9.5 8.3 5.8 3.8根据段内鲁山站资料统计,段内霜冻最早初日为10月21日,最晚终日为4月15日;地面稳定冻结初日为12月26日,稳定冻结终日为1月4日,历年月最大冻土深度为16cm。
鲁山站观测有多年各月平均降雨量和降雨日数、多年各月平均气温和各月平均最高、最低气温、极端最高和最低气温。
多年各月平均风速、最大风速等资料见表1-2。
多年平均风速2m/s;全年最多风向为西北风,最大风速21m/s。
表1-2鲁山站气象要素表各月气象要素值气象要素(℃)1 2 3 4 5 6 7 8 9 10 11 12 多年各月平均气温 1.1 3.8 8.4 15.7 20.9 25.8 27.0 25.7 21.2 15.7 8.9 3.2多年各月平均最高7.0 9.4 14.2 21.7 26.9 31.5 31.6 30.5 26.9 21.9 15.2 9.3气温多年各月平均最低-3.7 -1.6 3.2 9.7 14.7 20.0 22.9 21.7 16.6 10.5 3.9 -1.9 气温多年各月极端最高19.1 25.0 27.5 34.6 38.6 43.4 38.8 38.5 39.9 34.9 27.4 21.5气温多年各月极端最低-15.8 -16.7 -7.2 -2.3 2.2 11.4 15.7 13.7 6.9 -2.6 -7.5 -13.4 气温2编制依据1.招标文件及施工图纸;2.《水工混凝土结构设计规范》(SL191-2008);3.《水工混凝土施工规范》(DL/T5144-2001);4.《混凝土质量控制标准》(GB50164-92);5.《混凝土结构工程施工及验收规范》(GB50204-2002);6、《普通混凝土施工温控与养护技术要求》豫水设计,2010.7;7、《水利水电工程施工手册混凝土工程》。
3夏季混凝土施工温控方案3.1夏季混凝土施工温控的重要性混凝土是脆性材料,抗拉强度小,拉伸变形也小。
混凝土在浇筑后,由于水泥水化热作用,内部温度急剧上升,但随着龄期增长温度下降,混凝土表面下降更为明显。
在一定的约束条件下会产生相当大的拉应力。
由于混凝土长期裸露,表面与空气或水接触,易产生拉应力。
在夏季,日夜温差很大。
混凝土浇筑后水泥水化热促使混凝土内部温度急剧上升,混凝土内部温度可达60℃以上,乃至更高。
因此,在夏季浇筑混凝土,由于温度过高易产生表面干缩裂缝。
随气候转变,气温日渐下降,混凝土内部热量不易散发,造成混凝土内外温差梯度大,混凝土极易产生裂缝。
混凝土裂缝一般可分为贯穿、深层、表面3类。
如因结构物温差梯度过大而造成贯穿裂缝,将危及结构物整体性和稳定性,因此做好夏季混凝土施工的温控工作是保证工程质量的关键。
3.2温控指标施工期混凝土发生的裂缝多为温度收缩裂缝与干缩裂缝,为预防和控制混凝土裂缝,必须从原材料选择、配合比设计、施工安排、施工质量、混凝土温度控制、养护和表面保护等方面采取综合措施。
混凝土浇筑温度宜控制在5~26℃。
控制混凝土内外温差不超过20℃,混凝土表面与环境温差不超过15℃。
混凝土结构分期浇筑时,新浇混凝土的浇筑温度与老混凝土的温差不大于15℃。
倒虹吸、涵洞侧墙及渡槽槽臂浇筑时受先期浇筑硬化的底板混凝土约束影响较大,为裂缝多发部位,为温控的重点。
3.3温控措施3.3.1施工准备提前进行夏季施工混凝土配合比设计,根据经验,拟定原材料降温及成品保温措施。
并提交外加剂种类、数量等夏季施工材料需求计划。
准备降温棚、砂石料降温的冲水设备等,做好养护设备的配置。
3.3.2降低混凝土浇筑温度混凝土浇筑温度主要取决于拌和前各种原材料的温度。
砂、石骨料的温度,若不采取冷却措施(料堆高度小于5m,不预冷),一般要高出平均气温(旬平均或月平均)3~5℃。
水泥的温度都较高,并且也难于采取降温措施。
为了降低混凝土浇筑温度,往往需要对砂石骨料和拌合用水采取降温措施,以降低混凝土的出机温度。
降温的措施不同,降温的效果差别较大。
1)砂石骨料料仓上部设有遮阳棚,避免阳光直射,料堆高度宜为4~6m,在混凝土搅拌前对骨料喷射冷水或井水进行降温但要严格控制其含水率。
2)混凝土拌和用水通过制冷后再拌和混凝土,也可加碎冰(或刨冰)拌和。
3)水泥使用时温度不宜超过60℃,控制不超过65℃。
4)运输混凝土工具应有隔热遮阳措施,并尽量缩短混凝土运输及等待卸料的时间,入仓后及时进行平仓振捣,加快覆盖速度,缩短混凝土的暴露时间,混凝土平仓振捣后,采用隔热材料及时覆盖。
混凝土运输时间应满足表3-1的要求。
表3-1混凝土运输时间施工,宜在傍晚浇筑,避开阳光直射。
6)高温时段浇筑采用仓面混凝土彩涤聚乙烯隔热板。
3.3.3降低混凝土的水化热温升1)选用水化热低的水泥。
2)在满足设计要求的混凝土强度、耐久性和和易性的前提下,应按照招标条款及设计单位下发的沙河段、北汝河段混凝土配合比技术要求,严格控制原材料质量,采用优质高效减水剂等外加剂、在规范允许的范围内增加优质活性掺合料掺量、尽可能减少水泥用量,减少水泥水化热,优化混凝土配合比。
根据已建混凝土工程外加剂使用情况,减水剂推荐采用聚羧酸高效减水剂,适量掺用既能高效减水,又不会增大混凝土收缩。
3)为保证浇筑质量,必要时在重要部位可通冷却水管进行初期冷却,通水时间具体计算确定。
注意在冬季前应及时将冷却水管内的积水排空,灌浆封闭。
4)在高温季节有条件部位可采用表面流水冷却的方法进行散热。
3.3.4温度测量1)在混凝土施工过程中,应至少每4h测量一次混凝土原材料的温度、机口混凝土温度、浇筑温度,并做好记录。
混凝土浇筑温度的测量,每一浇筑层测点数量应满足温控要求,并不少于3个测点。
温度传感器或温度计插入深度不小于10cm。
外界气温宜采用自动测温仪器,若人工测温每4h测量一次。
2)混凝土浇筑后三天内应加密观测温度变化:外部混凝土每天应观测最高、最低温度。
3.3.5养护与表面保护1)混凝土浇筑后及时养护,可通过洒水、湿麻袋或草帘覆盖、薄膜保湿或涂养护剂等养护措施,保持混凝土表面湿润。
有条件的可在墙顶设淋水管,喷淋养护。
保温保湿养护时间对硅酸盐水泥或普通硅酸盐水泥不得少于14天,在干燥、炎热气候下,应延长养护时间至28天以上。
养护前应避免阳光曝晒,养护期内应始终保持混凝土表面湿润。
2)养护期间对结构进行温度监控,定时测定混凝土芯部温度、表层温度以及环境气温、相对湿度、风速等参数,并根据混凝土温度和环境参数的变化情况及时调整养护制度,严格控制混凝土的内外温差满足要求,通过对混凝土的温度监控,掌握混凝土内部的实际最高温升值和混凝土中心至表面的温度梯度,确保在拆除结构模板时混凝土内外温差不超过20℃、表层混凝土与环境温差不超过15℃。
