单排落地式脚手架搭设方案
- 格式:doc
- 大小:49.50 KB
- 文档页数:14
脚手架施工方案工程概况:本工程为二层,总高度为10米,长度为17.4米,宽度为13.5米。
本工程采用落地式单排脚手架。
1.搭设脚手架的安全技术要求:1.1.立杆的构造要求:本工程脚手架立杆纵向间距 1.49m,立杆横向间距为1.00m。
立于回填土地面之上的立杆底部按规范要求垫不小于200*200mm,厚度为50mm的木块。
脚手架必须设置纵横向扫地杆。
纵向扫地杆在距底座上皮不为200mm处的立杆上,横向扫地杆在紧靠纵向扫地杆下方的立杆上。
1.2 .主接点处必须设置一根横向水平杆。
1.3.作业层脚手板铺满,铺稳,离开墙面不大于150mm。
钢脚手板、木脚手板等,设置在三根横向水平杆上。
当脚手板长度小于2m时可采用两根横向水平杆支撑,但应将脚手板与其可靠固定,严防倾覆。
脚手板对接平铺时,接头处必须设两根横向水平杆,脚手板外伸长度取130~150mm,两块脚手板外伸长度的和不大于300mm。
1.4.脚手架必须配合施工进度搭设,一次搭设高度不超过相邻连墙件以上两步。
1.5.脚手架水平杆的布置纵向大横杆步距为1.8m,横向水平杆间距为1.49m。
1.6.脚手架采用刚性连墙杆与建筑物可靠连接,连墙杆的布置应靠近立杆的水平杆上,偏离主接点的距离不应大于300mm,连墙杆按两步架,三跨设置。
(详见图)1.7.剪刀撑的搭设必须按详图1.8.斜道附着外脚手架或建筑物设置,人行斜道宽度为1m,坡度采用1:3。
拐弯处设置平台,其宽度为1.0m斜道宽度。
斜道两侧及平台外围均设置栏杆及挡脚板,栏杆高度为1.2m,挡脚板高度不小于180mm。
脚手板下的纵向支托杆间距不大于500mm,斜道上每隔250mm设置一根防滑木条,木条厚度为30mm。
2.脚手架的拆除:2.1脚手架搭设人员必须是经过按现行国家标准《特种人员安全技术考核管理规则》(GB50306)考核合格的专业架子工方可持证上岗。
2.2.清除脚手架上的杂物及地面障碍物2.3.拆除作业必须由上而下进行,严禁上下同时作业。
脚手架施工方案(通用3篇)脚手架施工方案篇一一、现场情况:本工程由于较造价低。
现时周转材料紧缺,租赁困难。
据上述情况结合周边兄弟单位同样高度结构使用单排落地式脚手架的施工情况,我项目部决定采用此种脚手架,但在确保施工安全的情况下使用,认真验标,弥补其薄弱环节,确保外单排脚手架的安全使用性。
二、材料材质和规格:1、钢管规格采用外径48mm,壁厚3mm,无缝钢管立杆及大横杆长度4~6m,小横杆长度2.5~3m,夹管1.5~3m。
2、扣件用可锻铸铁铸造的直角扣件,回转扣件和对接扣件。
3、架板采用标准立放竹片脚手板。
4、安全网选用平网壹五00×6000,立网1800×5500密目型尼龙安全网。
三、脚手架架立方案的选定:根据上述钢质和单排脚手架一般限高在35m左右的要求,必须采用其它措施来进行弥补,确保脚手架的安全使用性能。
1、立杆间距根据实际应用在1.8m ,大横杆上下间距在1.5m左右。
2、每隔一跨,设一组与柱拉结杆加固,每四跨双排小横杆带夹管加固一组,以增强钢架的整体刚度和稳度。
四、搭设程序:1、地基处理---摆放垫木--按立杆间距排放底垫---放置扫地杆---逐根竖立立杆---安装第一步与首层墙、柱拉筋横杆、夹管---安一步大横杆---设连墙杆--安一步小横杆加装临时斜撑---安三、四步大横杆---设连墙杆---接拉杆---加设剪力撑---拮安全网---铺脚手板---设栏杆、拮脚手板---随高度挂合格的安全网----加斜拉钢丝绳五、基础做法要求:距外墙皮2.1 m宽范围,素土分层夯实,距架体、外立杆0.8m处做阴沟排水。
垫木采用平行外墙体铺垫。
六、架体搭设要求:1、立杆间距1.8m,水平横向拉杆间距1.5,纵向横杆间距≤1.3m,外墙柱锚拉每隔一柱拉结一组,山墙遇柱时应全部拉接加固。
2、立杆的接头位置,相邻杆要错开,并布置在不同步距内,其接头距大横杆的距离≤1/3步距,采用对接,不得搭接。
单排脚手架施工方案范本脚手架施工方案一、施工概述本工程为单排脚手架施工,目的是为了提供安全稳定的工作平台,方便施工人员进行高处作业。
施工范围为建筑外墙立面。
二、施工准备1. 确定施工区域并核实相关图纸,了解施工需求。
2. 选购符合规定标准的脚手架材料,并进行材料验收。
3. 制定施工计划,明确施工顺序和时间安排。
4. 聘请经验丰富的脚手架施工人员,并进行培训,确保施工人员操作规范。
三、搭设脚手架1. 首先,在地面上清理出施工区域,确保地面平整。
2. 在施工区域四角附近确定立柱位置,并使用锤子钉入地面,确保立柱稳固。
3. 根据施工需要,沿着墙壁确定横梁位置,并使用横梁夹固定在立柱上。
4. 搭设好基本的横梁后,根据墙面的高度确定脚手架的层高,并按照层高顺序逐层搭建。
5. 每一层搭建完成后,需要进行调整和检查,确保脚手架的水平和垂直度。
四、脚手架使用和维护1. 搭设完成后,需要进行试用和负荷测试,确保脚手架的稳定性和承载能力能满足施工要求。
2. 在使用过程中,要注意安全,防止脚手架倾斜、晃动或发生其他安全问题。
3. 在施工期间,定期检查脚手架的稳定性和连接件的紧固度,及时修复或更换损坏的部件。
4. 施工完成后,及时拆除脚手架,并对脚手架材料进行清点和存放,以备下次使用。
附:注意事项1. 施工过程中,严禁超载,切勿在脚手架上堆放过多材料或工具。
2. 施工人员要佩戴安全帽和防滑鞋,严禁在脚手架上奔跑或玩耍。
3. 施工现场要设置明显的警示标志,并有专人负责监管施工区域,确保工人和过往人员的安全。
4. 遇有恶劣天气或强风等情况时,应暂停脚手架使用,并加固脚手架结构,确保安全。
以上为单排脚手架施工方案范本,具体施工方案可根据实际情况进行调整和制定。
单排脚手架搭设施工方案一、前言在建筑施工中,脚手架是必不可少的辅助工具之一,它不仅保障施工人员安全作业,还能提高工作效率。
本文档旨在介绍单排脚手架的搭设施工方案,让施工人员能够正确、高效地搭建脚手架,确保施工安全顺利进行。
二、施工准备1. 工具准备•手动工具:扳手、榔头、刀具等;•电动工具:电动扳手、电锤等;•测量工具:尺子、水平仪等。
2. 材料准备•脚手架基础:底座、调节脚、锁紧螺栓等;•脚手架立杆:立杆、横杆、对角撑等;•搭接件:连接板、十字扣件等。
三、搭设步骤1. 基础设置在搭设脚手架之前,首先需要在工作场地选定安全的搭设位置,并确保地面平整稳固。
然后按照设计要求安装底座和调节脚,使之牢固支撑脚手架。
2. 立杆搭设在底座安装完成后,按照设计要求将立杆依次竖直设置在底座上,并用锁紧螺栓固定。
同时,根据需要设置横杆连接立杆,保证整体结构稳定。
3. 搭接连接在立杆设置完成后,通过连接板和十字扣件将相邻脚手架的立杆连接起来,同时加装对角撑进行支撑,以增加整体稳定性。
4. 调整检查搭设脚手架后,需要进行最终的调整和检查工作,确保脚手架水平、稳固,并且连接牢固。
同时,对脚手架的承重能力进行评估,确保安全使用。
四、施工注意事项1.搭设过程中要注意施工人员的安全,佩戴好安全帽、安全带等防护装备;2.严格按照设计要求进行脚手架的搭设,不得随意增减构件数量;3.遇到恶劣天气或其他特殊情况时,应暂时停工并加强脚手架的固定。
五、总结单排脚手架的搭设是建筑施工中重要的一环,正确的施工方案能够保障施工人员的安全,提高工作效率。
通过本文档的介绍,相信施工人员能够掌握正确的搭设方法,为工程的顺利进行提供保障。
建议在实际施工中严格执行相关规范要求,确保施工安全。
单排式脚手架施工方案1. 背景介绍单排式脚手架是一种常见的建筑工程施工支架,广泛应用于楼宇、桥梁、水利工程等领域。
本文将介绍单排式脚手架的施工方案,包括搭建、拆除和施工注意事项等内容。
2. 搭建脚手架2.1 材料准备搭建单排式脚手架所需的材料包括脚手架管、脚手板、脚手架立杆、落地杆、调整杆、斜杆、托腿等。
在搭建脚手架前,需要对这些材料进行检查,确保材料完好无损,并按照规定进行标识和分类。
2.2 基础处理在搭建脚手架前,需要对工地的基础进行处理。
首先要清除工地上的杂物和污物,确保基础平整。
然后根据脚手架的搭设位置和高度,进行基础的配筋和浇筑。
2.3 搭建步骤2.3.1 固定主立杆首先需要固定主立杆,将立杆插入地面孔洞中,并用调整杆进行调平。
2.3.2 架设水平杆其次,根据需要的高度,在主立杆上固定水平杆,将水平杆与主立杆连接,形成水平平面。
2.3.3 安装脚手板然后,在水平杆上安装脚手板,脚手板应与水平杆连接紧密,确保安全稳固。
2.3.4 加装斜杆接下来,需要加装斜杆以增加脚手架的稳定性,斜杆应与主立杆和水平杆连接紧密,并确保斜杆与地面成一定角度。
2.3.5 安装托腿最后,安装托腿以支撑脚手架。
托腿应与脚手板连接紧密,并能够平稳地支撑整个脚手架的重量。
3. 拆除脚手架3.1 拆除步骤在工程施工完成后,需要拆除脚手架。
拆除脚手架的步骤与搭建相反,主要包括拆除托腿、斜杆、脚手板、水平杆和主立杆等。
3.2 注意事项在拆除脚手架时,需要注意以下事项:•拆除脚手架应由经过培训的专业人员进行,确保操作安全可靠;•拆除过程中要注意防止材料坠落,采取必要的保护措施,如安装安全网等;•拆除脚手架时,应遵循从上到下、从外到内的原则,逐级拆除。
4. 施工注意事项在使用单排式脚手架进行施工时,还需要注意以下事项:•严格按照脚手架设计和使用规范进行操作,不得随意改动或增加脚手架结构;•定期检查脚手架的安全状况,发现问题及时处理;•在搭建和拆除脚手架时,要确保周围人员的安全,防止发生人身伤害事故;•遵守相关安全操作规程,佩戴必要的安全防护设备,如安全带、安全帽等。
单排落地脚手架施工方案一、工程概况本项目为单排落地脚手架施工工程,工程地点位于XX市XX区,建筑占地面积约10000平方米,建筑高度为80米,共25层。
工程主要包括住宅、商业及地下室等建筑设施。
本工程采用单排落地式脚手架进行施工,脚手架搭设长度约300米,高度80米,脚手架搭设面积约为20000平方米。
二、施工准备工作及主要材料需用量计划(一)、技术准备工作1. 熟悉施工图纸,了解工程结构、施工工艺及施工要求。
2. 编制脚手架施工方案,明确施工方法、施工顺序及施工要求。
3. 对施工人员进行安全技术交底,确保施工人员了解脚手架搭设、使用及拆除的相关要求。
4. 制定脚手架验收标准,确保脚手架施工质量。
(二)、物资准备工作1. 脚手架材料:采用φ48.3×3.6mm的焊接钢管,材质符合GB/T13793-2008标准;脚手板采用杉木或松木,厚度不小于50mm,宽度不大于200mm,长度不大于3m。
2. 联接件:采用扣件式联接,扣件应符合GB15831-2006标准。
3. 钢丝绳:采用6×19-10.5mm的钢丝绳,用于脚手架的稳定拉结。
4. 防护网:采用密目式安全立网,防护网应符合GB5725-2009标准。
主要材料需用量计划如下:1. 钢管:约150吨;2. 脚手板:约10000块;3. 扣件:约50000套;4. 钢丝绳:约1000米;5. 防护网:约20000平方米。
三、一般规定1. 脚手架的搭设、使用和拆除应遵循国家相关标准和规定,确保施工安全。
2. 脚手架施工前必须进行安全技术交底,所有施工人员应熟悉脚手架的安全操作规程。
3. 脚手架的搭设应由具有相应资质的专业人员进行,施工过程中应定期进行检查和维修。
4. 脚手架的搭设应严格按照施工方案和设计图纸进行,不得擅自更改结构形式和尺寸。
- 脚手架的搭设高度不得超过建筑物的实际高度。
- 脚手架的搭设长度应满足施工需求,同时不超过设计长度。

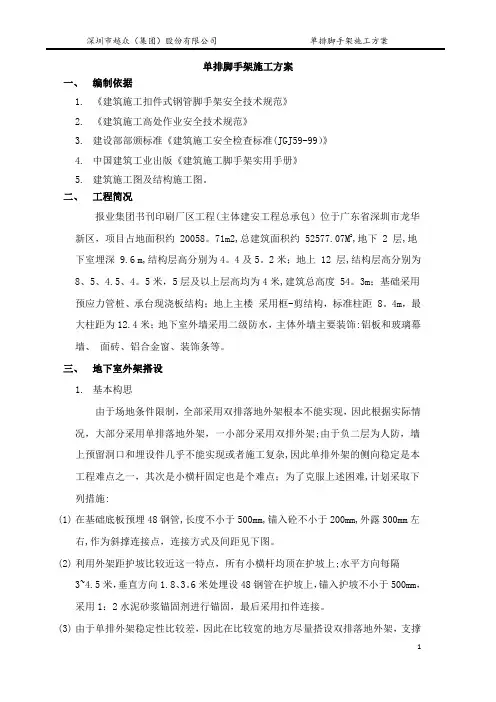

单排脚手架施工方案一、编制依据1.《建筑施工扣件式钢管脚手架安全技术规范》2.《建筑施工高处作业安全技术规范》3.建设部部颁标准《建筑施工安全检查标准(JGJ59-99)》4.中国建筑工业出版《建筑施工脚手架实用手册》5.建筑施工图及结构施工图。
二、工程简况报业集团书刊印刷厂区工程(主体建安工程总承包)位于广东省深圳市龙华新区,项目占地面积约 20058。
71m2,总建筑面积约 52577.07M2,地下 2 层,地下室埋深 9.6 m,结构层高分别为4。
4及5。
2米;地上 12 层,结构层高分别为8、5、4.5、4。
5米,5层及以上层高均为4米,建筑总高度 54。
3m;基础采用预应力管桩、承台现浇板结构;地上主楼采用框-剪结构,标准柱距 8。
4m,最大柱距为12.4米;地下室外墙采用二级防水,主体外墙主要装饰:铝板和玻璃幕墙、面砖、铝合金窗、装饰条等。
三、地下室外架搭设1.基本构思由于场地条件限制,全部采用双排落地外架根本不能实现,因此根据实际情况,大部分采用单排落地外架,一小部分采用双排外架;由于负二层为人防,墙上预留洞口和埋设件几乎不能实现或者施工复杂,因此单排外架的侧向稳定是本工程难点之一,其次是小横杆固定也是个难点;为了克服上述困难,计划采取下列措施:(1)在基础底板预埋48钢管,长度不小于500mm,锚入砼不小于200mm,外露300mm左右,作为斜撑连接点,连接方式及间距见下图。
(2)利用外架距护坡比较近这一特点,所有小横杆均顶在护坡上;水平方向每隔3~4.5米,垂直方向1.8、3。
6米处埋设48钢管在护坡上,锚入护坡不小于500mm,采用1:2水泥砂浆锚固剂进行锚固,最后采用扣件连接。
(3)由于单排外架稳定性比较差,因此在比较宽的地方尽量搭设双排落地外架,支撑与单排相同。
(4)由于护坡有腰梁,可能部分脚手架不能竖向贯通,此时应该把立管内移,小横杆放在腰梁上并可靠固定,具体情况根据现场实际操作.(5)单排脚手架只是两层地下室搭设,尽量能够搭设到一层地面上,如果不连续或不能贯通,应将拆除,到负一层时再重新搭设。
单排脚手架搭设施工方案一、搭设准备工作在搭建单排脚手架之前,需要做好充分的准备工作。
首先要确保搭建地面平整稳固,没有障碍物阻碍搭设脚手架。
其次,要准备好所需的脚手架材料,如钢管、横梁、连接件等。
最后,还需要做好安全措施,提前进行安全培训,并配备好必要的安全装备。
二、搭设流程1. 设置脚手架基础首先要确定脚手架的搭设位置和高度,然后在地面上设置好脚手架的基础,一般使用木板或砖块等物体作为支撑,确保脚手架稳固。
2. 搭设立柱将脚手架立柱竖立在基础上,通过连接件将立柱和横梁连接起来,确保脚手架结构稳定。
3. 搭设横梁根据设计要求,在立柱之间搭设横梁,可以根据需要调整横梁的高度和间距,确保脚手架搭设合理。
4. 安装斜撑为了加强脚手架的稳定性,需要在脚手架的两侧安装斜撑,固定脚手架整体结构。
5. 检查和加固搭设完成后,需要对脚手架进行检查,确保每个连接点和支撑点都牢固可靠,必要时可以加固脚手架结构,提高安全性。
三、施工注意事项1. 遵守规范搭设单排脚手架时,需遵守相关规范和标准,保证脚手架结构安全可靠,并确保操作人员安全。
2. 配备专业人员搭设脚手架需要具备一定的专业知识和经验,建议请专业人员进行搭设,确保施工顺利完成。
3. 定期检查在使用脚手架期间,需要定期检查脚手架结构的稳定性,及时发现并解决安全隐患,确保施工安全。
四、搭设完成经过严格按照搭设方案操作,单排脚手架搭设完成后,可以进行后续施工作业。
在施工过程中,需要严格按照规范要求进行操作,保障施工安全和质量。
五、小结单排脚手架搭设是施工中常见的作业环节,按照规范要求和工艺操作,可以确保脚手架的稳定性和安全性。
在实际搭设过程中,要注重细节,严格遵守相关规范,提高施工质量,保障操作人员的安全。
以上就是单排脚手架搭设施工方案的详细介绍,希望对您有所帮助。
单排脚手架施工方案一、施工前准备。
在进行单排脚手架施工前,首先需要对施工现场进行全面的勘察和评估。
确定施工地点的地基情况、周围环境、施工高度和搭设脚手架的位置等因素,以确保施工安全和稳定。
二、脚手架材料准备。
在进行单排脚手架施工时,需要准备好各种脚手架搭设所需的材料,包括脚手架杆件、连接件、横向和纵向的斜杆、脚手板等。
所有材料必须经过质量检验,并严格按照要求进行堆放和存放,确保施工过程中材料的安全和可靠性。
三、搭设脚手架。
1. 根据设计要求和施工现场的实际情况,确定脚手架的搭设位置和高度。
2. 按照设计要求和标准规范,进行脚手架的组装和搭设。
在搭设过程中,要严格按照脚手架搭设图纸和相关规范要求进行操作,确保脚手架的稳固和安全。
3. 在搭设脚手架的过程中,需要注意脚手架的水平和垂直度,确保脚手架的整体结构稳定可靠。
四、脚手架使用。
1. 在完成脚手架的搭设后,需要进行脚手架的验收和安全检查。
确保脚手架的使用符合相关的安全规范和标准要求。
2. 在脚手架使用过程中,需要注意脚手架的荷载限制和使用范围,严禁超载使用。
3. 在脚手架使用过程中,要及时对脚手架进行维护和保养,发现问题及时处理,确保脚手架的安全可靠。
五、施工结束及脚手架拆除。
1. 在施工结束后,需要对脚手架进行清理和整理,确保施工现场的整洁和安全。
2. 在脚手架使用完毕后,需要按照相关规范和要求进行脚手架的拆除。
拆除脚手架时,要注意操作规范,确保拆除过程中不会对周围环境和设施造成损坏。
3. 在脚手架拆除后,需要对脚手架进行清点和整理,确保脚手架的材料和零部件完好无损,并按照要求进行存放和保管。
六、安全注意事项。
1. 在进行单排脚手架施工过程中,施工人员必须严格按照相关规范和要求进行操作,确保施工安全。
2. 在脚手架使用过程中,严禁在脚手架上进行搬运、堆放和焊接等操作,以免对脚手架造成损坏和安全隐患。
3. 在脚手架使用过程中,施工人员必须穿戴好安全防护用具,严禁在没有安全保护措施的情况下进行施工作业。
落地式脚手架专项施工方案《落地式脚手架专项施工方案》一、施工前准备1. 确认脚手架材料及数量,检查脚手架的完好性2. 检查施工现场的土壤承载能力和平整度3. 对脚手架进行组装、拆卸和搬运的人员进行培训和安全指导4. 制定脚手架施工计划和安全预案二、脚手架搭设1. 在搭设脚手架之前,先将施工现场进行排架和隔离2. 根据设计方案,布置脚手架材料和固定脚手架基础3. 按照脚手架搭设顺序,进行横向和纵向连接4. 配备好扶梯和安全网,保障施工人员的安全5. 在搭设脚手架过程中,进行定期检查和调整,确保脚手架的稳定性和安全性三、作业安全1. 施工现场的作业人员必须佩戴好安全帽、安全带,穿戴防护鞋2. 禁止在脚手架上吸烟、饮酒或进行其他不安全的行为3. 作业人员在脚手架上必须站稳,严禁站在扶梯、栅杆或其他不稳定的部位4. 禁止脚手架上的人员随意丢弃施工材料和工具5. 高温、恶劣天气时,暂停脚手架作业,确保作业人员的安全四、脚手架拆除1. 施工完成后,按照规定程序进行脚手架拆除2. 确保作业现场周围的人员和设备不会受到脚手架拆除的影响3. 拆卸脚手架时,使用适当的工具和配备好的安全装备4. 在拆卸脚手架过程中,进行定期检查和调整,确保脚手架的稳定性和安全性五、安全管理1. 制定脚手架施工安全管理制度和操作规程2. 对施工人员进行安全培训和技术培训3. 配备好急救设备和消防设备4. 定期进行施工现场的安全检查和隐患排查,及时整改5. 对施工现场进行监控和记录,确保施工过程的安全可靠六、总结通过以上专项施工方案的执行,可以确保落地式脚手架施工过程中的安全和稳定,有效保障了施工人员和物资的安全。
在脚手架施工环节中,安全意识、技术培训和规范操作尤为重要,确保脚手架施工过程中的安全和效率。
一、工程概况本工程为某住宅小区建设项目,位于XX市XX区,总建筑面积约10万平方米。
本工程为框架结构,抗震设防烈度为7度,防水等级为II级,耐火等级为二级。
根据工程特点和施工需求,本项目采用单排脚手架进行施工。
二、脚手架搭设方案1. 脚手架类型:本工程采用单排落地式钢管扣件脚手架。
2. 脚手架搭设高度:根据《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2011)规定,单排脚手架搭设高度不宜超过24米。
本工程脚手架搭设高度为18米。
3. 脚手架基础:脚手架基础采用混凝土垫层,厚度不小于100mm,宽度与脚手架立杆宽度相同,长度为脚手架宽度。
4. 脚手架立杆:立杆采用直径48mm、壁厚3.5mm的Q235-A级钢管,立杆间距为1.5m,立杆基础埋设深度不小于500mm。
5. 脚手架横杆:横杆采用直径48mm、壁厚3.5mm的Q235-A级钢管,横杆间距为1.2m,横杆采用扣件连接。
6. 脚手架剪刀撑:剪刀撑采用直径48mm、壁厚3.5mm的Q235-A级钢管,剪刀撑间距不超过15m,剪刀撑与地面夹角为45°~60°。
7. 脚手架防护设施:脚手架外侧设置安全网,安全网应采用阻燃材料,网眼尺寸不大于100mm。
脚手架内侧设置防护栏杆,栏杆高度为1.2m,间距不大于2m。
三、脚手架施工安全管理1. 施工前,组织施工人员进行安全技术交底,确保施工人员掌握脚手架搭设、拆除、使用过程中的安全注意事项。
2. 施工过程中,加强对脚手架的检查和维护,发现问题及时整改。
3. 脚手架搭设、拆除作业必须由专业人员进行,严禁无证操作。
4. 脚手架搭设过程中,严格控制施工荷载,确保脚手架的稳定性。
5. 脚手架拆除时,先拆除上部的脚手架,再拆除下部的脚手架,严禁拆除作业从上往下进行。
6. 脚手架施工过程中,加强现场安全管理,确保施工人员的人身安全。
四、脚手架验收1. 脚手架搭设完成后,组织相关部门进行验收,验收合格后方可投入使用。
单排脚手架施工方案单排脚手架是建筑施工中经常使用的一种搭设工具,用于提供作业平台和支撑工人及其材料。
下面是关于单排脚手架施工方案的详细说明。
一、施工前准备工作1. 确定搭设脚手架的位置和高度,并根据实际情况绘制好图纸和脚手架的搭设方案。
2. 确保工地安全,清理好工地现场,排除可能的障碍物。
3. 准备好需要使用的脚手架材料和工具,确保其质量和完好性。
二、脚手架搭设步骤1. 按照设计要求在地面上布置好横梁和纵梁。
2. 安装好脚手架的立柱,确保立柱与地面垂直并均匀分布。
3. 安装好连接立柱的横梁和纵梁,确保连接牢固可靠。
4. 在脚手架的立柱上安装好水平杆和斜杆,以增加稳定性。
5. 搭设好脚手架的第一层,并使用水平仪进行水平调整。
6. 根据需要继续搭设脚手架的上层,并确保每一层的稳定性和安全性。
7. 在脚手架的作业平台上铺设好防滑垫和所需的踏板,以确保工人的安全。
三、脚手架使用注意事项1. 在搭设脚手架过程中,要严格按照设计要求进行操作,不得随意增减和改动脚手架的部件。
2. 在使用脚手架过程中,严禁超载和一边倒倾斜,以免导致脚手架倒塌或工人摔落。
3. 在脚手架上作业时,要佩戴好安全带,并确保每层的围护栏和安全网的完好性和稳固性。
4. 在不使用脚手架时,要及时清理和归位脚手架上的材料和工具,以免阻碍施工和造成不必要的事故。
5. 定期检查和维护脚手架的使用状况,及时修补或更换损坏的部件。
综上所述,单排脚手架的施工方案需要在施工前做好准备工作,包括确定位置、准备材料和工具等。
在搭设过程中要按照设计要求进行操作,并注意脚手架的稳定性和安全性。
在使用过程中,要遵守使用注意事项,并进行定期检查和维护。
只有保证脚手架的稳定和安全,才能保障施工人员的安全,并提高施工效率。
单排脚手架搭设施工方案一、施工准备工作1.1进行工程验收和设计审核,确定施工范围、工期等重要信息。
1.2编制详细的施工方案,包括脚手架的布置、搭设、拆卸等工序。
1.3准备所需的施工材料与设备,包括脚手架支架、连接件、木板等。
1.4组织施工人员进行安全培训,并落实现场安全管理措施。
二、脚手架的布置2.1根据设计要求和施工实际情况确定脚手架的布置方案。
2.2标明脚手架的位置、高度、横、纵距和承重能力等信息。
2.3在施工现场指定脚手架的区域,并进行必要的标示和警示。
三、脚手架的搭设3.1根据脚手架的布置方案,确定搭设的起始位置和方向。
3.2按照标准要求和操作规程进行脚手架的搭设。
3.3搭设脚手架时,要确保脚手架的稳定性和承重能力,防止出现倾斜和垮塌等现象。
3.4进行脚手架竖杆的校直和水平调整,确保脚手架的垂直度和水平度符合要求。
3.5每层脚手架搭设完毕后,进行验收和检测,确保搭设符合标准要求。
四、脚手架的使用和维护4.1在脚手架使用前,进行安全检查,确保脚手架的结构完整、连接件牢固,木板平整无裂痕等。
4.2根据工作需要进行脚手架的加固和调整,提高脚手架的稳定性和承重能力。
4.3严禁在脚手架上违章操作、堆放杂物、倾倒砂浆等,保持脚手架清洁整洁。
4.4在使用过程中,及时检查和修复有损坏或松动的部件,确保脚手架的正常使用。
4.5定期对脚手架进行检修、防腐处理和维护,延长脚手架的使用寿命。
五、脚手架的拆卸5.1根据施工进度和需求,确定脚手架的拆除顺序和拆除方法。
5.2在拆卸脚手架前,进行详细的安全检查,确保拆除过程中没有安全隐患。
5.3拆卸脚手架时,要小心谨慎,避免脚手架部件掉落或倾倒,确保周边人员的安全。
六、安全保障6.1在脚手架施工现场设置明显的安全警示标志,指示禁止通行和注意安全事项。
6.2配备专人负责脚手架的搭设、维护和拆卸,监督工人的操作安全。
6.3定期组织安全培训和技术交流,提高工人的安全意识和操作技能。
脚手架施工方案单排一、工程概况本项目为脚手架施工方案,针对的是一栋高层建筑的外墙装修及维护工程。
工程地点位于市中心繁华地段,建筑高度为30层,总高度约100米,建筑面积约为50000平方米。
工程内容包括外墙涂料施工、玻璃幕墙安装、部分外墙瓷砖清洗及修补等。
二、施工准备工作及主要材料需用量计划(一)、技术准备工作1. 熟悉工程设计图纸,了解工程结构及施工要求。
2. 编制脚手架施工方案,明确施工工艺、技术要求及安全措施。
3. 组织技术交底,对施工人员进行安全技术培训。
4. 制定施工进度计划,确保工程顺利进行。
(二)、物资准备工作1. 脚手架材料:根据工程量计算,预计需准备以下材料:- 钢管:约50000米,规格Φ48×3.5mm;- 扣件:约10000套;- 脚手板:约15000块,规格为2500×300×50mm;- 安全网:约10000平方米;- 钢丝绳:约1000米,规格Φ12.5mm;- 连墙件、转角件等其他配件:根据实际需要准备。
2. 购买材料:选择具备质量保证、价格合理的供应商,确保材料质量符合国家标准。
3. 材料验收:对进场的材料进行验收,检查产品质量、规格、数量等,确保材料符合要求。
4. 材料储存:设立专用材料仓库,做好防火、防盗、防潮等措施,确保材料安全。
5. 材料发放:根据施工进度,及时发放材料,确保施工顺利进行。
三、一般规定1. 本施工方案依据《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2011)及其他相关国家、地方和行业的规定和要求编制。
2. 脚手架施工前,必须对施工人员进行安全技术交底,确保施工人员熟悉施工方案及安全操作规程。
3. 脚手架搭设应严格按照施工图纸和本施工方案进行,未经技术负责人批准,不得随意更改。
4. 脚手架施工过程中,应定期进行检查和维护,发现问题及时处理,确保脚手架安全稳定。
- 检查频率:每搭设完一步架体后进行一次检查;遇到六级以上大风或大雨后应进行检查;停工超过一个月复工前应进行检查。
一、工程概况本工程为某住宅楼单排脚手架施工,建筑高度为28米,层数为7层,总建筑面积为1500平方米。
施工内容包括脚手架搭设、拆除及安全防护措施等。
二、施工依据1. 《建筑施工安全技术规范》(JGJ 130-2011)2. 《建筑施工扣件式钢管脚手架安全技术规范》(JGJ 130-2011)3. 《建筑工程施工质量验收统一标准》(GB 50300-2013)三、施工准备1. 技术准备:组织施工人员进行安全技术交底,确保施工人员掌握脚手架搭设、拆除及安全防护等操作规程。
2. 材料准备:确保钢管、扣件、脚手板等材料符合国家标准,并进行检验。
3. 工具准备:准备脚手架搭设、拆除及安全防护所需的工具,如电焊机、切割机、扳手、螺丝刀等。
4. 人员准备:组织具有一定经验的施工队伍,明确各岗位人员职责。
四、施工工艺1. 施工流程:测量放线→ 基础处理→ 脚手架搭设→ 防护措施→ 搭设上层脚手架→ 逐层施工→ 脚手架拆除。
2. 脚手架搭设:(1)基础处理:根据设计要求,对基础进行处理,确保平整、坚实。
(2)搭设脚手架:按照脚手架搭设规范,依次搭设立杆、横杆、斜撑等,确保搭设牢固、稳定。
(3)连接扣件:使用扣件连接立杆、横杆、斜撑等,确保连接牢固。
(4)铺设脚手板:在脚手架上铺设脚手板,确保脚手板平整、牢固。
3. 防护措施:(1)设置防护栏杆:在脚手架外侧设置防护栏杆,栏杆高度不应低于1.2米。
(2)设置踢脚板:在脚手架外侧设置踢脚板,踢脚板高度不应低于180毫米。
(3)设置安全网:在脚手架下方设置安全网,安全网应采用阻燃材料制作。
4. 搭设上层脚手架:按照上述步骤,逐层搭设脚手架,直至完成整个脚手架的搭设。
五、施工注意事项1. 施工过程中,严格控制施工质量,确保脚手架搭设牢固、稳定。
2. 施工人员必须佩戴安全帽、安全带等防护用品。
3. 施工现场应设置警示标志,确保施工安全。
4. 施工过程中,应定期检查脚手架的稳定性,发现问题及时处理。
落地式单排脚手架方案落地式单排脚手架方案一、引言落地式单排脚手架是一种常用于建筑施工中的支架设备,为了确保施工的安全、高效进行,特编写此,详细介绍落地式单排脚手架的方案及操作步骤。
二、设备准备1. 工作场地选择:选择平整、无障碍物的场地,并确保承重能力达标。
2. 器材准备:准备好落地式单排脚手架所需的钢管、脚轮、连接件、安全带等。
确保这些器材符合国家安全标准,并经过质量检测。
三、搭建步骤1. 组装基础架根据工程需要确定支撑点位置,将脚手架基础架组装起来。
注意:地面要平整,连接件要牢固。
2. 搭建主体架根据搭建高度和长度需求,将脚手架主体架通过连接件连接起来。
确保每一连接点都牢固可靠,不得有松动现象。
3. 安装横平台在主体架两侧安装横平台,确保平台位置与主体架连接牢固,承受能力满足工程需求。
4. 安装安全设施在脚手架的横平台和纵向立杆两侧安装安全栏杆,确保工人作业时的安全性。
5. 检查和测试在搭建完成后,进行全面的检查和测试,确保脚手架的稳定性和承重能力。
四、使用注意事项1. 遵守操作规程所有从事搭建和使用脚手架的人员必须严格按照相关操作规程进行操作,并配备必要的安全装备。
2. 定期检查定期检查脚手架的连接件、支撑脚轮和安全设施的牢固性,及时更换和维护。
3. 防止超载不得超过脚手架的最大承重量,严禁在脚手架上违规堆放重物。
4. 风雨天气的使用限制在大风、暴雨等恶劣天气情况下,应停止使用脚手架,切勿冒险作业。
五、附件本所涉及的附件如下:1. 工作场地选择标准2. 器材符合国家安全标准的证明文件3. 搭建步骤图示六、法律名词及注释1. 脚手架:指在建筑、桥梁、设备维修等工程施工中,为工人作业提供临时支撑和工作平台的架子。
2. 承重能力:指脚手架能够承受的最大重量。
3. 安全带:为防止高处作业人员意外坠落而穿戴的安全装备。
永昌县东湖花园住宅小区A-13住宅楼落地式单排脚手架方案有限责任公司二O一一年十月永昌县东湖花园住宅小区A-13住宅楼落地式单排脚手架方案审批表建设单位审批(盖章):项目负责人:批准日期:监理单位审批(盖章):总监理工程师:批准日期:施工单位审批(盖章):审批:负责人:编制人:编制日期:目录一、工程概况 (4)二、材料准备如下: (4)三、纵向水平杆 (5)四、横向水平杆 (5)五、脚手板 (6)六、立杆 (6)七、连墙件 (7)八、门洞处构造 (7)九、剪刀撑与横向斜撑 (8)十、斜道 (9)十一、地基与基础 (9)十二、脚手架拆除 (9)十三、脚手架计算书 (10)本脚手架安全专项施工方案主要参考以下规范和标准:《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2001)中国建筑工业出版社;《钢结构设计规范》(GB50017-2003)中国建筑工业出版社;《建筑结构荷载规范》(GB50009-2001)中国建筑工业出版社;《混凝土结构设计规范》(GB50010-2002)中国建筑工业出版社;《建筑地基基础设计规范》(GB50007-2002)中国建筑工业出版社;《建筑施工安全检查标准》(JGJ59-99)中国建筑工业出版社;一、工程概况工程名称:花园住宅小区A-13住宅楼地址:结构类型:框架施工面积:1533.3m2总高度:17.00m层数:6标准层高:2.9m二、材料准备如下:(1)钢管选用国标《直缝电焊钢管》(GB/T13793),质量符合国标碳素结构钢(GB/T700)Q235-A 级钢要求。
钢管上打孔的严禁使用,有严重锈蚀,弯曲,压扁或裂纹钢管不得采用。
(2)扣件采用可锻铸性材料制作,其材质符合国家标准《钢管脚手架扣件》(GB15831)的规定,使用前进行质量检查,有裂缝,变形的严禁使用,扣件应做防锈处理,螺栓拧紧,扭力矩达65N.M时不得发生破坏。
扣件主要有三种形式,直角扣件用于连接扣紧两根垂直相交杆件;回转扣件用于连接两根呈任意角度相交的杆件;对接扣件,用于连接两根杆件的对接接长。
脚手架搭设方案编制依据:一、五十四中学大门施工图;二、《建筑施工手册》(第三版)三、《河北省建筑安全法规文件及规范标准汇编》四、《建筑施工扣件式钢管脚手架安全技术规范》1、工程概况本工程建设地点在石家庄第五十四中学校区,东邻行政楼,西为艺术楼,本工程外架采用单排落地式脚手架与满堂架支撑体系,搭设总高度为20米。
2、脚手架的用途及极限荷载值砌筑用脚手架、装修用脚手架及外围封闭脚手架,搭设高度20米,脚手架外力杆内侧满挂密目网全封闭。
脚手架的荷载:结构架3KN/m2,装修架2KN/m2.3、脚手架的搭设方法(1)、搭设顺序放置纵向扫地杆,自角部起依次向两边竖立底立杆,底端与纵向扫地杆扣接固定后,装设横向扫地杆并也与立杆固定(固定立杆底端前,应吊线确保立杆垂直),每边竖起3-4根立杆后,随即装设第一步纵向水平杆(与立杆扣接固定)和横向水平杆(小横杆,靠近立杆并与纵向水平扣接固定)、校正立杆垂直和水平杆水平使其符合要求后,按40-60N·m 力拧紧扣件螺栓,形成脚手架的起始段,按上述要求依次向前延伸搭设,直至第一步架交圈完成。
交圈后,在全面检查一遍脚手架质量和地基情况,严格确保设计要求和脚手架质量,设置连墙件(或加抛撑),按第一步架的作业程序和要求搭设第二步、第三步······,随搭设进程及时装设连墙件和剪刀撑,装设作业层间横杆(在脚手架横杆支间架设的、用于缩小铺板支撑跨度的横杆)、铺设脚手板和装设作业层栏杆、挡脚板及密目网全封闭。
(2)、一般基础做法首先进行搭设场地的平整、夯实工作,从建筑物主体向外围3-5‰找坡。
回填土夯实后,上面铺设厚5cm、20cm以上宽木脚手板沿建筑物周围,通长装置,之后在木脚手板上放置钢底座,钢底座上放置立杆后按设计的立杆间距进行方线定位,铺设木脚手板要平稳,不得悬空。
木脚手板下铺垫2cm厚中砂垫层,确保脚手板平稳。
(3)、排水措施在距脚手架外排立杆外侧0.5米处,设置一排水沟,在最低点,设置积水坑,水流入坑内,用潜水泵将水排出,排水沟坡度为3-5‰.(4)、构造要求a、外脚手架立杆的间距、垂直度及大横杆的步距。
立杆间距选用1.5米,允许搭设偏差±5cm,立杆垂直度允许搭设偏差±10cm.横杆步距1.8米,满堂支架纵距900MM,横距为600MM,梁下小楞间距450MM,横杆步距1200MM。
纵横方向隔排设置整片剪刀撑,在梁下大楞与立柱连接处设两个扣件以起到卸载作用。
b、扫地杆设置从垫板往上20cm处,设置扫地杆,扫地杆采用对接接长。
扫地杆在端头与立杆交接处伸出扣件长度不小于10cm。
c、横杆间距、平整度横杆步距采用1.8米,用对接方法接长,一根横杆两端的高差,不能超过2cm,纵向水平杆全长平整度不能超过±10cm。
d、立杆、横杆接头的详细做法立柱上的对接扣件应交错布置,两个相邻立柱的接头不应设在同步同跨内,两相邻立柱接头在高度方向错开的距离不应小于1200mm,各接头中心距主节点的距离不应大于步距的1/3。
纵向水平杆对接接头应交错布置,不应设在同步、同跨内,相邻接头水平距离不应小于500mm,并应避免在纵向水平杆的跨中。
(5)、架体与建筑结构拉接要求a、构造形式采用钢性连接方式,连墙件的连墙杆用直角扣件固定在柱与满堂支架体系上。
b、布置要求连墙杆在垂直间距3.6米,水平间距6米的位置上设置,设置时尽量靠近主节点,偏离主节点的距离不大于30cm。
必须从底部第一根纵向水平杆处开始设置,布设形式可以采用花排,也可以采用并排,宜优先采用花排。
4、剪刀撑的搭设方法在建筑物四周转角处,必须要设置剪刀撑,每道剪刀撑的斜杆与水平面的交角宜在45°--60°之间,由底至顶连续设置,可靠连接且斜杆连接点之间杆段长细比不得大于60,中间每道剪刀撑的净距不大于15米。
剪刀撑斜杆应用旋转扣件固定在与之相交的横向水平杆的伸出端,或立柱上,旋转扣件中心线距主节点的距离不应大于15cm。
剪刀撑接长采用搭接接长,搭接长度不小于50cm,用3个扣件等距离布置,扣件扣在钢管端头处不小于10cm处。
剪刀撑下端落地。
5、小横杆的设置每一主节点处必须设置一根横向水平杆,并采用直角扣件扣紧在纵向水平杆上部,端头处伸出长度不小于10cm。
该杆轴线偏离主节点的距离不应大于150cm,单排架的小横杆一端采用直角扣件,固定在纵向水平杆上部,另一端与满堂支架体系用扣件连接好。
6、脚手板的防护栏杆脚手板一般应设置在3根小横杆上,要铺满、铺严密,要两侧设置180mm以上高踢脚板,操作层上部护身栏杆1.2米高,下部护身栏杆距踢脚板0.6米处。
7、脚手架体与建筑物之间封闭办法(1)、密目网垂直封闭a、密目网的质量要求,密目网要有阻燃性能,其续燃、引燃时间均不得大于4秒。
要符合GB16909的规定。
b、每10cm×10cm=100cm2的面积以上,有2000个以上网目。
c、密目网贯穿试验时,将网与地面成30度夹角拉平,在其中心上方3米处,用5kg重的钢管(管径48-51mm)垂直自由落下,不穿透即为合格产品。
d、密目网的绑扎方法用系绳将密目网绑扎至立标明或大横杆上,使网与架体牢固的连接在一起。
系绳的材质应符合GB16909的规定。
(2)、兜网封闭用大眼安全网(平网)将脚手架与建筑物之间封闭起来,每隔10米封闭一道。
8、脚手架交底与验收脚手架必须严格按照施工方案搭设,要有严格的技术交底,要有节点构造详图,操作人员必须严格执行,所有偏差数值必须控制在允许范围内。
要由专门人员对已搭设好的脚手架按照搭设方案进行验收.9、脚手架搭设时注意事项(1)、外径48mm与51mm的钢管严格禁止混合使用。
(2)、主节点处,固定横向水平杆、剪刀撑、横向支撑等扣件的中心线距主节点的距离不应大于150mm。
(3)、各杆件端头伸出扣件盖板边缘的长度不应小于100mm.(4)、对接扣件的开口应朝向架子的内侧,螺栓朝上,直角扣件的开口不得朝下,以确保安全。
(5)、上架作业人员必须持证上岗,戴安全帽,系安全带。
(6)、严格按搭设方案施工,在搭设工程中,必须保证脚手架立杆的垂直度,最大允许偏差100mm。
10、保证措施(1)对施工人员进行培训,提高操作人员业务素质,并且必须持证上岗。
(2)对架体基础进行检测,使之满足上部的结构荷载与自重。
(3)对进场的架管、扣件、密目网、脚手架板等进行检查,不合格的产品坚决不能使用到工程上。
(4)对技术人员进行培训,必须持证上岗,及时检查架体施工中的质量问题,并及时解决。
防护脚手架设计计算书已知条件:立杆横距b=1.0m,立杆距建筑物墙皮距离b1=1.0m。
脚手架步距h=1.8m,脚手架与墙拉结点布置,竖向间距H1=2h=3.6 m,水平距离为3l=4.5m,小横杆间距0.75m。
一、钢管采用ф48×3.5规格,根据规定均布施工荷载Q k=2.0KN/m2采用以上各种数据搭设,若采用单根立杆,其搭设高度计算如下:1由脚手架步距h=1.8m,连墙杆纵距2h=3.6m,立杆横距b=1.0m,查《高层建筑施工手册》表4-4-10得:δAf=48.491KN:δ:格构式压杆整体稳定系数A:脚手架内外立杆毛截面积之和f:钢管的抗压强度设计值、2.由立杆横距b=1.0m,立杆纵距l=1.5m,查《高层建筑施工手册》表4-4-5得:一个立杆纵距的附设构件及物品重NAK2=4.185KN:3.由b=1.0m,l=1.5m由于两个操作层同时施工,所以一个立杆纵距的施工荷载标准值产生的轴力。
4.由于h=1.8m,l=1.5m查《高层建筑施工手册》表4-4-4得:NGK1=0.442KN: NGK1: 一步一纵距的钢管、扣件重量:5、由于采用单立杆,则立杆截面调和系数KA=0.85,因此,脚手架的最大搭设高度应满足: Hmax≤H/(1+H/100) H:脚手架计算高度式中H=〔KA δAf-1.3(1.2NGK2+1.4NQK) 〕×h÷1.2NGK1=65.8m代入上式得:Hmax≤39.7m本工程最大搭设高度24m,因此,架子下部采用单排脚手架可安全施工。
二、验算以上加固后脚手架的稳定性:1、验算脚手架的稳定性:(1)、计算风压标准值风压标准值计算公式:ωK=0.7μZμSω0式中:ωK——风压标准值μS——脚手架的风压体形系数,根据规范(GBJ9-87)表6.3.1第32项查得公式u STW=δuS×(1-ηn)/(1-η):μZ——风压高度变化系数,根据脚手架高度和城市市郊地面粗糙度b类,查荷载规范(GBJ9-87)表6.2.1得uZ= 1.23采用单排脚手架,n=1,故u STW=δ u S× (1-ηn)/(1-η)= δu S其中:δ——脚手架挡风系数,查《高层建筑施工手册》表4-4-2取0.104:uS——脚手架行架构件的体形系数,查(GBJ9-87)表6.3.1第36项取1.2所以uSTW =δuS×(1-ηn)/(1-η)=0.104×1.2=0.1244W——石家庄地区基本风压0.35KN/m因此,风压标准值为:ωK=0.7μZμSω0=0.7×1.23×0.1244×0.35=0.0375KN/m2(2)、验算连墙点抗风强度,即验算扣件抗滑移承载力,风荷载作用下对每个连墙杆产生得拉力或压力为:N1=1.4H1L1W式中:H1——连墙杆得坚向间距3.6mL1——连墙杆得横向间距4.5mN1=1.4×3.6×4.5×0.0375=0.8505KNN1应满足扣件抗滑移承载力设计值,查《高层建筑施工手册》表4-4-14为6KN,由于N1=0.8505KN<6KN所以连墙杆抗风承载力满足要求:(3)、验算脚手架得整体稳定性脚手架得整体稳定应满足下列公式:N/(δA)+M/(bA1)≤K4×K h×f式中:N——脚手架立杆得轴心压力,脚手架底部N最大,计算公式如下:N=1.2(n1N’GK1+NqK2)+1.4NQK其中n1为脚手架步距数,经计算得n1=28, NGK2,NQK同上:N’GK1为每一步纵距脚手架自重N’GK1= NGK1+钢管增重+扣件增重=0.442+1.8×0.0376+0.014×2=0.508因此,脚手架底部轴力为:N=1.2×(28×0.508+4.185)+ 4.185)+1.4×8.4=35.34KN由于b=1.0m,H1=3.6m,则:一个连墙杆纵距内立杆长细比:λ=H1/(b/2)=3.6/0.5=7.2查《高层建筑施工手册》表4-4-9,换算长细比系数μ=0.25则换算长细比系数λ=μ×λ=1.80根据λ=1.80,查4-4-7得,δ=0.22A——格构式立杆截面面积4.893×102×2=978.6mm2 M——风荷载作用下,格构式立杆截面最大弯矩M=qH2,q=1.4LW=1.4×1.5×0.0761 =0.18KN/m则M=0.283KN·MA1=489mm2,KA =0.85,Kh=0.665,f=205N/mm2将以上数据代入公式得:式左= N/(δA)+M/(bA1)=70.58N/mm2式右= K4×Kh×f=95.4N/mm2因此,该脚手架整体稳定满足要求。
