2021年一级建造师《市政工程实务》真题及答案(完整版)附解析单选题1.下列索赔项目中,只能申请工期索赔的是()。
A.工程施工项目增加B.征地拆迁滞后C.投标图纸中未提及的软基处理D.开工前图纸延期发出【答案】D【考察考点】1K420032工程索赔的应用【解析】延期发出图纸产生的索赔,由于是施工前准备阶段,该类项目一般只进行工期索赔。
2.关于水泥混凝上面层原材料使用的说法,正确的是()。
A.主干路可采用32.5级的硅酸盐水泥B.重交通以上等级道路可采用矿渣水泥C.碎砾石的最大公称粒径不应大于26.5mmD.宜采用细度模数2.0以下的砂【答案】C【考察考点】1K420093水泥混凝土面层施工质量检查与验收【解析】重交通以上等级道路、城市快速路、主干路应采用42.5级及以上的道路硅酸盐水泥或硅酸盐水泥(A选项错误)、普通硅酸盐水泥;中、轻交通等级道路可采用矿渣水泥(B选项错误),其强度等级宜不低于32.5级。
宜使用人工级配,粗集料的最大公称粒径,碎砾石不应大于26.5mm(C选项正确),宜采用质地坚硬、细度模数在2.5以上、符合级配规定的洁净粗砂、中砂,技术指标应符合规范要求(D选项错误)。
3.下列因素中,可导致大体积混凝土现浇结构产生沉陷裂缝的是()。
A.水泥水化热B.外界气温变化C.支架基础变形D.混凝土收缩【答案】C【考察考点】1K420102大体积混凝上浇筑施工质量检查与验收【解析】混凝土的沉陷裂缝∶支架、支撑变形下沉会引发结构裂缝,过早拆除模板支架易使未达到强度的混凝土结构发生裂缝和破损。
4.水平定向钻第一根钻杆入土钻进时,应采取()方式。
A.轻压慢转B.中压慢转C.轻压快转D.中压快转【答案】A【考察考点】IK420135城市非开挖管施工质量检查与验收【解析】第一根钻杆入土钻进时,应采取轻压慢转的方式,稳定钻进导入位置和保证入土角,且入土段和出土段应为直线钻进,其直线长度宜控制在20m左右。
一级建造师燃气管道回填及城市综合管廊施工技术七、防腐、保温工程质量标准•(二)防腐1、防腐层主要检查防腐产品质量证明文件、防腐层(含现场补口)的外观质量,抽查防腐层的厚度、粘结力,全线检查防腐层的电绝缘性。
燃气工程还应对管道回填后防腐层的完整性进行全线检查。
钢质燃气管道防腐总结:主体思路防腐前、防腐后、下沟前、回填前(下沟后)、回填后。
防腐前:(1)管道防腐前应逐根进行外观检查和测量,具体项目包括:弯曲度、椭圆度、焊缝表面、管材表面。
(2)防腐前应对防腐原材料进行检查,具体包括出厂质量证明文件或检验证明、说明书、生产日期、储存有效期。
(3)防腐前要除锈。
如在防腐前钢管出现二次锈蚀,必须重新除锈。
防腐后:对防腐管现场质检项目包括:外观、厚度、粘结力、连续性。
下沟前:必须对防腐层进行Io0%的外观检查。
回填前:应进行100%电火花检漏(包含补口)。
回填后:必须对防腐层完整性进行全线检查,不合格必须返工处理直至合格。
补充解释:方法可采用地面音频检漏法检查防腐层受损情况。
2、阴极保护(牺牲阳极法)主要检查阳极材料的质量证明文件、阳极体的数量、规格、型号和埋设位置是否符合设计要求,被保护体的保护电位指标是否符合设计要求和标准规定。
•(三)保温层(1)保温材料的品种、规格强度、容重(密度)、导热系数、耐热性、含水率等性能指标应符合设计要求或规范的规定,直埋保温管聚乙烯外护管的力学性能应符合设计要求。
(2)保温材料到施工现场后,应由具有相应资质的检测单位在现场按批抽样检测,合格后方可使用。
1K420133柔性管道回填施工质量检查与验收柔性管道是指在结构设计上需考虑管节和管周土体共同承担荷载的管道,在市政公用工程中通常指采用钢管、球墨铸铁管和化学建材管(塑料)等管材敷设的管道。
一、回填前准备工作∙(一)管道检查回填前,检查管道有无损伤及变形,有损伤管道应修复或更换;管内径大于800mm的柔性管道,回填施工中应在管内设竖向支撑。

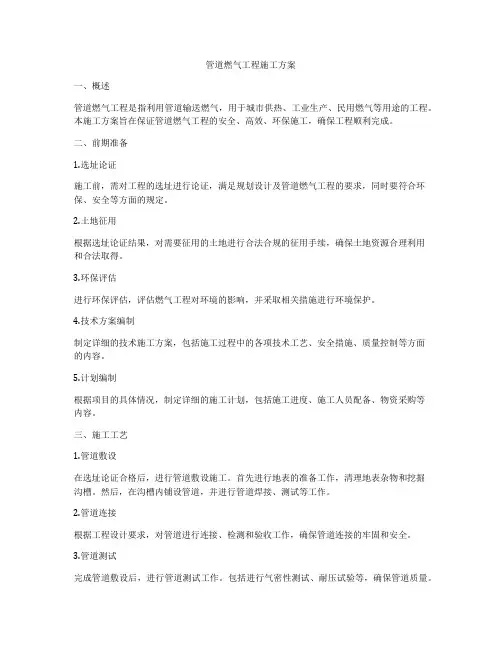

管道燃气工程施工方案一、概述管道燃气工程是指利用管道输送燃气,用于城市供热、工业生产、民用燃气等用途的工程。
本施工方案旨在保证管道燃气工程的安全、高效、环保施工,确保工程顺利完成。
二、前期准备1.选址论证施工前,需对工程的选址进行论证,满足规划设计及管道燃气工程的要求,同时要符合环保、安全等方面的规定。
2.土地征用根据选址论证结果,对需要征用的土地进行合法合规的征用手续,确保土地资源合理利用和合法取得。
3.环保评估进行环保评估,评估燃气工程对环境的影响,并采取相关措施进行环境保护。
4.技术方案编制制定详细的技术施工方案,包括施工过程中的各项技术工艺、安全措施、质量控制等方面的内容。
5.计划编制根据项目的具体情况,制定详细的施工计划,包括施工进度、施工人员配备、物资采购等内容。
三、施工工艺1.管道敷设在选址论证合格后,进行管道敷设施工。
首先进行地表的准备工作,清理地表杂物和挖掘沟槽。
然后,在沟槽内铺设管道,并进行管道焊接、测试等工作。
2.管道连接根据工程设计要求,对管道进行连接、检测和验收工作,确保管道连接的牢固和安全。
3.管道测试完成管道敷设后,进行管道测试工作。
包括进行气密性测试、耐压试验等,确保管道质量。
4.设备安装安装相关的泵、阀、仪表设备等,进行设备的调试和联调。
5.施工清理对施工过程中产生的废弃物、淤泥等进行及时清理和处理,保持工地的整洁。
四、安全措施1.人员安全工地人员需佩戴安全帽、安全鞋、手套等必要的防护用品,并接受相关安全培训。
2.施工环境对施工现场进行临时围栏、标识、警示等工作,确保施工环境的安全。
3.应急预案制定相应的应急预案,对施工过程中可能发生的意外情况做好应对准备。
五、质量控制1.施工过程监控对施工过程进行全程监控,确保施工工艺符合工程设计要求。
2.验证验收对施工完成的工程进行验证验收,确保工程达到设计要求并符合相关法规标准。
3.记录保存对施工过程中的相关记录进行妥善保存,包括施工日志、材料清单、验收报告等。
城市燃气管道工程施工方案一、项目背景随着城市的不断发展壮大,城市居民的燃气需求也日益增长。
为了保障城市居民正常使用燃气,提高城市生活品质,本文针对城市燃气管道工程的施工方案进行详细阐述和规划。
二、工程概况城市燃气管道工程主要涉及城市燃气管道的敷设、连接及相关设备安装工作。
本工程旨在确保燃气管道系统的安全、可靠运行,同时提高城市燃气供应的效率。
三、施工方案1. 方案制定在制定城市燃气管道工程施工方案时,需充分考虑城市道路、建筑物等情况,合理规划管道布局及敷设路径,确保施工过程不影响市民生活和交通。
2. 施工准备在正式施工前,需对施工区域进行详细勘测,制定施工方案并获得相关部门的批准。
同时,准备好所需材料、设备和人员,确保施工过程顺利进行。
3. 施工流程(1)管道敷设根据规划好的敷设路径,先行进行管道的开挖和铺设工作。
在敷设过程中,需严格按照技术标准和要求进行,确保管道的质量和安全性。
(2)连接设备安装完成管道敷设后,需进行连接设备的安装及管道连接工作。
这部分工作需要精确操作,确保管道连接紧密、无泄漏。
(3)试压与验收完成管道连接后,需进行管道试压工作,并进行验收。
只有通过试压和验收后,管道才能正式投入使用。
4. 安全管理在整个施工过程中,需严格遵守相关安全规定,确保施工人员的安全。
同时,加强施工现场管理,做好现场监测及事故预防工作,确保工程施工顺利进行。
四、总结与展望城市燃气管道工程施工是一项复杂的工程,需要各方精心策划与配合。
只有在高标准、严要求下施工,才能确保城市燃气供应的安全、稳定,为城市居民提供优质的生活保障。
未来,我们将不断提升工程质量,为城市居民打造更好的生活环境。
以上为城市燃气管道工程施工方案,待后续订单即可。

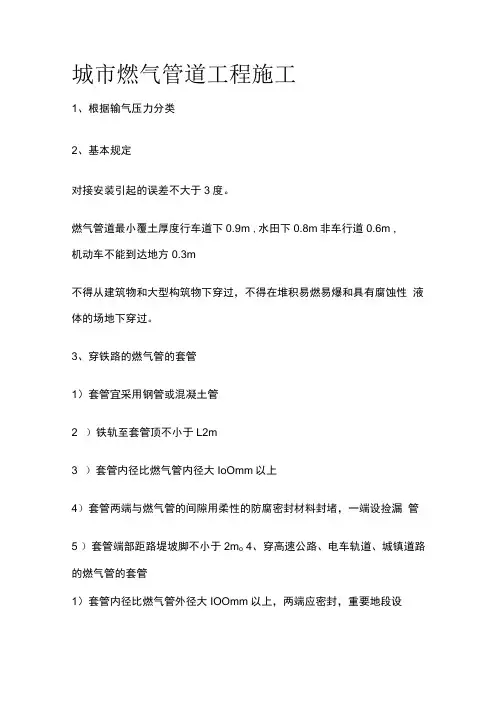

城市燃气管道工程施工1、根据输气压力分类2、基本规定对接安装引起的误差不大于3度。
燃气管道最小覆土厚度行车道下0.9m ,水田下0.8m非车行道0.6m ,机动车不能到达地方0.3m不得从建筑物和大型构筑物下穿过,不得在堆积易燃易爆和具有腐蚀性液体的场地下穿过。
3、穿铁路的燃气管的套管1)套管宜采用钢管或混凝土管2 )铁轨至套管顶不小于L2m3 )套管内径比燃气管内径大IoOmm以上4)套管两端与燃气管的间隙用柔性的防腐密封材料封堵,一端设捡漏管5 )套管端部距路堤坡脚不小于2m o 4、穿高速公路、电车轨道、城镇道路的燃气管的套管1)套管内径比燃气管外径大IOOmm以上,两端应密封,重要地段设捡漏管2 )套管端部距电车边轨不小于2m ,距道路边缘不小于Im o3)垂直穿越5、燃气管道通过河流1)利用道路桥梁穿越:输送压力不大于0.4MPa ;采用加厚无缝钢管或焊接钢管,焊缝100%无损探伤;架空时向下弯曲部分与水平高夹角宜采用45度形式;采用较高等级的防腐保护。
2)穿越河底:燃气管道宜采用钢管;燃气管至规划河底的覆土厚度应根据水流冲刷条件确定不通航河流不小于0.5m通航河流不小于Im , 还应考虑疏浚和投锚深度;在河流上、下游应设立标志。
6、燃气管非开挖铺设1)水平定向钻理想轨迹:斜直线段、曲线段、水平直线段、曲线段、斜直线段轨迹设计:两点两角最大深,形式长度曲半径(出土与入土点、出土角与入土角、直线段最大深度、轨迹分段形式、直线段与曲线段长度、曲线段曲率半径)钻机的选择应以回拉力估算值小于或等于70%的钻机额定的回拉力为依据。
导向钻头根据地层选定,扩孔钻头根据地层、铺管长度、铺管外径、施工工艺选定。
土用铲,砂砾金,岩层气锤牙轮钻。
2)夯管夯管长度一般不超过80m ,最小覆土厚度不小于2d且不小于1m。
试夯3~5m0减阻措施:减阻泥浆、抹润滑脂等。

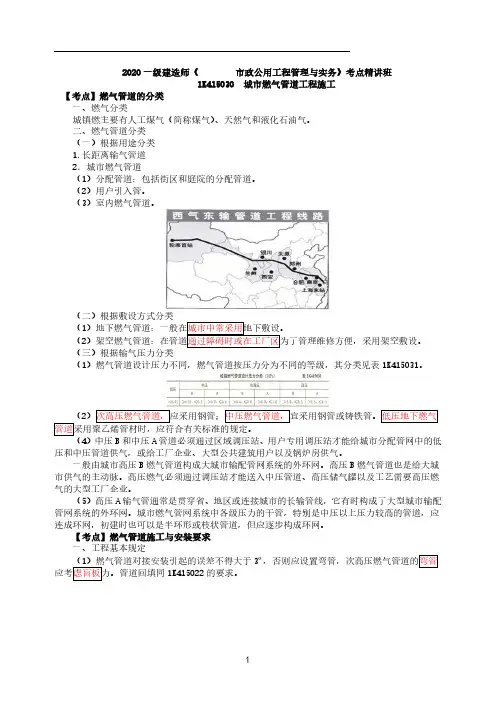

2020年一建市政课程1K415030 城市燃气管道工程施工1K415031 燃气管道的分类一、燃气分类主要有人工煤气(简称煤气)、天然气和液化石油气。
二、燃气管道分类(一)根据用途分类1.长距离输气管道其干管及支管的末端连接城市或大型工业企业,作为供应区气源点。
2.城市燃气管道(1)分配管道:在供气地区将燃气分配给工业企业用户、公共建筑用户和居民用户。
分配管道包括街区和庭院的分配管道。
(二)根据敷设方式分类(1)地下燃气管道:一般在城市中常采用地下敷设。
(2)架空燃气管道:在管道通过障碍时或在工厂区为了管理维修方便,采用架空敷设。
(三)根据输气压力分类(2)次高压燃气管道,应采用钢管;中压燃气管道,宜采用钢管或铸铁管。
低压地下燃气管道采用聚乙烯管材时,应符合有关标准的规定。
(4)中压B和中压A管道必须通过区域调压站、用户专用调压站才能给城市分配管网中的低压和中压管道供气一般由城市高压B燃气管道构成大城市输配管网系统的外环网。
高压B燃气管道也是给大城市供气的主动脉。
高压燃气必须通过调压站才能送入中压管道、高压储气罐以及工艺需要高压燃气的大型工厂企业。
(5)高压A输气管通常是贯穿省、地区或连接城市的长输管线,它有时构成了大型城市输配管网系统的外环网。
1K415032 燃气管道施工与安装要求一、工程基本规定(1)燃气管道对接安装引起的误差不得大于3°,否则应设置弯管,次高压燃气管道的弯管应考虑盲板力。
(2)管道与建筑物、构筑物、基础或相邻管道之间的水平和垂直净距2)无法满足上述安全距离时,应将管道设于管道沟或刚性套管的保护设施中,套管两端应用柔性密封材料封堵。
(3)管道埋设的最小覆土厚度地下燃气管道埋设的最小覆土厚度(路面至管顶)应符合下列要求:埋设在车行道下时,不得小于0.9m;埋设在非车行道下时,不得小于0.6m;埋设在机动车不能到达地方时,不得小于0.3m;埋设在水田下时,不得小于0.8m。
2K315033燃气管网附属设备安装要求(一)阀门(3)其他应注意的问题:在施工中,对各种阀门还应核对规格型号,鉴定有无损坏,消除通口封盖和阀内杂物,检验密封程度;脆性材料(如铸铁)制作的阀门,不得受重物撞击,大型阀门起吊,绳子不能拴在手轮、阀杆或转动机构上。
二、补偿器(2)波形补偿器安装时,应按设计规定的补偿量进行预拉伸(压缩)。
补偿器安装应与管道保持同轴,不得偏斜。
安装时不得用补偿器的变形(轴向、径向、扭转等)来调整管位的安装误差。
2K315034燃气管道功能性试验的规定管道安装完毕后应依次进行管道吹扫、强度试验和严密性试验。
一、管道吹扫(一)管道吹扫应按下列要求选择气体吹扫或清管球清扫(1)球墨铸铁管道、聚乙烯管道、钢骨架聚乙烯复合管道和公称直径小于l00mm或长度小于l00m的钢制管道,可采用气体吹扫。
(2)公称直径大于或等于l00mm的钢制管道,宜采用清管球进行清扫。
(二)管道吹扫应符合下列要求(2)管道安装检验合格后,应由施工单位负责组织吹扫工作,并在吹扫前编制吹扫方案。
(3)按主管、支管、庭院管的顺序进行吹扫,吹扫出的脏物不得进入已吹扫合格的管道。
(4)吹扫管段内的调压器、阀门、孔板、过滤网、燃气表等设备不应参与吹扫,待吹扫合格后再安装复位。
(5)吹扫口应设在开阔地段并加固,吹扫时应设安全区域,吹扫出口前严禁站人。
(6)吹扫压力不得大于管道的设计压力,且应不大于0.3MPa。
(7)吹扫介质宜采用压缩空气,严禁采用氧气和可燃性气体。
(8)吹扫合格设备复位后,不得再进行影响管内清洁的其他作业。
(三)气体吹扫应符合下列要求(1)吹扫气体流速不宜小于20m/s。
(2)吹扫口与地面的夹角应在30°~45°之间,吹扫口管段与被吹扫管段必须采取平缓过渡对焊,吹扫口直径应符合表2K315034的规定。
(3)每次吹扫管道的长度不宜超过500m;当管道长度超过500m时,宜分段吹扫。

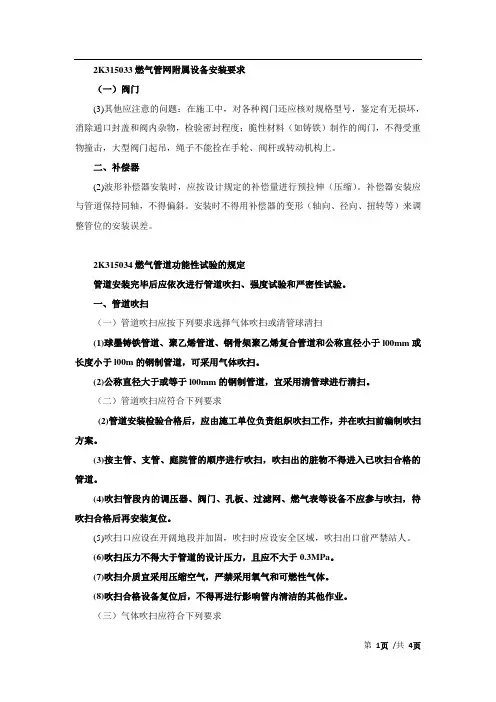

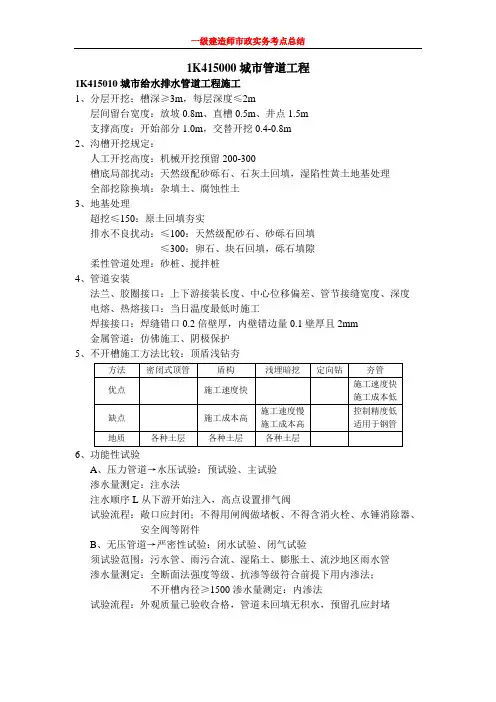

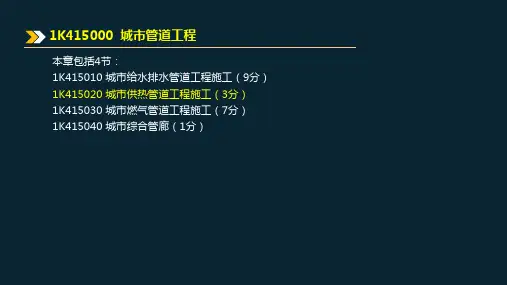

1K415000城市管道工程1K415010城市给水排水管道工程施工1、分层开挖:槽深≥3m,每层深度≤2m层间留台宽度:放坡0.8m、直槽0.5m、井点1.5m支撑高度:开始部分1.0m,交替开挖0.4-0.8m2、沟槽开挖规定:人工开挖高度:机械开挖预留200-300槽底局部扰动:天然级配砂砾石、石灰土回填,湿陷性黄土地基处理全部挖除换填:杂填土、腐蚀性土3、地基处理超挖≤150:原土回填夯实排水不良扰动:≤100:天然级配砂石、砂砾石回填≤300:卵石、块石回填,砾石填隙柔性管道处理:砂桩、搅拌桩4、管道安装法兰、胶圈接口:上下游接装长度、中心位移偏差、管节接缝宽度、深度电熔、热熔接口:当日温度最低时施工焊接接口:焊缝错口0.2倍壁厚,内壁错边量0.1壁厚且2mm金属管道:仿佛施工、阴极保护5、不开槽施工方法比较:顶盾浅钻夯6、功能性试验A、压力管道→水压试验:预试验、主试验渗水量测定:注水法注水顺序L从下游开始注入,高点设置排气阀试验流程:敞口应封闭;不得用闸阀做堵板、不得含消火栓、水锤消除器、安全阀等附件B、无压管道→严密性试验:闭水试验、闭气试验须试验范围:污水管、雨污合流、湿陷土、膨胀土、流沙地区雨水管渗水量测定:全断面法强度等级、抗渗等级符合前提下用内渗法;不开槽内径≥1500渗水量测定:内渗法试验流程:外观质量已验收合格,管道未回填无积水,预留孔应封堵1K415020城市供热管道工程施工1、强度、严密性试验的阀门一级管网主干线所用阀门;与一级管网主干线直接相联通的阀门;支干线首端阀门;供热站入口处起关闭、保护作用的阀门2、供热管道连接方式螺纹连接——小管径、低压力、低温度法兰连接焊接连接——常用形式3、补偿器安装前管道和固定支架间不得固定;补偿器两端至少应各设一个导向支架;安装温度低于补偿零点时应进行预拉伸;波形、填料式补偿器应与管道保持同轴不得倾斜、标记箭头与介质流向一致;直埋补偿器回填后固定端可靠锚固、活动端自由变形;补偿器临时固定装置在安装、试压、保温完毕后将紧固件松开4、支架滑动支架花版面露出砼表面偏差-2mm;预埋件纵向中心线与管道中心线偏差5mm;支架处不得有环向焊缝;在管道支架上部加设金属垫板调整支承表面标高;不同位移量、位移方向的不同管道不得共用吊杆和滑托5、阀门阀门严禁随手抛掷,应分门别类摆放;吊装搬运时钢丝绳应栓在法兰处,不得栓在手轮或阀杆上;水平安装的闸阀、截止阀的阀杆应处于上半周范围内;法兰、螺纹方式连接阀门与管道时,阀门应在关闭状态下安装;阀门采用焊接时宜采用氩弧焊打底6、功能性试验强度试验试验时间:管道接口防腐、保温施工、设备安装前平;试验温度:≥5℃试验标准:较大高差时以最高点压力为准、最低点压力不得超过设计压力试验注意:发现渗漏时严禁带压处理严密性试验试运行:时间要求72h7、补偿器分类:自然补偿器(L型、Z型)、人工补偿器区别:利用材料变形——自然补偿器、方形补偿器、波形补偿器利用管道位移——填料式补偿器、球形补偿器8、支架分类:固定支架、活动支架;托架、吊架、管卡适用:滑动支架——最常见导向支架——只允许管道有横向移动滚动支架——滚柱支架:直径较大无横向位移滚珠支架:管径较大无横向位移且介质温度较高悬吊支架——伸缩性较小管道9、阀门蝶阀:进行全开全闭操作种类:闸阀、截止阀、止回阀、柱塞阀、蝶阀、球阀、减压阀、安全阀、疏水阀、平衡阀10、供热站:供热站设备间门应向外开1K415030城市燃气管道工程施工1、净距要求:保护设施两端伸出障碍物≥0.5m2、不得穿越:建筑物、大型构筑物下部;易燃、易爆材料和腐蚀性液体下部3、跨越铁路:应加套管;套管顶至轨底≥1.2m;套管采用钢管、钢筋混凝土管;套管内经比燃气管外径大100mm;套管两端采用柔性防腐防水材料密封;套管端部距离坡脚≥2.0m4、穿越河底:燃气管道宜采用钢管;河流上下游应设置标志5、功能性试验内容:管道吹扫(长度500m分界)、强度试验(气压试验、水压试验)、严密性试验准备:回填至管上方0.5m并留出焊接口严密性试验:设计压力<5kPa——试验压力20kPa设计压力≥5kPa——试验压力1.15被设计压力且0.1MPa6、燃气管道分类按用途:长距离输气管道、城市燃气管道、工业企业燃气管道按敷设:地下燃气管道、架空燃气管道注意事项:一级、二级、三级、多级管道系统的区分7、阀门特殊要求:截止阀要求介质由下而上通过阀座的阀门安装要求:根据阀门工作原理确定安装位置;手轮不得向下;减压阀要求直立安装在水平管道上;严密性不合格者不得安装8、凝水缸(冷凝水和轻质油)、放散管(排放空气或燃气)、阀门井。
1K415030城市燃气管道工程施工
[填空题]
1()燃气管道,应采用钢管;()燃气管道,宜采用钢管或机械接口铸铁管。
参考答案:高压和中压A;中压B和低压
[单项选择题]
2、一般情况下试验压力为设计输气压力的()倍。
A.1
B.2
C.1.5
D.2.5
参考答案:C
[单项选择题]
3、燃气管道气密性试验持续时间不得小于()。
A.12h
B.24h
C.48h
D.72h
参考答案:B
[单项选择题]
4、管道回填土夯实管顶()后将黄色标志带平敷在管道上方。
A.0.5m
B.0.6m
C.0.7m
D.0.8m
参考答案:A
[单项选择题]
5、下列压力范围属于中压B燃气管道的是()。
A.p<0.01MPa
B.0.2MPa≤p≤0.4MPa
C.0.4MPa≤p≤0.8MPa
D.0.1MPa≤p≤0.2MPa
参考答案:D
[单项选择题]
6、下列燃气管道是给城市供气的主动脉的是()。
A.低压燃气管道
B.高压B燃气管道
C.次高压燃气管道
D.中压燃气管道
参考答案:B
[单项选择题]
7、二级系统不包括()管道。
A.低压
B.中压A
C.高压
D.中压B
参考答案:C
[单项选择题]
8、一级管网仅用()管网送气。
A.低压
B.高压
C.中压A
D.中压B
参考答案:A
[多项选择题]
9、下列属于燃气管道安装要求的是()。
A.高压和中压A燃气管道,应采用钢管或机械接口铸铁管
B.地下燃气管道不得从建筑物和大型构筑物的下面穿越
C.地下燃气管道埋设的最小覆土厚度:埋设在车行道下不得小于0.6m,埋设在非行车道下不得小于0.9m,埋设在水田下不得小于0.8m
D.地下燃气管道穿过排水管、热力管沟、联合地沟、隧道及其他各种用途沟槽时,应将燃气管道敷设于套管内
E.地下燃气管道不得在堆积易燃、易爆材料和具有腐蚀性液体的场地下面穿越,并不宜与其他管道或电缆同沟敷设
参考答案:B,D,E
[多项选择题]
10、下列关于管道的气密性试验正确的说法有()。
A.气密性试验是用空气压力来检验在近似于输气条件下燃气管道的管材和接口的致密性
B.气密性试验需在燃气管道全部安装完成后进行,若是埋地敷设,必须回填土至管顶0.5m以上后才可进行
C.管道及其附近组装完成并试压合格后,应进行通球扫线,并不少于两次。
每次吹扫管道长度宜超过5km
D.管道回填土夯实至管顶0.3m处后,将黄色印有文字的管道塑料标志带,平敷在管道位置上方,每段搭接处不少于0.5m,带中间不得扭曲或撕裂
E.管道的竣工图上除标注坐标外还应标栓桩位置
参考答案:A,B
[多项选择题]
11、城市燃气输配系统的组成部分为()。
A.不同压力等级的燃气管网
B.配送站
C.监控与调度中心
D.维护管理中心
E.城市燃气分配站或气站、各种类型的调压站或调压装置
参考答案:A,C,D,E
[多项选择题]
12、调压站还装有()等设备。
A.调压器
B.阀门
C.安全装置
D.旁通管
E.引射器
参考答案:A,B,C,D
[单项选择题]
13、干管及支管的末端连接城市或大型工业企业,作为供应区的气源点的是()。
A.长距离输气管道
B.城市燃气管道
C.工业企业燃气管道
D.炉前燃气管道
参考答案:A
[单项选择题]。
