电缆电线工程量计算(汇编)
- 格式:doc
- 大小:39.00 KB
- 文档页数:8
电线电缆用量计算公式表随着现代社会对电力和通信需求的增加,电线电缆的使用变得越来越普遍。
在电线电缆的安装和维护过程中,准确计算所需的电线电缆用量是非常重要的。
下面将介绍一些常用的电线电缆用量计算公式,帮助您在实际工作中更好地进行规划和操作。
1. 单位长度用量计算公式电线电缆的用量通常以单位长度计算,比如米或英尺。
计算公式如下:用量 = 单位长度用量× 长度单位长度用量是指每米或每英尺所需的电线电缆长度,它取决于具体的项目要求和电线电缆的规格。
在实际计算中,需要根据项目的实际情况和设计要求来确定单位长度用量。
2. 总用量计算公式有时候,我们需要计算整个项目所需的电线电缆总用量。
计算公式如下:总用量 = 单位长度用量× 单位长度× 数量其中,单位长度用量和单位长度的计算方法与前面相同,而数量则是指需要安装的电线电缆的数量。
3. 多段线路用量计算公式在一些复杂的电线电缆布线情况下,可能需要计算多段线路的用量。
计算公式如下:总用量 = 单位长度用量1 × 长度1 + 单位长度用量2 × 长度2 + … + 单位长度用量n × 长度n其中,单位长度用量1、单位长度用量2、...、单位长度用量n分别是每段线路所需的电线电缆长度,而长度1、长度2、...、长度n则是每段线路的长度。
以上是一些常见的电线电缆用量计算公式,通过合理应用这些公式,可以准确计算所需的电线电缆用量,避免浪费和不足。
在实际工作中,我们还需要考虑电线电缆的安全性、可靠性和成本等因素,以综合的方式进行规划和决策。
希望这些公式能够对您的工作有所帮助。
电缆工程量计算规则计算式
在电缆工程中,需要对电缆的长度、数量、重量、截面积等参数进行计算,以便进行材料采购和施工计划的制定。
以下是电缆工程量计算规则中常用的计算式:
1. 电缆长度计算
电缆长度 = (线路长度 + 垂直距离)×2
2. 电缆截面积计算
电缆截面积 = (电流×电线电阻×电缆长度×系数)/(电压降×系数)
其中,系数取决于电缆类型和敷设方式,可以查看相关标准或者询问电缆厂家。
3. 电缆重量计算
电缆重量 = 电缆长度×单位长度重量
单位长度重量也可以根据电缆类型和规格查看相关标准或者询问电缆厂家。
4. 电缆数量计算
电缆数量 = 线路长度÷单条电缆长度
以上计算式只是电缆工程量计算规则中的一部分,具体计算方法还需要根据实际情况和标准要求进行调整。
同时,在施工过程中也需要注意安全问题和质量控制,以保证电缆的正常运行。
- 1 -。
电缆工程工程量计算规则首先,电缆工程工程量计算需要明确计算的范围和内容。
一般包括电缆敷设的起点和终点、敷设的线路长度、各种类型电缆的数量和规格等。
其次,电缆工程工程量计算需要考虑到不同类型电缆的特点和要求。
根据电缆的用途和环境条件,分为低压电缆、中压电缆和高压电缆等,每种类型电缆都有不同的规格和技术要求。
基于电缆的特点和规格,计算所需的电缆数量和长度,以及所需的其他辅助材料和设备。
在计算电缆长度时,需要考虑到敷设的线路类型。
电缆可以通过地下敷设、室内敷设和架空敷设等方式进行安装,每种敷设方式都有不同的计算方法。
比如,地下敷设时需要考虑到管道的长度和弯曲度,室内敷设时需要考虑到电缆的走向和分支点等。
在计算电缆数量时,需要根据所需的电流负荷和电缆的额定电流来确定。
电缆通常有不同截面和电流容量的规格,根据项目的需求,选择合适数量和规格的电缆。
同时,还需要考虑到电缆的负荷能力和短路能力,确保电缆的安全使用。
此外,电缆工程工程量计算还需要考虑到电缆附件和其他辅助材料的数量和规格。
电缆的敷设和固定需要使用到电缆附件,如电缆头、接线头、护套和绝缘层等。
根据项目的需求,计算所需的电缆附件和其他辅助材料的数量和规格。
最后,在进行电缆工程工程量计算时,还需要考虑到施工过程中的损耗和浪费。
电缆在运输、敷设和连接过程中存在一定的损耗和浪费,需要合理考虑这部分因素,并进行相应的计算和补偿。
综上所述,电缆工程工程量的计算需要考虑到电缆的类型、长度、数量、附件和其他辅助材料等因素,并根据项目的需求进行准确计算。
通过合理的工程量计算,可以为电缆工程的进度控制和成本管理提供科学依据。
电缆线用量算法计算公式电缆线用量算法是指根据工程需求和设计要求,通过一定的计算方法来确定所需的电缆线的长度和数量。
这个算法通常会考虑到电缆线的类型、规格、敷设方式等因素,以确保工程的电缆线需求能够得到满足。
下面我们将介绍电缆线用量算法的计算公式以及相关的计算方法。
电缆线用量算法的计算公式通常包括以下几个方面:1. 电缆线长度的计算。
2. 电缆线数量的计算。
3. 电缆线敷设方式的计算。
首先,我们来看一下电缆线长度的计算。
电缆线长度的计算通常会考虑到电缆线的敷设路径、敷设方式和敷设环境等因素。
一般来说,电缆线长度的计算公式可以表示为:电缆线长度 = 敷设路径长度 + 敷设方式长度 + 敷设环境长度。
其中,敷设路径长度是指电缆线的实际敷设路径的长度,敷设方式长度是指电缆线在敷设过程中需要经过的弯曲和转角的长度,敷设环境长度是指电缆线在敷设环境中需要绕过的障碍物和障碍长度。
其次,我们来看一下电缆线数量的计算。
电缆线数量的计算通常会考虑到工程的电缆线需求和设计要求。
一般来说,电缆线数量的计算公式可以表示为:电缆线数量 = (电缆线长度 + 电缆线备用长度)/ 单根电缆线长度。
其中,电缆线备用长度是指为了应对故障和维护需要而预留的电缆线长度,单根电缆线长度是指电缆线的标准长度。
最后,我们来看一下电缆线敷设方式的计算。
电缆线敷设方式的计算通常会考虑到电缆线的类型、规格和敷设环境等因素。
一般来说,电缆线敷设方式的计算公式可以表示为:电缆线敷设方式 = 电缆线类型×电缆线规格×敷设环境系数。
其中,电缆线类型是指电缆线的种类,电缆线规格是指电缆线的尺寸和规格,敷设环境系数是指电缆线在不同敷设环境下的适用系数。
总的来说,电缆线用量算法的计算公式是一个综合考虑了电缆线长度、数量和敷设方式等因素的复杂计算方法。
通过这个算法,我们可以根据工程需求和设计要求来确定所需的电缆线的长度和数量,以确保工程的电缆线需求能够得到满足。
电线电缆计算用量计算公式在电气工程中,电线电缆的用量计算是非常重要的,它直接影响到工程的成本和安全性。
因此,掌握正确的计算公式和方法对于工程师和施工人员来说是非常必要的。
本文将介绍电线电缆计算用量的公式和相关知识,希望能对大家有所帮助。
首先,我们需要了解一些基本的概念。
在电气工程中,电线电缆的用量通常是按长度来计算的,常用的单位是米。
而电线电缆的用量计算一般包括两个方面,一是导线的长度计算,二是电缆的长度计算。
下面将分别介绍这两个方面的计算公式。
导线的长度计算公式:导线的长度计算通常是根据电气工程的设计要求来确定的,常用的计算公式为:导线长度 = 电气工程设计要求的长度 + 电气工程设计要求的预留长度。
其中,电气工程设计要求的长度是指根据工程的需求确定的导线长度,一般是根据电气负载、电气设备的位置和布置等因素来确定的。
而预留长度是指为了方便施工和维护而预留的一定长度,一般是根据施工规范和经验来确定的。
这两者相加即可得到导线的总长度。
电缆的长度计算公式:电缆的长度计算通常是根据电气工程的布线要求来确定的,常用的计算公式为:电缆长度 = 电气工程设计要求的布线长度 + 电气工程设计要求的预留长度。
其中,电气工程设计要求的布线长度是指根据工程的需求确定的电缆长度,一般是根据电气设备的位置和布置、电缆敷设方式等因素来确定的。
而预留长度是指为了方便施工和维护而预留的一定长度,一般是根据施工规范和经验来确定的。
这两者相加即可得到电缆的总长度。
除了上述的基本计算公式外,还有一些特殊情况需要特别注意。
比如,在施工现场,由于实际情况的复杂性,有时需要对导线和电缆的长度进行修正。
这时,可以根据实际情况进行修正计算,但需要保证修正后的长度能够满足电气工程的设计要求。
另外,需要注意的是,导线和电缆的长度计算还需要考虑一些额外因素,比如连接头的长度、弯头的长度等。
这些因素虽然通常不会对总长度产生太大影响,但在实际计算时也需要予以考虑,以确保计算的准确性。
电缆工程量计算方案一、前言电缆工程是指在建筑、交通、通信、能源等领域中用于输送电力、通信信号以及控制系统的重要设施。
电缆工程量计算是电缆工程设计、施工的重要环节,是确定工程成本,提前做好物料采购准备以及施工组织、预算编制等工作的重要基础。
本方案旨在介绍电缆工程量计算的基本原理、方法以及注意事项,帮助工程师和施工人员系统、全面地了解电缆工程量计算过程,提高施工精度,减少工程风险,确保工程质量。
二、电缆工程量计算的基本原理1.电缆工程量的定义电缆工程量是指工程中所用电缆的数量和长度,通常以米为单位。
电缆工程量计算是根据设计图纸、施工方案和相关工程要求,按照国家标准和规范,计算出工程所需电缆的数量和长度,以便于施工及材料采购。
2.电缆工程量的计算方法电缆工程量的计算主要包括以下几个方面:(1)根据设计图纸和施工方案,确定工程所需电缆的类型、规格、截面积和长度,并进行合理分段,以便于计算。
(2)根据电缆的敷设方式、敷设环境和敷设条件,确定电缆的敷设方式及所需附件的数量和长度。
(3)根据电缆的导线截面积和电缆的电压等级,计算电缆所需的绝缘、外护套等材料的消耗量。
(4)根据电缆的敷设长度和敷设方式,计算电缆所需要的工程用品、辅助材料和人工。
三、电缆工程量计算的具体方法1.电缆长度的计算方法电缆长度的计算方法是根据电缆的敷设路线、敷设环境及敷设条件,结合实际情况,采用逐段计算、汇总计算的方法,确定电缆的总长度。
具体计算方法如下:(1)直线段电缆长度的计算:直线段的电缆长度等于两端点之间的距离。
(2)弯曲段电缆长度的计算:弯曲段的电缆长度等于弯曲段的长度。
(3)斜坡段电缆长度的计算:斜坡段的电缆长度等于斜坡段的长度。
2.电缆数量的计算方法电缆数量的计算方法是在电缆长度的基础上,结合电缆规格、配线类型、电缆堆放方式等因素,采用逐个计算、汇总计算的方法确定每种电缆的数量。
具体计算方法如下:(1)电缆敷设长度的计算:根据电缆的敷设长度和敷设方式,计算每种电缆的敷设数量。
电力电缆敷设工程量计算方法说实话电力电缆敷设工程量计算方法这事,我一开始也是瞎摸索。
我最开始就只知道数电缆的长度,想着这就是工程量了呗,结果一核算,发现错得离谱。
比如说,有一次我计算一个厂房的电缆敷设工程,就简单把电缆从起点到终点的直线距离量了一下,然后乘以电缆的根数,满心以为大功告成。
可是实际施工的时候,电缆根本不够用。
后来我才明白,计算这个工程量还得考虑好多因素呢。
首先得计算电缆的敷设路径长度,这可不是简单的直线距离。
如果有转弯的地方,不能直接忽视,就像走路似的,你不能从这个点直接跳到那个点,得沿着路走。
有拐弯的地方,你得把这个弯的长度也算进去。
这弯弯曲曲的路径就像爬山的小路一样,得一步一步把路的长度都加起来。
还有啊,电缆敷设中会有一定的预留长度。
这个我之前完全没概念。
像在电缆终端头那里,至少要预留个一米半到两米的长度,方便以后做接头什么的。
就好比我们系鞋带,得留出一点长度来,不然以后想开个结都不行。
我之前没算这个预留长度,导致实际中麻烦不断。
电缆进入配电箱或者配电柜的时候,也要考虑预留长度,这部分我一开始也是搞不明白怎么算合适。
我试过按照配电箱的半周长来预留,但是不同的施工环境和要求可能还不一样。
有时候配电箱大一点呢,半周长预留就不太够。
所以我后来觉得还是多留一点比较保险。
而且,电缆敷设还有可能有上下波动,就是有高差的时候。
这种情况也得算进去。
比如说从一层铺设到地下室或者是从地下室铺设到楼上,这高度的落差会让电缆长度有所增加,就像你把一根绳子从低处拉到高处,绳子就会变长一点是一个道理。
不管怎么说,计算电力电缆敷设工程量,就是得考虑周全,多根据实际情况来调整计算方法。
关于电缆工程量的计算方法一、电缆清单量(招标时的量)=电缆在箱间的净量,不含任何预留长度、驰度、波形弯度、交叉量,投标套定额时需另加进去。
二、电缆投标量= (清单量+进箱、柜等预留长度)×(1+2.5%驰度、波形弯度、交叉)1、电缆主材量= 投标量×(1+1% 电力电缆损耗,控制电缆损耗为1.5%)1、电力电缆预留长度:电缆在进入配电柜(盘下进出线),预留长度应该计多少:2m(入柜)?还是2m (入柜)+1.5m(电缆终端头)?答:首先要分清电缆是上进线,还是下进线,如果电缆由柜下“进出”线,那单根电缆实际的预留长度=(2+1.5)*1.025(波折、驰度)*1.01(损耗),如是是上进线,那单根的预留长度=1.5*1.025(波折、驰度)*1.01(损耗)2、电缆沟、电缆保护管敷设土方的怎样计算?工程量大的话,是计人工挖还是机械挖?如果是投标阶段,怎么知道是否有工作面可以让机械作业?答:1、直埋电缆的挖、填土(石)方,除特殊要求外,两根以下电缆直埋的土方量=0.45立方/米,每增加一根电缆,其宽度增加170mm,土方量增加0.153立方/米;以上土方量系按埋深从自然地坪起算,如设计埋深超过900mm时,多挖的土方量应另行计算。
2、根据招投标的现场勘察及竞标情况确定是人工还是机械,一般情况下是根据电气定额套用人工挖土较多。
3、厂外电缆敷设,工地运输量的工程怎样确定?答:工地运输,是指厂外电缆敷设和架空线路工程定额内未计价材料从集中材料堆放点或工地仓库运至杆位上的工地运输,分人力运输和汽车运输,以"t?km"计算。
单位工程材料的汽车运输重量不足3吨时按3吨计算。
运输量计算公式如下:工程运输量=施工图用量×(1+损耗率)预算运输重量=工程运输量+包装物重量(不需要包装的可不计算包装物重量)电线电缆行业用料算法(部分转)一、电线电缆材料用量铜的重量习惯的不用换算的计算方法:截面积*8.89=kg/km目前西部开发项目中涉及到的除了基础公路建设以外,水利以及水力发电成为主要工程项目,将对电线电缆行业的需求构成影响。
电缆工程量计算规则
电缆工程量计算规则如下:
1. 电缆数量、规格及敷设方式的计算,根据设计蓝图,对需要敷设的
电缆进行统计,算出电缆的长度或截面积。
2. 电缆桥架的安装量,包括桥架的长度和高度,以及托盘、梯架的数量。
根据电缆桥架的类型,确定规格和数量,再根据工程量计算规则
进行计算。
3. 电缆井的数量和尺寸,需要根据电缆的数量和电缆井的规格来确定。
4. 电缆保护管(包括焊接钢管和电线管)的数量和尺寸,需要算出穿
电缆的管孔数量和尺寸,再算出不需要穿电缆的管孔数量和尺寸。
5. 考虑电缆敷设时的弯曲半径。
6. 按照定额规则算出人工费、机械费等。
7. 电缆头制作安装量,包括电缆头的截面积和类型,以及数量。
需要注意的是,在计算电缆工程量时,要确保所有电缆的数量、规格
和敷设方式都准确无误。
同时,根据实际情况,考虑电缆保护管、电
缆桥架、电缆井等辅助设施的数量和尺寸。
最后,按照定额规则进行
人工费、机械费和电缆头制作安装费的计算,以确保工程量的准确计算。

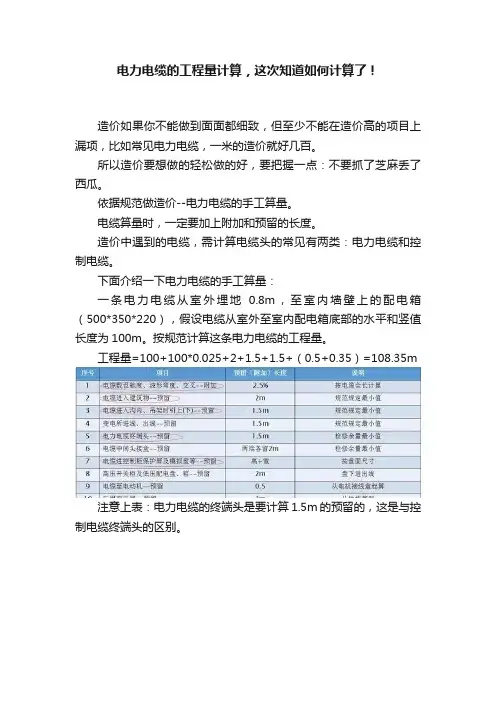

电力电缆的工程量计算,这次知道如何计算了!
造价如果你不能做到面面都细致,但至少不能在造价高的项目上漏项,比如常见电力电缆,一米的造价就好几百。
所以造价要想做的轻松做的好,要把握一点:不要抓了芝麻丢了西瓜。
依据规范做造价--电力电缆的手工算量。
电缆算量时,一定要加上附加和预留的长度。
造价中遇到的电缆,需计算电缆头的常见有两类:电力电缆和控制电缆。
下面介绍一下电力电缆的手工算量:
一条电力电缆从室外埋地0.8m,至室内墙壁上的配电箱(500*350*220),假设电缆从室外至室内配电箱底部的水平和竖值长度为100m。
按规范计算这条电力电缆的工程量。
工程量=100+100*0.025+2+1.5+1.5+(0.5+0.35)=108.35m
注意上表:电力电缆的终端头是要计算1.5m的预留的,这是与控制电缆终端头的区别。
电缆电线工程量计算第八节电缆本节定额适用10KV以下的电力及控制电缆敷设,未考虑在河流积水区、水底、井下等条件下的敷设。
35KV以上的各种型式、规格的电力电缆敷设、中间接头和终端头的制作安装,电力行业则执行《电力建设工程预算定额》第4册(送电线路安装工程)中的第七章电缆工程的相应定额。
一、电缆敷设1、电缆敷设定额综合了不同的敷设方式,即土沟内、穿管、支架、沿墙卡设、钢索、沿支架卡设、垂直敷设七种方式,定额将这七种方式按一定的比例进行了综合扩大,因此,在实际工作中不论采取何种方式,一律不作换算和调整。
电缆敷设按不同截面以延长米计算并套用定额。
其截面计算是电缆单芯计算套用定额,不得将三芯及零线的截面相加计算,电缆头制作及安装亦相同。
2、“竖直通道电缆”子目主要适用于高层建筑和电视塔等电缆工程,由于竖直电缆敷设定额是按电缆垂直敷设的安装条件综合考虑的,并不是高层建筑的专用电缆,因此应和其他电缆一样按规定条件计取各种应计取的费用。
3、单芯电缆敷设、终端头、中间接头可按同截面的三芯电缆敷设定额基价,乘以0.66的系数。
4、37芯以下的控制电缆敷设套用35mm2的电力电缆敷设定额。
5、电缆敷设及电缆头制作安装定额是按铝芯电缆编制的,因此,铜芯电缆敷设按相应截面的铝芯电缆安装定额人工和机械乘1.4的系数,电缆头制作安装按相应定额乘以1.2的系数。
6、电缆在山地、丘陵地区直埋敷设时,人工乘以1.3的系数,该地段所需的材料如固定桩、夹具等按实际用量计算。
7、厂外电缆(包括进厂部分)敷设,套用《电力建设工程预算定额》第四册“送电线路安装工程”35KV电缆敷设相应定额乘以0.9的系数。
由于进厂电缆较远,需要另计工地运输,执行第四册“送电线路工程”的电缆敷设定额的相应项目。
注:电力行业预算定额为第四册。
8、电缆桥架、托盘、槽盒等,如现场制作时,应套用第六章“轻型铁构件制作”定额,其安装应执行第十册“自动化控制装置及仪表工程”中第十一章“附件安装”定额的相应项目。
9、电缆防火用的设备及材料的安装,可套用《全统定额》第十三册“刷油、绝热、防腐蚀工程”中的有关定额子目。
10、电缆敷设长度应根据敷设路径水平和垂直距离,另按表5规定增加附加长度。
电缆附加长度表5 单位:%,M11、电缆支架的接地线应执行室内接地母线安装定额。
12、在带电运行的电缆沟敷设电缆,可以按本册定额说明十二第4条,即“安装与生产同时进行,增加费用按人工费10%执行”。
二、电缆沟铺砂、盖砖及移动盖板人工开挖填电缆沟土石方可按表6计算表6 单位:m3/m电缆根数1~2 每增加一根每米沟长挖方量 0.45 0.153注:①、两根以内的电缆沟,按上口宽0.6m,下口宽0.4m,深度按0.9m计算。
②、每增加一根,其宽度增加0.17m。
③、以上土方量系按埋深从自然地坪起算,如设计埋深超过0.9m时,多挖的土方量另行计算。
2、在同一沟内,如有两种以上土质时,应分别不同土的类别按实计算,套用第四册“接地槽挖填土方”相应定额子目,沟面如有砼路面时,应套用第五册“开凿路面项目”定额子目。
如遇有清理障碍物,排水及其他,则费用另行计算。
3、电缆沟铺砂、盖或保护板,揭盖电缆沟盖板均以延长米计算并套用定额。
盖板的揭盖是按每揭或每盖一次计算。
三、电缆保护管埋设1、电缆在过铁路、公路等交叉处,穿过建筑物外墙至屏或箱处,均应事先埋设电缆保护管,然后电缆穿在管内,均以“10米”为单位套定额。
2、电缆保护管长度,除按设计规定长度计算外,遇有下列情况,应按以下规定增加保护管长度。
①横穿道路,按路基宽度两端各加2米;②垂直敷设管口距地面加2.5米;③穿过建筑物外墙,按基础外缘加1米;④穿过排水沟,按沟壁外缘加0.5米。
3、电缆保护管埋地敷设时,其土方量的计算,如施工图有注明的,按施工图规定计算,施工图没有规定时,则沟深按0.9米,沟宽按导管两侧边缘各加0.3米工作面计算。
4、钢管敷设Φ100以下的套用第十章的钢管敷设相应定额子目。
5、保护管的管径大小按设计规定,如设计没有规定时,可按电缆的外径乘以1.5倍。
管端需要封闭时,应另行计算工料。
四、电缆终端头和中间头制作1、电缆终端头和中间接头的制作安装按不同电压等级、不同的材质及不同的截面以“个”为单位计算套用定额。
2、电缆终端头计算时,应根据电缆的根数确定,即每一根电缆有两个头,同时要区别是户内还户外。
3、中间接头制作时,其数量按工程设计规定计算,如无设计规定时,可参照制造厂的生产长度和敷设走径条件确定,也可按下列方法计算确定:N= L/I-1式中:N——中间头的个数L——电缆设计敷设长度(米)I——每段电缆平均长度(米),按下列参数取定①1KV以下电缆截面35平方毫米以内取 600-700米;截面120平方毫米以内取 500-600米;截面240平方毫米以内取 400-500米;②10KV以下电缆截面35平方毫米以内取 300-350米;截面120平方毫米以内取 250-300米;截面240平方毫米以内取 200-250米;注:①计算结果如遇小数时,其第一位小数一舍二以上进。
②每段电缆平均长度范围内,大截面取下限,小截面取上限。
4、控制电缆头、中间头的制作安装,应按其芯数,以“个”为单位套用定额。
控制电缆头的芯线固定工作,一般包括在“端子板外部接线”定额内,控制电缆直接与设备连接的,其芯线固定包括在相应的设备安装定额内。
五、其他说明1、隔热及保护层的制作安装电缆与热力管道交叉或接近时,其最小允许距离为:左右并行敷设2m,交叉敷设0.5m,如不能满足这个数值要求时,应在接近段或交叉段前后1m范围作隔热处理,隔热层底部预埋石棉水泥管,长度可按热力管道的宽度两边各加2m计算,其材料有泡沫混凝土、石棉水泥板、玻璃丝等。
定额中未包括隔热层、保护层的制作安装,也无定额可套,此项工作可按实另行计算费用。
2、电缆冬季施工加温工作,这项费用就另行计算。
第九节配管、配线一、配管1、埋设管子注意事项:埋管的目的,是为了保护导线。
为便于穿线,在下列情况下,需装设接线盒,否则管径要增大一级。
①在无弯头或只有一个弯头时,管子全长超过30m;②当有两个弯头时,管子全长超过20m;③当有3个弯头时,管子全长超过12m;④管子全长超过45m无弯曲。
2、为安全,钢管与钢管(除采用套筒焊接外),钢管与配电箱及接线盒等接处都应作好系统接地。
在接头处焊上跨接地线,此部分工作和材料定额内都已包括,不另行计算。
3、各种配管应区别不同敷设方式、位置及管材材质、规格,以延长米计算。
不扣除管路中的接线箱(盒)、灯头盒、开关盒所占的长度。
4、配管不分明敷、暗敷,按100米取20个弯,火煨弯占25%,压制煨弯占75%,套丝按煨弯数50%考虑,在实际安装中与定额不符时,均不作调整。
5、配管工程中未包括接线箱、盒、支架制作安装、钢索架设及拉紧装置制作安装,插接式母线支架制作、槽架制作及配管支架制作,应另套第六章“铁构件制作”定额。
6、暗配管工程,定额基本上是按配合土建预埋考虑的,未考虑在建筑工程全部竣工后,又刨沟、打洞和其他土石方工程,如遇有上述情况,应另行计算。
7、由于施工中较广泛地采用膨胀螺栓,所以定额根据不同项目按不同比例采用冲击电钻打眼装膨胀螺栓,安装方式不同时不作换算,钻头耗用量按每个钻头打150个眼计算在消耗材料内。
8、在吊顶(顶棚)内配管套用明配管定额。
二、配线1、配线工程中瓷夹、瓷瓶(包括针式瓷瓶),塑料线夹、槽板、塑料护套线中的分支接头,水弯已综合考虑在定额内。
计算工程量时,按图示计算水平及绕梁柱和上下走向的垂直长度。
①管内穿线——管内穿线分照明和动力,按不同导线的截面,以单线延长米计算套用定额。
线路的分支接头线的长度已综合考虑在定额中,不再计算接头长度。
照明线线路中只有4mm2以内的4mm2以上的套用动力穿线定额子目。
注意一点,管内导线的总面积(包括导线外皮绝缘层),一般不超过管内总面积的40%。
②线夹配线——区别瓷夹配线和塑料夹配线,二线式和三线式;按敷设在木、砖、混凝土等不同结构和导线规格,以线路延长米计算。
③绝缘子配线——包括鼓形、针式及蝶式绝缘子配线,以单线延长米计算。
④槽板配线——应区别木槽板,塑料槽板和二线、三线式线路,按延长米计算,这里的工程量是按槽板的长度计算,导线安装已在定额内,但主材费另计。
⑤钢索配线——按图示尺寸,区别二芯、三芯、截面及型式,以延长米计算套用相就的定额子目。
⑥塑料护套线配线——区别芯数和截面,以单根延长米套用定额。
2、灯具、开关、插座、按钮等的预留线,已分别综合在相应定额内,不另行计算。
配线进入开关箱、柜、板按表7的规定长度,分别进入相应的工程量内。
表7 连接设备导线预留长度 m/每一根线3、车间母线按其材质、形式、截面以延长米计算并套用定额。
4、钢索架设按材料及截面以延长米计算。
以墙、柱内椽计算,不扣除拉紧装置所占的长度。
母线及钢索的拉紧装置按不同的截面和直径,以“10套”为计量单位套用定额。
5、空心板内穿线无定额子目,可暂按“管内穿线”定额执行。
三、配管配线工程应注意的几点:1、接线箱或盒的计算:①管子为T形式需要一个接线箱或盒。
②管子全长超过规定时,要增加接线箱、盒。
③如层间不设配电箱,则干线分线处,在预算中应考虑装设分线箱。
2、箱、板、插座、开关、壁灯等的安装高度,设计有规定时,按设计规定办,设计无规定时,其安装距地高度一般是:箱、板暗装 1.4m箱、板明装 1.8m插座明装 1.4-1.8m插座暗装 0.3m板把开关 1.4m拉线开关层高3m时距顶0.2m,层高超过3m时,距地3m壁灯 1.8-2.2m3、配管配线进入箱、板的垂直距离计算:①在同一层内,从上至下:用房屋高-(箱底距地的安装高+箱或板的高)。
②从一层箱至第二层箱(如为多层,以此类推,注意中间层的计算)。
一层的层高-(箱底距地安装高+箱的高度)+二层箱底距地安装高③另外再加箱、板的预留长度。
四、接线箱、盒1、接线箱、盒应区别不同材质、型式,以“10个”为计量单位套用定额。
2、钢管允许配塑料接线盒,但要加接接地跨接线。
塑料管则不允许配铁接线盒。
3、插座盒安装套用开关盒的安装定额子目。
