实验四网络计划
一、实验目的
掌握WinQSB软件绘制计划网络图,计算时间参数,求关键路线。
二、实验平台和环境
WindowsXP平台下,WinQSB V2.0版本已经安装在D:\WinQSB中。
三、实验内容和要求
用WinQSB软件求解网络计划问题。
输人数据(PERT/CPM),显示网络图,计算时间参数,显示结果和关键工序,计算赶工时间,显示甘特图。
四、实验操作步骤
启动程序。
点击开始→程序→WinQSB→PERT_CPM.(课堂演示)
五、分析讨论题
参考上述实验过程,编制下述项目的网络计划图,计算有关参数并指出关键工序。

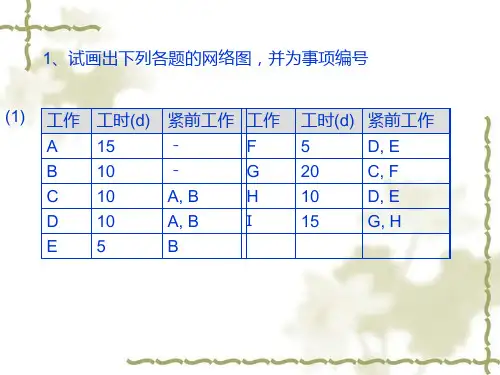

1、某工程项目明细如表4-1所示。
2、某工程项目明细如表4-2所示。
表4-2
六、网络计划常用术语词汇及其含义。
第11章网络计划11.1 已知下列资料(表11-1)。
表11-1要求:(1)绘制网络图;(2)用图上计算法计算各项时间参数(除外);(3)确定关键路线。
解:(1)由题意绘制网络图如图11-1所示。
(2)事项最早时间见图11-1中“□”中的数字,事项最迟时间见图11-1中“△”中的数字。
图11-1(3)总时差为零的工序为关键工序,所以关键路线为①→③→④→⑤→⑥→⑦→⑩→⑪,对应的工序为。
11.2 已知下列资料,如表11-2所示。
rH B G A F K→→→→→要求:(1)绘制网络图;(2)计算各项时间参数;(3)确定关键路线。
表11-2解:(1)由题意绘制网络图如图11-2所示。
(2)事项最早时间见图11-2“□”中的数字,事项最迟时间见图11-2中“△”中的数字。
图11-2(3)总时差为零的工序为关键工序,所以关键路线为,如图11-2所示。
11.3 已知下列资料,如表11-3所示:表11-3求出这项工程的最低成本日程。
解:由表11-3中的已知条件和数据,绘制如图11-3所示的网络图。
图11-3各事项的最早时间为:各事项最迟时间为:()()()()()()(){} 6max44,6,33,6,55,6E E E ET T T T T T T=+++{}max84,45,11012=+++=()()()()(){}{} 7max22,7,66,7max86,12315 E E ET T T T T=++=++=将各事项的最早时间与最迟时间分别记入该事项右下角的“□”和“△”内,如图11-4所示。
图11-4总时差为零的工序为关键工序,从图11-4可以看出关键路线为又已知工程项目每天的间接费用为500元,按图11-4及表11-3中的已知资料,若按图11-4安排,易知工程总工期为l5天,工程的直接费用(各工序直接费用之和)为(20+30+15+5+18+40+10+15)×100=15300元 工程间接费用15×500=7500元 工程总费用为15300+7500=22800元如果要缩短工期,应该首先缩短关键线路上赶一天进度所需费用最小的工序的作业时间。
