后张法预制箱梁孔道压浆施工工艺
- 格式:doc
- 大小:253.50 KB
- 文档页数:13
预制后张法箱梁真空压浆施工技术摘要:青临高速公路主要采用30米和和25米的预应力混凝土预制箱梁,根据工程实践,对在预制箱梁压浆施工过程中采用的设备、材料、施工工艺和方法进行介绍。
关键词:预制箱梁真空压浆施工技术1、工程概况:1.1工程概述青临高速第五标段内设计有五座大桥,桥梁设计为30米和25米预应力混凝土预制箱梁,为实现工厂化、标准化、程序化的生产,提高产品质量,梁场采用真空压浆工艺,在箱梁预应力施工完成后,进行压浆作业。
1.2主要工艺与特点1.2.1工艺原理真空辅助压浆原理是在传统压浆的基础上,用真空泵抽空预应力孔道内的空气,使孔道内真空度达到负压0.06mp-0.1mp左右,然后用压力泵在孔道的另一端浆搅拌好的水泥浆体压入预应力孔道内。
1.2.2 工艺特点由于预应力孔道负压,且压浆泵将产生一定的压力,孔道内只有少数空气,浆体中很难形成气泡;同事由于孔道内和压力泵之间存在一定的负压力差,大大提高空道内浆体的饱满和密实度。
2、压浆设计与施工2.1压浆设备浆体搅拌机(含储浆罐及管道)1套;灰浆机(含压力表及配套设施)1套;负真空压缩机(含压力表及配套设施)1套。
2.2 压浆时限箱梁张拉完成后,24小时后经观察确定无滑丝断丝后,48小时内组织进行管道压浆。
压浆强度未达到50mp之前不得出场架设。
2.3 材料压浆用水泥:用p.o52.5硅酸盐水泥或普通硅酸盐水泥;外加剂:山东建筑科学研究院生产的nc-p1复合型砼膨胀剂,水:采用饮用水。

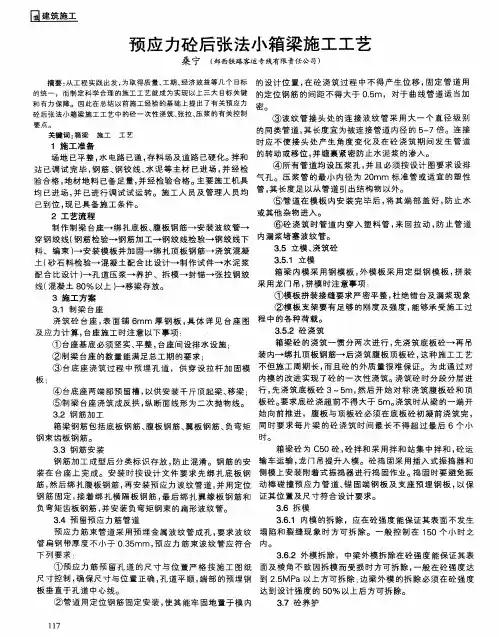

2.4 配合比水泥:水:外加剂为1 :0.36 :0.136 稠度30~50s3、施工工艺3.1施工准备施工前要做好人员、机具设备、场地等准备工作,编制施工工艺细则,进行技术培训。
检查预应力情况,无误后,方可进行压浆作业。
浆体技术要求如下试验项目允许范围流动度(s)30~50水灰比(w/c)0.3~0.4体积变化率(%)<2强度(mpa) 7天强度>40mpa,28天强度≥50mpa初凝时间≥6h腐蚀性浆体对钢绞线无腐蚀作用抽真空度-0.06~-0.1mpa泌水性小于水泥浆初体积的2%,四次连续测试结果的平均值小于1%,拌合后24h水泥浆的泌水应能重新全部被浆吸回。
B RIDGE&TUNNEL桥梁隧道概述查山互通立交桥,上部结构为23+28+28+28m预应力混凝土连续结构箱梁,底板宽8 m ,顶板宽12 m,有三道纵梁,每道纵梁分布6孔OVM15-12钢绞线束(管道孔径ф内90mm),底板分布8孔BM15-4钢绞线束(管道孔径:22х70mm)。
预应力孔道最长为103.3 m,两张拉端曲线孔道部分切线的夹角之和0.6845rad,两张拉端高差2m。
长达104m的管道上,没有预留排气管。
我们采用了真空压浆的方法,其基本原理为:在压浆之前,首先采用真空泵抽吸预应力孔道中的空气,使孔道内的真空度达到80%以上,使之产生0.06~0.1Mpa的真空度,然后用灌浆泵将优化后的水泥浆从孔道的另一端灌入,并加以≥0.7Mpa的正压力。
由于孔道内只有极少的空气,很难形成气泡;同时,由于孔道与压浆机之间的正负压力差,大大提高了孔道压浆的饱满度和密实度。
减小了水灰比,添加了专用的添加剂,提高了水泥浆的流动度,减小了水泥浆的的收缩,从而保证了浆体的可施工性、充盈孔道的密实性和提高硬化浆体的强度。
因此真空压浆工艺是提高后张预应力混凝土结构安全度和耐久性的有效措施。
真空压浆工艺真空泵端设在高端。
压浆端设在底端,因高差2m引起的浆液静力压强为0.06~0.07Mpa,而柱塞式灌浆机的设备能力为0.8~1.0Mpa,因高差造成的影响基本可忽略,却有利于压浆质量的保证。
管道密封及封锚。
封锚做法:张拉完毕,将多余钢绞线切割,锚具端部留有3cm左右长度,用湿润水泥团封堵,为确保水泥团不掉落及养护期间不开裂,在水泥封锚后又用双层塑料薄膜密封并绑扎固定在锚具上。
对于其它可能漏气的连接点,采用玻璃胶及密封生料带进行密封,从而保证了管道的密封。
封锚提前两天进行,在压浆之前进行检查,对有漏气的情况,再用玻璃胶处理,以确保孔道密封。
为进一步验证孔道的密封和通畅情况,在抽取真空达到要求后,将进浆端球阀少许开启,则可听到气流的尖锐啸声,同时真空表读数下降。

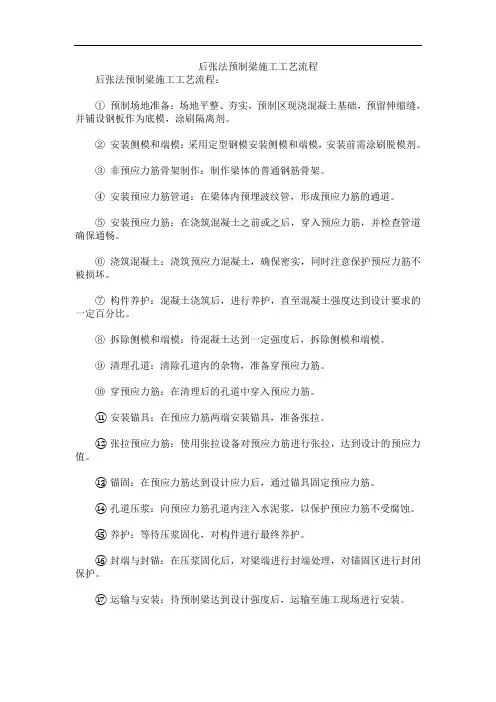

后张法预应力砼箱梁预制施工工艺标准1使用范围适用于在预制场进行箱梁的制作、张拉、压浆、移位、存储作业。
2主要应用标准和规范2.1《公路桥涵施工技术规范》(JTJ-2000)2.2《公路工程质量检验评定标准》(土建工程)(JTGF80/1-2004)2.3《公路工程施工安全技术规程》(JTJ 076-95)2.4《公路工程水泥及水泥混凝土试验规程》(JTGE30-2005)3施工准备3.1技术准备3.1.1复合施工图纸的箱梁工程数量、计算箱梁的起重重量,复合箱梁预制长度、细部尺寸是否与桥梁跨径相适应、梁端湿接头宽度是否有足够的空间满足施工要求,预埋件位置是否准确;复合预应力筋下料长度、预应力管道线形及坐标、锚垫板与预应力管道是否垂直,计算预应力筋控制张拉力及张拉伸长量;复合横隔梁外形尺寸是否有利于模板的拆除;复合梁底QI形块位置及四个角的高度,计算桥梁横坡与图纸设计横坡是否相符。
3.1.2根据施工方案、预制数量、进度等因素进行预制场总体布置规划设计,预制场地、箱梁存放场、底座平面布置、龙门轨道及其纵坡、运梁轨道及其纵坡、混凝土运输道路、场地排水、施工用水管线、供电线路规划设计、混凝土拌合站、钢筋加工厂、钢绞线下料场规划设计。
3.1.3预制底座设计、计算(包括反拱设计);存梁枕梁设计、计算;模板设计、计算;箱梁起重运输设计、计算;龙门轨道设计、计算。
3.1.4编制箱梁预制单项施工组织设计,对施工技术方案进行研讨、比较和完善。
制定安全技术措施,向技术人员组进行一级技术交底及安全交底,向班组进行详细的二级技术、安全、操作交底。
确保施工过程中的质量及人身安全。
3.1.5混凝土配合比设计及试验,按照混凝土设计强度,进行理论配合比、施工配合比设计的试验。
3.2机具准备3.2.1钢筋加工、安装设备:钢筋切断机、钢筋弯曲机、电焊机、对焊机、龙门吊、钢筋成形骨架、扁担钢梁。
3.2.2模板及其安装设备:外侧模板、端头模板、箱梁内模、防止模内上浮横梁、对拉螺杆、模板螺旋支腿、螺旋斜撑杆及其地锚、龙门吊及电动葫芦。
后张法预应力混凝土箱梁孔道压浆和封锚
后张法预应力混凝土箱梁孔道压浆和封锚
1 钢绞线张拉完毕后应当将锚塞周围预应力钢绞线间隙用水泥浆封锚,待强度够时就可以注浆。
压浆前认真对排气孔、注浆孔等全面检查,并对压浆设备进行安装检查。
压浆机采用活塞式压浆泵,压浆泵要同水泥浆搅拌机相连接并不停搅拌,防止水泥浆凝固。
压浆泵最大压力宜为0.5—0.7mpa,当采用一次压浆或孔道较长时最大压力宜为1.0mpa。
压浆应从下至上,每一个孔道应达到另一端饱满和出浆,并应达到排气孔排出与规定稠度相同的水泥浆为止。
为保证管道中充满灰浆,将出浆口塞住,应保持不小于0.5mpa2min。
如采用二次压浆,间隔时间宜为30—40min。
水泥浆水灰比宜为0.4—0.45,并掺入减水剂和彭胀剂,水泥浆的泌水率最大不超过3%,水泥浆稠度宜控制在14—18s之间,天气温度高时取上限,反之取下限。
2 对需要封锚的锚具,压浆后应先将其周围冲洗干净,并对梁端砼凿毛,然后按设计布设钢筋网浇注封锚砼。
但要严格控制封锚后的梁体长度。
对于外露的锚具,应用高标号砂浆抹上,防止锈蚀。
后张法预应力混凝土箱梁施工方法1.台座设置:对原地面进行清理、整平,碾压密实,在其上铺设10cm厚碎石并整平碾压,两端支点部位采用浆砌片石加强,再在其上浇筑30cm 厚素砼,在底座上预留孔道,以备用拉杆固定外模。
并按设计要求设置预拱度,预拱度值按二次抛物线进行布设。
其上铺5mm钢板作为底模,底模钢板与底座砼中预埋的钢筋焊接,以防止钢板变形,钢板的接缝处进行焊接并用电动砂轮磨平打光。
2.钢筋(钢绞线):在装运及储存时严格保护,严防受到物理损害、腐蚀和污染。
在选用时首先检查其质量证明书、包装方法及标志内容是否附和规定,其表面不得有润滑剂及油污等。
钢筋采用钢筋切断机切断、弯筋机弯制成型,就地在梁台座处进行绑扎、增加点焊数量,以免钢筋骨架变形。
钢筋绑扎时先绑扎底、腹板钢筋,待浇注完底、腹板砼后,再绑扎顶板。
顶板钢筋绑扎前,要对顶板底模、腹板伸入顶板部分的钢筋、施工缝进行清理和凿毛工作。
钢绞线采用机械下料,穿束机穿束。
3.预应力制孔:波纹管的安装以底模为基准,按预应力钢绞线曲线坐标直接量出相应点的高度,标在钢筋上,定出波纹管位置,将钢筋托架焊牢定位在箍筋上,用铁丝扎牢抽拔管,当波纹管的安装与钢筋发生妨碍时,调整钢筋位置,以保证预应力管道位置的准确。
特别应注意使锚下垫板与预应力孔道中心保持垂直。
4. 模板制作与安装:预制梁底模采用5mm 钢模板,外模采用大块钢模板,板面用6mm 钢板焊制而成,用8#槽钢做主要支撑骨架, ∠50角钢做加劲骨架,为确保构件尺寸,采用标准加工厂制作。
模板分段制作成整体,M16螺栓拉杆连接,板与板之间放置软小的空心塑料管防止漏浆。
采用拉杆及钢管进行加固。
在模板的外侧装托架安装附着式振动器。
外模的安装与拆卸工作由龙门吊完成,内模采用拆装式木模板,立模时先设立侧外模和端模,在浇注底板砼后,用龙门吊迅速吊装分节段拼装成型的内模。
浇注腹板砼后,再设立顶板侧模、端头模。
内模吊装前,要先将已灌注部分砼人工抹平,并将内模外包一层塑料纸,以便于以后内模的拆除和防止漏浆。
后张法32m箱梁预应力施工工艺中铁二十局第六工程有限公司胡智慧一、工程概况宝鸡市广元路渭河大桥全长585.56m,桥宽引桥部分26m,主桥部分28.9m。
南北引桥部分为32m,后张法预应力箱梁,每4跨一联,每个断面由8片箱梁组成,梁高1.60m,底宽1.76m,中梁顶面宽3.2m,预制宽度2.26,边梁梁宽3.4m,预制宽度2.93m,顶板、底板、腹板的厚度分别为13cm、15cm、16cm,箱梁预应力筋采用φj515.241钢绞线,配套锚具为ovm15-5。
二、张拉机具的选型与校验(1)张拉机具的选择根据后张法预应力砼施工规范及设计要求,选择初张应力为10%δk,锚固应力定为 1.025δK,据此选择的张拉设备千斤顶;预应力较最大控制力大50%,在本桥箱梁预应力施工中最大控制拉力为1000.9KN,故选择为YCW150型千斤顶。
油泵:与千顶顶配套的B4-500电动油泵。
油表:油表精度为 1.5级,最大表读数比实际拉拉所需读数大50%。
(2)张拉机具校验为了减少误差,提高测力精度,以确定张拉力与压力表读数的关系曲线,在校验过程中,千斤顶、油表和压力表均配套标定,并在使用过程中由技术人员严格检查监督。
施工预应力用的机具和仪表,在本桥施工过程中,均由专人使用和管理,并按规范要求作定期维护和标定。
三、预应力孔道的埋置(1)箱梁预留孔道采用内径φ55,外径φ62的金属波纹管。
(2)金属波纹管搬运和施中过程中均轻拿轻放,不得拖拉并由技术人员严格监督执行。
金属波纹管统一存放在干燥通风无腐蚀气体和介质的材料库中,并在其下面垫方木,确保防潮以免腐蚀波纹管。
(3)波纹管在施工使用前严格检查,外观应清洁,内外表面无油污,无引起锈蚀的附着物孔洞和不规则拆邹、咬口无开裂,无脱扣,对有凹、破损处均进行修整,有少许锈蚀的均做了除锈处理,方可施用使用。
(4)波纹管在下料和施工过程中,用砂轮切割机切割,切割后并将端头毛刺及卷边修平,安装和连接时,波纹管旋入前一段的长度,均不得小于10cm,其接头用均采用大一号的波纹管进行连接,其接头处用黑胶布缠后,再用宽胶带缠牢封严。
后张法箱梁预制施工工艺及张拉过程控制摘要:随着桥梁工程的发展,后张法箱梁预制施工技术在桥梁建设中得到了广泛应用。
该技术能够提高施工效率,降低成本,并且可以保证工程质量。
本文将详细介绍后张法箱梁预制施工工艺及张拉过程控制,以期为相关工程提供参考和借鉴。
关键词:后张法箱梁预制;施工工艺;张拉过程控制一、后张法箱梁预制施工工艺(一)模板制作与安装模板材料:应选择高强度、耐磨、耐压、耐腐蚀的钢材,如优质钢板或铝合金板材等。
模板尺寸:模板的尺寸应符合设计图纸要求,长度和宽度应根据箱梁的尺寸进行确定,高度应根据混凝土浇筑高度和模板安装要求进行确定。
模板拼接缝:模板之间的拼接缝宽度不应大于1mm,拼接处应平整、严密,防止漏浆。
预埋件位置:预埋件的位置应准确,与模板之间的缝隙应较小,并应牢固固定在模板上。
模板安装垂直度:模板安装时应保证垂直度,防止浇筑混凝土时出现倾斜或扭曲。
支撑系统:模板的支撑系统应稳定、可靠,能够承受混凝土浇筑时的侧压力和重量。
支撑系统的间距和高度应根据计算和经验确定。
预留孔洞:预应力张拉孔和其他预留孔洞的位置和尺寸应准确,开孔边缘应平整、光滑,防止对混凝土造成破坏[1]。
(二)钢筋加工与安装钢筋加工工艺:钢筋的调直和除锈是加工过程中的重要步骤。
应使用专业的除锈设备或采用酸洗方法去除钢筋表面的铁锈和氧化皮。
钢筋的焊接应选择合适的焊接工艺和材料,确保焊接质量符合相关标准和设计要求。
对于预应力钢绞线的连接,应采用专业的高强度连接器。
钢筋骨架的组装应在专门的胎架上进行,确保其尺寸和形状符合设计要求。
组装时应按照设计图纸进行,确保钢筋的数量、规格和位置准确无误。
钢筋安装工艺:钢筋安装前应进行清孔,确保孔内无杂物和积水。
钢筋插入孔内的深度应符合设计要求,确保安装牢固。
在安装过程中,应采取措施防止钢筋移位或倾斜。
在关键部位应设置支撑和固定装置,确保钢筋的位置准确。
钢筋安装完成后,应进行全面的质量检查,包括钢筋的数量、规格、位置和固定方式等。
张拉(后张法)、压浆作业一、目的为提高预制梁板的的承载能力和减轻自重。
二、编制依据1.《公路工程技术标准规范》(JTG B01-2014).2.《公路钢筋混凝土及预应力混凝土桥涵设计规范》(JTG D62-2004).3《公路工程施工安全技术规程》(JTG F71-2006).4.《公路桥涵施工技术规范》(JTG/T F50-2011).5.国家、交通运输部等工程建设主管部门发布的与公路工程建设有关的标准、规范。
三、适用范围适用于新建、改建、扩建的公路梁板预制的后张法预应力张拉、压浆施工。
四、工艺简介张拉系统由程控主机、前端控制器、压力传感器、位移传感器、上拱度测量传感器等构成。
智能张拉示意图主机由嵌入式工业计算机、触摸屏及专门的程控软件系统组成,可通过无线信号对一个或多个前端控制器进行测控。
主机按预设的张拉程序及相应参数指令一个或多个测控前端工作,根据前端回传的监测数据计算出测控指令,持续测控前端。
前端控制器监测千斤顶的工作拉力和钢绞线的伸长量(回缩量)等数据,并实时将数据传输给测控主机,并接收主机的测控指令,根据指令实时调整变频器的工作参数,从而实现高精度实时调控油泵电机的转速,实现张拉力及加载速度的实时精确控制。
预应力循环压浆系统由高速搅拌机、低速搅拌机(储浆桶)、压浆泵、电控箱、仪表箱、空气压缩机、数据监控电脑组成(如后附图)。
采用专用压浆料或专用压浆剂配制的浆液进行孔道压浆。
智能压浆示意图五、施工方法及工艺(一)、预应力张拉作业流程图合格 不合格否 是是开 始 张拉施工方案设计 锚具夹具检验 张拉设备校验 预应力筋检验 松弛试验 孔道摩阻试验 张拉工艺试验 张拉工艺检验梁体混凝土灌注后养护 达到拆模拉条件拆除端模,拆除或松开内外模制梁台座上养护 强度回弹值是否达到张拉条件 张拉 封端 吊至存梁台座(二)、预应力张拉施工方法1、预应力施工准备1)、预制箱梁、空心板梁混凝达到设计强度85%时且龄期不小于7天时,方可张拉钢绞线。
