铁塔组立危险点预控措施表
- 格式:docx
- 大小:20.30 KB
- 文档页数:2
危险源辨识、风险评价和风险控制措施表项目部名称:66kV平北乙线新建工程项目经理部施工阶段:基础、组塔、架线编号:001辨识评审人:审核人:批准人:编制日期年月日注风险值D及风险级别:D<20,1级;D:20~69,2级;D:70~160,3级;D:161~320,4级;D:>320,5级。
3级至5级为重大职业健康安全风险。
危险源辨识、风险评价和风险控制措施表项目部名称:66kV平北乙线新建工程项目经理部施工阶段:基础、组塔、架线编号:002辨识评审人:审核人:批准人:编制日期年月日注风险值D及风险级别:D<20,1级;D:20~69,2级;D:70~160,3级;D:161~320,4级;D:>320,5级。
3级至5级为重大职业健康安全风险。
危险源辨识、风险评价和风险控制措施表项目部名称:66kV平北乙线新建工程项目经理部施工阶段:基础、组塔、架线编号:003辨识评审人:审核人:批准人:编制日期年月日注风险值D及风险级别:D<20,1级;D:20~69,2级;D:70~160,3级;D:161~320,4级;D:>320,5级。
3级至5级为重大职业健康安全风险。
辨识评审人:审核人:批准人:编制日期年月日注风险值D及风险级别:D<20,1级;D:20~69,2级;D:70~160,3级;D:161~320,4级;D:>320,5级。
3级至5级为重大职业健康安全风险。
辨识评审人:审核人:批准人:编制日期年月日注风险值D及风险级别:D<20,1级;D:20~69,2级;D:70~160,3级;D:161~320,4级;D:>320,5级。
3级至5级为重大职业健康安全风险。
危险源辨识、风险评价和风险控制措施表项目部名称:66kV平北乙线新建工程项目经理部施工阶段:基础、组塔、架线编号:006辨识评审人:审核人:批准人:编制日期年月日注风险值D及风险级别:D<20,1级;D:20~69,2级;D:70~160,3级;D:161~320,4级;D:>320,5级。
文件编号:TP-AR-L1537In Terms Of Organization Management, It Is Necessary To Form A Certain Guiding And Planning Executable Plan, So As To Help Decision-Makers To Carry Out Better Production And Management From Multiple Perspectives.(示范文本)编制:_______________审核:_______________单位:_______________“悬浮内抱杆分解组立铁塔”安全风险预控措施正式样本“悬浮内抱杆分解组立铁塔”安全风险预控措施正式样本使用注意:该解决方案资料可用在组织/机构/单位管理上,形成一定的具有指导性,规划性的可执行计划,从而实现多角度地帮助决策人员进行更好的生产与管理。
材料内容可根据实际情况作相应修改,请在使用时认真阅读。
本措施包括施工准备阶段、施工安全措施等方面,分析具体的风险预控措施,安全风险预控措施如下:1、施工准备阶段安全风险控制措施(一)在杆塔工序前编写完整、有效的专项施工方案(含安全技术措施)。
施工方案经施工单位职能部门审核、总工程师审批,报监理项目部审查、业主项目部批准后实施。
杆塔组立的现场布置应符合作施工方案的规定。
(二)悬浮抱杆分解组立铁塔属于固有三级安全风险,作业前,按规定办理《电网工程安全施工作业票B》。
(三)向所有参加施工作业人员进行安全技术交底,指明作业过程中的危险点及安全注意事项。
接受交底人员在交底记录上签字。
(四)施工人员熟悉施工区域内的环境。
作业前,清除影响杆塔组立的障碍物,如无法清除时应采取其它安全措施。
(五)检查抱杆正直、焊接、铆固、连接螺栓紧固等情况,判定合格后再使用。
(六)按安全文明施工规定,平整布置现场;按方案要求挖好地锚坑,挖好马道,排除积水,埋设地锚。
YF-ED-J3352可按资料类型定义编号“悬浮内抱杆分解组立铁塔”安全风险预控措施实用版In Order To Ensure The Effective And Safe Operation Of The Department Work Or Production, Relevant Personnel Shall Follow The Procedures In Handling Business Or Operating Equipment.(示范文稿)二零XX年XX月XX日“悬浮内抱杆分解组立铁塔”安全风险预控措施实用版提示:该解决方案文档适合使用于从目的、要求、方式、方法、进度等都部署具体、周密,并有很强可操作性的计划,在进行中紧扣进度,实现最大程度完成与接近最初目标。
下载后可以对文件进行定制修改,请根据实际需要调整使用。
本措施包括施工准备阶段、施工安全措施等方面,分析具体的风险预控措施,安全风险预控措施如下:1、施工准备阶段安全风险控制措施(一)在杆塔工序前编写完整、有效的专项施工方案(含安全技术措施)。
施工方案经施工单位职能部门审核、总工程师审批,报监理项目部审查、业主项目部批准后实施。
杆塔组立的现场布置应符合作施工方案的规定。
(二)悬浮抱杆分解组立铁塔属于固有三级安全风险,作业前,按规定办理《电网工程安全施工作业票B》。
(三)向所有参加施工作业人员进行安全技术交底,指明作业过程中的危险点及安全注意事项。
接受交底人员在交底记录上签字。
(四)施工人员熟悉施工区域内的环境。
作业前,清除影响杆塔组立的障碍物,如无法清除时应采取其它安全措施。
(五)检查抱杆正直、焊接、铆固、连接螺栓紧固等情况,判定合格后再使用。
(六)按安全文明施工规定,平整布置现场;按方案要求挖好地锚坑,挖好马道,排除积水,埋设地锚。
2、施工阶段安全风险控制措施(一)临时地锚坑布置抱杆应有四方拉线,拉线的地锚坑与塔位中心水平距离不小于塔全高的1.2倍,拉线方向与线路中心线成45度角。
起重机组立杆塔安全施工作业票一、杆塔工程危险点控制措施1、施工人员应熟悉施工区域内的环境。
作业前,先清除附近障碍物或采取其他措施。
2、组立(拆、换)杆塔应设安全监护人。
3、非施工人员不得进入作业区。
4、组立铁塔时,地脚螺栓应及时加垫片,拧紧螺帽,并应及时连上接地线。
5、组立杆塔过程中,吊件垂直下方严禁有人。
6、作业现场除必要的施工人员外,其他人员应离开杆塔高度的1.2倍距离以外。
7、杆塔组立的加固绳和临时拉线必须使用钢丝绳。
8、在受力钢丝绳的内角侧严禁有人。
9、钢丝绳与铁件绑扎处应衬垫软物。
10、使用卧式地锚时,地锚套引出方向应开挖马道,马道与受力方向应一致。
11、不得利用树木或外露岩石作牵引或制动等主要受力锚桩。
12、组立的杆塔不得用临时拉线过夜;需要过夜时,应对临时拉线采取安全措施。
13、临时拉线必须在永久拉线全部安装完毕后方可拆除,拆除时应由现场负责人统一指挥。
严禁采用安装一根永久拉线、拆除一根临时拉线的做法。
14、调整杆塔倾斜或弯曲时,应根据需要增设临时拉线;杆塔上有人时,不得调整临时拉线。
15、拆除受力构件必须事先采取补强措施。
16、立塔前应先检查起重机运行等情况,严禁带病或超负荷作业。
18、杆塔材、工具严禁浮搁在杆塔上。
19、组立(拆)高塔必须使用速差自控器及安全自锁器。
21、拆除抱杆应事先采取防止拆除段自由倾倒措施,然后逐段拆除,严禁提前拧松或拆除部分连接螺栓。
22、杆塔拆除或更换主要受力部件时应遵守本部分的有关规定。
二、起重机组立杆塔危险点控制措施1、司机应参加道路和桥梁的踏勘。
起重机工作位置的地基必须稳固,附近的障碍物应清除。
2、起重前应对起重机进行全面检查。
3、起重机作业必须按安全施工技术规定和起重机操作规程进行;起重臂及吊件下方必须划定安全区,地面应设安全监护人。
4、起重机作业时遵守下列规定:①吊件和起重臂下方严禁有人。
②吊件吊起10cm时应暂停,检查制动装置,确认完好后方可继续起吊。

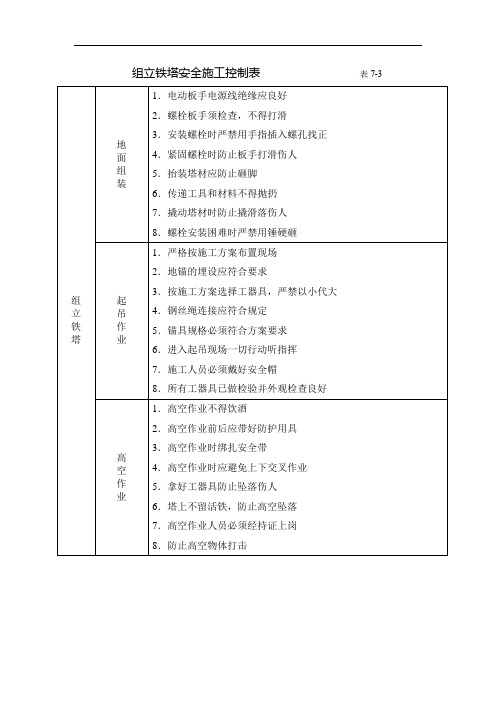

“危险点控制措施”危险点控制措施表序号工作内容危 险 点控 制 措 施依 据一挖掘基坑1、挤、砸伤(1)在超过1.5m深的坑内工作时,坑边的余土要清除,抛土要特别注意防止土、石回落坑内,打伤挖坑人员;(2)在松软土质挖坑时,应有防止塌方措施,如回挡板、撑木等,禁止由下部掏挖土层;(3)在居民区或交通道路附近挖的基坑,应设盖板或可靠围栏,夜间挂红灯,防止行人掉进坑内;(4)在公路上挖坑时,必要时封闭交通,防止车跑动造成塌方;《安全规程》(线路)第64、65、66条(1)防止挖坑过程中使用2、工器具伤人的锹、镐磕手、刨脚。
坑内传递工具时不许抛掷,防止伤人;(2)采用的挡土板、撑木等强度要够,防止造成塌方挤伤作业人员;《安全规程》(线路)第65条3、触电伤害(1)在水泥坑、流沙坑施工所用抽水的电气设备必须合格,并装设漏电保护器,防止漏电伤人;(2)在市区或居民区内挖坑,应与有关单位取得联系,查明地下设施,做好防护措施;《安全规程》(线路)第63条4、爆破伤人(1)石坑、冻土坑需打眼放炮时,作业人员应先检查锤把、锤头及钢钎。
打锤人应站在扶钎人的侧面,严禁站在对面,并不得戴手套,扶钎人应戴好安全帽,钎头有开花现象应及时处理;(2)爆破工作应由培训合格人员担任,爆破工作应有专人指挥;(3)药量应根据土质考虑,雷管的导火索长度要能保证点火人离开危险区范围(导火索最短不应小于300mm),点火者点燃导火索后应立即离开危险区;《安全规程》(线路)第68、95、97、98、99、100、101、102、103、104条工作内容危 险 点控 制 措 施依 据(4)爆破现场的工作人员都应戴好安全帽;准备起爆时,除点火人员以外都必须离开危险区进行隐《安全规程》(线路)第68、95、一挖掘基坑4、爆破伤人蔽,起爆前要再次检查危险区内是否有人停留,并设人警戒;放炮过程中严禁任何人进入危险区;(5)在坑内点火放炮时,应事先考虑好点火人员能迅速、安全离开坑内的措施并有人监护;(6)雷管和导火索连接时,应使用专用的钳子夹雷管口,严禁碰雷汞部分及用牙咬雷管;(7)遇有哑炮时,应等20min后再去处理,不得从炮眼中取出雷管和炸药。
组立及拆除铁塔危险点及其控制措施组立及拆除铁塔是一项危险的工作,容易发生事故。
以下是组立及拆除铁塔危险点及其控制措施:一、组立铁塔时的危险点及其控制措施:1. 高空作业危险:组立铁塔需要进行高空作业,作业人员容易出现失足坠落、物品滑落等危险情况。
为此,需要采取以下控制措施:(1)作业人员需要参加培训并持有相关证书。
(2)严格按照高空作业操作规程进行作业。
(3)使用安全带和其他个人防护装备。
2. 装配危险:铁塔组装时需要使用重型机械,这些机械具有高度危险性,操作不当容易造成人员伤亡。
为此,需要采取以下控制措施:(1)对机械设备进行检测并保证设备的完好性。
(2)组装过程中要注意机械的稳定性,避免发生倾覆。
(3)遵循厂家和施工单位提供的技术标准和操作规程进行装配。
二、拆除铁塔时的危险点及其控制措施:1. 高空作业危险:铁塔拆除时需要进行高空作业,作业人员容易出现失足坠落、物品滑落等危险情况。
为此,需要采取以下控制措施:(1)按照高空作业操作规程进行拆除。
(2)使用安全带和其他个人防护装备。
(3)组织人员清理落地区域,防止其他施工人员受伤。
2. 使用工具危险:铁塔拆除需要使用锤子、砂轮机等工具,这些工具具有一定危险性。
为此,需要采取以下控制措施:(1)查验工具设备完好性和操作安全性。
(2)操作过程中要注意周边人员的安全。
(3)遵循厂家和施工单位提供的技术标准和操作规程进行拆除。
组立及拆除铁塔是一项危险的工作,需要采取安全防范措施才能确保工人的安全。
采取上述控制措施可以有效避免发生事故。
同时,施工人员在操作时也要做好自身安全防护,不轻举妄动,更不可忽略安全。
There are no difficulties in life that cannot be overcome, and there are no people who cannot live without.同学互助一起进步(页眉可删)“悬浮内抱杆分解组立铁塔”安全风险预控措施本措施包括施工准备阶段、施工安全措施等方面,分析具体的风险预控措施,安全风险预控措施如下:1、施工准备阶段安全风险控制措施(一)在杆塔工序前编写完整、有效的专项施工方案(含安全技术措施)。
施工方案经施工单位职能部门审核、总工程师审批,报监理项目部审查、业主项目部批准后实施。
杆塔组立的现场布置应符合作施工方案的规定。
(二)悬浮抱杆分解组立铁塔属于固有三级安全风险,作业前,按规定办理《电网工程安全施工作业票B》。
(三)向所有参加施工作业人员进行安全技术交底,指明作业过程中的危险点及安全注意事项。
接受交底人员在交底记录上签字。
(四)施工人员熟悉施工区域内的环境。
作业前,清除影响杆塔组立的障碍物,如无法清除时应采取其它安全措施。
(五)检查抱杆正直、焊接、铆固、连接螺栓紧固等情况,判定合格后再使用。
(六)按安全文明施工规定,平整布置现场;按方案要求挖好地锚坑,挖好马道,排除积水,埋设地锚。
2、施工阶段安全风险控制措施(一)临时地锚坑布置抱杆应有四方拉线,拉线的地锚坑与塔位中心水平距离不小于塔全高的1.2倍,拉线方向与线路中心线成45度角。
1. 牵引地锚坑要尽量避免在起吊方向,牵引地锚与塔中心的水平距离应不小于塔全高的1.5倍。
2. 调整绳方向视吊片方向而定,距离应保证调整绳对水平地面的夹角不大于45度,可采用地钻或小号地锚固定。
对于山区特殊地形情况大于45度时应考虑采用其它措施。
3. 牵引转向滑车地锚一般利用基础或塔腿,但必须经过计算并采取可靠保护措施。
4. 不得利用树木或外露岩石等受力大小不明物体作为主要受力钢丝绳的锚桩。
5. 采用埋土地锚时,地锚绳套引出位置应开挖马道,马道与受力方向应一致。
编号:AQ-JS-00876( 安全技术)单位:_____________________审批:_____________________日期:_____________________WORD文档/ A4打印/ 可编辑送电线路立塔危险点分析及预控措施Dangerous point analysis and pre control measures of transmission line tower送电线路立塔危险点分析及预控措施使用备注:技术安全主要是通过对技术和安全本质性的再认识以提高对技术和安全的理解,进而形成更加科学的技术安全观,并在新技术安全观指引下改进安全技术和安全措施,最终达到提高安全性的目的。
序号防范类型危险点预控措施打“√”1高处坠落1.登高工具不合格及使用不当1.使用登高工具应外观检查。
2.高处作业安全带应系在牢固的构件上,高挂低用,转位时不得失去保护。
2.倒塔1.立塔前基础有足够的保养期。
2.上塔前,塔材与底脚螺栓连接可靠。
3.塔材与塔材之间的连接可靠。
4.塔材(包括螺丝)严禁以小代大。
2触电1.邻近带电部位作业1.加强监护,控制和限制作业人员活动范围。
2.采取防止抱杆浪风绳摆动的措施。
3.必要时采取停电措施或搭设跨越架。
2.感应电伤人作业机具加挂接地线。
3机械伤害1.工器具失灵1.选用的工器具合格、可靠,严禁以小代大。
2.工器具受力后应检查受力状况。
2.高空落物作业面边缘设置安全围栏,严禁行人入内或逗留。
4物体打击1.高空落物1.可能坠落范围内严禁站人。
2.物体上下用绳索传递。
2.塔材伤害1.起吊时,各绑扎点必须绑牢,位置正确。
起吊后,塔上作业人员必须站在安全位置,系好安全带。
2.严禁将手指伸入螺孔找正。
3.抱杆伤人1.抱杆、钢丝绳等起吊工具严禁超载使用。
2.抱杆、拉线应调整可靠,地锚牢靠。
3.抱杆升降,四侧拉线操作均匀一致。
4.起吊过程中不得调整抱杆。
5.起吊时塔上作业人员应站在塔身内侧安全位置上。
