风电项目开发流程一、概述风电场项目前期工作是指项目核准前开展的各项工作的总称,包括风电规划、选址测风、风资源评估、建设条件论证、项目开发申请、可行性研究以及项目核准前的各项准备工作。
风电项目开发的前期工作推进流程可分为项目遴选、预可行性研究、可行性研究和申请项目核准四个阶段。
二、项目前期开发1、项目遴选项目遴选是项目开发单位确定开展项目前期工作的初始阶段。
风电场项目开发应符合国家和地方有关法律法规、产业政策和发展规划。
项目开发单位应对拟选风电场进行实现踏勘与测量,完成风场宏观选址,编制规划选址报告,分析研究当地长周期气象数据,收集测风数据,完成风能资源测量和评估。
本阶段的工作目标是根据评估结论提出项目开发建议,经公司同意后与项目所在地县级及以上政府签订项目开发框架协议,取得公司和政府的有力支持。
2、预可行性研究委托具备相关资质的设计咨询机构,根据国家和省级新能源发展规划,结合风电场项目建设特点,开展风电场项目前期基础性研究工作,编制预可行性研究报告,完成项目初步规划方案,初步落实风电场建设的外部条件,并取得相应的县级国土、规划、林业、环保、旅游、压矿、军事、文物、防洪等初步意见后,编制制定项目申报材料(包括预可行性研究报告、取得的县级各局委出具的初步意见、一年测风数据报告、公司情况介绍及相关证明,填写风电项目量化评优表等)提交县级发改委向市、省发改委申报审批。
本阶段的工作目标是取得省级主管部门同意风电场项目开展前期工作的批复(将项目纳入政府年度建设计划)。
2018年河南省集中式风电量化评优表3、可行性研究公司委托具备相关资质的咨询机构编制风电场项目可行性研究报告,通过对资料、数据的收集、分析以及实地调研等工作,完成对项目技术、经济、工程、市场、环境等条件的最终论证和分析测算,适时开展土地预审、环境影响评价、接入系统设计、水土保持方案、地震安全性评价、地质灾害危险性评估等专题的研究和编制工作,并取得省级或国家级相关部门的批复文件。
风电项目建设过程简介一个风电场项目的投资和建设必须与项目所在地的风电规划和电网建设规划相一致,与当地的经济发展、电力消费水平和电网接纳或输送能力相一致。
在此基础上,从有了建设风电场的意向,确定了风场场址,到最后建成风电场投入生产,一般要经历项目立项(项目建议书的申报和批准)、可行性研究、工程建设和运行管理几个阶段。
各阶段的工作目标、工作内容和工作性质有很大的不同,本文将分别介绍其具体要求。
1 风电场项目的立项风电场项目的立项是在风电规划的基础上,由有意开发风电的企业发起(或由政府部门提出设想后由企业操作),提出开发风电的项目,而后由政府有关部门批准。
风电场立项之前首先要确定厂址,应选择风况较佳,交通运输、安装运行和上网条件都较好的地点做场址。
风电场的厂址选择也应通过大范围初选、初步测风、测风数据处理、风能资源评估等几个步骤,最后综合分析确定风电场场址。
具体方法需按照我国电力行业标准《风力发电厂选址导则》进行。
场址选定,有了一定的测风资料并经评估可开发之后,就可以组织进行风电项目预可行性研究[预可行性研究的内容和深度可以参见国家电力公司下发的《风力发电项目预可行性研究内容深度规定》(试行)]。
预可行性研究报告经有关权威部门审查通过后,可组织编制风电场项目建议书,并按国家规定的程序上报审批。
风电场项目建议书包括的主要内容有项目建设的必要性、工程建设规模、工程建设条件(包括风力资源资料及其评价)、环境影响评价及节能效益分析、投资估算及筹资方案、经济分析和财务评价等。
此外,还需取得以下附件:(1) 预可行性研究及其审查意见。
(2) 项目发起人意向书。
(3) 土地征用意向书。
(4) 当地环保部门的意向函。
(5) 同意电量上网的意向函。
(6) 银行贷款意向函。
将风电场项目建议书连同所需附件一起上报有关主管部门,申请风电场项目的立项。
我国目前负责审批风电项目的主管部门主要是国务院职能部门国家发改委及他们的下属机构。

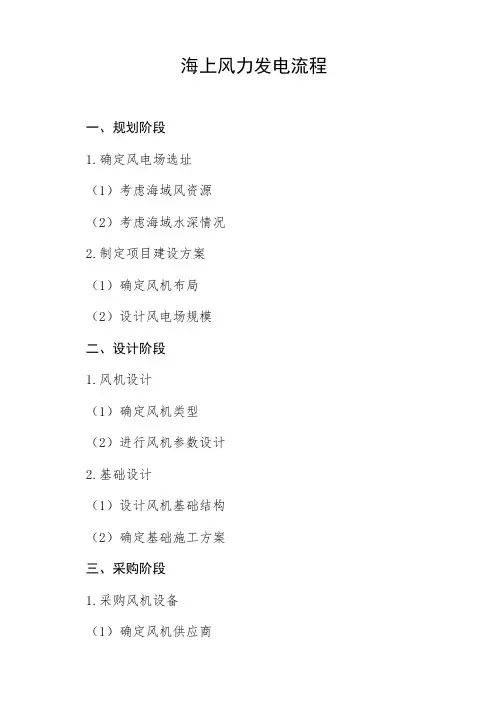

海上风力发电流程
一、规划阶段
1.确定风电场选址
(1)考虑海域风资源
(2)考虑海域水深情况
2.制定项目建设方案
(1)确定风机布局
(2)设计风电场规模
二、设计阶段
1.风机设计
(1)确定风机类型
(2)进行风机参数设计
2.基础设计
(1)设计风机基础结构
(2)确定基础施工方案
三、采购阶段
1.采购风机设备
(1)确定风机供应商
(2)签订采购合同
2.采购安装设备
(1)采购海上安装设备(2)确保设备质量
四、施工阶段
1.海上基础施工
(1)海上基础施工准备(2)海上基础安装
2.风机安装
(1)风机吊装
(2)风机连接电网
五、运营阶段
1.风电场调试
(1)进行风机系统调试(2)确保风机运行正常2.风电场监测
(1)进行风电场性能监测(2)分析风电场运行数据。
专业word 可编辑风电项目开发建设流程一、49. 5MW 风电项目开发风电项目开发1 . 1 49 . . 5MW 风电项目开发流程风电项目开发流程风电场选址、与地方政府签订开发协议、凤能资源测量及评估,委托咨询单位编制初可风电场选址、与地方政府签订开发协议、凤能资源测量及评估,委托咨询单位编制初可 研及评审、报发改委取得立项批复、委托咨询单位编制可研、取得相关支持性文件报发改审、报发改委取得立项批复、委托咨询单位编制可研、取得相关支持性文件报发改 委核准。
委核准。
1 . 1 . 1风电场选址风电场选址风电场选址可委托有经验的咨询单位进行风电场选址可委托有经验的咨询单位进行 ,主要考虑选址凤能质量好、风向基本稳定、,主要考虑选址凤能质量好、风向基本稳定、 风速变化小、凤垂直切变小、揣流强度小、交通方便,靠电网近,对环境影响最小、地质小、凤垂直切变小、揣流强度小、交通方便,靠电网近,对环境影响最小、地质 条件满足施工的地区。
区。
1 . 1 . 2与地方政府签订开发协议与地方政府签订开发协议投资商与地方政府共同组织现场勘查投资商与地方政府共同组织现场勘查 ,收集相关资料后签订风电开发协议,收集相关资料后签订风电开发协议.主要包括风主要包括风电开发区域、近期开发容量,远期规划,年度投资计划、工程进展的时间要求等。
电开发区域、近期开发容量,远期规划,年度投资计划、工程进展的时间要求等。
1 . 1 . 3风能资源测量及评估风能资源测量及评估委托专业安装公司安装测风塔委托专业安装公司安装测风塔 ,安装地点应选址该风电场有代表性的地方,安装地点应选址该风电场有代表性的地方 ,数量一般不,数量一般不 少于2座,若条件许可,对于地形相对复杂的地区应增加至座,若条件许可,对于地形相对复杂的地区应增加至 4〜8座,测风仪应安装在1O m 、30m 、50m 、70m 的高度进行测风,现场测风应连续进行,时间至少1年以上。
国电电力发展股份风电项目开发前期工作流程第一章总则第一条为进一步规风电项目开发前期工作程序,提高项目前期工作质量,根据国家风电开发相关管理规定和中国国电集团公司(以下简称“国电集团”)有关管理办法、公司前期工作相关管理办法,制定本流程。
第二条本流程主要包括风电场宏观选址、风资源测量、工程规划、可行性研究、项目核准等前期开发的全过程。
第三条本办法适用公司全资、控股企业的风电项目开发工作。
第二章风电场宏观选址流程说明第四条流程总说明(一)风电场宏观选址的概念风电场宏观选址是在认真研究国家和地区风电发展规划的基础上,详细调查地区风能资源分布情况,广泛收集区域风电场运行数据,通过对若干场址的风能资源、电网接入和其它建设条件的分析和比较,确定风电场的建设地点、开发价值、开发策略和开发步骤的过程,是保证公司风电产业又好又快发展的关键。
风电场宏观选址主要指导文件:《风电场场址选择技术规定》。
(二)影响风电场宏观选址的主要因素风电场宏观选址,要结合以下因素对候选风电场进行综合评估,并拟定场址:风能资源及相关气候条件、地形和交通运输条件、土地征用与土地利用规划、工程地质、接入系统、环境保护以及影响风电场建设的其他因素。
(三)风电场宏观选址的基本原则1、风能资源丰富、风能质量好拟选场址年平均风速一般应大于6m/s,风功率密度一般应大于200W/m2;盛行风向稳定;风速的日变化和季节变化较小;风切变较小;湍流强度较小;无破坏性风速。
由于各地区风电上网电价不同、风电场建设条件与海拔高度差异较大、可安装风电机组单机容量不同,风电场最低可开发年平均风速从6~7米/秒不等。
2、符合国家产业政策和地区发展规划3、满足联网要求认真研究电网网架结构和规划发展情况,根据电网容量、电压等级、电网网架、负荷特性、建设规划,合理确定风电场建设规模和开发时序,保证风电场接得进、送得出、落得下。
4、具备交通运输和施工安装条件拟选场址周围港口、公路、铁路等交通运输条件应满足风电机组、施工机械、吊装设备和其它设备、材料的进场要求。
风电项目开发建设流程一、49.5MW风电项目开发1.1 49.5MW风电项目开发流程风电场选址、与地方政府签订开发协议、凤能资源测量及评估,委托咨询单位编制初可研及评审、报发改委取得立项批复、委托咨询单位编制可研、取得相关支持性文件报发改委核准。
1.1.1风电场选址风电场选址可委托有经验的咨询单位进行,主要考虑选址凤能质量好、风向基本稳定、风速变化小、凤垂直切变小、揣流强度小、交通方便,靠电网近,对环境影响最小、地质条件满足施工的地区。
1.1.2与地方政府签订开发协议投资商与地方政府共同组织现场勘查,收集相关资料后签订风电开发协议.主要包括风电开发区域、近期开发容量,远期规划,年度投资计划、工程进展的时间要求等。
1.1.3风能资源测量及评估委托专业安装公司安装测风塔,安装地点应选址该风电场有代表性的地方,数量一般不少于2座,若条件许可,对于地形相对复杂的地区应增加至4~8座,测风仪应安装在1O m、30m、50m、70m的高度进行测风,现场测风应连续进行,时间至少1年以上。
在进行凤能资源评估时选用平均风速、凤功率密度,主要风向分布、年风能利用时间作为主要考虑的指标和因素。
1.1.4委托咨询单位编制初可研及评宙测风数据收集齐全后可委托咨询单位编制初可研,初可研主要包括:(1)投资项目的必要性和依据;(2)拟建规模和建设地点的初步设想;(3)资源情况、建设条件、协作关系的初步分析。
(4)投资估算和资金筹措设想·(5)项目大体进度安排;(6)经济效益和社会效益的初步评价。
初可研编制完成后,由业主组织专家对初可研进行评审,形成书面评审意见,咨询单位根据评审依据进行修改。
1.1.5报发改委取得立项批复初可研编制完成后由投资商把初可研上报发改委,等发改委给予立项批复。
1.I.6委托咨询单位编制可研可研是在初可研的基础进行细化,主要包括:确定项目任务和规模,论证项目开发的必要性及可行性。
对风电场风能资源进行评估,查明风电场场址工程地质条件,提出工程地质评价和结论;选择风电机组型式,提出优化布置方案,计算上网电量。

风电项目前期工程设计与规划流程简述风能是一种洁净、可再生的能源资源,风电项目的建设和发展成为了全球范围内的重要举措。
在风电项目的规划和设计阶段,前期工程设计与规划流程起着关键的作用。
本文将简要概述风电项目前期工程设计与规划的主要流程。
1.项目背景调研在进行风电项目的前期工程设计与规划之前,需要对项目的背景进行综合调研与分析。
这包括区域风能资源评估、市场需求分析、政策法规研究等。
通过对背景的调研,可以确定项目的可行性以及在规划和设计中需要考虑的因素。
2.选址与环境评估选址是风电项目成功实施的关键因素。
选址应考虑到风资源的分布、土地使用情况、电网接入条件等因素。
同时,还需要进行环境评估,包括生态环境评估、环境影响评价等。
这些评估将帮助项目规划者合理选择最佳的项目选址,并在后续工程设计中考虑和解决环境保护的问题。
3.技术方案设计在风电项目的前期规划中,需要进行技术方案设计。
这包括风机型号的选择、风电场布局设计、风电机组数量和功率的确定等。
同时,还需要考虑电网接入、输电线路设计等技术细节。
技术方案的设计直接影响着项目的实施效果,因此需要进行综合优化和评估。
4.经济评估与资金筹集在前期的项目规划中,需要进行经济评估与资金筹集。
经济评估包括项目总体投资、运营成本、收益预测等方面的考虑,这有助于项目所有者和投资者合理评估风电项目的经济效益。
同时,还需要进行资金筹集工作,包括与金融机构洽谈、申请政府补贴等,并确定融资方案和风险管理策略。
5.政策支持与审批流程风电项目的实施需要得到政府的支持和相应的审批手续。
前期规划阶段,需要与相关政府部门进行沟通,了解并满足政策要求。
同时,还需要提交相关材料进行审批,如土地使用申请、环境影响评价报告等。
政策支持和审批流程的顺利进行是项目成功实施的重要保障。
6.项目可行性研究报告编制前期工程设计和规划的最终成果是项目可行性研究报告。
该报告应该包括项目介绍、选址方案、技术方案设计、经济效益预测、环境影响评价等内容。

最新风电项目前期审批手续流程图第一篇:最新风电项目前期审批手续流程图风电项目前期审批手续流程图国家发改委、能源局实施简政放权后,诸多能源项目审批下放到地方政府,新能源领域尤其如此。
下放之后,如何跑项目? 按照国务院2014年本投资核准目录:1,水电站:在跨界河流、跨省(区、市)河流上建设的单站总装机容量50万千瓦及以上项目由国务院投资主管部门核准,其中单站总装机容量300万千瓦及以上或者涉及移民1万人及以上的项目由国务院核准。
其余项目由地方政府核准。
2,抽水蓄能电站:由省级政府核准。
3,火电站:由省级政府核准,其中燃煤火电项目应在国家依据总量控制制定的建设规划内核准。
4,热电站:由地方政府核准,其中抽凝式燃煤热电项目由省级政府在国家依据总量控制制定的建设规划内核准。
5,风电站:由地方政府在国家依据总量控项目审批权下放地方政府后,如何报批、如何跑项目成为困扰项目前期工作人员的重要难题。
能源观察(energyobservation)应能源同仁要求,将逐一整理能源项目审批所需的基本流程、组件。
由于各个地方要求不同,具体细节可能有所不同。
:教你跑项目︱风电项目前期审批手续流程图(实战技能篇)第二篇:风电前期审批手续流程图考察现场是否适合建设风电场(风资源、接入系统、水源电源、交通情况、预计装机规模等)-宏观选址项目占地属性(基本农田)及可能压矿、文物、旅游、军事设施、炸药库等调查;当地预调整规划时间;可调整规划的土地预留容量及范围可研报告电子版完成后进行公司内部审核(前期、工程、生产、财务、经营等全过程审核)、按集团公司要求进行可研报告的内审、内审后进行修改环评批复(市级)→业主提供可研范围及拐点坐标→县建设(规划)局出具选址意见书→地灾和压矿(县市省)→林地预审(县市省)→土地预审(县市省)与当地县级(省级)政府签订风电开发协议书、取得准许测风函(个别地区不同)建立测风塔选定测风地点、招标测风塔、签订测风塔协议(含二次搬运等)及测风塔安装青苗补偿协议整理测风数据进行风资源论证(1-2年数据)风电场预可研设计招标及委托项目预可研报告的内部完善和最终审查项目可研设计及项目申请报告招标、委托及微观选址报告业主提供数据和资料设计形成可研报告、双方完成可研收口各项专题报告的委托编制并取得专题批文组织专家论证形成测风报告《环评报告》《选址意见书》《地质灾害危险评估》《压覆矿产资源评估》《水土保持报告》《接入系统设计》《可研报告》《项目申请报告》《林地预审批复》《地质灾害评估批复》《场区无文物证明》(需要时)《压覆矿产资料评估报告》《建设(规划)部门选址批复》《土地预审批复》《上级公司资本金承诺函》《银行验资证明》《银行贷款承诺》《环评报告》批复《接入系统批复》《市级发改委初审意见》《项目公司招投标方案》《风电场整体开发方案》(需要时)《节能评估》(新增)发展计划处(主办)生产技术处调度通讯所市场营销处法律顾问处各主管副总总经理发展策划部(主办)计划经营部生产技术部调度通讯中心市场营销部法律顾问各主管副总总经理发展策划部(主办)计划经营部生产技术部调度通讯中心市场营销部法律顾问各主管副总总经理接入系统市级批复及各专题(见上)批复完成后,业主行文并组件(见右)由县级发改局逐级上报市级发改委、省级发改委《营业执照》《组织机构代码证》《发改委核准批复文件》《用地预审意见》《施工图设计文件》《地质灾害危险评估》《压覆矿产资源评估》《建设工程勘察报告》《环评报告》批复《土地出让合同》《征地公告》(5—7工作日)—电视(报纸)、村委会张贴(规划调整公告同)(项目平面图》《项目预征地图-蓝线图》《项目工期计划》《批准方案及附图、定位图、总图》《土地权属证明及附图建筑施工图》《核准批准文件》《建筑工程施工许可申请表》《建设工程施工交易备案表》《建设工程规划许可证》《施工合同》《监理合同》《项目经理资质证书》《建设工程质量监督注册登记手续凭证》《中标通知书》申请发改委对项目可研和申请报告审查及现场勘查、审查后进行修改省级发改委核准文件项目安全预评价(需要时)到国土资源局办理征地手续(最终的红线图和批文)接入系统可研设计(设计院)办理接入系统审查(市级电网公司)项目水土保持方案的批复签订并网协议、购售电协议、市网接入系统批复文件办理建设工程规划许可证省网接入系统计划上报、最终批复文件申请建设局开工许可文件国网接入系统计划批复开工办理土地证电价批复CDM工作第三篇:建设项目前期手续办理流程图说明建设项目前期手续办理流程图说明立项(省、市发改委和经济贸易委员会审批或备案)地质灾害危险性评估报告(委托具备有资质单位进行评估)建设用地覆压矿产资源评估报告(委托具备有资质单位进行评估)地震安全性评价报告(省地震局)环境评价(省环保厅)可行性研究报告(项目批准后,项目单位委托具备资质的设计单位编制项目可行性报告,可研批复未集团公司组织)安全评价(由项目单位委托具有相应资质的安全机构编制,安监局进行批复)建设用地预审环保专篇(项目单位委托具备资质的设计单位编制,一般为初设编制单位,省、市环保部门进行审批)征地批复和土地出让合同(建设项目所在地人民政府)初步设计(由项目单位委托具备资质的设计单位根据已批准可行性研究报告进行编制)安全专篇(项目单位委托具备资质的设计单位编制,一般为初设编制单位,安监局进行审批)消防专篇(项目单位委托具备资质的设计单位编制,一般为初设编制单位,公安消防机构进行审批)劳卫专篇(项目单位委托具备资质的设计单位编制,一般为初设编制单位,卫生主管部门进行审批)供电手续(当地供电主管部门:供电局)取水许可证(当地水资源管理委员会和水利局)国有土地使用证(建设项目所在地国土资源局)建设项目选址意见书(建设项目所在地的政府城乡建设局)招标(根据《招投标》法对设计、监理、工程、设备等进行招投标,签订合同)施工图设计(由设计单位进行设计,项目单位组织会审)质量注册(项目单位到项目所属地质量监督站办理质量监督注册手续)节能专篇(项目单位委托具备资质的设计单位编制,一般为初设编制单位,经济和信息委员会进行审批)建设用地规划许可证(建设项目所在地的政府规划局)监理委托(建设单位委托具备资质的监理单位对建设项目进行监理)建设用地规划许可证(建设项目所在地的政府规划局)建设工程规划许可证(建设项目所在地的政府规划局)建设工程施工许可证(建设项目所在地的政府城乡建设局)开工报告(建设项目所在地的政府城乡建设局)第四篇:风电前期审批手续流程表与当地县级政府签订投资意向书建立测风塔整理测风数据前期工作批复函土地预审土地属性证明贷款承诺发改委进行风资源论证(1-2年数据)组织专家论证形成测风报告国土资源局取得风资源配置文件(省级发改委)林业局银行建立项目公司(已成立公司的省略此步)接入函环境影响报告允许开工证明节能评估审查意见初步选址请示电力局召开政府部门协调会环保局建设局准备数据资料经济委员会《地质灾害危险评估》《压覆矿产资源评估》《建设工程勘》《环评报告》《水土保持报告》《接入系统设计》《风资源配置文件》《测风数据报告》《立项申请报告》《开工诺函》《环评报告》《可研报告》《压覆矿产资料评估报告》《土地预审意见》《银行贷款承诺》《接入审查意见》《节能评估审查意见》《建设厅选址批复》规划局形成可研报告《营业执照》《组织机构代码证》《发改委立项批准文件》《用地预审意见》《初步设计批准文件》《地质灾害危险评估》《压覆矿产资源评估》《建设工程勘》《环评报告》《出让合同》《项目平面图》《项目线形图》申请省级发改委核准文件办理征地手续(国土资源局)接入系统可研设计(设计院)《项目计划批复》《批准方案通知及附图、定位图、总图》《土地权属证明及附图建筑施工图》《立项批准文件》申请国土资源厅土地预审批复办理接入系统审查(当电网公司)办理建设工程规划许可证《建筑工程施工许可申请表》《建设工程施工交易备案表》《建设工程规划许可证》《施工合同》《监理合同》《项目经理资质证书》《建设工程质量监督注册登记手续凭证》《中标通知书》申请建设厅开工许可文件申请省级接入系统核准文件及电价保证函开工第五篇:风电项目前期流程与地方政府签订合作开发协议↓风资源测量与评估:测量满一年后↓预可行性研究↓县级以上的相关预批文件(环保、国土、城建)↓(向省级能源局进行)项目预可研申请↓确定预可行性研究→成立项目公司↓省级能源局立项批复↓可行性研究↓有资质单位→压履扩产、地质灾害报告↓环评报告→环保厅批复备案↓水土保持方案→省级水保局↓银行贷款承诺书↓(接入系统可研、电网影响分析与评估)接入系统(国家电网批复)↓ 土地预审↓规划选址意见书↓草原批复→省级畜牧厅↓林业批复→省级林业厅↓压履文物情况报告及文件→省级文物局↓飞行航线批复→省级民航局↓没有军事设施批复→省级军分区↓(国家发改委中介机构)项目申请报告↓(省能源局)可行性研究评审↓(省发改委环境节能登记表、缴纳资源费)项目核准的批复↓规划、开工许可。
国电电力发展股份有限公司风电项目开发前期工作流程第一章总则第一条为进一步规范风电项目开发前期工作程序,提高项目前期工作质量,根据国家风电开发相关管理规定和中国国电集团公司(以下简称“国电集团”)有关管理办法、公司前期工作相关管理办法,制定本流程。
第二条本流程主要包括风电场宏观选址、风资源测量、工程规划、可行性研究、项目核准等前期开发的全过程。
第三条本办法适用公司全资、控股企业的风电项目开发工作。
第二章风电场宏观选址流程说明第四条流程总说明(一)风电场宏观选址的概念风电场宏观选址是在认真研究国家和地区风电发展规划的基础上,详细调查地区风能资源分布情况,广泛收集区域风电场运行数据,通过对若干场址的风能资源、电网接入和其它建设条件的分析和比较,确定风电场的建设地点、开发价值、开发策略和开发步骤的过程,是保证公司风电产业又好又快发展的关键。
风电场宏观选址主要指导文件:《风电场场址选择技术规定》。
(二)影响风电场宏观选址的主要因素风电场宏观选址,要结合以下因素对候选风电场进行综合评估,并拟定场址:风能资源及相关气候条件、地形和交通运输条件、土地征用与土地利用规划、工程地质、接入系统、环境保护以及影响风电场建设的其他因素。
(三)风电场宏观选址的基本原则1、风能资源丰富、风能质量好拟选场址年平均风速一般应大于6m/s,风功率密度一般应大于200W/m2;盛行风向稳定;风速的日变化和季节变化较小;风切变较小;湍流强度较小;无破坏性风速。
由于各地区风电上网电价不同、风电场建设条件与海拔高度差异较大、可安装风电机组单机容量不同,风电场最低可开发年平均风速从6~7米/秒不等。
2、符合国家产业政策和地区发展规划3、满足联网要求认真研究电网网架结构和规划发展情况,根据电网容量、电压等级、电网网架、负荷特性、建设规划,合理确定风电场建设规模和开发时序,保证风电场接得进、送得出、落得下。
4、具备交通运输和施工安装条件拟选场址周围港口、公路、铁路等交通运输条件应满足风电机组、施工机械、吊装设备和其它设备、材料的进场要求。
