风电前期审批手续流程图
- 格式:docx
- 大小:107.80 KB
- 文档页数:2
国电电力发展股份风电项目开发前期工作流程第一章总则第一条为进一步规风电项目开发前期工作程序,提高项目前期工作质量,根据国家风电开发相关管理规定和中国国电集团公司(以下简称“国电集团”)有关管理办法、公司前期工作相关管理办法,制定本流程。
第二条本流程主要包括风电场宏观选址、风资源测量、工程规划、可行性研究、项目核准等前期开发的全过程。
第三条本办法适用公司全资、控股企业的风电项目开发工作。
第二章风电场宏观选址流程说明第四条流程总说明(一)风电场宏观选址的概念风电场宏观选址是在认真研究国家和地区风电发展规划的基础上,详细调查地区风能资源分布情况,广泛收集区域风电场运行数据,通过对若干场址的风能资源、电网接入和其它建设条件的分析和比较,确定风电场的建设地点、开发价值、开发策略和开发步骤的过程,是保证公司风电产业又好又快发展的关键。
风电场宏观选址主要指导文件:《风电场场址选择技术规定》。
(二)影响风电场宏观选址的主要因素风电场宏观选址,要结合以下因素对候选风电场进行综合评估,并拟定场址:风能资源及相关气候条件、地形和交通运输条件、土地征用与土地利用规划、工程地质、接入系统、环境保护以及影响风电场建设的其他因素。
(三)风电场宏观选址的基本原则1、风能资源丰富、风能质量好拟选场址年平均风速一般应大于6m/s,风功率密度一般应大于200W/m2;盛行风向稳定;风速的日变化和季节变化较小;风切变较小;湍流强度较小;无破坏性风速。
由于各地区风电上网电价不同、风电场建设条件与海拔高度差异较大、可安装风电机组单机容量不同,风电场最低可开发年平均风速从6~7米/秒不等。
2、符合国家产业政策和地区发展规划3、满足联网要求认真研究电网网架结构和规划发展情况,根据电网容量、电压等级、电网网架、负荷特性、建设规划,合理确定风电场建设规模和开发时序,保证风电场接得进、送得出、落得下。
4、具备交通运输和施工安装条件拟选场址周围港口、公路、铁路等交通运输条件应满足风电机组、施工机械、吊装设备和其它设备、材料的进场要求。

风电前期审批手续流程
图
内部编号:(YUUT-TBBY-MMUT-URRUY-UOOY-DBUYI-0128)
《环评报告》
《 《压覆矿产资源评估》
《水土保持报告》
《项目申请报告》《林地预审批复》
《地质灾害评估批复》
《压覆矿产资料评估报告》 《建设规划部门选址批复》 《土地预审批复》
《上级公司资本金承诺函》
《银行验资证明》 拐点坐标
县建设
《环评报告》批复 《接入系统批复》
《营业执照》 《市级发改委初审意见》
《组织机构代码证》 《项目公司招投标方案》
《发改委核准批复文件》 《节能评估》
《用地预审意见》 发展计划处
《施工图设计文件》
生产技术处
《地质灾害危险评估》 调度通讯所
《压覆矿产资料评估》市场营销处
法律顾问处
《环评报告批复》 各主管副总
《土地出让合同》总经理
定位图总图》市场营销部
法律顾问
建筑施工图》各主管副总
《核准、批准文件》 总经理
发展规划部
《建筑工程施工交易备案表》 计划经营部
《建筑工程规划许可证》生产技术部
《施工合同》
调度通讯中心
《监理合同》
市场营销部
《项目经理资质证书》
法律顾问
《建设工程质量监督注册登各主管副总
记手续凭证》
总经理
《中标通知书》。
风力发电项目审批流程概述本文档旨在介绍风力发电项目的审批流程。
风力发电是一种清洁能源,对于减少碳排放和实现可持续发展具有重要意义。
在推进风力发电项目之前,需要进行一系列的审批程序以确保项目合法、安全和环保。
审批流程1. 前期准备- 项目可行性研究:进行项目可行性研究,包括资源评估、技术可行性和经济可行性等方面的研究。
- 土地准备:确保项目所需的土地可行和合法,并获得相关土地使用证明。
- 环境影响评估:进行环境影响评估,评估项目对周边环境的影响并提出相应的环境保护措施。
2. 申请审批- 提交申请:向有关部门提交项目审批申请,包括项目方案、可行性研究报告和土地使用证明等必要文件。
- 技术审查:由专业机构对项目进行技术审查,评估项目的技术可行性和安全性。
- 环境审查:由环保部门对项目进行环境审查,评估项目对环境的影响并提出环境保护要求。
- 相关部门协调:协调各相关部门,确保项目在法律、财务和土地等方面的合规性。
3. 审批决策- 审批审查:相关部门对申请材料进行审核和审查,确保项目符合相关法律法规和政策要求。
- 决策权威:相关部门根据审批结果做出决策,并出具相应的审批文件。
4. 后续手续- 执行批准文件:项目方按照审批文件的要求执行项目,包括施工、设备采购和运营管理等方面的工作。
- 监督检查:有关部门进行项目的监督检查,确保项目按照批准文件要求和相关法律法规进行运营管理。
- 完成报告:项目方在项目完成后提交相关部门的完成报告,包括项目建设情况、电力产量和环境保护等方面的数据和信息。
注意事项- 在申请审批过程中,项目方应积极配合,提供准确、完整的材料和信息。
- 项目方应严格按照审批文件要求执行项目,并积极履行环境保护和安全管理责任。
- 审批流程中可能需要与多个相关部门协调,项目方应做好沟通和协商工作。
以上是风力发电项目的审批流程,希望对您有所帮助。
如有任何问题,请随时与我们联系。
《环评报告》
《 选址意见书》 《地质灾害危险评估》
《压覆矿产资源评估》 《接入系统设计》
《可研报告》 《项目申请报告》
县建设规划局出具选见
地
《林地预审批复》 《地质灾害评估批复》 《场区无文物证明》(如需要)
《压覆矿产资料评估报告》
《建设规划部门选址批复》
《土地预审批复》 《上级公司资本金承诺函》 《银行验资证明》
《接入系统批复》
《营业执照》 《市级发改委初审意见》 《组织机构代码证》 《项目公司招投标方案》 《发改委核准批复文件》 《节能评估》
《用地预审意见》
《施工图设计文件》
《地质灾害危险评估》 《压覆矿产资料评估》
《建设工程勘察报告》
《环评报告批复》 各主管副总
《土地出让合同》 总经理
《征地公告》
《项目平面图》
定位图总图》市场营销部
法律顾问
建筑施工图》各主管副总
总经理
发展规划部
计划经营部
生产技术部《施工合同》调度通讯中心《监理合同》市场营销部《项目经理资质证书》法律顾问《建设工程质量监督注册登各主管副总记手续凭证》总经理
《中标通知书》。
国电电力发展股份风电项目开发前期工作流程第一章总则第一条为进一步规风电项目开发前期工作程序,提高项目前期工作质量,根据国家风电开发相关管理规定和中国国电集团公司(以下简称“国电集团”)有关管理办法、公司前期工作相关管理办法,制定本流程。
第二条本流程主要包括风电场宏观选址、风资源测量、工程规划、可行性研究、项目核准等前期开发的全过程。
第三条本办法适用公司全资、控股企业的风电项目开发工作。
第二章风电场宏观选址流程说明第四条流程总说明(一)风电场宏观选址的概念风电场宏观选址是在认真研究国家和地区风电发展规划的基础上,详细调查地区风能资源分布情况,广泛收集区域风电场运行数据,通过对若干场址的风能资源、电网接入和其它建设条件的分析和比较,确定风电场的建设地点、开发价值、开发策略和开发步骤的过程,是保证公司风电产业又好又快发展的关键。
风电场宏观选址主要指导文件:《风电场场址选择技术规定》。
(二)影响风电场宏观选址的主要因素风电场宏观选址,要结合以下因素对候选风电场进行综合评估,并拟定场址:风能资源及相关气候条件、地形和交通运输条件、土地征用与土地利用规划、工程地质、接入系统、环境保护以及影响风电场建设的其他因素。
(三)风电场宏观选址的基本原则1、风能资源丰富、风能质量好拟选场址年平均风速一般应大于6m/s,风功率密度一般应大于200W/m2;盛行风向稳定;风速的日变化和季节变化较小;风切变较小;湍流强度较小;无破坏性风速。
由于各地区风电上网电价不同、风电场建设条件与海拔高度差异较大、可安装风电机组单机容量不同,风电场最低可开发年平均风速从6~7米/秒不等。
2、符合国家产业政策和地区发展规划3、满足联网要求认真研究电网网架结构和规划发展情况,根据电网容量、电压等级、电网网架、负荷特性、建设规划,合理确定风电场建设规模和开发时序,保证风电场接得进、送得出、落得下。
4、具备交通运输和施工安装条件拟选场址周围港口、公路、铁路等交通运输条件应满足风电机组、施工机械、吊装设备和其它设备、材料的进场要求。

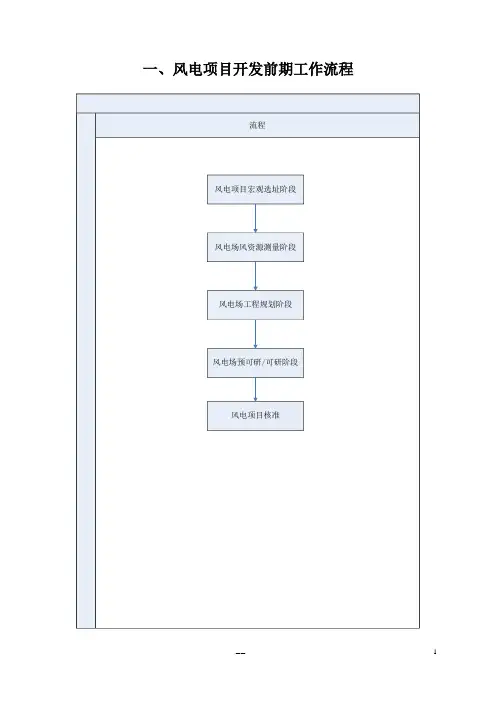

一、风电项目开发前期工作流程(一)风电项目宏观选址工作流程说明图解风电场宏观选址流程说明一、流程总说明1.风电场宏观选址的概念风电场宏观选址是在认真研究国家和地区风电发展规划的基础上,详细调查地区风能资源分布情况,广泛收集区域风电场运行数据,通过对若干场址的风能资源、电网接入和其它建设条件的分析和比较,确定风电场的建设地点、开发价值、开发策略和开发步骤的过程,是保证公司风电产业又好又快发展的关键。
风电场宏观选址主要指导文件:《风电场场址选择技术规定》。
2.影响风电场宏观选址的主要因素风电场宏观选址,要结合以下因素对候选风电场进行综合评估,并拟定场址:风能资源及相关气候条件、地形和交通运输条件、土地征用与土地利用规划、工程地质、接入系统、环境保护以及影响风电场建设的其他因素。
3.风电场宏观选址的基本原则1)风能资源丰富、风能质量好拟选场址年平均风速一般应大于6m/s,风功率密度一般应大于200W/m2;盛行风向稳定;风速的日变化和季节变化较小;风切变较小;湍流强度较小;无破坏性风速。
由于各地区风电上网电价不同、风电场建设条件与海拔高度差异较大、可安装风电机组单机容量不同,风电场最低可开发风速从6~7米/秒不等。
2)符合国家产业政策和地区发展规划3)满足联网要求认真研究电网网架结构和规划发展情况,根据电网容量、电压等级、电网网架、负荷特性、建设规划,合理确定风电场建设规模和开发时序,保证风电场接得进、送得出、落得下。
4)具备交通运输和施工安装条件拟选场址周围港口、公路、铁路等交通运输条件应满足风电机组、施工机械、吊装设备和其它设备、材料的进场要求。
场内施工场地应满足设备和材料存放、风电机组吊装等要求。
5)保证工程安全拟选场址应避免洪水、潮水、地震、火灾和其它地质灾害(山体滑坡)、气象灾害(台风)等对工程造成破坏性的影响。
6)满足环境保护的要求避开鸟类的迁徙路径、侯鸟和其它动物的停留地或繁殖区。
和居民区保持一定距离,避免噪声、叶片阴影扰民。
