公路工程平安工地汇报材料抓现场注重安全规范管理强化安全过程管控重落实尊敬的各位领导:上午好~2012年,在成武项目办的正确领导和关怀下,我项目紧紧围绕《成武高速公路安全生产管理办法》和项目办安全生产文件、会议精神,求真务实,真抓实干,实现了我部安全工作稳步、深入、良性循环的管理局面,并被成武项目办评为成武高速公路2012年度平安工地示范合同段。
对此,就成武CW15标在“平安工地”创建活动中的安全管理工作情况予以汇报。
一、工程概况:成武CW15合同段起点桩号为K71+400,位于陇南武都区的冯家崖村,路线由起点向西南方向延伸,并于北峪河和205省道间的农田上布线,路线多次跨越北峪河并在跨越大李家村吊桥后于大李家村K75+932处布设马街互通,于K76+260处上跨205省道,终点桩号左线ZK78+300,右线YK78+300,全长6.9Km。
项目主要工程量有互通立交1处、大桥5座、中桥2座、通道4座、涵洞16道。
路基挖土方1.5万方;利用土方填筑6.9万方;利用石方填筑11.7万方;借土填方52.6万方;台背回填6.6万方;路基防护排水圬工3.7万方。
合同期1096日历天。
合同造价3.45亿。
二、围绕《甘肃省公路水运工程“平安工地”建设达标标准》和项目办生产安全文件精神,确立项目“平安工地”建设可行性运作模式根据《甘肃省公路水运工程“平安工地”建设达标标准》要求和项目办文件精神,结合项目实际,项目领导班子成员经过精心策划,确定了项目安全管理工作思路、目标,并在项目“平安工地”建设安全生产管理工作中实施。
(一)管理目标:全年重大安全事故0案次,千人工伤死亡率0人次,重伤率0人次,千人重大职业病发生率0人次。
(二)管理思路:以创建“平安工地”示范工程与提高企业“信誉评价”为目标,坚持“安全第一、预防为主、综合治理”的安全方针,遵守“管理保现场,现场拓市场”理念,紧紧围绕项目施工生产为中心,积极推进项目安全管理标准化,进一步提升企业在甘肃市场的良好形象。

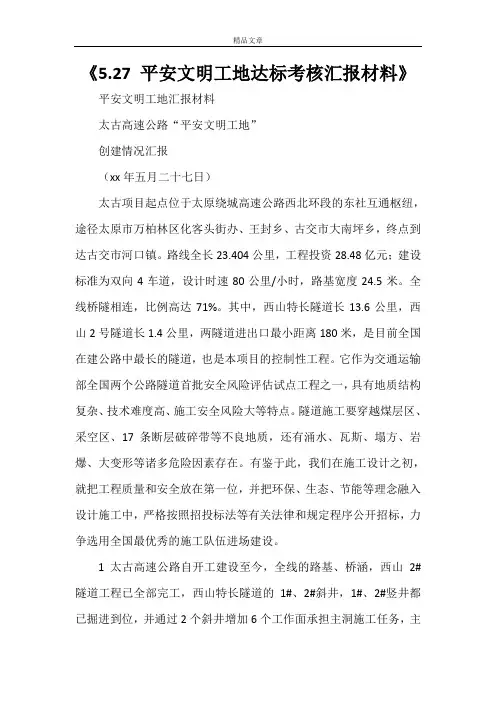

《5.27 平安文明工地达标考核汇报材料》平安文明工地汇报材料太古高速公路“平安文明工地”创建情况汇报(xx年五月二十七日)太古项目起点位于太原绕城高速公路西北环段的东社互通枢纽,途径太原市万柏林区化客头街办、王封乡、古交市大南坪乡,终点到达古交市河口镇。
路线全长23.404公里,工程投资28.48亿元;建设标准为双向4车道,设计时速80公里/小时,路基宽度24.5米。
全线桥隧相连,比例高达71%。
其中,西山特长隧道长13.6公里,西山2号隧道长1.4公里,两隧道进出口最小距离180米,是目前全国在建公路中最长的隧道,也是本项目的控制性工程。
它作为交通运输部全国两个公路隧道首批安全风险评估试点工程之一,具有地质结构复杂、技术难度高、施工安全风险大等特点。
隧道施工要穿越煤层区、采空区、17条断层破碎带等不良地质,还有涌水、瓦斯、塌方、岩爆、大变形等诸多危险因素存在。
有鉴于此,我们在施工设计之初,就把工程质量和安全放在第一位,并把环保、生态、节能等理念融入设计施工中,严格按照招投标法等有关法律和规定程序公开招标,力争选用全国最优秀的施工队伍进场建设。
1太古高速公路自开工建设至今,全线的路基、桥涵,西山2#隧道工程已全部完工,西山特长隧道的1#、2#斜井,1#、2#竖井都已掘进到位,并通过2个斜井增加6个工作面承担主洞施工任务,主洞的工作面已达到10个,主洞太原端掘进完成10135米,古交端掘进完成8457米,累计掘进了18592米;从路面工程进展情况看,已进行了水泥稳定碎石底基层试验段铺筑工作,目前水泥稳定碎石底基层已经完成铺筑2.1万方,占总工程量的50%,5月底完成水泥稳定碎石底基层的铺筑工作;机电、房建、绿化、交安工程都已提前介入,全面铺开;国防太古工程在国家、省军区各级领导的特别关注下,进展迅速,工可已批复,初步设计评审已结束,施工图设计正在加快进行。
根据省厅关于《全省重点公路工程建设项目“平安文明工地”创建活动实施方案》的要求,太古高速公路建管处紧紧围绕高速公路安全生产、文明施工这一核心,以健全“平安文明工地”保障体系,构筑创建活动长效机制为目标,创新管理机制,突出重点,加强基础工作,强化检查力度,全面落实安全生产制度和措施,从抓基础、抓示范、抓关键入手,全方位、全过程监管,全线“平安文明工地”创建活动取得了预期的成效。
有关“平安工地”建设活动旳汇报材料一、为了响应省交通厅“平安工地”建设旳活动, 我项目部结合自身状况, 加大了施工现场安全管理和文明管理, 并对本次“平安工地”建设活动旳计划做了详细周密旳计划和安排。
现将详细旳安全和文明管理措施和本次建设活动旳计划做如下汇报:二、质量管理旳详细措施1.项目部建立了质量自检体系, 对工程进行全面检查和管理;根据各分项工程旳实际状况编制了实行性施工组织设计, 明确了质量目旳, 项目部、施工队、班组层层签订工程质量责任书。
在施工中, 以规范为原则, 以管理为重点, 开展全面质量管理活动, 针对施工过程中旳关键工序和重要环节, 编制作业指导书, 制定对应旳质量保证措施, 并对施工队班组进行交底, 以保证有章可循、规范施工。
在技术控制方面, 制定了《技术管理细则》, 由项目总工负责组织检查, 督促制度旳贯彻, 每月进行一次安全质量大检查。
二、 2.严把施工过程质量关: ⑴严把图纸关。
用于现场施工旳图纸,都必须通过严格旳复核审核, 充足理解设计意图。
项目部进场后就组织技术管理人员尽快熟悉设计图纸, 吃透设计意图, 对轻易出现质量通病旳施工部位, 在确定施工方案时, 不停地进行方案旳优化, 尽量消除质量通病。
⑵严把测量关。
制定切实可行旳测量方案, 经项目总工审核同意后实行。
控制测量由项目部实行, 并对控制导线网定期复核。
⑶严把试验关。
建立了工地试验室, 配置了满足施工需要旳人员及仪器。
按照规定做好工程旳有关试验工作, 为技术工作提供根据。
对进入工地旳原材料、半成品进行检查试验, 杜绝不合格旳材料及半成品使用到工程中去。
按照我企业旳质量保证体系, 规范技术及质量管理工作, 杜绝由于管理旳随意性导致旳技术失误。
施工作业严格执行施工工艺细则及有关旳操作规程, 以规范、原则旳作业保证技术措施旳有效贯彻。
⑷成立关键工程攻关组。
研究制定技术可行、安全可靠旳施工技术方案, 搜集施工过程中存在旳问题及有关参数, 研究处理措施对策, 不停优化施工方案。
广灵至浑源高速公路路基、桥隧工程第三合同段(K23+450~K26+300)平安文明工地汇报材料葛洲坝集团第五工程有限公司广源高速路基桥隧第三合同段项目经理部2011年6月 25日平安文明工地汇报材料尊敬的各位领导:为贯彻落实山西省交通厅及建管处平安文明工地达标要求,我项目部制订了平安文明工地实施活动方案并遵照执行,下面将我项目部平安文明工地建设活动方案及落实情况等汇报如下:一、主要工程概况广源高速公路路基桥隧工程第三合同段线路起讫里程为K23+450~K26+300,线路全长2.85km。
路基长1.765km,其中挖方:56022m3,路基填方177711m3,排水、防护工程8213m3;涵洞1道55.7m,为1-3*2.5m钢筋混凝土拱涵;通道2道61.46m,为1-4*4m盖板通道。
中桥3座227m,分别为K24+997黄龙中桥(右线3×25m),HZK25+028黄龙中桥(3×25m左线)、K25+355黄龙新庄1#中桥(3×25m)、K26+015黄龙新庄2#中桥(3×20m)。
共有桩基60根,底系梁12个,中系梁8个,立柱24根,盖梁24个,预制梁板25m梁48片,20m梁24片。
天桥1座96.16m,为K24+663天桥,上部结构为20+25×2+20m 连续箱梁,下部结构为柱式墩、肋板台和桩基础。
共有桩基12根,承台4个,肋板式台身1个,立柱3个,盖梁2个,现浇箱梁246m3。
隧道1处2187m(以单洞计),为黄龙隧道。
左线起讫里程为:ZHK23+460~ZHK24+562,全长1102m(其中明洞40m),Ⅴ级土质浅埋围岩232m,Ⅴ级土质深埋围岩260m,Ⅴ级石质围岩160m,Ⅳ围岩220m,Ⅲ级围岩190m。
右线起讫里程为:K23+450~K24+535,全长1085m(其中明洞20m),Ⅴ级土质浅埋围岩225m,Ⅴ级土质深埋围岩230m,Ⅴ级石质围岩290m,Ⅳ围岩130m,Ⅲ级围岩190m。
