双排脚手架搭设方案
- 格式:docx
- 大小:12.06 KB
- 文档页数:7
外墙双排脚手架施工方案一、工程概况本项目为外墙双排脚手架施工,工程地点位于XXX市XXX区,建筑主体为高层住宅楼,建筑高度为98米,共30层。
工程主要包括主体结构施工、外墙装饰施工等。
为确保施工安全和工程进度,根据我国相关规范和标准,特制定本施工方案。
二、施工准备工作及主要材料需用量计划(一)、技术准备工作1. 组织技术骨干进行图纸会审,了解工程特点、难点,明确施工要求。
2. 编制施工组织设计,明确施工工艺、施工方法和施工顺序。
3. 制定施工安全措施,确保施工过程中安全无隐患。
4. 对施工人员进行技术培训,使其熟悉施工工艺、操作规程和安全措施。
5. 准备相关施工图纸和技术文件,以便施工过程中查阅。
(二)、物资准备工作1. 根据工程量计算,提前采购以下主要材料:(1)钢管:φ48.3×3.6mm,共计XX吨;(2)扣件:XX套;(3)脚手板:XX平方米;(4)安全网:XX平方米;(5)其他辅助材料:如钢丝绳、卡扣、梯子等。
2. 确保材料质量,要求供应商提供产品合格证、质保书等资料。
3. 妥善保管材料,做好防火、防盗、防潮等措施。
4. 对材料进行验收,确保材料数量、质量符合要求。
5. 提前与材料供应商沟通,确保材料按时送达施工现场。
三、一般规定1. 施工应严格遵守国家和地方的相关法律法规,以及建筑行业标准,确保施工安全、质量。
2. 施工前应进行安全技术交底,所有施工人员必须熟悉本施工方案的内容,并严格按照施工方案执行。
3. 脚手架搭设前,必须对搭设场地进行清理,确保地面平整、坚实,无杂物。
4. 脚手架搭设应按照设计图纸和施工方案进行,不得随意更改。
5. 脚手架搭设过程中,应定期进行检查和验收,确保脚手架结构稳定、安全可靠。
6. 脚手架上不得超载使用,严禁将脚手架作为起吊或固定设施使用。
7. 脚手架使用期间,应设置安全防护措施,如安全网、防护栏杆等,并定期检查维修。
8. 遇有六级以上大风或恶劣天气,应暂停脚手架搭设与拆除作业,并采取防风、防雨措施。
双排脚手架搭设的详细施工方案1. 概述双排脚手架是一种常用的搭设工具,用于在建筑施工过程中提供安全的工作平台。
本文档将详细介绍双排脚手架的搭设方案。
2. 施工前准备在开始搭设双排脚手架之前,需要进行以下准备工作:- 确保所有工人都接受过相关的安全培训,并且具备搭设脚手架所需的技能和经验。
- 检查脚手架的材料是否完好无损,如钢管、连接件等。
如有损坏或缺失,需要进行修复或更换。
- 确定搭设脚手架的位置和高度,并进行必要的测量和标记。
3. 搭设步骤以下是双排脚手架的搭设步骤:1. 在地面上铺设好防滑垫,以确保脚手架的稳定和安全。
2. 安装脚手架的基础框架。
首先,将底座杆插入地面,然后在底座杆上方安装水平杆。
接着,连接立杆和水平杆,确保其牢固稳定。
3. 安装脚手架的横向连接件。
将横向连接件连接至立杆和水平杆之间,以增加脚手架的稳定性。
4. 搭设第一层脚手架平台。
在立杆和水平杆上安装脚手架板,确保其平整并紧固好。
5. 继续搭设上层脚手架平台。
根据需要,重复步骤3和4,逐层搭设脚手架平台,直到达到所需高度。
6. 安装脚手架的安全设施。
在脚手架的适当位置安装安全扶手、安全网等设施,以确保工人的安全。
7. 定期检查脚手架的稳定性和安全性。
在施工过程中,定期检查脚手架的连接件、扣件等是否松动或损坏,及时进行修复或更换。
4. 安全注意事项在搭设双排脚手架时,需要注意以下安全事项:- 工人必须佩戴合适的个人防护装备,如安全帽、安全鞋等。
- 在搭设过程中,严禁超载脚手架,以免引发安全事故。
- 需要定期清理脚手架平台上的杂物,以确保工作区域整洁和安全。
- 在强风、暴雨等恶劣天气条件下,应及时停止使用脚手架,并采取必要的防护措施。
以上是双排脚手架搭设的详细施工方案,希望能对您的工作有所帮助。
在进行施工时,请始终遵守相关法律法规和安全标准,确保施工过程的安全和顺利进行。
双排脚手架施工方案一、搭设方案1、材料及规格选择根据JGJ59-99标准要求,采用钢管搭设,钢管尺寸采用φ48×3.5MM,并使用钢扣件。
2、搭设尺寸2.1搭设总高度米,要求随施工进度搭设,高度超出施工层1.5米。
2.2搭设要求,根据现场实际情景,采用双排脚手架,架体立杆内侧采用安全密目网全封闭围挡施工。
3.2米高搭设首层平网,随施工进度设随层网,每隔6米设层间网。
2.3构造要求a、立杆间距1.5米,立杆基础垫通长板(20CM×5CM×4CM长的松木板),使用钢底座(1CM×15CM×8MM的钢板)。
底座中间设置钢管芯子,高度大于15CM。
离地高度20CM设置纵横方向扫地杆。
连续设置在立杆内侧,立杆接长采用对接,且接头交错布置,高度方向错开50CM以上,相邻接头不应在同跨内。
接头距大横杆与立杆的交接处不应大于50CM。
顶层立杆可搭接,长度不应小于1M,两个扣件。
立杆垂直偏差,架高30M 以下时,要求不大于架高的1200。
b、大横杆大横杆间距控制在1.5M,以便立网挂设,大横杆置立于立杆里面,每侧外伸长度不应小于10CM,但不应大于20CM。
杆件接长需对接,接点距主接点的距离不应大于50CM。
c、小横杆小横杆搭在大横杆上头,伸出大横杆长度不小于10CM,小横杆间距:立杆与大横杆交接处必须设小横杆,脚手板处75CM,且伸入墙内不小于18CM。
d、剪刀撑外脚手架的两端转角处,以及中间每隔6-7根(9-15M)立杆应设一组剪刀撑。
剪刀撑从基础开始沿脚手架高度连续设置、宽度不少于6米,最少跨4跨,最多跨6跨,与地面的夹角为:跨6跨时45°、跨5跨时50°、跨4跨时60°。
剪刀撑杆件接长需搭接,搭接长度不小于1M,使用三个扣件均匀分布,端头距扣件不小于10CM。
e、脚手板应满铺脚手板,严禁探头板,不得高低不平,并要设置挡脚板,挡脚板高度为18CM。
本工程脚手架采用双排钢管脚手架作为结构围护及外墙涂料施工的工作平台。

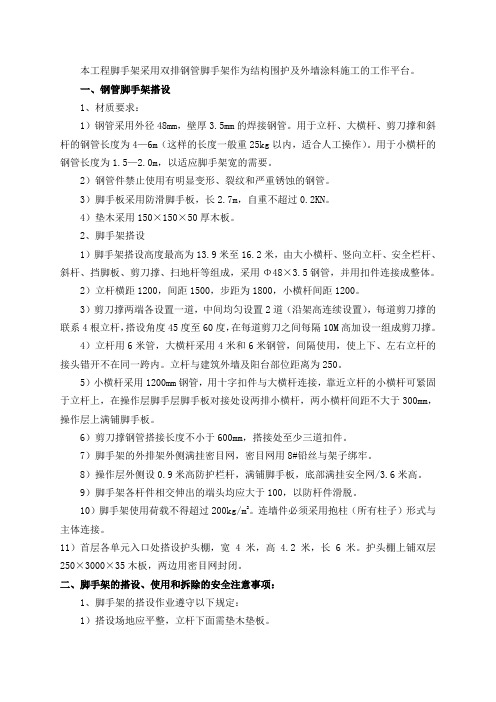

一、钢管脚手架搭设1、材质要求:1)钢管采用外径48mm,壁厚3.5mm的焊接钢管。
用于立杆、大横杆、剪刀撑和斜杆的钢管长度为4—6m(这样的长度一般重25kg以内,适合人工操作)。
用于小横杆的钢管长度为1.5—2.0m,以适应脚手架宽的需要。
2)钢管件禁止使用有明显变形、裂纹和严重锈蚀的钢管。
3)脚手板采用防滑脚手板,长2.7m,自重不超过0.2KN。
4)垫木采用150×150×50厚木板。
2、脚手架搭设1)脚手架搭设高度最高为13.9米至16.2米,由大小横杆、竖向立杆、安全栏杆、斜杆、挡脚板、剪刀撑、扫地杆等组成,采用Φ48×3.5钢管,并用扣件连接成整体。
2)立杆横距1200,间距1500,步距为1800,小横杆间距1200。
3)剪刀撑两端各设置一道,中间均匀设置2道(沿架高连续设置),每道剪刀撑的联系4根立杆,搭设角度45度至60度,在每道剪刀之间每隔10M高加设一组成剪刀撑。
4)立杆用6米管,大横杆采用4米和6米钢管,间隔使用,使上下、左右立杆的接头错开不在同一跨内。
立杆与建筑外墙及阳台部位距离为250。
5)小横杆采用1200mm钢管,用十字扣件与大横杆连接,靠近立杆的小横杆可紧固于立杆上,在操作层脚手层脚手板对接处设两排小横杆,两小横杆间距不大于300mm,操作层上满铺脚手板。
6)剪刀撑钢管搭接长度不小于600mm,搭接处至少三道扣件。
7)脚手架的外排架外侧满挂密目网,密目网用8#铅丝与架子绑牢。
8)操作层外侧设0.9米高防护栏杆,满铺脚手板,底部满挂安全网/3.6米高。
9)脚手架各杆件相交伸出的端头均应大于100,以防杆件滑脱。
10)脚手架使用荷载不得超过200kg/m2。
连墙件必须采用抱柱(所有柱子)形式与主体连接。
11)首层各单元入口处搭设护头棚,宽4米,高4.2米,长6米。
护头棚上铺双层250×3000×35木板,两边用密目网封闭。
本工程为某住宅楼项目,建筑层数为18层,总高度为52.80m,总建筑面积为10801.13平方米。
本工程采用双排脚手架施工,以确保施工安全和施工质量。
二、施工设备1. 材料:采用48×3.5mm的普通钢管,用作立杆和斜杆时长度以4-6米为宜,用作小横杆以1.3米左右为宜,且钢管上严禁打孔。
连接扣件要符合材质要求,脚手板选用木脚手板厚度50mm,每块重量不大于30kg。
根底混凝土强度等级为C25。
2. 作业条件:搭设方案经批准并向作业人员进行详细交底,对各种原材料进行验收,不合格的不准使用,合格的配件要按品种、规格堆放整齐,平稳且场地不得积水,搭设位置的场地要清理、平整。
三、脚手架搭设1. 工艺流程:场地平整夯实浇注砼准备工作检查定位、放线纵向扫地杆立杆横向扫地杆大横杆小横杆连墙杆剪力杆铺脚手板垫底托扎防护栏杆扎平网扎立网。
2. 搭设要求:(1)根底:采用20cm砼板带,浇筑根底前,首先将根底处的土挖出,并进行夯实,方可进行浇筑。
浇筑完成后在板带上铺设木板,其中靠近挑檐局部的外排架体需铺设两层木板。
(2)从室外地坪起,设置三排脚手架,最里排搭至挑檐底部。
(3)立杆:立杆间距不大于1.5m,高度每增加1.5m,立杆底部应加设一道扫地杆。
(4)横杆:大横杆间距不大于1.2m,小横杆间距不大于0.9m。
(5)连墙杆:连墙杆间距不大于6m,采用扣件连接。
(6)脚手板:脚手板铺设应平整,间距不大于0.2m。
(7)防护栏杆:防护栏杆高度不小于1.2m,间距不大于1.5m。
(8)平网:平网应设置在脚手架外侧,采用网眼不大于100mm的钢丝网。
四、安全管理及防护措施1. 施工前对作业人员进行安全技术交底,确保作业人员了解施工过程中的安全注意事项。
2. 定期检查脚手架的搭设质量和使用情况,发现问题及时整改。
3. 设置安全警示标志,提醒作业人员注意安全。
4. 对高空作业人员进行专项培训,确保其具备高空作业技能。
第1篇本工程为某住宅小区的室外装饰装修工程,建筑高度为18层,采用双排钢管外脚手架进行施工。
脚手架工程总量约为5000平方米,工期为60天。
二、施工方案1. 施工准备(1)人员准备:成立脚手架施工领导小组,明确各成员职责,加强现场管理人员、施工人员的培训,提高安全意识。
(2)材料准备:采购符合国家标准的钢管、扣件、脚手板、安全网等材料,并进行验收。
(3)工具准备:准备扳手、螺丝刀、水平尺、线锤等工具。
2. 施工工艺(1)基础施工1)根据设计要求,确定脚手架基础位置,进行土方开挖,清理地基。
2)铺设垫木,确保垫木与地面接触良好。
3)放置立杆,调整立杆垂直度,使其偏差不超过±1cm。
4)安装水平杆,调整水平杆间距,使其符合设计要求。
(2)立杆与水平杆连接1)将立杆插入立杆底座,确保立杆与底座连接牢固。
2)将水平杆与立杆连接,使用扣件进行固定。
(3)脚手板铺设1)在水平杆上铺设脚手板,脚手板间距不超过0.3m。
2)脚手板应铺设平整,避免松动。
(4)安全防护设施1)安装安全网,确保安全网覆盖整个脚手架。
2)设置安全通道,方便施工人员通行。
3)设置防护栏杆,防止人员坠落。
(5)脚手架拆除1)在拆除前,对脚手架进行整体检查,确保安全。
2)拆除脚手板,将脚手板堆放整齐。
3)拆除水平杆,将水平杆与立杆连接处扣件拆除。
4)拆除立杆,将立杆与底座连接处扣件拆除。
5)清理现场,将拆除的脚手架材料堆放整齐。
3. 施工要求(1)脚手架基础应牢固,垫木间距应合理,确保脚手架稳定性。
(2)立杆与水平杆连接应牢固,扣件拧紧,防止松动。
(3)脚手板应铺设平整,防止人员滑倒。
(4)安全防护设施应齐全,确保施工人员安全。
(5)施工过程中,加强现场管理,确保施工质量。
4. 施工进度安排(1)施工准备:5天(2)基础施工:10天(3)立杆与水平杆连接:10天(4)脚手板铺设:5天(5)安全防护设施:5天(6)脚手架拆除:5天三、质量控制措施1. 材料质量控制:对采购的钢管、扣件、脚手板、安全网等材料进行验收,确保材料符合国家标准。
双排落地式(悬挑)脚手架搭设施工方案一、概述双排落地式(悬挑)脚手架是在建筑施工中常用的一种支撑结构,用于提供施工人员和材料的支撑平台。
本文将介绍双排落地式(悬挑)脚手架的搭建和施工方案,以确保工程施工的安全性和高效性。
二、准备工作1. 材料准备•主要包括立杆、横杆、斜杆、扶手等脚手架组件;•选择质量可靠的脚手架材料,确保承重能力和稳定性。
2. 工具准备•手持电动工具、吊笼、连接件、悬挑梁等;•确保工具齐全,减少施工过程中的停顿。
三、搭建步骤1. 地面准备1.在搭建区域清理杂物,保持地面平整干净;2.根据脚手架图纸确定搭设位置和尺寸。
2. 安装立杆1.将立杆按照规定间距插入地脚座中;2.使用水平仪调整立杆垂直度,确保稳定性。
3. 搭设横杆和斜杆1.将横杆和斜杆根据设计要求固定在立杆上;2.注意连接件的牢固程度,确保整体结构牢固稳定。
4. 安装扶手和悬挑梁1.安装扶手和悬挑梁,增加工人的安全保障;2.检查扶手和悬挑梁的连接是否牢固。
四、施工注意事项1. 施工前的准备•工人应经过专业培训,了解如何正确搭建和使用脚手架;•工地应设置明显的安全警示标识,避免他人误入危险区域。
2. 施工过程中•在使用过程中严禁超载,保证脚手架的稳固性;•定期检查连接部件和螺栓,确保脚手架完好无损。
五、验收和拆除1. 验收•在搭设完毕后,应由专业人员进行验收,确保脚手架符合设计要求;•合格后方可进行施工作业。
2. 拆除•施工完毕后,应按照逆序规范拆除脚手架;•拆除时需谨慎操作,避免发生安全事故。
六、总结双排落地式(悬挑)脚手架的搭设是施工中必不可少的一环,正确的搭建和施工方案能够保证工程的高效进行和工人的安全。
本文介绍了双排落地式(悬挑)脚手架的搭建步骤和施工注意事项,希望能够为相关人员提供参考和帮助。
双排脚手架施工方案(最新3篇)推荐双排脚手架施工方案篇一甲方:乙方:经甲、乙双方共同协商,甲方将__________楼外脚手架工程承包给乙方施工,双方在自愿、平等的原则下签定以下合同:一、承包方式1、外脚手架工程由乙方承担。
2、脚手架所用材料及人工由乙方承担,安全网由乙方提供,由乙方挂设、回收。
二、承包内容包双排脚手架的搭设与拆除(含材料费、安装人工费、转运费等一切外架所需的工料)。
三、承包单价:(人民币)按外墙面积每平方_____元整(_____元/m2)四、付款方式:甲方按乙方的工程进度的每层的60%费用,搭设完毕付80%,余下的20%在拆除完毕原材料清运离均为10个工作日内。
五、质量要求:1、乙方在脚手架施工中,严格做到不能松绑、漏绑、脱绑。
做到横2平、竖直,并保持经常性检查加固,保障甲方在乙方所搭设的架子上安全施工。
2、搭设脚手架必须随甲方主体同时进行,且必须→←高于工作面____m左右高,满足施工及安全需要。
3、外架操作规程严格按现行施工规范及国家现行规定要求施工。
4、底层脚手架必须搭设在坚实、牢固的地面上,立杆间距为___~____m,横杆间距在___~____m,剪刀撑不大于____m。
六、安全责任1、乙方在施工中自行配带安全设施,保证他人及自身安全。
2、因脚步手架设不牢固造成的损失由乙方负责。
3、甲方自行毁灭坏外架造成的损失由甲方负责。
4、乙方工人造成的安全事故由乙方负责,计划生育方面的罚款由乙方负责,甲方概不负一切责任及连带责任。
七、文明施工要求1、乙方在施工中必须做到文明施工,不能在施工现场内乱仍垃圾和随地大小便。
2、日常工作遵守甲方现场管理的各项规章制度。
八、外架使用期限根据甲方要求的拆除时间_____年____月___日~____年____月___日乙方方可拆除外运。
九、违约责任甲、乙双方必须共同遵守以上协议,如有违约,违约方承担相应的违约金,如到时未完工,甲方必须按每月每平方米____元计算补助乙方,如乙方外架施工未及时跟上甲方进度,则所造成的费用由乙方负责,从每平方米中扣除____元。
双排落地脚手架施工方案一、工程概况本项目为某高层建筑的双排落地脚手架施工,工程地点位于XXX市区,建筑高度为XXX米,共XXX层。
工程结构类型为钢筋混凝土框架-剪力墙结构。
根据工程特点,为确保施工安全、顺利进行,现制定本双排落地脚手架施工方案。
二、施工准备工作及主要材料需用量计划(一)、技术准备工作1. 施工前组织项目管理人员学习本施工方案,明确各自职责,确保施工过程中严格执行施工方案。
2. 对施工人员进行安全技术交底,确保施工人员熟悉双排落地脚手架的搭设、使用、拆除等操作流程及安全注意事项。
3. 根据工程特点和施工需求,编制脚手架搭设施工图纸,并经项目技术负责人审批。
(二)、物资准备工作1. 根据施工图纸,计算主要材料需用量,如下:- 钢管:XXX吨- 扣件:XXX万套- 脚手板:XXX平方米- 安全网:XXX平方米- 水平杆、立杆、剪刀撑等配件:按设计图纸计算数量2. 提前与材料供应商联系,确保材料质量和供应时间,满足施工进度需求。
3. 对进场材料进行验收,确保材料合格,符合国家标准。
4. 对材料进行分类堆放,并做好标识,方便施工过程中取用。
三、一般规定1. 本施工方案依据《建筑施工扣件式钢管脚手架安全技术规范》、《建筑施工高处作业安全技术规范》等国家相关标准及规范制定。
2. 脚手架搭设前,必须对施工人员进行安全技术培训,并经考核合格后方可上岗作业。
3. 脚手架搭设过程中,应严格按照施工方案及施工图纸进行,不得擅自更改。
4. 脚手架搭设作业应在白天进行,特殊情况下需夜间作业时,应确保施工安全并采取有效的照明措施。
5. 脚手架搭设过程中,严禁超载使用,应定期检查脚手架结构及防护设施,发现问题及时整改。
6. 脚手架搭设区域应设立警示标志,非施工人员不得擅自进入。
7. 脚手架搭设过程中,应遵守下列一般规定:a. 钢管、扣件等主要材料应符合国家相关标准,禁止使用不合格产品。
b. 钢管、扣件等材料在使用前应进行检查,确保无破损、变形、锈蚀等缺陷。
双排钢管外脚手架搭设施工方案一、概述双排钢管外脚手架是建筑施工中常用的一种支撑结构,具有稳定性强、承重能力高等特点,广泛应用于各类建筑工程中。
本文将详细介绍双排钢管外脚手架的搭设方案,包括搭设准备、施工步骤、安全注意事项等内容,旨在确保施工过程中的安全高效。
二、搭设准备1. 资材准备在搭设双排钢管外脚手架前,需准备好以下主要资材: - 钢管:选择规格合适的钢管作为支撑主体。
- 连接件:连接钢管的专用连接件,确保结构牢固。
- 扣件:固定钢管和连接件的扣件。
- 支撑杆:提供额外支撑。
- 平衡木:确保脚手架水平稳固。
2. 工具准备•手动螺丝批:用于拧紧螺栓。
•锤子、切割机等辅助工具。
3. 环境准备清理搭设区域,确保没有障碍物,为搭设提供良好的施工环境。
三、施工步骤1. 搭设基台首先在地面上搭设好脚手架的基台,确保平稳牢固。
2. 定位支柱按照设计要求,定位并固定好支柱位置,保证支撑结构的稳定性。
3. 搭设主体结构将钢管与连接件按照设计要求进行组装,确保连接紧固牢固。
4. 安装横向支撑在主体结构搭设完毕后,根据需要安装横向支撑,增加整体稳定性。
5. 设置安全防护设施必要时设置安全网、防护栏杆等设施,确保施工人员安全。
四、安全注意事项1. 安全意识施工人员需具备高度的安全意识,严格按照操作规程执行。
2. 岗前培训施工前需进行安全培训,了解相关规定和操作规程。
3. 定期检查定期检查脚手架结构的稳定性,发现异常及时处理。
4. 严禁超负荷使用严禁在脚手架上超负荷施工,确保结构安全。
五、结束语通过本文的介绍,相信大家已经对双排钢管外脚手架的搭设方案有了一定的了解。
在实际施工过程中,务必严格按照相关规定执行,确保施工安全顺利进行。
希望本文能为相关施工人员提供一定的参考价值。
双排脚手架搭设方案
一、脚手架搭设准备工作:
1、应编制、审批搭设施工方案;
2、备齐所需材料:Ф48钢管且涂刷安全色黄漆;Ф48卡子;15150.8cm 铁垫块,长4M,宽20CM,厚5CM的木质垫板;
二、脚手架基础要求:
1、脚手架搭设前,对搭设脚手架基础进行全面性检查,主要包括土质,地基承载力;脚手架基础必须座入坚硬地面上,对达不到要求者平整夯实或在立杆纵向挖沟槽30—50CM,沟槽内铺碎石垫层,C20混凝土厚5CM找平,保证脚手架基础稳定性;
2、沿建筑物四周连续铺设合格的木质垫板,垫板长4M,宽20CM,厚5CM;
3、离脚手架50CM处设置排水沟,排水沟〉24CM成“”型,脚手架里地面呈里高外低的坡型;保证排水畅通;
三、各杆件搭设要求:
1、立杆:立杆是脚手架中最主要的受力杆件,其作用主要是承受脚手架传来的垂直荷载;每根立杆基础部位应穿铁靴,并置放于垫板中间;立杆间距为
1.5M;其接头采取对接方法,其高度应超过操作层1.5M,其整体脚手架垂直度应不大于架高的1/200;
2、立杆必须用连墙件与建筑物可靠连接;
3、立杆上的对接扣件应交错布置;两根相邻立杆的接头不应设置在同步距内,同步距内隔一根立杆的两个相隔接头在高度方向错开的间距不宜小于
500MM,各接头中心至主接点的距离不宜大于步距的1/3;
4、脚手架必须设置纵、横向扫地杆,纵向扫地杆应采用直角扣件固定在距底座上皮不大于200MM处的杆上;横向扫地杆亦应采用直角扣件固定在靠近纵向扫地杆下方的立杆上;当立杆基础不在同一高度上时,必须将高处的纵向扫地杆向低处延长两跨与立杆固定,高低差不应大于1M,靠边坡上方的立杆轴线到边坡的距离不应小于500MM;
四、纵向水平杆:
纵向水平杆是指平行于墙体的两排横杆;
1、纵向水平杆宜设置在立杆内侧,其长度不小于3跨;
2、纵向水平杆接长宜采用对接扣件连接,也可采用搭接;
对接、搭接应符合下列规定:
1、纵向水平杆的对接扣件应交错布置;两根相临纵向水平杆的接头不宜设置在同步或同跨内;不同步或不同跨两个相邻接头在水平方向错开的距离不小于500MM;各接头中心至最近主节点的距离不大于纵距的1/3;
2、搭接长度不小于1M,应等间距设置3个旋转扣件固定,端部扣件盖板边缘至搭接纵向水平杆端的距离不小于100MM;
五、横向水平杆:
横向水平杆是指垂直于墙体的横杆;
横向水平杆的构造应符合下列规定:
1、主节点处必须设置一根横向水平杆,用直角扣件扣接且严禁拆除;主节点处两个直角扣件的中心距不大于150MM靠墙一端的外伸长度不大于500MM;
2、作业层上非主节点处的横向水平杆宜根据支撑脚手板的需要等间距设置最大间距不大于纵距1/2;
3、双排脚手架离墙间距不大于150MM;
六、连墙件:
1、连墙件的布置应符合下列规定:
1、宜靠近主接点设置;偏离主节点的距离不大于300MM;
2、应从底层第一步纵向水平杆处开始设置,当该处设置有困难时,应采用其它可靠措施固定;
3、连墙件的固定方式分为柔性固定和钢性固定,我们主要采用钢性固定,主要采用钢管来固定,钢管深入墙内,必须内外用不小于50CM短管固定;
4、宜优先采用菱形布置;也可采用方形、巨形布置;
5、连墙件必须拉立杆;
七、剪力撑与横向斜撑:
1、双排脚手架应设置剪力撑与横向斜撑;
2、剪力撑的设置应符合下列规定:
1、每道剪力撑跨越立杆根数宜按下表的规定确定,每道剪力撑宽度不小于4跨;且不小于6M,斜杆与地面的夹角在45o—60o之间;
剪力撑跨越立杆的最多根数:
2、双排脚手架应在外侧立面整个长度和高度上连续设置剪力撑;
3、剪力撑斜杆的接长宜采用搭接,搭接长度不小于1M,应采用不小于2个旋转扣件固定;
4、剪力撑斜杆应用旋转扣件固定在与之相交的横向水平杆的伸出端或立杆上,旋转扣件中心线至主接点的距离不大于150MM;
2、横向斜撑的设置符合下列规定:
1、横向斜撑应在同一节间,由底至顶层呈之字形连续布置;
2、一字形、之字形双排脚手架的两端均必须设置横向斜撑,中间宜每隔6跨设置一道;
3、封闭型脚手架除拐角应设置横向斜撑外,中间每隔6跨设置一道;
八、脚手架避雷接地采用Ф48MM钢管埋深1.5米,接地电阻小于30Ω;
九、脚手架搭设顺序:
按脚手架的柱距、排距要求进行放线、定位;
杆件搭设顺序如下:放置纵向扫地杆——立柱——横向扫地杆——第一步横向水平杆——连墙件或加抛撑——第一步纵向水平杆——第二步横向水平杆……;
十、脚手架搭设注意事项:
1、垫板、底座应准确地放在定位线上,垫板必须铺放平稳,不得悬空;
2、搭设立柱时,外径不同的钢管严禁混用,相邻立柱的对接扣件不得在同一高度内,错开距离应符合构造要求;
3、开始搭设立柱时,应每隔5跨设置一根抛撑,直至连接墙件安装稳定后,方可根据情况拆除;
4、当搭至有连墙件的构造层时,搭设完该处的立柱、纵向水平杆、横向水平杆后,应立即设置连墙件;
5、封闭式脚手架的同一步纵向水平杆必须四周交圈,用直角扣件与内、外角柱固定;
6、当脚手架操作层高出连墙件两步时,应采取临时稳定措施,直到连墙件搭设完后方可拆除;
7、剪力撑、横向支撑应随立柱、纵横向水平杆等同步搭设,剪力撑、横向支撑等扣件的中心线距主节点的距离不大于150MM;
8、对接扣件的开口应朝上或朝内;各杆件端头伸出扣件盖板边缘的长度不小于100MM;
9、铺设脚手板时,应满铺、铺稳,靠墙一侧立墙面距离不大于150MM;脚手板的探头应采用直径3.2MM的镀锌钢丝固定在支承杆上,在拐角、斜道平口处的脚手板,应与横向水平杆可靠连接,以放置滑动;
10、栏杆和挡脚板应搭设在外排立柱的内侧,上栏杆上皮高度1.2M,中栏杆居中设置,挡脚板高度不小于150MM;
11、脚手架搭设完毕后,必须经有关部门验收后,方可投入使用;
十一、扣件安装:
扣件的紧固程度应为4—5KGF;对接扣件安装时开口应向内,防止进雨,直角扣件安装时开口不得向下,以保证安全;
十二、脚手板:
1、长4M以上,宽20CM,厚5CM的合格木板;
2、脚手架板的铺设下方为三根以上的小横杆;
3、脚手板应满铺,其铺设方法优先采用平铺;平铺时,板下两小横杆间距不得超过15CM;搭铺时,其搭接处大于20CM,且搭接处必须固定在一体,拐角处应重叠铺设;
十三、安全网、密目网:
1、所选用网必须是合格的有推荐证和销售备案证的;
2、立网应从基础地面起封挂,直至超过建筑物1.5M;
3、平网从3.2M高度封首层平网,首层网上2M高起封挂随层网,首层网上每隔四层楼固定一道平网;
4、封挂网时,必须使用安全绳不得使其它代替;
十四、之字型斜道及斜道脚手板搭设方案:
本工程设室外斜通道二处;
1、斜道宜附着在外脚手架或建筑物上,但斜道杆件要独立设置,人行斜道宽度不小开1M,坡度宜采用1:3高:长,拐弯处宜设置平台,宽度不小于斜道宽度;
2、斜道两侧平台外围均必须设置栏杆及挡脚板,栏杆高度为1.2M,挡脚板高度不小于150MM;
3、斜道脚手板横铺时,应在横向水平杆上增设纵向支承斜杆,斜杆间距不应大于500MM;
4、脚手板顺铺时,接头宜采用搭接,下面的板头应压住上面的板头,板头的凸棱处应用三角木填顺;
5、人行斜道的脚手板上应每隔250—300MM设置一根防滑木条,木条厚度宜采用20—30MM;
十五、脚手架拆除方案:
1、拆除脚手架前应先检查各部拉结点和扣件是否牢固可靠;
2、应组织持证、有经验的操作人员进行;
3、拆除现场设置警戒区,并有指挥或安全监督人员;
4、参加作业人员作业前必须接受安全技术交底,熟悉现场状况;
5、作业人员作业时应戴好安全帽,系好安全带,穿软底鞋;
6、拆卸顺序应自上而下,整体作业;已经松动的杆件,必须一次性拆除;。
