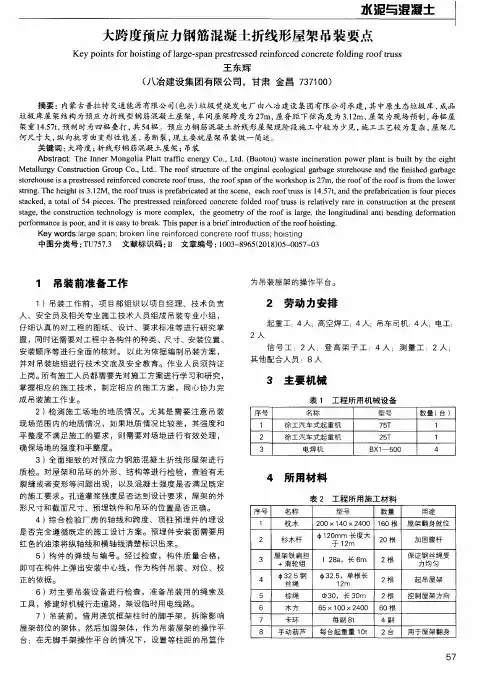

浅谈大跨度预应力折线形屋架综合吊装施工技术发表时间:2016-07-04T11:55:41.960Z 来源:《基层建设》2016年8期作者:张德珠[导读] 通过严谨的技术管理,降低了成本,确保了安全和进度,该施工方法可为类似工程提供参考。
甘肃建投土木工程建设有限公司甘肃兰州 730000摘要:本文结合甘肃省陇西粮油储备库工程为例,介绍了该工程21米跨度预应力折线形屋架、屋面板起重机在进行吊装过程内的一次开行中,分节间(纵向每跨)依次吊装完预应力混凝土屋架、下弦支撑、上弦支撑、预应力混凝土槽形屋面板等全部构件的吊装方法,通过严谨的技术管理,降低了成本,确保了安全和进度,该施工方法可为类似工程提供参考。
关键词:大跨度、预应力、屋架、吊装1 工程概述本工程总建筑面积1016㎡,结构形式为单层排架结构,檐口高度7.03m。
屋盖为预制装配式结构,预应力混凝土屋架轴线跨度21.0m、屋架轴线间距6.0m,共有7榀,预应力混凝土屋架下弦安装高度为5.55m,两端与柱顶预埋钢板焊接固定,屋架下部支撑结构采用现浇钢筋混凝土排架柱,并在轴线间设置钢结构柱间支撑。
预应力屋架上部屋面板共有112块,板两端与屋架上弦焊接固定。
2 施工流程及要点2.1 施工流程屋架、屋面板安装工艺流程:屋架(支撑柱)弹线、标记→翻身(起台、扶直)→转运至吊装现场→安装屋架连接件→吊装→临时固定及安装屋架竖向支撑→分区块吊装焊接固定屋架水平支撑→分块吊装固定屋面板→吊装屋面附属预制构件。
2.2 施工要点2.2.1 吊点及钢丝绳选择本工程预应力混凝土屋架轴线跨度21.0m,屋架采用四点进行翻身扶起和起吊(如下图),吊环采用Φ20钢筋。
根据已选定的预应力屋架吊点位置,预应力屋架在翻身或吊起时,钢丝绳与水平线的最小夹角初步按48°进行考虑,由以上吊点布置示意图可知,钢丝绳捆绑绳长=11.40m+7.80m=19.2m(取钢丝绳绳长为20.0m)。

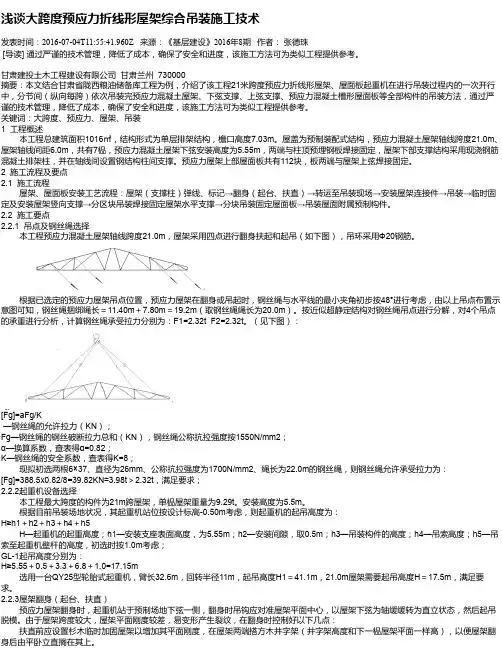

24m跨预应力混凝土折线形屋架施工摘要:介绍了24m跨预应力混凝土折线形屋架制作、张拉、灌浆、吊装施工方法。
关键词:构件制作张拉控制吊装施工1、工程概况仪陇国家粮库扩建工程位于仪陇国家粮库内,共分为1#、2#、3#、4#粮仓,仓库平面尺寸均为54m×24m,仓库采用后张法预应力混凝土折线形屋架,每栋仓8榀屋架,共32榀。
屋架长24m,本工程按照标准图集95G415(三) 、(八) 24m 跨预应力混凝土折线形屋架施工。
2、构件制作2.1 施工时为节省造价,控制工期,根据工程仓基础较深,回填土层厚的实际情况,决定首先将仓内场地碾压、夯实,并将混凝土垫层施工完毕,然后在仓内垫层上平卧叠浇生产屋架。
2.2 根据屋架95G415(三)图集规定,屋架采用平卧叠浇时,最多可叠浇四层。
因为每仓内有8榀屋架,故共分为两块预制场地,分别叠浇四榀。
屋架制作前在垫层上先放出屋架大样,放线时严格按图集所示屋架尺寸放样,各腹杆与上下弦交接点处均应放出大样,下弦起拱尺寸不得疏漏,然后严格按所放大样线做好胎模。
胎模主体采用砌砖,表面用水泥砂浆抹平、抹光,达到面层平整、光洁。
2.3 先按图集要求将屋架中部腹杆预制好,待强度达到70%时,方可运输和安装。
3、屋架制作3.1 施工顺序清理胎模→涂刷隔离层→安装钢筋骨架和预制的腹杆→安装模板→安装波纹管(预应力筋孔道)和芯管及预埋件→浇筑混凝土→抽拔芯管→清孔→养护。
3.2 屋架制作屋架预制除第一榀使用胎模外,从第二榀开始,下一榀的表面即是上一榀的底模。
3.2.1 安装钢筋骨架:钢筋加工、绑扎严格按图集尺寸施工,因为屋架钢筋含量较大,绑扎时须注意钢筋相对位置,防止错位。
3.2.2 模板安装:由于本工程屋架安装后表面直接刷涂料,模板经多方案(木模、木工板模内侧贴保丽板、竹胶模板)对比分析后,决定采用木工板模外贴保丽板模板。
屋架采用钢管做支撑,施工时反复核对尺寸、预留孔、预埋件位置。
预应力屋架吊装施工方案1、工程概况本工程1~4#平房仓为1层钢筋砼排架结构。
平房仓的平面尺寸为90*30m,檐口标高为10.33m,平房仓柱(Z1)顶标高为8.8m~12.89m,30m跨预应力混凝土折线型屋架自重:14.1t{查图集《预应力混凝土折线型屋架》95(04)G415-1)},1.5*6.0m屋面板自重:1.28t{查图集《1.5*6.0预应力混凝土屋面板》92(03)G410(一)}。
2、施工人员组织本工程工期紧,我公司抽调施工经验丰富的工程技术人员及有多年结构安装、经验丰富、能独挡一面的熟练技术工人进驻本工程。
施工人员组织如下:技术员:1人结构安装工:10人构件吊装指挥员:2人吊车司机:3人汽车司机:1人电焊工:3人3、主要施工机械配备:根据工程内容和工程进度要求,我公司的施工机械配备如下:汽车吊:NK-350E 1部;8吨汽车吊2部;5吨本槽的运输车辆1部;直流电焊机AX-300 ,功率12KNA 3台;气割设备2套;吊装工具φ25钢丝绳、φ325*1.0钢横担1根;屋架调节支杆2根;5吨滑轮2个;5吨卸扣8个。
4、预制构件吊装技术措施(1)屋架吊装技术措施(1.1)屋架起吊前应安装完连接件及螺栓。
(1.2)屋架翻身采用35吨汽车轮胎吊起吊,屋架翻身采用4点起吊法。
为降低吊索高度,屋架与滑车间用铁扁担相连。
铁扁担长9m,用φ325*10mm的钢管制作。
铁扁担下两端各设置2个单轮5t滑车,以使4吊点均匀受力。
屋架两端用枕木搭设井字架台。
台架高度与下一榀屋架上平面平齐,以防屋架翻转立直后屋架两端用枕木垫平并打撑于墙壁连接固定,屋架下弦部位不应有任何枕木或障碍物。
(1.3)翻身时吊钩应对准屋架平面中心,以屋架下弦为轴缓缓转为直立状态,以防止平面外变形过大而产生裂纹。
在屋架翻身过程中,当屋架翻身立直至与地面成60°夹角时,用杉杆撑住下弦中间节点,以防屋架两面外过大变形。
(1.4)将屋架吊离地面50cm,以屋架中心对准安装中心,稳定屋架禁止晃动,然后缓缓升钩,将屋架吊至柱顶之上,再用麻绳旋转屋架,使其对准柱头,落钩就位。
大跨度预应力钢筋混凝土折线形屋架吊装要点
1. 嘿,你知道大跨度预应力钢筋混凝土折线形屋架吊装要点之一是什么吗?那就是要像呵护宝贝一样仔细检查设备啊!比如说,咱们就像给宝宝做体检一样,对吊装设备进行全方位的检查,有任何小毛病都不能忽视呀,可别到时候掉链子!
2. 哎呀,一定要注意吊点的选择呀!这就好比是找对路一样重要!你想想,要是路都找错了,那还能到得了目的地吗?就像给屋架选吊点,选对了才能稳稳当当呀!
3. 还有啊,指挥人员可得有那大将风范呀!必须得像将军指挥战斗一样果断、准确。
他一声令下,大家就得配合默契,不能有丝毫迟疑,不然这屋架能顺利吊装起来吗?
4. 安装顺序也是关键呀,这可不能乱来!就像搭积木一样,得按照一定的步骤来,一步错步步错。
咱们得严格按照顺序来操作,可别瞎搞一通!
5. 调整位置的时候得有耐心呀,别着急!这就如同雕刻大师精雕细琢一样,慢慢调整,直到达到最佳位置。
不能急于求成哦!
6. 最后,安全措施可绝对不能马虎!这是重中之重啊!就好像系安全带一样,得把安全这根弦时刻绷紧!只有这样,才能保证整个吊装过程顺顺利利呀!总之,大跨度预应力钢筋混凝土折线形屋架吊装真不是件容易的事,每个要点都得认真对待呀!。

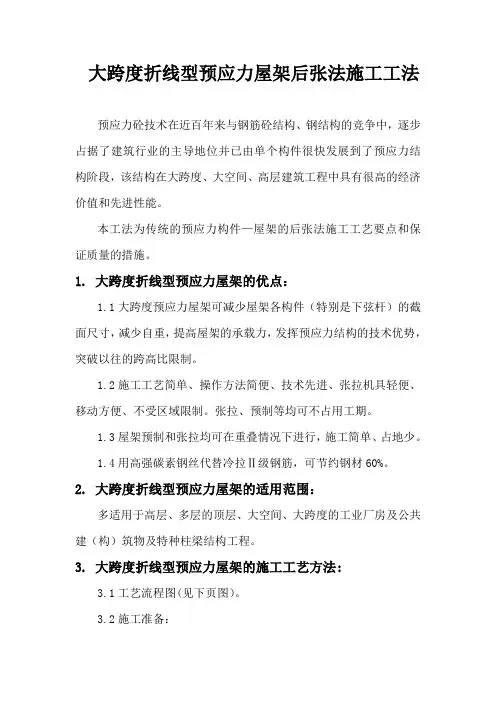

大跨度折线型预应力屋架后张法施工工法预应力砼技术在近百年来与钢筋砼结构、钢结构的竞争中,逐步占据了建筑行业的主导地位并已由单个构件很快发展到了预应力结构阶段,该结构在大跨度、大空间、高层建筑工程中具有很高的经济价值和先进性能。
本工法为传统的预应力构件—屋架的后张法施工工艺要点和保证质量的措施。
1. 大跨度折线型预应力屋架的优点:1.1大跨度预应力屋架可减少屋架各构件(特别是下弦杆)的截面尺寸,减少自重,提高屋架的承载力,发挥预应力结构的技术优势,突破以往的跨高比限制。
1.2施工工艺简单、操作方法简便、技术先进、张拉机具轻便、移动方便、不受区域限制。
张拉、预制等均可不占用工期。
1.3屋架预制和张拉均可在重叠情况下进行,施工简单、占地少。
1.4用高强碳素钢丝代替冷拉Ⅱ级钢筋,可节约钢材60%。
2. 大跨度折线型预应力屋架的适用范围:多适用于高层、多层的顶层、大空间、大跨度的工业厂房及公共建(构)筑物及特种柱梁结构工程。
3. 大跨度折线型预应力屋架的施工工艺方法:3.1工艺流程图(见下页图)。
3.2施工准备:针对本工程的具体要求,编制预应力专项施工作业指导书,并分别对钢筋、砼及模板等各项工序进行技术交底并提出要求,保证预应力与非预应力之间密切配合。
3.2.1技术准备:结合设计技术交底,根据设计意图,对预应力施工图进行全面的深化理解,绘制预应力钢筋铺放图,波纹管安放及张拉端节点详图,制作施工技术参数表。
3.2.2材料机具准备:按设计要求及施工能力安排,备好足够数量的锚具、锚垫及张拉设备、工具和灌浆机具设备,并进行检查和检定,对使用的原材料进行验收和复试。
确认符合设计要求的各项技术参数。
3.3施工方法:3.3.1安装底模:屋架底模采用砖砌胎模,首先将表面耕土分层夯实,使其承载力达到设计要求,因上部屋架最多为四层,高度为0.96米,对下部压强最大为24KN/m2左右,考虑不均匀系数 2.4倍,压强最大为62.4KN/m2,所以直接在夯实的地基土上用M2.4水泥砂浆砌成两皮砖,上面以1:2.4水泥砂浆压实赶光。
大跨度预应力混凝土屋架制作吊装工艺编制人:周世元、王善敏湖南省工业设备安装公司五分公司二00五年二月1为了提高大跨度预应力混凝土屋架制作、吊装的施工水平、保证施工质量特编制大跨度预应力混凝土屋架制作吊装工艺。
2本工艺适用于大跨度预应力混凝土屋架采用后张法制作的有粘结预应力混凝土屋架的施工。
不适用于采用后张法无粘结预应力混凝土屋架和先张法作业的预应力混凝土屋架制作工程。
3本工艺引用规范标准为:《工程测量规范》(GB50026-93)《混凝土结构工程施工质量验收规范》(GB50204-20)《混凝土质量控制标准》(GB 50164-92)《混凝土强度检验评定标准》(GBJ 107-87)《冷拔钢丝预应力混凝土构件设计与施工规程》(JGJ 19-92)《钢筋焊接及验收规程》(JGJ18-96)《钢筋焊接接头试验方法标准》(JGJ/T 27-2001)《钢结构制作安装施工规程》(YB9254-95)《钢结构工程施工质量验收规范》(GB50205-2001)《建筑钢结构焊接规程》(JGJ81-91)《建筑工程施工质量验收统一标准》(GB50300-2001)4 术语4.1预应力混凝土构件:在外荷载作用前,预先建立有预压应力的混凝土构件。
4.2先张法:在混凝土浇筑前张拉,预应力靠钢筋与混凝土之间的粘结力传递给混凝土的预应力混凝土施工工艺。
4.3后张法:在混凝土达到一定强度后张拉钢筋,预应力靠锚具传递给混凝土的预应力混凝土施工工艺。
4.4有粘结预应力混凝土构件:在张拉后通过管道灌浆使预应力筋与混凝土相互粘结的混凝土构件。
4.5无粘结预应力混凝土构件:预应力筋涂有油脂,预应力只能永久地靠锚具传递给混凝土的混凝土构件。
4.6碳素钢丝:又称高强钢丝,是用优质高碳钢盘条经素氏体化处理、酸洗、镀铜或磷化后冷拔制成。
4.7钢绞线:多根冷拉钢丝在绞线机上成螺旋形绞合,并经消除应力回火处理制成。
5屋架施工程序及工艺要求5.1施工程序5.2一般说明5.2.1大跨度预应力混凝土屋架施工应严格按设计图纸、相关施工验收规范进行。
预应力折线型混凝土屋架梁制作预应力张拉及吊装施工方案审批:审核:编制:目录第一章工程概况第二章编制依据第三章施工准备第四章施工工艺第五章屋架梁安装第六章预应力专项工程质量保证措施第七章质量、安全管理措施一、工程概况本工程为张家口沙河粮库(1-6号仓),共计100榀预应力折线形混凝土屋架,采用图集04G415-1,型号YWJ24-2,YWJ27-2预应力主筋为2-4φ15.2钢绞线,混凝土强度为C55。
二、编制依据1 《混凝土结构设计规范》 GB50010-2002。
2 《预应力混凝土用钢铰线》 GB/T 5224-2003。
3 《预应力筋用锚具夹具和连接器》 GB/T 14370-2000。
4 《混凝土结构工程施工质量验收规范》 GB 50204-2002。
5 标准图04G415-1。
6 施工图。
三、施工准备1 材料准备①钢筋、水泥按照设计要求选用,混凝土采用商品砼。
②预应力钢铰线:本工程预应力梁采用φ15.2-1860Mpa高强低松驰预应力砼用钢铰线,质量应符合国标GB/T5224-2003的要求。
③锚具系统:锚具,张拉端为QMV15-4型夹片式锚具,固定端采用JM15型挤压锚,锚具质量应符合国标GB/T14370-2000有关规定的要求,并按设计及施工规范要求制备垫板、钢筋网片(或螺旋筋)及定位支架。
④波纹管:预应力波纹管采用金属波纹管。
⑤有粘结预应力筋及锚具的运输、存放:应将预应力筋堆放在干燥平整的地方,下面要有垫木,上面要有防雨设施,锚具、配件要存放在库房内。
⑥材料验收及检验:进场材料由生产厂家出具产品合格证,并进行材料现场抽样复检。
2.施工机械设备用量:根据预应力专项施工的特点,本工程需要的施工机械设备用量如下表:主要施工设备需用量3. 预应力施工人员组织①管理人员组织成立项目部,项目部主要人员由下表所列人员组成:②劳动力组织根据预应力专项施工的特点,本工程需要的专业劳动力人数如下表:劳动力用量表:各工种职责如下:钢筋工:钢筋下料,绑扎;预应力钢铰线的下料、编束及穿束,波纹管的固定,混凝土浇筑完毕后张拉端部的清理。
大跨度预应力混凝土屋架吊装施工方法介绍48m跨,38吨重的预应力混凝土屋架选用双机台吊的施工方法,2台主吊车位于屋架一侧同时抬吊,2台辅助吊车在屋架另一侧安装檩条、支撑等,操作简单,便于施工。
屋架为半榀预制,扶直时选用80吨汽车吊,吊索合理布置,通过手拉葫芦调整吊索长度,是屋架下弦保持水平并就位于拼装架内...大跨度预应力混凝土屋架吊装施工方法115#厂房的长度为116.28m(其中厂房长度为108.84m,框架楼长为7.44 m),宽度为48m,柱网布置为9m×48m,纵向东端为框架二层楼,厂房各轴线除④轴线外均为48m跨装配式预应力混凝土多边形屋架与柱组成的排架结构,屋架由2个半榀预制构件在安装现场借助于下弦配置的后张拉高强钢丝束组合而成。
屋架之间是通过采用小密肋板的屋盖和9m预应力混凝土檩条、垂直钢支撑及水平钢支撑构成稳定的空间体系。
这个体系的主要特征是:预应力混凝土每榀屋架重约38吨,跨度长达48m,屋架侧向刚度小,屋架拼装时精度要求高。
一、屋架吊装方案根据该工程的结构特点,经过多种方案比较和研究选择了双机抬吊屋架的施工方法,它具有施工速度快、工期短、操作简单、经济安全等优点。
屋架就位拼装位置为平行于横轴线距屋架安装轴线900mm处,其特点在于双机抬吊时吊车不需要旋转吊杆,吊车作业时操作简单,既便于2台吊车相互配合,协调一致,也能保证施工安全。
吊装时两台主吊车80t停放于屋架一侧,对屋架进行双机抬吊,同时2台辅助30t吊车位于屋架另一侧,安装檩条、钢支撑等,在一榀屋架和檩条、支撑安装完毕后,2台主吊机和2台辅吊机分别依次退入到下一个开间安装下榀屋架。
二、预制构件平面布置及屋架翻身施工方案在构件平面布置中综合考虑了土建施工、构件预制、拼装、吊车机械、行走路线及施工安全等因素之间的联系,以计算得到的回转半径r=7.5m为依据,在跨内沿A列,K列正面斜向布置,⑧轴至⑩轴为4个半榀屋架叠制,其余均为3个屋架榀屋架叠制。
24m跨预应力混凝土折线形屋架施工摘要:介绍了24m跨预应力混凝土折线形屋架制作、张拉、灌浆、吊装施工方法。
关键词:构件制作张拉控制吊装施工1、工程概况仪陇国家粮库扩建工程位于仪陇国家粮库内,共分为1#、2#、3#、4#粮仓,仓库平面尺寸均为54m×24m,仓库采用后张法预应力混凝土折线形屋架,每栋仓8榀屋架,共32榀。
屋架长24m,本工程按照标准图集95G415(三) 、(八) 24m 跨预应力混凝土折线形屋架施工。
2、构件制作2.1 施工时为节省造价,控制工期,根据工程仓基础较深,回填土层厚的实际情况,决定首先将仓内场地碾压、夯实,并将混凝土垫层施工完毕,然后在仓内垫层上平卧叠浇生产屋架。
2.2 根据屋架95G415(三)图集规定,屋架采用平卧叠浇时,最多可叠浇四层。
因为每仓内有8榀屋架,故共分为两块预制场地,分别叠浇四榀。
屋架制作前在垫层上先放出屋架大样,放线时严格按图集所示屋架尺寸放样,各腹杆与上下弦交接点处均应放出大样,下弦起拱尺寸不得疏漏,然后严格按所放大样线做好胎模。
胎模主体采用砌砖,表面用水泥砂浆抹平、抹光,达到面层平整、光洁。
2.3 先按图集要求将屋架中部腹杆预制好,待强度达到70%时,方可运输和安装。
3、屋架制作3.1 施工顺序清理胎模→涂刷隔离层→安装钢筋骨架和预制的腹杆→安装模板→安装波纹管(预应力筋孔道)和芯管及预埋件→浇筑混凝土→抽拔芯管→清孔→养护。
3.2 屋架制作屋架预制除第一榀使用胎模外,从第二榀开始,下一榀的表面即是上一榀的底模。
3.2.1 安装钢筋骨架:钢筋加工、绑扎严格按图集尺寸施工,因为屋架钢筋含量较大,绑扎时须注意钢筋相对位置,防止错位。
3.2.2 模板安装:由于本工程屋架安装后表面直接刷涂料,模板经多方案(木模、木工板模内侧贴保丽板、竹胶模板)对比分析后,决定采用木工板模外贴保丽板模板。
屋架采用钢管做支撑,施工时反复核对尺寸、预留孔、预埋件位置。
30米大跨度预制砼折线型屋架快速施工浅谈作者:麻树国来源:《中国房地产业·上旬》2020年第01期【摘要】大跨度预制砼折线型屋架如何快速施工是施工单位抢工期的心病,其中高强度砼配合比、屋架砼后期养护、操作人员技术经验、孔道波纹管加固及接头连接、吊装方案,这几点对大跨度屋架的快速施工起着重要的作用。
【关键词】放线;异形模板;钢筋绑扎;砼配合比;蒸汽养护;屋架吊装大跨度折线型屋架结构一般应用在现代有特殊防火要求的厂房或粮库,新手往往不知道应当从何处下手快施工,不知道应该控制哪些施工要点,往往带有屋架的工程,屋架的施工是其重中之重,它是完成工期任务的关键工作,最完美的工期结合为屋架制作养护完成的同时,主体墙体也同步完成。
1、工艺流程垫层施工→放大样涂刷隔离剂→安装钢筋骨架、支模板→安装波纹管→浇筑砼→蒸汽养护拆模→清理孔道→穿筋张拉→孔道灌浆→起吊运输(在此之前主体结构同时具备条件)2、操作要点(1)底模施工:第一榀屋架以垫层作为模板的底模,以屋架表面为底膜叠加屋架,屋架一般在厂房或仓库内进行施工,为节约成本仓内的垫层可作为屋架的底模。
仓内回填土最好使用3:7灰土压实系数不小于0.94,垫层厚度一般不小于12cm进行压实赶光。
(2)放线:放线是屋架施工中的重要控制点,首先按照屋架现场平面图的布置方案,在现场先按照图集模板图放大样,然后按照大样涂刷界面剂。
(3)钢筋制作:根据图集大样的要求,需提前制作钢筋骨架,预留预应力波纹管的位置,尺寸应准确。
屋架端部节点钢筋交叉密集是屋架建立预应力受力的重要部位,受力复杂,应保证钢筋的尺寸和位置的准确。
异形钢筋尺寸应经过现场放大样确定。
注意各个钢筋的上下位置关系:屋架主筋在内,然后箍筋,最外面是网片筋。
(4)预应力孔道固定及连接:经过认真研究,发现在屋架的钢筋绑扎过程中加入井字支架会令孔道波纹管更加稳固、顺直,在浇筑砼及张拉过程中保持顺畅。
井字架间距1m为宜,以将预埋波纹管固定顺直牢固为原则,井架和下玄箍筋宜绑扎固定。
48m跨预应力混凝土屋架翻身与吊装施工营口鲸鱼圈港四突堤仓库总长144.5m,宽48m,柱网布置为12m×48m,横向除库房两端和变形缝处为横向现浇框架结构,其余各轴线均为由48m 跨装配式预应力混凝土多边形屋架与柱组成的排架结构(图6-20-1)。
屋架由2个半榀预制块体在安装现场借助于下弦配制的后张拉的高强钢丝束组合而成。
屋架之间通过屋盖采用的小密肋板和12m预应力混凝土檩条垂直钢支撑组成空间稳定体系。
其主要特点是:屋架跨度达48m,每榀屋架的自重大(40t),屋架侧向刚度小,屋架拼装时精度要求高。
第1章屋架吊装方案根据该工程的结构特点,经过多方案比较和研究,选择双机抬吊屋架的施工方法,它具有施工速度快,工期短,操作简单等优点。
屋架就位拼装位置为平行于横向轴线距屋架安装轴线900mm(图6-20-2),优点在于双机抬吊时吊车不需要旋转吊杆,使吊车操作简单,便于2台吊车相互配合,协调一致。
吊装时两台主吊车就位于屋架一侧,对屋架进行双机抬吊,同时2台辅助吊车就位于屋架另一侧安装檩条、支撑等,在一榀屋架和檩条安装完毕后,2台主机和2台辅机分别依次退入后一个节间安装下榀屋架。
由于屋架平面外刚度较差,为保证屋架吊装的稳定性,经稳定性验算后,对屋架进行临时加固,可用杉杆从屋架两侧面将屋架夹住,与屋架绑扎在一起,杉杆沿屋架通长设置,共加固3道,杉杆梢径不小于8cm,杉杆搭接长度不小于1m。
为避免两台吊车在起吊屋架时不同步,使其中一台吊车起重量增加,施工时两台吊车同时微微起钩,当吊车起重量显示器显示起重量为22~23t 停止,这时方可拆除支撑屋架的钢管支撑,待地面总指挥发出信号,两台起重机同时将屋架缓慢吊离地面。
起吊过程中,吊车必须同步吊升,协调一致,若两台吊车不同步,可分别进行调整,在吊索布置中应考虑,使两台吊车不同步时各吊点受力仍比较均匀。
由于屋架跨度较大,屋架在安装时产生的旁弯绝对值也较大,屋架在起吊就位后,在两侧设置3道缆风绳作临时固定。
大跨度预应力砼折线形屋架吊装安全技术
江林锋
【期刊名称】《建筑安全》
【年(卷),期】2003(018)006
【摘要】@@ 1.工程概况rn三明国家粮食储备库扩建工程是国家投资的第二期1000万吨中央直属储备粮库的项目,总建筑面积为21093m2,其中平房仓面积为19355m2.
【总页数】3页(P36-38)
【作者】江林锋
【作者单位】福建省第三建筑工程公司
【正文语种】中文
【中图分类】TU7
【相关文献】

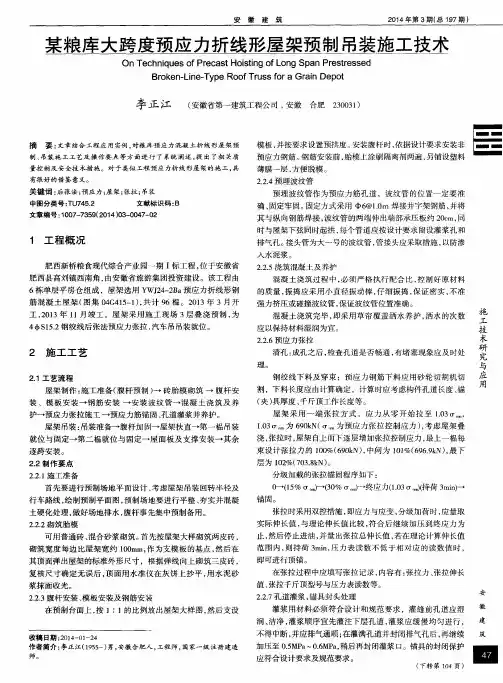

1.某粮库大跨度预应力折线形屋架预制吊装施工技术 [J], 李正江
2.浅谈预应力砼折线形屋架张拉施工方法 [J], 高万荣
3.30米跨无粘结预应力砼折线形屋架施工技术 [J], 魏亚琴;岳金秋
4.大跨度预应力钢筋混凝土折线形屋架吊装要点 [J], 王东辉
5.腹杆偏位的预应力砼折线形屋架承载力复核与加固 [J], 尹六三
因版权原因,仅展示原文概要,查看原文内容请购买。
××××××××××有限公司6000吨安全气囊丝项目预应力混凝土屋架吊装技术方案工程名称:××××××××××有限公司6000吨安全气囊丝项目建设单位:××××××××××有限公司监理单位:施工单位:河南省第×建筑安装工程有限公司编制人:审核人:审批人:河南省第×建筑安装工程有限公司编制依据1.××省纺织设计院设计的建筑及结构施工图纸;2.国标图集:《预应力混凝土折线形屋架》95G415(二)、95(03)G415-7);《1.50m×6.0m预应力钢筋混凝土屋面板》92(03)G410-1~3(一)(二)(三);3.《混凝土结构工程施工质量验收规范》GB50204-2002;《钢结构工程施工质量验收规范》GB50205-2001;4.《施工手册》第四版(缩印本);5.本工程的建筑特点和施工现场状况。
目录一、工程概况 (3)1.1设计概况 (3)1.2现场状况 (3)1.3主要安装工程实物情况 (3)二、施工部署 (4)2.1施工顺序 (4)2.2人员组织 (4)三、预应力屋架吊装 (4)3.1吊点及钢丝绳选择 (4)3.2起重机性能确定 (6)3.3施工准备 (6)3.4屋架起模 (8)3.5起吊 (8)四、屋面板吊装 (9)4.1吊装准备 (9)4.2安装、固定 (9)五、屋架、屋面板吊装质量要求 (10)5.1一般规定 (10)5. 2预制构件施工 (10)六、安全技术措施 (11)6.1防止起重机事故措施 (11)6.2防止高处坠落措施 (11)6.3防止高处落物伤人措施 (12)6.4防止触电措施 (12)预应力混凝土屋架及屋面板吊装技术方案一、工程概况1.1设计概况本工程平面B 1~ D 1轴线交12~16轴线一层屋面结构采用预应力钢筋混凝土屋架,上铺预制混凝土槽形屋面板。
