沼气工程施工及验收规范一、施工前准备工作1.1 施工单位需根据设计图纸和施工方案准备必备材料和工具,保证施工顺利进行。
1.2 确认施工现场的地形、地质、气候等情况,制定安全生产方案,做好安全防护措施。
1.3 检查施工车辆、机械设备等是否符合安全、技术标准,确保施工安全。
1.4 安排专业技术人员对施工现场进行勘察,确定施工区域,并标明施工区域。
二、基础施工2.1 根据设计要求,对沼气池的基础进行施工,包括挖土、浇筑混凝土等工序。
2.2 在基础施工完成后,进行基础验收,检查基础是否符合设计要求,是否有裂缝等缺陷。
2.3 基础验收合格后,方可进行进一步的沼气池构筑物施工。
三、构筑物施工3.1 对沼气池的构筑物进行施工,包括立柱、墙体、屋顶等部分。
3.2 施工过程中要注意施工标准和工艺要求,保证施工质量。
3.3 在施工完成后,进行构筑物验收,检查构筑物是否符合设计要求,是否有质量问题。
3.4 构筑物验收合格后,才可进行管道安装和设备安装等工作。
四、管道安装和设备安装4.1 对沼气工程的管道系统进行安装,包括进气管、出气管等管道。
4.2 对沼气工程的设备进行安装,包括发酵池搅拌设备、生物滤池等设备。
4.3 在管道安装和设备安装完成后,进行验收,检查管道和设备的连接是否紧固,是否有漏气等问题。
四、调试和验收5.1 施工完成后,对沼气工程进行调试,检查设备运行情况,保证设备正常运转。
5.2 对沼气工程进行运行试验,保证设备运行稳定、产气量符合设计要求。
5.3 经检验合格后,进行竣工验收,出具竣工验收报告。
五、沼气工程的验收规范6.1 施工单位应根据设计要求制定施工方案,并按照方案进行施工。
6.2 施工单位应安排专业技术人员对施工过程进行监督,确保施工质量。
6.3 施工单位应做好安全管理工作,保证施工过程中无安全事故发生。
6.4 施工单位应对施工现场进行清理,保持施工场地整洁。
以上是沼气工程施工及验收规范的相关内容,希望对大家有所帮助。
沼气工程验收方案模板一、前言本沼气工程验收方案是为了确保沼气工程建设达到设计要求,实现安全、高效、环保的目标,对沼气工程的有效性和合规性进行检验验收。
并且保障沼气工程建设合同的履行,为项目验收提供有力的数据和依据。
二、验收范围本沼气工程验收范围包括设备工艺技术执行标准、工程施工图、沼气工程相关的设计文件、质量验收、现场检查和数据分析等。
三、验收内容1. 设备执行标准验收对沼气工程的主要设备执行标准进行验收,包括消化池、废气处理装置、沼气发电设备、输气管道等设备的执行标准是否符合设计要求。
2. 工程施工图验收对沼气工程的施工图纸进行验收,包括消化池、气体储存系统、供气系统、废气处理系统等工程施工图是否符合设计要求。
3. 设计文件验收对沼气工程的设计文件进行验收,包括设计变更、设计文件齐全性、设计文件的合理性、设计文件的执行情况等。
4. 质量验收对沼气工程的质量进行验收,包括原材料的质量、工艺的质量、工程施工的质量、设备运行的质量等。
5. 现场检查对沼气工程的现场进行检查,包括现场设备安装情况、设备运行状态、现场施工情况、现场环境情况等。
6. 数据分析对沼气工程的相关数据进行分析,包括沼气的产量、质量、消化效率、废气处理效果等数据进行详细分析。
四、验收依据1. 《沼气工程建设规范》2. 相关法律法规3. 设备执行标准4. 工程施工图5. 设计文件6. 质量验收标准7. 现场检查标准8. 数据分析标准五、验收程序1. 提出验收申请由项目建设单位向验收机构提出沼气工程验收申请,并提交相关验收资料。
2. 确定验收组成员由验收机构确定验收组成员,包括验收组组长、技术专家、现场检查人员等。
3. 进行验收工作验收组组织对沼气工程进行全面的验收工作,包括设备执行标准验收、工程施工图验收、设计文件验收、质量验收、现场检查和数据分析等。
4. 形成验收报告验收组根据验收工作结果,形成详细的验收报告,并提出验收结论及意见。
燃气工程验收要求(通用版)本文档旨在提供燃气工程验收的通用要求,以确保在燃气工程项目完成后的验收过程中符合相关标准和规定。
1. 验收前准备在进行燃气工程项目验收前,有以下几个准备工作需要完成:- 确保燃气设备和管道安装完毕并符合设计要求;- 进行燃气设备和管道的试运行;- 准备齐全相关的验收文件,包括但不限于设计文件、施工合同、安装图纸等;- 验收人员应具备相关的资质和经验,并进行相关培训。
2. 验收要求在燃气工程验收过程中,应满足以下要求:- 设计要求:燃气工程的设计应符合相关法律法规和行业标准,保证安全可靠;- 材料要求:所使用的燃气设备和管道材料应符合国家相关标准,保证其质量和耐用性;- 安装质量:燃气设备和管道的安装质量应符合设计要求,没有明显的安全隐患;- 运行效果:燃气设备和管道应能正常运行,并满足设计要求的燃气供应量和压力;- 安全保护设施:燃气工程应配备相应的安全保护设施,如防火防爆装置、漏气报警装置等;- 防腐蚀措施:燃气设备和管道应采取适当的防腐蚀措施,保证其使用寿命和安全性;- 监测和维护:燃气工程应配备合适的监测和维护设备,保证及时发现和处理问题;- 文件备案:验收通过的燃气工程应进行文件备案,包括验收记录、设计变更等。
3. 验收程序燃气工程的验收程序如下:1. 验收人员组织对燃气工程进行全面检查,包括设备安装、管道布置、接口连接等;2. 根据验收要求逐项核对,对发现的问题进行记录和整改;3. 对燃气设备和管道进行功能测试和安全性评估;4. 出具正式的验收报告,并进行意见反馈和整改;5. 验收通过后,进行文件备案并进行相关手续办理。
4. 验收标准燃气工程的验收标准应参照国家相关法律法规和行业标准,具体标准可根据项目需要进行调整和补充。
5. 验收责任在燃气工程的验收过程中,有以下责任需要明确:- 设计单位应提供符合标准和要求的设计文件;- 施工单位应按照设计要求进行施工和安装;- 监理单位应监督和检查施工过程,并提出相关意见和建议;- 验收单位应严格按照验收程序进行验收,并出具相应的验收报告;- 项目责任人应负责协调各方工作,确保燃气工程的安全和质量。
沼气工程施工与验收技术管理要点浅谈本期小沼将就沼气工程施工前的技术准备、施工管理的技术要点及工程验收的技术管理三个方面进行详述!沼气工程施工与验收的技术要求具体可参照《沼气工程技术规范第3部分:施工与验收》(NY/T1220.3-2006)的规定执行。
一、施工前的技术准备(1)工程技术交底建设单位应该组织设计单位对工程施工方和监理方进行工程的技术交底,也即设计方针对每张设计图纸进行技术要点解读,并回答对方的质疑。
设计单位应认真听取和考虑施工方的合理化建议,如果设计单位同意并采纳对方建议,应提供修改变更后的图纸,出示工程设计变更通知单。
通过对施工图纸技术要点的解读,施工方和监理方要对构成工程各单元的施工技术要点心领神会,这是工程施工、技术监督和质量保证所必须的。
(2)读懂工程施工图纸工程施工图纸体现着设计者的意图。
采用了该行业的先进、可靠、实用的技术,施工单位的技术负责人、现场技术负责人和工程的监理者,应该认真熟读且读懂工程施工图纸。
建设单位的主要技术负责人,也应该对工程的构成、工艺流程和总平面布置等有概括的了解。
(3)获取工程现场的相关资料1 施工前,施工单位必须通过建设单位充分获取工程现场的相关资料。
为编制施工方案提供可靠的依据,其中包括:工程现场已有的地上和地下建(构)筑物及防碍施工的其它情况;2 工程现场的地质、水文及气象等资料;3 工程现场的供水、供电和交通运输的已有条件等。
(4)编制施工计划施工单位要在对工程的工作量进行仝面估量的基础上进行施工计划的编制。
施工计划包括:1 各专业的施工组织安排、各专业的工期进度和专业之间协调配合;确定生产进度、技术质量、安全监管、内外协调的负责人或监管人,做到分工明确、职责明确;指定各专业施工记录负责人,并作好施工记录;2 制定工程重点部位或关键项目的施工方案,并确定其技术质量保证措施;3 根据工期进度编制原材料采购供应计划和机电设备订购计划;4 安排施工期间的原材料堆放、施工机具和运输设备停放的布局;5 制定施工期间的安全保证措施和环境保护措施等。

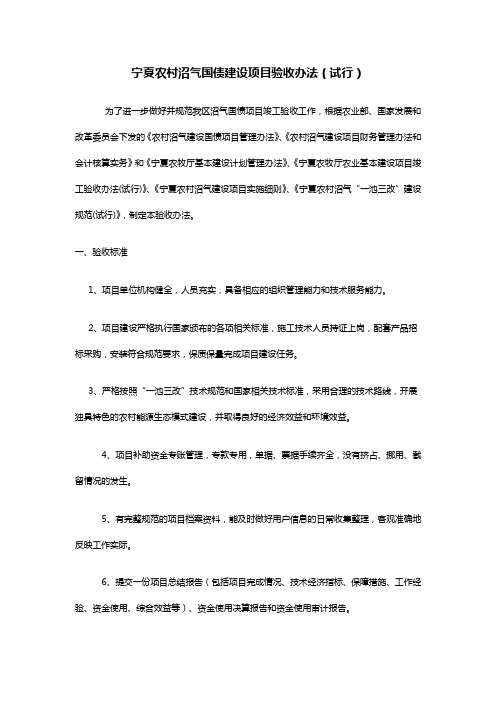

宁夏农村沼气国债建设项目验收办法(试行)为了进一步做好并规范我区沼气国债项目竣工验收工作,根据农业部、国家发展和改革委员会下发的《农村沼气建设国债项目管理办法》、《农村沼气建设项目财务管理办法和会计核算实务》和《宁夏农牧厅基本建设计划管理办法》、《宁夏农牧厅农业基本建设项目竣工验收办法(试行)》、《宁夏农村沼气建设项目实施细则》、《宁夏农村沼气“一池三改”建设规范(试行)》,制定本验收办法。
一、验收标准1、项目单位机构健全,人员充实,具备相应的组织管理能力和技术服务能力。
2、项目建设严格执行国家颁布的各项相关标准,施工技术人员持证上岗,配套产品招标采购,安装符合规范要求,保质保量完成项目建设任务。
3、严格按照“一池三改”技术规范和国家相关技术标准,采用合理的技术路线,开展独具特色的农村能源生态模式建设,并取得良好的经济效益和环境效益。
4、项目补助资金专账管理,专款专用,单据、票据手续齐全,没有挤占、挪用、截留情况的发生。
5、有完整规范的项目档案资料,能及时做好用户信息的日常收集整理,客观准确地反映工作实际。
6、提交一份项目总结报告(包括项目完成情况、技术经济指标、保障措施、工作经验、资金使用、综合效益等)、资金使用决算报告和资金使用审计报告。
二、验收办法1、听取项目单位汇报,查阅项目工作文件、报告、用户卡片、会计凭证等有关档案资料,全面了解和评价项目执行情况。
2、按照随机抽查方法。
每县抽查3个乡镇,每个乡镇抽查三个村,每个村抽查10户农户,实地核实项目建设的数量、质量及管理使用情况;三、等次评定依据项目验收结论表和评分表(详见附件一、二、三)进行整体项目评分,90分以上为优,75~89分为良,60~74分为合格,60分以下为不合格。
四、验收程序1、项目承担单位在项目完成后向自治区农牧厅提出验收申请报告。
2、自治区农牧厅与自治区发改委成立一个由5-7名管理人员和技术人员组成的验收组,到项目单位进行实地检查验收。
沼气工程维修验收方案一、前言沼气工程是一种利用有机废弃物来生产沼气的生态友好型能源工程,它可以提高有机废弃物的资源利用率,减少环境污染,并且可以促进农村经济的可持续发展。
而沼气工程的维修是保证沼气生产顺利进行的重要环节,维修验收方案的制定对于提高沼气工程的运行效率和安全性具有重要意义。
二、维修验收方案制定的目的1. 提高沼气工程的可靠性和稳定性。
2. 确保工程设备的正常运行状态,保证沼气生产能力。
3. 保障沼气工程操作人员的安全。
4. 降低维修成本,延长设备使用寿命。
三、维修验收方案的内容1. 维修人员的资质要求维修沼气工程设备的人员需要具备相关的岗位技能证书,并且具有相关工程维修知识和经验。
同时,需要经过专业培训,具备安全防护意识和操作规程。
2. 维修作业的流程(1)维修准备维修工作前,需要进行设备的停产检查,确保设备处于安全的停机状态。
清理维修现场,确保维修环境整洁,消除维修现场的安全隐患。
(2)维修过程在维修过程中,需要按照设备维修手册的要求,进行维修作业。
维修人员需要严格按照维修程序进行操作,确保维修工作的有效性。
(3)维修结束维修结束后,需要进行设备的试运行,确保设备正常运转。
并对维修工作进行验收,确认维修结果符合要求。
3. 维修过程中的安全措施在沼气工程设备的维修过程中,需要严格执行安全操作规程。
维修人员需要全程佩戴安全防护用具,严禁擅自解除安全设施。
同时,维修现场需要设置明显的安全警示标识,确保维修现场的安全。
4. 维修结果的验收标准维修结束后,需要对维修结果进行验收。
验收标准主要包括:设备运行是否正常;维修后设备的使用寿命是否延长;维修后设备的能耗是否有所降低等。
5. 维修记录的规范化管理维修工作结束后,需要对维修记录进行规范化管理。
记录包括:维修过程中的设备检修记录、维修人员操作记录、维修结果验收记录等。
确保维修记录的完整性和真实性。
四、维修验收方案实施的保障措施1. 设备维修人员要求必须经过专业培训,取得相关证书,具备操作技能和安全意识。
畜禽养殖场大中型沼气工程竣工验收报告一、项目概况养殖场名称:XXX养殖场项目名称:大中型沼气工程建设单位:XXX公司建设地址:XXX省XXX市XXX区竣工日期:XXXX年XX月XX日二、验收内容1.工程质量验收2.工程安全验收3.设备设施验收4.环境保护验收三、工程质量验收1.沼气池:沼气池的设计、施工和材料选择符合相关标准,沼气池壁面光滑、无渗漏现象,沼气池盖完好无损。
2.沼渣池:沼渣池的设计、施工和材料选择符合相关标准,池内无渗漏现象,沼渣池壁面光滑、无损坏。
3.进料系统:进料系统的运行稳定、排放均匀,材料符合相关标准。
4.排渣系统:排渣系统工作正常,能够及时有效地将沼渣排出,无卡阻现象。
四、工程安全验收1.爆燃防护:沼气工程中采取了合理的爆燃防护措施,确保沼气的安全利用。
2.装置稳定性:沼气工程各个设备设施的稳定性符合相关标准,能够保证系统安全运行。
五、设备设施验收1.沼气发电机组:沼气发电机组的品牌、型号符合要求,工作稳定,转换效率高。
2.沼渣输送设备:沼渣输送设备的输送效率高,操作简便,能满足工程需求。
3.沼渣处理设备:沼渣处理设备能够将沼渣有效处理,符合相关标准。
六、环境保护验收1.沼气工程对养殖场废气进行了有效处理,减少了有害气体的排放。
2.沼气工程采取了合理的储存和利用方式,避免了沼气泄漏对环境的污染。
3.沼气工程在建设过程中未引发污染事故,保护了周围环境安全。
七、验收结论该养殖场大中型沼气工程建设符合相关标准和要求,工程质量达到规定标准,设备设施运行稳定,环境保护措施得当。
经验收合格,可以投入使用。
八、后续工作建议1.加强沼气工程的运行管理,定期检查设备设施的运行状况,保证其正常运行。
2.在沼气利用过程中,定期进行沼气发电机组的维护保养,延长设备的使用寿命。
3.加强沼气废弃物的处理和利用,进一步降低养殖场的环境污染。
以上为养殖场大中型沼气工程竣工验收报告,特此提交。
第1篇一、施工规范1. 工程选址:沼气工程施工前,应选择适宜的场地,场地应具备以下条件:地势平坦、排水良好、土壤结构适宜、远离居民区、水源充足。
2. 工程设计:沼气工程的设计应符合国家相关标准和规范,包括发酵池、贮气罐、管道等组成部分。
设计应充分考虑工程的规模、工艺流程、设备选型、安全防护等因素。
3. 施工准备:施工前,应做好以下准备工作:(1)施工队伍:选择具有沼气工程施工经验的施工队伍,确保施工质量。
(2)材料设备:选用符合国家标准的材料设备,确保工程质量和使用寿命。
(3)施工图纸:熟悉施工图纸,确保施工过程中按照设计要求进行。
4. 施工过程:(1)发酵池施工:按照设计要求,对发酵池进行开挖、砌筑、防水、保温等施工。
(2)贮气罐施工:按照设计要求,对贮气罐进行安装、调试、试压等施工。
(3)管道施工:按照设计要求,对管道进行敷设、连接、试压等施工。
5. 施工质量:施工过程中,应严格控制施工质量,确保工程安全、可靠、耐用。
二、验收规范1. 验收内容:(1)内业验收:包括设计图纸、施工组织设计、施工方案、施工记录、材料设备检验报告等。
(2)外业验收:包括发酵池、贮气罐、管道等组成部分的施工质量、安全性能、功能性能等。
2. 验收标准:(1)内业验收:各项技术文件齐全、准确、完整,符合国家相关标准和规范。
(2)外业验收:1)发酵池:结构完整、防水、保温性能良好,容积、高度、直径等尺寸符合设计要求。
2)贮气罐:安装牢固、气密性好,容积、高度、直径等尺寸符合设计要求。
3)管道:敷设平整、连接牢固、气密性好,坡度、弯曲半径等符合设计要求。
3. 验收程序:(1)施工单位自检:在工程完工后,施工单位应进行自检,确保工程符合验收标准。
(2)监理单位验收:监理单位应按照验收规范,对工程进行验收,提出验收意见。
(3)建设单位验收:建设单位应组织相关单位进行验收,对验收意见进行审核,确定工程是否合格。
4. 验收结论:(1)合格:工程符合验收标准,质量可靠,可以投入使用。
沼气工程验收沼气工程总验收的目的是进一步规范工程建设行为,鉴定工程建设质量,评价工程建设成果。
1、验收内容(1)工程建设总体完成情况,包括建设地点、建设内容、建设规模、建设标准、建设质量、建设工期等是否按照下达的项目计划任务和批准的初步设计文件执行的;(2)工程建设资金使用是否按照工程预算执行,各项开支是否合理,入账手续及凭证是否符合规定;(3)工程建设过程中是否发生变更,是否按规定程序办理了变更报批手续;(4)各单项工程竣工验收是否合格,并有相关的验收报告;各项仪器、设备安装及调试是否经过试运行,有无试运转、试生产考核记录;(5)工程竣工图纸是否完成并齐全;(6)环保、卫生、安全、消防等设施是否按照批准的文件建成;(7)组织机构、岗位人员培训、外部协作条件是否落实;(8)各项规章制度、操作规程以及注意事项是否建立健全,并明示在醒目位置;(9)各项批准文件和技术文件是否齐全,并按规定归档。
2、竣工资料清单(1)招投标文件;(2)施工组织设计和施工方案审核;(3)图纸会审和设计变更记录;(4)项目开工报告;(5)施工日志;(6)工程概况;(7)钢材代用证件;(8)主要材料和仪表设备的合格证或实验记录;(9)施工测量记录;(10)砼工程施工记录;(11)隐蔽工程记录;(12)砼、砂浆、焊接及水密性、气密性等试验、检验记录;(13)中间验收记录;(14)储气柜防腐及总体试验记录;(15)设备仪器仪表交接清单;(16)工程质量检验评定记录;(17)工程质量事故处理记录;(18)调试记录;(19)工程预决算及审计文件;(20)竣工图和其他有关文件和记录。
平顶山市人民政府办公室关于印发平顶山市农村户用沼气建设验收方案的通知文章属性•【制定机关】平顶山人民政府•【公布日期】2007.11.12•【字号】平政办[2007]90号•【施行日期】2007.11.12•【效力等级】地方规范性文件•【时效性】现行有效•【主题分类】机关工作正文平顶山市人民政府办公室关于印发平顶山市农村户用沼气建设验收方案的通知(平政办〔2007〕90号)各县(市)、区人民政府,市人民政府有关部门:《平顶山市农村户用沼气建设验收方案》已经市政府同意,现印发给你们,请认真组织落实。
平顶山市人民政府办公室二○○七年十一月十二日平顶山市农村户用沼气建设验收方案为科学监测和评价各县(市)、区农村户用沼气建设的实际成效,参照省农业厅《农村沼气建设国债项目管理办法》(豫农计〔2007〕1号印发)的规定,结合我市的实际,特制定本方案。
一、验收范围2007年实施的4万座财政补助农村户用沼气建设项目。
二、验收办法验收采取查阅资料、座谈和实地察看的形式。
首先听取县(市)、区政府主管负责人汇报;其次查阅建设工作文件、报告、用户卡片、会计凭证等有关档案资料,全面了解和评价项目执行情况;最后按总任务数的10%进行随机抽查,逐户实地核查农村户用沼气建设的数量、质量及管理使用情况。
三、验收程序(一)自查、初验各县(市)、区组织专业人员进行初验,初验结果形成文字材料(含农村户用沼气检查验收汇总报告和农村户用沼气建设工作总结),连同验收申请书、建池清册(统计到乡、村、户,登记户主姓名和身份证号)各一份,经县(市)、区政府主管负责人签字盖章后,于11月20日前报市农业局旱地站(能源办)。
(二)核查、验收1.2007年11月中下旬按照《平顶山市人民政府办公室关于印发平顶山市2007年农村户用沼气建设实施方案的通知》(平政办〔2007〕29号)要求统一组织验收。
2.根据各县(市)、区网上填报情况及建池清册,采取临时随机确定核查建池数量的办法,每县(市)抽查不少于两个乡(镇)、四个行政村,每个区抽查不少于两个村。
供沼气池施工!安装完毕后"一定要进行质量检查"方可投入使用"检验方法如下#!!直观检验!仔细观察沼气池!浮罩水封池内表面和浮罩内外表面"应无裂纹!蜂窝!麻面!砂眼!孔隙"无渗水痕迹等肉眼可见的明显缺陷"粉刷层应光滑"无脱壳和空鼓现象"用手指或小木棒敲击池壁无空响声#$"用出料器试抽"出料器套筒内表面应畅通无阻$#管道安装直%近!牢!美"不妨碍通行"无折扁!折断!破损!松动!错位现象$$燃具安装符合要求"无隐患$$!密封性检验!沼气池水密性检验$向池内注水"至水面达设计零压线位时停止加水"待池体湿透后标记水位线"观察!$小时"水位无明显变化"表明沼气池不漏水"密封性合格$"浮罩水封池水密性检验$将水封池注满水"观察方法与沼气池水密性检验相同$#沼气池气密性检验$沼气池不漏水后"将活动盖用黄土膏%选粘性较强的优质黄土晒干粉碎"用粉筛去掉石块等杂质"加水拌和成瓦泥状&密封"在导气管出口处装上气压表"然后进行气密性检查$方法有两种&一是水试压法"从进料口%或水压间&注水"至气压表压力升至最大设计工作压力%水压式池为’()*帕"即(**毫米水柱&时停止加水"记录水面高度"稳压观察$)小时"当气压表压力下降数在+,以内时为合格’二是气试压法"在导气管出口与气压表之间装!个三通"引出一端接开关后再接打气筒"向池内充气"当气压表压力升至最大设计工作压力%同前#时停止加气"关好开关进行稳压观察(观察方法与水试压法相同)#注意在密封性检验观察阶段"要防止密封口不严和防止石块%泥土%废水进入沼气池"以免检验不准确#$管道气密性检验#打开所有管道中间的开关"关闭灶前%灯前等用气开关%浮罩池还需拔出浮罩导气管上的管道"装上开关并关闭#"从沼气池出口处向管道内充气"当气压表压力开至-(**帕%!***毫米水柱#时停止加气"观察.分钟"气压表读数不变为合格#管道气密性检验也可以与沼气池气密性检验一起进行#%浮罩气密性检验#水封池不漏水后"将浮罩装入水封池"在浮罩导气管出口接一段管道后接!个三通"三通的另两端"一端接气压表"一端接开关后再接打气筒"向浮罩内充气"至浮罩升至最高处停止加气"记录浮罩上升的高度和气压表数值#稳压观察$)小时"浮罩下降高度在+!以内为合格#+%浮罩与溢流管配套质量检验在直观检验时测量并记录溢流管池内进口端上沿至沼气池天窗口下沿-/+本社读者服务部长期提供"#$光碟%以下价格均含邮资&&’(%怎样养火鸡)(*元+片’’,%蜗牛的室内养殖)(*元+片’’-%鹌鹑及蜗牛的养殖)(*元+片’’.%肉鸽的饲养)(*元+片#款汇本社读者服务部收"联系电话&*/-’0(1.’-(2"联系人&杨莉#供!""#$"%农技服务!""#$"#&’()*!+,$&-.平面的垂直距离值!与浮罩气密性检验时浮罩升至最高处气压表水柱差值比较!垂直距离值大于气压表水柱差值且溢流管出口高度与天窗口下沿齐平时为合格"!#管道系统安装质量的检验"可在沼气池产气后进行!要求池内压力大于#$!%帕!即&%%毫米水柱’在沼气池出口处装一开关!后接(个气压表再连通管道!在管道末端接$北京四型%沼气灶!灶前装压力表"点燃灶具!调节沼气池出口处开关!使灶前压力为)&&帕*)+毫米水柱’"此时沼气池出口处气压不大于,$!%帕*浮罩设计压力小于,$!%帕时以浮罩设计压力为准’为合格"!*!(%%((湖南省农村能源办公室周雄军卜静波’随着集约化养鱼和精养鱼塘的发展!增氧机的使用也越来越广泛"增氧机具有增氧#搅水和曝气三大功能"&一’增氧机的常见类型(#叶轮式增氧机适用于水深(米以上#面积大的池塘增氧",#水车式增氧机适用于淤泥较深#面积(%%%!,+!%平方米的池塘使用"&#射流式增氧机增氧效率超过水车式#充气喷水等形式的增氧机!结构简单!能形成水流!搅拌水体!能使水体平缓地增氧!不损伤鱼体!适合鱼苗池使用"!#喷水式增氧机在短时间内迅速提高表层水体的溶氧量!同时还有艺术观赏效果!适合园林或旅游区养鱼池使用"+#充气式增氧机水越深效果越好!适于深水水体养鱼使用"-#增氧泵因其轻便#易操作及单一的增氧功能!适于水深在%./米#面积在!!%平方米以下的鱼苗培育池或温室养殖池中使用"&二’增氧机的安全操作(#安装增氧机时!一定要切断电源!电缆线在池中不可受张力!切不可将电缆线当作绳子拉"电缆线应用锁夹固定在机架上!不得垂入水中!其余部分按规定引到岸上电源处",#增氧机入池后扭力很大!切不可乘坐某种浮体到增氧机前观察"&#叶轮在水中的位置要和$水线%对准"如无$水线%时!一般上端面要与水面平行!以防止产生过载而烧坏电机"叶轮叶片浸入水中深度为!厘米!过深会使电机负荷增大而损坏电机"!#增氧机工作时若发生$嗡嗡%声!应检查线路!看有无缺相运行!如有应切断电源!接好保险丝后再重新开机"+#保护罩是保护电机不受水淋湿""""""""""""""""""""""""""""""$0!本社读者服务部长期提供"#$光碟%以下价格均含邮资&(’(#世界名犬)*+元,片)’-#蝴蝶的饲养#一品红的专业化生产)*.元/片)’0#经济动物饲养技术)1.元/2片"款汇本社读者服务部收!联系电话(+-3’4*(1’3*.!联系人(杨莉"。
沼气池完工应4检验
张傲
【期刊名称】《农业知识(瓜果菜)》
【年(卷),期】2009(000)009
【摘要】@@ 沼气池施工、安装完毕后,一定要进行质量检查,方可投入使用,检验
方法如下:rn1.直观检验①仔细观察沼气池、浮罩水封池内表面和浮罩内外表面,应
无裂缝、蜂窝、麻面、砂眼、孔隙,无渗水痕迹等肉眼可见的明显缺陷,粉刷层光滑,无脱壳和空鼓现象(用手指或小木棒敲击池壁无空响声).②用出料器试抽,出料器套
筒内表面应畅通无阻.⑦管道安装直、近、牢、美,不妨碍通行,无折扁、折断、破损、松动,错位现象.④燃具安装符合要求,无隐患.
【总页数】2页(P40-41)
【作者】张傲
【作者单位】(Missing)
【正文语种】中文
【相关文献】
S执行改建检验的“探索一号”科考船完工交付 [J],
2.汽车维修企业如何提高完工检验的质量 [J], 唐国军
3.豆制品生产区域开工完工检验标准 [J],
4.施工企业完工清算应做的工作与应注意的事项 [J], 范亚宁;
5.中国船级社检验的极地科考船\"雪龙2\"号完工交付 [J],
因版权原因,仅展示原文概要,查看原文内容请购买。
成都市市级大中型养殖场畜禽粪便处理沼气工程竣工验收要求一、坚持专业设计,专业施工的原则大中型养殖场畜禽粪便处理沼气工程(以下简称沼气工程)必须由具备沼气工程专业设计资质的单位设计。
施工单位必须具有沼气建设施工资质或环保工程专业承包三级以上资质,并具有沼气工程建设经验。
施工时应照图施工,不得擅自改变设计图纸。
施工企业相关资质证明材料应报各区(市)县农能办(沼气办)备案。
二、保证建材质量,严禁使用不合格产品为确保沼气工程质量,按照建筑施工规范的要求,对使用的水泥、钢材、标砖三大建材必须要有出厂检验合格证,并存档备查。
三、加强施工过程监管,严把工程质量关。
沼气池工程池型结构应采用砖混结构、混凝土全现浇结构或地上式装置型结构。
施工时,必须严格按照建筑施工规范进行操作。
每完成一道工序,必须由建设单位(业主)、施工单位和区(市)县农村能源(沼气)办公室三方共同签字认可后,方可进入下一道工序施工。
对工程质量不合格的,区(市)县农村能源(沼气)办公室应其责成返工,严重的须勒令停工整改。
四、做好隐蔽工程的验收资料在对每一道工序严格把关的同时,应做好以下隐蔽工程资料,并由建设单位(业主)、施工单位项目负责人和区(市)县农村能源(沼气)办公室代表三方共同签字,作为工程竣工验收的必备资料:1、基坑验槽记录(隐蔽表一)2、池底垫层混凝土浇筑隐蔽记录(隐蔽表二)3、底板钢筋制安和混凝土浇筑隐蔽记录(隐蔽表三)4、圈梁、构造柱钢筋制安及混凝土浇筑隐蔽记录(隐蔽表四)5、拱盖钢筋制安及混凝土浇筑隐蔽记录(隐蔽表五)6、抹灰(池内五层、池外三层)及涂料隐蔽记录(隐蔽表六)五、做好试水试压工作,确保工程质量沼气工程完工装料前,必须进行试水试压,并做好记录,确保沼气工程质量。
六、工程竣工验收所需资料沼气工程竣工后,由区(市)县农村能源(沼气)办公室组织设计单位、建设单位(业主)、施工单位等进行竣工验收。
验收时,必须提供以下资料:1、开工报告2、设计文件(图纸)3、施工合同及施工企业资质证明4、施工隐蔽资料(共6张表)5、试水试压记录6、主要建材合格证(钢材、水泥、砖)七、验收报告书验收人员对工程资料进行逐一核实,到现场实地查验,确认工程资料齐全并无异议、工程质量达到要求后,签发工程竣工验收报告书。
沼气安装工程施工规程及验收标准1.1搪瓷拼装罐安装1。
1.1安装前的准备需符合下列要求:a)安装使用的吊装设备应根据反应器总重量经过计算配置,并满足20%以上的安全系数;b)安装工具及辅料按实际需求配齐,电工工具应认真检查设备绝缘情况,配电箱应符合规范要求;c)认真核对材料发货清单,不得随意更换拼装材料,对损坏或变形的拼装构件要采取更换或加固措施;d)混凝土基础应达到设计强度80%以上,平整度误差在±5mm之内,1。
1。
2安装时应符合下列要求:a)应从上到下采用倒装法安装,安装顶板时需按方向标志安装;b)钢板紧固部位需擦拭干净,两板贴合时,定位要准确、牢固,防止孔位错位;c)打胶需饱满,厚度均匀,钢板边缘挤出的胶需刮平,内部打胶厚度应盖过螺帽,并刮平,防止产生气泡;d)钢板紧固程度应以橡胶带厚度被压缩1/3为度;e)各工艺套管应按照设计图纸要求进行预留1。
1.3罐体底部防水需符合下列要求:a)基层处理:基层必须平整、牢固、干净、无明水、阴阳角应做成弧形。
旧层面应把原破裂、起鼓的防水层及尘土除净,低凹破损处修平、渗漏处须先进行堵漏处理,基层要平整,不得有明水;b)底涂施工:将水与涂料按1:3重量比例混合、搅拌均匀后使用,使用底涂料可提高涂料对基层的渗透性、增强粘结力。
c)涂抹涂料:施工采用滚、刮、刷的方法均可,宜采用薄层多涂布法,每次涂刷不能太厚,一般分为3-4次涂刷,总厚度达1.5—2.0mm,待先涂的涂层干燥后方可涂布后一遍涂料,薄弱环节宜加铺胎体增强材料.用量约2kg—3kg/m2;1.1。
4罐体试水、打压应符合下列要求:a)罐体安装完毕后需进行满水试验,满水试验应在罐体安装结束,密封胶凝固,罐底防水施工结束,防水保护层达到设计强度后进行;b)满水试验时需将各工艺接口进行密封处理,向罐内注入清水,待灌满后观察罐壁及基础渗漏情况,不渗不漏为合格,同时应做好满水试验记录;c)试水结束后需进行气密性试验,搪瓷顶拼装罐需用空压机向罐内增压,当压力表显示3000Pa时停止打气,半小时内压力表不降为合格;一体化反应器需在投料试车后,用沼气检测仪测量内外膜间鼓出空气,以测漏仪不报警为合格;2.1脱硫罐、脱水罐、水封罐安装2.1.1根据设计图纸要求及设备工艺管口位置将设备摆放合适,用垫铁调整设备的水平度及垂直度,并联安装的设备需将管口位置对齐,地脚螺栓与螺母与配套,松紧适度,无乱扣、缺丝、裂纹等现象;2。
沼气工程验收方法和标准(免费完全版)
(一)厌氧消化池及其附属构筑物
1.土方工程〓根据土方与爆破工程施工及验收规范(GB201-83),重点对消化池地基土质的允许承载力是否达到或超过设计允许承载力;回填土的分层厚度及夯实,可采土质取样测定是否达到设计要求。
2.钢筋工程〓根据钢筋焊接及验收规程(JGJ18-84),重点检查钢筋及焊接接头的试验数据。
3.混凝土工程〓根据普通混凝土用砂质量标准及检验方法(JGJ52-79),普通混凝土用碎石或卵石质量标准(JGJ53-79),审查混凝土工程施工记录及试块的试验报告。
4.钢筋混凝土工程〓根据钢筋混凝土工程施工及验收规范(GBJ204-83)、地基与基础工程施工及验收规范(GBJ202-83)以及(JGJ52-79)、(JGJ53-79),对消化池壁、圈梁等部位采用仪器测其强度;对装配式结构构件的制作和安装验收记录进行审查。
5.砌体工程〓根据砖石工程施工及验收规范(GBJ208-83)对砂浆强度、组砌方法、砖砌体的实际偏差等施工质量检验评定记录、试验报告进行审查。
6.钢结构工程〓根据钢结构工程施工及验收规范(GBJ205-83)对施工过程中的有关试验记录,特别是焊缝质量检验资料,以及钢结构工程的安装质量评定资料进行审查验收。
7.附属装置〓根据上述有关标准、规范及设计图纸逐项核对,并可入池采用丈量工具进行全面检查。
8.密封层质量〓根据地下防水工程施工及验收规范(GBJ208-83)对消化池进行抗渗漏水、漏气检验,其沼气漏损率应不大于1。
(二)储气柜
根据地基与基础工程施工及验收规范(GBJ202-83),对气柜水槽进行注水试验,检查水槽是否漏水,并对基础进行沉陷观察。
根据金属焊接结构湿式气柜施工及验收规范(HGJ212-83)对气柜钟罩壁板及顶盖焊缝采用肥皂水涂刷方法进行气密性检查。
对气柜进行快速升降试验,沿四周观察导轮与导轨的接触情况,并审查其有关记录。
气柜所有焊缝及密封接口均无泄漏;在升降过程中无卡轨、脱轨现象;气柜各部位无严重变形;安全限位装置动作准确,则认为试验检收合格。
(三)管道工程
地下管道施工属于隐蔽工程及燃气具有易燃易爆的特点,工程的验收不应仅是在竣工后,必须是贯穿在工程施工的全过程。
验收工作应按规定要求具有完整的资料和图纸,并经现场核实和取得有关配合单位的认可方能验收。
(1)原设计图纸(包括平面图、断面图和大样图等)和由设计部门签发的“变更设计书”均需齐全。
(2)管道竣工测绘图及阀门、水井等附属设备的规格、敷设位置及有关必要说明。
(3)工程决算由施工单位编制,并与原施工预算和施工图纸对照,按照定额标准对工程应列入的各项费用(人工、材料、设备及配合工程)重新编制的,并取得建设部门认可。
(4)检查工程的进度、质量等内容是否达到协议中各条款的规定,发现问题应及时采取弥补措施,并限期解决。
(5)工程质量的验收是整个工程检收的重点,建设部门应按国家有关质量验收标准和燃气隐蔽工程的特殊要求认真审核。
①质量检验分重点指标及一般指标。
重点指标包括气密性、组装与焊接、坡度、内外防腐。
重
点指标的内容对工程质量起决定性作用,关系到管网运行是否安全可靠。
一般指标包括深度、管基、覆土、管位及操作工艺。
②钢管焊缝的验收标准必须符合GBJ235-82“工业管道工程施工及验收规范”及GBJ236-
82 “现场设备、工业管道焊接工程施工及验收规范”中有关焊缝内、外部质量的规定和检验方法。
③管道附属设备如凝水器、阀门等的验收应符合城镇沼气集中供气管网系统的验收规范。
(6)当完成各类书面资料和现场验收后,即进入气体置换和通气阶段。
完成通气后方由建设部门和施工单位共同签字,办理工程移交手续。
施工单位对所施工的工程质量保用期为一年。
以移交日起算,凡在一年内发生质量事故,由施工单位无偿修复。
(四)入户管
入户后的地上管工程竣工后,施工部门应先对管道和设备进行外观检验和气密性预试,合格后由有关部门正式验收。
1.管道和设备符合设计要求的情况〓管道位置按图施工,尺寸、部位正确,设备安装符合设计要求。
2.管道设备的外观检验
(1)坡度:横向坡度室外管不小于3‰,室内管不小于1‰。
地上煤气管的竖管要求与水平垂直,允许1%的偏斜。
(2)稳固性:地上管应固定在墙、支架等牢固的建筑物上。
卡件和支架应与管径相配合,其间距符合要求,并设置稳固。
(3)合理性:管线最短,使用管件最少。
但应保证管线的安全和美观。
同时检查支件、卡件、集水管、放散管、测点等设置是否合理。
(4)美观:煤气表安装端正、管子走向合理,弯势大小恰当、位置正确等。
3.管道和设备的气密性〓低压沼气管用表压为3 000Pa的空气检验,10min内压力无下降。
使用压力高于2 000Pa的沼气管道,一般以高于使用压力一倍的空气进行检验,10min内压力降不大于100Pa。
