沼气工程竣工验收资料
- 格式:docx
- 大小:108.31 KB
- 文档页数:22
沼气工程施工及验收规范一、施工前准备工作1.1 施工单位需根据设计图纸和施工方案准备必备材料和工具,保证施工顺利进行。
1.2 确认施工现场的地形、地质、气候等情况,制定安全生产方案,做好安全防护措施。
1.3 检查施工车辆、机械设备等是否符合安全、技术标准,确保施工安全。
1.4 安排专业技术人员对施工现场进行勘察,确定施工区域,并标明施工区域。
二、基础施工2.1 根据设计要求,对沼气池的基础进行施工,包括挖土、浇筑混凝土等工序。
2.2 在基础施工完成后,进行基础验收,检查基础是否符合设计要求,是否有裂缝等缺陷。
2.3 基础验收合格后,方可进行进一步的沼气池构筑物施工。
三、构筑物施工3.1 对沼气池的构筑物进行施工,包括立柱、墙体、屋顶等部分。
3.2 施工过程中要注意施工标准和工艺要求,保证施工质量。
3.3 在施工完成后,进行构筑物验收,检查构筑物是否符合设计要求,是否有质量问题。
3.4 构筑物验收合格后,才可进行管道安装和设备安装等工作。
四、管道安装和设备安装4.1 对沼气工程的管道系统进行安装,包括进气管、出气管等管道。
4.2 对沼气工程的设备进行安装,包括发酵池搅拌设备、生物滤池等设备。
4.3 在管道安装和设备安装完成后,进行验收,检查管道和设备的连接是否紧固,是否有漏气等问题。
四、调试和验收5.1 施工完成后,对沼气工程进行调试,检查设备运行情况,保证设备正常运转。
5.2 对沼气工程进行运行试验,保证设备运行稳定、产气量符合设计要求。
5.3 经检验合格后,进行竣工验收,出具竣工验收报告。
五、沼气工程的验收规范6.1 施工单位应根据设计要求制定施工方案,并按照方案进行施工。
6.2 施工单位应安排专业技术人员对施工过程进行监督,确保施工质量。
6.3 施工单位应做好安全管理工作,保证施工过程中无安全事故发生。
6.4 施工单位应对施工现场进行清理,保持施工场地整洁。
以上是沼气工程施工及验收规范的相关内容,希望对大家有所帮助。
沼气工程验收方案模板一、前言本沼气工程验收方案是为了确保沼气工程建设达到设计要求,实现安全、高效、环保的目标,对沼气工程的有效性和合规性进行检验验收。
并且保障沼气工程建设合同的履行,为项目验收提供有力的数据和依据。
二、验收范围本沼气工程验收范围包括设备工艺技术执行标准、工程施工图、沼气工程相关的设计文件、质量验收、现场检查和数据分析等。
三、验收内容1. 设备执行标准验收对沼气工程的主要设备执行标准进行验收,包括消化池、废气处理装置、沼气发电设备、输气管道等设备的执行标准是否符合设计要求。
2. 工程施工图验收对沼气工程的施工图纸进行验收,包括消化池、气体储存系统、供气系统、废气处理系统等工程施工图是否符合设计要求。
3. 设计文件验收对沼气工程的设计文件进行验收,包括设计变更、设计文件齐全性、设计文件的合理性、设计文件的执行情况等。
4. 质量验收对沼气工程的质量进行验收,包括原材料的质量、工艺的质量、工程施工的质量、设备运行的质量等。
5. 现场检查对沼气工程的现场进行检查,包括现场设备安装情况、设备运行状态、现场施工情况、现场环境情况等。
6. 数据分析对沼气工程的相关数据进行分析,包括沼气的产量、质量、消化效率、废气处理效果等数据进行详细分析。
四、验收依据1. 《沼气工程建设规范》2. 相关法律法规3. 设备执行标准4. 工程施工图5. 设计文件6. 质量验收标准7. 现场检查标准8. 数据分析标准五、验收程序1. 提出验收申请由项目建设单位向验收机构提出沼气工程验收申请,并提交相关验收资料。
2. 确定验收组成员由验收机构确定验收组成员,包括验收组组长、技术专家、现场检查人员等。
3. 进行验收工作验收组组织对沼气工程进行全面的验收工作,包括设备执行标准验收、工程施工图验收、设计文件验收、质量验收、现场检查和数据分析等。
4. 形成验收报告验收组根据验收工作结果,形成详细的验收报告,并提出验收结论及意见。
沼气工程施工规程与验收内容、方法及标准汇总沼气工程验收成功与否关系到沼气工程是否能顺利投入使用,实现废弃物的资源化与价值升级,是沼气工程正常运行的重要一环。
本文将就大中型沼气工程主要验收内容、沼气安装工程施工规程及验收标准、沼气工程验收方法与标准进行详述!一、大中型沼气工程验收内容大中型沼气工程验收一般包括内业验收和外业验收两项。
1.内业验收内业验收的内容是施工单位交付的技术文件及资料,内容包括:1)由设计单位提出的全部设计图纸和设计变更通知单。
2)由设计、建设、施工三方有关技术人员参加的设计图纸会审记录。
3)各单项工程,特别是隐蔽工程的材质、规格、型号和施工验收记录。
4)各类建筑材料、产品的出厂合格证及材料的试验报告单,产品、设备、仪器、仪表的技术说明书和合格证。
5)砂浆、混凝土的实验室配合比报告单。
6)沼气管路的施工及打压记录。
7)施工单位的施工组织设计。
8)重大施工方案的重要会议记录。
2.外业验收外业验收是对大中型沼气工程进行分步分项工程验收,内容包括:1)发酵罐及附属工程的土方工程、钢筋工程、混凝土工程、砌筑工程、钢结构工程、附属装置等验收按国家的有关标准、规范执行。
2)贮气罐注水试验,检查是否漏气、漏水。
用肥皂水检查气密性;进行升降试验,检查滑轮与导轨接触是否合格,安全限位装置是否好使等。
3)管道的埋深、坡度、防腐、施工工艺、气密性、仪器仪表的安装等的验收。
4)工程综合试运转。
二、沼气安装工程施工规程及验收标准1.搪瓷拼装罐安装1)安装前的准备需符合下列要求:a安装使用的吊装设备应根据反应器总重量经过计算配置,并满足20%以上的安全系数;b安装工具及辅料按实际需求配齐,电工工具应认真检查设备绝缘情况,配电箱应符合规范要求;c认真核对材料发货清单,不得随意更换拼装材料,对损坏或变形的拼装构件要采取更换或加固措施;d混凝土基础应达到设计强度80%以上,平整度误差在±5mm之内。
2)安装时应符合下列要求:a应从上到下采用倒装法安装,安装顶板时需按方向标志安装;b钢板紧固部位需擦拭干净,两板贴合时,定位要准确、牢固,防止孔位错位;c打胶需饱满,厚度均匀,钢板边缘挤出的胶需刮平,内部打胶厚度应盖过螺帽,并刮平,防止产生气泡;d钢板紧固程度应以橡胶带厚度被压缩1/3为度;e各工艺套管应按照设计图纸要求进行预留。

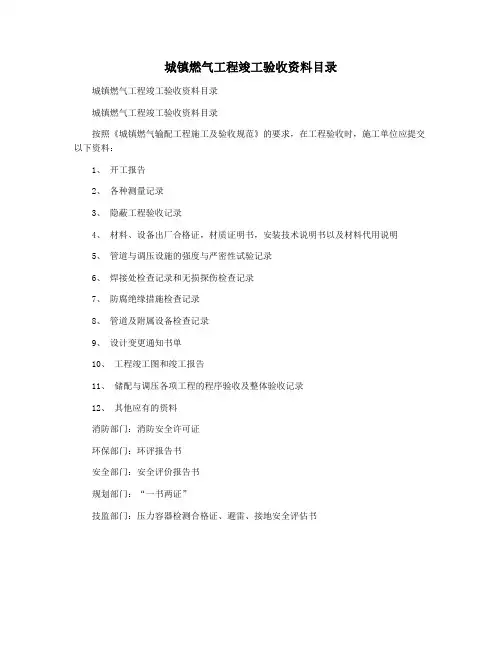

城镇燃气工程竣工验收资料目录
城镇燃气工程竣工验收资料目录
城镇燃气工程竣工验收资料目录
按照《城镇燃气输配工程施工及验收规范》的要求,在工程验收时,施工单位应提交以下资料:
1、开工报告
2、各种测量记录
3、隐蔽工程验收记录
4、材料、设备出厂合格证,材质证明书,安装技术说明书以及材料代用说明
5、管道与调压设施的强度与严密性试验记录
6、焊接处检查记录和无损探伤检查记录
7、防腐绝缘措施检查记录
8、管道及附属设备检查记录
9、设计变更通知书单
10、工程竣工图和竣工报告
11、储配与调压各项工程的程序验收及整体验收记录
12、其他应有的资料
消防部门:消防安全许可证
环保部门:环评报告书
安全部门:安全评价报告书
规划部门:“一书两证”
技监部门:压力容器检测合格证、避雷、接地安全评估书。

沼气柜的安装分项工程质量验收记录一、工程概况:本次沼气柜的安装分项工程位于XX地区,工程总面积为XXX平方米。
安装的沼气柜用于储存并利用生活废弃物产生的沼气,具有重要的环保和能源利用意义。
二、施工单位情况:本次施工由XX公司负责,施工单位具有相应的工程施工资质和经验,施工人员经过专业培训,具备一定的施工能力和技术水平。
三、验收依据:本次验收工作按照国家相关规范和技术标准进行,主要依据为《建设工程质量验收规范》,以及相关设计文件和施工图纸。
四、验收内容:1.沼气柜的基础施工情况:a.检查沼气柜基础的宽度、深度、坡度等,是否满足设计要求;b.检查基础施工的质量,是否存在裂缝、松动等问题;c.检查基础与周边土地的衔接情况,是否存在渗水、滋漏等问题。
2.沼气柜本体结构施工情况:a.检查沼气柜本体的制作工艺和原材料,是否满足设计和要求;b.检查沼气柜的安装位置和尺寸,是否与设计图纸一致;c.检查沼气柜的连接件和支撑结构,是否牢固可靠。
3.沼气柜的密封性能:a.检查沼气柜的密封材料和工艺,是否达到密封要求;b.进行压力测试,检查沼气柜的密封性能是否合格。
4.沼气柜的附属设备:a.检查沼气柜的进气口、排气口、温度计等附属设备,是否安装正确、灵活可调;b.检查附属设备的使用功能和安全性,是否符合设计要求。
五、检查结果:经过对以上内容的检查,沼气柜的安装分项工程质量验收结果如下:1.沼气柜的基础施工符合设计要求,基础平整、牢固,无裂缝、松动等质量问题。
2.沼气柜本体结构制作工艺和原材料符合要求,安装位置和尺寸与设计图纸一致,连接件和支撑结构牢固可靠。
3.沼气柜的密封材料和工艺达到密封要求,经压力测试后密封性能合格。
4.沼气柜的附属设备安装正确、灵活可调,使用功能和安全性符合设计要求。
六、存在的问题和改进措施:在验收过程中,对沼气柜的安装分项工程未发现重大质量问题。
但是还需改进以下方面:1.提高施工单位的工艺水平和施工质量控制能力,以确保整个沼气柜工程的质量和安全性;2.加强与设计单位的协作,及时沟通和解决施工过程中的问题;3.完善施工记录和施工档案,以备后期检查和维护使用。
燃气工程竣工验收报告
工程名称:某某某某段天然气管道工程
工程地点:某某镇
验收日期:2013年11月11日
建设单位(盖章):某某燃气
监理单位(盖章):某某分公司
施工单位(盖章):某某有限责任公司
一、燃气工程概况一览表
注:本表由建设单位填写
二、工程竣工验收申请表
三、燃气工程资料检查表
四、燃气工程竣工验收记录
注:该表由施工单位填写,验收结论由监理(建设)单位填写,综合验收结论由参加验收单位共同商定,建设单位填写。
五、燃气工程检测质量评定表
六、工程竣工验收意见
注:建设单位根据验收组织意见填写包括设计功能、指标实现情况;建设单位守法情况;对工程勘察、设计、施工、监理等方面的简单评价;工程质量等级(要说明各分部工程质量等级及验收标准);难以弥补的质量缺陷
记录(不得影响安全使用)。
七、工程承包单位对验收情况说明
注:本表由施工单位填写,监理单位审查,报建设单位。
八、工程竣工验收结论
九、工程竣工总结工程名称:
《工程竣工总结》应包括:在工程建设各环节执行法律、法规和工程建设强制性标准的情况;工程合同履约情况;消防、防雷、技术监督(特检)档案等规定落实情况;设计功能、指标实现情况等。

沼气火炬检验批质量验收记录沼气火炬是一种利用沼气燃烧产生火焰的设备,广泛应用于农村污水处理和农业生产过程中。
为了确保沼气火炬的质量,需要进行质量验收。
以下是一份沼气火炬检验批质量验收记录,共计1200字以上。
一、工程概况沼气火炬工程位于XX县农村污水处理厂,建设目的是利用沼气进行燃烧,达到减少污染物排放和提高能源利用效率的目的。
本次沼气火炬的质量验收是为了确认设备的性能指标是否达到设计要求,并保证其安全可靠运行。
二、质量验收时间和地点本次沼气火炬的质量验收时间为20XX年X月X日至X月X日,地点为XX县农村污水处理厂。
三、质量验收人员本次质量验收的人员包括:1.安全质量监督部门负责人2.设备制造商代表3.工程施工方代表4.设备使用方负责人四、质量验收内容1.火焰稳定性测试在实际使用情况下,火焰应保持稳定,无滴落现象。
通过对沼气火炬进行长时间稳定性测试,记录其火焰稳定性表现。
2.燃烧效率测试通过对沼气火炬的燃烧效率进行测试,计算其能量利用效率。
测试过程中需记录火焰温度、燃烧时间和耗气量等参数。
3.安全功能测试确保沼气火炬在使用过程中具有一定的安全功能,如防火爆、防漏气等。
测试过程中需记录安全功能是否正常运行。
4.操作便捷性测试测试沼气火炬的操作便捷性,是否易于使用和维护。
测试过程中需记录操作的难易程度和维护的便捷性。
5.外观观察观察沼气火炬的外观是否完好无损、是否有明显缺陷、是否与设计图纸一致等。
外观观察需记录详细情况。
五、质量验收标准和结果判定1.火焰稳定性测试,要求火焰稳定性好,无滴落现象。
测试结果符合要求的,判定为合格;否则为不合格。
2.燃烧效率测试,要求燃烧效率高,能量利用率达到设计要求。
测试结果符合要求的,判定为合格;否则为不合格。
3.安全功能测试,要求安全功能正常运行,无明显安全隐患。
测试结果符合要求的,判定为合格;否则为不合格。
4.操作便捷性测试,要求操作便捷、容易维护。
测试结果符合要求的,判定为合格;否则为不合格。
沼气工程验收方法和标准(免费完全版)(一)厌氧消化池及其附属构筑物1.土方工程〓根据土方与爆破工程施工及验收规范(GB201-83),重点对消化池地基土质的允许承载力是否达到或超过设计允许承载力;回填土的分层厚度及夯实,可采土质取样测定是否达到设计要求。
2.钢筋工程〓根据钢筋焊接及验收规程(JGJ18-84),重点检查钢筋及焊接接头的试验数据。
3.混凝土工程〓根据普通混凝土用砂质量标准及检验方法(JGJ52-79),普通混凝土用碎石或卵石质量标准(JGJ53-79),审查混凝土工程施工记录及试块的试验报告。
4.钢筋混凝土工程〓根据钢筋混凝土工程施工及验收规范(GBJ204-83)、地基与基础工程施工及验收规范(GBJ202-83)以及(JGJ52-79)、(JGJ53-79),对消化池壁、圈梁等部位采用仪器测其强度;对装配式结构构件的制作和安装验收记录进行审查。
5.砌体工程〓根据砖石工程施工及验收规范(GBJ208-83)对砂浆强度、组砌方法、砖砌体的实际偏差等施工质量检验评定记录、试验报告进行审查。
6.钢结构工程〓根据钢结构工程施工及验收规范(GBJ205-83)对施工过程中的有关试验记录,特别是焊缝质量检验资料,以及钢结构工程的安装质量评定资料进行审查验收。
7.附属装置〓根据上述有关标准、规范及设计图纸逐项核对,并可入池采用丈量工具进行全面检查。
8.密封层质量〓根据地下防水工程施工及验收规范(GBJ208-83)对消化池进行抗渗漏水、漏气检验,其沼气漏损率应不大于1。
(二)储气柜根据地基与基础工程施工及验收规范(GBJ202-83),对气柜水槽进行注水试验,检查水槽是否漏水,并对基础进行沉陷观察。
根据金属焊接结构湿式气柜施工及验收规范(HGJ212-83)对气柜钟罩壁板及顶盖焊缝采用肥皂水涂刷方法进行气密性检查。
对气柜进行快速升降试验,沿四周观察导轮与导轨的接触情况,并审查其有关记录。
气柜所有焊缝及密封接口均无泄漏;在升降过程中无卡轨、脱轨现象;气柜各部位无严重变形;安全限位装置动作准确,则认为试验检收合格。
工程竣工报验单工程名称:新疆焉耆三宇沼气工程编号:致:库尔勒楼兰监理公司( 监理单位 )我方已按合同要求完成了新疆焉耆三宇沼气工程,经自检合格,请予以检查和验收。
附件:1.单位工程质量竣工验收记录2.单位工程质量控制资料核查记录3.单位工程材料检验记录承包单位(章):项目经理:日期:审查意见:经初步验收,该工程1.符合我国现行法律、法规要求;2.符合我国现行工程建设标准;3.符合设计文件要求;4.符合施工合同要求。
综上所述,该工程初步验收合格可以组织正式验收。
项目监理机构:总/专业监理工程师:日期:新疆维吾尔自治区房屋建筑工程和市政基础设施工程竣工报告工程名称:新疆焉耆三宇沼气工程施工单位:北京盈和瑞环保工程公司新疆分公司竣工验收日期:2011 年 7 月 20 日新疆维吾尔自治区建设厅监制工程概况3.1.2.5( 5-2)建设单位名称工程名称工程地点建设规模(面积)建设投资(万元)结构类型工程日期勘察单位名称设计单位名称新疆焉耆三宇实业有限责任公司新疆焉耆三宇沼气工程新疆焉耆回族自治县包尔海乡1000 ㎡291.4设备安装2011.4.10—2011.7.18资质等级北京盈和瑞环保工程有限公司资质等级乙级施工单位名称北京盈和瑞环保工程有限公司新疆分公司资质等级二级监理单位名称库尔勒楼兰监理公司资质等级丙级质量监督机构名称竣工3.1.2.5( 5-3)序号内容完成工程设计和合同约定1内容情况工程质量符合有关法律法2规和工程建设强制性标准情况工程技术档案和施工管理3资料完毕情况主要建材、建筑构配件和设4备进场试验报告齐备情况建设单位已按合同约定支5付工程款情况工程质量保修书签署情况、6监督手续有关部门责令整改的质量7问题整改情况条件完成情况已完成工程设计和合同约定内容工程质量符合法律法规和强制性标准资料齐全建材进场试验报告齐全建设单位已按合同约定支付工程款已签署/工程质量验收情况3.1.2.5( 5-4)序号项目地基与基础工程站内设备安装工程12分部工程质量验收汇总3工程质量控制资料工程安全和功能及主要4功能抽查资料5观感质量验收情况验收情况验收合格验收合格合格齐全齐全一般竣工报告审核意见3.1.2.5( 5-5)施工单位竣工报告审核意见本工程已达到工程竣工条件,工程质量评定的组织、程序、结果符合《建筑安装工程质量评定标准》,单位工程质量评定:合格工程项目经理:施工单位负责人:(建设单位公章)2011年7 月20日监理单位竣工报告审核意见依照法律、法规以及有关技术标准、设计文件和技术工程承包合同,对本工程实物和工程技术资料检查,经审核确认,本工程竣工条件,工程质量评定,进行竣工验收。
总监理工程师:(监理单位公章)年月日工程设计文件质量检查报告新疆焉耆三宇沼气工程建筑功能及各项体系布置合理,技术参数正确,满足工程设计和合同约定的各项内容齐全,基本达到技术先进、经济合理、安全适用的要求。
设计文件经过建筑工程施工图审查中心审查,各专业计算书及技术资料完整,符合建筑工程施工图审查的要求,审查合格,取得施工图审查批准书。
施工过程中的设计变更通知书经严格审核,均满足有关规范、规定的要求,设计质量责任落实到位。
图纸签章手续齐全,设计人员依法取得相应的执业资格证书,符合国家和本设计院技术质量管理的各项规定,技术质量考核为合格。
本院 2011 年 5 月 18 日参加基础结构工程验收,2011 年 7 月 20 日参加设备安装工程竣工验收,同意竣工。
设计项目负责人:设计单位负责人:(单位公章)2011年 7 月 23 日施工单位质量检查报告新疆焉耆三宇沼气工程,位于焉耆回族自治县包尔海乡。
于2011 年 4 月 10 日经有关主管单位批准开工,各项体系布置合理,施工技术参数正确,满足工程设计和合同约定的各项内容,基本达到技术先进、经济合理、安全适用的要求。
施工技术资料完整,符合施工技术资料收集及整理的要求,审查合格。
施工过程中施工单位严格执行了有关国家法律、法规、强制性标准,完成合同约定内容,均满足有关规范、规定的要求,施工质量责任落实到位。
施工单位资质齐全,各部管理人员依法取得相应的执业资格证书,符合国家和地区技术质量管理的各项规定。
本工程施工中对各个施工环节进行检查验收,均符合相关技术标准要求,达到竣工验收要求,技术质量评定为合格。
2011 年 7 月 20 日参加工程竣工验收,同意竣工验收组意见,同意竣工。
项目负责人:单位负责人:(单位公章)2011年 7月 23日单位工程质量竣工验收记录工程名称新疆焉耆三宇沼气工程结构类型设备安装层数 /建筑面积19600 ㎡施工单位北京盈和瑞环保工程有限公司技术负责人谢宏志开工日期2011.4.10新疆分公司项目经理黄汝军项目技术负责人黄汝军竣工日期2011.7.18序号项目验收记录验收结论共 5分部,经查5分部1分部工程5符合设计及规范要求符合标准设计要求分部2质量控制共 24 项,经审查符合要求24 项,符合设计及规范要求资料核查经核定符合规范要求24 项安全和主要使共核查 6 项,符合要求 6 项,3用功能核查及符合设计及规范要求经返工处理符合要求 1 项抽查结果4观感质量验收共核查 1 项,符合要求1项,符合设计及规范要求不符合要求0项5综合验收结论符合设计及规范要求,质量评定合格,同意竣工。
建设单位监理单位施工单位设计单位参(公章)(公章)(公章)(公章)加验收单单位(项目)负责人总监理工程师单位负责人单位(项目)负责人位年月日年月日年月日年月日注:本表验收记录由施工单位填写。
验收结论由监理(建设)单位填写。
综合验收结论由参加验收各方共同商定,建设单位填写,应对工程质量是否符合设计和规范要求及总体质量水平做出评价。
参加验收单位栏须有本人签字,单位盖章。
建设、监理、勘察、设计、施工单位竣工验收意见建设工程名称新疆焉耆三宇实业有限公司沼气示建设规模1000 方范工程工程建设主体参与各方验收意见本工程已达到本工程依照本工程基槽符本工程依照工程竣工验收条法律法规及有关合勘察报告要求,图纸设计及监理件,工程质量评定技术标准、设计文已达到工程竣工审批的《施工方的组织程序符合件和监理合同,对验收条件,单位工案》精心施工、严《房屋建筑工程质工程实物及资料程质量评定合格,格管理,严格执行量评定标准》单位检查审核确认,符同意竣工。
有关法律、法规及工程质量评定合合竣工验收条件,有关技术标准要格,同意竣工。
单位工程质量评勘察单位求,经预验收。
确定合格,(签章):认已达到工程竣同意竣工。
工验收条件。
单位工程质量评定合年月日格,同意竣工。
本工程符合设计图纸及《施工规范》要求,已达到工程竣工验收条件,单位工程质量评定合格,同意竣工。
建设单位监理单位设计单位施工单位(签章):(签章):(签章):(签章):年月日年月日年月日2008年 12 月23日新疆维吾尔自治区房屋建筑工程和市政基础设施工程竣工验收报告工程名称:新疆焉耆三宇实业有限公司沼气示范工程申报单位/时间:新疆焉耆三宇实业有限公司开、竣工日期:2011 年 4 月 10 日— 2011 年 7 月 20 日新疆维吾尔自治区建设厅监制竣工工程验收形式、内容、结论建筑规模1000 方该工程均已按施工图纸设计、设计变更及甲方要求施工完毕,建设主体各方已预验收,正式验收时间现商定于 2011 年 7 月 20 日。
预验收形式:竣工验收形式:由业主组织施工单位和监理单位三方由业主组织施工单位、监理单位、设对本工程进行预验收。
计单位、勘察单位五方对本工程进行竣工验收。
预验收程序:竣工验收程序:预验收参加人员组织→工程技术档竣工验收参加人员组织→工程技术案和施工技术管理资料审核→实体检测、档案和施工技术管理资料审核→实体检观感评定→预验收汇总评定。
测、观感评定→竣工验收汇总评定。
预验收内容:竣工验收内容:该工程的技术档案和施工技术管理资该工程的技术档案和施工技术管理料是否齐全、真实,实体检测是否符合设资料是否齐全、真实,实体检测是否符合计及规范要求、外观评定设计及规范要求、外观评定预验收结果:竣工验收结果:该工程的技术档案和施工技术管理资该工程的技术档案和施工技术管理料是齐全、真实,实体检测是符合设计及资料是齐全、真实,实体检测是符合设计规范要求、该工程综合评定质量合格。
及规范要求、该工程综合评定质量合格。
同意申请竣工验收。
同意竣工。
业主监理单位施工单位签章年月日签章年月日签章2011年7月23日竣工工程竣工验收意见书勘察单位:设计单位:施工单位:监理单位:业主:勘察单位设计单位监理单位签章年月日签章年月日签章年月日业主施工单位签章年月日签章年月日验收方案时间 2011-7-20地点:新疆焉耆包尔海乡海宇养殖场参加验收单位及人员:业主:新疆焉耆三宇实业有限责任公司设计单位:北京盈和瑞环保工程有限公司施工单位:北京盈和瑞环保工程有限公司新疆分公司监理单位:库尔勒楼兰监理公司主持:(业主)议程:1、业主介绍工程概况及主体各方到场情况,确认工程执行国家有关法律、法规、工程建设强制性标准及合同执行情况;是否符合竣工验收条件.2、施工承包商汇报工程施工情况及执行有关国家法律、法规、强制性标准及合同执行情况;提交《质量检查报告》。
3、勘察、设计单位汇报工程情况及执行国家法律、法规强制性标准及合同报告情况并提交《质量检查报告》。
4、监理单位汇报工程情况及执行国家法律、法规强制标准及合同报告、清况并提交《质量检查报告》。
5、对实体按国家验评标准进行验收。
抽签:——分组:——(业主)公章年月日新疆维吾尔自治区房屋建筑工程和市政基础建设工程竣工验收备案表工程名称:新疆焉耆三宇沼气工程建设单位:北京盈和瑞环保工程有限公司新疆分公司竣工日期:2010-7-18备案日期:新疆维吾尔自治区建设厅监制建设单位名称工程名称工程地点建设规模建设投资(万元)结构类型工程用途报建日期开工日期竣工验收时间勘察单位名称设计单位名称施工单位名称监理单位名称质量监督机构名称备案工程概况3. 2(9-2)北京盈和瑞环保工程有限公司新疆分公司新疆焉耆三宇沼气设备安装工程新疆焉耆回族自治县包尔海乡1000 立方米人民币 291.4万元设备安装发电2011-42011-4-102011-7-20资质等级北京盈和瑞环保工程有限公司资质等级乙级北京盈和瑞环保工程有限公司新疆资质等级二级分公司库尔勒市楼兰监理公司资质等级丙级焉耆县建设工程质量监督站3.2( 9-4)工程建筑功能及各项体系布置合理,技术参数正确,满足工程设计和合同约定的各项内容(齐全),基本达到技术先进、经济合理、安全适用的要求(是)。
设计文件经过建筑工程施工图审查中心审查,各专业计算书及技术资料完整,符合建筑工程施工图审查的要求,审查合格,取得施工图审查批准书(批准文件号2006―― 87)。
