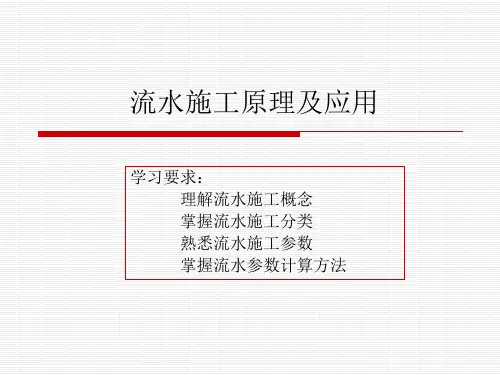

第8章 流水施工原理及应用
- 格式:doc
- 大小:71.00 KB
- 文档页数:8
流水施工基本原理引言流水施工是一种高效率的施工方法,广泛应用于建筑工程中。
它通过合理规划和组织施工过程,将工作分解为独立的任务,然后按照一定的顺序和时间安排,通过流水线方式进行施工。
流水施工能够提高施工效率,减少工期,并且降低成本。
本文旨在介绍流水施工的基本原理,并提供一些实际应用案例。
流水施工的原理流水施工的基本原理是分工合作和任务连续。
在流水施工中,施工过程被分为多个任务,每个任务由不同的工人或团队负责完成。
这些任务按照一定的顺序和时间安排,紧密衔接,形成一条流水线。
在这个过程中,每个任务的开始和结束时间都是确定的,任务之间没有等待时间,从而实现了高效连续的施工。
流水施工的流程可以分为以下几个步骤:1.任务分解:将整个施工过程分解为多个独立的任务,每个任务都有明确的工作内容和时间要求。
例如,在建造一座大楼时,可以将任务分为土方施工、基础施工、结构施工、装饰施工等等。
2.任务排序:根据任务之间的依赖关系和资源需求,将任务按照合理的顺序进行排序。
一般情况下,后续任务的开始时间要晚于前序任务的结束时间,以保证施工的连续性。
3.任务分配:将每个任务交给相应的工人或团队负责完成。
每个任务必须有明确的负责人和执行时间。
4.任务衔接:在任务开始和结束时,要确保前后任务之间的衔接。
可以通过合理的时间安排和资源调度来实现。
此外,还需要建立沟通机制,以便及时解决可能出现的问题和难题。
5.任务监控:通过监控和控制每个任务的进度和质量,及时发现并解决问题。
可以使用项目管理软件或工具来进行任务管理和监控。
流水施工的优势流水施工相比传统的施工方式具有以下优势:1.高效率:流水施工通过合理的任务分解和安排,使得每个任务都能够连续进行,从而提高了整体施工效率。
同时,流水施工还能够减少不必要的等待时间,进一步提高效率。
2.节约成本:流水施工通过合理的任务分工和资源调度,避免了资源的浪费和重复利用,从而减少了成本。
此外,流水施工还可以减少项目的工期,从而减少了工期管理的成本。
流水施工的原理及应用1. 什么是流水施工流水施工,也称作流水生产,是指将生产过程分为不同的工序,并将每个工序分别安排在不同的工作站点上进行,从而实现协同作业、提高生产效率的一种生产方式。
2. 流水施工的原理流水施工的原理基于以下几个方面:2.1 高效的协同作业流水施工通过将生产过程分为多个工序,每个工序拥有专门的工作站点以及配备相应的设备和人员,使得每个工序可以并行进行,从而大大提高了生产效率。
2.2 无需等待由于每个工序都被分配到不同的工作站点进行,并且各个工作站点之间一般是顺序连接的,因此不会出现某个工序因等待前一工序完成而导致停工的情况,从而减少了生产线的闲置时间。
2.3 专业化分工流水施工要求每个工序都有专门的工作站点和配备相应技能的工人,每个工人只需专注于自己的工序,这样可以提高工人的专业化水平,减少人为因素带来的错误,提高产品质量。
3. 流水施工的应用领域流水施工广泛应用于各个领域,尤其是需要大规模生产的制造业和工业生产领域。
以下列举一些应用领域:3.1 汽车制造汽车制造是典型的流水施工应用的领域之一。
在汽车生产线上,汽车的生产过程被分为多个工序,每个工序包括车身焊接、油漆喷涂、装配等,每个工序都有专门的工作站点和设备。
流水施工使得汽车制造工厂能够实现高效生产,提高汽车的生产效率。
3.2 电子产品制造电子产品制造也是流水施工的重要应用领域之一。
例如,手机的制造过程可以分为电池安装、屏幕贴附、组装等多个工序,每个工序都使用专门的设备和工作站点。
流水施工可以帮助电子制造企业提高生产效率,缩短生产周期。
3.3 食品加工在食品加工领域,流水施工同样有重要的应用。
例如,面包的制作过程可以分为搅拌面粉、发酵、烘焙等多个工序,每个工序都有专用的设备和工作站点。
流水施工可以使得面包厂能够实现高效生产,大大提高面包的产量。
3.4 建筑施工在建筑领域,流水施工也有一定的应用。
例如,在高层建筑的施工过程中,可以将建筑工序分为土建、装修、安装等多个工序,每个工序都有专门的工作站点。
第1篇一、流水施工原理的基本概念1. 流水节拍:流水节拍是指一个施工过程在一个施工段上的持续时间。
流水节拍的大小直接影响到施工速度、资源消耗和工程质量。
2. 流水步距:流水步距是指两个相邻施工过程先后进入流水施工的时间间隔。
流水步距的大小关系到施工过程中各工序的衔接和施工节奏。
3. 分层又分段:在流水施工过程中,将拟建工程项目的全部建造过程,在工艺上分解为若干个施工过程,在平面上划分为若干个施工段,在竖向上划分为若干个施工层。
4. 施工段和专业工作队:在流水施工中,按照施工过程组建专业工作队,并使其按照规定的顺序依次连续地投入到各施工段,完成各个施工过程。
二、流水施工原理的优势1. 提高施工速度:流水施工能充分利用时间、空间,缩短工期,提高施工速度。
2. 提高资源利用率:流水施工使劳动力、施工机具、材料等资源得到均衡使用,降低资源消耗。
3. 提高工程质量:流水施工使各施工过程有序进行,便于质量控制,提高工程质量。
4. 优化施工组织:流水施工使施工现场的组织、管理更加简单,有利于施工项目的顺利实施。
三、流水施工原理的实施步骤1. 工程项目分解:将拟建工程项目按照施工特点、工艺流程等要求,分解为若干个施工过程。
2. 施工段划分:根据施工特点、空间布置等要求,将工程划分为若干个施工段。
3. 施工层划分:根据竖向布置要求,将工程划分为若干个施工层。
4. 专业工作队组建:按照施工过程组建专业工作队。
5. 流水施工组织:按照施工过程、施工段、施工层的划分,组织专业工作队依次连续地投入到各施工段,完成各个施工过程。
6. 施工节奏控制:通过调整流水节拍和流水步距,确保施工过程的连续性和均衡性。
7. 施工质量控制:加强施工过程中的质量控制,确保工程质量。
总之,建筑工程流水施工原理是一种科学、高效的施工管理方法。
在实施过程中,应根据工程项目的具体特点,合理划分施工过程、施工段、施工层,组建专业工作队,确保施工过程的连续性和均衡性,以提高施工速度、资源利用率、工程质量和施工组织管理水平。
第8章流水施工原理与应用8.1 流水施工概述一、流水施工概念流水施工是指所有的施工过程按一定的时间间隔依次投入施工,各个施工过程陆续开工,陆续竣工,使同一施工过程的施工组织保持连续、均衡,不同施工过程尽可能平行搭接施工的组织方式(图2-1)二、流水施工与其他施工组织方式的比较常用的施工组织方式有:依次施工、平行施工、搭接施工。
1、依次施工(1)概念:依次施工是各施工段或各施工过程依次开工、依次完成的一种施工组织方式,即按次序一段段地或一个个施工过程进行施工。
(2)优点:单位时间内投入的劳动力或物资资源较少,施工现场管理简单。
(3)缺点:专业工作队的工作有间歇,工地物资资源消耗也有间断性,工期很长。
(4)适用范围:工作面有限、规模小、工期要求不紧的工程。
t之和,即∑i t。
总(5)工期计算:每段施工工期为各施工过程作业时间i工期T=m⨯∑i t。
2、平行施工(1)概念:平行施工是全部工程任务的各施工段同时开工、同时完成的一种施工组织方式。
(2)优点:工期短,充分利用工作面。
(3)缺点:专业工作队数目成倍增加,现场临时设施增加,物资资源消耗集中。
(4)适用范围:工期要求紧、大规模的建筑群。
(5)工期计算:总工期T=∑i t。
3、搭接施工(1)概念:搭接施工是指对施工项目中的各个施工过程,按照施工顺序和工艺过程的自然衔接关系进行安排的一种方法。
(2)优点:前后施工过程之间安排紧凑,充分利用工作面,有利于缩短工期。
(3)缺点:部分施工过程会出现不连续现象,产生窝工。
4、流水施工优点:保证了各工作队的工作和物资的消耗具有连续性和均衡性,能消除依次施工和平行施工方法的缺点,同时保留它们的优点。
三、组织流水施工的条件与特点1、组织流水施工的条件(1)划分施工过程(2)划分施工段(3)每个施工过程组织独立的施工班组(4)主要施工过程必须连续、均衡地施工(5)不同施工过程尽可能组织平行搭接施工。
2、流水施工的特点是搭接施工的一种特定形式,最主要的组织特点是每个施工过程的作业均能连续施工,前后施工过程的最后一个施工段能紧密衔接,使得整个工程的资源供应呈现一定规律的均匀性。
小结:本次课主要讲解了流水施工的基本概念及流水施工与其他施工组织方式比较。
课程建筑施工与管理班级 03造价日期课题流水施工参数教具用品教学目的使学生掌握流水参数的基本概念及其计算方法重点难点流水施工参数的计算方法教学内容、教学方法设计与时间分配等(作业、课后小结列最后):8.2 流水施工参数按性质和作用不同,一般可分为工艺参数、空间参数和时间参数。
一、工艺参数1、施工过程数n(1)施工进度计划的作用不同,施工过程数目也不同;(2)施工方案不同施工过程数目也不同;(3)劳动量大小不同,施工过程数目也不同。
2、流水强度V是每一个施工过程在单位时间内所完成的工程量。
计算公式见P16(2-1)、(2-2)。
二、时间参数1、流水节拍t是指一个施工过程在一个施工段上的作业时间,用符号t表示(i=1,2,3,…,n)i流水节拍的计算见P17(2-3)、(2-4)、(2-5)。
2、流水间歇时间tj是指在组织流水施工中,由于施工过程之间的工艺或组织上的需要,必须要留的时间间隔,包括技术间歇时间(如混凝土浇筑完毕后,后续施工过程不能立即投入作业,必须有足够的时间间隔)和组织间歇时间(施工组织需要,如基坑验槽、浇筑混凝土前检查预埋件等)。
3、流水步距流水步距是指两个相邻的施工过程先后进入同一施工段开始施工的时间间隔。
在施工段不变的情况下,流水步距越大,工期越长;流水步距越小,则工期越短。
流水步距的数目等于(n-1)个参加流水施工的施工过程数。
确定流水步距的基本要求见P18。
T4、流水工期L工期是指完成一项过程任务或一个流水组施工所需的时间,计算见(2-6)。
三、空间参数1、施工段数m2、工作面a四、与流水施工方式有关的术语1、细部流水2、分部工程流水3、单位工程流水4、建筑群流水5、分别流水小结:本次课主要讲解了流水施工参数的基本概念及其计算方法。
课程 建筑施工与管理 班级 03造价 日期 课题 流水施工方式(有节奏流水施工) 教具用品 教学目的 使学生掌握有节奏流水施工的基本概念、特征及其计算方法 重点难点 有节奏流水施工的特征及计算方法教学内容、教学方法设计与时间分配等(作业、课后小结列最后):8.3 流水施工方式根据流水施工节拍特征的不同,流水施工方式可分为有节奏流水、无节奏流水。
有节奏流水又可分为全等节拍流水、成倍节拍流水、异节拍流水。
一、全等节拍流水施工全等节拍流水施工是指各个施工过程的流水节拍均为常数的一种流水施工方式,即同一施工过程在各施工段上的流水节拍都相等,并且不同施工过程之间的流水节拍也相等的一种流水方式。
根据间歇与否可分为无间歇全等节拍流水施工(各个施工过程之间没有技术和组织间歇时间)和有间歇全等节拍流水施工(各个过程之间有的需要技术或组织间歇时间,有的可搭接施工)。
(一)无间歇全等节拍流水施工1、特征(1)同一施工过程流水节拍相等,不同施工过程流水节拍也相等,要求:使各施工段的劳动量基本相等。
(2)各个施工过程之间的流水步距相等,且等于流水节拍,即t B 1i ,i =+。
2、流水步距的确定3、工期计算∑-+=+-=+=+t )1n m (mt t )1n (T B T i i n 1i ,i L例2-1:见教材(二)P21。
(二)有间歇全等节拍流水施工1、特征(1)与无间歇全等节拍流水施工特征(1)相同。
(2)各施工过程之间的流水步距不一定相等,因为有技术间歇或组织间歇。
2、流水步距的确定d j i 1i ,i t t t B -+=+3、工期计算∑∑∑∑∑-+-+=+-+-=+=+d j i i d j i n 1i ,i L t t t )1n m (mt t t t )1n (T B T例2-2:见教材(二)P22。
(三)全等节拍流水施工方式的适用范围二、成倍节拍流水施工指同一施工过程在各个施工段的流水节拍相等,不同施工过程之间的流水节拍不完全相等,但各个施工过程的流水节拍均为其中最小流水节拍的整数倍的流水施工方式。
1、特征(1)同一施工过程流水节拍相等,不同施工过程流水节拍等于或为其中最小流水节拍的整数倍。
(2)各个施工段的流水步距等于其中最小的流水节拍。
(3)每个施工过程的班组数等于本过程流水节拍与最小流水节拍的比值,见公式(2-11)。
2、流水步距的确定m i n1i ,i t B =+ 3、工期计算m i nL t )1n m (T -'+= 式中∑='i D n ,为施工班组总数目。
注意:成倍节拍流水实质上是一种全等节拍流水施工,即通过对流水节拍大的施工过程相应增加班组数,使它转换为步距min 1i ,i t B =+的全等节拍流水。
例2-3:见教材(二)P23。
三、异节拍流水施工是指同一施工过程在各个施工段的流水节拍相等,不同施工过程之间的流水节拍不一定相等的流水施工方式。
1、特征(1)同一施工过程流水节拍相等,不同施工过程流水节拍不一定相等。
(2)各个施工过程之间的流水步距不一定相等。
2、流水步距的确定d j i 1i ,i t t t B -+=+ (当1i i t t +≤时)d j 1i i 1i ,i t t t )1m (mt B -+--=++ (当1i i t t +>时)3、工期计算∑∑+=+=++n 1i ,i n 1i ,i L mt B T B T例2-4:见教材(二)P24-25。
4、适用范围见教材(二)P25。
小结:本次课主要讲解了有节奏流水施工的基本概念、特征及其计算方法。
课程 建筑施工与管理 班级 03造价 日期 课题 流水施工方式(无节奏流水施工) 教具用品 教学目的 使学生掌握有节奏流水施工的基本概念、特征及其计算方法、综合例题重点难点无节奏流水施工的特征及计算方法及综合例题教学内容、教学方法设计与时间分配等(作业、课后小结列最后):8.3 流水施工方式四、无节奏流水施工是指各个施工过程的流水节拍均不完全相等的一种流水施工方式。
1、特征(1)同一施工过程流水节拍不完全相等,不同施工过程流水节拍也不完全相等。
(2)各个施工过程之间的流水步距不完全相等且差异较大。
2、流水步距的确定采用“累加斜减取大差法”,即逐段累加→错位相减→取大值。
3、适用范围见教材(二)P27。
例2-5:见教材(二)P26-27。
五、综合举例例2-6:见教材(二)P27-30。
小结:本次课主要讲解了无节奏流水施工。
课程建筑施工与管理班级 03造价日期课题流水施工应用实例教具用品教学目的使学生掌握流水施工的综合应用重点难点流水施工应用实例教学内容、教学方法设计与时间分配等(作业、课后小结列最后):8.4 流水施工应用实例一、选择流水施工方式的思路二、流水施工和搭接施工混合应用实例1、框架结构房屋的流水施工和搭接施工结合应用实例一:见教材(二)P30-34。
2、砖混结构房屋(有构造柱)的流水施工和搭接施工结合应用实例二:见教材(二)P34-35。
3、建筑群的流水施工实例三:见教材(二)P35-36。
小结:本次课主要讲解了流水施工几个综合应用例题。
