流水施工基本原理引言流水施工是一种高效率的施工方法,广泛应用于建筑工程中。
它通过合理规划和组织施工过程,将工作分解为独立的任务,然后按照一定的顺序和时间安排,通过流水线方式进行施工。
流水施工能够提高施工效率,减少工期,并且降低成本。
本文旨在介绍流水施工的基本原理,并提供一些实际应用案例。
流水施工的原理流水施工的基本原理是分工合作和任务连续。
在流水施工中,施工过程被分为多个任务,每个任务由不同的工人或团队负责完成。
这些任务按照一定的顺序和时间安排,紧密衔接,形成一条流水线。
在这个过程中,每个任务的开始和结束时间都是确定的,任务之间没有等待时间,从而实现了高效连续的施工。
流水施工的流程可以分为以下几个步骤:1.任务分解:将整个施工过程分解为多个独立的任务,每个任务都有明确的工作内容和时间要求。
例如,在建造一座大楼时,可以将任务分为土方施工、基础施工、结构施工、装饰施工等等。
2.任务排序:根据任务之间的依赖关系和资源需求,将任务按照合理的顺序进行排序。
一般情况下,后续任务的开始时间要晚于前序任务的结束时间,以保证施工的连续性。
3.任务分配:将每个任务交给相应的工人或团队负责完成。
每个任务必须有明确的负责人和执行时间。
4.任务衔接:在任务开始和结束时,要确保前后任务之间的衔接。
可以通过合理的时间安排和资源调度来实现。
此外,还需要建立沟通机制,以便及时解决可能出现的问题和难题。
5.任务监控:通过监控和控制每个任务的进度和质量,及时发现并解决问题。
可以使用项目管理软件或工具来进行任务管理和监控。
流水施工的优势流水施工相比传统的施工方式具有以下优势:1.高效率:流水施工通过合理的任务分解和安排,使得每个任务都能够连续进行,从而提高了整体施工效率。
同时,流水施工还能够减少不必要的等待时间,进一步提高效率。
2.节约成本:流水施工通过合理的任务分工和资源调度,避免了资源的浪费和重复利用,从而减少了成本。
此外,流水施工还可以减少项目的工期,从而减少了工期管理的成本。
一、固定节拍流水施工(一)固定节拍流水施工的特点固定节拍流水施工是一种最理想的流水施工方式,其特点如下:①所有施工过程在各个施工段上的流水节拍均相等;②相邻施工过程的流水步距相等,且等于流水节拍;③专业工作队数等于施工过程数,即每一个施工过程成立一个专业工作队,由该队完成相应施工过程所有施工段上的任务;④各个专业工作队在各施工段上能够连续作业,施工段之间没有空闲时间。
(二)固定节拍流水施工工期1.有间歇时间的固定节拍流水施工所谓间歇时间,是指相邻两个施工过程之间由于工艺或组织安排需要而增加的额外等待时间,包括工艺间歇时间(Gj,j+1)和组织间歇时间(Z j,j+1)。
对于有间歇时间的固定节拍流水施工,其流水施工工期T可按公式(2—4)计算:T=(n-1)t+∑G十∑Z十mt =(m+n-1)t+∑G十∑Z (2—4)例如,某分部工程流水施工计划如图2-5所示。
2.有提前插入时间的固定节拍流水施工所谓提前插入时间,是指相邻两个专业工作队在同一施工段上共同作业的时间。
在工作面允许和资源有保证的前提下,专业工作队提前插入施工,可以缩短流水施工工期。
对于有提前插入时间的固定节拍流水施工,其流水施工工期T可按公式(2—5)计算:T= (m+n-1)t+∑G十∑Z-∑C (2—5)式中符号如前所述。
例如,某分部工程流水施工计划如图2-6所示二、成倍节拍流水施工在通常情况下,组织固定节拍的流水施工是比较困难的。
因为在任一施工段上,不同的施工过程,其复杂程度不同,影响流水节拍的因素也各不相同,很难使得各个施工过程的流水节拍都彼此相等。
但是,如果施工段划分得合适,保持同一施工过程各施工段的流水节拍相等是不难实现的。
使某些施工过程的流水节拍成为其他施工过程流水节拍的倍数,即形成成倍节拍流水施工。
成倍节拍流水施工包括一般的成倍节拍流水施工和加快的成倍节拍流水施工。
为了缩短流水施工工期,一般均采用加快的成倍节拍流水施工方式。
第二章流水施工原理流水施工是一种科学、有效的工程项目施工组织方法之一,它可以充分地利用工作时间和操作空间,减少非生产性劳动消耗,提高劳动生产率,保证工程施工连续、均衡、有节奏地进行,从而对提高工程质量、降低工程造价、缩短工期有着显著的作用。
第一节基本概念一、流水施工方式(一)组织施工的方式【考虑因素】施工特点、工艺流程、资源利用、平面或空间布置要求;【组织方式】依次施工、平行施工、流水施工。
【举例】某住宅区拟建三栋结构相同的建筑物,其编号分别为I、II、III,各建筑物的基础工程均可分解为挖土方、浇混凝土基础和回填土三个施工过程,分别由相应的专业队按施工工艺要求依次完成,每个专业队在每栋建筑物的施工时间均为5周,各专业队的人数分别为10人、16人和8人。
三栋建筑物的基础工程施工的不同组织方式如图所示:1.依次施工将拟建工程项目中的每一个施工对象分解为若干个施工过程,按施工工艺要求依次完成每一个施工过程;当一个施工对象完成后,再按同样的顺序完成下一个施工对象,依次类推,直至完成所有施工对象。
依次施工方式具有的特点:(1)没有充分地利用工作面进行施工,施工工期长;(2)如果按专业成立工作队,则各专业队不能连续作业,有时间间歇,劳动力及施工机具等资源无法均衡使用;(3)如果由一个工作队完成全部施工任务,则不能实现专业化施工,不利于提高劳动生产率和工程质量;(4)单位时间内投入的劳动力、施工机具、材料等资源量较少,有利于资源供应的组织;(5)施工现场的组织、管理比较简单。
2.平行施工组织几个劳动组织相同的工作队,在同一时间、不同的空间,按施工工艺要求完成各施工对象。
平行施工方式具有的特点:(1)充分地利用工作面进行施工,工期短;(2)如果每一个施工对象均按专业成立工作队,劳动力及施工机具等资源无法均衡使用;(3)如果由一个工作队完成一个施工对象的全部施工任务,则不能实现专业化施工,不利于提高劳动生产率;(4)单位时间内投入的劳动力、施工机具、材料等资源成倍的增加,不利于资源供应的组织;(5)施工现场的组织管理比较复杂。
流水施工原理流水施工是一种科学、有效的施工组织方法。
它能充分地利用工作时间和作业空间、减少不必要的消耗,提高劳动生产率、实现专业化生产,从而使工程施工能够连续、均衡并有节奏的进行,对缩短工期,降低工程造价,提高工程质量有显著的作用。
(采用流水敦施工,在工程开工展开后,工程走上正规(规范)化施工阶段,其效果平定明显。
)第一节流水施工的基本概念一、组织施工的三种方式在土木工程施工中,根据工程的特点、工艺流程、工期要求、资源供应状况平面及空间布置要求等,可采用依次施工、平行施工和流水施工等不同组织方式。
(一)依次施工依次施工是将拟建项目的整个建造过程分解为若干个施工过程,按照工艺顺序逐个施工;一个施工对象完成后再按同样的顺序完成下一个施工对象,即各个施工对象依次进行。
依次施工是一种最基本、最原始的施工组织方式,具有以下特点:(1)由于未能充分利用工作面去争取时间,导致工期过长。
(2)采用专业工作队施工时,各专业施工队不能连续作业,而造成窝工现象,使劳动力及施工机具等资源均不能充分利用。
(3)若采用一个工作队完成全部施工任务,则不能实现专业化施工,不利于提高劳动生产率和施工质量。
(4)单位时间内投入的劳动力、材料及施工机具等资源量较少,有利于资源供应的组织。
(5)施工现场的组织、管理比较简单。
因此,依次施工方式仅适用于施工场地小,资源供应不足,工期要求不紧的情况下,组织由所需各个专业工程构成的混合工作队施工。
(二)平行施工平行施工是对几个相同的施工过程,分别组织几个相同的工作队,在同一时间,不同的空间上同时进行施工。
即将几个施工对象,同时开工,平行地进行施工。
这种组织方式的特点:(1)充分利用了工作面,争取了时间,从而大大缩短了工期。
(2)若组织专业队施工时,劳动力的需求量极大,且无连续作业的可能,材料、机具等资源也无法均衡利用;(3)若采用混合队施工,则不能实现专业化施工,不利用提高施工质量和劳动生产率。

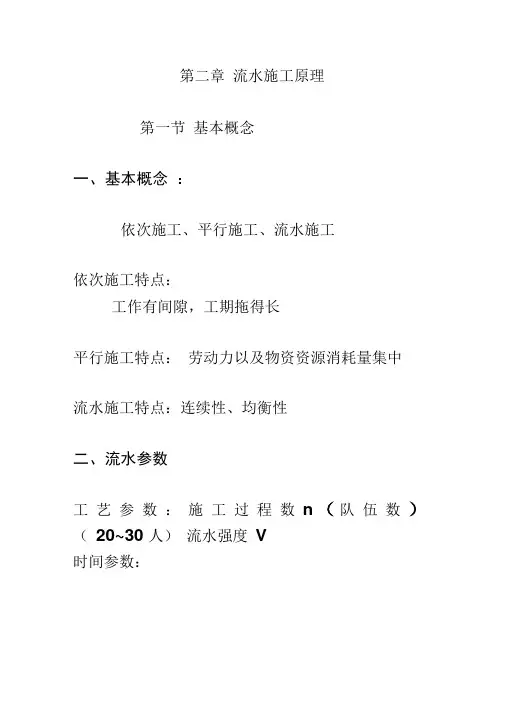

第二章流水施工原理第一节基本概念一、基本概念:依次施工、平行施工、流水施工依次施工特点:工作有间隙,工期拖得长平行施工特点:劳动力以及物资资源消耗量集中流水施工特点:连续性、均衡性二、流水参数工艺参数:施工过程数n (队伍数)(20~30 人)流水强度V时间参数:①流水节拍K :持续时间②流水步距B:相邻施工队先后进入施工的时间间隔③间歇时间Z : 技术间歇时间组织间歇时间空间参数:①工作面A②施工段数m :一个施工段上在某个时间内只有一个队伍在工作3、横道图、斜线图特点:略4、举例:【例】某基础工程划分为 4 个工作量大致相等的施工段,如表所示:答案:(上例)20人三、计算方法:1、施工段m与施工过程n关系:⑴施工段m的划分原则:①一般情况下:一个段,一个队。
②劳动量大致相等(相差+10~15%之间)。
④分界线:自然界限(相同)(变形缝)。
⑤多层及高层建筑,m> n才满足流水组织。
⑵m与n关系①当m > n【例1】某局部二层的现浇钢筋混凝土结构的建筑物,按照划分施工段的原则,在平面上将它分成4个施工段,即m=4;在竖向上划分2个施工层,即结构层和施工层相一致;现浇结构的施工过程为支模板、绑扎钢筋和浇筑混凝土,即n=3;各个施工过程在各施工段上的持续时间均为3天,即k=3;试画出流水施工图。
得结论:队连续,段空闲条件:当有层数条件下,考虑间隙时,确定施工段数须(m min):m min=n+刀Z/B (实际m mi n>n)式中:M min---每层需划分的最小施工段数;刀Z---施工过程要求的技术间隙时间总和;【例2】在例1中,如果k=3,当第一层浇筑混凝土结束后,要养护6天才能进行第二层的施工(z=6d)。
为了保证专业工作队连续作业,划分应划分多少个施工段才能进行流水?解:依题意,可得:m min =n+ 刀Z /B=3+6/3=5 (段)绘图如下:【例3】在例1中,如果将该建筑物在平面上划分成三个施工段,即m=3,其余不变, 则此时:得结论:a. 队连续,段无空闲b. 理想化的流水。

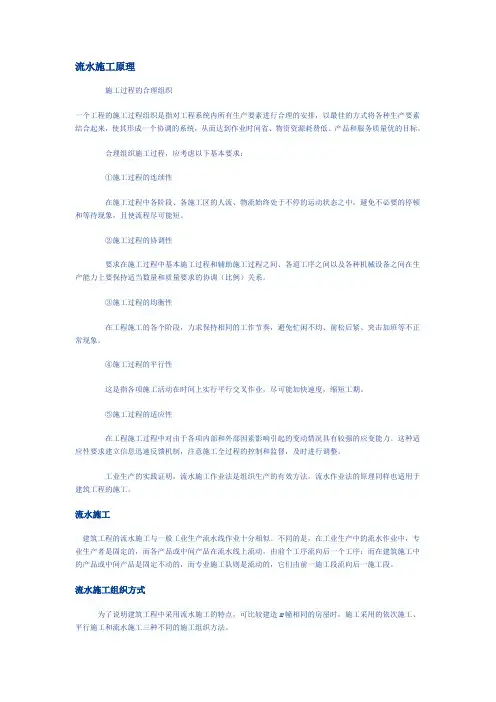

流水施工原理施工过程的合理组织一个工程的施工过程组织是指对工程系统内所有生产要素进行合理的安排,以最佳的方式将各种生产要素结合起来,使其形成一个协调的系统,从而达到作业时间省、物资资源耗费低、产品和服务质量优的目标。
合理组织施工过程,应考虑以下基本要求:①施工过程的连续性在施工过程中各阶段、各施工区的人流、物流始终处于不停的运动状态之中,避免不必要的停顿和等待现象,且使流程尽可能短。
②施工过程的协调性要求在施工过程中基本施工过程和辅助施工过程之间、各道工序之间以及各种机械设备之间在生产能力上要保持适当数量和质量要求的协调(比例)关系。
③施工过程的均衡性在工程施工的各个阶段,力求保持相同的工作节奏,避免忙闲不均、前松后紧、突击加班等不正常现象。
④施工过程的平行性这是指各项施工活动在时间上实行平行交叉作业,尽可能加快速度,缩短工期。
⑤施工过程的适应性在工程施工过程中对由于各项内部和外部因素影响引起的变动情况具有较强的应变能力。
这种适应性要求建立信息迅速反馈机制,注意施工全过程的控制和监督,及时进行调整。
工业生产的实践证明,流水施工作业法是组织生产的有效方法。
流水作业法的原理同样也适用于建筑工程的施工。
流水施工建筑工程的流水施工与一般工业生产流水线作业十分相似。
不同的是,在工业生产中的流水作业中,专业生产者是固定的,而各产品或中间产品在流水线上流动,由前个工序流向后一个工序;而在建筑施工中的产品或中间产品是固定不动的,而专业施工队则是流动的,它们由前一施工段流向后一施工段。
流水施工组织方式为了说明建筑工程中采用流水施工的特点,可比较建造m幢相同的房屋时,施工采用的依次施工、平行施工和流水施工三种不同的施工组织方法。
采用依次施工时,是当第一幢房屋竣工后才开始第二幢房屋的施工,即按着次序一幢接一幢地进行施工。
这种方法同时投入的劳动力和物资资源较少,但各专业工作队在该工程中的工作是有间隙的,工期也拖的较长。
第二章流水施工原理流水施工是一种科学、有效的工程项目施工组织方法之一,它可以充分地利用工作时间和操作空间,减少非生产性劳动消耗,提高劳动生产率,保证工程施工连续、均衡、有节奏地进行,从而对提高工程质量、降低工程造价、缩短工期有着显著的作用。
第一节基本概念一、流水施工(一)组织施工的方式考虑工程项目的施工特点、工艺流程、资源利用、平面或空间布置等要求,其施工可以采用依次、平行、流水等组织方式。
为说明三种施工方式及其特点,现设某住宅区拟建三幢结构相同的建筑物,其编号分别为Ⅰ、Ⅱ、Ⅲ,各建筑物的基础工程均可分解为挖土方、浇混凝土基础和回填土三个施工过程,分别由相应的专业队按施工工艺要求依次完成,每个专业队在每幢建筑物的施工时间均为5周,各专业队的人数分别为10人、16人和8人。
三幢建筑物基础工程施工的不同组织方式如图2—1所示。
1.依次施工依次施工方式是将拟建工程项目中的每一个施工对象分解为若干个施工过程,按施工工艺要求依次完成每一个施工过程;当一个施工对象完成后,再按同样的顺序完成下一个施工对象,依次类推,直至完成所有施工对象。
这种方式的施工进度安排、总工期及劳动力需求曲线如图2—1“依次施工”栏所示。
依次施工方式具有以下特点:(1)没有充分地利用工作面进行施工,工期长;(2)如果按专业成立工作队,则各专业队不能连续作业,有时间间歇,劳动力及施工机具等资源无法均衡使用;(3)如果由一个工作队完成全部施工任务,则不能实现专业化施工,不利于提高劳动生产率和工程质量;(4)单位时间内投入的劳动力、施工机具、材料等资源量较少,有利于资源供应的组织;(5)施工现场的组织、管理比较简单。
2.平行施工平行施工方式是组织几个劳动组织相同的工作队,在同一时间、不同的空间,按施工工艺要求完成各施工对象。
这种方式的施工进度安排、总工期及劳动力需求曲线如图2—1“平行施工”栏所示。
平行施工方式具有以下特点:(1)充分地利用工作面进行施工,工期短;(2)如果每一个施工对象均按专业成立工作队,则各专业队不能连续作业,劳动力及施工机具等资源无法均衡使用;(3)如果由一个工作队完成一个施工对象的全部施工任务,则不能实现专业化施工,不利于提高劳动生产率和工程质量;(4)单位时间内投入的劳动力、施工机具、材料等资源量成倍地增加,不利于资源供应的组织;(5)施工现场的组织、管理比较复杂。
3.流水施工流水施工方式是将拟建工程项目中的每一个施工对象分解为若干个施工过程,并按照施工过程成立相应的专业工作队,各专业队按照施工顺序依次完成各个施工对象的施工过程,同时保证施工在时间和空间上连续、均衡和有节奏地进行,使相邻两专业队能最大限度地搭接作业。
这种方式的施工进度安排、总工期及劳动力需求曲线如图2—1“流水施工”栏所示。
流水施工方式具有以下特点:(1)尽可能地利用工作面进行施工,工期比较短;(2)各工作队实现了专业化施工,有利于提高技术水平和劳动生产率,也有利于提高工程质量;(3)专业工作队能够连续施工,同时使相邻专业队的开工时间能够最大限度地搭接;(4)单位时间内投入的劳动力、施工机具、材料等资源量较为均衡,有利于资源供应的组织;(5)为施工现场的文明施工和科学管理创造了有利条件。
(二)流水施工的技术经济效果通过比较三种施工方式可以看出,流水施工方式是一种先进、科学的施工方式。
由于在工艺过程划分、时间安排和空间布置上进行统筹安排,将会体现出优越的技术经济效果。
1.施工工期较短,可以尽早发挥投资效益由于流水施工的节奏性、连续性,可以加快各专业队的施工进度,减少时间间隔。
特别是相邻专业队在开工时间上可以最大限度地进行搭接,充分地利用工作面,做到尽可能早地开始工作,从而达到缩短工期的目的,使工程尽快交付使用或投产,尽早获得经济效益和社会效益。
2.实现专业化生产,可以提高施工技术水平和劳动生产率由于流水施工方式建立了合理的劳动组织,使各工作队实现了专业化生产,工人连续作业,操作熟练,便于不断改进操作方法和施工机具,可以不断地提高施工技术水平和劳动生产率。
3.连续施工,可以充分发挥施工机械和劳动力的生产效率由于流水施工组织合理,工人连续作业,没有窝工现象,机械闲置时间少,增加了有效劳动时间,从而使施工机械和劳动力的生产效率得以充分发挥。
4.提高工程质量,可以增加建设工程的使用寿命和节约使用过程中的维修费用由于流水施工实现了专业化生产,工人技术水平高,而且各专业队之间紧密地搭接作业,互相监督,可以使工程质量得到提高。
因而可以延长建设工程的使用寿命,同时可以减少建设工程使用过程中的维修费用。
5.降低工程成本,可以提高承包单位的经济效益由于流水施工资源消耗均衡,便于组织资源供应,使得资源储存合理,利用充分,可以减少各种不必要的损失,节约材料费;由于流水施工生产效率高,可以节约人工费和机械使用费;由于流水施工降低了施工高峰人数,使材料、设备得到合理供应,可以减少临时设施工程费;由于流水施工工期较短,可以减少企业管理费。
工程成本的降低,可以提高承包单位的经济效益。
(三)流水施工的表达方式流水施工的表达方式除网络图外,主要还有横道图和垂直图两种。
1.流水施工的横道图表示法某基础工程流水施工的横道图表示法如图2—2所示。
图中的横坐标表示流水施工的持续时间;纵坐标表示施工过程的名称或编号。
n条带有编号的水平线段表示n个施工过程或专业工作队的施工进度安排,其编号①、②……表示不同的施工段。
横道图表示法的优点是:绘图简单,施工过程及其先后顺序表达清楚,时间和空间状况形象直观,使用方便,因而被广泛用来表达施工进度计划。
2.流水施工的垂直图表示法某基础工程流水施工的垂直图表示法如图2—3所示。
图中的横坐标表示流水施工的持续时间;纵坐标表示流水施工所处的空间位置,即施工段的编号。
n 条斜向线段表示n 个施工过程或专业工作队的施工进度。
垂直图表示法的优点是:施工过程及其先后顺序表达清楚,时间和空间状况形象直观,斜向进度线的斜率可以直观地表示出各施工过程的进展速度,但编制实际工程进度计划不如横道图方便。
二、流水施工参数为了说明组织流水施工时,各施工过程在时间和空间上的开展情况及相互依存关系,这里引入一些描述工艺流程、空间布置和时间安排等方面的状态参数——流水施工参数,包括工艺参数、空间参数和时间参数。
(一)工艺参数工艺参数主要是指在组织流水施工时,用以表达流水施工在施工工艺方面进展状态的参数,通常包括施工过程和流水强度两个参数。
1.施工过程组织建设工程流水施工时,根据施工组织及计划安排需要而将计划任务划分成的子项称为施工过程。
施工过程划分的粗细程度由实际需要而定,当编制控制性施工进度计划时,组织流水施工的施工过程可以划分得粗一些,施工过程可以是单位工程,也可以是分部工程。
当编制实施性施工进度计划时,施工过程可以划分得细一些,施工过程可以是分项工程,甚至是将分项工程按照专业工种不同分解而成的施工工序。
施工过程的数目一般用n 表示,它是流水施工的主要参数之一。
根据其性质和特点不同,施工过程一般分为三类,即建造类施工过程、运输类施工过程和制备类施工过程。
①建造类施工过程。
是指在施工对象的空间上直接进行砌筑、安装与加工,最终形成建筑产品的施工过程。
它是建设工程施工中占有主导地位的施工过程,如建筑物或构筑物的地下工程、主体结构工程、装饰工程等。
②运输类施工过程。
是指将建筑材料、各类构配件、成品、制品和设备等运到工地仓库或施工现场使用地点的施工过程。
③制备类施工过程。
是指为了提高建筑产品生产的工厂化、机械化程度和生产能力而形成的施工过程。
如砂浆、混凝土、各类制品、门窗等的制备过程和混凝土构件的预制过程。
由于建造类施工过程占有施工对象的空间,直接影响工期的长短,因此,必须列入施工进度计划,并在其中大多作为主导施工过程或关键工作。
运输类与制备类施工过程一般不占有施工对象的工作面,不影响工期,故不需要列入流水施工进度计划之中。
只有当其占有施工对象的工作面,影响工期时,才列入施工进度计划之中。
例如,对于采用装配式钢筋混凝土结构的建设工程,钢筋混凝土构件的现场制作过程就需要列入施工进度计划之中;同样,结构安装中的构件吊运施工过程也需要列入施工进度计划之中。
2.流水强度流水强度是指流水施工的某施工过程(专业工作队)在单位时间内所完成的工程量,也称为流水能力或生产能力。
例如,浇筑混凝土施工过程的流水强度是指每工作班浇筑的混凝土立方数。
流水强度可用公式(2—1)计算求得:V=∑=X i 1R i ·S i (2-1)式中 V ——某施工过程(队)的流水强度;R i ——投入该施工过程中的第i 种资源量(施工机械台数或工人数);S i ——投入该施工过程中第i 种资源的产量定额;X——投入该施工过程中的资源种类数。
(二)空间参数空间参数是指在组织流水施工时,用以表达流水施工在空间布置上开展状态的参数。
通常包括工作面和施工段。
1.工作面工作面是指供某专业工种的工人或某种施工机械进行施工的活动空间。
工作面的大小,表明能安排施工人数或机械台数的多少。
每个作业的工人或每台施工机械所需工作面的大小,取决于单位时间内其完成的工程量和安全施工的要求。
工作面确定的合理与否,直接影响专业工作队的生产效率。
因此,必须合理确定工作面。
2.施工段将施工对象在平面或空间上划分成若干个劳动量大致相等的施工段落,称为施工段或流水段。
施工段的数目一般用m表示,它是流水施工的主要参数之一。
(1)划分施工段的目的划分施工段的目的就是为了组织流水施工。
由于建设工程体形庞大,可以将其划分成若干个施工段,从而为组织流水施工提供足够的空间。
在组织流水施工时,专业工作队完成一个施工段上的任务后,遵循施工组织顺序又到另一个施工段上作业,产生连续流动施工的效果。
在一般情况下,一个施工段在同一时间内,只安排一个专业工作队施工,各专业工作队遵循施工工艺顺序依次投人作业,同一时间内在不同的施工段上平行施工,使流水施工均衡地进行。
组织流水施工时,可以划分足够数量的施工段,充分利用工作面,避免窝工,尽可能缩短工期。
(2)划分施工段的原则由于施工段内的施工任务由专业工作队依次完成,因而在两个施工段之间容易形成一个施工缝。
同时,由于施工段数量的多少,将直接影响流水施工的效果。
为使施工段划分得合理,一般应遵循下列原则:①同一专业工作队在各个施工段上的劳动量应大致相等,相差幅度不宜超过10%~15%:②每个施工段内要有足够的工作面,以保证相应数量的工人、主导施工机械的生产效率,满足合理劳动组织的要求;③施工段的界限应尽可能与结构界限(如沉降缝、伸缩缝等)相吻合,或设在对建筑结构整体性影响小的部位,以保证建筑结构的整体性;④施工段的数目要满足合理组织流水施工的要求。
