第十章 流水施工原理
- 格式:doc
- 大小:39.50 KB
- 文档页数:3

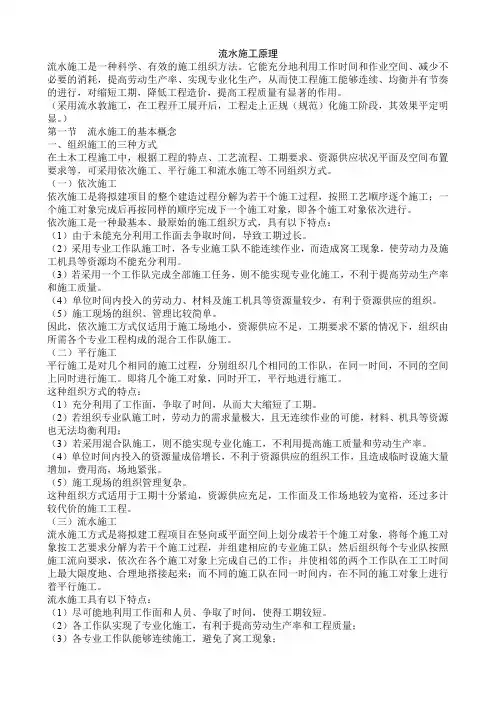

流水施工原理流水施工是一种科学、有效的施工组织方法。
它能充分地利用工作时间和作业空间、减少不必要的消耗,提高劳动生产率、实现专业化生产,从而使工程施工能够连续、均衡并有节奏的进行,对缩短工期,降低工程造价,提高工程质量有显著的作用。
(采用流水敦施工,在工程开工展开后,工程走上正规(规范)化施工阶段,其效果平定明显。
)第一节流水施工的基本概念一、组织施工的三种方式在土木工程施工中,根据工程的特点、工艺流程、工期要求、资源供应状况平面及空间布置要求等,可采用依次施工、平行施工和流水施工等不同组织方式。
(一)依次施工依次施工是将拟建项目的整个建造过程分解为若干个施工过程,按照工艺顺序逐个施工;一个施工对象完成后再按同样的顺序完成下一个施工对象,即各个施工对象依次进行。
依次施工是一种最基本、最原始的施工组织方式,具有以下特点:(1)由于未能充分利用工作面去争取时间,导致工期过长。
(2)采用专业工作队施工时,各专业施工队不能连续作业,而造成窝工现象,使劳动力及施工机具等资源均不能充分利用。
(3)若采用一个工作队完成全部施工任务,则不能实现专业化施工,不利于提高劳动生产率和施工质量。
(4)单位时间内投入的劳动力、材料及施工机具等资源量较少,有利于资源供应的组织。
(5)施工现场的组织、管理比较简单。
因此,依次施工方式仅适用于施工场地小,资源供应不足,工期要求不紧的情况下,组织由所需各个专业工程构成的混合工作队施工。
(二)平行施工平行施工是对几个相同的施工过程,分别组织几个相同的工作队,在同一时间,不同的空间上同时进行施工。
即将几个施工对象,同时开工,平行地进行施工。
这种组织方式的特点:(1)充分利用了工作面,争取了时间,从而大大缩短了工期。
(2)若组织专业队施工时,劳动力的需求量极大,且无连续作业的可能,材料、机具等资源也无法均衡利用;(3)若采用混合队施工,则不能实现专业化施工,不利用提高施工质量和劳动生产率。
第1篇一、流水施工原理的基本概念1. 流水节拍:流水节拍是指一个施工过程在一个施工段上的持续时间。
流水节拍的大小直接影响到施工速度、资源消耗和工程质量。
2. 流水步距:流水步距是指两个相邻施工过程先后进入流水施工的时间间隔。
流水步距的大小关系到施工过程中各工序的衔接和施工节奏。
3. 分层又分段:在流水施工过程中,将拟建工程项目的全部建造过程,在工艺上分解为若干个施工过程,在平面上划分为若干个施工段,在竖向上划分为若干个施工层。
4. 施工段和专业工作队:在流水施工中,按照施工过程组建专业工作队,并使其按照规定的顺序依次连续地投入到各施工段,完成各个施工过程。
二、流水施工原理的优势1. 提高施工速度:流水施工能充分利用时间、空间,缩短工期,提高施工速度。
2. 提高资源利用率:流水施工使劳动力、施工机具、材料等资源得到均衡使用,降低资源消耗。
3. 提高工程质量:流水施工使各施工过程有序进行,便于质量控制,提高工程质量。
4. 优化施工组织:流水施工使施工现场的组织、管理更加简单,有利于施工项目的顺利实施。
三、流水施工原理的实施步骤1. 工程项目分解:将拟建工程项目按照施工特点、工艺流程等要求,分解为若干个施工过程。
2. 施工段划分:根据施工特点、空间布置等要求,将工程划分为若干个施工段。
3. 施工层划分:根据竖向布置要求,将工程划分为若干个施工层。
4. 专业工作队组建:按照施工过程组建专业工作队。
5. 流水施工组织:按照施工过程、施工段、施工层的划分,组织专业工作队依次连续地投入到各施工段,完成各个施工过程。
6. 施工节奏控制:通过调整流水节拍和流水步距,确保施工过程的连续性和均衡性。
7. 施工质量控制:加强施工过程中的质量控制,确保工程质量。
总之,建筑工程流水施工原理是一种科学、高效的施工管理方法。
在实施过程中,应根据工程项目的具体特点,合理划分施工过程、施工段、施工层,组建专业工作队,确保施工过程的连续性和均衡性,以提高施工速度、资源利用率、工程质量和施工组织管理水平。

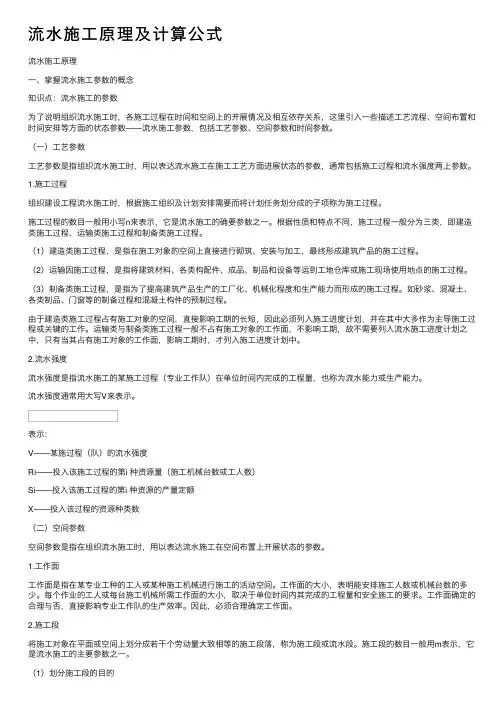

流⽔施⼯原理及计算公式流⽔施⼯原理⼀、掌握流⽔施⼯参数的概念知识点:流⽔施⼯的参数为了说明组织流⽔施⼯时,各施⼯过程在时间和空间上的开展情况及相互依存关系,这⾥引⼊⼀些描述⼯艺流程、空间布置和时间安排等⽅⾯的状态参数——流⽔施⼯参数,包括⼯艺参数、空间参数和时间参数。
(⼀)⼯艺参数⼯艺参数是指组织流⽔施⼯时,⽤以表达流⽔施⼯在施⼯⼯艺⽅⾯进展状态的参数,通常包括施⼯过程和流⽔强度两上参数。
1.施⼯过程组织建设⼯程流⽔施⼯时,根据施⼯组织及计划安排需要⽽将计划任务划分成的⼦项称为施⼯过程。
施⼯过程的数⽬⼀般⽤⼩写n来表⽰,它是流⽔施⼯的确要参数之⼀。
根据性质和特点不同,施⼯过程⼀般分为三类,即建造类施⼯过程、运输类施⼯过程和制备类施⼯过程。
(1)建造类施⼯过程,是指在施⼯对象的空间上直接进⾏砌筑、安装与加⼯,最终形成建筑产品的施⼯过程。
(2)运输因施⼯过程,是指将建筑材料、各类构配件、成品、制品和设备等运到⼯地仓库或施⼯现场使⽤地点的施⼯过程。
(3)制备类施⼯过程,是指为了提⾼建筑产品⽣产的⼯⼚化、机械化程度和⽣产能⼒⽽形成的施⼯过程。
如砂浆、混凝⼟、各类制品、门窗等的制备过程和混凝⼟构件的预制过程。
由于建造类施⼯过程占有施⼯对象的空间,直接影响⼯期的长短,因此必须列⼊施⼯进度计划,并在其中⼤多作为主导施⼯过程或关键的⼯作。
运输类与制备类施⼯过程⼀般不占有施⼯对象的⼯作⾯,不影响⼯期,故不需要列⼊流⽔施⼯进度计划之中,只有当其占有施⼯对象的⼯作⾯,影响⼯期时,才列⼊施⼯进度计划中。
2.流⽔强度流⽔强度是指流⽔施⼯的某施⼯过程(专业⼯作队)在单位时间内完成的⼯程量,也称为流⽔能⼒或⽣产能⼒。
流⽔强度通常⽤⼤写V来表⽰。
表⽰:V——某施过程(队)的流⽔强度Ri——投⼊该施⼯过程的第i 种资源量(施⼯机械台数或⼯⼈数)Si——投⼊该施⼯过程的第i 种资源的产量定额X——投⼊该过程的资源种类数(⼆)空间参数空间参数是指在组织流⽔施⼯时,⽤以表达流⽔施⼯在空间布置上开展状态的参数。
流水施工基本原理流水施工是指在建筑工地或生产线上,采用流水作业方式进行生产加工或施工的一种工艺方法。
它通过将产品或工件在不同的工位上进行不同的加工或装配,实现生产过程的标准化和流程化,以提高生产效率和产品质量。
流水施工的基本原理包括流程设计、工位布置、作业配合、物料供应和质量控制等方面。
首先,流水施工要进行合理的流程设计。
流程设计是指根据产品或工件的特点和加工工艺要求,确定产品的加工流程和工序顺序。
流程设计要充分考虑产品的工艺要求和生产效率,合理组织各个加工工序的顺序和作业配合,确保工作流程的连贯性和高效性。
流程设计一般包括产品流程图和作业标准的制定,通过对流程图的绘制和作业标准的制定,确定每个工序的工作内容和工作要求,为后续的工艺优化和作业协调提供基础。
其次,流水施工要进行合理的工位布置。
工位布置是指根据产品的加工流程和工序要求,合理安排每个工位的位置和作业面积。
工位布置要充分考虑工人的作业空间、物料的运输路径、设备的摆放位置和安全性等因素,使工人在一个工位上可以完成尽可能多的工序操作,减少工序间的移动和物料运输距离,提高作业效率和人员利用率。
工位布置一般通过布置图和计算机模拟等方法进行,可以采用单线式、U形线式、回字形线式等不同的工位布置方式,根据实际情况选用最适合的布置形式。
然后,流水施工要进行合理的作业配合。
作业配合是指根据产品的工艺要求和生产节拍,合理协调每个工位的作业时间和作业内容。
作业配合要充分考虑工人的技能水平和工作能力,合理安排每个工序的作业时间和作业数量,确保工人在规定的时间内完成规定的工作任务。
作业配合一般通过制定作业指导书、培训工人和使用合理的排程方法等途径进行,可以采用拉式生产、批量生产和单件生产等不同的生产方式,根据实际情况选用最适合的生产方式。
再次,流水施工要进行合理的物料供应。
物料供应是指根据产品的工艺要求和生产需要,合理安排物料的供应方式和供应时间。
物料供应要充分考虑物料的存储和运输,确保供应的及时性和准确性。
流水施工的原理及实际应用1. 什么是流水施工?流水施工是一种工程施工管理方法,通过合理规划和组织施工进度,将工程分成若干独立的施工单元,各施工单元平行进行,形成一种流水线式的施工方式。
每个施工单元专注于某项具体工作,如土建工程、安装工程等;各施工单元之间相互衔接,实现高效、连续的施工过程。
2. 流水施工的原理2.1 分工协作流水施工的核心原理是分工协作。
每个施工单元负责特定的工作任务,各施工单元之间紧密协作,形成施工进程的衔接和流动。
通过分工协作,可以降低工人之间的协调成本,提高施工效率。
2.2 施工单元化流水施工将工程划分为若干具体的施工单元,每个施工单元包含特定的施工部位或工艺,并由专业队伍负责。
施工单元化可以实现施工规模的模块化管理,提高工程的施工质量和管理效率。
2.3 连续施工流水施工要求各施工单元之间连续、无间断地进行施工。
施工进度的计划合理安排和施工单元之间的及时衔接,保证了施工过程的连续性。
通过连续施工,可以有效避免工程的停滞和资源闲置,提高施工效率。
3. 流水施工的实际应用3.1 建筑工程在大型建筑工程中,流水施工广泛应用于土建工程和安装工程。
例如,在高层建筑的施工过程中,可以将土建工程和安装工程进行流水施工。
土建工程负责楼体的搭建,安装工程负责管道、电气等设备的安装,两者同时进行,提高施工效率。
3.2 制造业流水线生产是制造业中最常见的流水施工应用。
各个工序在流水线上连续进行,提高了生产效率和产品质量。
汽车制造、电子产品制造等行业都广泛采用流水线生产的方式。
3.3 基础设施建设在基础设施建设中,流水施工也被广泛应用。
例如,道路建设中可以将路基施工、路面施工和交通信号设施安装等任务进行流水施工,提高施工效率和工程质量。
4. 流水施工的优势4.1 提高施工效率流水施工通过合理规划和组织施工进度,减少了施工中的空闲时间和时间浪费,提高了施工效率。
同时,通过分工协作和流水线式施工,可以充分利用人力资源,提高施工效率。
流水施工原理及应用1. 引言流水施工,也称为批量生产施工,是一种高效的施工方式,通过合理的工艺与组织安排,实现连续、流程化的施工作业,从而提高施工效率和质量。
本文将介绍流水施工的基本原理和应用,并讨论其在不同领域的实际应用情况。
2. 流水施工原理流水施工的核心原理是将一个复杂的施工工序分解为若干个简单、重复的工序,并通过巧妙的工艺安排和流程组织,使每个工序连续进行,从而实现高效的生产。
具体原理如下:2.1 分解工序首先,将复杂的施工工序分解为若干个简单的小工序,每个小工序的作业内容相对独立、简单明确,能够被分别进行。
2.2 合理工艺安排在分解工序的基础上,根据工序之间的关联性和时间要求,合理安排每个小工序的顺序和时间节点,保证每个小工序能够顺利进行,并与下一个工序无缝衔接。
2.3 流程组织通过将每个小工序按顺序组织起来,形成一个连续的流程,确保每个小工序之间的衔接紧密、无间断的进行。
2.4 协同作业在流水施工中,多个工人或多个团队同时进行不同的小工序作业,通过协同作业,提高施工效率和质量,减少不必要的等待和闲置时间。
3. 流水施工的应用情况流水施工在许多领域都有广泛的应用,以下是几个典型的应用案例:3.1 建筑施工在建筑施工中,大型工程往往需要进行大量重复的工序,如砌墙、浇筑混凝土、安装门窗等。
通过流水施工,可以将这些工序合理分解,并按照流水线的方式进行,从而提高施工效率。
同时,流水施工也能够减少材料的浪费和人力资源的闲置,提高资源利用率。
3.2 汽车制造汽车制造是一个典型的流水线生产过程。
通过将汽车制造过程中的各个环节分解为多个小工序,并在流水线上进行顺序流转,可以实现高效的汽车生产。
流水施工在汽车制造中的应用不仅提高了生产效率,还降低了生产成本,并且可以对生产过程进行精细化管理和质量控制。
3.3 电子产品组装电子产品组装是一个要求高效率和高精度的工艺。
通过将电子产品组装过程中的多个环节分解为小工序,并通过流水线方式进行组装,可以提高生产效率和产品质量。
流水施工原理一、掌握流水施工参数的概念知识点:流水施工的参数为了说明组织流水施工时,各施工过程在时间和空间上的开展情况及相互依存关系,这里引入一些描述工艺流程、空间布置和时间安排等方面的状态参数——流水施工参数,包括工艺参数、空间参数和时间参数。
(一)工艺参数工艺参数是指组织流水施工时,用以表达流水施工在施工工艺方面进展状态的参数,通常包括施工过程和流水强度两上参数。
1.施工过程组织建设工程流水施工时,根据施工组织及计划安排需要而将计划任务划分成的子项称为施工过程。
施工过程的数目一般用小写n来表示,它是流水施工的确要参数之一。
根据性质和特点不同,施工过程一般分为三类,即建造类施工过程、运输类施工过程和制备类施工过程。
(1)建造类施工过程,是指在施工对象的空间上直接进行砌筑、安装与加工,最终形成建筑产品的施工过程。
(2)运输因施工过程,是指将建筑材料、各类构配件、成品、制品和设备等运到工地仓库或施工现场使用地点的施工过程。
(3)制备类施工过程,是指为了提高建筑产品生产的工厂化、机械化程度和生产能力而形成的施工过程。
如砂浆、混凝土、各类制品、门窗等的制备过程和混凝土构件的预制过程。
由于建造类施工过程占有施工对象的空间,直接影响工期的长短,因此必须列入施工进度计划,并在其中大多作为主导施工过程或关键的工作。
运输类与制备类施工过程一般不占有施工对象的工作面,不影响工期,故不需要列入流水施工进度计划之中,只有当其占有施工对象的工作面,影响工期时,才列入施工进度计划中。
2.流水强度流水强度是指流水施工的某施工过程(专业工作队)在单位时间内完成的工程量,也称为流水能力或生产能力。
流水强度通常用大写V来表示。
表示:V——某施过程(队)的流水强度Ri——投入该施工过程的第i 种资源量(施工机械台数或工人数)Si——投入该施工过程的第i 种资源的产量定额X——投入该过程的资源种类数(二)空间参数空间参数是指在组织流水施工时,用以表达流水施工在空间布置上开展状态的参数。
第十章流水施工原理

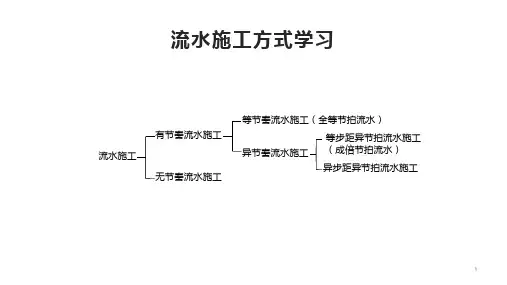

1.流水施工的特点:
一)实质
1 将劳动对象划分为劳动量大致相同的施工段。
2 相同工序由专业队完成,专业队在不同作业面上完成相同的操作。
3 时间尽量衔接。
二)特点:
1 消除时间间歇。
2 实行生产专业化。
3 保证机械、劳力充分利用。
4 提高工效、降低成本。
2.流水施工的工艺参数
1 施工过程数:
把一个综合的施工过程划分为若干具有独立工艺特点的个别施工过程,其数量n为施工过程数。
即工序数n。
施工组织应根据构造物的特点和施工方法划分,不宜少,也不宜多。
2 流水强度:
每一施工过程在单位时间内完成的工程量,称流水强度。
3.某铲运机铲运土方工程,推土机1台,c=1562.5m3/台班,铲运机3台, c=223.2m3/台班。
计算机械施工工程的流水强度
解:v=1×1562.5+3×223.2=2232.1m3/台班
4.人工挖运土方工程:q=24500m3 c=24.5m3 /工日r=20人,流水节拍t
求:t=?若r=50人则t=?
解:p=24500/24.5=1000工日
r=20人t=1000/20=50天
r=50人t=1000/50=20天
5. 流水步距的确定
①定义:两个相邻的施工队先后进入第一施工段进行流水施工的时间间隔。
②确定流水步距的目的:保证作业组在不同施工段上连续作业,不出现窝工现象。
③确定流水步距的要求:
(1)保证施工工艺的先后顺序:垫层、基层、面层。
(2)保持施工的连续性。
(3)施工过程最好的搭接,工作面不拥挤。
(4)满足工艺、组织、质量的要求。
流水开展期:从第一个专业队开始作业起,至最后一个专业队开始作业止的时间间隔。
t0=∑bij
6.施工段数m的确定
①定义:把施工对象划分为劳动量大致相同的段。
②划分施工段的目的:保证不同工种能在不同作业面上同时工作,为流水作业创造条件。
只有划分了施工段才能开展流水作业。
③考虑的因素:结构界限、劳动量大致相同、足够的施工作业面、考虑施工机械、人员、材料、安全等因素。
7.成倍节拍流总工期的计算步骤:
(1)求各流水节拍的最大公约数k,相当于各施工过程共同遵守的“公共流水步距”,仍称流水步距。
(2)求各施工过程的施工队伍数目bi 。
每个施工过程流水节拍ti是k的几倍,就组织几个专业队bi = ti/k 。
(3)将专业队数综合∑bi 看成施工过程数n,k看成流水步距,按全等节拍流水法组织施工。
(4)总工期:t=(m+n-1)ti =(m+∑bi –1)k
8.有6座类型相同的涵洞,每座涵洞包括四道工序。
每个专业队由4人组成,工作时间为:挖槽:2天,砌基:4天,按管:6天,洞口:2天,求:总工期t,绘制施工进度图。
解:(1)由t1=2 t2=4 t3=6 t4=2,得k=2天。
(2)求∑bi :b1 =1 b2=2 b3=3 b4=1 ,∑bi =1+2+3+1=7
(3)按7 个专业队,流水步距为2 组织施工。
(4)总工期t= t0+ te=(m+∑bi –1)k =(6+7-1)×2=24天。
(5)绘制施工进度图。
9.某路面工程5公里,垫层12天,基层18天,面层18天,保护层5天,计算总工期。
解:t1=12天t2=18天t3=18天t4=5天
t2=18>t1=12 取b12=1天。
t2=18>t1=12 取b12=1天。
t4=5= t3=18 取b34= tn+ ta- tn+1 =18+1-5=14
t=t0+te =1+1+14+5=21天
10.现有一座桥梁分ⅰ、ⅱ、ⅲ、ⅳ四个施工段,每个施工段又分为立模、扎筋、浇混凝土三道工序、各工序工作时间如下表。
确定最小流水步距,求总工期,绘制其施工进度图。
解:(1)计算b12
①将第一道工序的工作时间依次累加后得: 2 5 9 12
②将第二道工序的工作时间依次累加后得: 3 7 9 14
③将上面两步得到的二行错位相减,取大差得b12
2 5 9 12
-) 3 7 9 14
2 2 2
3 -1
4 b12 =3
(2)计算b23 :
①将第二道工序的工作时间依次累加后得: 3 7 9 14
②将第三道工序的工作时间依次累加后得: 2 5 8 10
③将上面两步得到的二行错位相减,取大差得b23
3 7 9 14
-) 2 5 8 10
3 5
4 6 -10
b23 =6
(3)计算总工期t:
t=t0+te = b12 + b23 +te = 3+6+(2+3+3+2)=19。
