定向钻定额说明
- 格式:docx
- 大小:21.14 KB
- 文档页数:7

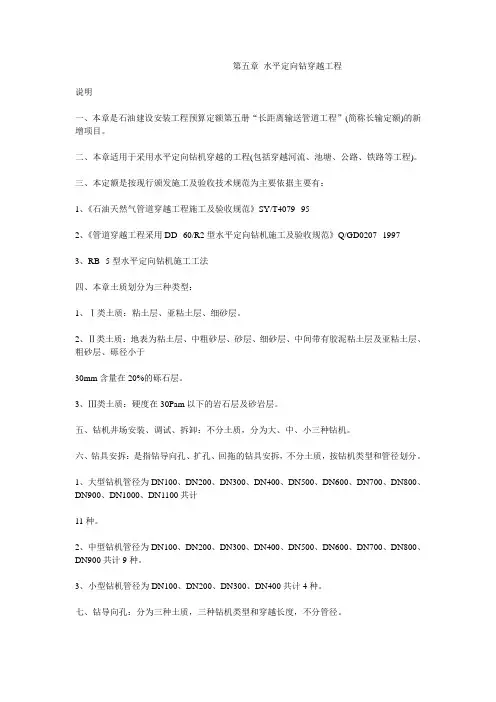

水平定向钻穿越工程
说明
一、本章是石油建设安装工程预算定额第五册“长距离输送管道工程”(简称长输定额)的新增项目。
二、本章适用于采用水平定向钻机穿越的工程(包括穿越河流、池塘、公路、铁路等工程)。
三、本定额是按现行颁发施工及验收技术规范为主要依据主要有:
1、《石油天然气管道穿越工程施工及验收规范》SY/T4079--95
2、《管道穿越工程采用DD--60/R2型水平定向钻机施工及验收规范》
Q/GD0207--
19973、RB--5型水平定向钻机施工工法
四、本章土质划分为三种类型:
1、Ⅰ类土质:
粘土层、亚粘土层、细砂层。
2、Ⅱ类土质:
地表为粘土层、中粗砂层、砂层、细砂层、中间带有胶泥粘土层及亚粘土层、粗砂层、砾径小于
30mm含量在20%的砾石层。
3、Ⅲ类土质:
硬度在30Pam以下的岩石层及砂岩层。
五、钻机井场安装、调试、拆卸:
不分土质,分为大、中、小三种钻机。
六、钻具安拆:
是指钻导向孔、扩孔、回拖的钻具安拆,不分土质,按钻机类型和管径划分。
1、大型钻机管径为DN
100、DN
200、DN
300、DN
400、DN
500、DN
600、DN
700、DN
800、DN
900、DN
1000、DN1100共计
11种。
2、中型钻机管径为DN
100、DN
200、DN
300、DN
400、DN
500、DN
700、DN
800、DN900共计9种。
3、小型钻机管径为DN
100、DN
200、DN
300、DN400共计4种。
七、钻导向xx:
分为三种土质,三种钻机类型和穿越长度,不分管径。
1、大型钻机:
穿越长度300米、400米、500米、600米、700米、800米、900米、1000米、1100米、1200米、1300
米、1400米、1500米、1600米共计14种。
2、中型钻机:
穿越长度100米、200米、300米、400米、500米、600米、700米、800米共计8种。
3、小型钻机:
穿越长度100米、200米、300米共计3种。
八、预扩孔分为三种土质,三种钻机,按管径划分:
1、大型钻机:
管径DN300以内不扩孔,管径为DN
500、DN
600、DN
700、DN
800、DN
900、DN
1000、DN1100共
计8种。
当穿越长度超过1000米时,长度为1001米至1200米人、机调整系数为0.018。
长度为1201米至1400米人、机调整系数为
0.029。
长度为1401米至1600米人、机调整系数为
0.046。
2、中型钻机:
管径DN300以内不扩孔,管径为DN
400、DN
500、DN
600、DN
700、DN
800、DN900共计6种。
3、小型钻机:
管径DN100以内不扩孔,管径为DN
200、DN
300、DN400共计3种。
九、管线回拖:
分为三类土质、三种钻机,按管径划分
1、大型钻机:
管径为DN
100、DN
200、、DN
300、DN
400、DN
500、DN
600、DN
700、DN
800、DN
900、DN
1000、DN1100
共计11种。
当穿越长度超过1000米时,长度为1001米至1200米人、机调整系数为0.021。
长度为1201米至1400米人、机调整系数为
0.033。
长度为1401米至1600米人、机调整系数为
0.048。
2、中型钻机:
管径为DN
100、DN
200、、DN
300、DN
400、DN
500、DN
600、DN
700、DN
800、DN900共计9种。
3、小型钻机:
管径为DN
100、DN
200、、DN
300、DN400共计4种。
十、穿越管线长度计算:
按自然地面入土点到出土点的穿越长度,再加6米(两侧各加3米)。
穿越管线xx=穿越水平xx+6米。
十一、管道的布管、补口补伤套用长输定额第二章有关子目,管道组装焊接、发送道套用长输定额第三章有关子
目,管道试压套用长输定额第四章有关子目,管道的运输、管口预热套用长输定额第七章有关子目。
十二、本章不包括施工设备场外运输、泥浆池和沟以及蓄水池挖填、现场三通一平、临时征地及赔偿的费用等项
目,应按有关规定计取。
