后置拉结筋(植筋)专项施工方案
- 格式:doc
- 大小:403.00 KB
- 文档页数:17
目录第一章、编制说明 (1)第二章、工程概况 (1)1、工程简介 (1)2、建筑设计概况 (1)3、砌体结构植筋部位及要求 (2)3.1 总体说明 (2)3.2 构造柱及边框 (2)3.3 填充墙拉结筋设置要求 (3)3.4 过梁、窗台压顶、现浇带设置要求 (4)4、其他需要植筋的部位及要求; (6)4.1 女儿墙 (6)4.2 结构底板 (6)4.3 其他非承包商原因造成的需要植筋的部位 (6)第三章、编制依据 (6)第四章、施工部署 (7)1、施工进度 (7)2、劳动组织 (7)3、施工准备 (7)3.1 材料准备: (7)第五章、施工工艺 (8)1、施工工艺流程 (8)2、施工要点 (8)2.1定位 (8)2.2钻孔 (8)2.3 清孔 (9)2.4 钢材除锈 (9)2.5 植筋胶配制 (10)2.6 植筋 (10)2.7 固化、保护 (11)2.8 检验 (11)2.9 其他注意事项 (11)第六章、施工质量保证措施 (12)第七章、工程验收资料 (12)第八章、施工安全措施 (13)第一章、编制说明由于本项目砌体结构施工过程中,构造柱、过梁和边框的纵筋,砌体墙拉结筋、压顶、门窗过梁、砼现浇带、屋面挡土板、车库地面等与原混凝土结构相连接采取后植筋锚固技术,特编制此方案。
化学植筋是一种钢筋混凝土结构改造技术,它是在原有结构需要改造的部位(梁、板、柱、墙等结构构件),按照设计计算的钢筋数量、规格,经过钻孔、清孔、注入植筋胶、载入钢筋的方法,实现结构的改造,使结构能按设计要求,承受在正常施工和使用时可能出现的各种荷载,在偶然事件发生时及发生后,仍能保持必要的整体稳定性。
第二章、工程概况工程简介序号项目内容1工程名称2建设单位3设计单位4监理单位5施工单位6勘察单位7建筑面积8工程地点建筑设计概况本项目场地内拟建9栋建筑,其中高层5栋(1号楼、2号楼、3号楼、4号楼、5号楼)、商业3栋(S1号楼、S2号楼、S3号楼)及地下车库1栋;占地面积26946.27㎡,总建筑面积97377.02㎡,其中地上建筑面积69372.11㎡,地下建筑面积28875.56㎡;建筑工程等级均为一级。
钢筋植筋专项施工方案一、前言二、工程概况三、钢筋植筋的必要性四、钢筋植筋的基本要求五、钢筋植筋的施工方法六、质量控制七、安全措施八、工程实施计划九、总结钢筋植筋专项方案一、前言本方案是针对天安﹒星河湾项目工程中的钢筋植筋工作而编制的,旨在规范施工流程,确保工程质量和安全。
本方案应严格执行,如有需要修改,必须经过相关人员的审核和批准。
二、工程概况天安﹒星河湾项目工程是一项大型住宅小区建设工程,总建筑面积约为10万平方米,共有20栋楼房。
本次钢筋植筋工作主要集中在地下室和一层,共涉及钢筋约1000吨。
三、钢筋植筋的必要性钢筋植筋是一项必要的工序,它可以增强混凝土结构的承载能力,提高工程的抗震性和耐久性。
在本工程中,由于地下室和一层是整个建筑的基础,因此钢筋植筋的质量直接关系到整个建筑的安全性和稳定性。
四、钢筋植筋的基本要求1.钢筋的规格、型号、数量和间距应符合设计要求。
2.钢筋的表面应清洁无锈蚀、无油污、无灰尘等杂物。
3.钢筋的长度应留足预留长度,以便后续的加工和连接。
4.钢筋的植入混凝土的深度应符合设计要求,同时应注意植筋的位置和方向。
五、钢筋植筋的施工方法1.钢筋的切割和加工应在专门的加工场地进行,保证加工质量和安全。
2.钢筋的植入应在混凝土浇筑前完成,植入后应立即进行固定和调整。
3.钢筋的连接应采用专门的连接件,并应进行质量检测。
六、质量控制1.钢筋的采购应符合国家相关标准,同时应进行质量检测。
2.钢筋的加工和植入应严格按照设计要求进行,同时应进行质量检测。
3.钢筋的连接应采用专门的连接件,并应进行质量检测。
七、安全措施1.钢筋的加工和植入应在专门的场地进行,保证加工和植入的安全。
2.钢筋的植入前应进行现场勘察和安全评估,确保施工安全。
3.施工人员应佩戴相关的安全防护用品,如安全帽、安全鞋等。
八、工程实施计划1.钢筋的加工和植入应在混凝土浇筑前完成,确保施工进度。
2.钢筋的连接应在混凝土浇筑后立即进行,确保连接质量。
后置拉结筋(植筋)专项施工方案范本一:植筋专项施工方案1. 施工前准备1.1 概述在进行后置拉结筋(植筋)施工前,需进行充分准备工作,包括材料准备、机械设备检查和施工区域清理等。
1.2 材料准备根据设计要求,准备好植筋所需的各种材料,包括钢筋、锚固套筒、拉伸装置、锚固胶等。
1.3 机械设备检查检查施工所需的机械设备,包括植筋机、钢筋切断机等,确保设备完好,能够正常运行。
1.4 施工区域清理清理施工区域,确保工作场地整洁、无障碍。
2. 施工过程2.1 钢筋加工根据设计要求,对钢筋进行加工,包括切割、弯曲等。
2.2 钢筋安装将加工好的钢筋安装进锚固套筒中,并使用锚固胶固定。
2.3 植筋操作使用植筋机定位并植入钢筋,确保植筋的准确位置和深度。
2.4 拉力传递通过拉伸装置对已植入的钢筋进行拉伸,传递预定的拉力。
2.5 拉结筋固化等待锚固胶固化,确保拉结筋的稳定性。
3. 施工后处理3.1 清理施工场地结束施工后,及时清理施工场地,清除杂物和废料。
3.2 检查工作检查植筋的质量和安装情况,确保符合设计要求。
3.3 形成施工记录记录施工过程中的关键环节和数据,形成施工记录。
附件:1. 植筋机操作手册2. 钢筋加工规范3. 钢筋设计图纸法律名词及注释:1. 植筋:后置拉结筋的俗称,是指将钢筋植入混凝土构件,以增加其抗拉能力和稳定性的施工方法。
2. 锚固套筒:一种用于固定钢筋的金属筒状装置。
3. 拉伸装置:用于对植筋的钢筋进行拉力传递的装置。
4. 锚固胶:一种用于固定植筋的胶水,具有高强度和耐久性。
范本二:后置拉结筋施工方案1. 施工准备1.1 概述后置拉结筋是一种常用的混凝土结构加固方法,本施工方案旨在规范后置拉结筋的施工过程。
1.2 材料准备准备所需材料,包括钢筋、锚固套筒、锚固胶、拉伸装置等。
1.3 设备检查检查施工所用的机械设备,确保设备正常运行。
1.4 施工区域清理清理施工区域,确保工作场地整洁无障碍。
植筋施工方案目录1.编制根据2.工程概况3.施工次序4.施工工艺5.植筋胶旳技术指标6.工艺流程及施工操作要点7.材料规定8.机具设备9.劳动力安排10.注意事项11.质量规定13.安全环境保护措施和文明施工14.成品保护1.编制根据建筑施工图6月《混凝土构造施工图构造详图》(03G101-1)《混凝土构造加固技术规范》(CECS 25-1990)《混凝土构造后锚固技术规程》(JGJ 145-)2.工程概况由于前施工方对所有二次构造构造预留钢筋规定旳未预留钢筋,为保证填充墙等拉结筋旳施工质量,决定采用植筋法进行填充墙等拉结筋旳施工。
3. 施工次序C区一至六层→B区一至六层→A区一至六层→负一层→负二层4.施工工艺植筋是用高强度旳化学锚固胶,使钢筋与混凝土产生握固力,从而到达预埋效果,施工后产生负荷承载力以满足设计及规范规定。
在填充墙砌体砌筑前用植筋法进行拉结筋旳后植入施工,在墙体拉结筋位置钻孔、注胶并植入拉结筋,运用化学锚固胶作为拉结筋与柱(墙)混凝土旳粘合剂,保证拉结筋与柱(墙)混凝土旳可靠粘接,并保证拉结筋根据砌块模数确定旳对旳位置。
使拉结筋与原构造柱(墙)混凝土旳粘接强度到达设计或规范规定,拉结筋上旳拉力通过化学锚固胶向混凝土柱(墙)中传递。
5.植筋胶旳技术指标本工程采用安徽合肥庐阳工业园安固技术有限企业生产旳“A1-5X”高强迅速锚固植筋胶。
⑴“A1-5X”高强迅速锚固植筋胶产品技术指标:①比重1.8-2.0g/m3;②稠度不小于等于30mm;③抗压强度不小于等于60MPa;④施工配比膏状为A:B=100:5;⑶植筋胶旳化学反应时间⑷植筋胶旳钻孔深度钻孔深度为13-14倍D(D为钢筋直径)。
⑴工艺流程弹线定位→钻孔→清孔→钢筋除锈→配胶→注胶→植筋→检查验收⑵施工操作要点在填充墙砌体施工前,进行拉结筋旳施工。
植筋法施工拉结筋重要工艺如下:弹线定位:对照施工图,在填充墙与柱或墙相连接旳构造表面,按设计或构造规定在设置拉结筋旳位置,沿高度方向进行弹线,先弹竖线,再弹横线,横竖线相交部位,即为拉结筋旳钻孔位置。

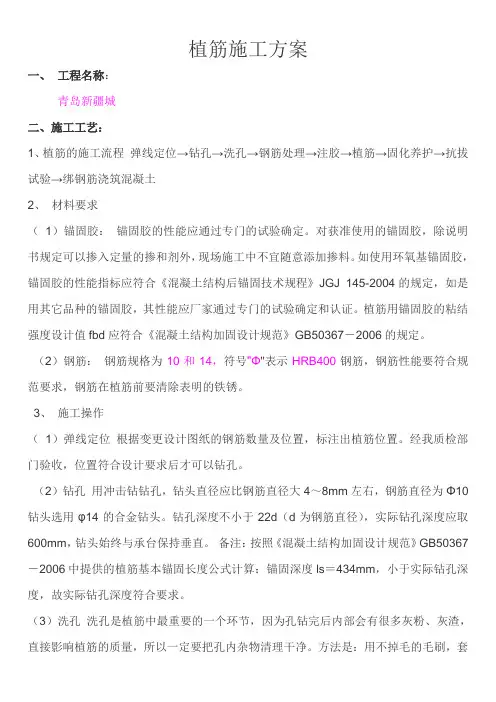

植筋施工方案一、工程名称:青岛新疆城二、施工工艺:1、植筋的施工流程弹线定位→钻孔→洗孔→钢筋处理→注胶→植筋→固化养护→抗拔试验→绑钢筋浇筑混凝土2、材料要求(1)锚固胶:锚固胶的性能应通过专门的试验确定。
对获准使用的锚固胶,除说明书规定可以掺入定量的掺和剂外,现场施工中不宜随意添加掺料。
如使用环氧基锚固胶,锚固胶的性能指标应符合《混凝土结构后锚固技术规程》JGJ 145-2004的规定,如是用其它品种的锚固胶,其性能应厂家通过专门的试验确定和认证。
植筋用锚固胶的粘结强度设计值fbd应符合《混凝土结构加固设计规范》GB50367-2006的规定。
(2)钢筋:钢筋规格为10和14,符号"Φ"表示HRB400钢筋,钢筋性能要符合规范要求,钢筋在植筋前要清除表明的铁锈。
3、施工操作(1)弹线定位根据变更设计图纸的钢筋数量及位置,标注出植筋位置。
经我质检部门验收,位置符合设计要求后才可以钻孔。
(2)钻孔用冲击钻钻孔,钻头直径应比钢筋直径大4~8mm左右,钢筋直径为Φ10钻头选用φ14的合金钻头。
钻孔深度不小于22d(d为钢筋直径),实际钻孔深度应取600mm,钻头始终与承台保持垂直。
备注:按照《混凝土结构加固设计规范》GB50367-2006中提供的植筋基本锚固长度公式计算:锚固深度ls=434mm,小于实际钻孔深度,故实际钻孔深度符合要求。
(3)洗孔洗孔是植筋中最重要的一个环节,因为孔钻完后内部会有很多灰粉、灰渣,直接影响植筋的质量,所以一定要把孔内杂物清理干净。
方法是:用不掉毛的毛刷,套上加长棒,伸至孔底,来回反复抽动,把灰尘和碎渣带出,再用空压机吹出浮沉。
吹完后再用脱脂棉沾酒精或丙酮擦洗孔壁。
但不能用水擦洗,因为用酒精或丙酮容易挥发,水不易挥发。
再者用水后孔内不会很快干燥。
洗孔完成后需要经我质检部门验收,自检合格后报监理验收,验收合格后方可注胶。
(4)钢筋处理钢筋锚固部分要清除表面锈迹及其他污物,一般采用角向磨光机配钢丝刷除锈,打磨至露出金属光泽为止,若钢筋锈蚀严重,要用稀盐酸浸泡除锈10-15分钟,后用石灰水中和,再用清水冲洗后擦干方可使用。
植筋专项施工方案工程名称:成都圣恩生物科技有限公司生产车间改造总(承)包单位:四川竞辉建工有限责任公司建设单位:成都圣恩生物科技有限公司监理单位:编制:审核:审批:二0一六年六月1、编制说明:由于本工程结构比较复杂,为了降低施工难度,有效保证混凝土墙柱拆模后的尺寸和观感质量,砖墙拉结筋及构造柱主筋采用后植筋施工方法,即在钢筋混凝土结构上钻出孔洞,注入锚固胶,植入钢筋,待其固化后进行下道工序。
植筋胶采用安固牌植筋胶。
根据要求,本工程填充墙砌筑按照图集《框架轻质填充墙构造图集》西南05G701(四)抗震设防烈度7°要求执行,其中转角处水平拉结措施详西南05G701(四)第29页。
1.编制依据a.成都市温江区海峡工业园内成都圣恩生物科技有限公司生产车间改造项目设计文件;b.参考:《凝土结构加固设计规范》GB50367-2006(第12章植筋技术)。
2.植筋锚固计算2.1.填充墙拉结筋植筋:采用A6.5拉结筋,钢筋锚固长度:max[10d;100mm]= max[65;100mm],【取l d为100mm】2.2.构造柱植筋计算:采用A10主筋,钢筋锚固长度:max[10d;100mm]= max[100;100mm],【取l d为100mm】2.3.现浇过梁植筋计算:根据设计图纸要求,过梁砼强度等级为C25混凝土,主筋为 14。
按受拉钢筋考虑锚固:N b t=f y·A s=310×153.86/1000=47.7KNl s =0.2·αspt·d·ƒy/ƒbd=0.2×1.0×14×310/3.6=241mm植筋锚固深度设计值计算:根据公式:l d≥ψNψae l s得:l d≥(1.0×1.1×1.0)×1.0×241=265mm 【取l d为265mm】2.4.其它:2.4.1.B16植筋计算:N b t=f y·A s=310×200.96/1000=62.30KNl s =0.2·αspt·d·ƒy/ƒbd=0.2×1.0×16×310/3.6=276mm植筋锚固深度设计值计算:根据公式:l d≥ψNψae l s得:l d≥(1.0×1.1×1.0)×1.0×276=304mm 【取l d为304mm】2.4.2.B18植筋计算:N b t=f y·A s=310×254.34/1000=78.85KNl s =0.2·αspt·d·ƒy/ƒbd=0.2×1.0×18×310/3.6=310mm植筋锚固深度设计值计算:根据公式:l d≥ψNψae l s得:l d≥(1.0×1.1×1.0)×1.0×310=341mm 【取l d为341mm】2.4.3.B20植筋计算:N b t=f y·A s=310×314/1000=97.34KNl s =0.2·αspt·d·ƒy/ƒbd=0.2×1.0×20×310/3.6=344mm植筋锚固深度设计值计算:根据公式:l d≥ψNψae l s得:l d≥(1.0×1.1×1.0)×1.0×344=378mm 【取l d为378mm】3.施工方法:施工准备→钻孔定位放线→钻孔→清孔→验孔→填锚固胶→植入钢筋→植筋校正→固化保护。
天安﹒星河湾项目工程钢筋植筋专项施工方案编制人:,审核人:,审批人:,编制日期:,--目录第一章编制依据 (1)第二章工程概况 (1)第三章钢筋除锈......................................... 第四章钢筋场地的准备................................... 第五章投入主要施工机具................................. 第六章作业条件......................................... 第七章钢筋采购......................................... 第八章钢筋进场检验与验收要求........................... 第九章钢筋的储存....................................... 第十章钢筋的加工施工工艺............................... 第十一章钢筋的原材料及加工的质量要求................... 第十二章钢筋焊接....................................... 第十三章钢筋绑扎施工工艺............................... 第十四章、钢筋机械连接施工工艺.......................... 第十五章钢筋连接、安装工程的质量要求................... 第十六章钢筋工程施工注意事项........................... 第十七章钢筋工程施工应注意的质量问题................... 第十八章钢筋工程施工主要安全技术措施................... 第十九章钢筋工程成品保护措施........................... 第二十章环境、职业健康安全管理措施.....................第一章、编制依据1、依据《混凝土结构加固技术规范》GB50367-20052、《砌体结构工程施工质量验收规范》GB50203-20113、天安星河湾项目工程施工蓝图4、由河南闽兴建设有限公司编制的钢筋工程施工作业指导书第二章、工程概况工程名称:天安星河湾(3#、5#~13#楼及地下车库)建设单位:郑州天安置业有限公司勘察单位:河南永固岩土工程有限公司设计单位:郑州市第一建筑工程集团有限公司监理单位:中牟县建设工程监理公司施工单位:河南闽兴建设有限公司工程地点:郑州市中牟县商都大道与寿圣街交叉口西南角总建筑面积:122915平方米建筑规模:总建筑面积约为122915㎡,有3#、5#楼(地上20层及地下室1层);6#、7#楼(地上9层、地下1层);8#楼(5层局部6层及地下1层);9#、10#、11#、12#楼(地上18层及地下1层)和13#楼(框架4层)组成,9#、10#、11#和12#楼设有人防。

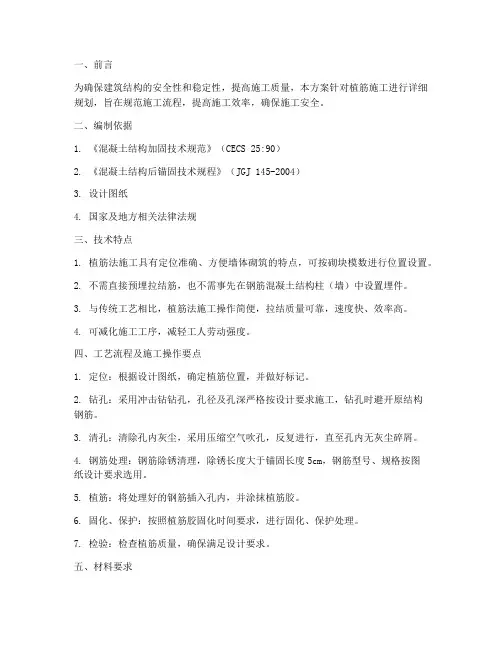

一、前言为确保建筑结构的安全性和稳定性,提高施工质量,本方案针对植筋施工进行详细规划,旨在规范施工流程,提高施工效率,确保施工安全。
二、编制依据1. 《混凝土结构加固技术规范》(CECS 25:90)2. 《混凝土结构后锚固技术规程》(JGJ 145-2004)3. 设计图纸4. 国家及地方相关法律法规三、技术特点1. 植筋法施工具有定位准确、方便墙体砌筑的特点,可按砌块模数进行位置设置。
2. 不需直接预埋拉结筋,也不需事先在钢筋混凝土结构柱(墙)中设置埋件。
3. 与传统工艺相比,植筋法施工操作简便,拉结质量可靠,速度快、效率高。
4. 可减化施工工序,减轻工人劳动强度。
四、工艺流程及施工操作要点1. 定位:根据设计图纸,确定植筋位置,并做好标记。
2. 钻孔:采用冲击钻钻孔,孔径及孔深严格按设计要求施工,钻孔时避开原结构钢筋。
3. 清孔:清除孔内灰尘,采用压缩空气吹孔,反复进行,直至孔内无灰尘碎屑。
4. 钢筋处理:钢筋除锈清理,除锈长度大于锚固长度5cm,钢筋型号、规格按图纸设计要求选用。
5. 植筋:将处理好的钢筋插入孔内,并涂抹植筋胶。
6. 固化、保护:按照植筋胶固化时间要求,进行固化、保护处理。
7. 检验:检查植筋质量,确保满足设计要求。
五、材料要求1. 植筋胶:选用符合国家标准的植筋胶,具有高粘结强度、良好的耐候性、耐腐蚀性。
2. 钢筋:选用符合国家标准的钢筋,型号、规格按设计要求选用。
3. 钻孔设备:冲击钻、钻头、压缩空气等。
六、机具设备1. 冲击钻:用于钻孔作业。
2. 钻头:用于钻孔作业,根据孔径选择合适钻头。
3. 压缩空气:用于清孔作业。
4. 植筋胶枪:用于涂抹植筋胶。
七、劳力组织1. 施工人员:具备相关施工技能和经验。
2. 质检人员:负责对施工过程进行监督检查,确保施工质量。
八、注意事项1. 施工过程中,严格按照设计图纸和规范要求进行操作。
2. 注意安全,遵守操作规程,防止事故发生。
GD220206 001XX工程植筋专项施工方案编制:日期:审核:日期:审批:日期:目录本项目施工图纸、业主有关质量、材料要求国家规范、规程和加固行业标准《混凝土结构后锚固技术规程》JGJ 145-2013工程测量规范GB50026-2007建筑工程施工质量验收统一标准GB50300-2013混凝土结构工程施工质量验收规范GB50204-2015混凝土结构加固设计规范GB50367-2013建筑抗震加固技术规程JGJ116-2009建筑装饰装修工程质量验收规范GB50210-2001工程加固材料安全性鉴定技术规范GB/T50728-2011建筑结构加固工程施工质量验收规范GB/T50550-2010民用建筑工程室内环境污染控制规范GB50325-2010(2013版)混凝土结构加固构造13G311-1施工现场临时用电安全技术规程JGJ46-2005建筑施工安全检查标准JGJ59-2011钢结构工程施工质量验收规范GB50205-2001钢结构高强度螺栓连接技术规程JGJ107-2016建筑工程冬季施工规程JGJ104-2011建筑工程资料管理规程 JGJ∕T185-2009中华人民共和国合同法1999年15号主席令中华人民共和国建筑法2011年46号国家主席令中华人民共和国消防法 2008年6号国家主席令中华人民共和国安全生产法2002年70号主席令中华人民共和国环境保护法2014年9号国家主席令中华人民共和国环境噪声污染防治法1997年77号国家主席令建设工程质量管理条例2000年279号国务院令建设工程安全生产管理条例2003年393号国务院令xx公司质量、环境、职业健康与安全管理手册和程序文件xx公司施工技术质量管理、安全生产管理制度系列标准xx公司其它相关环境、质量法律法规及文件资料。
工程参建单位建设单位:xx勘察单位:设计单位:监理单位:施工单位:根据有关本工程施工质量、施工进度、安全文明施工等要求,并落实各项施工方案和技术措施。

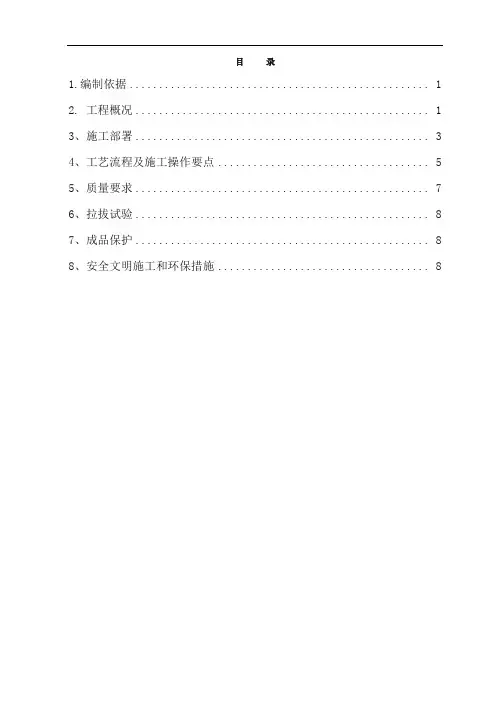

目录1.编制依据 (1)2. 工程概况 (1)3、施工部署 (4)4、工艺流程及施工操作要点 (6)5、质量要求 (10)6、拉拔试验 (10)7、成品保护 (11)8、安全文明施工和环保措施 (11)1.编制依据1.1 施工合同:1#楼(办公)等3项(平谷区马坊物流园区WL—14、WL—24地块商业金融项目)施工合同。
1.2 施工图纸:1#楼(办公)等3项(平谷区马坊物流园区WL—14、WL—24地块商业金融项目)施工图纸1.3国家主要规范、规程2.工程概况2.1项目概况室内外二次结构墙的具体做法为:2.2植筋设计概况1、主要植筋部位:有砌筑墙体的墙、柱、顶板。
2、植筋明细表3、植筋主要规格明细4、注意事项(1)、构造柱、水平系梁纵筋预留长度不得小于50d,以满足搭接要求。
(2)、墙体拉结筋预留长度当为绑扎搭接时,长度不得小于55d且不小于600mm,当为焊接接头时,不得小于10d。
植筋深度见下表:单位:mm3、施工部署3.1主要材料3.2注意事项1、钢筋钢筋要按设计和规范要求加工,其规格、长度端头弯钩要符合要求。
钢筋要有符合要求的材质书和复试报告,且不得有锈蚀和明显弯曲现象。
如略有锈蚀,可进行除锈处理,并在其植入端表面擦拭丙酮溶液。
2、植筋胶植筋胶应在规定的保质期内且密封良好,具有产品质量保证书、使用说明书、产品检验报告。
产品质量保证书、产品检验报告中应有其主要组成及性能指标、生产日期、产品标准号等。
产品质量应符合中国工程建设标准化协会ECS25:90 标准指标要求。
植筋胶应不含氯离子及金属膨胀物。
甲、乙两种组份混合后应进行充分搅拌,确保配料均匀,配料量要根据工程量计算确定,确保在说明书规定时间内将配好的拌合料用完,以免拌合料在使用前凝结,无法使用,造成浪费。
3、丙酮准备适当数量的丙酮溶液,用于清洗油污和胶体污染。
3.3施工机具准备3.4劳动力安排由于植筋工程量较大,由14人组成的操作小组进行施工,每组负责两栋楼植筋工作,每楼分为成孔阶段和植筋阶段,竖向流水。

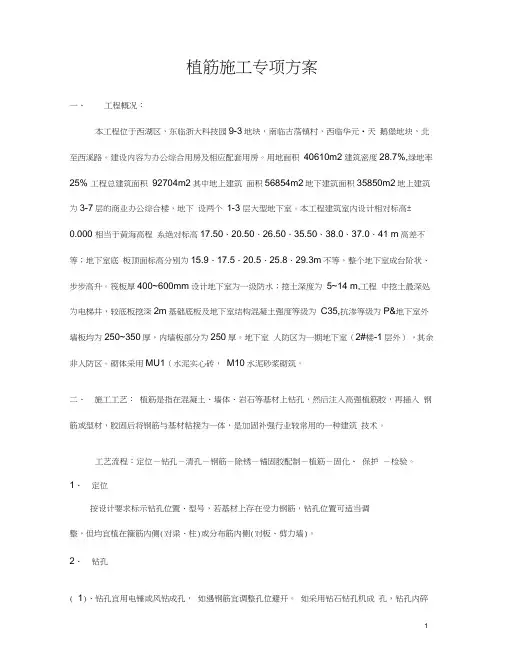

植筋施工专项方案一、工程概况:本工程位于西湖区,东临浙大科技园9-3地块,南临古荡镇村,西临华元•天鹅堡地块,北至西溪路。
建设内容为办公综合用房及相应配套用房。
用地面积40610m2建筑密度28.7%,绿地率25% 工程总建筑面积92704m2其中地上建筑面积56854m2地下建筑面积35850m2地上建筑为3-7层的商业办公综合楼,地下设两个1-3 层大型地下室。
本工程建筑室内设计相对标高±0.000 相当于黄海高程系绝对标高17.50、20.50、26.50、35.50、38.0、37.0、41 m高差不等;地下室底板顶面标高分别为15.9、17.5、20.5、25.8、29.3m不等,整个地下室成台阶状、步步高升。
筏板厚400~600mm设计地下室为一级防水;挖土深度为5~14 m,工程中挖土最深处为电梯井,较底板挖深2m基础底板及地下室结构混凝土强度等级为C35,抗渗等级为P&地下室外墙板均为250~350厚,内墙板部分为250厚。
地下室人防区为一期地下室(2#楼-1层外),其余非人防区。
砌体采用MU1(水泥实心砖,M10水泥砂浆砌筑。
二、施工工艺:植筋是指在混凝土、墙体、岩石等基材上钻孔,然后注入高强植筋胶,再插入钢筋或型材,胶固后将钢筋与基材粘接为一体,是加固补强行业较常用的一种建筑技术。
工艺流程:定位-钻孔-清孔-钢筋-除锈-锚固胶配制-植筋-固化、保护-检验。
1、定位按设计要求标示钻孔位置、型号,若基材上存在受力钢筋,钻孔位置可适当调整,但均宜植在箍筋内侧(对梁、柱)或分布筋内侧(对板、剪力墙)。
2、钻孔( 1)、钻孔宜用电锤或风钻成孔,如遇钢筋宜调整孔位避开。
如采用钻石钻孔机成孔,钻孔内碎屑应用洁净水冲洗干净,并晾晒至干燥。
(2)、钻孔孔径D+4〜8mnO小直径钢筋取低值,大直径钢筋取高值,D为钢筋直径).(3)、实际钻孔深度可参考15D的标准,根据实际所需锚固力大小,并考虑构件要求,现场拉拔试验或按照有关规范计算确定。
后置拉结筋(植筋)专项施工方案目录1.工程概况 (1)2.编制依据 (1)3.技术特点 (2)4.工艺原理 (2)5.植筋胶的技术指标 (2)5.1“昊泰”高强型结构胶 (2)5.2在使用过程中的优点 (2)5.3植筋胶的化学反应时间 (3)5.4植筋胶的钻孔深度 (6)6.工艺流程及施工操作要点 (7)6.1工艺流程 (7)6.2施工操作要点 (7)7.材料要求 (8)7.1拉结筋 (8)7.2植筋胶 (8)7.3丙酮 (9)8.机具设备 (9)9.劳力组织 (9)10.注意事项 (9)11.质量要求 (9)11.1钻孔质量 (9)11.1.1主控项目 (9)11.1.2一般项目 (10)11.2拉结筋“植筋法”施工质量 (10)11.2.1主控项目 (10)11.2.2一般项目 (10)12.抗拔试验 (10)13.安全环保措施和文明施工 (10)14.成品保护 (11)后置拉结筋专项施工方案一.工程概况鼎盛佳园A座工程位于太原市万柏材虎峪河七一桥头,由山西越鼎盛房地产有限责任公司投资开发,太原理工太设计研究院设计,监理单位为太原市建设工程监理有限公司。
本工程建筑概况:建筑占地面积3042.80m2,总建筑面积为54555.49m2,建筑规模住宅390户。
其中地下部分6669.38m2,地上部分47886.11m2,其中商业部分8292.91m2,住宅部分40253.0m2。
住宅部分东侧为A1楼,西侧为A2楼,自东~西依次分为4个单元。
A1楼一单元30层,A1楼二单元31层,A2楼三单元31层,A2楼四单元30层,A1A2六层以上为住宅,A1A2六层以下为商业用房。
,结构类型A1A2住宅筏板剪力墙,商业用房为现浇框架结构。
砌筑工程的主要部位为外墙、内隔墙等。
±0.000以上砌块采用蒸压加气混凝土砌块,砂浆强度为M5混合砂浆,砌块强度等级为A3.5、密度等级≤7KN/㎡;±0.000以下砌块采用MU10非粘土实心砖砌块,砂浆强度为M7.5水泥砂浆,密度等级≤18KN/㎡。
第一节工程概况1、工程概况⑴XXX工程;建设地点:位于XXX:居住建筑;建筑分类:多层建筑;建筑栋数:共2栋,1#楼和2#楼;工期:380日历天。
⑵本工程占地面积约1195。
76平方米,总建筑面积7691。
39平方米。
其中:1#楼:占地面积约561.91平方米,建筑面积约3778平方米,地上11层,高32.5米;2#楼:占地面积约633。
85平方米,建筑面积约3913。
39平方米,地上11层,高32。
05米.⑶本工程建筑结构形式:框架剪力墙结构;建筑结构的设计使用年限:50年;基本风压取值:0.75kN/m。
⑷本工程为丙类建筑,设防烈度:6度,抗震措施:6度,基本地震加速度:0。
05g,建筑结构阻尼比:0.05,地震分组:第一组,设计特征周期:0。
35s;钢筋砼框架抗震等级:三级。
⑸本工程建筑场地类别:Ⅱ类;工程安全等级:二级;砌体施工控制等级:B级;混凝土结构耐久性等级:地下部分:二a类环境设计;地上部分:一类环境设计.2、参加单位⑴建设单位:XXX,现场代表:XXX⑵监理单位:XXX,总监:XXX⑶设计单位:XXX,设计负责人:XXX⑷勘察单位:XXX,勘察负责人:XXX⑸施工单位:XXX,项目经理:XXX3、拉结筋设置方式⑴近年来,框架、框剪、剪力墙结构建筑越来越多,钢筋混凝土柱(墙)与填充墙的有效拉结是多年来困扰施工单位的难题之一。
⑵常规的预埋拉结筋的施工技术,在混凝土施工时,由于振捣等原因而造成的预埋埋件位置不准确,拉结筋施工时剔凿过深或面积过大,会直接影响主筋保护层和削弱混凝土结构断面尺寸。
⑶因此,为保证填充墙拉结筋的施工质量,项目部决定应用“植筋法”新技术进行填充墙拉结筋的施工。
第二节工编制依据1、规范⑴《混凝土结构加固技术规范》(CECS25:90)⑵《混凝土结构加固设计规范》(GB50367—2013)⑶《施工现场临时用电安全技术规范》(JGJ46-2005)⑷《建筑施工安全检查标准》(JGJ59—2011)⑸《建筑机械使用安全技术规程》(JGJ33-2012)⑹《混凝土结构设计规范》(GB50010-2010)⑺《混凝土结构工程施工质量验收规范》GB 50204—20152、其他文件文献⑴本工程施工图纸⑵本工程施工组织设计⑶涉及本工程需要的其他文献资料第三节“植筋法”技术特点1、“植筋法"施工填充墙拉结筋,拉结筋定位准确,方便墙体砌筑.不直接预埋拉结筋,也不需事先在钢筋混凝土结构柱(墙)中设置埋件,而且可以按砌块模数进行位置设置,与预埋方法比较,不需模板钻孔穿筋,而且避免了因混凝土施工时,由于振捣等原因而造成的预埋埋件位置不准确,拉结筋施工时剔凿过深或面积过大,影响主筋保护层和削弱混凝土结构断面尺寸等问题。
植筋专项施工方案编制:审核:审批及审批意见:编制单位:编制日期:总监审核意见:监理意见1、工程概况本工程26#楼为高层住宅,结构类型为剪力墙结构,抗震设防烈度等级为6度。
总建筑面积为24986.07㎡,地下1层,地上18层,墙柱砼强度等级为C25。
墙体设计为:外墙采用M7.5混合砂浆砌筑MU7.5非承重页岩多孔砖,内墙采用M5混合砂浆砌筑MU7.5非承重页岩多孔砖。
为了施工方便,考虑所有墙体拉结筋、门过梁及构造柱钢筋采用后植筋工艺,并对钢筋种植制定如下方案。
2、编制依据根据中国工程建筑标准化协会标准《混凝土结构后锚固技术规程》JCJ145-2004、J407-2005《砼结构设计规范》GB50010-2002、《混凝土结构加固设计规范》GB50367-2006。
3、施工准备3.1工艺选用条件:规范4.1.2条规定,围护外墙、隔墙属于非结构构件。
化学植筋可用抗震设防烈度不大于8度作非结构的后锚固连接。
规范7.0.3条规定,锚栓最少有效锚固深度Hef,min/d的比值按小表执行(有充分试验依据及可靠工作经验,并经国家指定机构认可是化学植筋的基本要求:规范8.0.1条规定,混凝土基材的厚度h≥hef +2d且h>100mm, hef为锚栓埋置深度,d为锚孔直径。
试验要求:规范规定,混凝土结构后锚固工程应进行非破坏性抗拔承载力的现场检验。
各种钢筋荷载检验值按规范计算:Φ6.5=7KN、Φ8=10.63KN、Φ10=16.6KN、Φ12=34.1KN、Φ14=46.4KN、Φ16=60.1KN、Φ18=76.7KN、Φ20=94.6KN、Φ22=114.8KN、Φ25=148KN3.2现场准备根据施工现场情况,合理配置施工人员:每小组2人,与二次结构施工紧密配合,共2组。
3.3物资供应准备根据实际情况现场配备:电锤、吹风机等。
3.4材料的选择植筋胶:使用环氧树脂,符合有关规范及标准要求。
钢筋:隔墙沿墙高500设2Φ6拉筋与构造柱或剪力墙拉结,每边伸入隔墙700且≥1/5墙长(详见附图)。
植筋-专项施工方案植筋:植筋是指建筑工程化学法植筋胶植筋,简称植筋,又叫种筋,是建筑结构抗震加固工程上的一种钢筋后锚固利用结构胶锁键握紧力作用的连接技术,是结构植筋加固与重型荷载紧固应用的最佳选择。
一、准备工作1.1、植筋内容工程后砌墙与主体结构的拉结筋采用二次植入方式。
钢筋规格为φ6。
其它部位和钢筋规格需植筋时由现场确定,施工方法执行本方案。
12、施工准备1)由技术负责人编制可行的施工方案。
2)对作业人员进行技术交底。
3)对各楼层部位进行放线,在需要植筋的部位做好标记。
4)植筋胶的选用:采用特定植筋锚固胶。
5)组织植筋胶的进场和验收。
由专人负责拉结钢筋的植筋工作。
二、工艺流程1、植筋工艺流程如下所示:放线---钻空---清空---验空---注胶---植筋---固化养护(1)、放线:必须按照图纸要求的钢筋间距、位置放线、但由于为避开原钢筋砼结构层内钢筋相碰,容许微量移位,甲乙双方有关人员现场视具体情况商定。
(2)、钻空:由专业人员接通电源,检查、调试机具;选用埋筋相匹的钻头进行钻孔,其孔径应大于埋筋直径2—4mm,孔深应为埋筋直径15D。
(3)、清孔:用电吹风机配用塑料管吹净孔内粉尘。
(4)、验孔:必须由甲方或工长自检合格后方可进行下道工序施工。
(5)、注胶:根据所需用量现场提取A、B料,按照一定比例充分搅拌,混合均匀后注入孔内,以孔内盛满即可。
(6)、植筋:将钢筋埋植部分清除锈污,迅速植入孔内慢慢单向旋入(不可中途逆向反转)直至埋件伸入孔洞底壁即可。
(7)、固结养护:固结期间勿震动埋筋,待完全固结后方可进行下道工序施工。
三、主要参数各规格型号主要参数注:1)以上钻孔深度按15d计,如条件所限,最小不得小于10d。
四、施工工艺和步骤1、需植筋的部位画出标记。
2、在植筋部位进行钻孔。
钻孔的深度和孔径应满足要求,参见上表。
3、用毛刷、清孔风机或水对孔内粉尘清洗至干净。
4、植筋胶进场,并进行检查验收。
第一节工程概况1、工程概况⑴XXX工程;建设地点:位于XXX:居住建筑;建筑分类:多层建筑;建筑栋数:共2栋,1#楼和2#楼;工期:380日历天。
⑵本工程占地面积约1195.76平方米,总建筑面积7691.39平方米。
其中:1#楼:占地面积约561.91平方米,建筑面积约3778平方米,地上11层,高32.5米;2#楼:占地面积约633.85平方米,建筑面积约3913.39平方米,地上11层,高32.05米。
⑶本工程建筑结构形式:框架剪力墙结构;建筑结构的设计使用年限:50年;基本风压取值:0.75kN/m。
⑷本工程为丙类建筑,设防烈度:6度,抗震措施:6度,基本地震加速度:0.05g,建筑结构阻尼比:0.05,地震分组:第一组,设计特征周期:0.35s;钢筋砼框架抗震等级:三级。
⑸本工程建筑场地类别:Ⅱ类;工程安全等级:二级;砌体施工控制等级:B级;混凝土结构耐久性等级:地下部分:二a类环境设计;地上部分:一类环境设计。
2、参加单位⑴建设单位:XXX,现场代表:XXX⑵监理单位:XXX,总监:XXX⑶设计单位:XXX,设计负责人:XXX⑷勘察单位:XXX,勘察负责人:XXX⑸施工单位:XXX,项目经理:XXX3、拉结筋设置方式⑴近年来,框架、框剪、剪力墙结构建筑越来越多,钢筋混凝土柱(墙)与填充墙的有效拉结是多年来困扰施工单位的难题之一。
⑵常规的预埋拉结筋的施工技术,在混凝土施工时,由于振捣等原因而造成的预埋埋件位置不准确,拉结筋施工时剔凿过深或面积过大,会直接影响主筋保护层和削弱混凝土结构断面尺寸。
⑶因此,为保证填充墙拉结筋的施工质量,项目部决定应用“植筋法”新技术进行填充墙拉结筋的施工。
第二节工编制依据1、规范⑴《混凝土结构加固技术规范》(CECS25:90)⑵《混凝土结构加固设计规范》(GB50367-2013)⑶《施工现场临时用电安全技术规范》(JGJ46-2005)⑷《建筑施工安全检查标准》(JGJ59-2011)⑸《建筑机械使用安全技术规程》(JGJ33-2012)⑹《混凝土结构设计规范》(GB50010-2010)⑺《混凝土结构工程施工质量验收规范》GB 50204-20152、其他文件文献⑴本工程施工图纸⑵本工程施工组织设计⑶涉及本工程需要的其他文献资料第三节“植筋法”技术特点1、“植筋法”施工填充墙拉结筋,拉结筋定位准确,方便墙体砌筑。
不直接预埋拉结筋,也不需事先在钢筋混凝土结构柱(墙)中设置埋件,而且可以按砌块模数进行位置设置,与预埋方法比较,不需模板钻孔穿筋,而且避免了因混凝土施工时,由于振捣等原因而造成的预埋埋件位置不准确,拉结筋施工时剔凿过深或面积过大,影响主筋保护层和削弱混凝土结构断面尺寸等问题。
2、“植筋法”施工拉结筋,不用为寻找焊接拉结筋的埋件而剔凿混凝土,可以保证混凝土结构表面观感质量,做到文明施工。
3、与传统工艺相比,“植筋法”施工填充墙拉结筋,施工操作简便,拉结质量可靠,速度快、效率高;应用这种方法,可以减化施工工序,减轻工人的劳动强度,而且对工人的操作技术水平要求不高,还能有效地解决拉结筋与水平灰缝位置相一致的问题。
第四节“植筋法”工艺原理1、植筋新技术也称为钢筋、螺杆化学锚固,是运用高强度的化学锚固胶(植筋胶),使钢筋、螺杆等与混凝土产生握固力,从而达到预埋效果,施工后产生高负荷承载力,不易产生移位、拔出,可用于各种钢筋需要生根之处。
2、在填充墙砌体砌筑前采用“植筋法”进行拉结筋的后植入(锚固)施工,在墙体拉结筋位置钻孔、注胶并植入拉结筋,利用化学锚固胶(植筋胶)作为拉结筋与柱(墙)混凝土的粘合剂,保证拉结筋与柱(墙)混凝土的可靠粘接,从而减轻对原结构构件的损伤,并保证拉结筋根据砌块模数确定的正确位置。
使设计(或构造)拉结筋与原结构柱(墙)混凝土的粘接强度达到设计(或规范)要求,拉结筋上的拉力通过化学锚固胶(植筋胶)向混凝土柱(墙)中传递。
第五节植筋胶的技术指标1、本工程拟采用高强型结构胶。
2、高强型结构胶物理性能⑴耐酸性、耐低温、耐老化;⑵耐用热性能良好,常温下无蠕变;⑶耐水渍,在潮湿环境中长期负荷稳定;⑷抗焊性、阻燃性能良好;⑸抗震性能良好;3、在使用过程中的优点⑴无挤压应力,适用于小间距、小边距作业;⑵快速凝固,有高承载力;⑶使用注射式锚栓,使用范围广;⑷锚固植筋胶初凝时间可控,可实现快速承载。
⑴钻孔深度为15倍D(D为钢筋直径)。
第六节工艺流程及施工操作要点钢筋混凝土结构施工完毕后,在填充墙砌体施工前,进行拉结筋的施工。
“植筋法”施工拉结筋主要工艺如下:⑴弹线定位:对照施工图,在填充墙与柱或墙相连接的结构表面,按设计或构造要求在设置拉结筋的位置,沿高度方向进行弹线,先弹竖线,再弹横线,横竖线相交部位,即为拉结筋的钻孔位置。
⑵钻孔:①根据弹出的钻孔位置,用冲击钻钻孔,孔深和孔径按设计要求确定。
②如设计无要求时,孔深按≥15d 考虑,孔径按d+2~4mm控制。
③钻孔时要使冲击钻垂直于结构表面均匀钻入,以便控制钻孔的垂直。
④孔深用冲击钻上顶杆控制(如图1)。
图1 结构面钻孔⑤如钻孔时遇到柱(墙)主筋,可把钻孔位置水平平移一个钢筋直径的位置,重新钻入,原钻出的未成型废孔用1:1 水泥砂浆填塞补平,钢筋工程施工时,绑扎钢筋前,如箍筋(墙体水平筋)位置与拉接筋钻孔位置有可能重合,则需根据砌块模数适当调整箍筋(墙体水平筋)间距,尽可能避开。
⑥钻孔时如碰上箍筋或混凝土墙体水平筋,根据灰缝大小适当调整钻孔位置,废孔仍采用前面所述方法进行处理。
⑶清孔:①钻孔完成一个结构面后,可进行清孔操作。
②清孔的目的是要吹清孔内粉尘,采用专用毛刷和吹风机(橡皮气囊、手推式气筒或手动、电动吹风机)配合进行。
如图3、4所示。
③清孔时用“四吹三刷”法,即先吹清孔浮尘,然后用专用毛刷清刷孔壁,清刷时毛刷在孔内抽拉转动,如此反复吹刷,清理干净孔内粉尘。
如图2所示。
图2 清孔毛刷图3 毛刷刷孔图4 吹风机吹孔④一般来说,孔内潮湿会对结构胶与混凝土的粘结产生不利影响,使其无法达到设计的粘结强度,影响拉结质量,所以在清孔时严禁用水冲刷。
⑷钢筋除锈:对锚固筋端部用钢丝刷进行除锈,除锈的长度应大于锚固件的锚固长度。
⑸配胶:①配胶前要进行植筋准备工作的检查,保证钻孔、清孔工作已完成一个施工段,并已组织验收,做好隐蔽工程验收记录,同时拉结钢筋已准备就绪,达到植筋操作准备工作要求。
②配胶应用精确的计量工具,如台秤等称,量器具应干净,配制用完毕后清洗干净,按所需用量提取甲乙组分,按100:2重量比拌和均匀,并按要求在30 min内用完,以免时间过长粘胶变质影响施工和粘胶质量。
图5 手持式自动压力灌浆器⑹注胶:①根据产品说明书确定具体方法。
②一般液体状胶可用手持式自动压力灌浆器进行注胶操作。
④拉动拉杆,将配好的植筋胶拌合物吸入内囊,注胶时要注意排除钻孔内的空气,将注胶嘴伸入钻好的植筋孔中约8cm左右,推动拉杆使胶料注入孔内,边推拉杆边向孔外拔灌浆器,直至灌浆器注胶嘴抽出至离孔口1/3孔深(约3cm 左右)时方可停止注胶,以植入拉结筋后胶液略有被挤出为度。
⑤一次配好的植筋胶拌合物注胶完成后,应把套筒、弹簧、拉杆用丙酮清洗干净,以利再用。
⑺植筋:①植筋应在注胶完成后立即进行。
②为保证胶体饱满,注胶完成后,将加工好的拉结③筋植入端醮少许胶液,缓缓旋转插入植筋孔,并调整到规定位置。
④操作时要边插入边沿一定方向转动多次,以使植筋胶与拉结筋和混凝土孔壁表面粘结密实。
⑤拉结筋在植筋施工前应彻底清除表面附着物、浮锈和油污。
⑥拉结筋要插入孔道最深处,常温下保证24h 不扰动(时间按植筋胶说明书控制),达到要求后方可进行填充墙体砌筑施工。
图6 植入拉结筋⑻检查验收:①按植筋胶说明书介绍的产品凝胶时间和固化时间,一般为15min和1h,植筋到位后,凝胶前要派专人现场看护施工完的拉结筋,严防碰撞;胶体完全固化后方可进行拉拔试验。
②采用非破坏性检验,试验值达到设计要求后卸荷。
③如设计无要求,可参照《混凝土结构后锚固技术规程》(JGJ145—2004)附录A执行。
④植筋过程完成后,专业工长要对所有拉结筋进行检查,检查合格填写钢筋隐蔽验收记录表和检验批验收记录表,然后请专业质检员进行验收核定,核定无误后报请现场监理工程师进行验收,并在钢筋隐蔽验收记录表和检验批验收记录表上签署意见,通过验收后方可进行填充墙砌体的砌筑。
第七节材料要求1、拉结筋拉结筋要按设计要求加工,设计未注明的按构造要求制作。
其规格、长度端头弯钩要符合要求。
钢筋要有符合要求的材质书和复试报告,且不得有锈蚀和明显弯曲现象。
如略有锈蚀,可进行除锈处理,并在其植入端表面擦拭丙酮溶液。
2、植筋胶植筋胶应在规定的保质期内且密封良好,具有产品质量保证书、使用说明书、产品检验报告和复试报告。
产品质量保证书、产品检验报告中应有其主要组成及性能指标、生产日期、产品标准号等。
产品质量应符合中国工程建设标准化协会CECS25:90标准指标要求。
植筋胶应不含氯离子及金属膨胀物。
甲、乙两种组份混合后应进行充分搅拌,确保配料均匀,配料量要根据工程量计算确定,确保在说明书规定时间内将配好的拌合料用完,以免拌合料在使用前凝结,无法使用,造成浪费。
3、丙酮准备适当数量的丙酮溶液,用于清洗油污和胶体污染。
第八节机具设备第九节劳力组织1、单层工程量较小时:⑴由6人组成的操作小组进行施工,一层为一个施工段,每个施工段分为成孔阶段和植筋阶段,竖向流水。
⑵成孔阶段2人定位弹线,2人打孔,2人清孔;清孔后进行验收,植筋阶段共4人进行注胶、植筋操作。
2、单层工程量较大时:⑴可适当增加人数,可采用8人小组进行施工。
⑵成孔阶段2人定位弹线,3人打孔,3人清孔;清孔后组织验收,植筋阶段共6人进行注胶、植筋操作。
第十节注意事项1、拉结筋位置的定位一定要综合设计(构造)要求与砌块模数相结合确定,确定位置后要严格按要求进行弹线控制。
钻孔时要避免对结构主筋造成损伤。
2、钻孔时一定要先轻钻定位,再用力垂直顶压冲击钻缓缓钻进。
孔径、孔深及垂直度要严格按要求控制,保证符合要求。
3、“植筋法”施工砌体拉结筋的关键在于清孔。
孔内清理不干净或孔内潮湿均会对结构胶与混凝土的粘结产生不利影响,使其无法达到设计的粘结强度,影响拉结质量。
清孔时要求一定要认真进行“四吹三刷”工序。
4、胶体配制时要计量准确,按施工段计算用量考虑损耗后配制,施工段的划分要考虑施工速度和植筋胶的凝结时间,胶体配制前要做好注胶植筋的各项准备工作,配制完成后,注胶、植筋要连续进行,不得间断,确保在胶体凝结前施工完毕。
5、向孔内注胶时要掌握注入量,不能过多,也不能过少。
过多拉结筋植入后胶体会有很多溢出,造成浪费和污染;过少则孔内水注胶不饱满,易造成粘结强度不够。
