土石方工程预算方案word版本
- 格式:doc
- 大小:47.00 KB
- 文档页数:4
土石方工程预算方案1.工程范围和目标:明确土石方工程的范围和目标,包括削方、填方和挖方等。
2.工程数量和面积:根据设计图纸和工程规划确定土石方工程的数量和面积。
3.土质分析和勘察资料:根据土质分析和勘察资料,确定土石方工程的施工要求和施工工艺。
4.施工方法和工期:根据工程的具体要求,确定土石方工程的施工方法和施工工期。
5.劳动力和设备:根据工程的规模和施工工期,确定所需劳动力和设备,并计算出相应的人时和设备时数。
6.施工材料和物资:根据工程的需要,确定所需的施工材料和物资,包括石料、土壤、混凝土等,并计算出相应的用量和成本。
7.施工费用和成本:根据劳动力、设备、材料和物资的需求量和成本,计算出土石方工程的施工费用和成本。
8.风险和风险管理:根据工程的特点和施工环境,确定土石方工程的风险和相应的风险管理措施。
编制土石方工程预算方案的具体步骤:1.收集资料:收集土石方工程的设计图纸、土质分析报告、勘察资料和施工规范等相关资料。
2.量取工程量:根据设计图纸和工程规划,量取土石方工程的长度、宽度、高度等尺寸,计算出工程的面积和体积。
3.估算费用:根据土石方工程的施工方法、施工工期、劳动力、设备、材料和物资的需求量,估算出相应的费用。
4.定价和成本计算:根据所使用的劳动力、设备、材料和物资的价格,计算出土石方工程的定价和成本。
5.制定预算报告:根据上述步骤的结果,制定土石方工程的预算报告,包括工程范围、数量和面积、施工方法和工期、劳动力和设备、施工材料和物资、施工费用和成本等内容。
土石方工程的预算方案编制需要根据具体工程的要求和施工环境进行相应的调整和修正。
同时,要注意对工程的风险和风险管理进行充分考虑,并在预算方案中体现出来。
预算方案的编制应遵循科学、合理、经济、可行的原则,确保工程的质量和进度。
土石方工程预算范文土石方工程的数量是根据设计图纸和规范来确定的。
根据不同的工程需求和地质条件,土石方工程的数量可能会有所不同。
土石方工程预算需要详细地测量和计算挖土和填土的体积。
这些计算可以通过使用土石方工程的测量仪器和设备来完成,如挖土机、铲车等。
通过这些测量和计算,可以得出土石方工程的数量,并为后续的费用估算提供依据。
土石方工程的费用是根据土石方工程的数量和价格来确定的。
土石方工程的费用主要包括挖土和填土的成本、运输和处理土壤的成本等。
挖土和填土的成本通常包括挖土和填土的人工费用、机械设备的费用和燃料费用等。
运输土壤的成本通常包括运输土壤和处理运输土壤的费用。
土石方工程的费用还可能包括一些其他的费用,如检测和测试费用、安全措施费用等。
通过对土石方工程的费用进行详细的估算和计算,可以为土石方工程的预算提供依据。
土石方工程的时间和进度是根据土石方工程的工期和进度来确定的。
土石方工程的工期通常由项目计划和要求来确定,它受到一些因素的限制,如工程的复杂性、机械设备的使用和运输的效率等。
土石方工程的进度通常是通过对土石方工程的工程量、人力和机械设备的进行合理的安排和调度来确定的。
通过对土石方工程的时间和进度进行合理的安排和调度,可以提高土石方工程的效率和质量,并减少土石方工程的成本和风险。
土石方工程预算的编制需要进行合理和科学的管理。
土石方工程预算的管理可以通过制定适当的管理制度和规范,对土石方工程的预算进行管理和控制。
土石方工程预算的管理可以通过建立预算管理制度和预算管理系统,对土石方工程的预算进行管理和监督。
土石方工程预算的管理还需要进行合理的计划和调度。
土石方工程预算的计划和调度可以通过制定详细的工作计划和工作进度表,对土石方工程的预算进行计划和调度。
土石方工程预算的管理还需要进行合理的监督和检查。
土石方工程预算的监督和检查可以通过制定预算监督制度和预算检查制度,对土石方工程的预算进行监督和检查。
土石方工程报价单土方开挖与填筑方案尊敬的客户,以下是我们制定的土石方工程报价单以及土方开挖与填筑方案。
请您仔细阅读并参考。
1. 项目概况:本项目为土石方工程,旨在进行土方开挖与填筑工作。
工程地点位于XXX地区,总面积为XXX平方米。
主要包括土方开挖、土方运输与填筑工作等。
2. 报价单:基于项目需求,我们提供如下报价单:| 项目 | 数量 | 单价(元) | 金额(元) ||-------------------------|--------|------------|-----------------|| 土方开挖 | XXX立方米 | XXX | XXX || 土方运输 | XXX立方米 | XXX | XXX || 土方填筑 | XXX立方米 | XXX | XXX || 总金额 | | | XXX |3. 土方开挖方案:本工程中的土方开挖分为以下步骤:a) 土地勘测:在开展土方开挖前,我们将进行土地勘测,并绘制详细的勘测图纸。
b) 机械设备准备:我们将配备相应的施工机械设备,包括挖掘机、铲车等,以保证工期和施工质量。
c) 土方开挖过程:根据勘测图纸,我们将按照设计要求进行土方开挖工作。
在此过程中,严格控制开挖深度、坡度等参数,以确保工程安全和土方利用率。
4. 填筑方案:土方填筑是本工程的重要环节。
为了保证填筑质量和效果,我们将采取以下措施:a) 地基处理:在填筑前,我们将检查和处理地基情况,确保地基达到设计要求,以提供良好的填筑基础。
b) 填筑材料选择:我们将根据土质特征和工程要求选择合适的填筑材料,以确保填筑层的稳定性和可持续性。
c) 填筑过程控制:我们将结合现场监测和工程测量,实时监控填筑过程,确保填筑层的厚度和均匀性,并在必要时进行调整和整平。
5. 工期安排:本工程预计工期为XXX天,具体的工期安排将根据实际情况进行调整。
我们将全力以赴,高效、精确地完成土石方工程。
以上为土石方工程报价单以及土方开挖与填筑方案,请您查阅。
土石方工程预算方案1. 引言土石方工程指的是在土地整改、土地开发、道路修建等工程项目中进行的与土石方有关的土地平整、挖填移、开挖与回填等工作。
土石方工程是工程施工的基础,对整个工程的质量和进展起到了至关重要的作用。
因此,制定合理的土石方工程预算方案对确保工程质量、控制成本具有重要意义。
2. 目的本文档旨在制定一份完整的土石方工程预算方案,以确保土石方工程的顺利进行,并最大程度地控制成本。
3. 预算编制步骤3.1. 数据收集与分析收集项目相关的土地调查和勘测数据,并进行数据分析和处理。
包括地质勘察报告、土地平整要求、挖填方案等。
3.2. 工程量计算根据数据收集和分析的结果,进行土石方工程的工程量计算。
包括挖方工程量、填方工程量、回填工程量等。
3.3. 价格预估根据市场行情和项目要求,对土石方工程所需的人工、材料和机械设备等进行价格预估。
包括土方开挖机械的租赁费用、土方运输车辆的费用、土石方运输人工成本等。
3.4. 预算编制根据工程量计算和价格预估结果,进行土石方工程预算编制。
包括总造价预算、施工费用预算和项目管理费用预算等。
3.5. 校审与修改对编制好的预算方案进行校审,并根据校审结果进行相应的修改和调整,确保预算方案的准确性和合理性。
4. 预算编制内容4.1. 总造价预算编制土石方工程的总造价预算,包括土方开挖费用、土方运输费用、土石方回填费用、人工费用、材料费用、机械设备租赁费用等。
确保总造价预算的准确性和完整性。
4.2. 施工费用预算根据总造价预算的结果,编制土石方工程的施工费用预算。
包括人工费用、材料费用和机械设备租赁费用等。
确保施工费用预算的合理性和可行性。
4.3. 项目管理费用预算根据总造价预算和施工费用预算的结果,编制土石方工程的项目管理费用预算。
包括项目管理人员的工资、管理费用和其他费用等。
确保项目管理费用的控制和合理分配。
5. 预算方案的执行与监控5.1. 预算执行依据编制好的预算方案,进行土石方工程的预算执行。
本工程具有工程量大,工期紧的特点,必须选用、调用大型土石方机械进行两班制施工(遇雨季等特殊气候,影响工程进度时,及时调整作业时间,补回工期损失),做到人停机不停。
施工用(柴)油、夜间施工用照明设施必须有充分的储备量。
除按常规方法进行控制外,在现场专门配置一个计算机室,配备专用电脑,由专业人员应用微机和工程项目管理软件,对工期网络和资源配置等施工全过程进行动态控制,使工期质量、安全管理得到有效的控制,从而保证本项目各个目标的实现。

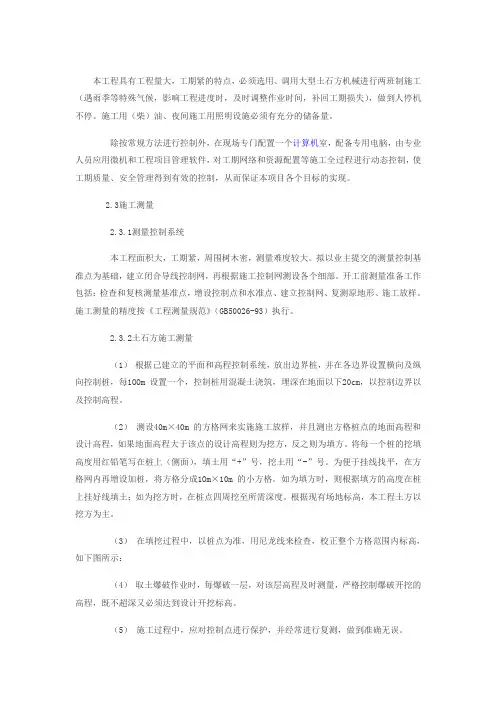

2.3施工测量2.3.1测量控制系统本工程面积大,工期紧,周围树木密,测量难度较大。
拟以业主提交的测量控制基准点为基础,建立闭合导线控制网,再根据施工控制网测设各个细部。
开工前测量准备工作包括:检查和复核测量基准点,增设控制点和水准点、建立控制网、复测原地形、施工放样。
施工测量的精度按《工程测量规范》(GB50026-93)执行。
2.3.2土石方施工测量(1)根据己建立的平面和高程控制系统,放出边界桩,并在各边界设置横向及纵向控制桩,每1OOm设置一个,控制桩用混凝土浇筑,埋深在地面以下20cm,以控制边界以及控制高程。
(2)测设40m×40m的方格网来实施施工放样,并且测出方格桩点的地面高程和设计高程,如果地面高程大于该点的设计高程则为挖方,反之则为填方。
将每一个桩的挖填高度用红铅笔写在桩上(侧面),填土用“+”号,挖土用“-”号。
为便于挂线找平,在方格网内再增设加桩,将方格分成1Om×10m的小方格。
如为填方时,则根据填方的高度在桩上挂好线填土;如为挖方时,在桩点四周挖至所需深度。
根据现有场地标高,本工程土方以挖方为主。
(3)在填挖过程中,以桩点为准,用尼龙线来检查,校正整个方格范围内标高,如下图所示:(4)取土爆破作业时,每爆破一层,对该层高程及时测量,严格控制爆破开挖的高程,既不超深又必须达到设计开挖标高。
(5)施工过程中,应对控制点进行保护,并经常进行复测,做到准确无误。
土石方工程预算方案土石方工程是工程建设中的重要环节,它涉及到土地开挖、填方、挖方和边坡处理等工作。
为了保证土石方工程的质量、进度和安全,预算方案的编制显得尤为重要。
本文将分析土石方工程的预算范围、编制依据、各项费用的计算和预算编制注意事项。
二、预算范围1.开挖土石方工程:包含土地平整、挖土方、填方等。
2.边坡处理工程:包含边坡开挖、坡面处理、坡体支护、边坡绿化等。
3.挖台阶及其他土石方工程:包含开挖、填方、挖台阶等。
4.其他土石方工程:包含场地平整、场地开挖、场地填方等。
三、编制依据1.相关规范:土石方工程预算的编制依据主要是《土石方工程应用技术规范》(GB50841-2013)、《建筑工程项目工程量清单应用技术规范》(GB50128-2014)等相关国家规范,根据工程实际情况进行调整。
2.施工图设计:施工图设计是土石方工程预算的重要依据,预算编制应该根据施工图设计中的相关数据和图纸进行具体计算。
3.工程量清单:土石方工程量清单是土石方工程预算的依据之一,其中包含土石方开挖、填方、挖台阶、边坡处理等项目的工程量明细,是预算编制的基础之一。
四、各项费用的计算1.土石方工程的费用计算主要包括人工费、材料费、机械使用费、施工管理费、财务费用等几个方面。
2.人工费:人工费是土石方工程中的主要费用之一,其计算主要根据工程量清单中的人工工时和工资标准进行计算。
3.材料费:土石方工程中的材料费主要包括土石方、混凝土、边坡支护材料、绿化植物等。
其计算方法主要依据工程量清单和市场行情进行计算。
4.机械使用费:土石方工程中的机械使用费主要包括挖土机、推土机、装载机等机械设备的使用费用。
其计算方法主要是根据设备的使用时长和市场价格进行计算。
5.施工管理费:施工管理费包括项目管理人员的工资、办公费用、通讯费用等,其计算方法主要是根据项目规模和工期进行综合计算。
6.财务费用:财务费用包括工程款支付的银行利息、资金占用成本等,其计算方法主要是根据工程进度和支付方式进行计算。
施工技术组织设计一、总体概述1.工程概况**市城市综合体土石方工程项目,位于**市大润发东侧,由**市国土资源测绘队设计;资金来源由政府财政拨款;要求必须于2014年8月15日前完成,建设范围为土石方开挖、埋及场地平整,挖方总量共约216698.5立方米。
2、施工总体部署由于本工程工期紧,施工场地和运输道路狭窄,土石方开挖关系到后续工作能否正点开工,根据场地设计标高,全场分施工段进行土石方施工。
土石方开挖主要由挖掘机配合炮机分层开挖。
二、施工进度计划和各阶段进度的保证措施1、施工进度计划1.1、工期目标:本工程拟定2014年8月15日前完工。
1.2、质量目标:严格遵循设计及技术规范组织施工,使工程质量达合格标准。
1.3、安全目标:不发生任何等级事故。
2、工程质量保证措施2.1、方针目标质量目标:单位工程质量目标:优良分项工程优良率:90%质量方针:质量第一,信誉第一,创一流企业。
2.2质量保证体系项目部质量体系组织机构图(见下图)2.2、单位工程质量目标:优良2.3、工期目标:按合同规定如期完成2.4、安全目标:杜绝死亡,杜绝重伤,轻伤≤1起2.5、文明施工:创文明工地3、文件和资料管理3.1、在工程施工期间,由项目资料员负责所有往来文件的收发和管理工作,按要求建档立卷并建立有效文件清单。
3.2、重点做好以下工作:(1)合同文件的管理;(2)图纸的接收、发放、整理、归档;(3)签证资料的保存、整理、移交;(4)文件的保存、整理、归档。
3.3过程控制a、图纸会审及图纸交底项目经理部有关人员参加监理组织的图纸会审;项目技术负责人组织对会审过的图纸向项目有关管理人员进行交底,图纸会审和交底记录应予保存。
b、施工组织设计(1)施工组织设计的编制由项目总工组织进行,经内部审查后,报监理单位审批。
(2)施工组织设计于施工前由项目经理组织进行交底,使项目管理人员对施工组织设计内容达成共识。
(3)对施工中遇到的新问题,由工程部协助项目经理组织制定针对该内容的施工方案。
土方工程报价需要施工方案一、项目概况1.1项目名称:XX土方工程1.2项目地址:XX市XX县XX镇1.3工程内容:本项目主要包括土石方开挖、填方和辅助工程等内容1.4施工单位:XX施工公司二、施工方案2.1开挖工程2.1.1开挖范围:根据勘察报告确定的土石方开挖范围,包括挖深、开挖面积等 2.1.2开挖方法:采用机械开挖,如推土机、挖掘机等进行作业,确保安全和效率 2.1.3土方处理:对挖出的土石方进行分类处理,合理利用并进行垃圾处理2.2填方工程2.2.1填方材料:选择合适的填方材料,确保填方质量和稳定性2.2.2填方作业:采用机械填方方式,对填方厚度、均匀性等进行严格控制2.2.3填方检查:对填方后的地面进行检查,确保填方质量和稳定性2.3辅助工程2.3.1排水工程:根据地形情况设置排水设施,确保施工过程中地基持续排水2.3.2基坑支护:如果有需要,对挖掘出的基坑进行支护,确保施工安全2.3.3其他辅助工程:根据实际需要进行其他辅助工程,如绿化、环保等2.4施工方案说明2.4.1施工进度计划:根据土方工程的实际情况,制定详细的施工进度计划2.4.2安全防护措施:制定合理有效的安全防护措施,确保施工过程中的安全2.4.3设备及材料选用:选用合适的施工设备和材料,确保施工质量和进度2.4.4环境保护措施:制定环保措施,确保施工过程对环境的影响尽量减少三、报价说明3.1 施工费用:根据施工方案中的要求,对土方开挖、填方和辅助工程等进行计算,确定施工费用3.2 设备租赁费用:如有需要,对施工设备进行租赁,并计算租赁费用3.3 材料费用:根据施工方案中的要求,对需要采购的填方材料等进行计算,确定材料费用3.4 其他费用:根据实际需要,对其他费用进行计算,如安全防护措施、环保费用等3.5 报价总金额:将上述所有费用进行合计,确定最终的报价总金额四、施工进度计划4.1 开挖工程:计划在XX日期开始开挖,并于XX日期完成4.2 填方工程:计划在XX日期开始填方,并于XX日期完成4.3 辅助工程:计划在XX日期进行排水工程、基坑支护等,并于XX日期完成4.4 工程完工:计划在XX日期完成所有土方工程,并做好交接工作五、技术要求5.1 施工质量要求:土方开挖、填方等工程要求保证施工质量,不得出现质量问题5.2 安全要求:严格按照相关标准和规定,确保施工过程中的安全5.3 环保要求:严格遵守环保法律法规,确保施工过程对环境的影响尽量减少六、施工单位承诺6.1 施工单位承诺按照施工方案的要求进行施工,确保工程质量6.2 施工单位承诺严格遵守安全和环保要求,确保施工过程中的安全和环保6.3 施工单位承诺按照约定的时间节点完成土方工程,并做好相关交接工作七、监理单位要求7.1 监理单位要求对土方工程施工过程进行全程监理,确保施工质量和安全7.2 监理单位要求对施工单位的工程质量、安全和环保等方面进行监督检查7.3 监理单位要求及时提出合理有效的意见和建议,协助解决施工中的问题以上即为土方工程的施工方案和报价说明,希望能对贵公司有所帮助。
土石方施工方案范本1. 引言土石方施工是土木工程中重要的一项工作,其中包括挖土、填土、平整等过程,对于工程的稳定性和安全性起着关键的作用。
本文档旨在提供一份土石方施工方案的范本,以帮助工程师和施工方进行施工计划的编制和实施。
2. 项目概述本项目为某工业园区的土地开发工程,包括挖土、填土和平整等土石方作业。
计划施工时间为30天,总面积为5000平方米。
3. 施工准备3.1 项目管理施工方需组建项目团队,包括项目经理、工程师、技术员等,并负责项目的计划、调度和监督。
3.2 设备准备准备以下设备: - 挖掘机:2台 - 推土机:1台 - 平地机:1台 - 水泥搅拌机:1台 - 运输车辆:若干3.3 施工人员准备以下施工人员: - 工程师:2人 - 技术员:3人 - 操作工:若干3.4 材料准备准备以下材料: - 土壤:10000立方米 - 水泥:50吨 - 砂石:500立方米4. 施工流程4.1 挖土作业1.根据设计要求,确定挖土深度为3米。
2.使用挖掘机进行挖土作业,按照工程图纸指引进行挖土范围的确定。
3.挖土完成后,对坡度进行修整,确保坡度符合要求。
4.2 填土作业1.在挖土区域进行压实处理,提高基础坚实性。
2.运输土壤到挖土区域,并按设计要求进行填土。
3.使用推土机进行土壤的均匀分布和压实处理,确保填土均匀和稳定。
4.3 平整作业1.使用平地机对填土区域进行平整处理,确保平整度满足设计要求。
2.对于不同高程的区域,要进行过渡调整,确保整体平整。
5. 安全措施1.施工期间,必须进行安全警示标志的设置,提醒人员注意施工区域。
2.工作人员必须佩戴安全帽、防滑鞋等个人防护设备。
3.严禁视频拍摄、照片拍摄等危险行为,以免引发事故。
6. 质量控制1.挖土过程中,应及时进行土壤质量的检测,确保符合设计要求。
2.填土过程中,应按照设计要求进行分层填土,并进行压实处理。
3.平整过程中,应及时修正偏差,确保平整度满足设计要求。
土石方工程预算方案word版本
土石方工程预算方案
一、工程情况:
1、工程总量(土石方)900万方
2、工程评价(土石方爆破、挖运、运距1.5 公里含税)10.3 元
/方。
3、倒土场地由业主方提供。
二、任务要求:
1、保证安全
2、保证质量
3、十一个月内完成
三、各项资金分配单价(元/方)
1、炸药成本(公司资质配送、管理等)1.2 万元/吨。
消耗0.2~0.3kg/方,取值0.25kg/方,石方占总方量的百分之20---百分之25 ,即:1.2万÷1000× 0.25× 0.3=1.5 元/方。
2、雷管成本(含各种费用)2.6元/发、06 发/方,即:0.23×
2.6=0.6 元/方。
3、机械费1.8 元/方,人工费0.9 元/方
4、后八轮运费1.5公里7.5元
5、安全费用0.1元
四、爆破总价为: 1+0.6+1.8+0.9+7.5+0.1=10.3 元/方
五、工程总价:
900万方×10.3=92700000 元。
六、工程分配十一个月。
即:
1、900万方÷11个月=81万方/月
2、每月26 个有效工作日
七、设备投入启动资金:
1、潜孔钻Φ105mm以上3台
2、挖机35台以上,运渣车50台以上。
3、设备租、购、入场费50万元。
4、油、电、生活费及流动资金50万元。
土石方工程预算方案土石方工程预算方案一、项目概述土石方工程是指通过挖填法进行地表地下的土石材料的平移、改造和调配工作,以达到工程建设的要求。
本土石方工程预算方案将对土石方工程的预算内容进行详细阐述,并列出相关的费用、材料和人工等方面的细节。
二、工程范围土石方工程的范围主要包括以下几个方面:1. 土方开挖:根据工程设计要求,对地表土壤进行开挖、清理和处理;2. 土方填筑:将挖出的土方进行平移、填筑到需要堆填的地方,以达到要求的高度和形状;3. 地基处理:对于土地基质较差的地方,需进行地基处理,以提高地基的稳定性和承载能力。
三、工程量计算在土石方工程预算中,各项工程量都需要进行详细的计算。
具体包括:1. 土方开挖量:根据工程设计图纸和工程地形情况,计算出需要开挖的土方总量;2. 土方填筑量:根据工程设计图纸和填筑要求,计算出需要填筑的土方总量;3. 地基处理量:根据地基处理的方法和要求,计算出需要进行地基处理的土方总量;4. 材料和设备数量:根据项目需求,计算出所需的各类材料和设备的数量。
四、费用预算在土石方工程预算中,需要对各项费用进行详细的计算和核算。
具体包括以下几个方面:1. 人工费用:根据工程所需的劳动力人数和工作时间,计算出人工费用;2. 材料费用:根据项目所需的各类材料的数量和市场价格,计算出材料费用;3. 设备费用:根据项目所需的设备的数量和租用时间,计算出设备费用;4. 预留费用:为了应对工程过程中可能产生的变动和意外情况,预留一定的费用。
五、工程进度安排土石方工程的进度安排是项目成功完成的关键。
根据工程的实际情况和预算的要求,制定详细的工程进度计划,明确每一个阶段的工期和工作内容,确保工程按时进行。
六、质量控制土石方工程的质量控制是项目顺利进行和成果达标的基础。
需要建立科学的质量控制体系,严格按照像关的技术标准和要求进行操作,确保施工质量和安全。
七、安全防护在土石方工程中,安全防护是至关重要的。
土石方施工方案
一、施工准备
在进行土石方工程施工前,需要进行充分的准备工作。
包括确定施工计划、制
定安全生产计划、准备施工人员和机械设备等。
二、场地平整与测量
1.根据设计要求和图纸,确定土石方工程的坡度、高程等参数。
2.利用测量仪器对施工场地进行测量,保证土石方工程的平整度和精度。
三、土方开挖
1.根据设计要求和现场情况,确定土方开挖的深度和范围。
2.使用挖掘机等机械设备进行土方开挖作业,注意作业安全和施工质量。
四、填方与夯实
1.将开挖土方的填方材料运送至指定位置进行填方作业,注意填方的均
匀性和密实性。
2.使用夯实机具对填方土进行夯实作业,确保填方土的密实度符合设计
要求。
五、边坡处理与排水
1.对土方边坡进行局部处理,防止边坡滑坡和塌方现象的发生。
2.设置合理的排水系统,防止积水对土石方工程的影响,保证工程的稳
定性和安全性。
六、质量检查与验收
1.在土石方工程施工过程中,定期进行质量检查,确保施工质量符合设
计要求。
2.施工结束后进行验收,保证土石方工程达到设计要求和标准。
结语
土石方施工是土木工程中的重要环节,对施工过程中的各个环节都需要精心设
计和施工,并做好质量保障措施。
只有经过严格管理和监督,才能确保土石方工程质量和安全。
土石方工程预算来源:王立法的日志基本知识内容介绍:1.按照土石方的坚硬和开挖难易程度分类:一、二类土(亦称普通土),三类土(亦称坚土),四类土(亦称砂砾坚土)……2.按照开挖方式分为:人工土石方、机械土石方3.按照施工过程分为:平整场地、开挖土方(槽、坑、土方、山坡切土)、石方工程、土石方运输、土方回填、打夯、碾压等4.开挖深度区分5.干湿土的区分6.运土方法和距离7.土方施工措施(放坡与支挡土板)工程量计算规则一、计算土石方工程量前,应确定下列各项资料:1、土壤及岩石类别的确定:土石方工程土壤及岩石类别的划分,依工程勘测资料与《土壤及岩石分类表》对照后确定(见表1-1)2、地下水位标高及排(降)水方法;3、土方、沟槽、基坑挖(填)起止标高、施工方法及运距;4、岩石开凿、爆破方法、石渣清运方法及运距;5、其他有关资料。
二、土石方工程量计算一般规则:1.土方体积,均以挖掘前的天然密实体积为准计算。
如遇有必须以天然密实体积折算时,可按表A1-2所列数值换算。
土方体积折算表表A1-2虚方体积天然密实度体积夯实后体积松填体积1.00 0.77 0.67 0.831.30 1.00 0.87 1.081.50 1.15 1.00 1.251.20 0.92 0.80 1.002、挖土一律以设计室外地坪标高为准计算。
三、平整场地及辗压工程量,按下列规定计算:l、人工平整场地是指建筑场地在±30cm以内挖、填土方及找平。
挖、填土,厚度超过±30cm以外时,按场地土方平衡竖向布置图另行计算。
2、平整场地工程量按建筑物外墙外边线每边各加2m,以平方米计算。
3、建筑场地原土辗压以平方米计算,填土辗压按图示填土厚度以立方米计算。
判断关键依据:看挖的高度以及填的深度是否超过(>;h或=)300mm四、挖掘沟槽、基坑土方工程量,按下列规定计算:l、沟槽、基坑划分:凡图示沟槽底宽在3m以内,且沟槽长大于槽宽三倍以上的为沟槽。
土石方施工方案范本.doc 模板一:土石方施工方案范本1.前言1.1 编制目的1.2 项目概况1.3 参考文件2.工程概述2.1 工程名称2.2 工程地点2.3 工程范围2.4 工程周期3.设计依据3.1 土石方工程设计规范3.2 地质调查报告3.3 工程测量报告3.4 工程监测报告4.工程准备4.1 人员组织4.2 物料准备4.3 设备清单4.4 安全措施5.施工方案5.1 清理场地5.2 土方开挖5.3 填方与坑底处理5.4 边坡处理5.5 复垦与绿化6.施工方法6.1 土方开挖方法6.2 填方方法6.3 边坡处理方法7.施工技术要求7.1 土方开挖技术要求7.2 填方技术要求7.3 边坡处理技术要求8.施工进度控制8.1 施工计划8.2 施工阶段划分8.3 施工进度监控附件:1. 地质调查报告2. 工程测量报告3. 工程监测报告法律名词及注释:1. 土石方工程设计规范:国家规范,规定了土石方施工的相关标准和要求。
2. 地质调查报告:通过对工程场地地质条件的详细调查和分析,提供给土石方施工的依据。
3. 工程测量报告:对土石方工程进行精确测量和记录,确保施工的准确性和合理性。
4. 工程监测报告:通过对土石方工程进行实时监测和分析,提供给施工方及时调整和改进的依据。
模板二:土石方施工指南范本1.引言1.1 编写目的1.2 项目背景1.3 参考资料2.工程概述2.1 工程名称2.2 工程地点2.3 工程范围2.4 工程进展时间表3.设计依据3.1 相关规范与标准3.2 地质调查报告3.3 测量报告3.4 监测报告4.1 人员组织4.2 物资准备4.3 设备清单4.4 安全措施5.施工方案5.1 场地清理5.2 土方开挖5.3 填方与坑底处理5.4 边坡处理5.5 降水与防渗6.施工方法与技术要求6.1 土方开挖方法6.2 填方方法6.3 边坡处理方法6.4 降水与防渗技术要求7.施工进度控制7.2 施工阶段划分7.3 施工进度监控附件:1. 地质调查报告2. 测量报告3. 监测报告法律名词及注释:1. 相关规范与标准:指土石方施工所需遵守的各项国家规范和标准。
土方工程初步计划方案模板一、项目概况1. 项目名称:XXX土方工程2. 项目地点:XXXXX3. 项目概述:该项目是为了满足XXXXX需要,对该区域进行土方工程,包括XXXXX,XXXXX等工程内容。
二、工程背景1. 地质条件:XXXXX2. 工程地点:XXXXX3. 流域条件:XXXXX4. 周边环境:XXXXX三、项目需求1. 项目目标:XXXXX2. 项目规模:XXXXX3. 项目投资:XXXXX4. 项目周期:XXXXX四、初步设计方案1. 工程范围:XXXXX2. 工程内容:XXXXX3. 设计标准:XXXXX4. 工程条件:XXXXX五、施工准备1. 土方工程施工条件:XXXXX2. 施工设备准备:XXXXX3. 施工人员安排:XXXXX六、施工方案1. 施工方法:XXXXX2. 施工步骤:XXXXX3. 施工周期:XXXXX4. 施工安全:XXXXX七、工程管理1. 施工组织管理:XXXXX2. 施工进度管控:XXXXX3. 质量安全管理:XXXXX4. 成本控制:XXXXX八、环境保护1. 施工环境保护:XXXXX2. 施工污染治理:XXXXX3. 水土保护措施:XXXXX4. 废弃物处理:XXXXX九、风险管理1. 施工风险评估:XXXXX2. 预防措施:XXXXX3. 应急处理方案:XXXXX4. 现场安全管理:XXXXX十、项目预算1. 施工费用预估:XXXXX2. 设备材料费用:XXXXX3. 人工费用:XXXXX十一、后期维护1. 工程验收标准:XXXXX2. 隐患排除措施:XXXXX3. 后期维护措施:XXXXX4. 工程竣工报告:XXXXX十二、总结与展望1. 工程优缺点总结:XXXXX2. 项目未来发展规划:XXXXX3. 经验总结与推广:XXXXX以上便是关于土方工程初步计划方案的模板,根据具体的工程需求和实际情况,初步计划方案的内容会有所差异。
希望这个模板能够对您有所帮助,祝您的土方工程顺利进行,并取得圆满成功!。
项目部土方工程预算方案一、项目概况本项目为某城市新建公共建筑工程,需要进行土方工程,总用地面积为50000平方米,需要开挖的土方量约为120000立方米,填方量约为80000立方米。
土方工程包括开挖、运输、填方和压实等工作,是工程建设的重要环节之一,直接关系到土地利用效果和工程质量。
二、预算依据1. 土方工程施工图纸和技术规范2. 当地土方工程现行市场价3. 各项土方工程施工作业指导价三、预算编制原则1. 合理性:土方工程预算应符合实际工程情况,真实准确反映土方工程所需投入的工程量和费用。
2. 经济性:在合理的范围内力争压低工程成本,提高工程效益,确保施工质量。
3. 规范性:遵循工程施工规范和技术标准,确保土方工程施工质量和安全。
四、预算编制内容1. 土方工程数量清单2. 土方工程费用预算表3. 相关费用计算表4. 土方工程施工费用估算表5. 土方工程施工机械设备费用估算表6. 土方工程施工人工费用估算表五、预算编制步骤1. 土方工程数量清单的编制根据土方工程设计施工图纸和技术规范,对项目进行详细测量制图,明确土方工程的开挖、运输、填方和压实等工作的数量。
2. 土方工程费用预算表的编制根据土方工程数量清单,结合土方工程施工现场实际情况和工程技术要求,进行费用预算计算,得出土方工程的总造价。
3. 相关费用计算表的编制根据土方工程的具体施工工艺和施工要求,分别编制土方工程施工设备费用、人工费用和其他相关费用的计算表,包括设备租赁费用、运输费用、燃料费用、电费、水费、材料费用、安全生产费用、差旅费用等。
4. 土方工程施工费用估算表的编制结合土方工程的施工工艺和施工要求,计算土方工程施工费用的各项用量和费用,编制土方工程施工费用估算表。
5. 土方工程施工机械设备费用估算表的编制根据土方工程施工技术要求和施工工艺流程,计算土方工程所需机械设备的使用时间、费用和耗损量,编制土方工程施工机械设备费用估算表。
6. 土方工程施工人工费用估算表的编制根据土方工程的具体施工工艺要求,计算土方工程所需的施工人工数量和费用,编制土方工程施工人工费用估算表。
土方工程造价预算范本土方工程造价预算范本主要包括以下内容:一、工程概况1. 工程名称:土方工程2. 工程地点:XXXX3. 工程规模:XXXX平方米4. 工程内容:土方开挖、运输、回填等二、编制依据1. 国家相关法律法规和政策2. 当地政府有关文件及规定3. 施工图纸和技术文件4. 工程地质勘察报告5. 施工组织设计及施工方案三、工程量清单1. 土方开挖:XXXX立方米2. 土方运输:XXXX立方米3. 土方回填:XXXX立方米4. 其他:XXXX立方米四、预算费用1. 人工费:根据工种、人数、技术水平等因素计算,包括基本工资、加班费、奖金等。
2. 材料费:根据材料种类、规格、数量、单价等因素计算,包括土方材料费、运输费等。
3. 机械费:根据机械种类、规格、数量、单价等因素计算,包括挖掘机、运输车辆等费用。
4. 其他直接费:包括水电费、管理费等。
5. 间接费用:包括企业管理人员工资、办公费等。
6. 税金:根据国家税收政策计算。
7. 总计:将以上各项费用汇总得出总造价。
五、预算说明1. 本预算依据国家相关法律法规和政策,结合当地市场行情编制。
2. 本预算考虑了施工过程中的各种因素,包括气候、地质条件等,并预留了一定的风险费用。
3. 本预算未考虑与建设单位协调配合的费用,如有需要,另行协商。
4. 本预算自签订之日起生效,如有变更,需经甲乙双方协商确定。
六、附表1. 土方工程量清单(详见附表1)2. 材料明细表(详见附表2)3. 人工费明细表(详见附表3)4. 机械费明细表(详见附表4)5. 其他直接费明细表(详见附表5)6. 间接费用明细表(详见附表6)。
土石方施工方案.完整版doc【文档一】土石方施工方案一:工程概述1.1 工程名称本项目为XX区XX路扩建工程。
1.2 工程位置本项目位于XX区XX路。
1.3 工程范围本项目的工程范围包括XX路扩建及相应的土石方工程。
二:工程要求2.1 工程质量要求2.1.1 土方开挖根据设计要求,土方开挖应满足规定的开挖线形、几何尺寸和坡度要求。
2.1.2 土方填筑根据设计要求,土方填筑应满足规定的填筑线形、几何尺寸和坡度要求。
2.2 工期要求工程施工期限为XX天,按合同约定完成。
三:施工方案3.1 施工组织方案3.1.1 施工组织结构根据工程要求,施工方案将组建施工指挥部,包括项目经理、技术人员、安全人员等。
3.1.2 施工人员安排根据工程进度,合理安排施工人员,确保施工工期的完成。
3.2 施工方法与步骤3.2.1 土方开挖根据设计要求,采用机械开挖的方式进行土方开挖,确保开挖线形、几何尺寸和坡度要求的满足。
3.2.2 土方填筑根据设计要求,采用机械填筑的方式进行土方填筑,确保填筑线形、几何尺寸和坡度要求的满足。
3.3 施工措施3.3.1 安全措施施工过程中严格遵守安全生产规定,严禁超负荷作业,加强现场安全巡视,做好施工现场的安全防护工作。
3.3.2 质量控制措施严格按照设计要求进行施工,对土方开挖和填筑工程进行质量检测,确保施工质量符合规定要求。
附件:详细的土石方施工图纸。
【文档二】土石方施工方案一:工程概述1.1 工程名称本项目为XX区XX路改造工程。
1.2 工程位置本项目位于XX区XX路。
1.3 工程范围本项目的工程范围包括XX路改造以及土石方工程。
二:工程要求2.1 工程质量要求2.1.1 土方开挖根据设计要求,土方开挖应满足规定的几何尺寸、坡度要求,同时保证施工过程中不发生滑坡等安全事故。
2.1.2 土方填筑根据设计要求,土方填筑应满足规定的几何尺寸、坡度要求,同时保证填筑后地表平整、稳定。
2.2 工期要求工程施工期限为XX天,按合同约定完成。
建筑工程土方施工计划方案word一、项目概述本项目位于某市某区,总用地面积约为xxx平方米,建设规模为xxx平方米,主要包括xxx等建筑。
为确保土方工程施工的顺利进行,特制定本土方施工计划方案,具体内容如下:二、施工原则1. 安全第一:保证施工过程中工人和设备的安全;2. 高效施工:合理组织施工进度,确保工期的顺利进行;3. 质量第一:保证土方施工质量,同时保障环境保护;4. 节约资源:合理利用人力、物力和财力,降低成本;5. 遵守法律法规:严格遵守国家有关土方工程的法规和标准。
三、前期准备工作1. 土方工程前期准备工作主要包括项目立项、用地审批、施工图设计、环境影响评价等程序的办理。
同时,还需要对场地进行勘察,确定土方施工的具体范围和施工条件;2. 制定土方工程施工图纸,明确施工范围和工程量,为土方工程施工提供准确的依据;3. 购置和租赁土方施工所需的机械设备,包括挖掘机、推土机、平地机、自卸车等,以及各种土方施工所需的辅助设备和工具;4. 配备施工人员,包括工程项目经理、土方工程技术人员、机械操作人员、监理人员、安全员等。
四、施工方案1. 土方施工的具体步骤和方法(1)场地平整:首先对场地进行平整处理,清除垃圾、杂草等,保证施工环境的整洁,并对场地进行必要的压实,确保场地的承载能力;(2)开挖土方:根据施工图纸要求,对场地进行土方开挖,同时对挖出的土方进行堆放和分类;(3)运输土方:运输土方采用自卸车等运输设备,将土方运至指定场地,确保土方运输的及时和安全;(4)填充土方:根据施工要求,对土方进行填充和压实,确保填充土方的稳定性和均匀性;(5)场地平整:最后对填充土方的场地进行平整处理,确保场地的平整度和表面硬度符合要求。
2. 土方施工的关键技术与措施(1)施工机械的选型和操作:根据土方的性质和施工范围,选用适宜的施工机械和设备,并确保操作人员具备相关的操作经验和技能,保证施工的安全和高效进行;(2)土方的合理堆放和分类:在土方开挖和运输过程中,需要根据土方的性质和用途,将土方进行合理的堆放和分类,以便后续的回填和利用;(3)土方的压实和填充:对于土方的压实和填充工程,需要选用适宜的压路机和填充设备,并进行严格的施工控制和质量检查,确保土方的填充和压实质量;(4)施工现场的安全保护:施工现场需要设置安全警示标识和安全防护设施,保障工人和设备的安全,提高施工安全水平;(5)环境保护措施:在土方施工过程中,需要加强对施工现场的环境保护,控制扬尘和废水的排放,确保环境污染的最小化。
土石方工程报价方案一、项目名称:XX区某道路土石方工程二、项目背景和概况XX区某道路土石方工程是为了改善道路状况,提升道路通行能力,解决附近居民出行难题而开展的一项基础设施建设工程。
该工程包括路基填筑、路基边坡处理、护坡及排水设施等工程内容,地处山区且陡峭,土石方工程难度较大,同时也是十分重要的道路交通设施,对道路安全和通行质量有着重要的保障作用。
三、工程范围1. 路基填筑:设计硬度C20的路基填料,填筑高度1.5米,总长度1000米,填料宽度5米。
2. 路基边坡处理:对边坡进行绿化处理,增加边坡的稳定性及美观性。
3. 护坡:设置护坡立面,采用加筋混凝土护坡,护坡高度2米,长度500米。
4. 排水设施:安装透水排水管道,设置轮胎防撞设施。
四、施工方案1. 取土:在施工现场周边取土,保证取土质量符合设计要求。
2. 路基填筑:采用装料机和振动碾压机进行填筑,确保填料均匀、密实。
3. 路基边坡处理:利用挖掘机等设备对边坡进行整形和铺设绿化植被。
4. 护坡:采用混凝土搅拌机进行预制护坡板,然后安装在设计位置。
5. 排水设施:布设透水排水管道,确保排水畅通。
五、工程报价1. 材料费用:包括路基填筑所需填料、护坡所需混凝土等材料费用,总计200万元。
2. 人工费用:包括施工人员工资、设备运行费用等,总计150万元。
3. 施工设备租赁费用:包括挖掘机、装料机、振动碾压机等设备租赁费用,总计50万元。
4. 管理费用:包括监理人员工资、差旅费等,总计30万元。
5. 预留费用:包括预防性费用、风险管理费用等,总计20万元。
总计费用:200万元+150万元+50万元+30万元+20万元=450万元。
六、竣工时间按照施工方案和工程进度,预计工程竣工时间为8个月。
七、施工单位本项目拟邀请XX施工单位承担土石方工程施工任务。
八、支付方式按照合同约定,工程款分阶段支付,根据合同约定比例,具体支付细则双方另行商议。
九、验收标准本项目按照《道路工程施工及验收标准》(GB50300-2013)、《道路工程施工工程验收规范》(JTG D50-2006)等国家标准进行验收,确保工程质量达到设计要求。
土石方工程预算方案
一、工程情况:
1、工程总量(土石方)900万方
2、工程评价(土石方爆破、挖运、运距1.5 公里含税)10.3 元
/方。
3、倒土场地由业主方提供。
二、任务要求:
1、保证安全
2、保证质量
3、十一个月内完成
三、各项资金分配单价(元/方)
1、炸药成本(公司资质配送、管理等)1.2 万元/吨。
消耗0.2~0.3kg/方,取值0.25kg/方,石方占总方量的百分之20---百分之25 ,即:1.2万÷1000× 0.25× 0.3=1.5 元/方。
2、雷管成本(含各种费用)2.6元/发、06 发/方,即:0.23× 2.6=0.6 元/方。
3、机械费1.8 元/方,人工费0.9 元/方
4、后八轮运费1.5公里7.5元
5、安全费用0.1元
四、爆破总价为: 1+0.6+1.8+0.9+7.5+0.1=10.3 元/方
五、工程总价:
900万方×10.3=92700000 元。
六、工程分配十一个月。
即:
1、900万方÷11个月=81万方/月
2、每月26 个有效工作日
七、设备投入启动资金:
1、潜孔钻Φ105mm以上3台
2、挖机35台以上,运渣车50台以上。
3、设备租、购、入场费50万元。
4、油、电、生活费及流动资金50万元。
1、成立专门的周边环境协调小组,由项目经理任组长,全面处理周边关系。
2、我单位按山西有关规定办理开工手续,确保工程的合法性。
3、在施工前与周边的单位或居民取得联系,向他们做出说明,讲明施工过程可能出现的情况,可能给他们的生活带来的不利,必要时给予经济上补偿。
4、与当地派出所协调好关系,处理爆破的有关手续,保证工程爆破工程的顺利进行,以及保证工程的治安情况。
5、处理好周边关系,协调好水源、电源的引入。
6、协调好周边关系,落实弃土场地。
7、对于周边关系的协调于我单位负责,相应的费用由我公司承担。
