3503-J106A工程中间交接证书
- 格式:doc
- 大小:30.00 KB
- 文档页数:2
工程中间交接和交工验收质量控制管理规定1 为进一步加强新疆奎山宝塔石化工程建设项目工程中间交接和交工验收程序的质量控制,确保工程中间交接和交工验收条件、验收程序和提交的见证资料符合要求,结合新疆奎山宝塔石化的具体情况,特制订本管理规定。
2 工程中间交接2.1 工程中间交接包括专业工程中间交接和项目工程中间交接。
工程中间交接只是装置保管、使用责任的移交,不解除施工单位对工程质量、竣工验收应负的责任。
2.2 专业工程中间交接是指施工单位完成相关专业工程实施内容后,公司工程管理部门组织施工/EPC总承包(存在时,下同)单位、监理/项目管理单位、设计单位和工程质量监督机构按单元工程、分专业进行中间验收检查,并分别在专业工程中间交接记录上签字,按照公司职能划分分别向职能、运行部门办理工程交接的一个过程。
专业工程中间交接一般视项目规模可分为土建、电气、仪表、储运、公用工程、主体装置等部分,也可将其中合并。
2.3 项目工程中间交接是指施工单位完成该项目合同规定的实施内容及各专业工程中间交接的所有程序,对联动试车有影响的三查四定项目及设计变更已处理完,其它未完施工尾项已落实相关措施后,按项目签署工程中间交接证书的过程。
项目工程中间交接后,公司工程管理部门继续对项目工程负责,直至竣工验收。
2.4 专业工程中间交接时应符合以下条件:(1)专业工程按设计内容施工基本完成,达到公司所规定的要求;(2)建设单位生产管理人员已介入工程的检查验收,并同意接受;(3)未完施工尾项中无影响安全运行的质量问题及后续工作的进行,并已落实相关措施;(4)所涉及的质量控制点、监督停监点检查符合要求,工程质量问题(整改)通知单所描述的内容全部整改完毕并已回复;(5)监理/项目管理单位已组织对无施工尾项的分项、分部工程验收合格,对留有施工尾项的分项工程初验合格并有尾项清单;2.5 办理专业工程中间交接手续时,相关单位需提交以下见证资料备查:(1)已批准的开工报告;(2)已批准的施工组织设计/施工方案;(3)已批准的单位、分部单位、分部、分项工程划分表和质量控制点设置表;(4)已批准的监理规划/监理实施细则;(5)与分项工程划分表相适应的分项工程质量验收记录(含初验记录);(6)与质量控制点设置表相对应的A级质量控制点和管理项目B级质量控制点报验单,同时抽检监理项目不少于50%的B级质量控制点报验单;(7)施工尾项的清理措施落实情况;(8)其他资料(抽查包括质量检验资料及有关调试记录、随机技术资料等)2.6 专业工程项目施工/EPC总承包单位自检达到专业工程中间交接条件后,由施工单位填写《专业工程中间交接记录1》(BTKS.Z.001.2014)或《专业工程中间交接记录2》(BTKS.Z.002.2014)中的工程内容和尾项情况(对存在施工尾项的,应注明尾项的措施落实情况)等内容并签字,经EPC总承包单位审查合格并签字,向监理/项目管理单位申请专业中间交接验收检查。
附录A
(规范性附录)交工技术文件通用表
SH/T3503-J119安全阀调整试验记录工程名称:单元名称:
管道编号/设备位
号安全阀位号安全阀型号
规格
设计试验
介质
设计压
力
MPa
整定压
力
MPa
介
质
整定压力偏
差回座压
力
MPa
冷态试验
差
压力
MPa
启跳
次数铅封
MPa%
监理单位总承包单位试验单位委托单位
专业工程师:
日期:年月日专业工程师:
日期:年月
日
质量检查员:
试验人:
(试验专用章)
日期:年月
日
经办人:
日期:年月
日
35SH/T 3503
-2007
SH/T3503-J121射线检测结果确认表工程名称:单元名称:
委托单位检测标准施工单位
检件编号检件规格
mm检件材质检测比例
%
合格
级别
一次检测一次不合格扩检扩检不合格实际检测
焊口
数
片
数焊口数片数焊口数
片
数
焊口
数片数焊口数
片
数
返修情况一次返修焊口
数二次返修焊口数
三次及以上返修焊口
数
注1:质量评定和透照参数见射线检测报告。
注2:检测位置见该管道单线图图示。
一次返修片数二次返修片数三次及以上返修片数
监理单位总承包单位检测单位
专业工程师:
日期:年月专业工程师:
日期:年月
专业工程师:
审核人:
制表人:
日期:年月
37SH/T 3503
-2007
日日日。

2007版SH/T3503石油化工建设工程项目交工建设文件汇总表格目录《第一册》一、交工技术文件通用表(共45张)(3503-J101A~J131-2)1、J101A——封面2、J101B——封面3、J101C——封面4、J101D——封面5、J102——交工技术文件总目录6、J103——交工技术文件目录7、J104——交工技术文件说明8、J105B——开工报告9、J106A——工程中间交接证书10、J106B——工程中间交接证书11、J107A——工程交工证书12、J107B——工程交工证书13、J108A——交工技术文件移交证书14、J108B——交工技术文件移交证书15、J109——重大质量事故处理报告16、J110——工程变更一览表17、J111——隐蔽工程记录18、J112——工程联络单19、J113——合格焊工登记表20、J114——无损检测人员登记表21、J115A——开箱检验记录(一)22、J115B——开箱检验记录(二)23、J116——防腐工程质量验收记录24、J117——隔热工程质量验收记录25、J118——接地电阻测量记录26、J119——安全阀调整试验记录27、J120——安全附件安装检验记录28、J121——射线检测结果确认表29、J122-1——射线检测报告(一)30、J122-2——射线检测报告(二)31、J123-1——焊缝超声检测报告(一)32、J123-2——焊缝超声检测报告(二)33、J124-1——材料超声检测报告(一)34、J124-2——材料超声检测报告(一)35、J125-1——超声测厚报告(一)36、J125-2——超声测厚报告(一)37、J126-1——磁粉检测报告(一)38、J126-2——磁粉检测报告(二)39、J127-1——渗透检测报告(一)40、J127-2——渗透检测报告(二)41、J128——金属材料化学成分分析检验报告42、J129——硬度检验报告43、J130——垫铁隐蔽记录44、J131-1——设备/材料质量证明文件一览表(一)45、J132-2——设备/材料质量证明文件一览表(一)《第二册》二、交工技术文件土建工程用表(共11张)(3503-J201~J210)1、J201——地基验槽(土方)记录2、J202——地基处理记录3、J203——工程定位测量记录4、J204——设备基础复测记录5、J205——快体式设备基础允许偏差项目复测记录6、J206——整体框架式设备基础允许偏差项目复测记录7、J207-1——储罐基础允许偏差项目复测记录(一)8、J207-2——储罐基础允许偏差项目复测记录(二)9、J208——球形储罐基础允许偏差项目复测记录10、J209——基础沉降观测记录11、J210——水池盖水试验记录《第三册》二、交工技术文件设备安装工程用表(共40张)(3503-J301~J336)1、J301——机器安装检验记录2、J302——轴对中记录3、J303——机组轴对中记录4、J304——空冷式换热器风机安装检验记录5、J305——机器组装质量确认记录6、J306——机器单机试车记录7、J307——机组试车条件确认记录8、J308-1——往复式压缩机试车记录(一)9、J308-2——往复式压缩机试车记录(二)10、J309-1——离心式压缩机试车记录(一)11、J309-2——离心式压缩机试车记录(二)12、J309-3——离心式压缩机试车记录(三)13、J310-1——气轮机/燃气轮机试车记录(一)14、J310-2——气轮机/燃气轮机试车记录(二)15、J311——电动机试车记录16、J312——变速器试车记录17、J313——釜类设备安装检验记录18、J314——立式设备安装检验记录19、J315——卧式设备安装检验记录20、J316——塔式安装检验记录21、J317——设备填充检验记录22、J318——催化反应/沉降器附件安装检验记录23、J319——催化再生器附件安装检验记录24、J320——立式圆通形储罐组装质量检验记录25、J321——立式圆筒形储罐试验记录26、J322——湿式气柜组装质量检验记录27、J323——湿式气柜检验记录28、J324——干式气柜组装质量检验记录29、J325——干式气柜试验记录30、J326——火炬塔架和管筒安装检验记录31、J327——隔热耐磨衬里质量检验记录32、J328——换热设备耐压和严密性试验记录33、J329——设备耐压/严密性试验记录34、J330——常压设备热处理报告35、J331——管式炉炉体钢结构安装检验记录36、J332——炉管通球试验记录37、J333——管式炉附件安装质量检验记录38、J334——耐火砖砌筑炉衬质量检验记录39、J335——耐火浇筑料炉衬质量检验记录40、J336——耐火纤维模块炉衬质量检验记录《第四册》三、交工技术文件管道安装工程用表(共16张)(3503-J401~J413)1、J401——管道组成件验证性和系统性检验记录2、J402——阀门试验确认表3、J403——弹簧支/吊架安装检验记录4、J404——滑动/固定管托安装检验记录5、J405——管道补偿器安装检验记录6、J406-1——管道系统耐压试验条件确认与试验记录(一)7、J406-2——管道系统耐压试验条件确认与试验记录(二)8、J407——管道系统泄漏性/真空试验条件确认与试验记录9、J408——管道吹扫/清洗检验记录10、J409——给排水压力管道耐压试验条件确认与试验记录11、J410——给排水无压力管道闭水试验条件确认与试验记录12、J411-1——管道焊接接头热处理报告(一)13、J411-2——管道焊接接头热处理报告(二)14、J412-1——管道焊接接头射线检测比例确认表(一)15、J412-2——管道焊接接头射线检测比例确认表(二)16、J413——管道静电接地测试记录五、交工技术文件电气安装工程用表(共8张)(3503-J501~J508)1、J501——电气设备试验项目确认表2、J502——交流电动机安装检验与空载运行记录3、J503——变压器安装检验记录4、J504——高/压开关柜安装检验记录5、J505——保护/控制盘(屏)安装检验记录6、J506——直流系统/不间断电源(UPS)安装检验记录7、J507——电缆铺设与绝缘检测记录8、J508——火灾自动报警系统安装检验记录六、交工技术文件仪表安装工程用表(共9张)(3503-J601~J609)1、J601——DCS机柜/仪表盘/操作台安装检验记录2、J602——综合控制系统基本功能检测记录3、J603——报警/联锁系统与可编程序控制系统调试记录4、J604——DCS/SIS送电条件确认表5、J605——仪表设备校验项目确认表6、J606——联校试验条件确认表7、J607——联校调试记录8、J608——仪表管道耐压/严密性试验记录9、J608——仪表管道泄漏性/真空度试验条件确认与试验记录。

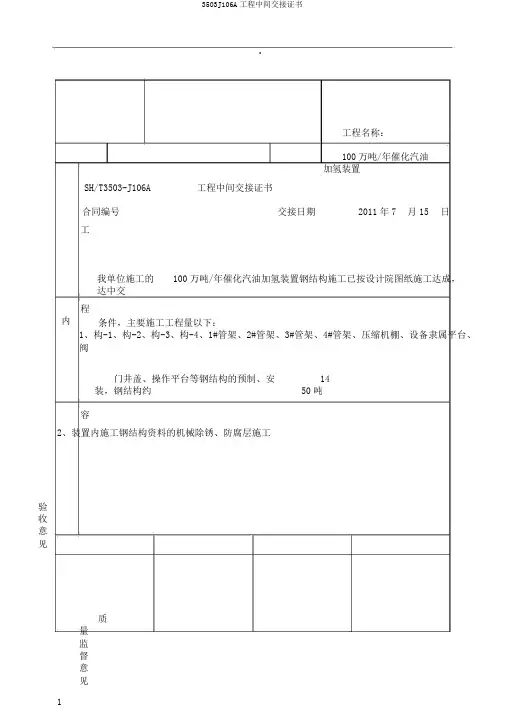

.工程名称:SH/T3503-J106A工程中间交接证书100万吨/年催化汽油加氢装置合同编号交接日期2011年7 月15 日工我单位施工的100万吨/年催化汽油加氢装置钢结构施工已按设计院图纸施工达成,达中交程内条件,主要施工工程量以下:1、构-1、构-2、构-3、构-4、1#管架、2#管架、3#管架、4#管架、压缩机棚、设备隶属平台、阀门井盖、操作平台等钢结构的预制、安装,钢结构约14 50吨容2、装置内施工钢结构资料的机械除锈、防腐层施工验收意见质量监督意见工程质量督查站站长:(公章)日期:年月日建设单位监理单位施工单位设计单位(公章)(公章)(公章)(公章)项目经理:项目总监:项目经理:项目经理:日期:年月日日期:年月日日期:年月日日期:年月日'..工程名称:SH/T3503-J106A工程中间交接证书100万吨/年催化汽油加氢装置合同编号交接日期2011年7 月15 日我单位施工的100万吨/年催化汽油加氢装置H-101\H-102施工已按设计院图纸施工达成,工达中交条件,主要施工工程量以下:程1、H-101\H-102及两台炉子的设备平台等预制、制作、安装,钢结构约吨内2、H-101\H-102两台炉子的对流室、辐射室、烟囱等的衬里施工容3、热风道及环形风道的保温4、两台炉子及隶属平台钢结构资料的机械除锈、防腐层施工验收意见质量监督意见工程质量督查站站长:(公章)日期:年月日建设单位监理单位施工单位设计单位(公章)(公章)(公章)(公章)项目经理:项目总监:项目经理:项目经理:日期:年月日日期:年月日日期:年月日日期:年月日'..工程名称:SH/T3503-J106A工程中间交接证书100万吨/年催化汽油加氢装置合同编号交接日期2011年7 月25 日我单位施工的100万吨/年催化汽油加氢装置工艺管线施工已按设计院图纸施工达成,试压、工吹扫达成,达中交条件,主要施工工程量以下:程1、装置内工艺管线的预制、安装,主要安装工艺管线公里内2、装置内工艺管线隶属管件、阀门、支吊架等的安装,阀门约 2681个,支架约吨容3、装置内工艺管线资料的机械除锈、防腐层、保温施工4、装置内消防及配件等安装工作验收意见质量监督意见工程质量督查站站长:(公章)日期:年月日建设单位监理单位施工单位设计单位(公章)(公章)(公章)(公章)项目经理:项目总监:项目经理:项目经理:日期:年月日日期:年月日日期:年月日日期:年月日'..工程名称:SH/T3503-J106A工程中间交接证书100万吨/年催化汽油加氢装置合同编号交接日期2011年8 月4 日我单位施工的100万吨/年催化汽油加氢装置已按设计院图纸施工达成,达中交条件,主要施工工程量以下:设备主要工程量包含反应器3台、塔4台、换热器20台、容器16台、空冷21台、泵21台、鼓风机2台、空冷鼓风机27台、防爆电动葫芦3台、桥式起动机1台、压缩机3台设备的安装、找正、保温及试车等钢结构构-1、构-2、构-3、构-4、1#管架、2#管架、3#管架、4#管架、压缩机棚、设备隶属平台、阀门井盖、操作平台等钢结构的预制、安装及结构的机械除锈、防腐层施工H-101\H-102及两台炉子的设备平台等预制、制作、安装、对流室、辐射室、烟囱等的衬里施工、热风道及环形风道的保温及两台炉子和隶属平台钢结构资料的机械除锈、防腐层施工装置内工艺管线的预制、安装及隶属管件、阀门、支吊架等的安装,装置内工艺管线资料的机械除锈、防腐工层、保温施工,管道的试压、吹扫等工作,装置内消防及配件等安装工作程5、电气主要变电所机柜间部分:2台变压器,高压柜26面,低压柜25面,变频柜6台,照明调控柜2面,EPS内柜2面,UPS(25KVA)2套,(5KVA)1套,高压后台1套,群控柜1面,直流屏2面,励磁柜3面,轴流容风机10台,照明箱2台,动力箱5台,电视监控控制柜1面,操作台1面,球形摄像仪5套,手动报警按钮6套,声光报警器6个,火灾报警控制器1台,地域显示器1台,感温电缆200米,,扩音对讲控制箱1台。
3503 相关表格填写案卷号:第 1 / 10卷 SH/T3503-J101A 封面第1/ 1册石油化工建设工程项目交工技术文件工程名称:惠州炼油分公司200万吨/年汽柴油加氢装置(按合同规定名称填写)卷名:综合卷填表说明:本表用于综合卷封面,适用于非总包单位填写。
承包单位可为:施工单位、设计单位、采购单位等用章位置应骑年盖月建设单位(公章) 监理单位(公章) 承包单位(公章)项目经理: 项目总监: 项目经理:日期: 日期: 日期:年月日年月日年月日案卷号:第 / 卷 SH/T3503-J101B 封面第 / 册石油化工建设工程项目交工技术文件工程名称:惠州炼油分公司200万吨/年汽柴油加氢装置(按合同规定名称填写)卷名:填表说明:本表同J101A,适用于总承包模式。
建设单位(公章) 监理单位(公章) 总承包单位(公章) 项目经理: 项目总监: 项目经理:日期: 日期: 日期:年月日年月日年月日案卷号:第 3 / 10 卷 SH/T3503-J101C 封面第 2 / 20 册石油化工建设工程项目交工技术文件填表说明:本表用于非总包模式的专业工程卷、册封面。
承包单位可为:施工单位、设计单位、采购单位等工程名称: 惠州炼油分公司200万吨/年汽柴油加氢装置单元名称:炉区卷名:设备安装工程卷册名:加热炉安装工程册建设单位(公章) 监理单位(公章) 承包单位(公章)项目经理: 项目总监: 项目经理:日期: 日期: 日期:年月日年月日年月日案卷号:第 / 卷 SH/T3503-J101D 封面第 / 册石油化工建设工程项目交工技术文件工程名称:单元名称:卷名:册名:表格填写说明:本表用于有总承包的工程项目的专业交工技术文件册的封面.由施工单位编制,总承包单位审查合格后提交监理单位审查。
监理单位(公章) 总承包单位(公章) 承包单位(公章)项目总监: 项目经理: 项目经理:日期: 日期: 日期:年月日年月日年月日工程名称:填写单项工程名称简称,如:200万吨/年汽柴油SH/T3503-J102 交工技术文件总目录加氢装置序卷号册号资料名称页数号本表用于综合卷、综合册,作为总交工技术文件的卷册索引。
《石油化工建设工程项目交工技术文件规定》SH T3503-2017交工资料表格目录清单.doc2007版SH/T3503石油化工建设工程项目交工建设文件汇总表格目录《第一册》一、交工技术文件通用表(共45张)(3503-J101A~J131-2)1、 J101A——封面2、 J101B——封面3、 J101C——封面4、 J101D——封面5、 J102——交工技术文件总目录6、 J103——交工技术文件目录7、 J104——交工技术文件说明8、 J105B——开工报告9、 J106A——工程中间交接证书10、 J106B——工程中间交接证书11、 J107A——工程交工证书12、 J107B——工程交工证书13、 J108A——交工技术文件移交证书14、 J108B——交工技术文件移交证书15、 J109——重大质量事故处理报告16、 J110——工程变更一览表17、 J111——隐蔽工程记录18、 J112——工程联络单19、 J113——合格焊工登记表20、 J114——无损检测人员登记表121、 J115A——开箱检验记录(一) 22、 J115B——开箱检验记录(二) 23、J116——防腐工程质量验收记录 24、 J117——隔热工程质量验收记录 25、J118——接地电阻测量记录26、 J119——安全阀调整试验记录 27、 J120——安全附件安装检验记录28、 J121——射线检测结果确认表 29、 J122-1——射线检测报告(一) 30、J122-2——射线检测报告(二) 31、 J123-1——焊缝超声检测报告(一) 32、J123-2——焊缝超声检测报告(二) 33、 J124-1——材料超声检测报告(一) 34、J124-2——材料超声检测报告(一) 35、 J125-1——超声测厚报告(一) 36、J125-2——超声测厚报告(一) 37、 J126-1——磁粉检测报告(一) 38、 J126-2——磁粉检测报告(二) 39、 J127-1——渗透检测报告(一) 40、 J127-2——渗透检测报告(二) 41、 J128——金属材料化学成分分析检验报告 42、 J129——硬度检验报告43、 J130——垫铁隐蔽记录44、 J131-1——设备/材料质量证明文件一览表(一)45、 J132-2——设备/材料质量证明文件一览表(一)2《第二册》二、交工技术文件土建工程用表(共11张)(3503-J201~J210)1、 J201——地基验槽(土方)记录2、 J202——地基处理记录3、 J203——工程定位测量记录4、 J204——设备基础复测记录5、 J205——快体式设备基础允许偏差项目复测记录6、 J206——整体框架式设备基础允许偏差项目复测记录7、 J207-1——储罐基础允许偏差项目复测记录(一)8、 J207-2——储罐基础允许偏差项目复测记录(二)9、 J208——球形储罐基础允许偏差项目复测记录10、 J209——基础沉降观测记录11、 J210——水池盖水试验记录3《第三册》二、交工技术文件设备安装工程用表(共40张)(3503-J301~J336)1、 J301——机器安装检验记录2、 J302——轴对中记录3、 J303——机组轴对中记录4、 J304——空冷式换热器风机安装检验记录5、 J305——机器组装质量确认记录6、 J306——机器单机试车记录7、 J307——机组试车条件确认记录 8、 J308-1——往复式压缩机试车记录(一) 9、 J308-2——往复式压缩机试车记录(二) 10、 J309-1——离心式压缩机试车记录(一) 11、 J309-2——离心式压缩机试车记录(二) 12、 J309-3——离心式压缩机试车记录(三) 13、 J310-1——气轮机/燃气轮机试车记录(一) 14、J310-2——气轮机/燃气轮机试车记录(二) 15、 J311——电动机试车记录16、 J312——变速器试车记录17、 J313——釜类设备安装检验记录 18、 J314——立式设备安装检验记录19、 J315——卧式设备安装检验记录420、 J316——塔式安装检验记录21、 J317——设备填充检验记录22、 J318——催化反应/沉降器附件安装检验记录 23、 J319——催化再生器附件安装检验记录 24、 J320——立式圆通形储罐组装质量检验记录 25、 J321——立式圆筒形储罐试验记录 26、 J322——湿式气柜组装质量检验记录 27、J323——湿式气柜检验记录28、 J324——干式气柜组装质量检验记录 29、 J325——干式气柜试验记录30、 J326——火炬塔架和管筒安装检验记录 31、 J327——隔热耐磨衬里质量检验记录 32、 J328——换热设备耐压和严密性试验记录 33、 J329——设备耐压/严密性试验记录 34、 J330——常压设备热处理报告35、 J331——管式炉炉体钢结构安装检验记录 36、 J332——炉管通球试验记录37、 J333——管式炉附件安装质量检验记录 38、 J334——耐火砖砌筑炉衬质量检验记录 39、 J335——耐火浇筑料炉衬质量检验记录 40、 J336——耐火纤维模块炉衬质量检验记录5《第四册》三、交工技术文件管道安装工程用表(共16张)(3503-J401~J413) 1、J401——管道组成件验证性和系统性检验记录 2、 J402——阀门试验确认表3、 J403——弹簧支/吊架安装检验记录4、 J404——滑动/固定管托安装检验记录5、 J405——管道补偿器安装检验记录6、 J406-1——管道系统耐压试验条件确认与试验记录(一)7、 J406-2——管道系统耐压试验条件确认与试验记录(二)8、 J407——管道系统泄漏性/真空试验条件确认与试验记录9、 J408——管道吹扫/清洗检验记录10、 J409——给排水压力管道耐压试验条件确认与试验记录 11、 J410——给排水无压力管道闭水试验条件确认与试验记录12、 J411-1——管道焊接接头热处理报告(一) 13、 J411-2——管道焊接接头热处理报告(二) 14、 J412-1——管道焊接接头射线检测比例确认表(一) 15、J412-2——管道焊接接头射线检测比例确认表(二) 16、 J413——管道静电接地测试记录6《第五册》五、交工技术文件电气安装工程用表(共8张)(3503-J501~J508)1、J501——电气设备试验项目确认表2、J502——交流电动机安装检验与空载运行记录3、J503——变压器安装检验记录4、J504——高/压开关柜安装检验记录5、J505——保护/控制盘(屏)安装检验记录6、J506——直流系统/不间断电源(UPS)安装检验记录7、J507——电缆铺设与绝缘检测记录8、J508——火灾自动报警系统安装检验记录7《第六册》六、交工技术文件仪表安装工程用表(共9张)(3503-J601~J609)1、J601——DCS机柜/仪表盘/操作台安装检验记录2、J602——综合控制系统基本功能检测记录3、J603——报警/联锁系统与可编程序控制系统调试记录4、J604——DCS/SIS送电条件确认表5、J605——仪表设备校验项目确认表6、J606——联校试验条件确认表7、J607——联校调试记录8、J608——仪表管道耐压/严密性试验记录9、J608——仪表管道泄漏性/真空度试验条件确认与试验记录8。
