3.3.15项目中间验收交接管理规定3.3.15项目中间验收、交接管理规定《工程中间验收交接管理规定》1.目的:为了保证潍焦薛城能源二期制气工程中间交接的有关内容,符合国家相关规范,特制定本规定,2.适用范围:本规定仅适用于潍焦薛城能源二期制气工程的中间交接。
3.中间工程移交的定义:中间工程移交标志着工程施工和安装的结束。
施工单位办理从单项调试到联动调试的工程交接手续是必要的。
通常,它是作为单个或系统项目进行的。
与生产交叉的技改项目,也可以办理以下单项工程的中间交接。
中间交接只是设备保管和使用责任的交接,并不解除施工单位对工程质量和竣工验收的责任。
工程中间交接后,项目经理部继续对工程负责,直至竣工验收。
4.工程中间交接的具备条件:4.1工程按设计内容施工完;4.2工程质量初评合格;4.3工艺、动力管道试压完成,系统清洗、吹扫、气密性完成,保温基本完成。
4.4设备静态强度试验、无损检测、清洗完毕。
4.5动设备单机试车合格(需实物料或特殊介质而未试车者除外)。
4.6大机组用空气、氮气或其它介质负荷试车完,机组保护性联锁和报警等自控系统调试联校合格。
4.7本装置电气、仪表、计算机、防病毒、防火、防爆系统调试、联调合格。
4.8装置区临时施工设施已拆除,工程已完工,材料已耗尽,场地已清理,竖向工程已完成。
4.9对联动调试有影响的“三检四定”项目和设计变更处理完毕后,其他未完项目责任明确,完成时间明确。
4.10现场满足hse规定的试车要求。
5.工程中间交接的内容:5.1根据设计内容核实和移交工程实物量。
5.2工程质量的初评资料及有关调试记录的审核验证与交接;5.3安装专用工具和剩余随机资料、材料的交接;5.4工程尾项清理及完成时间的确认;5.5随机技术资料的交接。
6.工程中间交接职责:6.1质量管理部负责邀请项目质量监督机构参加并见证工程的中间交接;6.2施工管理部负责确认单项工程的中间交接条件,组织工程的中间交接;6.3综合管理部协助施工管理部组织中间交接仪式相关工作;6.4总承包商/施工单位负责提交中间交付申请,经监理单位审核批准后报施工管理部;6.5设计单位负责在中交之前7天内提供设计质量实施情况检查报告;6.6监理单位负责在中交之前7天提供内工程质量评估报告。
中海石油华鹤煤化年产30万吨合成氨、52万吨大颗粒尿素项目单位工程竣工验收/中间交接管理方法HHC/QC-004-2004北京华旭工程项目管理华鹤煤化项目监理部2013年11月1 总则1.1 为标准中海石油华鹤煤化3052项目单位工程竣工验收/中间交接工作,保障已施工完成单位工程及时、顺利地发挥生产和使用功能,特制定本方法。
1.2 编制依据《化学工业大、中型装置试车工作标准》HGJ231-91《建筑工程施工质量验收统一标准》GB50300-2001《工业安装工程施工质量验收统一标准》GB50252-2010中海石油华鹤煤化《项目管理手册》1.3 单位工程竣工验收/中间交接是指单位工程按施工图设计文件所规定的范围全部完成,并经管道系统和设备内部处理、电气和仪表调试及单机试车合格后,施工单位和中海石油华鹤煤化所作的交接工作。
1.3.1单位工程竣工验收/中间交接应到达以下条件:⑴单位工程已按设计文件的内容全部建成;⑵工程质量到达了施工及验收标准规定的标准和设计文件的要求;⑶管道系统耐压试验完毕,系统清洗、吹扫、气密完毕,保温基本完成;⑷静设备强度试验、无损检验、负压试验、气密试验等完毕,清扫完成,安全附件〔安全阀、防爆门等〕已调试合格;⑸动设备单机试车合格〔需实物料或特殊介质而未试车者除外〕;⑹大机组用空气、氮气或其它介质负荷试车完毕,机组保护性联锁和报警等自控系统调试联校合格;⑺装置电气、仪表、电脑、防毒防火防爆等系统调试联校合格;⑻装置区施工临时设施已拆除,工完、料净、场地清,竖向工程施工完毕;⑼对联运试车有影响的“三查四定”项目及设计变更处理完毕,其它与联动试车无关的未完施工尾项责任及完成时间已明确;⑽规定的技术资料和文件齐全,并经检查合格。
1.3.2工程中间交接的内容:⑴按设计内容对工程实物量的核实交接;⑵工程质量的初评资料及有关调试记录的审核验证与交接;⑶安装专用工具和剩余随机备件、材料的交接;⑷工程尾项清理实施方案及完成时间确实认;⑸随机技术资料的交接。
石油化工建设工程项目中交注意事项(系统空车联动试运行之前)一、施工单位应完成的工作:1、完成设计图纸及合同内所有工程内容;2、三查四定工作已完成;(会议记录、整改反馈)3、管道系统吹扫、试压及设备单机试运行已完成;(查看记录)4、工程已办理完中间交接;(存档)5、工程资料收集基本齐全。
二、检测单位应完成的工作:出具《检测质量综合报告》:(存档)1、说明是否按照设计、规范或合同要求完成检测工作2、说明共检测多少,返修多少,返修是否全部返修合格,3、说明是否同意试运行。
4、报告上必须有负责人签字,单位盖章。
三、监理单位应完成的工作:1、完成所承担的建设项目监理合同范围内的所有工程监理任务;2、出具《工程质量初验意见》。
(存档)四、建设单位应完成的工作:1、防雷接地单项验收已通过;(存档)2、锅炉、压力容器、压力管道单项验收已通过;(存档)3、消防验收单项验收已通过;(存档)4、试运行方案已上报审批。
(安监部门)石油化工建设工程项目竣工验收注意事项一、施工单位应完成的工作:1、完成设计图纸及合同内所有工程内容;2、生产试运行完成(记录齐全);3、试运行查出的所有问题整改完毕:(1)质监站提出的问题、(2)建设单位和监理单位提出的问题、(3)施工单位自查出的问题。
4、施工单位竣工报告完成(监督C表8,一式两份)5、工程已办理完工程交接;(单位工程评定表,交工证书一式两份)6、工程资料收集整理、装订完成,档案移交完成。
二、建设单位应完成的工作:1、消防验收、锅炉、压力容器、压力管道单项验收、防雷接地单项验收已通过;2、勘察单位检查意见(监督C表9;一式两份);3、设计单位检查意见(监督C表10;一式两份);4、试运行正常达到设计要求(生产部门试运行报告)。
5、建设单位完成竣工验收报告(监督B表2、3均一式两份)三、监理单位应完成的工作:1、出具《工程质量评估报告》(监督C表11;一式两份);2、按要求准备齐全备案资料(施工单位、监理单位、检测单位基本情况登记表,监督C表1、2、3;一式两份)。

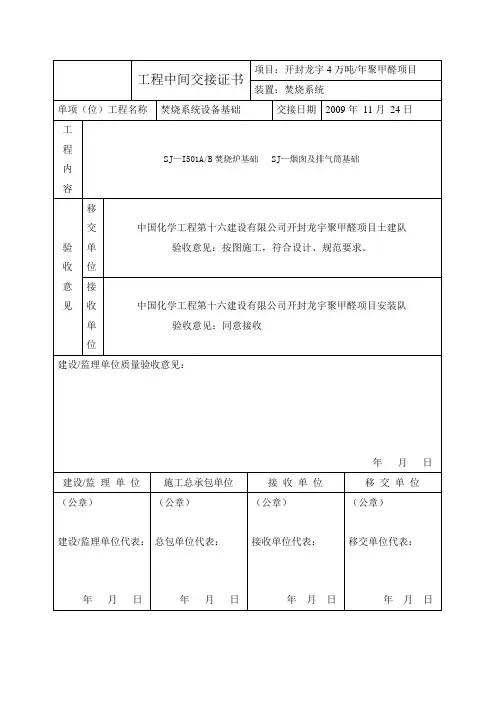

项目中间交接管理办法一、目的为规范公司项目工程建设项目单机试车、三查四定、系统清洗、吹扫、煮炉等工程中间交接等程序,明确职责,特制订本办法。
二、适用范围本办法适用于公司固定资产投资项目,包括新建、改建、扩建、技改技措等项目的单机试车、三查四定、中间交接管理。
三、职责与分工(一)单机试车由建设单位工程项目部组织成立单机试车小组。
单机试车由施工单位负责组织实施,生产使用单位配合,监理、物资供应、制造厂、质量监督、设计等单位参加。
(二)“三查四定”由建设单位组织生产、施工、设计、监理、质监等单位按单元和系统,分专业进行工程项目清理和检查。
(三)工程中间交接前,建设单位工程项目部应组织有关单位和人员做好下列准备工作:1、清理项目工作内容,提出尾项清单。
2、技术资料和管理文件的汇总、整理、审查。
3、办理有关技术资料和实物的交接手续。
(四)建设单位工程管理部门准备工程中间交接的书面报告。
(五)施工单位准备《工程中间交接证书》。
四、管理事项与工作程序(一)单机试车1、单机试车是指现场安装的驱动装置空负荷运转或单台机器、机组以水、空气为介质进行的负荷试车,其目的是检验设备的制造质量、安装质量和设备性能是否符合规范和设计的要求。
2、单机试车的内容:通用机泵、搅拌机械、驱动装置、大机组及与其有关的电气、仪表、计算机等的检测、控制、联锁、报警系统;需要物料试车的设备经有关单位同意后,可留到投料试车阶段进行单机试车。
3、单机试车方案由施工单位编制,并经施工单位项目部总工程师或技术负责人审定,单机试车方案最终由单机试车小组审查并联合确认。
引进设备的试车方案按合同执行。
4、单机试车需要增加的临时设施(如管线、阀门、盲板、过滤网等),由施工单位提出计划,单机试车小组审核确认后施工单位施工,列入临时设施费。
5、单机试车一般由施工单位指挥、操作,生产单位配合,设计、采购、监理、质量监督等单位参加;大机组等关键设备试车由生产单位的合格上岗人员指挥、操作,其他人员配合。

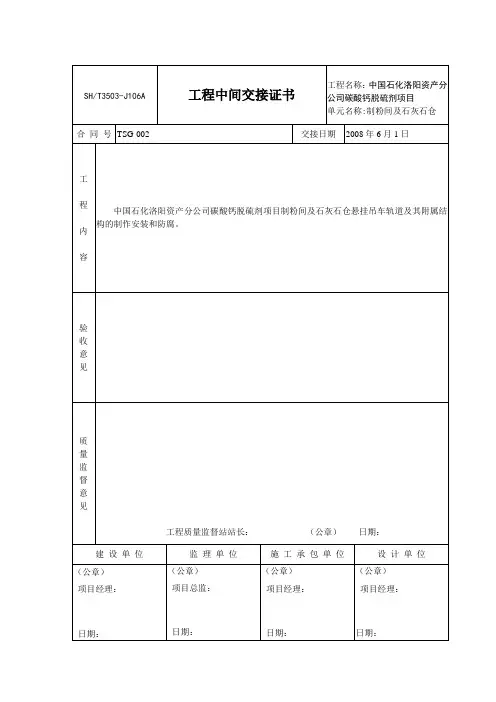

工程中间交接和交工验收质量控制管理规定1 为进一步加强新疆奎山宝塔石化工程建设项目工程中间交接和交工验收程序的质量控制,确保工程中间交接和交工验收条件、验收程序和提交的见证资料符合要求,结合新疆奎山宝塔石化的具体情况,特制订本管理规定。
2 工程中间交接2.1 工程中间交接包括专业工程中间交接和项目工程中间交接。
工程中间交接只是装置保管、使用责任的移交,不解除施工单位对工程质量、竣工验收应负的责任。
2.2 专业工程中间交接是指施工单位完成相关专业工程实施内容后,公司工程管理部门组织施工/EPC总承包(存在时,下同)单位、监理/项目管理单位、设计单位和工程质量监督机构按单元工程、分专业进行中间验收检查,并分别在专业工程中间交接记录上签字,按照公司职能划分分别向职能、运行部门办理工程交接的一个过程。
专业工程中间交接一般视项目规模可分为土建、电气、仪表、储运、公用工程、主体装置等部分,也可将其中合并。
2.3 项目工程中间交接是指施工单位完成该项目合同规定的实施内容及各专业工程中间交接的所有程序,对联动试车有影响的三查四定项目及设计变更已处理完,其它未完施工尾项已落实相关措施后,按项目签署工程中间交接证书的过程。
项目工程中间交接后,公司工程管理部门继续对项目工程负责,直至竣工验收。
2.4 专业工程中间交接时应符合以下条件:(1)专业工程按设计内容施工基本完成,达到公司所规定的要求;(2)建设单位生产管理人员已介入工程的检查验收,并同意接受;(3)未完施工尾项中无影响安全运行的质量问题及后续工作的进行,并已落实相关措施;(4)所涉及的质量控制点、监督停监点检查符合要求,工程质量问题(整改)通知单所描述的内容全部整改完毕并已回复;(5)监理/项目管理单位已组织对无施工尾项的分项、分部工程验收合格,对留有施工尾项的分项工程初验合格并有尾项清单;2.5 办理专业工程中间交接手续时,相关单位需提交以下见证资料备查:(1)已批准的开工报告;(2)已批准的施工组织设计/施工方案;(3)已批准的单位、分部单位、分部、分项工程划分表和质量控制点设置表;(4)已批准的监理规划/监理实施细则;(5)与分项工程划分表相适应的分项工程质量验收记录(含初验记录);(6)与质量控制点设置表相对应的A级质量控制点和管理项目B级质量控制点报验单,同时抽检监理项目不少于50%的B级质量控制点报验单;(7)施工尾项的清理措施落实情况;(8)其他资料(抽查包括质量检验资料及有关调试记录、随机技术资料等)2.6 专业工程项目施工/EPC总承包单位自检达到专业工程中间交接条件后,由施工单位填写《专业工程中间交接记录1》(BTKS.Z.001.2014)或《专业工程中间交接记录2》(BTKS.Z.002.2014)中的工程内容和尾项情况(对存在施工尾项的,应注明尾项的措施落实情况)等内容并签字,经EPC总承包单位审查合格并签字,向监理/项目管理单位申请专业中间交接验收检查。

3503工程中间交接证书工程内容1.引言1.1 概述概述部分的内容可以写成这样:引言是一篇文章中的开端,其主要目的是为读者介绍全文的主题、背景和重要内容。
本文将重点介绍3503工程中间交接证书工程内容。
3503工程是指一项具体的建筑工程项目,其中间交接证书是在整个工程过程中进行交接和验收的重要文书。
本文将从引言、正文和结论三个方面进行阐述。
首先,本文将通过引言来概述3503工程中间交接证书工程内容。
随着建筑业的不断发展,中间交接证书在工程建设中扮演着重要的角色。
它是在工程进展的各个阶段对工程质量、工程进度、工程安全等方面进行交接和验收的重要文书。
中间交接证书不仅对工程单位具备法律效力,还为各方提供了充分的沟通和交流的机会,以保障工程的顺利进行。
其次,本文将详细介绍3503工程中间交接证书的具体内容。
工程内容要点包括但不限于工程的具体进度、质量验收情况、工程安全措施、合同履行情况等。
通过详细介绍这些要点,读者可以更加全面地了解3503工程中间交接证书的内容和重要性,以便于在实际工程中更好地进行交接和验收工作。
最后,文章将总结3503工程中间交接证书工程内容的重要性和意义。
结论部分将回顾并总结本文所介绍的工程内容要点,强调其在工程建设中的必要性和实际应用。
通过对3503工程中间交接证书的充分了解,我们可以更好地掌握工程进展情况,及时发现和解决问题,确保工程的顺利进行。
总之,在本文的概述部分,我们将对3503工程中间交接证书工程内容进行简要的介绍和概述。
通过本文的详细阐述,读者可以充分了解和掌握3503工程中间交接证书的相关内容,以便于在实际工程中应用和运用。
1.2文章结构文章结构部分的内容应该是对整篇文章的组织和各个部分的介绍。
在这个部分,你可以阐述文章的整体框架和各个章节的内容概要。
以下是一个示例:2. 正文在这一部分,将详细介绍3503工程中间交接证书的工程内容。
为了使读者能够全面了解这一证书的相关要点,我们将分为两个主要部分来展开讨论。
建设项目(工程)中间交接管理办法1 范围1.1本办法规定了建设(技改)工程中交的条件、内容及标准。
1.2本办法适用于本公司所有新建、改扩建、技改、技措等建设项目。
2 引用标准1) 中华人民共和国主席令第91号《中华人民共和国建筑法》2) 油炼化[2011] 99号关于印发《中国石油天然气股份有限公司炼油化工建设项目工程中间交接条件管理规定》的通知附件:《中国石油天然气股份有限公司炼油化工建设项目工程中间交接条件管理规定》3 术语中间交接:单位工程或单项工程按设计文件所规定的范围全部完成,并经管道系统和设备的内部处理、电气和仪表调试及单机试车合格后,承包人(施工单位)和发包人(建设单位)所作的交接工作,它标志着工程施工结束,由单机试车转入联动试车。
它是装置保管使用责任的移交,不解除承包人(施工单位)对工程质量、验收应负的责任。
建设项目具备工程中间交接条件后,建设单位、监理单位应及时组织工程中间交接工作。
4 职责本公司工程管理部(以下称:工程管理部)负责组织完成施工图及设计变更的实施内容,达到中交标准并组织中交;规划计划处、物资采购部、生产技术处、机动设备处和安全环保处参与工程中交。
5 工程中交条件、内容、5.1 工程中交的条5.1.1工程按设计内容施工完,或主要部分完成,未完部分不影响装置的试车或使用;5.1.2 工程质量初评合格,经监理部门、质量监督部门检查认可;5.1.3工艺、动力管道的试压、吹扫、清洗、严密性试验完成并合格;保温基本完成(由于热紧、裸冷、系统吹扫等原因造成的静密封点保温、保冷等不能完成的,可甩项待条件具备后完善);5.1.4 静设备强度试验、无损检验、设备内构件安装和检查以及内部缺陷处理、设备内部清扫完成,设备保温完成;5.1.5 动设备单机试车合格(需实物料或特殊介质而未试车的除外);具备条件的大机组用空气、氮气或其它介质负荷试车完毕,机组保护性联锁和报警等自控系统调试联校合格。
