道路工程分部、分项检验批划分
一、依照施工图设计文件、合同约定、施工组织设计及项目特点,依据《城镇道路工程施工与质量验收》(C1-2008)的规定,在本工程施工前,现在将各分部工程、分项工程的检验批按照如下原则划分:
(1)施工段的划分:本项目部负责施工上杭县紫金路(水西渡大桥-北环路)紫金中路(北环路-人民路)改造工程,车行道按每400m和200m为一施工段,人行道每侧按400m为一个施工段机型施工。
(2)车行道砂砾垫层:因本工程为局部铣刨原混凝土路面,水西渡大桥-北环路路面状况较好,每侧400m为一个检验批;北环路-人民路路面状况较差,每200m为一个检验批。
(3)车行道水泥稳定基层:因本工程为局部铣刨原混凝土路面,水西渡大桥-北环路路面状况较好,每侧400m为一个检验批;北环路-人民路路面状况较差,每200m为一个检验批。
(4)车行道水泥混凝土面层:因本工程为局部铣刨原混凝土路面,水西渡大桥-北环路路面状况较好,每侧400m为一个检验批;北环路-人民路路面状况较差,每200m为一个检验批。
(5)车行道改性沥青混凝土面层:每侧400m为一个检验批。
(6)人行道砂砾垫层:每侧400m一个检验批。
(7)人行道C15素砼土基层:每侧400m一个检验批。
(8)人行道铺火烧板面砖:每侧400m一个检验批。
(9)人行道路缘石:每侧400m一个检验批。
(10)道路标志牌:每侧800m一个检验批。
(11)道路路灯:每侧800m一个检验批。
(12)电力电缆管:300m为一个检验批。
二、根据本工程实际情况,具体检验批划分计划如下:。

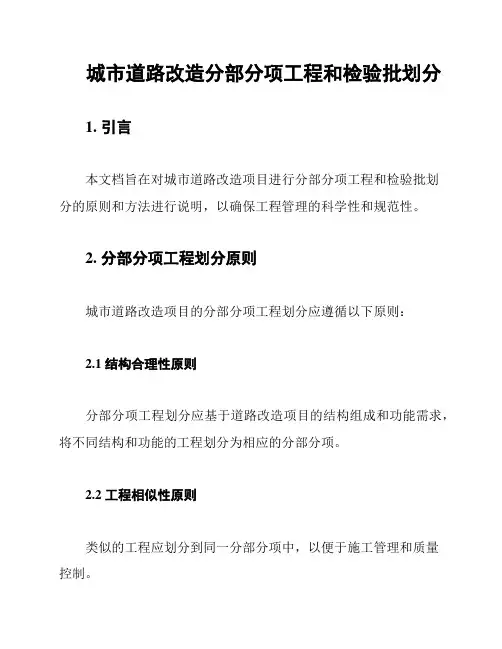

城市道路改造分部分项工程和检验批划分1. 引言本文档旨在对城市道路改造项目进行分部分项工程和检验批划分的原则和方法进行说明,以确保工程管理的科学性和规范性。
2. 分部分项工程划分原则城市道路改造项目的分部分项工程划分应遵循以下原则:2.1 结构合理性原则分部分项工程划分应基于道路改造项目的结构组成和功能需求,将不同结构和功能的工程划分为相应的分部分项。
2.2 工程相似性原则类似的工程应划分到同一分部分项中,以便于施工管理和质量控制。
2.3 独立性原则每个分部分项工程应具有独立的施工性质和工程要求,便于分包施工和工程验收。
2.4 可测量性原则每个分部分项工程应具有明确的工程量计算方法和验收标准,便于工程的实际量测和质量评估。
3. 检验批划分方法城市道路改造项目的检验批划分应遵循以下方法:3.1 工程进度划分法按照工程实施的进度要求,将工程划分为不同的检验批,每个检验批包含一定数量和类型的分部分项工程。
3.2 工程功能划分法按照工程的功能要求,将工程划分为不同的检验批,每个检验批包含满足相同功能要求的分部分项工程。
3.3 工程地理位置划分法按照工程所在地理位置的不同,将工程划分为不同的检验批,每个检验批包含处于相同地理位置的分部分项工程。
3.4 工程质量管理划分法按照工程质量管理的需求,将工程划分为不同的检验批,每个检验批包含具有相同质量管理要求的分部分项工程。
4. 结论根据城市道路改造项目的特点和要求,本文档对分部分项工程和检验批的划分原则和方法进行了详细的说明。
在实际工程管理中,应根据具体情况选择合适的划分方法,并结合工程进度、功能、地理位置和质量管理要求进行划分,以确保城市道路改造工程的顺利实施和质量保证。
横八路道路建设项目(单位工程、分部工程、分项工程、检验批划分方案)编制单位:重庆珠峰业建设工程有限公司编制人:审核人:编制日期:2015年 03月 20日检验批划分专项方案1、编制依据1.1、横八路道路建设项目施工合同1.2、横八路道路建设项目设计施工图1.3规范标准:1.3.1《公路工程技术标准》(JTG B01-2003)1.3.2《建筑地基基础工程施工质量验收规范》GB50202-20021.3.3《公路交通安全设施设计及施工技术规范》(JTG D81-2006)1.3.4《混凝土结构工程施工质量验收规范》GB50204-20021.3.5《混凝土质量控制标准》GB50164-20111.3.6《公路桥梁伸缩装置》(JT/T 327-2004)1.3.7《钢筋混凝土用钢第2部分:热轧带肋钢筋》GBl499.2-2008 1.3.8《通用硅酸盐水泥》GB175-20071.3.9《普通混凝土力学性能试验方法标准》GB/T50081-20021.3.10《钢筋焊接及验收规程》JGJ18-20121.3.11《钢筋焊接接头试验方法标准》JGJ/T27-20011.3.12《钢筋机械连接技术规程》JGJ107-20101.3.13《公路桥梁板式橡胶支座》(JT/T4-2004)1.3.14《砌体工程施工质量验收规范》GB50203-20111.3.15《公路桥涵施工技术规范》(JTG∕T F50-2011)1.3.16《公路工程质量检验评定标准》(JTG F80/1-2004)1.3.17《城镇道路工程施工与质量验收规范》(CJJ1-2008)1.3.18《建筑给水排水及采暖工程施工质量验收规范》GB50242-2002 1.3.19《给水排水管道工程施工及验收规范》GB50268-20081.3.20《公路路基施工技术规范》(JTG F10-2006)1.3.21《公路沥青路面施工技术规范》(JTG F40-2004)1.3.22《公路路面基层施工技术规范》(JTJ034-2000)1.3.23《城市道路工程施工质量验收规范》(DBJ50-078-2008)重庆市地方标准1.3.24《埋地塑料排水管道工程技术规程》(DG/TJ08-308-2002)1.3.25《给水排水管道工程施工及验收规范》(GB50268-2008)1.3.26《道路交通标志和标线》(GB5768-2009)1.3.27《城市道路交通标志和标线》(05MR601)2、工程概况2.1、工程建设概况工程建设概况一览表工程名称横八路道路建设项目工程地址重庆市巴南区高职城腹地建设单位重庆市高等职业技术教育城实业发展有限公司设计单位重庆路威土木工程设计有限公司勘察单位武汉华太岩土工程有限公司监理单位重庆市永安工程建设监理有限公司施工单位重庆珠峰业建设工程有限公司质监部门重庆巴南区质监站安监部门重庆巴南区安监站开工日期开工日期为2015年04月01日。

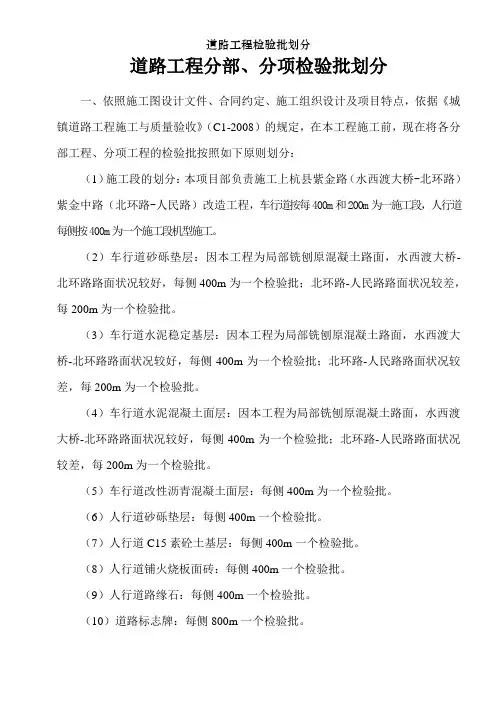

道路工程分部、分项检验批划分
一、依照施工图设计文件、合同约定、施工组织设计及项目特点,依据《城镇道路工程施工与质量验收》(C1-2008)的规定,在本工程施工前,现在将各分部工程、分项工程的检验批按照如下原则划分:
(1)施工段的划分:本项目部负责施工上杭县紫金路(水西渡大桥-北环路)紫金中路(北环路-人民路)改造工程,车行道按每400m和200m为一施工段,人行道每侧按400m为一个施工段机型施工。
(2)车行道砂砾垫层:因本工程为局部铣刨原混凝土路面,水西渡大桥-北环路路面状况较好,每侧400m为一个检验批;北环路-人民路路面状况较差,每200m为一个检验批。
(3)车行道水泥稳定基层:因本工程为局部铣刨原混凝土路面,水西渡大桥-北环路路面状况较好,每侧400m为一个检验批;北环路-人民路路面状况较差,每200m为一个检验批。
(4)车行道水泥混凝土面层:因本工程为局部铣刨原混凝土路面,水西渡大桥-北环路路面状况较好,每侧400m为一个检验批;北环路-人民路路面状况较差,每200m为一个检验批。
(5)车行道改性沥青混凝土面层:每侧400m为一个检验批。
(6)人行道砂砾垫层:每侧400m一个检验批。
(7)人行道C15素砼土基层:每侧400m一个检验批。
(8)人行道铺火烧板面砖:每侧400m一个检验批。
(9)人行道路缘石:每侧400m一个检验批。
(10)道路标志牌:每侧800m一个检验批。
(11)道路路灯:每侧800m一个检验批。
(12)电力电缆管:300m为一个检验批。
二、根据本工程实际情况,具体检验批划分计划如下:。
xx县工业园区〔xxx区〕主干道道路工程

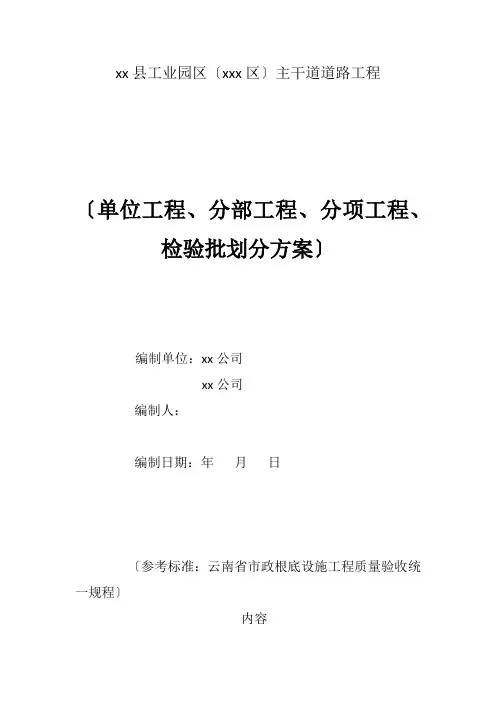

〔单位工程、分部工程、分项工程、检验批划分方案〕
编制单位:xx公司
xx公司
编制人:
编制日期:年月日
〔参考标准:云南省市政根底设施工程质量验收统一规程〕
内容
表1、城镇道路工程子单位、分部、子分部、分项、检验批工程的划分
表2、给水排水构筑物及水处理工程子单位、分部、子分部、分项、检验批工程的划分
表3、城市桥梁工程子单位、分部、子分部、分项、检验批工程的划分
墨江县工业园区〔双龙片区〕主干道道路工程〔砂浆、砼、钢筋试块或试件等及土工试验〕
见
证
取
样
实
施
方
案
编制单位:云南开展建立监理编制日期:2021 年12月25日。

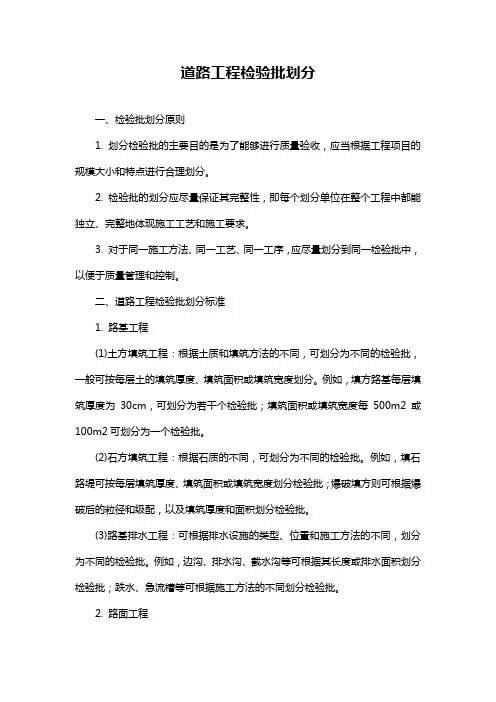

道路工程检验批划分一、检验批划分原则1. 划分检验批的主要目的是为了能够进行质量验收,应当根据工程项目的规模大小和特点进行合理划分。
2. 检验批的划分应尽量保证其完整性,即每个划分单位在整个工程中都能独立、完整地体现施工工艺和施工要求。
3. 对于同一施工方法、同一工艺、同一工序,应尽量划分到同一检验批中,以便于质量管理和控制。
二、道路工程检验批划分标准1. 路基工程(1)土方填筑工程:根据土质和填筑方法的不同,可划分为不同的检验批,一般可按每层土的填筑厚度、填筑面积或填筑宽度划分。
例如,填方路基每层填筑厚度为30cm,可划分为若干个检验批;填筑面积或填筑宽度每500m2或100m2可划分为一个检验批。
(2)石方填筑工程:根据石质的不同,可划分为不同的检验批。
例如,填石路堤可按每层填筑厚度、填筑面积或填筑宽度划分检验批;爆破填方则可根据爆破后的粒径和级配,以及填筑厚度和面积划分检验批。
(3)路基排水工程:可根据排水设施的类型、位置和施工方法的不同,划分为不同的检验批。
例如,边沟、排水沟、截水沟等可根据其长度或排水面积划分检验批;跌水、急流槽等可根据施工方法的不同划分检验批。
2. 路面工程(1)沥青混凝土路面工程:可根据沥青混凝土的配合比、施工温度、施工方法等不同因素,划分为不同的检验批。
例如,沥青混凝土的配合比可根据矿料级配和沥青用量的不同进行划分;施工温度可根据摊铺和碾压过程中的温度变化进行划分;施工方法可根据不同的摊铺厚度、摊铺速度和碾压遍数进行划分。
根据不同的施工条件和要求,可适当调整检验批划分的标准和方法。
(2)水泥混凝土路面工程:可根据水泥混凝土的配合比、施工工艺和施工方法的不同,划分为不同的检验批。
例如,水泥混凝土的配合比可根据水泥、砂、石和水等原材料的比例进行划分;施工工艺可根据模板安装、钢筋绑扎、混合料拌和、运输、浇筑和养护等工序进行划分;施工方法可根据不同的模板类型、钢筋加工设备和混合料拌和设备进行划分。

道路⼯程质量验评划分的具体规定在现实社会中,我们都知道,对于其质量的把控是施⼯团队最注意的板块。
作为⼀个道路的建设,其主要的⾏政作⽤是⽅便交通。
因此,政府等机构会要求其质量达到政府所规定的具体标准。
那么,对于道路⼯程质量验评划分的具体规定到底是怎么样的呢?对此,店铺⼩编在下⽂为您具体介绍。
道路⼯程质量验评划分的具体规定道路⼯程质量验评划分的要求⾮常严格,不达标的建筑不予审核通过,保障了所有路段的建设质量,从另⼀个⾓度杜绝⼯程质量下滑的现象,同时也杜绝了贪污公款的现象,作为道路建设的具体要求,该规则很好的提⾼了对于道路建设等重要⼯程的规范化程度。
具体规定如下所述。
施⼯单位应具备相应的城镇道路⼯程施⼯资质。
从事城镇道路⼯程施⼯的技术管理⼈员、作业⼈员应认真学习并执⾏国家现⾏有关法律、法规、标准、规范。
施⼯单位应建⽴健全施⼯技术、质量、安全⽣产管理体系,制定各项施⼯管理制度,并贯彻执⾏。
施⼯前,施⼯单位应组织有关施⼯技术管理⼈员深⼊现场调查,了解掌握现场情况,做好充分的施⼯准备⼯作。
⼯程开⼯前,施⼯单位应根据合同⽂件、设计单位提供的施⼯界域内地下管线等建(构)筑物资料,⼯程⽔⽂地质资料等踏勘施⼯现场,依据⼯程特点编制施⼯组织设计,并按其管理程序进⾏审批。
施⼯单位应按合同规定的、经过审批的有效设计⽂件进⾏施⼯。
未经批准的设计变更、⼯程洽商严禁施⼯。
施⼯中应对施⼯测量及其内业经常复核,确保准确。
施⼯中必须建⽴安全技术交底制度,并对作业⼈员进⾏相关的安全技术教育与培训。
作业前主管施⼯技术⼈员必须向作业⼈员进⾏详尽的安全技术交底,并形成⽂件。
遇冬、⾬期等特殊⽓候施⼯时,应结合⼯程实际情况,制定专项施⼯⽅案,并经审批程序批准后实施。
施⼯中,前⼀分项⼯程未经验收合格严禁进⾏后⼀分项⼯程施⼯。
与道路同期施⼯,敷设于城镇道路下的新管线等构筑物,应按先深后浅的原则与道路配合施⼯。
施⼯中应保护好既有及新建地上杆线、地下管线等建(构)筑物。

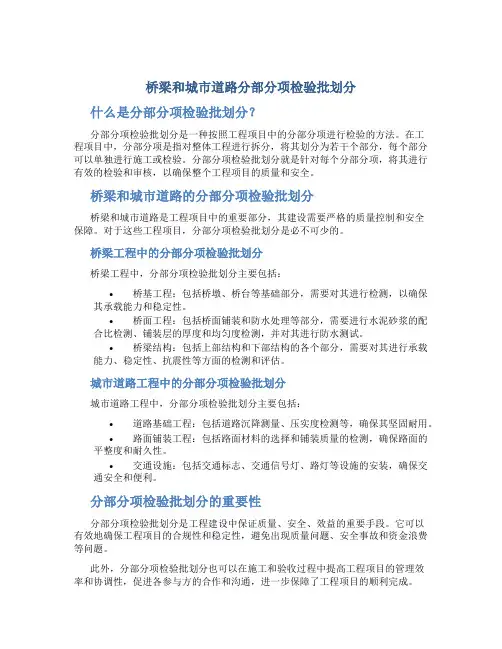

桥梁和城市道路分部分项检验批划分什么是分部分项检验批划分?分部分项检验批划分是一种按照工程项目中的分部分项进行检验的方法。
在工程项目中,分部分项是指对整体工程进行拆分,将其划分为若干个部分,每个部分可以单独进行施工或检验。
分部分项检验批划分就是针对每个分部分项,将其进行有效的检验和审核,以确保整个工程项目的质量和安全。
桥梁和城市道路的分部分项检验批划分桥梁和城市道路是工程项目中的重要部分,其建设需要严格的质量控制和安全保障。
对于这些工程项目,分部分项检验批划分是必不可少的。
桥梁工程中的分部分项检验批划分桥梁工程中,分部分项检验批划分主要包括:•桥基工程:包括桥墩、桥台等基础部分,需要对其进行检测,以确保其承载能力和稳定性。
•桥面工程:包括桥面铺装和防水处理等部分,需要进行水泥砂浆的配合比检测、铺装层的厚度和均匀度检测,并对其进行防水测试。
•桥梁结构:包括上部结构和下部结构的各个部分,需要对其进行承载能力、稳定性、抗震性等方面的检测和评估。
城市道路工程中的分部分项检验批划分城市道路工程中,分部分项检验批划分主要包括:•道路基础工程:包括道路沉降测量、压实度检测等,确保其坚固耐用。
•路面铺装工程:包括路面材料的选择和铺装质量的检测,确保路面的平整度和耐久性。
•交通设施:包括交通标志、交通信号灯、路灯等设施的安装,确保交通安全和便利。
分部分项检验批划分的重要性分部分项检验批划分是工程建设中保证质量、安全、效益的重要手段。
它可以有效地确保工程项目的合规性和稳定性,避免出现质量问题、安全事故和资金浪费等问题。
此外,分部分项检验批划分也可以在施工和验收过程中提高工程项目的管理效率和协调性,促进各参与方的合作和沟通,进一步保障了工程项目的顺利完成。
分部分项检验批划分是保证工程项目质量和安全重要的手段,特别对于桥梁和城市道路等大型工程项目来说更是不可或缺的。
在工程项目中,我们必须重视分部分项检验批划分的作用,认真执行,并不断优化和完善。

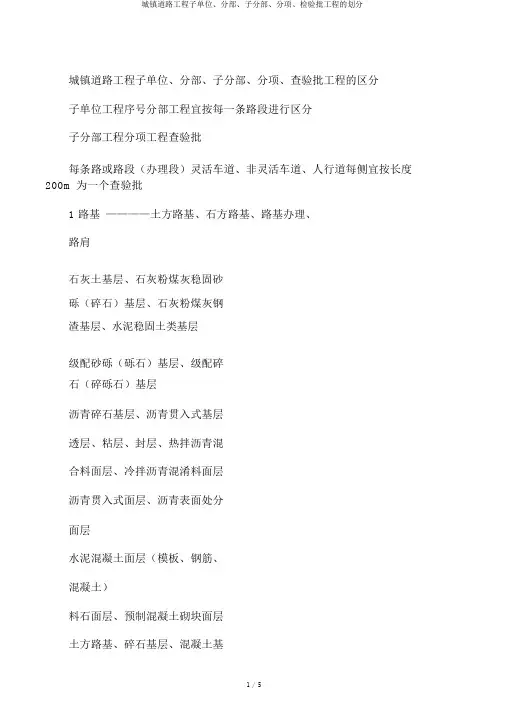

城镇道路工程子单位、分部、子分部、分项、查验批工程的区分子单位工程序号分部工程宜按每一条路段进行区分子分部工程分项工程查验批每条路或路段(办理段)灵活车道、非灵活车道、人行道每侧宜按长度200m 为一个查验批1路基————土方路基、石方路基、路基办理、路肩石灰土基层、石灰粉煤灰稳固砂砾(碎石)基层、石灰粉煤灰钢渣基层、水泥稳固土类基层级配砂砾(砾石)基层、级配碎石(碎砾石)基层沥青碎石基层、沥青贯入式基层透层、粘层、封层、热拌沥青混合料面层、冷拌沥青混淆料面层沥青贯入式面层、沥青表面处分面层水泥混凝土面层(模板、钢筋、混凝土)料石面层、预制混凝土砌块面层土方路基、碎石基层、混凝土基石灰、水泥稳定类基层2基层级配砂砾(碎石)类基层沥青碎石基层沥青混淆料面层沥青贯入式3面层与沥青表面处分面层水泥混凝土面层铺砌式面层每条路或路段灵活车道、非灵活车道、人行道每侧宜按长度200m 为一个查验批每条路或路段灵活车道、非灵活车道、人行道每侧宜按长度 200m 为一个查验批4广场与停车场层、石灰粉煤灰稳固砂砾(碎石)————基层、料石面层、预制混凝土砌块面层、沥青混淆料面层、水泥混凝土面层土方路基、碎石基层、混凝土基层、石灰粉煤灰稳固砂砾(碎石)基层、料石人行道铺砌面层(含盲道砖)、预制混凝土砌块铺砌人行道面层(含盲道砖)、沥青混淆料铺筑面层现浇钢筋混凝土人行地道构造预制安装钢地基、防水、基础(模板、钢筋、混凝土)、墙与顶板(模板、钢筋、混凝土)墙与顶部构件预制、地基、防水、基础(模板、钢筋、混凝土)、墙板、顶板安装顶部构件预制、地基、防水、基础(模板、钢筋、混凝土)、墙体砌筑、顶部构件、顶板安装、顶部现浇(模板、钢筋、混凝土)每座通道宜按长度 50m 为一个查验批每侧路段宜按 xx200m 为一个查验批按面积 500 ㎡为一个查验批 5 人行道————6人行地道3 / 5构造筋混凝土人行地道构造砌筑墙体、钢筋混凝土顶板构造人行地道构造序号分部工程子分部工程分项工程地基、基础、墙(模板、钢筋、混凝土)、滤层、泄水xx、回填土、帽石、栏杆挡土墙板预制、地基、基础(模板、钢筋、混凝土)、墙板安装(含焊接 )、滤层、泄水 xx、回填土、帽石、栏杆、地基、基础(模板、钢筋、混查验批现浇钢筋混凝土挡土墙挡装置式钢筋混凝土挡土墙7挡土墙砌筑挡土墙每道墙体(两沉降缝之间)为一个查验批凝土)、墙体砌筑、滤层、泄水xx、回填土、帽石、栏杆地基、基础(模板、钢筋、混凝加筋土挡土墙土)、加筋挡土墙砌块与筋带安装、滤层、泄水xx、回填土、帽石、栏杆路缘石、雨水支管与雨水口、排8 隶属修建物————(截)水渠、倒虹管及涵洞、护坡、隔绝墩、隔绝栅、护栏、声屏障(砌体、金属)、防眩板每条路或每侧路段宜按长度200m 范围内的数目为一个查验批。
单位工程(子单位工程)道路工程道路工程分部工程道路路基道路基层道路面层广场与停车场人行道人行地道结构人行地道结构子分部工程沥青混合料面层沥青贯入式与沥青表面处治面层水泥混凝土面层铺砌式面层现浇钢筋混凝土人行地道结构预制安装钢筋混凝土人行地道结构砌筑墙体、钢筋混凝土顶板人行地道结构分项工程土方路基、石方路基、路基处理、路肩石灰土基层、石灰粉煤灰稳定砂砾(碎石)基层、石灰粉煤灰钢渣基层、水泥稳定土类基层、级配砂砾 (碎石)基层、级配碎石(碎砾石)基层、沥青碎石基层、沥青贯入式基层透层、粘层、封层、热拌沥青混合料面层、冷拌沥青混合料面层沥青贯入式面层、沥青表面处治面层水泥混凝土面层(模板、钢筋、混凝土)料石面层、预制混凝土砌块面层料石面层、预制混凝土砌块面层、沥青混合料面层、水泥混凝土面层料石人行道铺砌面层(含盲道砖)、混凝土预制块人行道铺砌面层(含盲道砖)、沥青混合料铺筑面层地基、垫层、防水、基础(模板、钢筋、混凝土)、墙体与顶板(模板、钢筋、混凝土)墙板与顶部构件预制、地基、垫层、防水、基础 (模板、钢筋、混凝土)、墙板安装、顶板安装顶部构件预制、地基、防水、基础(模板、钢筋、混凝土)、墙体砌筑、顶部构件与顶板安装、顶部现浇检验批划分每侧流水施工段做一个检验批为宜每侧流水施工段做一个检验批为宜每侧流水施工段做一个检验批为宜每侧流水施工段做一个检验批为宜每侧流水施工段做一个检验批为宜每侧流水施工段做一个检验批为宜每一个广场或者自然划分的区段每侧路段 300~500 米做一个检验批为宜每座通道或者分段每座通道或者分段每座通道或者分段给排水管道工程挡土墙附属构筑物土方工程预制管开槽施工主体结构管渠(廊)工程现浇钢筋混凝土挡土墙装配式钢筋混凝土挡土墙砌筑挡土墙加筋土挡土墙金属类管、混凝土类管、预应力钢筒混凝土管、化学建材管现浇钢筋混凝土管渠、装配式混凝土管渠、砌筑管渠(模板、钢筋、混凝土)地基、基础、墙 (模板、钢筋、混凝土)、滤层及泄水孔、回填土、帽石、栏杆挡土墙板预制、地基、基础、墙(模板、钢筋、混凝土)、墙板安装(含焊接)滤层及泄水孔、回填土、帽石、栏杆地基、基础(砌筑、混凝土)、墙体砌筑、滤层及泄水孔、回填土、帽石地基、基础(模板、钢筋、混凝土)、加筋挡土墙砌块与筋带安装、滤层及泄水孔、回填土、帽石、栏杆路缘石、雨水支管与雨水口、排(截)水沟、倒虹管及涵洞、护坡、隔离墩、中央分隔带、防撞栏、护栏、声屏障(砌体、金属)、防眩板沟槽土方(沟槽开挖、沟槽支撑、沟槽回填);基坑土方(基坑开挖、基坑支护、基坑回填)管道基础、管道接口连接、管道铺设、管道防腐层(管道内防腐层、钢管外防腐层)、钢管阴极保护管道基础、现浇钢筋混凝土管渠(钢筋、模板、混凝土、变形缝)、装配式混凝土管渠(预制构件安装、变形缝)、砌筑管渠(砖石砌筑、变形缝)、管道内防腐层、管廊内管道安装每道墙体或者分段每道墙体或者分段每道墙体或者分段每道墙体或者分段每侧路段 300~500 米或者每座结构做一个检验批为宜应与下列检验批对应可选择下列方式划分:1、按流水施工长度; 2、排水管道按井段;给水管道按一定长度连续施工段或者自然划分段(路段); 4、其他便于过程质量控制方法每节管渠 (廊) 或者每个流水施工段管渠(廊)给排水管道工程桥梁工程工作井顶管盾构不开槽施工主体结构浅埋暗挖定向钻夯管组对拼装沉管沉管工程预制钢筋混凝土沉管桥管工程附属构筑物工程扩大基础地基与基础沉入桩工作井围护结构、工作井管道接口连接、顶管管道(钢筋混凝土管、钢管)、管道防腐层 (管道内防腐层、钢管外防腐层)、钢管阴极保护、垂直顶升管片制作、掘进及管片拼装、二次内衬(钢筋、混凝土)、管道防腐层、垂直顶升土层开挖、初期衬砌、防水层、二次内衬、管道防腐层、垂直顶升管道接口连接、定向钻管道、钢管防腐层(内防腐层、外防腐层)、钢管阴极保护管道接口连接、夯管管道、钢管防腐层(内防腐层、外防腐层)、钢管阴极保护基槽浚挖及管基处理、管道接口连接、管道防腐层、管道沉放、稳管及回填基槽浚挖及管基处理、预制钢筋混凝土管节制作(钢筋、模板、混凝土)、管节接口预制加工、管道沉放、稳管及回填管道接口连接、管道防腐层(内防腐层、外防腐层)、桥管管道井室(现浇混凝土结构、砖砌结构、预制拼装结构)、雨水口及支连管、支墩基坑开挖、地基、混凝土垫层、现浇混凝土(模板与支架、钢筋、混凝土)、砌体、土方回填预制桩(模板、钢筋、混凝土、预应力混凝土)、钢每座井顶管顶进:每 100米;垂直顶升:每一个顶升管盾构掘进:每 100 环;二次内衬:每施工作业断面;垂直顶升:每一个顶升管暗挖:每施工作业断面;垂直顶升:每一个顶升管每 100 米每 100 米每 100 米(分段拼装按每段,且不大于 100米)每节预制钢筋混凝土管每跨或者每 100 米;分段拼装按每跨或者每段,且不大于 100 米同一结构类型的附属构筑物不大于 10 个每一个基坑每根桩桥梁工程灌注桩沉井地下连续墙地基与基础承台砌体墩台现浇混凝土墩台墩台预制混凝土柱台背填土盖梁支座索塔锚锭支架上浇筑混凝土梁(板)装配式钢筋混凝土梁(板)桥跨承重结构悬臂浇筑预应力混凝土梁管桩、沉桩机械成孔、人工挖孔、钢筋笼制作与安装、混凝土灌注沉井制作(模板与支架、钢筋、混凝土、钢壳)、浮运、下沉就位、清基与填充成槽、钢筋骨架、水下混凝土模板与支架、钢筋、混凝土石砌体、砌块砌体模板、钢筋、混凝土、预应力混凝土预制混凝土柱(模板、钢筋、混凝土、预应力混凝土) 、安装填土模板与支架、钢筋、混凝土、预应力混凝土垫石混凝土、支座安装、挡块混凝土现浇混凝土索塔(模板与支架、钢筋、混凝土、预应力混凝土)、钢构件安装锚固体系制作、锚固体系安装、锚锭混凝土(模板与支架、钢筋、混凝土)、锚索*拉与压浆模板与支架、钢筋、混凝土、预应力混凝土预制梁(板)(模板与支架、钢筋、混凝土、预应力混凝土)、安装梁(板)0#段 (模板与支架、钢筋、混凝土、预应力混凝土)、悬浇段(挂蓝、模板、钢筋、混凝土、预应力混凝土)每根桩每节、座每一个施工段每一个承台每一个砌筑段、浇筑段、施工段或者每一个墩台、每一个安装段(件)每一个盖梁每一个支座每一个浇筑段、每根钢构件每一个制作件、安装件、基础每孔、联、施工段每片梁每一个浇筑段悬臂拼装预应力混凝土梁顶推施工混凝土梁钢梁结合梁桥跨承重结构拱部与拱上结构桥梁工程斜拉桥的主梁与拉索悬索桥的加劲梁与缆索顶进箱涵桥面系0#段 (模板与支架、钢筋、混凝土、预应力混凝土)、梁段预制(模板与支架、钢筋、混凝土)、拼装梁段、施加预应力台座系统、导梁、梁段预制(模板与支架、钢筋、混凝土、预应力混凝土) 、顶推梁段、施加预应力钢梁加工、现场安装钢梁安装、预应力钢筋混凝土梁预制(模板与支架、钢筋、混凝土、预应力混凝土)、预制梁安装、混凝土结构浇筑(模板与支架、钢筋、混凝土、预应力混凝土)砌筑拱圈、现浇混凝土拱圈、劲性骨架混凝土拱圈、装配式混凝土拱部结构、钢管混凝土拱(拱肋安装、混凝土压注)、吊杆、系杆拱、转体施工、拱上结构0#段混凝土浇筑、悬臂浇筑混凝土主梁、支架上浇筑混凝土主梁、悬臂拼装混凝土主梁、悬拼钢箱梁、支架上安装钢箱梁、结合梁、拉索安装索鞍安装、主缆架设、主缆防护、索夹和吊索安装、加劲梁段拼装工作坑、滑板、箱涵预制(模板与支架、钢筋、混凝土)、箱涵顶进排水设施、防水层、桥面铺装层(沥青混合料铺装、混凝土铺装一模板、每一个拼装段每节段每一个制作段、孔、联每段、孔每一个砌筑段、安装段、浇筑段、施工段每一个浇筑段、制作段、安装段、施工段每一个制作段、安装段、施工段每坑、每制作节、顶进节每一个施工段、每孔附属结构装饰与装修引道深基坑支护及土方工程基坑开挖隧道工程隧道主体结构工程深基坑支护土方开挖边坡防护井点降水隧道主体结构地下人行通道结构水泵房主体结构钢筋、混凝土)、伸缩装置、地袱和缘石与挂板、防护设施、人行道隔声与防眩装置、梯道(砌体;混凝土—模板与支架、钢筋、混凝土;钢结构)、桥头搭板(模板、钢筋、混凝土)、防冲刷结构、照明、挡土墙等水泥砂浆抹面、饰面板、饰面砖和涂装每砌筑段、浇筑段、安装段、每座构筑物每跨、侧、饰面应符合《城镇道路工程施工与质量验收规*》CJJ 1-2022 的有关规定冲孔灌注桩(冲孔施工、灌注桩钢筋笼、灌注桩混凝土浇筑)、水泥旋喷桩施工、水泥搅拌桩施工、钢筋混凝土冠梁(钢筋、模板、混凝土浇筑)、钢柱支撑制作、钢柱安装、钢筋混凝土系梁支撑(模板及支架、钢筋、混凝土浇筑)土方开挖、边坡处理边坡土钉墙(边坡喷射混凝土、绑扎钢筋网、安装土钉墙锚固钢筋、边坡再次喷射混凝土)、锚杆施工(钻孔、安装锚杆、高压注浆)降水井钻孔、无缝钢管开孔加工、无缝钢管外包铁丝网和塑料网、无缝钢管安装、钢管外周边降水井内填碎石砾料、安装潜水泵、连接排水管道、安装降水控制系统底板垫层混凝土、底板现浇混凝土结构(钢筋、模板、混凝土浇筑)、侧墙现浇混凝土结构(钢筋、模板及支撑、混凝土浇筑)、楼板现浇混凝土结构(钢筋、模板每根或者每一个施工段按分层开挖深度不大于 1米为宜每层施工段每一个施工段每一个部位的每一个施工段盾构掘进隧道工程照明工程防水工程隧道回填附属结构道路及附属工程装饰与装修管片制作及拼装管片工程管片防水盾构工作井盾构施工盾构掘进施工壁后注浆隧道防水架空路线及支架、混凝土浇筑)顶板现浇混凝土结构(钢筋、模板及支架、混凝土浇筑)、底板压重混凝土、中央防撞墙、混凝土护墙等施工段橡胶止水带、水泥砂浆找平层、底板防水层、底板防水保护层、外墙壁防水层、外墙壁防水保护层、顶板上部防水层闭口段隧道两侧回填、顶板上路基回填检修道、排水沟、排水管、搭板楼梯、雨棚、护栏、各种预埋管件、通风设施等每一个部位的每一个施工段每侧流水施工段做一个检验批为宜每一个部位的每一个施工段应符合《城镇道路工程施工与质量验收规*》CJJ 1-2022 的有关规定饰面板、饰面砖、涂装、不锈钢件、玻璃等预制钢筋混凝土管片制作(预埋件、模具、钢筋、混凝土)、预制钢筋混凝土管片拼装与安装、钢管片制作、钢管片拼装与安装管片自防水、防水密封条安装盾构始发工作井、盾构接收工作井、中间井盾构基座设置、暂时钢管片组装、反力架安装、盾构组装调试、盾构掘进施工、盾构拆卸、吊运管片、出渣土注浆调制、注浆作业接缝防水、特殊部位防水电杆基坑开挖、电杆埋设、电杆的横担安装、绝缘子与拉线安装、导线架设按部位和做法划分每一个施工段每一个施工段每一个井每一个施工段每一个施工段每一个施工段每一个施工段绿化工程电力管沟工程低压电线电缆路线配电装置与控制安全保护路灯基础路灯安装路灯安装喷淋及滴灌系统种植土铺设及整型植树及种花草砌筑电力管沟过路玻璃钢管电力排管电线电缆敷设(直埋聚氯乙烯护套铠装电缆、过路镀锌套管埋设及穿线、塑料套管埋设及穿线)基础型钢安装、配电柜(箱、盘) 安装、配电柜 (箱、盘)电器安装、二次回路结线、路灯控制系统接零和接地保护、接地装置路灯基础挖土、路灯基础锚固螺栓制作、路灯基础锚固螺栓安装、路灯基础模板、路灯基础混凝土浇筑中杆灯和高杆灯制作,中杆灯和高杆灯安装;单挑灯、双挑灯和庭院灯制作,单挑灯、双挑灯和庭院灯安装沟槽开挖、喷淋及滴灌系统安装、沟槽回填回填种植土、外观整型植穴挖掘、植树填土、树体暂时加固、栽花种草、修剪、浇水、维护沟槽开挖、地基处理、混凝土垫层、管沟砌筑、安装电缆沟支架、管沟墙体顶部压梁(钢筋、模板、混凝土浇筑)、管沟内抹灰、管沟上盖预制混凝土板、管沟两侧回填土、管沟检查井、管沟工作井沟槽开挖、地基处理、混凝土垫层、砌筑支承敦、填筑石屑垫层浇水沉实、安放玻璃钢管与电力管沟连接、再填筑石屑垫层浇水沉实、再安放玻璃钢管、再填筑石屑垫层浇水沉实、再安放玻每一个施工段每一个施工段每一个施工段每一个施工段每一个施工段按中央分隔带花槽、路边花基、外侧绿化带等每一个施工段划分为宜每一个施工段每一个施工段璃钢管、再填筑石屑垫层浇水沉实、铺设道路结构层过河引管电力排管标线标志交通控制系统交通信号装置交通工程交通管线交通控制箱配电系统其他设施机械引管钻机施工、制作过河管道、过河引管、同两侧电力管沟连接各种标线各种标志交通控制系统交通信号装置电线和电缆护管敷设、电线电缆穿线交通控制箱配电系统、接零和接地保护、接地装置车障柱、盲人过街声控设施每一个施工段每一个施工段分摆布幅每一个施工段分摆布幅每一个施工段每一个施工段每一个施工段每一个施工段每一个施工段参照:《城镇道路工程施工与质量验收规*》CJJ 1-2022;《给水排水管道工程施工及验收规*》GB 50268-2022;《城市桥梁工程施工与质量验收规*》CJJ 2-2022;《城市道路照明工程施工及验收规程》 CJJ89-2001;《城市绿化工程施工及验收规*》CJJ/T82-99;《道路交通标志和。
