办公楼拆除改造工程主体砖混结构施工方案一、砌体工程施工方案(一)工工艺流程如下:(二)施工要点与构造措施1、砖进场必须随车带材质报告,进场后按规定随机抽样送检,砌筑砂浆所用水泥,进场必须有材质证明,且按规定抽样送检,所有砂子进场必须及时送检,砂浆搅拌采用JDY350型砼搅拌机搅拌,配合比由实验室根据试配通知单和现场搅拌机容量算出每盘材料用量,书写在悬挂于搅拌台显著部位的小黑板上,并派专人监盘,严格控制执行配合比。
2、砖在上墙前应派专人湿润,严禁干砖上墙,淋在雨中或浸泡在水里的砖不应立即使用。
3、砖砌体砌筑采用匹数杆,严格将灰缝厚度控制在8~12mm以内,砌筑时采用一顺一丁挤浆法,避免垂直通缝,以保证砂浆饱满度,转角和内外墙交接处应同时咬槎砌筑;对不能同时砌筑的地方,应砌成斜槎,且斜槎长度不应小于高度的2/3,如临时间断处留斜槎确有困难,除转角外,也可作成阳槎;沿墙高每500mm配2φ6.5墙体拉结筋,每边伸入墙体长度不得小于1000mm,接槎处灰缝应密实通顺。
4、砖墙与构造柱交接处必须留大马牙槎,且每层需先退后进,进出必须整齐,以保护构造柱断面。
对于构造柱四面均是墙体的,特别应注意成品保护,以免杂物掉入,增加清理难度。
5、在砌砖墙时,不得在①半砖墙、②砖过梁上与过梁成60°的三角形范围内、③宽度小于1m的窗间墙、梁或梁垫下及其左右各50cm的范围内、窗洞口两侧18cm和转角处43cm的范围内留置脚手眼。
(三)、砌体工程质量控制措施1、砌体砌筑前应做好砂浆配合比技术交底及配料的计量准备;2、普通砖在砌筑前一天应浇水湿润,湿润后普通砖含水北宜为10%—15%;不宜采用即时浇水淋砖,即时使用。
3、砌体施工应弹好建筑物的主要轴线用砌体的砌筑控制边线,经有关技术部门进行技术复线,检查合格,方可施工。
4、楼层砖墙、砌筑前,外脚手架已按施工要求搭设完成,并经检查验收符合安全及使用要求。
5、砌体施工:应设置皮数杆,并根据设计和规范要求,砖块规格和灰缝厚度在皮数杆上标明皮数及竖向构造的变化部位;6、根据皮数杆最下面一层砖的标高,可用拉线或水准仪进行抄平检查,如砌筑第一皮砖的水平灰缝厚度超过20mm 时,应先用细石混凝土找平,严禁在砌筑砂浆中掺填砖碎或用砂浆找平,更不允许采用两侧砌砖、中间填心找平的方法。
砖混房屋拆除施工方案1. 引言随着城市的发展和改造,砖混房屋的拆除工作逐渐成为建筑行业中的重要一环。
拆除工作的顺利进行对保障施工安全、节约时间和资源具有重要意义。
本文档旨在为砖混房屋拆除工作提供一个详细且完整的施工方案。
2. 施工准备在开始砖混房屋拆除之前,需要进行一系列的准备工作,以确保拆除工作的顺利进行:•确定拆除范围:根据拆除需求和项目要求,确定拆除的具体范围,包括主体结构和附属设施。
•制定拆除计划:根据房屋的结构、状况和拆除要求,制定详细的拆除工作计划,包括拆除顺序、施工方法和拆除工具的选择等。
•获取必要的许可:根据当地法规和规定,获取必要的拆除许可证和行政批准。
•准备必要的设备和工具:根据拆除计划,准备必要的设备和工具,如大型拆除机械、破碎锤、锯子等。
•制定安全措施:制定拆除工程安全措施,包括工地标识、临时围栏、安全警示员的设置等,确保拆除过程中的施工安全。
3. 拆除工作流程3.1 拆除前准备工作在正式开始拆除工作之前,需要进行一些必要的准备工作,以便提高工作效率和安全性:1.清理整理工地:清理工地周围的杂物,并确保施工区域的通道畅通。
2.封堵管道:封堵房屋中的水、电、煤气等管道,以防止泄漏和意外发生。
3.撤离固定装置:撤离固定在房屋结构上的其他设备和装置,以免对拆除工作造成干扰。
4.预先破除脆弱结构:对于脆弱的结构部分,如墙面瓷砖、窗户等,可以提前进行破除,以减少拆除时的风险。
3.2 拆除主体结构拆除主体结构是整个拆除工程的核心部分,需要根据具体的拆除计划进行有序的进行。
拆除主体结构的步骤如下:1.拆除顶部和屋顶:从房屋的顶部开始拆除,使用适当的拆除机械和工具,逐层拆除房屋的屋顶和上层结构。
2.拆除墙体和地板:按照拆除计划,从上至下逐层拆除墙体和地板结构,使用破碎锤等工具进行破坏。
3.处理结构部分:对于有特殊要求的结构部分,如梁柱等,可以采用分段拆除或剪断等方式进行处理。
3.3 清理和处理废料完成主体结构的拆除后,需要对拆除产生的废料进行清理和处理。
北京房屋拆除工程施工方案1. 背景和目的北京市建设规模庞大,城市快速发展,城市化程度高,但同时面临着拆迁和改建的需求。
在众多房屋拆迁和改建项目中,拆除工程是重要的一环。
本文旨在介绍北京市房屋拆除工程的施工方案,以确保拆除工作的安全性和项目效率。
2. 施工方案2.1 施工准备在进行工程拆除前,必须对施工区域进行充分的规划和准备。
下面是施工准备中需要考虑的因素:•工程计划:确定拆除的房屋总数、施工期限和具体拆除时间表,制定好施工计划。
•拆除区划:将拆除的区域分成相应的拆除段,制定好具体的拆除路线和作业分工。
•周边环境:评估拆除周边环境的状况、检查地下设施和管线的位置和状况,保证拆除过程中周边的环境和人员安全。
•施工人员:购买正确的施工安全装置和防护材料,对施工人员进行安全教育和培训。
2.2 拆除准备拆除准备是进行拆除工作的关键步骤。
下面是拆除准备中需要考虑的因素:•去除障碍物:清理施工区域内的所有障碍物。
如商店摊位、路边的车辆、停车场、花木等,确保施工区域的顺畅和无障碍。
•给予支撑:如果需要,可以设置支撑物以加强拆除建筑的结构。
支撑物可以是钢筋、混凝土支撑等,用于增强支撑力或稳定建筑物。
•机械设备准备:准备好需要使用的拆除机械设备,如挖掘机、钳子、起重机等等。
•防护措施:准备好防护工具,如手套、头盔、护目镜、面罩等。
2.3 施工操作拆除工作通常分为两个阶段。
第一个阶段是使建筑物脱离地基,第二个阶段则是将其拆除和轻松清理。
下面是施工操作中需要考虑的因素:•施工方式:根据拆除区的不同情况,选择适当的拆除方式及顺序。
如先拆除楼顶和墙体,再逐层拆除楼层。
•机械设备使用:拆除机械设备必须由有资质的操作工人操作。
操作前必须检查机械设备是否有异常状态,且操作人员必须穿戴好相应的防护装备。
•现场干系人:在拆除时,必须确保干系人员安全。
严格控制拆除作业区的人员贩卖和出入口,确保人员安全。
•垃圾清理:拆除后,需要立即清理废弃物并妥善处置。
第1篇一、工程概况1. 工程名称:XX建筑物砖混结构拆除工程2. 工程地点:XX市XX区XX路XX号3. 工程规模:本工程拆除面积为5000平方米,拆除层数为5层,建筑物为砖混结构。
4. 工程内容:主要包括建筑物主体结构拆除、附属设施拆除、垃圾清运等。
二、施工方案1. 施工准备(1)施工人员:组织具有丰富拆除施工经验的施工队伍,确保施工质量。
(2)施工材料:准备拆除工具、防护用品、安全设备等。
(3)施工设备:配备挖掘机、吊车、铲车等大型设备。
(4)施工场地:清理施工场地,确保施工环境安全。
2. 施工流程(1)拆除前的准备工作1)对建筑物进行全面检查,确保拆除前建筑物安全可靠。
2)制定拆除方案,明确拆除顺序、拆除方法、安全措施等。
3)对施工人员进行安全培训,提高安全意识。
4)对施工设备进行检查、调试,确保设备运行正常。
(2)拆除施工1)拆除顺序:按照从上到下、从外到内的原则进行拆除。
2)拆除方法:①拆除主体结构:采用机械拆除和人工拆除相结合的方式。
②拆除附属设施:采用人工拆除的方式。
③拆除垃圾清运:采用挖掘机、铲车等设备进行清理。
3)拆除过程中的注意事项:①拆除过程中,确保施工人员安全,避免发生安全事故。
②拆除过程中,注意保护周边环境,减少对周边建筑物、设施的影响。
③拆除过程中,对拆除下来的材料进行分类,合理利用。
(3)拆除后的清理工作1)清理拆除现场,确保场地整洁。
2)对拆除下来的垃圾进行分类处理,符合环保要求。
3)对拆除后的场地进行平整,为后续施工做好准备。
3. 安全措施(1)施工人员必须佩戴安全帽、安全带等防护用品。
(2)施工设备必须定期检查、维护,确保设备运行正常。
(3)施工过程中,严格执行安全操作规程,确保施工安全。
(4)设置安全警示标志,提醒施工人员注意安全。
(5)加强施工现场安全管理,防止安全事故发生。
三、质量保证措施1. 严格按照施工方案进行施工,确保施工质量。
2. 对施工人员进行质量培训,提高施工人员质量意识。

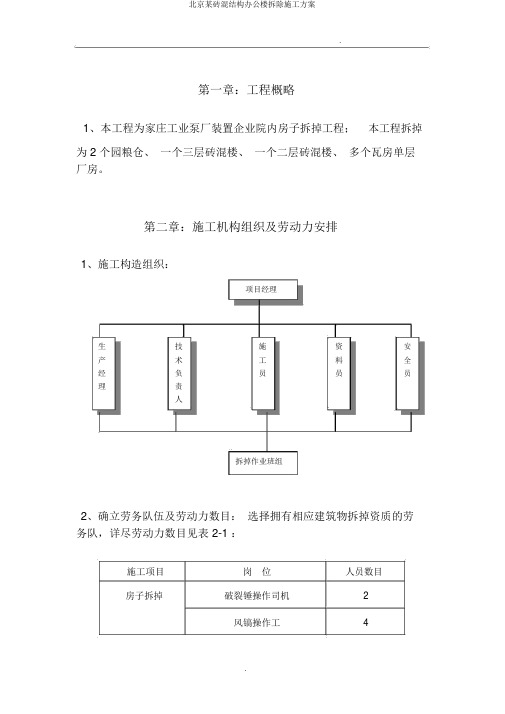

.第一章:工程概略1、本工程为家庄工业泵厂装置企业院内房子拆掉工程;本工程拆掉为 2 个园粮仓、一个三层砖混楼、一个二层砖混楼、多个瓦房单层厂房。
第二章:施工机构组织及劳动力安排1、施工构造组织:项目经理生技施资安产术工料全经负员员员理责人拆掉作业班组2、确立劳务队伍及劳动力数目:选择拥有相应建筑物拆掉资质的劳务队,详尽劳动力数目见表 2-1 :施工项目岗位人员数目房子拆掉破裂锤操作司机2风镐操作工4.气割操作工1卡车司机3汽车吊司机1信号工1壮工15合计27第三章:拆掉方法及技术举措1、全面认识拆掉工程拆掉部位的图纸和有关资料,进行现场实地勘察。
2、拆掉工作开始前,检查清楚场区内外各种管线状况,切断楼内的电力、给水、排水、电话线、闭路线供给或迁徙,成立暂时用电、用水系统;3、所有拆掉施工地区进行高度不低于 1.5 米硬质关闭围护设备的搭设,并悬挂安全警告表记,非施工人员不得进入施工区,设置夜间红色警告灯;4、对拆掉范围内的电线、电缆及其余管线进行改线、保护;由技术员负责标示出拆出部位及拆出范围;5、拆掉施工从上至下、逐层拆掉分段进行,不得垂直交错作业,作业面的空洞应关闭,拆掉后的楼板作业面要逐层进行保护并做好安全警告;6、拆掉较大或较重的构件,应用风镐破裂后实时运走,防止荷载堆积;7、拆掉建筑物的栏杆、楼梯和楼板等,应和整体拆掉程度相当合,禁止先行拆掉;8、建筑物的承重支柱和横梁,要等候它所肩负的所有构造拆掉后,才能够拆掉;.9、墙体拆掉时,禁止采纳掏掘或推倒的方法;10、单层建筑采纳人工配合小型机械(风镐、切割机、冲击钻等)进行拆掉,拆掉时搭设脚手架、溜槽,人工拆掉资料禁止堆放在脚手架上,采纳溜槽溜至地面实时清运;多层砖混构造楼用大型机械(破裂锤)进行拆掉作业;在拆掉时楼板上禁止人员齐集或集中堆放资料,作业人员应站在牢固的脚手架上操作,被拆掉下来的构件应安全搁置;以下为图 3-2 :大型机械拆掉作业表示图:尘降水喷1.5 高硬质围档11、施工机械详见表 3.1:表 3-1 :主要施工机械安排序号设备单数目1破裂锤台12切割机把23气割套14风稿把45空压机台46卡车辆37手推车辆4816 吨汽车吊台1第四章:安全施工举措1、安全目标保证实现“五个根绝、四个全面、三个不超、二个保证” 及“安全文明工地”,无伤亡、设备事故,安全教育面: 100%。
砖混框架房屋拆除专项施工方案一、施工前准备在进行砖混框架房屋拆除之前,必须进行充分准备工作,包括但不限于以下内容:1.安全防护:确保施工现场周边没有人员和物品,搭建警示标识牌,设置安全警戒线。
2.环保准备:妥善处理废弃物和危险品,保证施工过程符合环保要求。
3.施工人员准备:确认工人健康状况良好,具备相关工作技能和经验。
4.设备准备:检查和准备拆除所需的机械设备、工具和器材。
二、拆除工序1. 安全固定结构在拆除开始前,必须做好结构的固定工作,确保拆除过程中不会发生结构倒塌等危险情况。
2. 拆除顺序按照先上后下、先外后内的原则进行拆除,确保拆除过程有序。
首先拆除建筑物外部结构,再逐步拆除内部结构。
3. 拆除方法采用机械拆除和人工拆除相结合的方式进行拆除,避免该部分结构对整体结构造成影响。
4. 废弃物处理拆除完成后,及时清理废弃物,分类处理。
有害废弃物需专门妥善处理,确保施工现场环境清洁。
5. 安全防护在整个拆除过程中,必须严格按照安全操作规程进行,保障施工人员的人身安全。
三、施工验收拆除完成后,进行现场验收和监测工作,确保拆除工作符合相关标准和规范。
如有其他相关工作,需按照建筑拆除管理规定进行。
四、施工注意事项1.在拆除过程中,严禁损坏周边环境和建筑物。
2.施工人员必须佩戴安全防护装备,严格遵守安全操作规定。
3.施工现场必须保持通风良好,避免积尘和有害气体危害施工人员健康。
4.拆除过程中,应密切关注周围环境和天气变化,及时调整工作计划。
五、总结砖混框架房屋拆除是一项复杂的工程,需要严格按照相关规范和标准进行操作。
施工过程中,安全第一,保护环境,确保施工质量是施工人员应该牢记的宗旨。
只有在确保上述工作准备和操作得当的情况下,才能顺利完成拆除工作,并为后续工作打下良好基础。
某办公楼工程拆除施工方案一、工程概况:办公楼位于市中心地段,总建筑面积为2000平方米,共有10层。
本次拆除工程是因该办公楼老旧破损严重,需要进行全面拆除重建。
二、拆除范围:1.拆除主体结构:包括楼体、楼板、墙体等全部主体结构,将现有办公楼完全拆除;2.拆除附属设备:包括空调设备、电梯、给排水管道、电线等全部附属设备;3.拆除外围设施:包括围墙、门窗、地面铺装等外围设施。
三、拆除工艺:1.前期准备:(1)制定详细的施工方案,明确施工范围、工艺流程和安全措施;(2)组织相关专业人员进行现场勘察和测量,了解建筑物的结构和附属设备的分布;(3)编制详细的拆除工程图纸,标明拆除范围和具体操作步骤。
2.施工步骤:(1)封锁施工区域:在施工区域周边设置警示标志,利用围挡将施工区域围起来,确保施工区域的安全。
(2)拆除外围设施:首先进行围墙的拆除,拆除后进行门窗的拆除,最后拆除地面铺装。
(3)拆除附属设备:根据工程图纸,拆除空调设备、电梯、给排水管道、电线等附属设备。
在拆除过程中,需要注意施工人员的安全和附属设备的安全拆卸。
(4)拆除主体结构:根据工程图纸,采用机械拆除的方式,将楼体、楼板和墙体进行拆除。
在拆除过程中,需要注意楼体结构的稳定和施工人员的安全。
(5)处理拆除废弃物:拆除完成后,将废弃物进行分类、包装、运输和垃圾清运,保持施工现场的整洁和环境的干净。
四、施工安全措施:1.严格遵守施工安全规范,对参与施工的人员进行安全教育和培训,确保施工人员的安全意识和操作技能;2.拆除工程必须由经过专业培训的人员进行,严禁无资质人员操作;3.在施工现场设置必要的安全警示标志,并配备专职安全监督人员;4.严禁在高处作业时不戴安全带,确保施工人员的人身安全;5.严格按照规定操作,采取防护措施,避免因操作不当造成设备损坏或人员伤害。
五、环境保护:1.在拆除过程中,尽量减少对周围环境的影响,降低噪音和尘土扬散;2.拆除废弃物按照相关规定进行分类,进行资源的合理利用和再利用;3.废弃物的处理应符合环保要求,选择合法的处理单位进行处理和处置。
砖混结构拆除施工方案1. 引言随着城市建设和改造的不断推进,砖混结构拆除工作也变得日益重要。
砖混结构拆除施工需要合理的规划和操作,以确保安全和效率。
本文将介绍一种常用的砖混结构拆除施工方案,旨在提供指导和参考。
2. 施工前准备在进行砖混结构拆除之前,必须进行充分的准备工作,以确保施工的顺利进行。
下面是几项重要的准备工作:2.1 施工方案设计在拆除过程中,施工方案设计是至关重要的。
施工方案应包括详细的拆除步骤、安全措施、材料和设备需求等信息。
施工方案应经过专业工程师的审查和确认。
2.2 安全风险评估在开始施工之前,必须进行全面的安全风险评估。
评估应包括现场环境、建筑结构、材料状况等多个方面的因素。
根据评估结果,采取相应的安全措施,确保施工过程中不会造成意外事故。
2.3 材料和设备准备在进行砖混结构拆除之前,必须准备好所需的材料和设备。
材料包括安全防护设备、工具和施工材料等。
设备包括拆除机械设备、起重设备和运输设备等。
所有材料和设备应经过检查和测试,确保其正常运行和安全性。
3. 拆除过程3.1 安全防护措施在进行砖混结构拆除之前,必须采取有效的安全防护措施。
这些措施包括: - 工作区域围栏设置,确保无关人员无法进入; - 工人佩戴防护帽、防护服、口罩等个人防护设备; - 搭建安全网或警示标识,标明危险区域和安全通道; - 安装消防设备,确保及时处理火灾等紧急情况。
3.2 拆除步骤砖混结构拆除的步骤可以概括为以下几个阶段:3.2.1 设备准备在开始拆除之前,确保拆除机械设备和起重设备处于良好工作状态。
检查设备的电气系统、液压系统和机械部件,确保其正常运行。
3.2.2 拆除顶部结构首先,拆除上部结构,如屋顶、梁和柱等。
根据施工方案,在安全措施的保护下,利用起重设备将顶部结构逐层拆除,确保拆除过程平稳进行。
3.2.3 拆除墙体拆除墙体时,需要根据施工方案和砖混墙体的不同特点选择合适的方法。
通常采用机械拆除的方式,利用拆除机械设备对墙体进行拆除。
砖混用房拆除施工方案范本1. 引言本文档为砖混用房拆除施工方案的范本,旨在提供一个参考的框架,帮助有需要的人员编写符合实际情况的砖混用房拆除施工方案。
本方案范本包括拆除前的准备工作、拆除过程及拆除后的整理工作等内容。
2. 拆除前的准备工作在进行砖混用房拆除工作之前,需要做好以下准备工作:2.1 踏勘现场在拆除前,必须对待拆房屋进行详细的踏勘。
踏勘内容包括:房屋结构、地基情况、周边环境等。
通过踏勘,可以了解到房屋的整体状况,从而制定合理的拆除方案。
2.2 拆除方案制定根据踏勘结果,制定砖混用房拆除方案。
拆除方案应包括拆除的具体步骤、所需的人力资源、机械设备、材料等。
同时,还需要考虑安全措施、环境保护措施等方面。
2.3 安全措施在拆除前必须制定严格的安全措施,包括人员安全、工地围挡、防护措施等。
同时,应组织人员参加相关的安全培训,确保工作人员了解并有效执行安全操作规程。
3. 拆除过程砖混用房拆除的过程主要包括四个步骤:准备工作、分段拆除、清理工地、清理残渣。
3.1 准备工作拆除前必须对拆除区域进行清理,确保没有杂物和障碍物。
同时,为了保护周边环境,应设置防护措施,防止碎石、尘土等对周边环境造成污染。
3.2 分段拆除通过精确测量,将待拆房屋分为若干个拆除段,依次进行拆除。
在拆除过程中应注意避免对其他建筑物、管线等造成损害。
可以使用机械设备进行破拆,避免人力操作过程中的安全隐患。
3.3 清理工地拆除每一段房屋后,应及时进行工地的清理,清除残留的砖块、钢筋等建筑垃圾。
需要注意将建筑垃圾进行分类、妥善处理,确保环境卫生。
3.4 清理残渣在拆除完毕后,还需对工地进行彻底的清理,清除砖渣、灰尘、混凝土碎块等建筑残留物。
清理完成后,对土地进行整平。
4. 拆除后的整理工作4.1 建档备案拆除完成后,应及时整理相关文件资料,建立拆除工程档案,包括现场照片、工程量清单、安全记录等。
方便日后的追责和管理。
4.2 环境恢复为了恢复环境,应根据实际情况进行地面的整平、植被的修复。
办公楼结构拆除施工方案一、背景介绍随着城市建设的不断发展,办公楼的更新换代变得日益常见。
在旧办公楼拆除之时,如何安全高效地进行结构拆除成为了关键问题。
本文将介绍一种办公楼结构拆除的施工方案,以确保施工过程安全可靠。
二、拆除前准备工作在进行办公楼结构拆除之前,需要进行充分的准备工作。
首先,要对拆除范围内的建筑结构进行详细的勘察和评估,确定建筑的结构特点、材料性质等信息。
接着,需要制定详细的拆除方案,包括施工步骤、设备使用、安全措施等内容。
同时,要进行周边环境的调查,确保拆除过程不会对周围的建筑物造成影响。
三、拆除过程1. 辅助设备准备在进行办公楼结构拆除时,需要准备合适的辅助设备。
常用的设备包括拆楼机、吊车、爆破器材等。
在选择设备时,要根据建筑的具体情况和拆除方案进行合理配置,确保施工效率和安全性。
2. 拆除步骤办公楼结构拆除的步骤通常包括以下几个环节: - 拆除外墙:首先对外墙进行拆除,可以利用吊车或拆楼机等设备进行拆除操作。
- 拆除内墙:接下来对内部隔墙进行拆除,需要注意避免对主体结构造成损坏。
- 拆除主体结构:最后对办公楼的主体结构进行拆除,可以根据具体情况采用爆破或机械拆除等方式。
3. 安全措施在整个拆除过程中,安全是最重要的考虑因素。
为了确保施工人员和周围环境的安全,需要采取以下安全措施: - 制定详细的施工计划,确保操作流程规范清晰。
- 指定专人负责安全监督,随时掌握施工现场的安全状况。
- 对施工人员进行安全培训,提高其安全意识和应急处理能力。
- 配备必要的安全设备,如安全帽、安全绳等,确保施工人员的人身安全。
四、拆除后清理拆除完成后,需要对施工现场进行清理工作,清除残余物料和垃圾,恢复原有场地的清洁状态。
同时,要对周围环境进行评估,确保拆除过程没有对环境造成污染或损害。
五、结语办公楼结构拆除是一项复杂的工程,需要合理的方案和细致的施工实施。
通过本文介绍的施工方案,可以有效地指导拆除工作的进行,保障拆除过程的安全和顺利进行。
第一章:工程概况
1、本工程为家庄工业泵厂装配公司院内房屋拆除工程;本工程拆除为2个园粮仓、一个三层砖混楼、一个二层砖混楼、多个瓦房单层厂房。
第二章:施工机构组织及劳动力安排
1、施工结构组织:
2、确定劳务队伍及劳动力数量:选择具有相应建筑物拆除资质的劳务队,详细劳动力数量见表2-1:
第三章:拆除方法及技术措施
1、全面了解拆除工程拆除部位的图纸和相关资料,进行现场实地勘察。
2、拆除工作开始前,调查清楚场区内外各类管线情况,切断楼内的电力、给水、排水、电话线、闭路线供应或迁移,建立临时用电、用水系统;
3、所有拆除施工区域进行高度不低于1.5米硬质封闭围护设施的搭设,并悬挂安全警示标识,非施工人员不得进入施工区,设置夜间红色警示灯;
4、对拆除范围内的电线、电缆及其他管线进行改线、保护;由技术员负责标示出拆出部位及拆出范围;
5、拆除施工从上至下、逐层拆除分段进行,不得垂直交叉作业,作业面的空洞应封闭,拆除后的楼板作业面要逐层进行维护并做好安全警示;
6、拆除较大或较重的构件,应用风镐破碎后及时运走,避免荷载堆积;
7、拆除建筑物的栏杆、楼梯和楼板等,应和整体拆除程度相配合,不准先行拆除;
8、建筑物的承重支柱和横梁,要等待它所承担的全部结构拆除后,才可以拆除;
9、墙体拆除时,严禁采用掏掘或推倒的方法;
10、单层建筑采用人工配合小型机械(风镐、切割机、冲击钻等)进行拆除,拆除时搭设脚手架、溜槽,人工拆除材料严禁堆放在脚手架上,采用溜槽溜至地面及时清运;多层砖混结构楼用大型机械(破
碎锤)进行拆除作业;在拆除时楼板上严禁人员聚集或集中堆放材料,作业人员应站在稳固的脚手架上操作,被拆除下来的构件应安全放置;以下为图3-2:大型机械拆除作业示意图:
11、施工机械详见表3.1:
表3-1:主要施工机械安排
第四章:安全施工措施
1、安全目标
确保实现“五个杜绝、四个全面、三个不超、二个确保”及“安全文明工地”,无伤亡、设备事故,安全教育面:100%。
2、安全教育
⑴、施工前认真学习各项安全施工规定、法律、法规,从思想上牢固树立“安全第一、预防为主”的指导思想,教育工人无条件服从安全检查人员指挥,遵守各项安全规章制度;
⑵、项目经理部要每天进行巡视检查,发现安全隐患急时整改、处理,消除只抓进度忽视安全的倾向;
3、安全检查
⑴、建立健全安全监督管理体系;
⑵、专职安全技术人员每天巡视现场,及时发现施工中的不安全因素和违章作业行为,及时配合技术人员解决施工过程中暴露的安全技术问题;
⑶、安全管理人员要配合安全监理、业主安全负责人的例行检查,对发现的安全隐患保证无条件整改;
4、安全技术措施
⑴、拆除施工严禁立体交叉作业;
⑵、作业人员使用的风镐、切割机、冲击钻等手持机器时,严禁超负荷或带故障运转;
⑶、拆除建筑物,应遵守拆除方案,自上而下按板、非承重墙、柱顺序进行;
⑷、拆除作业人员,必须戴好安全帽、防护眼镜、穿工作鞋,应站在脚手架或稳固的结构上操作,拆除某部分时,要防止其他部分发生坍塌,拆除梁、柱前应先拆除其承重的全部结构后进行。
⑸、拆除前应将有倒塌危险的结构物,用支柱等临时加固。
⑹、散碎材料应用溜放槽溜下,禁止向下抛掷。
拆下的材料要及时清理、运走。
⑺、采用推倒拆除时,必须经过设计计算后,制定和落实专项安全
技术措施,统一指挥,防止事故发生。
⑻、每班开工前,均应检查所用工具是否牢靠,被拆建筑物的危险状况。
发现险情,应先排除险情后,才可以作业。
⑼、不得采用挖墙洞、掏掘或推倒的野蛮拆除方式。
在拆除施工时,应向拆除部位洒水降尘,做好文明施工。
⑽、拆除单位必须及时清除拆除垃圾,不得影响后续施工进度。
⑾、梁拆除时,对搭设脚手架的管材、跳板、扣件等必须严格仔细检查,不合格的材料不准时用,严格按《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-2001、《钢管脚手架扣件》(GB15831)进行搭设,确保脚手架的可靠性、稳定性和安全性;
⑿、脚手架搭设完毕后,经安全监理验收合格后方可进行拆出施工。
⒀、在恶劣气候条件下,严禁进行拆出作业;
⒁、当日拆出施工结束后,所有机械设备应停放在远离拆除施工区域保持安全距离;
第五章:文明施工措施
1、拆除的建筑垃圾必须集中堆放到指定地点,清运垃圾的车辆应采用苫布覆盖,出入场地由门卫专人指挥、疏导;
2、拆除过程中委派专人负责喷水降尘
3、清运垃圾的作业时间应遵守城管部门的规定;
4、不准从楼窗洞口向下抛扔垃圾;
5、对标识明确的管线、检查井、污水井应妥善保护;
6、拆除工程完毕后,所有垃圾及时清理至制定位置堆放;
拆除时,遇到可燃、易燃装饰材料时严禁明火作业。
施工方案
工程名称:配件公司旧建筑物拆除工程
施工单位:建忠施工队
编制日期:2013年6月12日。
